消防联动调试方案

消防联动调试方案消防联动调试是大型公共建筑工程机电设备安装中最重要、技术最复杂、涉及面最广、工程交用前必须进行地程序;是对消防工程各系统的设计与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。

本工程消防联动调试主要项目有:消防喷淋、消火栓、防排烟、正压送风、强切非消防电源、应急照明、消防电梯、消防卷帘、防火门、消防广播、消防电话、火灾自动报警等系统。

本工程是集探测智能、监察智能、联动智能为一体的中央报警与联动控制系统。

消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。

一、联调准备工作1、调试组织机构由于消防联动调试涉及专业多、系统大、工程量大,必须成立以建设单位及施工单位为领导组长的联调领导小组及专业调试小组,各专业调试负责人由熟悉本专业的工程技术人员承担。

领导小组负责联调的总体安排和组织专业间的联动协调,专业小组负责调试及联调的具体事宜。

所有参加人员应分工明确、责任明确,同一按调试方案进行。

2、现场准备准备记录表格、调试检测仪表、专业常用工具、通讯工具及一定数量地易损件等。

二、联动调试联动调试程序:现场手动近程调试——消防中心手动远程调试——模拟联调。

联调是采用人为模拟试验,专业项目不同模拟检测数量不同。

联调不同于一般设备安装后地单机试运转,设备安装后地单机试运转主要是检查设备安装质量、设备本体的性能,而联调是检查试验本专业和相互专业的相互联动关系,也是一种功能设备和另外几种功能设备相互制约动作的调试,最后达到自动灭火和减灾、救生的目的。

本工程消防联动调试的方法和步骤如下:1、消防喷淋系统消防喷淋系统联调主要分喷淋主泵调试、报警阀调试、联动调试三步进行。

(1)喷淋水泵调试为水泵房近程控制和消防中心远程控制:A.水泵近程调试①在消防泵房进行手动启、停水泵。

水泵运转时要检查水泵运转是否正常,有无漏水及水泵的运转电压、电流等。

②模拟故障进行主、备泵互投试验。

主要是检查测试在发生火灾时,喷淋水泵一旦有一台出现故障,另一台能否在规定的时间内转换投入运行。

③因消防泵是双电源供电,所以要再模拟故障进行主、备电源互投切换。

主要是检查测试在火灾发生时,供电主电源遭到破坏,备用电源能否在1.5分钟内投入正常运行。

B.消防中心远程调试(在中心控制台上)①启动硬控按钮(即从控制台上直接拉线到泵房接泵)进行启、停喷淋泵试验。

②启动软控开关(模块控制)进行启、停喷淋泵试验。

硬控、软控这两项试验都是检查电气远程控制,检查喷淋水泵能否在5分钟内投入正常运转。

C.喷淋水泵调试注意事项:①调试人员在消防中心远程启停水泵时,一定要有人在现场监测水泵压力及运行状况,一旦水泵出现异常情况应立即停泵。

②水泵运转时要将泵房内水泵试验用的泄水阀打开放水,防止水泵多次试验运转系统超压损坏。

③另外要检查水泵附近的地漏是否畅通,排水系统是否正常,对泄水要有组织排放。

(2)湿式报警阀调试调试时在每个湿式报警阀试水装置处放水,报警阀应及时动作;水力警铃同时发出报警信号,压力开关接通电路报警,喷淋泵自动启动。

这时要检查警铃的响声是否连续报警声及压力开关报警信号和喷淋泵的运行信号都反馈到消防中心。

若警铃的响声不是连续报警声,应检查警铃和警铃的进水管,将响声调成连续报警声。

湿式报警阀正常后应立即将放水阀关闭。

报警阀调试时泄水排放,其注意事项同喷淋水泵。

(3)联调喷淋系统的联调不是将喷洒头模拟火灾爆破,水流指示器输出报警电信号接通电路报警,从而启动喷淋泵,而是在水流指示器末端试验装置处放水,试验水量相当于一个喷洒头爆破时的水量,使水流指示器输出报警电信号接通电路报警,启动喷淋水泵。

分别在每一个水流指示器末端放水进行联动试验。

这时水流指示器输出报警电信号接通电路报警,启动喷淋水泵。

在现场放水处观察放水,在消防控制中心控制屏上观察水流报警信号反馈情况。

联调做法是:A.检查每个系统的水流指示器的动作情况。

B.检查水流指示器输出报警电信号是否接通电路控制信号。

C.检查报警后控制信号是否能自动启动水泵,达到灭火的功能。

水流指示器末端放水时同喷淋泵。

2、消火栓系统消火栓调试分为消火栓主泵调试、消火栓喷水试验、联动调试等三步进行。

(1)消火栓主泵调试同喷淋主泵的项目。

(2)消火栓喷水试验是采取分层进行。

分层试验主要目的是检查消防竖管的流量,应不少于每层消火栓总数的80%进行试喷水。

从顶层、中层、地下层各取两个相邻的消火栓箱的水枪,同时喷水,以检查两个水枪的充实水注是否能够同时到达被保护范围内的任何部位。

本工程是用6只水枪同时喷水,试验时,要从栓口处测量水压,并将读取数据填写在调试记录表内。

高层建筑最不利点的消火栓静水压力不得小于0.07Mpa,栓口的静压力不应大于0.8Mpa,出水压力不应大于0.5Mpa,如果大于上述值,应该在栓口处增加减压装置。

同时要实际测量水枪喷射充实水注距离,充实水注距离不得小于10m。

消火栓水枪喷水试验时要选择喷放场地,尤其在东城区繁华地带,对喷出的水要有组织排放。

(3)联调对消火栓箱模拟启动破碎玻璃按钮,进行启泵试验。

试验数量占消火栓总数的50%。

消火栓水泵启动后,要在消防控制中心监视信号反馈情况,在泵房观察水泵的运转情况,并打开水泵的试验泄水阀门放水,水泵运转后在泵房就地停泵。

消火栓联调,一是检查破碎玻璃启泵按钮电气控制线路,二是检查水泵在接到控制信号后是否能自动启泵。

(4)水泵结合器试验在喷淋系统、消火栓系统的水泵结合器接口处用水泵或消防车灌水,观察系统上的压力表是否升压。

一方面是检查水泵结合器的止回阀安装方向是否正确,检查有无漏水,另一方面检查结合器的流量(10~15L/S)。

为了以后使用方便,在水泵结合器的附近应设置明显的永久性标志。

3、防排烟系统防排烟系统分为排烟风机调试、防火阀调试和联调三步进行。

(1)排烟风机调试:排烟风机的近程、远程控制及主备电源互投的调试方法于水泵相同。

对于双速或正反转风机在调试时要在现场观察风机的转向、风机的转速、双速风机是在火灾时高速排烟,平时低速排风。

正反转风机是平时正转进风,反转排风,否则应予调整。

(2)防火阀调试防火阀分为三类:一是傻阀,即没有任何控制信号和反馈信号的简易阀;二是仅有反馈信号70℃的防火阀;三是有控制开启或关闭、复位、反馈信号的电动防火阀。

当发生火灾时,电控信号或风道内气流温度升高(70℃或280℃)均可使防火阀迅速关闭,切断气流通道,防止火灾蔓延。

A.简易阀要检查阀体、叶片有无变形,转动是否灵活,易熔片是否装好。

B.有反馈信号的70℃防火阀进行手动打开和关闭试验。

C.对有控制开启和关闭、复位、反馈信号的280℃防火阀和排烟口,首先是每个都进行手动打开和关闭试验,这时检查防火阀和排烟口的开启或关闭动作是否灵活可靠,有问题的立即处理。

在检查防火阀时,对那些不方便更换易熔片、不方便以后检修的都要做调整或修改。

其次,在消防控制中心对防火阀和排烟口逐个进行调试,并观察信号反馈情况。

检查阀体的执行机构是否完好,功能正确。

检查弱电接线及线路是否正确。

(3)联调模拟报警(吹烟)使防火分区内任一探测器报警,防火阀受到消防控制中心发出的信号关闭或开启。

凡和该防火阀连锁的风机停止低速排风或正转进风。

如此风机兼有排烟任务,消防中心再次发出信号重新将防火阀打开,同时联动风机启动,高速或反转排烟。

模拟报警(加温)使防火分区内任一探测器报警,280℃防火阀关闭,并联动火灾区域内的送风机、排风机、空调机组停机。

这时火灾区域排烟支管上的280℃防火阀(母阀)及排烟风口受到信号自动打开排烟,其它区域层排烟支管上的280℃防火阀(母阀)及排烟风口全部关闭,并联动风机启动排烟。

排烟风口打开的动作信号及排烟风机启动信号都反馈到消防控制中心。

4、正压送风系统正压送风机保护区域内任一探测器报警,本区域内的正压送风机启动运转,同时关闭相邻区域的补风机。

正压送风机的调试和排烟风机相同。

联调时在某一区域模拟报警,消防控制中心接到报警,并自动开启该区域加压送风机及消防电梯前室的加压送风机、楼梯间加压送风机。

同时控制本区域的补风机运行,并关闭其它楼层同一系统风道上的补风阀。

在消防控制中心应该能收到这些风机和阀门开启或关闭的反馈信号。

5、消防电梯(1)在就地手动开梯,检查电梯运行情况、信号反馈情况。

(2)在消防中心对电梯进行手动开梯,现场监视电梯运行及电梯回到首层情况。

在消防控制中心收到电梯回首层反馈信号。

(3)在每个电梯所在区域,对探测器模拟报警,消防中心发出控制信号,强制本区域所有电梯依次回到首层,并将信号反馈给消防控制中心,消防控制中心再次控制信号,切断电梯电源。

6、强切非消防电源强切非消防电源分为切一般照明、切空调电源、切厨房电源、切水泵电源和切电、扶梯电源等。

(1)切一般照明电源:模拟报警(吹烟),消防控制中心受到报警信号,在强电机房内分区、分层切断照明电源,应急灯和疏散指示灯照明立即接通。

对疏散指示标志进行检查,其疏散指示方向是否正确。

(2)切空调电源:模拟报警(吹烟),消防控制中心受到报警信号后,在变配电室自动切断相应的空调电源,并将信号反馈回消防控制中心。

(3)切厨房电源:同切一般照明电源。

(4)切水泵电源:同切空调机、新风机组电源。

(5)切自动电、扶梯电源:同切一般照明电源。

7、防火卷帘(1)通道防火卷帘门调试:通道防火卷帘门的近程调试,在现场手动方式启动卷帘门,检查卷帘门上升和下降是否达到预定位置。

远程调试,在消防控制中心手动启动卷帘门,要有人在现场观察卷帘门的运行情况,在消防控制中心观察卷帘门的信号反馈情况。

联动调试,对卷帘门保护区内的任一探测器模拟报警(吹烟),消防控制中心报警,垂直防火卷帘门一步降落到底,水平卷帘门一步平移到终点。

消防控制中心受到卷帘门动作的反馈信号。

(2)防火分区卷帘门调试和通道卷帘门的调试基本相同。

(3)联动调试A.在卷帘门两侧,对烟感探测器模拟报警,卷帘门自动降在中位1.8m 高,以便火灾时人员撤退。

B.当火灾时气流温度升高,温感探测器报警。

联调时,再人工模拟温感探测器报警,卷帘门自动降落到底,完成防火分区全部分割。

消防控制中心收到卷帘门启动信号、中停信号及二次降落信号。

C.防火卷帘调试注意事项:卷帘门调试时,门下方不得堆放任何物品。

调试中如出现卷帘门启停不到位,一定要做好防护,并尽快处理,防止门突然落下,造成不必要事故。

8、火灾自动报警控制系统火灾自动报警控制系统,是报警控制器接到探测器报警和报警按钮的火灾信号及其它报警信号,发出声光报警并再火灾发生的区域按予先编制逻辑发出控制信号,联动各种灭火设备,迅速扑灭火灾。

(1)火灾报警系统的调试:对探测器、火灾报警装置灯设备再现场逐个进行单体通电检查,检查其报警信号控制信号的反馈情况。

合集下载

消防工程综合调试方案3篇(完整版)

消防工程综合调试方案3篇(完整版)

消防工程综合调试方案3篇(完整版)消防工程综合调试方案(一)消防总体调试按单系统调试、消防中心调试二步进行。

消防联动相关专业(系统)、消防中心联动控制要求如下:一、消防专用电话系统调试将消防中心相关辖区的消防电话插孔、固定电话进行分区调试,为各消防系统的调试做好通讯准备。

消防电话系统调试内容如下:1.消防控制室与设备间所设的对讲电话通话1-3次:2 .电话插孔按实际数量的5-10%进行通话试验:3 .消防控制室的外线电话与“119”进行1-3次通话试验。

二、火灾事故广播联动系统调试:火灾事故广播系统调试,应进行下列功能检验:1 .火灾事故广播在火灾发生时应能自动优先切换到火灾应急广播状态的功能试验。

2 .消防中心内值班人员手动控制任意层事故广播的功能试验。

3 .与背景音乐共用系统的强制切换功能试验。

4 .备用扩音机控制功能试验。

5 .消防报警联动F1.动广播功能试验。

三、防排烟系统的调试:防排烟系统调试,应进行下列内容:1 .消防控制中心能自动和手动控制任何一台防排烟风机的启停,显示风机的动作和故障状态:能显示电动加压送风阀和电动排烟阀的状态。

2 .各防排烟风机、加压风机均能就地手动控制。

3 .不同类型的风机在平时和火灾时的状态不同。

4 .与通风系统合用的排烟风机和补风机,非对应区域火灾报警时,全部关闭。

5 .排烟风机控制:(1)任何一台排烟风机进口处设280'C防火阀,该阀动作时就地关闭对应排烟风机。

(2)地下空调机房、内走道等设双速排烟风机,平时风机低速排风,当对应区域火灾报警时,风机高速排烟。

(3)防火分区内设多个防烟分区,共用一台排烟风机。

某一防烟分区报警时∙,开启着火区排烟阀和排烟机。

火灾蔓延到相邻分区时,再开启对应的排烟阀。

(4)防火分区内只设一个防烟分区,对应一台排烟风机。

区域内任一处着火时,开启排烟机。

(5)防火分区内设多个防烟分区,共用一台排烟风机。

平时通风,风机和电动防火阀全部开启。

消防联动调试配合方案

消防联动调试配合方案

消防联动调试配合方案消防工程的检测及验收工作在在机电各专业安装,调试完成系统验收均合格后进行的一项十分重要的工作,与机电、土建、装饰等专业在工程上有着密切的关联。

为了能有效地配合消防专业等承包商顺利完成对消防工程的检测验收等工作,为保证整体工程的验收工作能够通过,我公司将按照工程的承包范围,结合消防工作的特点,积极主动为其提供良好的服务与合作。

11.1组织机构签于消防工程的检测验收工作时间周期较长,涉及单位和系统面广、工作操作重复性大等责任重大,为此,我方将成立项目总工负责的配合小组,安排专人、具体负责此项工作。

(1)通风空调系统:施工员1名,作业人员8名,相关产品生产厂商技术人员各1—2人;(2)电气系统:施工员1名,作业人员4名,相关产品厂商技术人员各1名;(3)给排水系统:施工员1名,作业人员4名,相关产品生产厂商技术人员1名11.2工作布置(1)配合小组工作归属于消防专业承包商统一布置和指挥。

按照消防工程调试总体计划的时间、区域、系统技术要求,按步骤进行有序的工作。

(2)对涉及至我公司负责供应与安装的产品和系统,将按相关要求和规定,进行重点监护。

11.3需配合的主要工作范围(1)通风空调系统A安装在风管上的防火阀、排烟阀,观察和保证其机械动作时关闭或开启灵敏,和可靠系统用于反馈信号的触点接触良好。

B观察和确认,模拟异常状态下,排烟风机能够自动/手动启动运行,用于反馈信号的触点接触良好。

C观察和确认模拟异常状态下,正压送风机能自动/手动启动运行,用于反馈信号的触点接触良好。

D观察和确认模拟异常状态下,空调风机能够自动/手动切换运行,用于反馈信号的触点接触良好。

E观察和确认空调系统与排烟系统正压送风系统等在模拟异常状态时相互联动正常。

(2)电气系统A观察确认双电源切换系统在模拟异常状态下切可靠。

B观察和确认应急照明模拟异常状态下瞬时投入。

C观察和确认用于与消防有关联的各类控制元器件、设备、连接电缆及主回路,控制回路在模拟异常状态下,动作和运行,正确无误。

消防联动调试方案

消防联动调试方案

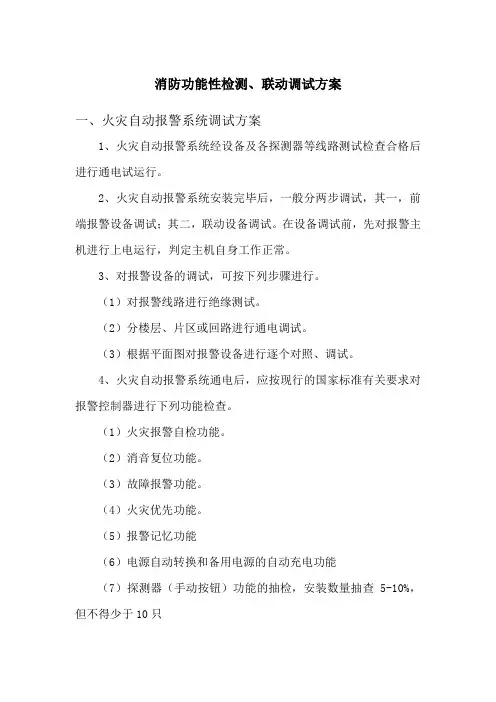

消防功能性检测、联动调试方案一、火灾自动报警系统调试方案1、火灾自动报警系统经设备及各探测器等线路测试检查合格后进行通电试运行。

2、火灾自动报警系统安装完毕后,一般分两步调试,其一,前端报警设备调试;其二,联动设备调试。

在设备调试前,先对报警主机进行上电运行,判定主机自身工作正常。

3、对报警设备的调试,可按下列步骤进行。

(1)对报警线路进行绝缘测试。

(2)分楼层、片区或回路进行通电调试。

(3)根据平面图对报警设备进行逐个对照、调试。

4、火灾自动报警系统通电后,应按现行的国家标准有关要求对报警控制器进行下列功能检查。

(1)火灾报警自检功能。

(2)消音复位功能。

(3)故障报警功能。

(4)火灾优先功能。

(5)报警记忆功能(6)电源自动转换和备用电源的自动充电功能(7)探测器(手动按钮)功能的抽检,安装数量抽查5-10%,但不得少于10只(8)火灾自动报警系统应在连续运行120小时无故障后,按规范填写调试报告5、联合调试将分单机调试及联合调试分步进行。

(1)单机测试,分别对各分部系统进行单机试运行,保证自身工作正常。

(2)接口衔接,分别将控制模块接口与联动设备接口相连,保证接线无误。

(3)对联动设备逐个点动控制试验,保证设备能正常控制。

(4)对报警主机进行联动编程,编程无误后,进行联动测试。

二、消火栓系统调试方案1、系统调试内容(1)水源测试;(2)消防水泵性能试验。

2、水源测试消火栓系统水源测试与自动喷水灭火系统水源测试相同。

3、消防水泵性能试验消火栓泵的性能测试与喷淋泵的性能测试要求相同。

4、屋顶消火栓试验(1)利用屋顶水箱向系统充水,检查系统和阀门是否有渗漏现象。

(2)启动消防稳压泵,检查屋顶试验消火栓水压力及低层消火栓口压力,如果消火栓出口静压力超过0.8MPa时,应设减压阀减压。

(3)连接好屋顶试验消火栓及底层相邻二个消火栓的水龙带及水枪,先后打开屋顶试验消火栓和底层相邻二个消火栓(10米充实水柱),并启动消火栓泵,此时消火栓水枪充实水柱应符合规范规定。

消防联动调试方案

消防联动调试方案

消防联动调试方案博世中国研发大楼总部203项目消防联动调试方案CJCC博世203项目消防联动调试方案博世中国研发总部大楼3#楼消防联动调试是博世203项目验收最重要的程序工作,是对消防工程各系统的设计与施工质量的检验、是对工程使用过程是否安全可靠的重要保障。

本工程消防联动调试主要项目有:消防喷淋、消火栓、防排烟、正压送风、应急照明、消防梯、电动防火门、排烟窗、遮阳卷帘、火灾自动报警等系统。

消防联动调试应在上述各专业系统安装完成,单机试运转及各种单项试验完成并合格后进行。

(测试当日应提前告知业主消防联动调试事宜,以免误会造成恐慌)。

一、调试组织人员架构组长:高德科副组长:陈志峰、蒋兴光组员:章进、王文生、郝新伟、各装饰装修专业负责人二、联动调试1.消防系统总体调试流程Page 1 of 9博世中国研发大楼总部203项目消防联动调试方案CJCC2.系统调试条件系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。

消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。

消防水池、消防水箱已储备设计要求的水量。

系统供电正常。

消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。

与系统配套的火灾自动报警系统处于工作状态。

3( 消防水系统调试方法A、消防水系统调试要求1、系统调试应包括下列内容:(1)水源测试;(属于一期项目)(2)消防水泵调试;(属于一期项目)(3)稳压泵调试;(属于一期项目)(4)湿式报警阀调试;(5)排水装置调试。

2、水源测试应符合下列要求:(1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技措施;Page 2 of 9博世中国研发大楼总部203项目消防联动调试方案CJCC(2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。

3、消防水泵调试应符合下列要求:(1)以自动或手动方式启动消防水泵时,消防水泵应在5min 喷淋系统调试方法Page 3 of 9博世中国研发大楼总部203项目消防联动调试方案CJCC 采用水喷淋系统专用试验接头进行测试。

超高层消防联动调试方案-2021年新规后的经验

超高层消防联动调试方案-2021年新规后的经验

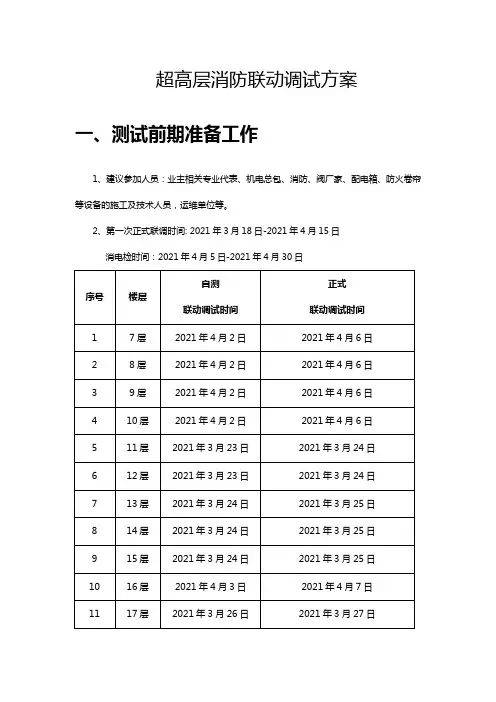

超高层消防联动调试方案一、测试前期准备工作1、建议参加人员:业主相关专业代表、机电总包、消防、阀厂家、配电箱、防火卷帘等设备的施工及技术人员,运维单位等。

2、第一次正式联调时间: 2021年3月18日-2021年4月15日消电检时间:2021年4月5日-2021年4月30日3、人员及工具安排:a)业主单位,负责人:……b)机电单位,负责人:……:对讲机3部、人字梯、风量仪、阀复位手柄等。

c)消防单位,负责人:……:对讲机4部、人字梯、烟枪温枪、阀复位手柄、手报按钮复位钥匙等。

d)消防设备厂家,负责人:……。

二、联动调试应具备的条件自动报警系统、喷淋系统、水炮系统、消火栓系统、广播、门禁、防排烟工程已经安装完毕并自我单系统调试完毕合格。

:1、单机测试:各施工方提前对各自系统进行测试,包括点动、正常运行和模拟火警信号联动,包括泵、阀、风机、门禁、切非、卷帘、电梯、排烟窗和广播等。

2、联网测试:各区域单机测试完成后,进行联网测试,消控中心主机没有无关的火警、故障和反馈信息。

本系统测试到模块,报警主机或上位机能正确显示报警设备的类型、位置和状态信息。

3、所有设备在测试联动正常的情况下,水施工方应全方位的进行现场设备及管道的检查,确保完好的情况下进行全区域的消防管道的注水补水,在压力达到标准的情况下,通过试验消火进行压力测试。

风施工方应检查风管道的情况,确保风管道正常,风口无堵塞,风阀无卡死,管路畅通。

火灾自动报警设备应根据设计图纸的要求,对型号、数量、规格、品种、外观进行检查,并提供国家消防电子产品质量监督检测中心有效的检验合格报告,及其它有关安装接线要求的资料,同时与提供设备的单位办理进场设备检查手续。

4、当天上午需保障:设备无故障、无火警。

本层的南侧、北侧的补风口、本层的排烟口、本层的防火卷帘门需动作,本层及相邻层的切电、正压送风口需动作。

全楼的应急照明、声光、广播需动作。

设备层的排烟风机、正压送风机、补风机需动作。

消防联动调试方案通用版

消防联动调试方案通用版

一、工程概况二、联动调试应具备的条件●自动报警、消防喷淋、防排烟等相关工程已经安装完毕,并经质量检验合格●消防水泵、排烟风机、防火卷帘、发电机等消防设备已经通过单机试运转调试●对讲机、人字梯、测试烟感和温感用的吹烟加温器材、手报按钮复位钥匙等相关的器具已经配备,已经对参加调试的人员进行交底,分工明确三、联动调试前准备工作●将消防控制器的联动模式设置为自动●防排烟风机控制柜的控制模式设置为自动●消防水泵控制柜的控制模式设置为自动●防火卷帘门控制柜的控制模式设置为自动四、联动调试的内容(一)消火栓启泵按钮联动调试测试方法:所有消火栓启泵按钮逐个测试按下消防栓启泵按钮,消防中心应能接收启泵按钮动作信号,并联动以下消防设备:①压力开关动作,消防栓水泵启动,消防中心应能接收消防栓水泵启动反馈信号;②接通本分区声光报警器和消防应急广播装置,指引人员疏散;③启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号;④防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定:a. 疏散通道上的防火卷帘门下降至距楼板面1.8m处,当任一只专门用于联动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面;b. 非疏散通道上的防火卷帘门应能直接下降到楼板面;⑤切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散⑥电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰;⑦门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号;⑧将主消防泵的断路器断开,模拟主消防泵发生故障的情况,备用消防泵应能顺利启动。

(二)末端放水试验联动调试测试方法:所有末端试水装置逐个测试开启末端试水装置试水阀,进行末端放水试验,水流指示器动作,消防中心应能接收水流指示器动作信号,并联动以下消防设备:①压力开关动作,喷淋泵启动,消防中心应能接收喷淋泵启动反馈信号;②水力警铃发出报警鸣响;③接通本分区声光报警器和消防应急广播装置,指引人员疏散;④启动本分区的排烟风机和加压送风风机,打开相关层电梯前室、剪刀梯等需要加压送风场所的电动风阀进行加压送风,消防中心应能接收防排烟风机的启动反馈信号和电动风阀动作的信号;⑤防火卷帘门动作,消防中心应能接收防火卷帘门动作反馈信号;防火卷帘门的联动控制应符合以下规定:a. 疏散通道上的防火卷帘门下降至距楼板面1.8m处,当任一只专门用于联动防火卷帘的感温探测器动作时防火卷帘门应能降到楼板面;b. 非疏散通道上的防火卷帘门应能直接下降到楼板面;⑥切断本分区非消防电源,停止空调系统工作;应急照明灯亮,便于人员疏散;⑦电梯迫降首层,迫降后将反馈信号传输至消防中心,消防中心应能接收电梯迫降的反馈信号;电梯机房、轿厢与消防中心的三方通话正常,语音清晰;⑧门禁断电开锁,便于人员逃生,消防中心应能收到门禁断电开锁的反馈信号;⑨将主喷淋泵的断路器断开,模拟主喷淋泵发生故障的情况,备用喷淋泵应能顺利启动。

消防工程施工方案建筑物消防系统的联动调试

消防工程施工方案建筑物消防系统的联动调试一、背景介绍随着社会的不断发展,建筑物的多样化及其保障安全问题越来越受到重视。

消防工程施工方案是确保建筑物消防系统能够正确运行的关键步骤之一。

其中,消防系统的联动调试尤为重要,本文将对其进行详细阐述。

二、消防工程施工方案的概述消防工程施工方案是施工单位为了整体消防系统的正常运行,制定的具体实施方案。

其基本任务包括设计合理的报警设备安装位置,联动控制策略的确定和各个设备间的调试等工作。

其中,施工单位需要根据相关安全标准和法律规定,确保消防系统的各个组成部分能够协调工作,迅速响应火灾情况并采取合适的措施。

三、建筑物消防系统的联动调试的流程1. 设备安装:按照设计方案,施工单位需要按照要求安装各种消防设备,包括报警系统、喷淋系统、排烟系统等。

2. 设备连接:安装完成后,施工单位需确保各个设备之间的电气和机械连接正常,确保信息的传递是稳定可靠的。

3. 联动策略的确定:基于建筑物的实际情况,施工单位需要制定联动控制策略,从而在火灾发生时协调各个设备的工作方式。

常见的联动控制策略包括联动防火门、联动排烟口等。

4. 联动调试:将各个设备进行联动调试,确保它们之间的信息传递和工作协调正常。

在此过程中,需要对设备的灵敏度、触发条件等进行测试,以确保其能够在火灾发生时准确响应。

5. 联动调试报告编制:完成联动调试后,施工单位需要撰写详细的调试报告,包括调试过程中的问题和解决方案,以及设备的调试结果等。

该报告将作为后续运维和维修的重要参考资料。

四、消防工程施工方案的重要性1. 提高建筑物的火灾安全性:通过合理的施工方案和联动调试,消防系统能够在火灾发生时迅速响应,起到快速控制火势、疏散人员和保护财产的作用。

2. 符合安全标准和法律规定:消防工程施工方案需要严格按照相关安全标准和法律规定执行,以确保建筑物的消防设备符合规定要求。

3. 提高工程施工效率:通过在施工前制定详细的施工方案,可以避免一些施工过程中的问题,提高工程施工的效率和质量。

消防系统调试及联动方案13

消防系统调试及联动方案一、 消防系统总体调试流程二、 系统调试条件系统调试前应具备必须的图纸和技术文件,并有资格的专业技术人员担任调试负责人,所有参加调试人员应职责明确,应能按调试程序工作。

消防系统各类设备都已进行过单机通电检查和试运转,正常后才能进行系统的调试。

消防水池、消防水箱已储备设计要求的水量。

系统供电正常。

消防水泵已试运转正常化;消防管网内已充满水;阀门均无泄漏。

与系统配套的火灾自动报警系统处于工作状态。

三、消防水系统调试方法A 、消防水系统调试要求1、系统调试应包括下列内容:(1)水源测试;调试准备消防系统联合调试准备试运行 验 收 消防水系统调试 火灾检测系统调试 消防广播系统调试 消防电话系统调试开通 消防排烟、送风系统调试消防联动控制器调试及系统模拟动作(2)消防水泵调试;(3)稳压泵调试;(4)报警阀调试;(5)排水装置调试。

2、水源测试应符合下列要求:(1)按设计要求核实消防水箱的容积、设置高度及消防储水不作他用的技术措施;(2)按设计要求核实消防水泵接合器的数量和供水能力,并通过移动式消防水泵做供水试验进行验证。

3、消防水泵调试应符合下列要求:(1)以自动或手动方式启动消防水泵时,消防水泵应在5min内投入正常运行。

(2)以备用电源切换时,消防水泵应在15min内投入正常运行。

4、稳压泵调试时,模拟设计启动条件,稳压泵应立即启动,当达到系统设计压力时,稳压泵应自动停止运行。

5、报警阀调试应符合下列要求:(1)湿式报警阀调试时,在其试水装置处放水,报警阀应及时动作;水力警铃应发出报警信号,水流指示器应输出报警电信号,压力开关应接通电路报警,并应启动消防水泵。

(2)干式报警阀调试时,开启系统试验阀,报警阀的启动时间、启动点压力、水流到试验装置邮口所需时间,均应符合设计要求。

6、启动一只喷头或以0.94-1.5L/s的流量从末端试水装置处放水,水流指示器、压力开关、水力警铃和消防水泵等应及时动作并发出相应的信号。
