农田水利工程土方开挖工程施工方案
农田水利专项施工方案

一、农田水利工程土方清淤1、清淤清淤采用挖机配合运输车进行,运输车必须用塑料腊在车底部作处理,以防止淤泥污染运输道路。
2、土方回填在填筑前首先对原有地面进行清理,对于存在的不平之处应首先予以整平,然后进行碾压(填筑碾压)达到规范要求的压实度。
对于需要填筑的地段坡度较大时应首先从低处填起分层填筑,并应在原有坡面上修筑台阶以利新旧土的结合,台阶宽度应在设计要求范围内,厚度应根据分层填筑的厚度加以确定。
1)、布土:合理的土方调配和运土路线是非常重要的,应根据取土场位置及地形确定经济、合理的运土路线。
布土时应根据压路机能达到的压实厚度(规范规定或经监理工程师同意的厚度)计算卸车数量,例如每层填土压实厚度不大于20cm时,一车土8m3,可摊铺30m2。
自卸汽车从取土场把土运到铺筑现场,从一端开始,左右成排,前后成行等距离布土。
只要把布土的位置和稀疏密度撑握好了,就可以提高摊铺速度。
2)、按规定厚度进行摊铺,一般情况如果用推土机进行摊铺虚铺系数一般为1.2~1.3,如果用平地机进行摊铺虚铺系数一般为 1.1~1.2,由于土质不同应根据实际情况确定虚铺系数。
3)、整平:当一段落(50米以上)由推土机摊平并经复测符合要求。
在平整时注意纵坡和横坡,尤其是在夏季施工时,横坡应该适当加大以利于排水。
4)、碾压:第一遍用震动压路机静压进行稳压,然后再震动压实,具体要求是:(1)压路机碾压轮重叠轮宽的1/3~1/2。
(2)碾压遍数,震动压路机碾压6~8遍,一般就可达到压实度要求。
(3)压路机的行驶速度过慢影响生产率,过快则对土的接触时间过短,压实效果差。
一般光轮静压压路机的最佳速度为2~5公里/小时,震动压路机为3~6公里/小时。
所以各种压路机械的最大速度不应超过4公里/小时。
(4)影响压实效果的主要因素是含水量,土的类别、性质以及压实功能。
在施工现场因为已经有标准击实,填土类别和标准填料基本一致,因此影响压实效果的因素主要是含水量。
土渠施工方案(3篇)

第1篇一、项目背景随着我国农业现代化进程的加快,农田水利基础设施建设成为推动农业发展的关键。
土渠作为一种传统的灌溉渠道,在农业生产中发挥着重要作用。
为了提高灌溉效率,确保农田用水,本项目将对某地区土渠进行改造升级。
以下是土渠施工方案的详细内容。
二、施工目标1. 提高灌溉效率,确保农田用水。
2. 改善渠道状况,延长使用寿命。
3. 降低灌溉成本,提高经济效益。
4. 美化环境,提升农田景观。
三、施工范围及内容1. 施工范围:本项目涉及某地区土渠全长10公里,包括渠首、渠身、渠尾及附属设施。
2. 施工内容:(1)渠道清淤:对原有渠道进行清淤,清除淤泥、杂草等杂物。
(2)渠道拓宽:根据设计要求,对渠道进行拓宽,增加灌溉面积。
(3)渠道加固:对渠道进行加固处理,提高抗冲刷、抗冻胀能力。
(4)新建建筑物:包括渠首、渠尾、节制闸、分水闸等。
(5)渠道附属设施:包括护坡、排水沟、涵洞等。
四、施工组织与管理1. 施工组织机构(1)项目经理部:负责整个项目的组织、协调、指挥工作。
(2)工程技术部:负责施工方案的编制、技术指导、质量监督等工作。
(3)质量安全部:负责施工过程中的质量安全管理工作。
(4)物资供应部:负责施工所需物资的采购、供应、管理工作。
(5)财务部:负责项目的财务管理工作。
2. 施工管理措施(1)建立健全施工管理制度,确保施工顺利进行。
(2)加强施工人员培训,提高施工技能和安全意识。
(3)严格执行质量标准,确保工程质量。
(4)加强施工现场安全管理,预防安全事故发生。
(5)做好施工进度控制,确保项目按期完成。
五、施工工艺及技术措施1. 渠道清淤(1)采用人工清淤和机械清淤相结合的方式进行。
(2)清淤过程中,注意保护生态环境,减少对周边农田的影响。
2. 渠道拓宽(1)根据设计要求,采用挖掘机进行渠道拓宽。
(2)拓宽后的渠道底宽应满足设计要求,边坡稳定。
3. 渠道加固(1)采用混凝土护坡,提高渠道抗冲刷、抗冻胀能力。
农田水利工程施工规范

农田水利工程施工规范一、前言农田水利工程是指在农田中进行水利设施的建设与改造,包括灌溉、排水、防洪等方面的工程项目。
农田水利工程的施工规范对于保障农田水利设施的安全运行、提高农田生产效益非常重要。
本文将从工程前期准备、施工组织、施工技术等方面探讨农田水利工程的施工规范。
二、工程前期准备1.项目立项:农田水利工程施工前,需要进行项目立项,明确项目的目标、范围、投资等信息,确保施工前的决策科学合理。
2.设计优化:施工前需要对设计方案进行优化,确保方案科学可行、经济合理,并对设计图纸进行审核,消除施工中可能存在的问题与隐患。
3.物资准备:提前购买所需的施工材料与设备,保证在施工过程中有足够的物资供应。
同时,对物资进行验收,保证其质量合格,符合规范与标准。
4.技术交底:施工前需进行技术交底,将工程的要求、施工方法、质量要求等清晰明确地告知施工人员,确保施工人员具备相关技能与知识。
三、施工组织1.施工队伍:应有足够的职工数量,并具备相应的资质,施工队伍应配备项目经理、技术负责人等主要岗位人员,并负责施工全过程的组织与管理。
2.施工管理:施工过程中应建立科学、规范的施工管理制度,明确质量、安全、进度等方面的要求,做好工作安排、协调与监督。
3.施工进度:根据项目计划,合理安排施工进度,确保各项工作按时进行,并及时调整计划,应对施工中的突发情况。
四、施工技术1.土方施工:农田水利工程施工过程中,涉及到土方开挖、填筑等工作。
在开挖土方时,应按照规定的坡度进行开挖,并采取防止坍塌的措施。
在填筑土方时,应均匀且逐层进行,保持填筑土方的稳定性。
2.混凝土工程:混凝土是农田水利工程的重要材料,施工中需按照配合比进行浇筑,确保混凝土的质量。
同时,在浇筑过程中要注意振捣,保证混凝土的密实度。
3.钢筋工程:农田水利工程中常用到钢筋加固,施工时应按图纸要求正确布置钢筋,确保钢筋与混凝土的粘结牢固。
4.管道安装:灌溉、排水等工程中常用到管道,施工时应严格按照设计要求进行安装,保证管道的质量与密封性。
农田水利灌溉工程主要施工方案及技术措施37

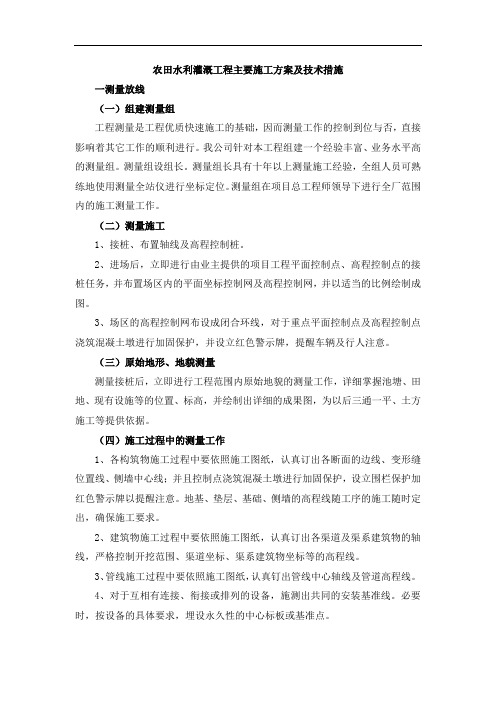

农田水利灌溉工程主要施工方案及技术措施一测量放线(一)组建测量组工程测量是工程优质快速施工的基础,因而测量工作的控制到位与否,直接影响着其它工作的顺利进行。
我公司针对本工程组建一个经验丰富、业务水平高的测量组。
测量组设组长。
测量组长具有十年以上测量施工经验,全组人员可熟练地使用测量全站仪进行坐标定位。
测量组在项目总工程师领导下进行全厂范围内的施工测量工作。
(二)测量施工1、接桩、布置轴线及高程控制桩。
2、进场后,立即进行由业主提供的项目工程平面控制点、高程控制点的接桩任务,并布置场区内的平面坐标控制网及高程控制网,并以适当的比例绘制成图。
3、场区的高程控制网布设成闭合环线,对于重点平面控制点及高程控制点浇筑混凝土墩进行加固保护,并设立红色警示牌,提醒车辆及行人注意。
(三)原始地形、地貌测量测量接桩后,立即进行工程范围内原始地貌的测量工作,详细掌握池塘、田地、现有设施等的位置、标高,并绘制出详细的成果图,为以后三通一平、土方施工等提供依据。
(四)施工过程中的测量工作1、各构筑物施工过程中要依照施工图纸,认真订出各断面的边线、变形缝位置线、侧墙中心线;并且控制点浇筑混凝土墩进行加固保护,设立围栏保护加红色警示牌以提醒注意。
地基、垫层、基础、侧墙的高程线随工序的施工随时定出,确保施工要求。
2、建筑物施工过程中要依照施工图纸,认真订出各渠道及渠系建筑物的轴线,严格控制开挖范围、渠道坐标、渠系建筑物坐标等的高程线。
3、管线施工过程中要依照施工图纸,认真钉出管线中心轴线及管道高程线。
4、对于互相有连接、衔接或排列的设备,施测出共同的安装基准线。
必要时,按设备的具体要求,埋设永久性的中心标板或基准点。
(五)测量复核测量组在项目总工程师领导下,严格依据项目验收程序组织专人进行各道工序的测量复核,重点轴线、控制点由测量组长组织复核。
施工过程中的测量复核记录做到清晰、规范,并由测量组长每周检查一次,有关测量复核情况,每月由测量组长汇总报项目部总工程师审阅。
农田水利施工组织设计

农田水利施工组织设计一、工程概况本次农田水利工程位于_____地区,旨在改善当地农田的灌溉和排水条件,提高农田的产量和质量,促进农业的可持续发展。
工程主要包括灌溉渠道的修建、排水渠道的疏浚、水闸和泵站的建设等内容。
二、施工准备(一)技术准备1、熟悉施工图纸和设计文件,组织技术人员进行会审,提出修改意见和建议。
2、进行现场勘察,了解施工现场的地形、地貌、水文地质等情况,为施工方案的制定提供依据。
3、编制施工组织设计和施工方案,明确施工工艺、施工流程、质量控制标准和安全措施等。
(二)物资准备1、根据施工进度计划,编制物资采购计划,采购施工所需的材料、构配件和设备等。
2、对采购的物资进行检验和试验,确保其质量符合设计要求和相关标准。
(三)劳动力准备1、根据施工进度计划,确定劳动力需求计划,组织施工人员进场。
2、对施工人员进行技术培训和安全教育,提高其技术水平和安全意识。
(四)施工现场准备1、平整施工场地,修筑施工道路,搭建临时设施,为施工创造良好的条件。
2、测量放线,确定工程的位置和高程,设置控制桩和水准点。
三、施工部署(一)施工组织机构成立项目经理部,项目经理全面负责工程的施工管理工作,下设工程技术部、质量安全部、物资设备部、综合办公室等部门,各部门分工明确,密切配合,共同完成工程的施工任务。
(二)施工任务划分根据工程的特点和施工进度计划,将工程划分为若干个施工区域,每个施工区域安排一个施工队伍,负责该区域的施工任务。
(三)施工顺序1、先进行灌溉渠道和排水渠道的施工,再进行水闸和泵站的施工。
2、灌溉渠道和排水渠道的施工顺序为:测量放线→土方开挖→基础处理→渠道衬砌→土方回填。
3、水闸和泵站的施工顺序为:基础施工→主体结构施工→设备安装→调试运行。
(四)施工进度计划根据工程的规模和施工条件,制定合理的施工进度计划,明确各施工阶段的开始时间和结束时间,确保工程按时完成。
四、主要施工方法(一)灌溉渠道施工1、测量放线根据设计图纸,采用全站仪进行测量放线,确定渠道的中心线和边线,设置控制桩和水准点。
农田水利排灌工程施工方案

农田水利排灌工程施工方案农田水利项目排灌工程包括整治排灌沟渠、干渠。
(1)沟渠土方开挖施工程序:测量放样→表层清理→人工开挖→人工修边、底。
开挖前,做好清基范围的施工放线工作,严格按放样边线进行开挖。
清理开挖工程区域内的全部竹木、树桩、杂草、垃圾、废渣及监理人指明的其它有碍物。
地表的植被清理延伸至离施工图所示最大开挖边线或建筑物基础边线(或填筑地脚线)外侧。
开挖时从上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,开挖施工时按设计图纸要求,将渠道边坡做成1:1.5左右的边坡,再采用人工进行修边、底,开挖过程中避免边坡稳定范围形成积水。
对易风化崩解的土层,开挖后不能及时回填的,保留保护层。
对风化岩块、坡积物、残积物和滑坡体按施工图纸要求开挖清理,并在填筑前完成,禁止边填筑边开挖。
清除出的废料,分别运至监理人指定的场地堆放。
渠道开挖合格后及时进行下序工程的施工,开挖面暴露时间一般不超过10天。
为保证开挖边坡免受雨水冲刷,在渠道开挖过程中,按施工图纸的要求开挖外,还应做好对已成型渠道内临时性排水设施,设置临时坑槽,用水泵排除,防止已成型的渠道内积水,影响下道工序的正常开展。
(2)沟渠回填施工程序:测量放样→清理基层→分层铺料、压实→人工修整。
分层铺土、填筑时,应按渠堤设计横断面全宽度纵向分层填土。
每层须采用一种填料,不得将两种及以上填料混填。
夯实机械选用蛙式打夯机,填土分层厚度应根据蛙式打夯机的机械性能,设计要求密度,填料密度和含水量等指标经过试验确定。
开工前主管技术人员应根据渠堤高度以及分层厚度,计算出计划分层层数,并绘出分层施工图,向有关人员进行技术交底。
施工人员必须认真控制好铺土厚度,并配合机械随时调整层厚。
每层填筑的平整度和压实度和压实必须符合设计和施工技术规范要求。
进行二层土料铺筑前,需采用人工或机械对上层回填料的表面进行刨毛处理。
当地形起伏,高低不平,应由低处分层填筑,由两边向中心填筑。
018-农田水利施工方案
1.工程概况该工程位于宝应县夏集镇东郊(夏集村、苏雅村、双琚村、双塘村、蒋庄村五个村)。
本次高标准基本农田土地整治项目主要施工项目有土方工程、农田水利工程、泵站工程、桥梁工程及田间道工程,其中农田水利工程包括:衬砌沟渠、涵洞等工程施工。
3.农田水利工程3.1混凝土预制板衬砌沟渠施工施工工艺流程:施工准备→渠道开挖填筑成型→铺设砼预制板→现浇混凝土压顶→场地清理。
一、施工准备渠道防渗工程施工前,应进行详细的施工组织设计,充分做好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具设备的准备工作;应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整;还应做好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。
二、土方工程施工衬砌渠道为新筑填方渠道,渠道土质比较疏松,应对压实度指标做严格控制,以免建成通水后出现不均匀沉降,由其对渠道附属建筑物的回填应严格把关。
1、渠道放样土方工程施工前,应进行渠道施工放样。
首先,用全站仪及经纬仪定出渠道的中心控制线。
中心桩在直线段一般每50m一个。
弯道处5m加密一个。
用钢尺量距,误差不超过1/1000。
测角时两次误差不超过30 。
其次,按四等水准要求控制高程,闭合精度要求控制在20。
一般每200m留一个临时高程控制点,必要时可加密。
最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线(如遇填方渠道还应放出清基边线及清基后的填筑边线)。
2、沟渠成型渠道土模是土工膜和砼预制板的基础,又是隐蔽工程,因而施工过程中要严格控制场地清理、土万开挖、填筑等环节的质量。
(1)场地清理在渠道边线确定后,要清理超出渠堤外坡脚边线0.2m范围内的土方,主要清除石渣、腐植土、草皮、树根(枝)等杂质,要求基面干净、平整。
对新建渠道,要清除地表的草皮、树根、淤泥、腐植土等。
(2)土方填筑a.填筑土料要求填筑土料要洁净,符合规范要求,不准含有石渣(块)、粉砂、淤泥、腐植土、草皮、树根(枝)等杂质。
农田水利工程施工方案
施工组织设计编制单位:河南天基建筑安装工程有限公司编制时间:二〇一〇年八月目录一、工程概况二、分部分项工程的施工方法、工艺三、项目主要管理人员、工程技术人员、劳动力配备及劳动力计划四、主要施工机具五、资金流估算表六、技术组织措施(确保工程质量、安全生产、文明施工、工期的技术组织措施)七、施工进度计划八、施工总平面布置设计九、与当地农民及地方政府各部门关系协调的具体计划安排十、其它方面措施一、工程概况本工程为浚县2010年度农业综合开发高标准农田建设示范工程项目第19标段,砂石道路,长度5公里。
路基础宽度为4米,路面宽度为3.5米,原地面压实后填筑土方并压实,压实后厚度为25cm,路面为碎石灰土,厚度为15cm,碎石灰土路面两边各培25cm宽的路肩。
质量目标:合格工程。
工期目标:70日历天。
二、分部分项工程的施工方法、工艺1、总体施工方案及方法:根据工程实际,在做好基底处理,土方调配、机械配置的同时,紧紧抓住填筑、平整、碾压、检验等关键工序的施工。
土方调配本着“移挖做填,就近取土,减少运距,采用合理的运输方法”的原则来进行调配,做到平衡、经济,合理。
路基施工严格按“四区段、八流程”工序施工,填筑前根据不同的填料选择机械类型,并在现场进行压实工艺实验,确定科学合理的试验参数后,在全合同段组织实施,做到样板引路,一次成型。
2、路基工程施工方法、工艺(1)准备工作项目部测量组复核设计单位提供的水准点及控制点,恢复定线,复核横断面,及时与监理联系尽快进行图纸签认工作,同时各种土样的各项土工试验项目及早进行。
试验路段争取早日开工。
我单位结合具体情况,施工程序如下:A:为了保证路基边沿压实度,路基边沿增加30cm 超宽填筑。
B: 松铺厚度,按每层30cm分布,严格控制厚度。
C:先用推土机初平(推土机初平前进行含水量检测),然后用平地机整平,由路中开始向两侧推进,往返三次达到整平要求,个别不平处,用人工进行找平.D:路基碾压用18T振动压路机,第一遍压路机慢速静压,第二遍压路机再次慢速静压,第三遍弱振中速碾压,第四遍开始强振中速碾压。
土地整理农田水利施工方案
目录A.各分部分项工程的主要施工方法 (4)一、土地平整 (4)(一)施工程序 (4)(二)施工方法 (4)二、农田水利工程 (4)(一)排水沟渠 (4)(二)桥涵工程的施工方法 (6)(三)溢流坝施工方案、方法 (11)三、道路工程 (15)(一)施工流程 (15)(二)土方开挖施工 (16)(三)原土夯实 (16)(四)垫层施工 (16)(五)泥接碎石路面施工 (16)(六)下田坡道 (18)四、路涵工程 (19)(一)涵管施工流程 (19)(二)土方开挖 (20)(三)涵管施工 (20)五、砌石工程 (23)(一)石料 (23)(二)胶结材料 (23)(三)砌筑要求 (24)(四)砌筑方法: (20)六、砼施工方法 (28)施工组织设计A.各分部分项工程的主要施工方法一、土地平整(一)施工程序土地平整施工前要首先对施工沿线进行测量放样, 将各桩号位置和控制点在地面准确定位并做好点位桩, 考虑到本区的地势条件, 各田块之间的高低差不能相差过大, 必须保证能够灌得进, 排得出。
所以, 对田块要做好高程测量。
施工顺序为: 布设施工控制网(采用全站仪)→施工前地形测量和放样→试验段→分段人工配合机械表土剥离→机械推、挖、装、运挖至设计高程→机械结合人工施工田埂(机械碾压)→检测→各田块高程复测→机耕一遍整平→验收。
(二)施工方法一般情况下, 对开挖高度较大的地段, 开挖采用自上而下的立面开挖方式, 根据对现场原始地形的测量及设计坡度, 计算开挖层厚及开挖量, 视开挖层厚及开挖量的大小, 在适当的部位或地段建立工作台, 并修通连接滩地的“Z”字形出土道路。
粗挖部分采用1m3 反铲挖土配装5t 自卸汽车运输出土, 土料运至指定的弃土场。
弃土场采用推土机平整, 且弃土料的上部再用农耕土覆盖。
对开挖断面较小而不方便机械施工的地段, 均采用人工开挖, 集料后用挖掘机装料, 配5t 自卸汽车运至弃渣场。
二、农田水利工程(一)排水沟渠施工前认真学习图纸, 并进行现场调查, 了解施工段的土质、地下水位、桥梁, 沟槽附近地上建筑物以及施工环境等情况, 校对好设计中线控制桩、水准点, 并在以后施工的每隔一段时间都要进行复核一次, 以确保整个施工段的测量精度在允许误差的范围以内。
农田水利砌体工程及土方填筑施工方案
农田水利砌体工程及土方填筑施工方案1.1原材料选择砌体采用标准砖,水泥强度等级应根据砂浆强度等级进行选择。
一般而言,为砂浆强度等级的4〜5倍,且水泥强度等级不宜大于42.5。
到货的水泥应按品种、标号、出厂日期分别堆放,受潮结块的水泥禁止使用。
砂浆的配合比通过试验确定,强度和施工和易性须满足施工图纸规定,并报送监理批准。
砂浆的配置采用制浆机,拌和时间不少于2〜3min,一般不采用人工拌和,局部少量的人工拌和料至少干拌三遍再湿拌至色泽均匀。
在运输中若发生离析,砌筑前应重新拌和,己初凝的不得使用。
L2砌体施工首先测量放出边线、高程,并制作木样架控制坡度。
砌石体应采用铺浆法砌筑,砂浆稠度应为30〜50mm,外露面光滑平整,灰缝厚度为8〜12mm,砂浆饱满。
砌体转角处和交接处应同时砌筑。
1.3砂垫层施工砂垫层,经加工的各种垫层料的颗粒级配应符合施工图纸的要求。
超径颗粒的含量不应大于3乐逊径颗粒含量不应大于5乐针片状颗粒含量不应大于10%o加工好的反滤料直径小于0.Imm颗粒含量应小于5机砂垫层铺筑厚度为5、8、10cm,采用人工摊铺。
先通过测量在地上插木桩,标出设计高程线,再牵线控制。
先摊铺渠底,采用平板振捣器振实,待容重达到设计要求后,再进行两边边坡摊铺,铺出2米范围后从左至右、由上而下层层用平板振捣一遍,待容重达到设计要求后再平铺混凝土砖。
1.4土方填筑施工填筑之前先测出地形图、剖面图报送监理批准之后方可进行施工方法。
在施工过程中采用分段作业,从最低洼部开始,按水平分层统一向上夯实铺筑。
平面位置采用震动碾,坡面采用平板振捣器,边坡、死角采用蛙式打夯机或人工夯实。
碾压施工相邻施工段的作业面均衡上升,减少施工接缝,相邻作业面的搭接碾压宽度不小于0.5m,在段与段之间出现高差时,用缓于1:2的斜坡相接。
分段填筑时,各段设立标志,以防漏压、欠压,上下层分段位置错开。
在压实过程中,注意控制含水量,根据碾压试验确定的含水量在填筑时稍高1~2%,同时砂砾石料的铺设和压实连续进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
农田水利工程土方开挖工程施工方案
一、土方开挖方式
本工程土方开挖采用挖掘机及推土机推运出渣,运至邻近低洼处回填。
二、土方开挖技术措施:
首先清除工程场地范围内杂草、树根、垃圾、废硝以等其它有损工程机械施工的有
碍物。
采用74KW推土机清理,人工收捡相结合,并用拖拉机运到建设方指定位置,确保不
影响当地居民的生活和工作。
对无价值的可燃物,设专人负责集中,并选择微风天气进行焚烧,在焚烧时由安全
员负责防火工作,防火器材到位,及时处理险情,防止以外火灾发生。
对无法燃尽或对环境产生污染的有碍物,按照监理工程师的指示运到指定地点掩埋。
1
、平整:
按照工程实际情况,按照设计要求将田面自然标高挖填至设计要求的标高,采取边
填边挖的办法平衡土方。
土方平衡是贯穿施工的全过程,采用土方平衡的方法将高处推出的土料填筑到低处,
以达到整个施工区的平整度,若挖土方不足回填标高低处的田面,将采用外买土方的办
法予以解决。
采用推土机将出面高处的土方推至田面较底处,标高过高的地方采用挖掘机挖土,
并用拖拉机运至需填方的地域。
最后将表土大致均匀摊平,使平整的地块表层土壤保持熟化,施工中在推土机推平
表土之后还需要用平地机平整,基本达到平整。
有沟渠的地方应该填平,最后形成规定的田块及田填。
施工过程中既要保证地块的平整,同时还要保证道路工程施工规范的正确使用,既
要满足大集体工程设计与技术规范要求,同时还要满足总体工程设计与技术规范要求。
完成后检查验收,及时检查各项指标,符合规划设计要求,进行验收。
2
、开挖:
采用1台反铲挖掘机挖土结合人工并用修捡的办法挖沟槽,采用自卸汽车运土至建
设方指定地点或需填土地部位。
蓄水池开挖、沟渠明挖和山坪塘开挖:根据设计的泄水井横断面、沟渠和山坪塘横
断面尺寸,采用反铲挖掘机挖土自卸汽车运土并以适当人工挖土配合,挖出的土尽量用
作农田平整的生土或表土。
注意事项:避免对持力层的扰动。没有项目监理的同意,不得在挖方底部使用大型
设备。根据项目监理的指示,将多余或不适用的材料清理出现场。
3
、工程
按照图纸完成了符合设计要求的施工测量放样,定好施工线,并设置标识桩,用白灰
标明开挖边线,经过测量验收验收合格方可进行排水沟施工。
在排水沟的出口衔接处,按照设计要求进行衬砌防冲,在每一道跌水处,按照设计
要求进行专项施工。
竣工后,及时检查断面尺寸和沟底比降,是否符合规划设计要求。
①灌溉渠清淤、土石方开挖:
根据实际情况,用挖掘机挖土,采用全断面一次挖进的方法分层开挖,挖时先由干
沟中线中心向两侧挖掘,按先深后宽原则进行,并用人工挖掘无法机械作业的地方。
边坡系数=1:0.3-0.5,并用人工夯实,糙率按《
0.0270
施工以利于排水,挖出的土方用自卸汽车运到坑槽填筑,或运到规划设计的道路上
作为路基,或运到客土源区铺均。
②排水沟、排水涵工程:
在田间路和生产路两侧布置排水沟,排水沟上口宽80Omm,底宽20Omm,深200mm,用
人工挖掘。
挖时先由干沟中线中心向两侧挖掘,按先深后宽原则进行。
边坡系数=1:0.3-0.5,并用人工夯实,糙率按
W0.0270
施工以利于排水,挖出的土方用自卸汽车运到坑槽填筑,或运到规划设计的道路上
作为路基,或运到客土源区铺均。
管边根据施工标准按照管径大小尺寸和浆砌石基础尺寸两侧均留出500mm工作面,
挖出的土方用自卸汽车运到坑槽填筑,或运到规划设计的道路上作为路基,或运到客土
源区铺均。
管涵均为圆管管涵,在土方全部挖完之后,管涵涵体下侧用手扶震动压路机压实,
然后用人工斜向把边坡捣实,再用人工砌浆砌石基础。
涵管采用起重机运至入管沟里并放在基础上之后,按设计要求用碎砖等回填密实,
并在接近最佳含水量的状态下分层填筑、分层压实,每层松铺厚度不宜超过150mm,并充
分压实到设计要求为止。
第3节土方回填工程
1、挖土方符合设计回填土要求,挖出的土方由推土机推至需回填位置,再由74KW
推土机推平,15t压路机碾压密实。
2
、土必须按设计和规范要求夯填,并按规范要求做土方压实试验。
