山皮石施工方案

合集下载

山皮石施工方案

山皮石施工方案

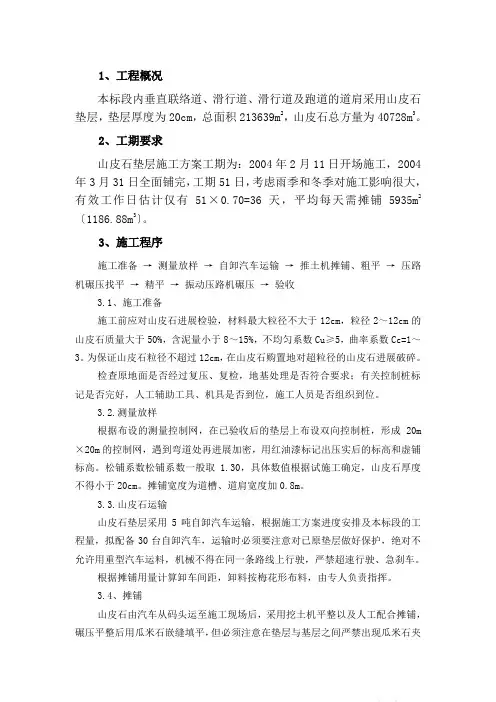

1、工程概况本标段内垂直联络道、滑行道、滑行道及跑道的道肩采用山皮石垫层,垫层厚度为20cm,总面积213639m2,山皮石总方量为40728m3。

2、工期要求山皮石垫层施工方案工期为:2004年2月11日开场施工,2004年3月31日全面铺完,工期51日,考虑雨季和冬季对施工影响很大,有效工作日估计仅有51×0.70=36天,平均每天需摊铺5935m2〔1186.88m3〕。

3、施工程序施工准备→测量放样→自卸汽车运输→推土机摊铺、粗平→压路机碾压找平→精平→振动压路机碾压→验收3.1、施工准备施工前应对山皮石进展检验,材料最大粒径不大于12cm,粒径2~12cm的山皮石质量大于50%,含泥量小于8~15%,不均匀系数Cu≥5,曲率系数Cc=1~3。

为保证山皮石粒径不超过12cm,在山皮石购置地对超粒径的山皮石进展破碎。

检查原地面是否经过复压、复检,地基处理是否符合要求;有关控制桩标记是否完好,人工辅助工具、机具是否到位,施工人员是否组织到位。

3.2.测量放样根据布设的测量控制网,在已验收后的垫层上布设双向控制桩,形成20m ×20m的控制网,遇到弯道处再进展加密,用红油漆标记出压实后的标高和虚铺标高。

松铺系数松铺系数一般取 1.30,具体数值根据试施工确定,山皮石厚度不得小于20cm。

摊铺宽度为道槽、道肩宽度加0.8m。

3.3.山皮石运输山皮石垫层采用5吨自卸汽车运输,根据施工方案进度安排及本标段的工程量,拟配备30台自卸汽车,运输时必须要注意对已原垫层做好保护,绝对不允许用重型汽车运料,机械不得在同一条路线上行驶,严禁超速行驶、急刹车。

根据摊铺用量计算卸车间距,卸料按梅花形布料,由专人负责指挥。

3.4、摊铺山皮石由汽车从码头运至施工现场后,采用挖土机平整以及人工配合摊铺,碾压平整后用瓜米石嵌缝填平,但必须注意在垫层与基层之间严禁出现瓜米石夹层。

摊铺时,设3~5人的配合摊铺小组,配备一辆装有合格的混合料的小车,跟在平地机后面,及时处理集料不均现象。

山皮石填筑施工方案【用心整理精品资料】

山皮石填筑施工方案【用心整理精品资料】
(2)组织施工员工积极开展职业道德、职业纪律教育,制定并执行岗位和劳动技能的培训计划。
2、强化文明施工管理
(1)严格按照国家的政策、法规和我公司现场管理细则组织施工。
(2)施工场地和生活场地做到整洁、平整,施工现场的道路及时修整,保持通畅、平整。
(3)生产生活用电、用水按照建筑施工临时用电、用水要求,将用电线路、用水管路排列整齐,污水集中排放.
7.3
1、及时掌握天气变化,合理安排组织施工。
2、雨季来临前修建临时排水设施,防止积水淹没;每场雨后及时排除顶面积水,并对边坡和急流槽进行维护。
3、路基填料做到随挖随填、随填随压,且每层表面做成2%的横坡。
4、经雨水浇淋的路基,在施工前重新碾压平整。
5、加强便道维护保证雨季运料及时通畅。
(4)现场悬挂施工标志、安全标志、警示标志,做好施工安全宣传、防护工作。
(5)各种车辆进出施工现场周围要文明驾车、慢速行驶,尽可能不鸣笛或少鸣笛,以免惊扰附近村镇居民。
(6)各种运输车辆采取相应措施防止扬尘,污染空气。施工便道保持路面干净,经常洒水,减少扬尘。
(7)紧邻村庄地段尽可能避开深夜施工,以免影响附近居民的正常生活、工作和休息。
2
路基山皮石试验段填筑施工前,确定试验段区间位置,分别制定出不同的机械碾压组合方案、参数等.
明确试验和质量控制人员分工,及时收集整理总结试验段数据,指导正式施工.
2.6
山皮石路基填筑管理人员配置详见表3.6-1。
序号
姓名
职位
备注
1
李林
项目经理
2
于晓光
生产经理
3
王青
项目总工程师
4
赵占朝
质量员
5
郝占新

山皮石填筑施工及方案

山皮石填筑施工及方案

一、工程概况山皮石路基填筑机动车道山皮石路基换填横断面示意详见图 2.1-1(附后)。

二、施工准备2.1 基底准备路基基底采用高真空击密降水及强夯处理后,经检测机构检测完毕并经过监理工程师验收合格。

2.2 施工测量准备根据施工图结合导线复测成果,用全站仪测放出路基中心线,每隔20m在中心线上钉一个木桩,并在木桩上标明桩号,以准确控制好道路的中心线。

根据路基中心线点,分别放出边桩线,并在边桩上标记控制标高,并以此作为控制桩以控制冲填土的开挖深度及山皮石填筑厚度和宽度。

2.3 机械设备准备1、运输机械:自卸汽车。

2、填铺机械:T160推土机1台;200挖掘机2台。

3、压实机械:标准失能不低于25KJ﹑最大冲击力不小于300T的三边形冲击式压路机1台。

4、配合机械:ZL50装载机2台;6T洒水车1辆。

2.4 材料准备路基填筑用山皮石中石料强度不低于30MPa,山皮石中碎石含量不小于总重量的70%。

山皮石路基路床(路面结构层下80㎝)填料要求:最大粒径不大于100mm。

山皮石路基路床以下填料要求:路床底面以下40㎝范围内,填料粒径不大于150㎜;其余部分粒径不超过层厚的2/3,且最大粒径不超过300㎜,不均匀系数宜为15~20。

其他要求按照现行规范填石路基规定执行。

2.5 技术准备路基山皮石试验段填筑施工前,确定试验段区间位置,分别制定出不同的机械碾压组合方案、参数等。

明确试验和质量控制人员分工,及时收集整理总结试验段数据,指导正式施工。

2.6 人员准备山皮石路基填筑管理人员配置详见表 3.6-1。

序号姓名职位备注1 李林项目经理2 于晓光生产经理3 王青项目总工程师4 赵占朝质量员5 郝占新试验负责人6 任春波测量负责人7 顾志忠工区负责人工程部副经理三、主要施工方法3.1 山皮石路基换填1、开挖冲填土根据软基处理后地表测量成果表及和试验后测定山皮石填筑松浦系数等,确定合理开挖深度,并及时做好开挖后地表测量。

山皮石垫层工程施工方案

山皮石垫层工程施工方案

1、工程概况本标段内垂直联络道、滑行道、滑行道及跑道的道肩采用山皮石垫层,垫层厚度为20cm,总面积213639m2,山皮石总方量为40728m3。

2、工期要求山皮石垫层施工计划工期为:2004年2月11日开始施工,2004年3月31日全面铺完,工期51日,考虑雨季和冬季对施工影响很大,有效工作日估计仅有51×0.70=36天,平均每天需摊铺5935m2(1186.88m3)。

3、施工程序施工准备→测量放样→自卸汽车运输→推土机摊铺、粗平→压路机碾压找平→精平→振动压路机碾压→验收3.1、施工准备施工前应对山皮石进行检验,材料最大粒径不大于12cm,粒径2~12cm的山皮石质量大于50%,含泥量小于8~15%,不均匀系数Cu≥5,曲率系数Cc=1~3。

为保证山皮石粒径不超过12cm,在山皮石购买地对超粒径的山皮石进行破碎。

检查原地面是否经过复压、复检,地基处理是否符合要求;有关控制桩标记是否完好,人工辅助工具、机具是否到位,施工人员是否组织到位。

3.2.测量放样根据布设的测量控制网,在已验收后的垫层上布设双向控制桩,形成20m ×20m的控制网,遇到弯道处再进行加密,用红油漆标记出压实后的标高和虚铺标高。

松铺系数松铺系数一般取 1.30,具体数值根据试施工确定,山皮石厚度不得小于20cm。

摊铺宽度为道槽、道肩宽度加0.8m。

3.3.山皮石运输山皮石垫层采用5吨自卸汽车运输,根据施工计划进度安排及本标段的工程量,拟配备30台自卸汽车,运输时必须要注意对已原垫层做好保护,绝对不允许用重型汽车运料,机械不得在同一条路线上行驶,严禁超速行驶、急刹车。

根据摊铺用量计算卸车间距,卸料按梅花形布料,由专人负责指挥。

3.4、摊铺山皮石由汽车从码头运至施工现场后,采用挖土机平整以及人工配合摊铺,碾压平整后用瓜米石嵌缝填平,但必须注意在垫层与基层之间严禁出现瓜米石夹层。

摊铺时,设3~5人的配合摊铺小组,配备一辆装有合格的混合料的小车,跟在平地机后面,及时处理集料不均现象。

山皮石路基填筑施工作业指导书

山皮石路基填筑施工作业指导书

山皮石路基填筑施工作业指导书一、适用范围适用于S101合相路连接线工程K0+000~K6+000段高填方路段,路床以下路基施工,K5+496~K5+836蔬菜大棚地段山皮石换填处理。

二、施工准备(一)技术准备作业指导书初稿编制后,应在开工前组织技术人员召开山皮石施工准备会,集思广益,讨论施工方案的合理性和先行进。

对施工人员进行技术交底,对参加施工的人员进行上岗前的技术培训,进行工作安排,责任到人。

(1)工程部经理讲解施工工艺,(2)试验室主任讲述试验方法(3)质检员提出检测项目和检测频率(4)项目总工进行总结(5)进行工作安排,责任到人。

(二)材料准备项目部同现场监理工程师对山皮石料场进行实地考察,料场位于S101合相路连接线工程线路以北,距工程线路起点约12公里,现有山皮石储量约15万方。

随着石料开采,山皮石储量还将增大,料源稳定,满足施工需求,可以用于路基填筑。

(三)施工机械准备为确保山皮石路基正常施工,为满足施工需求,需要配备足够数量的挖掘机、破碎机、羊足碾、振动压路机,推土机,洒水车、装载机。

(四)人员准备为满足施工要求,需要配备足额的施工员,测量员,安全员,机械操作手,普通工人。

(五)场地准备(1)在山皮石填筑前,开挖路基两侧的临时排水边沟,并将排水边沟与既有沟渠连接,防止雨后外界水流入路基,对清表后的路基用推土机推出路基横坡,并用压路机压实到设计要求,防止雨后路基存水。

(2)在主要的运输道口处,做好警示标志和相应的标志标牌。

三、山皮石填筑路基施工工艺流程四、施工作业要求1、下承层验收在山皮石填筑以前,首先对上一层进行检测,重点注意检测横坡和平整度,防止雨水透过山皮石存在坑洼处形成质量隐患。

2、测量放样在填料以前,放出路基中线和填筑边线,(为确保路基边坡稳定和边部的压实强度,路基填筑宽度两侧各增加50cm),本工程设计路基边坡坡度为1:1.5。

(1)路基填筑宽度控制:路基成型宽度+两侧(设计路面边高程-实测边部高程)*1.5+每侧超填50cm (2)填筑厚度控制在路基每20米的中桩和边桩上画好高程控制桩,路基压实厚度定为每40cm 一层,根据前期试验段得出,推土机整平后松铺45~47cm时碾压,压实后约为40cm,高程控制桩画46cm松铺线。

山皮石路基施工方案

山皮石路基施工方案

山皮石路基施工方案-CAL-FENGHAI-(2020YEAR-YICAI)_JINGBIAN山皮石路基施工方案一、测量施工1、施工放样开工前应全面恢复中线并固定路线主要控制桩(交点、转点、圆曲线特征点等),有关中线、转点坐标及水准点与业主或设计部门联系索要。

点线测设:运用全站仪(GTS-311)采用坐标法放样,内业计算工作进行二次复核。

高程测量:水准仪(DZS3-1)。

根据每层路基填筑高度,测放出路基坡脚线,用白灰撒线标示,每层应设计路基宽50cm。

2、路槽实测开工前,路槽要进行断面高程测量,将测量数据绘制成图上报监理工程师审批,用于指导以后施工和计量。

作好控制点保护,设明显标记。

二、路基山皮土施工施工工艺框图合格合格1、山皮石材料要求所用山皮石应符合设计要求,最大粒径不大于300mm,并不宜超过层厚的2/3,含土量不大于30%。

2、山皮石摊铺每层压实厚度不超过30cm,虚铺厚度为36cm。

摊铺前用挖掘机挖路基两侧土方包边培土。

山皮石用运行车运到现场,根据安排由现场施工员指挥卸下,用挖掘机推开摊铺。

对于大块石料用挖掘机或装载机填到路基下部或两侧,上面摊铺其他山皮石。

3、挖掘初平、排压山皮石摊铺后,用挖掘机初平,现场测量人员按照桩位每横断面放点3处根据放线标高和虚铺厚度,用白灰标出明显标志,挖掘机按准确高度和横纵坡大致摊平。

然后用挖掘机履带排压一遍。

4、嵌缝、推平挖掘机排压后,用装载机配合人工用山皮石细料填充石块缝隙,保证填石空隙嵌压稳定,然后用挖掘机摊平。

5、山皮石碾压:细料嵌缝后,用20t振动压路机碾压4~6遍追加密实度。

碾压顺序从路边向路中心碾压,碾压时碾压轮横向1/3轮,压路机行走速度h。

密实度增大后,可适当加大速度h。

直到无明显轮迹,表面平整均匀,无浮石,沙窝及梅花现象。

上述作业应配备人员,对机械不能处理到的边角部位进行修补,同时测量宽度、标高、坡度等,保证碾压合格。

6、山皮石铺设的宽度及坡度要求山皮土填筑宽度每侧应在山皮石设计宽度值的基础上宽出填筑层设计宽度30~50cm,压实宽度不小于设计宽度,全范围内平整碾压。

田间砂砾石道路工程(山皮石路基)

田间道路工程(山皮石路基)一、路基平整施工方案1、技术准备组织项目部有关工程技术人员熟悉图纸。

在施工组织设计和指导下,进一步细化编制各项工程的施工方案,从而确保工程施工中的各项工作顺利进行。

项目部施工管理人员应明确各自的职责,确保工程施工各种施工规范,技术操作规程的执行、监督到位。

做好工程的技术、操作规程、质量工艺和安全交底工作,层层落实,并将书面交底材料存档。

2、路基整平路基整平以机械化施工为主,基本机械配备组合方式为:推土机清理场地,振动压路机碾压原地面,挖掘机装土,自卸车运输。

(1)、路基用地范围内的既有房屋、道路、河沟、通讯、电力设备、上下水道及其它建筑物,均应协助有关部门事先拆迁或改造;对于路基附近的危险建筑予以适当加固;对文物古迹应妥善保护。

(2)、路基用地范围内的树木、灌木丛等均应在施工前砍伐或移植清理,砍伐的树木应移置于路基用地之外,进行妥善处理。

填方高度大于1m的允许保留树根但根部露出地面不得超过20cm。

取土坑范围内的树根应全部挖除。

(3)、在填方和借方地段的原地面应进行表面清理,清理深度应根据种植土厚度决定,清出的种植土应集中堆放。

(4)、施工放样:根据设计提供的控制点及有关数据,恢复中桩,放出边桩。

(5)、路基修整压实:确定压实遍数,填料的质量,压路机行车速度,并以此指导施工。

(6)、每段路基整平完成后,测定标高,再配合人工进行精平,使平整度、高程控制在规范允许偏差范围以内。

3、质量保证措施为了确保工程高质量完成,做到高标准,严要求;建立和采取以下的质量保证体系。

3.1、采取的质量保证措施如下:(1)严格按照施工技术规范要求进行施工并按受监理工程师监督,把好工序质量关。

(2)坚持三级质量检查验收制度,上一道工序完工后,经初检、复检、会检验收合格现场监理签字认可后,才能允许进入下一道工序施工。

(3)坚持三级技术交底制度,规范操作程序,通过技术交底的方式,将工序施工意图,施工质量要求,实施过程中的注意事项,质量预控措施,自上而下彻到每一个环节和施工队伍中去。

挖山皮石工程施工方案

挖山皮石工程施工方案一、工程概况挖山皮石工程是指在山体或者山坡上进行开挖、削平,以改变地形或者开发土地的一种工程。

在进行挖山皮石工程时,需要考虑山体的稳定性、地形的变化以及对环境的影响等因素。

本文将针对挖山皮石工程的施工方案进行详细的分析和讨论。

二、施工准备工作1.项目调研在进行挖山皮石工程之前,需要进行充分的项目调研,包括对工程所在地的地形、土质、地质情况进行详细的调查和分析。

根据调研结果制定合理的施工方案,确保施工的顺利进行。

2.人力物力准备准备充足的人力、物力和技术支持,确保施工队伍的稳定和施工设备的正常运转。

同时,还需为施工工人提供必要的安全培训和防护装备,确保施工中的安全。

3.环境保护措施在进行挖山皮石工程时,需要充分考虑环境保护的问题,采取相应的措施,减少对周围环境的影响。

在施工现场设置警示标示牌,明确施工区域,确保施工过程中不会对周围环境和生态造成影响。

4. 安全管理严格遵守相关安全管理制度,制定完善的安全操作流程和紧急应对预案,确保施工过程中没有事故发生。

同时,安排专人负责安全检查和监督,及时发现并解决安全隐患。

三、施工流程1.场地勘查施工队伍先进行现场勘察,了解施工区域的地形、土质和地质情况,确定施工方案。

同时还需对施工现场进行踏勘,确定施工场地和施工道路等。

2. 施工测量根据勘察结果,对施工现场进行测量,确定挖掘的具体位置和范围。

并标明施工道路和施工区域,确保施工的可控性。

3. 开挖工程按照施工方案,采用挖掘机等机械设备进行开挖工程。

根据施工要求,逐步将山体或山坡的表层土石开挖出来,以便后续工程的进行。

4. 施工控制在开挖过程中,需要严格控制挖掘深度和施工质量,确保施工的安全和有效。

根据实际情况调整施工进度和施工方案,确保整个工程的顺利进行。

5. 土石运输挖掘完成后,需要对土石进行运输和清运,将挖掘出来的土石运输到指定地点进行处理。

同时配备合适的运输工具和设备,确保土石运输的顺利进行。

山皮石施工方案

华能富川金子岭风电场场内道路施工平台风机及箱变基础工程路面施工方案批准:______________审核:______________编制:_____________编制单位:中国核工业第二二建设有限公司华能富川金子岭风电场项目部编制时间:____________________中国核工业第二二建设有限公司华能富川金子岭风电场工程项目部目录一、工程概况 (3)二、适用范围 (3)三、编制依据 (3)四、施工准备 (3)五、测量放线 (4)六、运输 (5)七、摊铺 (5)八、碾压 (5)九、养生 (6)十、施工工艺框图 (7)碎石层施工方案一、工程概况:华能富川金子岭风电场。

金子岭风电场位于广西壮族自治区贺州市富川瑶族自治县境内。

金子岭风电场位于富川县龟石水库东南角山岭上,东经115° 05'〜111° 29',北纬24° 37'〜25° 09'。

金子岭风电场距富川县城约20km距贺州市约60km桂林市180公里,南宁市550公里,广州市380公里。

风电场场址南北长约11km东西宽约9km结合风电场的地形地貌实际,风机位主要布置在海拔300m- 900m的地势较平缓的低矮山包及山脊区域。

拟建场址附近有省道S203o场外道路为从省道S203至变电站,并连接风场主干道(即进场道路),为现有土路、乡村道路改扩建。

路长7.8km,交通运输条件较好。

华能富川金子岭风电场工程由华能新能源股份有限公司投资建设,风电场装机容量为50MWV装配25台单机容量为2000kW风力发电机组。

本工程等别为U等,工程规模为大(2)型。

风电机组塔架地基基础设计级别等级为1级,结构安全等级为1级,抗震设防类别为丙类,结构设计使用年限为50年。

本工程招标内容主要包括:A标段:场内一号和二号主路及其附属支线道路、F07-F19共13台风机吊装平台、风机基础、箱变基础、风机至箱变直埋电缆沟工程;B标段:场内三号和四号主路及其附属支线道路、F01-F06和F20-F25共12台风机吊装平台、风机基础、箱变基础、风机至箱变直埋电缆沟工程。

山皮石工程施工方案

1、工程概况本标段内垂直联络道、滑行道、滑行道及跑道的道肩采用山皮石垫层,垫层厚度为20cm,总面积213639m2,山皮石总方量为40728m3。

2、工期要求山皮石垫层施工计划工期为:2004年2月11日开始施工,2004年3月31日全面铺完,工期51日,考虑雨季和冬季对施工影响很大,有效工作日估计仅有51×0.70=36天,平均每天需摊铺5935m2(1186.88m3)。

3、施工程序施工准备→测量放样→自卸汽车运输→推土机摊铺、粗平→压路机碾压找平→精平→振动压路机碾压→验收3.1、施工准备施工前应对山皮石进行检验,材料最大粒径不大于12cm,粒径2~12cm的山皮石质量大于50%,含泥量小于8~15%,不均匀系数Cu≥5,曲率系数Cc=1~3。

为保证山皮石粒径不超过12cm,在山皮石购买地对超粒径的山皮石进行破碎。

检查原地面是否经过复压、复检,地基处理是否符合要求;有关控制桩标记是否完好,人工辅助工具、机具是否到位,施工人员是否组织到位。

3.2.测量放样根据布设的测量控制网,在已验收后的垫层上布设双向控制桩,形成20m ×20m的控制网,遇到弯道处再进行加密,用红油漆标记出压实后的标高和虚铺标高。

松铺系数松铺系数一般取 1.30,具体数值根据试施工确定,山皮石厚度不得小于20cm。

摊铺宽度为道槽、道肩宽度加0.8m。

3.3.山皮石运输山皮石垫层采用5吨自卸汽车运输,根据施工计划进度安排及本标段的工程量,拟配备30台自卸汽车,运输时必须要注意对已原垫层做好保护,绝对不允许用重型汽车运料,机械不得在同一条路线上行驶,严禁超速行驶、急刹车。

根据摊铺用量计算卸车间距,卸料按梅花形布料,由专人负责指挥。

3.4、摊铺山皮石由汽车从码头运至施工现场后,采用挖土机平整以及人工配合摊铺,碾压平整后用瓜米石嵌缝填平,但必须注意在垫层与基层之间严禁出现瓜米石夹层。

摊铺时,设3~5人的配合摊铺小组,配备一辆装有合格的混合料的小车,跟在平地机后面,及时处理集料不均现象。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

山皮石施工方案
1. 简介
山皮石,也称山皮砌块,是一种以天然山石做基材,经过特殊处理成块状的建筑材料。

山皮石施工方案是对山皮石在建筑施工中的具体操作步骤和注意事项进行规划和说明,以确保施工质量和安全。

2. 施工准备
在进行山皮石施工之前,需要进行以下准备工作:
2.1 材料准备
•山皮石:选择质量优良、外观美观的山皮石作为施工材料。

•砂浆:根据施工需要选择适合的砂浆材料。

•施工工具:包括切割机、拌浆机、刮板、批刀等。

2.2 施工场地准备
•清理施工现场,确保施工区域的平整和干净。

•在施工区域设置施工警示标志,确保施工安全。

2.3 施工人员准备
•确保施工人员具有相关的施工经验和技能。

•分配人员职责,并确保各项工作有专人负责。

3. 施工步骤
3.1 粘贴前的准备
•清理山皮石表面的杂质和油污,确保表面干净。

•根据需要将山皮石进行切割和修整,以适应施工位置和形状要求。

3.2 基层处理
•在需要粘贴山皮石的墙体或地面上,进行基层处理,确保基层平整、坚固。

•如有需要,可在基层上进行水泥砂浆找平处理。

3.3 湿粘施工
•使用刮板或批刀将砂浆均匀地涂布在山皮石背面。

•将涂有砂浆的山皮石粘贴在基层上,注意与基层对齐,并轻轻拍打使其粘牢。

3.4 空隙填充
•在山皮石之间和山皮石与基层之间填充砂浆,确保填充充实且无空隙。

•使用切割机修整山皮石边缘,使其与相邻石块紧密贴合。

3.5 硬化和保养
•粘贴完山皮石后,进行必要的保护和养护。

根据砂浆材料的要求,进行适当的湿润和保养。

•避免施工区域受到外力破坏,保持施工区域的整洁。

4. 施工注意事项
4.1 安全措施
•施工前要对施工人员进行安全培训,确保施工人员了解并遵守相关安全规定。

•在施工现场设置相关警示标志,避免施工人员和他人进入施工区域。

4.2 施工质量
•选择质量优良的山皮石,并保证山皮石符合设计要求。

•贴砌过程中确保山皮石与基层完全贴合,无空鼓松动现象。

•控制砂浆的使用量和质量,确保填充充实且无空隙。

4.3 工程进度
•合理组织施工人员和机械设备,合理安排施工进度,确保施工顺利进行。

•在施工过程中及时处理紧急情况,避免施工延误。

4.4 施工环境保护
•在施工现场设置防尘措施,避免扬尘污染。

•合理利用和处理施工废弃物,保持施工区域的环境整洁。

5. 施工验收
在施工完成后,进行施工质量验收。

主要内容包括:
•山皮石表面平整度和垂直度的检查。

•山皮石与基层之间的粘接牢固性检查。

•砂浆填充情况和是否存在空隙检查。

6. 总结
山皮石施工方案的执行不仅需要专业的施工人员和合适的工具材料,还要注重施工过程中的质量控制和安全保护。

只有严格按照施工方案进行操作,并且进行适当的验收,才能保证施工质量,使山皮石能够充分发挥其功能和美观效果。

相关文档
最新文档
