临时用电施工方案11
施工现场临时用电施工方案临时用电施工方案和施工组织设计

施工现场临时用电施工方案临时用电施工方案和施工组织设计一、项目概述施工现场临时用电施工方案,是为了确保施工现场的电力供应安全、可靠、经济、合理,根据我国相关法律法规和行业标准,结合工程特点及现场实际情况制定的。
本方案主要包括临时用电施工组织设计、临时用电设备选型、临时用电线路布局、临时用电安全管理等内容。
二、临时用电施工组织设计1.施工用电负荷估算根据工程规模、施工工艺、设备功率等因素,对施工现场的用电负荷进行估算。
确保电源容量能满足施工现场的用电需求,避免因电源容量不足导致的安全隐患。
2.临时用电系统设计(1)电源接入:根据现场实际情况,选择合适的电源接入方式,如高压供电、低压供电等。
(2)配电室设置:在施工现场设置配电室,确保电源稳定、可靠。
配电室应设置在远离易燃易爆物品、人员密集区域,并采取防火、防盗、防雷等措施。
(3)配电线路布局:根据施工现场的用电需求,合理布局配电线路,确保线路安全、可靠、经济、合理。
(4)配电箱设置:在施工现场设置配电箱,方便施工现场的用电管理。
配电箱应设置在便于操作、维护的位置,并采取防雨、防晒、防尘等措施。
3.临时用电设备选型根据施工现场的用电需求,选择合适的临时用电设备。
主要包括:(1)发电机:根据施工现场的用电负荷,选择合适的发电机,确保电源稳定、可靠。
(2)电缆:根据用电负荷、线路长度等因素,选择合适的电缆规格,确保线路安全、可靠。
(3)配电箱:根据用电需求,选择合适的配电箱,确保配电箱功能齐全、安全可靠。
4.临时用电线路布局(1)电缆敷设:根据现场实际情况,选择合适的电缆敷设方式,如直埋、架空、地埋等。
(2)线路走向:确保线路走向合理,避免交叉、重叠,减少安全隐患。
(3)线路接头:确保线路接头安全、可靠,采用专业的接头设备和技术。
5.临时用电安全管理(1)安全培训:对施工现场人员进行临时用电安全培训,提高安全意识。
(2)安全防护:施工现场应设置安全防护设施,如警示牌、防护网等。
临时用电施工方案

临时用电施工方案一、工程概况本工程为_____,位于_____,建筑面积为_____平方米。
施工现场临时用电包括施工动力用电和照明用电。
为确保施工现场临时用电的安全可靠,特编制本临时用电施工方案。
二、编制依据1、《施工现场临时用电安全技术规范》(JGJ 46-2005)2、《建筑施工安全检查标准》(JGJ 59-2011)3、本工程施工图纸及相关施工组织设计三、现场勘测1、对施工现场及周边环境进行详细勘察,了解地形、地貌、地下管线等情况。
2、确定电源进线、配电室、配电箱的位置及线路走向。
四、电源进线、配电室、配电箱设置1、电源进线:根据现场实际情况,电源进线从_____引入,采用_____电缆。
2、配电室:在施工现场_____位置设置配电室,室内配备配电柜、计量表等设备。
3、配电箱:根据用电设备分布情况,在施工现场设置_____个配电箱,分别控制不同区域的用电设备。
五、用电负荷计算1、设备容量统计对施工现场的各类用电设备进行统计,包括塔吊、电焊机、搅拌机、振捣器等,列出其设备容量(Pe)。
2、计算负荷采用需要系数法进行负荷计算,计算出有功功率(Pjs)、无功功率(Qjs)、视在功率(Sjs)和计算电流(Ijs)。
六、导线及电缆选择1、根据计算电流和线路敷设方式,选择合适的导线及电缆型号和规格。
2、考虑导线及电缆的机械强度、允许载流量和电压降等因素,确保其安全可靠。
七、配电箱与开关箱的设置1、配电箱应采用冷轧钢板制作,具有防雨、防尘功能,门锁齐全。
2、配电箱内的电器应安装在金属或非木质的绝缘电器安装板上。
3、开关箱应实行“一机一闸一漏一箱”制,严禁用同一个开关电器直接控制二台及二台以上用电设备。
八、接地与防雷1、接地:施工现场采用TNS接零保护系统,工作零线(N线)与保护零线(PE线)分开设置。
在配电室、配电箱处做重复接地,接地电阻不大于4Ω。
2、防雷:对于高度超过20米的建筑物、塔吊等设备,应设置防雷装置。
临时用电专项施工方案完整版

临时用电专项施工方案完整版一、工程概况本工程为临时用电专项施工项目,主要包括施工期间的电力供应、用电设备安装、电缆线路敷设、配电系统搭建等工作内容。
工程地点位于XX市XX区,占地面积约XX平方米,工程期限为XX年XX月XX日至XX年XX月XX日。
二、用电管理1. 用电负荷计算:根据工程规模及施工需求,预计最大用电负荷为XX千瓦。
2. 用电申请:施工前向当地供电部门申请临时用电,并提供相关资料,包括用电负荷、用电设备清单等。
3. 电能计量:在施工现场设置电能计量装置,实时监测用电情况,确保用电安全、合理。
4. 用电缴费:按照实际用电量向供电部门缴纳电费。
5. 用电安全培训:对施工人员进行用电安全培训,提高安全意识,防止电气事故发生。
6. 用电巡查:定期对施工现场进行用电巡查,发现问题及时整改。
三、电工1. 人员要求:电工应具备相关专业技能证书,具备丰富的实际操作经验。
2. 工作职责:(1)负责施工现场的临时用电安装、调试及维修工作;(2)定期检查用电设备、电缆线路、配电柜等,确保用电安全;(3)及时处理电气故障,保障施工进度;(4)对施工人员进行用电安全培训及指导。
3. 工作制度:(1)持证上岗,严格遵守国家及地方相关法律法规;(2)执行用电安全操作规程,确保用电安全;(3)做好工作记录,及时上报工作情况;(4)参加用电安全培训,提高自身业务水平。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,设置安全距离,确保施工人员及设备与带电设备的安全距离。
2. 外电防护:(1)施工现场设置警示标志,提醒施工人员注意外电设备;(2)对临近的外电设备进行绝缘处理,防止误触;(3)在必要时,对外电设备进行临时停电,确保施工安全;(4)加强对施工人员的安全教育,提高安全意识。
五、电缆线路1. 电缆选型:根据用电负荷及电缆敷设环境,选择符合国家标准的电缆,确保电缆安全、可靠。
2. 电缆敷设:(1)地下敷设:采用电缆沟、电缆隧道等方式,确保电缆埋深符合规定,避免受外力损伤;(2)架空敷设:采用合适的电缆桥架、电缆挂钩等,确保电缆敷设整齐、美观,并满足安全距离要求;(3)沿墙敷设:采用电缆槽、电缆导管等,固定牢固,防止电缆脱落。
道路施工临时用电施工方案(3篇)

第1篇一、工程概况本工程为XX道路施工项目,全长XX公里,施工期间需临时用电。
为确保施工顺利进行,保障施工人员生命财产安全,特制定本临时用电施工方案。
二、施工组织1. 施工单位:XX施工有限公司2. 施工负责人:XX3. 施工人员:XX人4. 施工时间:自施工开始至工程完工三、施工原则1. 安全第一:严格按照国家有关电力安全规定和操作规程进行施工。
2. 经济合理:合理选择施工材料,降低施工成本。
3. 质量保证:确保施工质量,确保用电安全。
四、施工内容1. 临时用电系统设计(1)供电电源:采用三相五线制,电压为380V/220V。
(2)用电负荷:根据施工现场实际情况,确定用电负荷。
(3)配电系统:采用三级配电系统,包括总配电箱、分配电箱和开关箱。
2. 临时用电线路敷设(1)电缆敷设:采用铠装电缆,沿道路两侧敷设,电缆埋深不小于0.8m。
(2)线路走向:根据施工现场实际情况,合理规划线路走向。
(3)线路支持:采用混凝土杆、角钢等材料,确保线路稳固。
3. 配电设备安装(1)总配电箱:安装在施工现场明显位置,便于管理和维护。
(2)分配电箱:根据用电负荷,合理设置分配电箱。
(3)开关箱:安装在施工现场用电设备附近,便于操作。
4. 施工现场用电安全管理(1)施工现场用电安全制度:制定施工现场用电安全制度,明确用电安全管理职责。
(2)施工现场用电安全教育:对施工人员进行用电安全教育,提高安全意识。
(3)施工现场用电安全检查:定期对施工现场用电进行检查,发现问题及时整改。
五、施工步骤1. 施工准备(1)组织施工人员学习本方案,明确施工内容、要求和注意事项。
(2)采购施工材料,确保材料质量。
(3)制定施工进度计划,合理安排施工人员。
2. 施工实施(1)临时用电系统设计:根据施工现场实际情况,进行临时用电系统设计。
(2)临时用电线路敷设:按照设计图纸,进行临时用电线路敷设。
(3)配电设备安装:按照设计要求,进行配电设备安装。
临时用电专项施工方案范文(精选5)

临时用电专项施工方案范文(精选5)一、工程概况本工程为临时用电专项施工,主要包括施工期间的临时用电线路、设备安装及用电安全管理。
工程地点位于XX市XX区,占地面积约XX平方米,工程内容包括主体建筑工程、装饰工程、安装工程等。
施工期间,需保障各施工阶段用电需求,确保施工进度顺利进行。
现将临时用电专项施工方案分为以下几个部分进行详细阐述。
二、用电管理1. 用电申请:施工前,由项目负责人向相关部门申请临时用电,并提供施工用电负荷、用电设备清单等资料。
2. 用电合同:与供电部门签订临时用电合同,明确双方的权利和义务。
3. 用电计量:安装临时用电计量装置,按照合同约定的电价进行计量收费。
4. 用电负荷管理:根据施工进度和用电需求,合理分配用电负荷,确保用电安全。
5. 用电设备管理:对施工现场的用电设备进行统一管理,定期检查、维护,确保设备正常运行。
6. 用电安全培训:对施工现场电工及操作人员进行用电安全培训,提高安全意识。
三、电工1. 人员配置:根据施工规模和用电需求,配置相应的电工人员,负责施工现场的临时用电安装、维护和安全管理。
2. 资质要求:电工人员需具备相应的电工操作证,持证上岗。
3. 岗位职责:负责施工现场临时用电的安装、调试、检查、维修及拆除工作;负责用电设备的安全运行;负责现场用电安全监督及事故处理。
4. 培训与考核:定期对电工人员进行培训,提高业务水平;建立考核制度,确保电工人员严格遵守操作规程。
四、安全距离与外电防护1. 安全距离:根据国家相关规定,确保临时用电线路与地面、建筑物、构筑物及其他设施保持安全距离。
2. 外电防护:对临近的外电线路进行防护,采取隔离、警示等措施,防止发生安全事故。
3. 施工现场设置:在施工现场设置明显的安全警示标志,提醒施工人员注意安全。
4. 定期检查:定期对临时用电线路及外电防护设施进行检查,发现问题及时整改。
五、电缆线路1. 电缆选择:根据施工现场用电负荷及环境条件,选择符合国家标准的电缆,确保电缆的安全性能和电气性能。

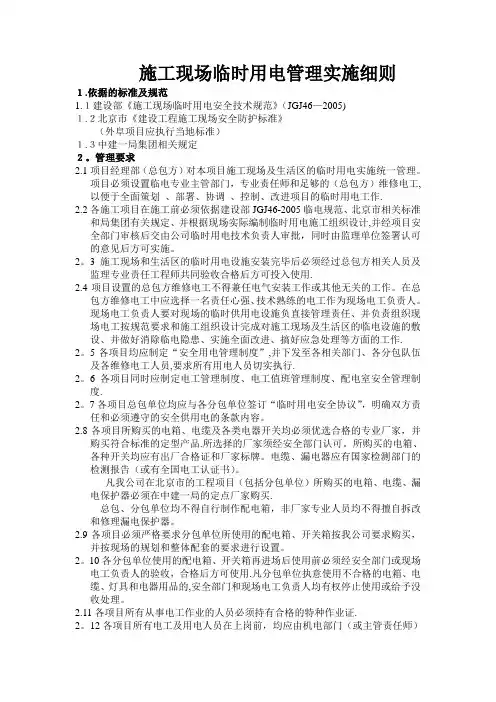

11、施工现场临时用电管理细则

施工现场临时用电管理实施细则1.依据的标准及规范1.1建设部《施工现场临时用电安全技术规范》(JGJ46—2005)1.2北京市《建设工程施工现场安全防护标准》(外阜项目应执行当地标准)1.3中建一局集团相关规定2。
管理要求2.1项目经理部(总包方)对本项目施工现场及生活区的临时用电实施统一管理。
项目必须设置临电专业主管部门,专业责任师和足够的(总包方)维修电工,以便于全面策划、部署、协调、控制、改进项目的临时用电工作.2.2各施工项目在施工前必须依据建设部JGJ46-2005临电规范、北京市相关标准和局集团有关规定、并根据现场实际编制临时用电施工组织设计,并经项目安全部门审核后交由公司临时用电技术负责人审批,同时由监理单位签署认可的意见后方可实施。
2。
3 施工现场和生活区的临时用电设施安装完毕后必须经过总包方相关人员及监理专业责任工程师共同验收合格后方可投入使用.2.4项目设置的总包方维修电工不得兼任电气安装工作或其他无关的工作。
在总包方维修电工中应选择一名责任心强、技术熟练的电工作为现场电工负责人。
现场电工负责人要对现场的临时供用电设施负直接管理责任、并负责组织现场电工按规范要求和施工组织设计完成对施工现场及生活区的临电设施的敷设、并做好消除临电隐患、实施全面改进、搞好应急处理等方面的工作.2。
5各项目均应制定“安全用电管理制度”,并下发至各相关部门、各分包队伍及各维修电工人员,要求所有用电人员切实执行.2。
6各项目同时应制定电工管理制度、电工值班管理制度、配电室安全管理制度.2。
7各项目总包单位均应与各分包单位签订“临时用电安全协议”,明确双方责任和必须遵守的安全供用电的条款内容。
2.8各项目所购买的电箱、电缆及各类电器开关均必须优选合格的专业厂家,并购买符合标准的定型产品.所选择的厂家须经安全部门认可。
所购买的电箱、各种开关均应有出厂合格证和厂家标牌。
电缆、漏电器应有国家检测部门的检测报告(或有全国电工认证书)。
临时用电施工方案范本(3篇)
第1篇一、工程概况1. 工程名称:XX项目临时用电工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX平方米,预计工期XX个月4. 施工单位:XX建筑工程有限公司5. 设计单位:XX建筑设计研究院二、临时用电工程原则1. 安全第一,预防为主。
2. 合理布局,经济实用。
3. 遵守国家相关标准和规范。
三、临时用电工程范围1. 施工现场临时照明、动力用电。
2. 施工现场临时用电设备,如电动工具、水泵、通风设备等。
3. 施工现场临时用电线路。
四、临时用电工程组织机构1. 项目经理:全面负责临时用电工程的组织实施。
2. 技术负责人:负责临时用电工程的技术指导、监督和验收。
3. 施工员:负责临时用电工程的现场施工和管理。
4. 安全员:负责临时用电工程的安全监督和检查。
五、临时用电工程安全措施1. 临时用电线路应采用绝缘良好的橡皮电缆,不得使用裸线。
2. 临时用电线路应按三相五线制布置,接地保护应可靠。
4. 施工现场应设置安全警示标志,提醒施工人员注意安全。
5. 施工人员应接受安全教育培训,掌握安全操作规程。
六、临时用电工程具体方案1. 电源接入- 临时用电工程应从施工现场附近的电源接入点接入,接入点应具备三相五线制供电条件。
- 接入点应设置配电箱,配电箱应安装漏电保护器、过载保护器等安全保护装置。
2. 配电箱布置- 配电箱应设置在明显位置,便于操作和维护。
- 配电箱内应设置总开关、分路开关、漏电保护器、过载保护器等。
- 配电箱应具备防雨、防尘、防腐蚀等功能。
3. 临时用电线路- 临时用电线路应采用绝缘橡皮电缆,不得使用裸线。
- 线路敷设应沿地面或墙面敷设,不得穿越施工区域。
- 线路敷设应使用专用电缆桥架或槽道,不得随意拉挂。
- 线路接头应采用专用接线盒,并做好绝缘处理。
4. 临时用电设备- 临时用电设备应采用符合国家标准的合格产品。
- 设备应定期检查和维护,确保设备安全可靠。
- 设备操作人员应经过培训,掌握设备操作规程。
临时用电施工方案
临时用电施工方案临时用电施工方案施工现场的用电需求对于施工进展和质量起着至关重要的作用。
为了保障施工生产的正常进行,提高施工效率,临时用电工程应严格按照国家电力部门的安全规定进行设计和施工。
临时用电施工方案应考虑以下几个方面:一、电源选择:1. 电源来源:可以通过电力公司的供电进行临时用电,也可以通过临时设置的发电机进行供电。
根据实际情况选择合适的电源来源。
2. 电源容量:根据施工现场的用电设备及负荷需求确定电源容量,确保满足施工现场的用电需求。
同时要预留一定的容量以应对可能出现的额外用电需求。
二、线路布置:1. 施工现场的临时用电线路应合理布置,避免与其他临时设施和固定设备的线路交叉和相互干扰。
2. 室内线路:应采用防火、防水、抗拉强度大的线缆,通过保护管道进行布设,确保线路的安全可靠。
3. 室外线路:室外线缆应采用耐候、防水、阻燃等性能的线缆,布置时要保证线缆埋深符合安全要求,并进行防水处理。
4. 线路标识:对线路进行明确的标识,包括线路编号、电压等级等信息,方便施工人员进行维护、检修和管理。
三、用电设备安装:1. 用电设备的安装应符合电气安全规范,设备及其配件要经过合格机构的检测和验收。
2. 设备与设备之间应有足够的间距,保证通风散热,防止设备过热引发安全事故。
3. 临时用电设备的放置位置要避免降雨、积水等可能造成漏电和触电的情况。
四、安全防护:1. 安全保护措施:施工现场应设置完善的漏电保护、过载保护和短路保护措施,确保用电安全。
2. 用电人员培训:施工单位要对用电人员进行必要的安全培训,提高其用电安全意识和操作技能。
3. 临时用电线路和设备要定期进行检查、维护和保养,确保其正常运行。
五、消防安全:1. 临时用电线路要与消防设备保持一定的距离,避免相互干扰。
2. 施工现场要配备足够的灭火器材,并定期进行检查和维护,保证消防安全。
以上是临时用电施工方案的基本内容,具体方案应根据施工现场的实际情况进行调整和补充。
临时用电工程施工方案
临时用电工程施工方案一、前言临时用电工程施工是建筑施工中的一个重要环节。
在工程建设过程中,临时用电工程可为施工现场提供必要的电力供应,保障项目的正常进行。
本文档旨在制定一个合理的临时用电工程施工方案,确保施工现场的电力供应安全、稳定和高效。
二、施工目标本次临时用电工程施工的目标如下:1.为施工现场提供稳定的电力供应,满足施工中各项设备和机械的电能需求;2.配置合适的电缆和插座,方便施工人员在施工现场使用电器设备;3.架设临时电力线路,确保电力供应的安全性和可靠性;4.合理使用临时电源,降低施工成本。
三、施工方案1. 施工准备在正式施工开始之前,需要进行以下准备工作:1.确定施工现场的电力需求:根据施工现场的规模和工艺要求,计算出所需的电能负荷;2.确定临时用电设备和材料的采购清单:根据电力需求,制定采购清单,包括发电机组、电缆、电源插座、配电箱等;3.根据施工现场的布局和电力需求,设计临时电力线路的走向和连接方式;4.与供电部门沟通,申请施工期间的电力供应及接入手续;5.安排施工人员,明确各人职责,制定临时用电工程施工计划。
2. 临时用电设备布置根据施工现场的布局和电力需求,将临时用电设备进行合理布置,包括以下方面:1.发电机组的选择和布置:根据施工现场的电力需求和用电设备的功率,选择合适的发电机组,并安置在适当的位置,保证发电机组的通风、散热和运行安全。
2.电缆线路的布置:根据设计好的临时电力线路走向,敷设电缆线路,并设置合适的保护措施,防止电缆被损坏。
3.插座和配电箱的设置:根据施工现场的需求和布局,设置合适数量和位置的插座和配电箱,方便施工人员在需要的位置使用电器设备。
3. 临时电力线路架设根据设计好的临时电力线路走向,进行电线的架设和连接,确保电力供应的安全和可靠,包括以下步骤:1.选择合适的电缆和配件:根据电力需求和施工现场的环境,选择合适的电缆规格和配件。
2.进行电缆的敷设:根据设计好的走向,进行电缆的敷设,确保电缆的固定和保护。
临时用电专项施工方案
临时用电专项施工方案一、方案背景随着城乡建设的不断发展和人民生活水平的不断提高,临时用电需求逐渐增多。
为了满足临时用电需求,保障施工安全,特制定本专项施工方案。
二、施工范围本临时用电专项施工方案适用于各类临时用电工程,包括但不限于建筑工地、道路施工、临时活动等。
三、施工目标1.提供可靠、安全的临时用电服务,满足工地和活动场所的用电需求。
2.确保施工过程中的用电设备安全、稳定运行,并符合相关安全要求和标准。
3.减少对周围环境的影响,合理使用电力资源。
四、施工准备1.确定临时用电工程的需求,包括用电容量、用电设备种类和数量等。
2.预先调查施工现场的电力供应情况,了解电力接入方式和容量。
3.检查用电设备的完好性,并进行必要的检修和维护。
4.准备必备的临时用电设备和材料,如电缆、插座、配电箱等。
五、施工步骤1.编制施工计划,包括施工时间、施工区域划分以及临时用电设备的布置等。
2.配置临时用电设备,根据施工现场的需求进行配置,确保满足用电需求。
3.进行电力接入,根据现场情况选择合适的接入方式,如直接接入主电源或使用发电机等。
4.安装临时用电设备,包括布设电缆、安装插座和配电箱等。
5.进行安全检查,确保临时用电设备和电力接入符合相关安全要求。
6.启动临时用电系统,检查设备运行是否正常。
7.完善临时用电系统的管理和监控措施,包括定期检查、维护和维修等。
六、安全措施1.严格遵守相关安全操作规程,确保施工人员的人身安全。
2.定期检查用电设备的绝缘状况,确保电气设备安全可靠。
3.加强用电设备的防雷保护措施,减少雷击风险。
4.设置明显的安全警示标识和隔离措施,防止他人的非授权接触。
七、工程验收1.完成工程后,进行临时用电系统的终验,检查设备是否正常运行。
2.编制详细的工程验收报告,包括用电设备和电力接入的情况等。
3.向相关部门申请临时用电工程竣工验收。
八、施工注意事项1.临时用电设备禁止私拉乱接电缆,严禁超负荷使用。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、现场概况 本工程位于深圳市宝安区沙井镇新二村南美路旁。由深圳市沙井新二村股份合作公司投资兴建,湖南大学建筑设计研究院设计,深圳市建力建设监理有限公司监理,海南楚湘建设工程有限公司承建。建筑总面积:84871.02㎡,其中首层建筑面积:104000㎡。 甲方提供的电源线为总配电柜;我施工单位又拟建八个分配电柜为二级配电。自总配柜到分配电箱的供电线路均采用埋地式电缆(深度大于0.6m)。 现场设置钢筋制作场一个;现场设办公室、宿舍、食堂等(详见施工平面图)。
二、接地与接零保护系统 1.本工程施工现场比较狭窄,用电设备较多,用电量大。为防止在TN-C三相四线接零保护情况下由于共用中性线而使中性线带电,造成触电事故而采用TN-S三相五线接零保护。 2.N – S三相五线接零保护架设要求 (1)保护零线严禁通过任何开关或熔断器。 (2)保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆。 (3) 护零线除了从工作接地线(变压器)或总配电箱电源侧零线出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接。 (4) 护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求。 (5) 保护零线的统一标志为黄/绿双色线,在任何情况下不能将其作负荷线用。 (6) 重复接地必须在保护零线上。工作零线不能加重复接地(因工作零线加了重复接地,漏电保护器就无法使用)。 (7) 保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重复接地。 三、电源负荷计算 变压器(1500kVA)用电量验算 (1) 变压器主要供电对象 表1 电动设备(P1=977.2 kW) 序 号 设备名称 规格型号 数 量(台) 容 量(kW) 1 塔吊 TC6013 2 100 2 双笼电梯 4 80 3 切断机 GJ- 50 4 22 4 圆盘锯 8 20 5 砂浆机 U3200 4 18 6 振动器 6 2.2 7 弯曲机 GM-14 4 18 8 水泵 4 8 9 其他 20 表2 焊接设备(P2=190kW) 序号 设备名称 规格型号 数 量(只) 容 量(kW)
1 电渣压力焊 1 150 2 交电焊机 BX-300 4 10 表3 室内照明(P2=126 kW) 序号 设备名称 规格型号 数 量(只) 容 量(kW)
1 镝灯 3.5 2 21 2 碘钨灯 1 8 1 3 空调 1.5 6 6 4 宿舍照明 25 5 其他 15
(2) 施工用电量计算 P计=1.1×(K1hP1+K2hP2) =1.1×(0.6×977+0.8×316) =922.9kW (3) 变压器容量验算 P变=1.05P计/cosα =1.05×922.9/0.75 =1292.06 kVA <1500 kVA 故变压器(1500 kVA)满足要求。
四、配电箱与开关箱 1.本工程临时用电采用TN–S 三相五线三级配电两极保护。 三级配电指总配电箱、分配电箱、开关箱,动力配电与照明配电分别设置。两极保护指分配电箱和开关箱,均必须经漏电保护开关保护。 2.配电箱的材质和安置要求 (1)配电箱、开关箱应采用铁板或优质绝缘材料制作,铁板的厚度应大于1.5mm。 (2) 定式配电箱、开关箱的下底与地面的垂直距离大于1.3m,小于1.5m;移动式配电箱、开关箱的下底与地面的垂直距离宜大于0.6m,小于1.5m。 (3)分配电箱与开关箱的距离不得超过30m。开关箱与其控制的固定式用电设备的水平距离不宜超过3m。 (2) 箱、开关箱应装设在干燥、通风及常温场所;不得装设在易受外来固体撞击、强烈震动、液体侵溅及热源烘烤的场所。 (3) 配电箱周围应有足够二人同时工作的空间和通道,严禁堆放任何妨碍操作及维修工作的物品;不得有灌木、杂草。 (4) 配电箱、开关箱必须有防雨、防尘设施,必须有门锁。 3.配电箱开关箱装设的电器要求 (1)常规的箱内安装是左大右小,大容量的控制开关和熔断 器装设在左面,小容量的开关电器安装在右面。 (2) 电箱内的电器,应安装在金属或非木质的绝缘安装板上。 (3) 电箱、开关箱及其内部开关电器的所有正常不带电的金属部件均应作可靠的保护接零。保护接零必须采用标准的黄/绿双色线及专用接线板连接,与工作零线应有明显的区别。 (4) 配电箱、开关箱电源导线的进出为下进下出,不能设在上面、后面或侧面,更不应当从门缝隙中引进和引出导线。 (5) 导线的进、出口处,应加强绝缘,并将导线卡固。 (6) 配电箱、开关箱内优先选用铜线。为了保证可靠的电气连接,保护零线应采用绝缘铜线。 (7) 所有配电箱,均应标明其名称、用途,并作出分路标记。 (8) 进入开关箱的电源线,严禁用插销连接。 4.总配电箱的电器配置与接线 (1)本工程用电采用TN – S系统。因本工程现场较大,临时线路较多,所以总配电箱应设置漏电保护器(FQ)。 (2) 配电箱,应装设总隔离开关和分路隔离开关、总熔断 器和分路熔断器(或自动开关和分路自动开关);总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值适应。 (3) 配电箱,应装设电压表、总电流表、总电度表及其他仪表。 5.分配电箱的电器配置与接线。 (1)分配电箱的电器配置与接线,应与总配电箱的电器配置与接线,以及配电线路相适应。 (2) 配电箱,应装设总隔离开关、分路隔离开关、总熔断器和分路熔断路(或自动开关和分路自动开关);总开关电器的额定值、动作整定值应与分路开关电器的额定值、动作整定值适应。 6.开关箱的电器配置与接线 (1)开关箱的电器配置与接线,应与分配电箱的电器配置与接线,以及配电线路相适应。作为施工现场临时用电工程的第一级,也是最主要的防漏电措施,所以开关箱必须设置漏电保护器。 (2) 台用电设备,应有各自专用的开关箱,必须实行“一机一闸”制,严禁用同一开关电器直接控制两台或两台以上用电设备(含插座)。 (3) 关箱内的开关电器,必须能在任何情况下都可以使用电设备实行电源隔离。开关箱必须设置漏电保护器。 五、漏电保护器 1.漏电保护器的作用 (1)当人员触电时,在尚未达到受伤害的电流和时间内即跳闸断电。 (2)若设备线路发生漏电故障,应在人尚未触及时即先跳闸断电,避免设备长期存在隐患,以便及时发现并排除故障(如未排除故障,则无法合闸送电)。 (3) 防止因漏电而引起的火灾或损坏设备等事故。 2.漏电保护的接线方法 (1)漏电保护器,应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧。 (2) 关箱内的漏电保护器的额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。 (3) 于潮湿和有腐蚀介质场所的漏电保护器,应采用防溅型产品,其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s。 (4) 在干燥环境下工作的36V及36V以下的用电设备,可免装漏电保护器。 (5) 总配电箱和开关箱中两级漏电保护器的额定漏电动作电流和漏电动作时间,应作合理配合,使之具有分级分段保护功能。 (6) 漏电保护器,必须按产品说明书安装和使用。对搁置已久又重新启用和连续使用一个月的漏电保护器,应认真检查其特性,发现问题及时修理或更换。 六、现场照明 1.照明器使用的环境条件 (1)在正常的空气相对湿度时使用,可选用开启式照明。 (2)在潮湿或特别潮湿的场所,应选用密闭型防水防尘照明器或配有防水灯头的开启式照明器。 (3)尘埃但无爆炸和火灾危险的场所,选用防尘照明器。 (4)对有爆炸和火灾危险的场所,必须按危险场所的等级选择相适应的照明器。 (5)在振动较大的场所,应选择防震型照明器。 (6)对有酸碱等强腐蚀场所,应采用防腐蚀型照明器。 2.特殊场合照明器的安全电源电压 (1)有高温、导电灰尘和灯具离地低于2.4m等场所的照明,电源电压不得大于36V。 (2) 潮湿易触电体及带电体场所的照明电源电压不得大于 24V。 (3) 特别潮湿的场所、导电良好的地面或金属容器内工作的照明电源电压不得大于12V。 4.照明系统中灯具及插座的数量 在照明系统中的每一单相回路中,灯具和插座的数量不宜超过25个,并应装设熔断电流为15A及15A以下的熔断器保护。 5.工作截面的选择 (1)单相及两相线路中,零线截面与相线截面相同。 (2)在逐相切断的三相照明电路中,零线截面与相线截面相同;若数条线路共用一条零线时,零线截面按最大负荷相的电流选择。 6.室外照明装置 (1)照明灯具的金属外壳,必须作保护接零。单相回路的照明开关箱(板)内,必须装设漏电保护器。 (2) 内灯具距地面不得低于3m,钠、铊、锢等卤化物灯具的安装高度,应在离地面5m以上;灯线应固定在接线柱上,不得靠近灯具表面;灯具内接线必须牢固。 (3) 灯的每个灯具应单独装设熔断器保护,灯头线应作防水弯。
