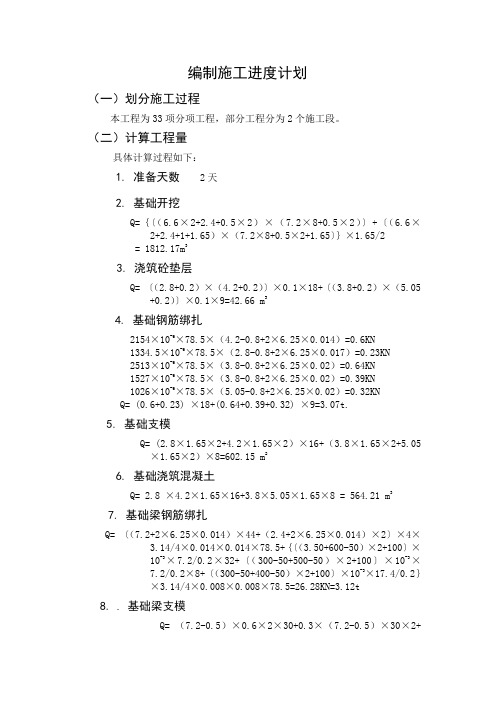

建筑工程施工工程量计算方法
工程量计算

编制施工进度计划(一)划分施工过程本工程为33项分项工程,部分工程分为2个施工段。
(二)计算工程量具体计算过程如下:1. 准备天数 2天2. 基础开挖Q={〔(6.6×2+2.4+0.5×2)×(7.2×8+0.5×2)〕+〔(6.6×2+2.4+1+1.65)×(7.2×8+0.5×2+1.65〕}×1.65/2= 1812.17m33. 浇筑砼垫层Q= 〔(2.8+0.2)×(4.2+0.2)〕×0.1×18+〔(3.8+0.2)×(5.05 +0.2)〕×0.1×9=42.66 m34. 基础钢筋绑扎2154×10-6×78.5×(4.2-0.8+2×6.25×0.014)=0.6KN1334.5×10-6×78.5×(2.8-0.8+2×6.25×0.017)=0.23KN2513×10-6×78.5×(3.8-0.8+2×6.25×0.02)=0.64KN1527×10-6×78.5×(3.8-0.8+2×6.25×0.02)=0.39KN1026×10-6×78.5×(5.05-0.8+2×6.25×0.02)=0.32KNQ= (0.6+0.23) ×18+(0.64+0.39+0.32) ×9=3.07t.5. 基础支模Q= (2.8×1.65×2+4.2×1.65×2)×16+(3.8×1.65×2+5.05×1.65×2)×8=602.15 m26. 基础浇筑混凝土Q= 2.8 ×4.2×1.65×16+3.8×5.05×1.65×8 = 564.21 m37. 基础梁钢筋绑扎Q= 〔(7.2+2×6.25×0.014)×44+(2.4+2×6.25×0.014)×2〕×4×3.14/4×0.014×0.014×78.5+{〔(3.50+600-50)×2+100〕×10-3×7.2/0.2×32+〔(300-50+500-50)×2+100〕×10-3×7.2/0.2×8+〔(300-50+400-50)×2+100〕×10-3×17.4/0.2}×3.14/4×0.008×0.008×78.5=26.28KN=3.12t8. .基础梁支模Q= (7.2-0.5)×0.6×2×30+0.3×(7.2-0.5)×30×2+{〔(7.2-0.5)×2+(2.4-0.5)〕×0.4×2+〔(7.2-0.5)×2+(2.4-0.5)〕×0.3×2}×2+〔(7.2-0.5)×0.5×8×2+(7.2-0.5)×0.3×2×8〕=482.23 m29. 基础梁浇筑混凝土Q= (7.2-0.5)×0.3×0.6×32+(7.2-0.5) ×0.3×0.5×8+(7.2-0.5) ×0.3×0.4×4+(3-0.5) ×0.3×0.4×2= 80.68 m310.回填土Q= 1812.17-564.21-80.68=1167.28m311. 柱钢筋绑扎Q= 〔1964×2.4×10-6×78.5×(3.6+3.4×4)〕×36+{〔(500-50+500-50) ×2+100〕〔2×(500-50)+100〕}×10-3×3.14/4×0.01×0.01×78.5×3.3/0.2×36×5= 47.2t.12. 支柱模板Q= (0.5×3.6×4+0.5×3.3×4×4) ×36=1648.21 m213. 柱浇筑砼Q= 〔0.5×0.5×(3.6+0.45-1.2)+0.5×0.5×3.3×4〕×36= 220.13 m314. 支梁板模板梁:Q=〔(7.2-0.5) ×(0.3×2+0.55×2) ×16+(7.2-0.25-0.05)×(0.3×2+0.55×2) ×16+(3.0-0.5) ×(0.3×2+0.4×2) ×8+(7.2-0.5) ×(0.3×2+0.6×2) ×32〕×5= 4050 .6m2板:Q=〔(3.6-0.3) ×(7.2-0.3) ×2×32+(3.0-0.3) ×(7.2-0.3) ×2×8〕×5=8776 m2Q= 4050.6+8776=13829 m215. 梁板钢筋绑扎Q= 214.19t16. 浇筑梁板砼Q= 1219.56 m317. 支楼梯模板Q= 〔(3.6-0.3-0.1)/2×(1.82+6.62)1/2+(3.6-0.3-0.1)/2×(0.15+0.3) ×12〕×4+〔(3.6-0.3-0.1)/2×(1.652+6.62)1/2+(3.6-0.3-0.1)/2×(0.15+0.3) ×11〕×12 = 362.02m218. 楼梯钢筋Q=2.64t19. 浇筑楼梯砼Q= 42.06 m320. 女儿墙Q= 2 ×(7.2×8+6.6×2+2.4)×0.5×0.25=24.80m321.砌筑Q= 2361.92 m322.屋面找平层Q=898.56m223. 屋面保温层Q= 898.56m224. 屋面找坡层Q= 73.59m325. SBS防水Q= 898.56m326. 外墙找平Q= 2962.1m227. 外墙抹灰Q= 2962.1 m228. 门窗安装Q= 898.71m229. 内墙、天棚抹灰Q= 18690m231. 花岗岩地面Q= 6811.28 m32. 外墙砌砖Q= 2962.1m 233. 其他工程:占劳动量的 15%。
房屋建筑与装饰工程工程量计算

房屋建筑与装饰工程工程量计算一、引言房屋建筑与装饰工程工程量计算是建筑行业中非常重要的一项工作,它是建筑工程项目预算与施工过程中不可或缺的环节。
准确计算工程量可以帮助项目经理和工程师合理安排材料和人力资源,控制工程成本,确保施工质量。
本文将从房屋建筑工程和装饰工程两个方面介绍工程量的计算方法和注意事项。
二、房屋建筑工程工程量计算1. 墙体工程量计算墙体工程量计算是建筑工程中的重要环节。
通常采用墙体面积法或墙体体积法进行计算。
墙体面积法是根据墙体平面图的尺寸计算墙体的表面积,包括正面、侧面和背面的面积。
墙体体积法则是根据墙体平面图的尺寸计算墙体的体积,包括正面、侧面和背面的体积。
计算墙体工程量时,还需要考虑门窗的面积,并在计算中减去。
2. 地板工程量计算地板工程量计算通常采用地板面积法。
根据地板平面图的尺寸计算出地板的面积,再乘以地板的厚度,即可得到地板的体积。
需要注意的是,如果地板中有洞口或其他特殊情况,应根据实际情况进行调整。
3. 屋顶工程量计算屋顶工程量计算通常采用屋顶面积法。
根据屋顶平面图的尺寸计算出屋顶的面积,再根据屋顶的形状和材料进行调整。
例如,如果屋顶是斜坡形状,则需要考虑屋顶的坡度和长度,计算出屋顶的面积。
4. 梁柱工程量计算梁柱工程量计算通常采用线性尺法。
根据梁柱平面图的尺寸,计算出梁柱的长度,并乘以梁柱的截面面积,即可得到梁柱的体积。
需要注意的是,如果梁柱中有开孔或其他特殊情况,应根据实际情况进行调整。
5. 基础工程量计算基础工程量计算通常采用立方体法。
根据基础平面图的尺寸,计算出基础的面积,并乘以基础的高度,即可得到基础的体积。
需要注意的是,如果基础中有开孔或其他特殊情况,应根据实际情况进行调整。
三、装饰工程工程量计算1. 墙面装饰工程量计算墙面装饰工程量计算通常采用墙面面积法。
根据墙面平面图的尺寸,计算出墙面的面积,再根据墙面的材料和工艺进行调整。
例如,如果墙面需要进行贴砖或涂料处理,需要考虑材料的损耗率和工艺的难度。
砌筑砖墙工程量计算公式

砌筑砖墙工程量计算公式背景砌筑砖墙是建筑工程中常见的工作环节,需要按照设计图纸和规范要求进行施工。
其中一个重要的环节是对工程量进行计算,以便安排材料和劳动力。
计算公式1. 基本公式砌筑砖墙的工程量计算公式如下:砌筑砖墙体积 = 砖墙面积 * 墙体厚度其中,砖墙面积指砖墙的水平面面积,墙体厚度指墙体的实际厚度。
2. 砖墙面积计算公式砖墙面积的计算需要根据设计图纸上的尺寸进行计算。
常用的计算公式有如下几种:- 矩形墙面积 = 底长 * 底宽- 梯形墙面积 = ((上底 + 下底) * 高) / 2- 梯形墙面积 = (上底 + 下底) * 高 / 2- 三角形墙面积 = 底边长度 * 高 / 2- 弧形墙面积 = 弧长 * 半径- 不规则形状墙面积 = 按照图形分割为多个规则图形,然后按照上述公式计算各个图形的面积之和。
3. 墙体厚度计算公式墙体厚度的计算需要根据建筑设计规范和材料要求进行计算。
常见的计算公式有如下几种:- 砌筑空心砖墙,墙体厚度一般为240mm。
- 砌筑实心砖墙,墙体厚度一般为120mm或240mm。
- 砌筑保温砖墙,墙体厚度一般为300mm或400mm。
- 砌筑预制板墙,墙体厚度一般为60mm或90mm。
注意事项在进行砖墙工程量计算时,需要注意以下事项:- 计算砖墙面积时需要考虑门窗洞口和烟囱管道等特殊部位的面积。
- 计算墙体厚度时需要考虑保温板和保温层等特殊要求。
- 不同规格的砖头和墙体结构会影响工程量的计算,需要按照实际材料要求进行计算。
结论本文介绍了砌筑砖墙工程量计算公式,包括基本公式、砖墙面积计算公式、墙体厚度计算公式和注意事项。
在进行砖墙工程量计算时,需要根据实际情况采用合适的公式进行计算,以获得准确的工程量。
施工图预算的工程量计算

案例三:某桥梁施工图预算调整案例
总结词
及时调整、应对变化
详细描述
该案例针对桥梁施工过程中出现的设计变更 和材料价格波动,及时调整施工图预算。通 过与业主、承包商等各方协商,合理分摊变 更和价格波动的风险,确保了项目的顺利进 行。同时,在调整预算过程中,注重收集和 分析数据,为今后类似项目的预算编制提供
对比审核法
将实际完成工程量与施工图预算进行对比,找出 差异并进行调整。
ABCD
重点审核法
重点审核工程量较大、费用较高的部分,以降低 审核工作量,提高效率。
分组审核法
将相关项目进行分组,对同一组内的项目进行统 一审核,以提高工作效率。
05
施工图预算的案例分析
案例一:某住宅楼施工图预算编制案例
总结词
计算方法
根据施工图纸和工程实际情况,计算出各部位屋面的防水和保温材料的铺设面积或体积,并考虑材料的厚度、密 度等因素。
装饰工程量的计算
装饰工程量
指对建筑物室内外进行装饰装修的工程 量。
VS
计算方法
根据施工图纸和工程实际情况,计算出各 部位装饰材料的铺设面积或体积,并考虑 材料的尺寸、规格、图案等因素。
用。
02
现行预算定额
根据不同地区的定额标准,确定 人工、材料和机械台班的消耗量
。
04
地区单位估价表
根据当地的人工、材料和机械台 班的市场价格,编制的单位估价
表。
02
施工图预算的工程量计 算方法
建筑面积的计算
建筑面积
指建筑物的水平投影面积,包括使用 面积、辅助面积和结构面积。
计算方法
根据施工图纸,按照国家相关规定, 逐项计算建筑物各层的外墙、内墙、 外墙节点、门窗洞口等面积,并加上 阳台、雨篷等水平投影面积。
土建工程量清单计算规则

土建工程量清单计算规则一、计算对象和范围土建工程量清单的计算对象是指工程项目的各项土建工程部分,包括建筑物的主体结构、分部工程(如预制构件、砌筑工程等)、工程设备基础、地基基础、地下室、道路、围墙、排水系统等。
计算范围一般根据设计文件中的工程量计算范围要求进行确定。
二、计算方法1.自然计算法自然计算法是指根据设计图纸上的尺寸直接计算工程量,无需通过综合计算。
例如,对于平面尺寸明确的正方形或长方形,可以直接按照设计尺寸计算工程量。
2.综合计算法综合计算法是指根据设计图纸上不明确的尺寸,通过综合计算得出工程量。
例如,对于形状复杂的柱子或短墙,可以通过测量图纸上的线长和高度,再根据相关公式计算出工程量。
三、计算细则1.工程量单位2.计算精度3.取舍原则在实际计算过程中,一般按照以下原则进行取舍:-面积和体积的计算结果一般保留小数点后两位,而长度一般保留整数。
-计算中的取舍,舍去尾数时,如最后舍去尾数为1~4,则舍去尾数;如为5~9,则进一位。
-当计算的面积或体积结果为整数时,去尾数原则。
4.增补工程量在计算土建工程量时,有些工程量在设计图纸上没有明确标注,但是在施工过程中需要进行增补。
例如,增加假山、人工湖、雕塑等景观构件,需要根据实际情况进行补充计算。
五、计算过程的检核在计算土建工程量之后,还需要对计算结果进行检核,以保证计算结果的准确性。
检核内容通常包括:1.检核计算是否按照设计图纸和相关规范进行;2.检核计算是否按照正确的计算方法进行;3.检核计算结果是否正确;4.检核计算中是否存在逻辑错误、计算错误等。
六、计算结果的运用计算结果一般用于编制招标文件、投标报价和工程结算。
在编制招标文件时,可以根据土建工程量清单计算结果进行工程量的详细说明和单位工程造价的计算。
在投标报价时,可以根据土建工程量清单计算结果进行工程项目的报价。
在工程结算时,可以根据土建工程量清单计算结果进行支付工程款项的结算。
综上所述,土建工程量清单计算规则是根据设计图纸和相关技术规范,通过逐项计算工程项目的数量和工程量的规则。
现浇桩施工工程量(3篇)

第1篇 现浇桩施工工程量概述 现浇桩施工工程量主要指在施工过程中,按照设计要求所进行的混凝土灌注桩的工程量。这种工程量通常以体积(立方米,m³)为单位进行计算。
计算方法 1. 设计桩长:首先需要确定设计桩长,包括桩尖长度,但不扣除桩尖的虚体积。 2. 设计桩截面面积:根据设计图纸,确定桩的截面形状(如圆形、方形等)及其尺寸,计算出桩的截面面积。
3. 体积计算:工程量计算公式为:工程量 = 设计桩长(包括桩尖)× 设计桩截面面积。对于不同桩长和不同土质的桩,可能会根据具体情况进行调整。
4. 复打桩计算:对于多次复打的桩,由于每次复打前需要将混凝土灌至地面,并安放桩尖进行复打,因此其工程量在桩长范围内按设计要求的扩大直径计算,并需加上桩管截面积乘以桩顶至地面的距离再乘以复打次数减1。
5. 特殊材料费用:如果使用活瓣桩尖,可能需要根据不同土质增加其他材料费用,如一级土增加0.28元,二级土增加0.37元。
施工过程 1. 准备阶段:准备打桩工具,移动打桩机及轨道,确保施工场地平整。 2. 成孔:用钢管打桩孔,安放钢筋笼。 3. 灌注混凝土:按照设计要求,将混凝土灌入桩孔中。 4. 拔钢管与夯实:混凝土凝固后,拔出钢管并进行夯实。 5. 养护:混凝土灌注完成后,进行必要的养护,确保桩的质量。 施工注意事项 1. 桩长和截面尺寸的准确性:确保桩长和截面尺寸的准确性,以避免施工误差。 2. 混凝土质量:混凝土的质量直接影响到桩的质量,需严格控制混凝土的配合比和浇筑质量。
3. 施工安全:在施工过程中,要确保施工人员的安全,避免安全事故的发生。 4. 环境因素:天气、土质等环境因素也会对工程量计算产生影响,需在计算过程中充分考虑。
综上所述,现浇桩施工工程量计算是一项复杂而细致的工作,需要施工人员具备扎实的专业知识和丰富的实践经验。只有准确计算出工程量,才能确保施工顺利进行,确保工程质量和进度。
第2篇 一、现浇桩施工工程量计算的基本原则 1. 计算单位:现浇桩工程量通常以立方米(m³)为单位计算。 2. 计算范围:包括桩身、桩尖、桩管、钢筋笼等部分。 3. 计算方法:按照设计图纸要求,计算桩身体积、桩尖体积、桩管体积、钢筋笼体积等,然后将这些体积相加得到总工程量。
建筑工程施工计量(3篇)
第1篇一、施工计量的概念施工计量是指在建筑工程施工过程中,对各种材料、构件、设备等进行数量和质量的计算,以确定工程的实际造价和施工进度。
施工计量是工程造价管理的基础工作,对于保证工程质量、降低工程成本、提高施工效率具有重要意义。
二、施工计量的意义1. 保证工程造价的合理性:施工计量有助于确定工程的实际造价,避免工程造价过高或过低,确保工程造价的合理性。
2. 优化施工进度:通过施工计量,可以实时掌握工程进度,合理安排施工计划,提高施工效率。
3. 提高施工质量:施工计量有助于及时发现施工过程中的问题,确保施工质量。
4. 降低工程成本:施工计量有助于控制材料、构件、设备等资源的合理使用,降低工程成本。
三、施工计量的方法1. 材料计量:根据施工图纸和施工方案,对所需材料进行计算,包括材料种类、规格、数量等。
2. 构件计量:对预制的构件、现场制作的构件进行计量,包括构件种类、规格、数量等。
3. 设备计量:对施工过程中所需设备进行计量,包括设备种类、规格、数量等。
4. 人工计量:根据施工方案和工程量,对所需人工进行计算,包括工种、工日、工资等。
四、施工计量的注意事项1. 严格按照施工图纸和施工方案进行计量,确保计量数据的准确性。
2. 计量过程中,注意核对材料、构件、设备等资源的规格、数量,避免出现误差。
3. 及时发现并解决施工过程中的问题,确保施工质量。
4. 定期对施工计量数据进行汇总、分析,为工程管理和决策提供依据。
5. 加强与施工、监理等相关部门的沟通,确保施工计量工作的顺利进行。
总之,建筑工程施工计量是工程造价管理的重要环节,对于保证工程质量、降低工程成本、提高施工效率具有重要意义。
在实际工作中,应严格按照施工计量的方法和注意事项进行操作,确保施工计量工作的准确性和高效性。
第2篇一、施工计量的意义1. 确保工程量的准确性:施工计量有助于确保工程量的准确性,避免因工程量计算错误导致的工程纠纷和损失。
2. 控制工程成本:通过施工计量,可以对工程成本进行有效控制,降低不必要的开支,提高经济效益。
第五章 建筑工程工程量计算(建筑面积..
3、是计算有关分项工程量的依据
根据底层建筑面积,就可以很方便地推算出室内回填体积,地
(楼)面面积和天棚面积等。另外,建筑面积也是脚手架,垂直
运输机械费用的计算依据。
4、是选择概算指标和编制概算的主要依据
概算指标通常是以建筑面积为计量单位。用概算指标编 制概算时,要以建筑面积为计量基础。
二、建筑面积计算规则
工 程 计 量 概 述
第一节 建筑工程计量概述
一、工程量的概念
以物理计量或自然计量单位所表示的建筑工程各个分项工 程或结构构件的实物数量。
物理计量单位是指以度量表示的长度、面积、体积和重 量等单位;
自然计量单位是指以建筑成品在自然状态下的简单点数
所表示的个、条、樘、块等单位。
第一节 建筑工程计量概述
(一)、 工程量计算的顺序 1、按定额顺序(规范顺序)计算法。 按照规则中规定的分部章或分部分项工程顺序来计算工程量。 ------初学人员尤为适用。
2、按施工顺序计算法。
如一般民用建筑按照土方、基础、墙体、地面、楼面、屋面、 门窗安装、外墙抹灰、内墙抹灰、喷涂、油漆、玻璃等顺序 进行计算。
二、工程量计算的一般方法
三、 不计算建筑面积的范围
6.突出墙外的构件、配件、附墙柱、垛、勒脚、台阶、墙面抹灰、 镶贴块材、装饰面等。 7.无永久性顶盖架空走廊、用于检修、消防等的室外爬梯。 8、构筑物。 独立烟囱、烟道、地沟、油(水)罐、气柜、水塔、贮油(水) 池、贮仓、栈桥、地下人防通道等
如图,某多层住宅变形缝宽度为0.20 m,阳台 水平投影尺寸为1.80×3.60 m (共18个),雨 蓬水平投影尺寸为2.60×4.00 m,坡屋面阁楼 室内净高最高点为3.65m,坡屋面坡度为1:2; 平屋面女儿墙顶面标高为11.60 m。请按建筑 工程建筑面积计算规范(GB/T50353-2005)计 算下图的建筑面积,
施工图工程量计算
教材依据中华人民共和国建设部批准发布的《全国统一建筑工程预算工程量计算规则》(土建工程部分),并参照《建设工程工程量清单计价规范》的要求对一般土建工程的工程量计算加以介绍。
安装专业对教材中的各自专业计算规则掌握即可,土建专业对本讲需掌握。
重点、难点1、有关建筑面积计算中计入建筑面积的范围,不计算建筑面积的范围的确定。
2、土石方工程量计算的主要规则及方法;砌筑工程工程量计算规则;钢筋混凝土工程工程量计算规则3、装饰工程量计算规则;楼地面工程工程量计算规则。
4、工程量计算的依据,工程量计算的步骤内容讲解第一节概述工程量计算是施工图预算编制的主要内容,同时也是进行工程估价的重要依据。
准确地计算工程量,对编制计划、财务管理以及成本计划执行情况的分析等都是十分重要的。
一、工程量计算的依据工程量是确定工程量清单、建筑工程直接费、编制施工组织设计、安排工程施工进度、编制材料供应计划、进行统计工作和实现经济核算的重要依据。
1.计算工程量的资料(1)施工图纸及设计说明书、相关图集、设计变更资料、图纸答疑、会审记录等。
(2)经审定的施工组织设计或施工方案。
(3)工程施工合同、招标文件的商务条款。
(4)工程量计算规则。
2.工程量计算的顺序(1)单位工程计算顺序。
1)按施工顺序计算法。
按施工顺序计算法是按照工程施工顺序的先后次序来计算工程量。
2)按定额顺序计算法。
按定额顺序计算工程量法就是按照计量规则中规定的分章或分部分项工程顺序来计算工程量。
(2)单个分项工程计算顺序。
1)按照顺时针方向计算法。
2)按“先横后竖、先上后下、先左后右”计算法。
3)按图纸分项编号顺序计算法。
在计算工程量时,不论采用哪种顺序方法计算,都不能有漏项少算或重复多算的现象发生。
3.工程量计算的步骤(1)根据工程内容和计量规则中规定的项目列出须计算工程量的分部分项工程。
(2)根据一定的计算顺序和计算规则列出计算式。
(3)根据施工图纸的要求确定有关数据代入计算式进行数值计算。
建筑工程量计算方法及公式
建筑工程量计算方法与公式板1、板工程量〔1〕板体积。
〔2〕板模板。
〔3〕、板高度超过3.6m增价;〔4〕预制板2、板的工程量计算⑴、板的体积=板的面积×板的厚度现浇混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件与单个面积0.3m2以内的孔洞所占体积。
有梁板(包括主、次梁与板)按梁、板体积之和计算,无梁板按板和柱帽体积之和计算,各类板伸入墙内的板头并入板体积内计算,薄壳板的肋、基梁并入薄壳体积内计算。
预制混凝土板按设计图示尺寸以体积计算。
不扣除构件内钢筋、预埋铁件与单个尺寸300mm×300mm以内的孔洞所占体积,扣除空心板空洞体积。
⑵、板的模板=板的底模+板的周边模板板的底模=板的底面净面积板的周边模板=板的外露周边长度×板的厚度##2004计算规那么:混凝土、钢筋混凝土模板与支架按照设计施工图示混凝土体积计算。
⑶、砼梁高度超过3.6m增价=砼梁高度超过3.6m的墙体体积总和⑷、预制板3、板的工程量计算的难点⑴、异形板板的面积的计算比拟麻烦;⑵、计算模板时板的底面净面积比拟麻烦;⑶、计算模板时板的外漏周边长度比拟麻烦;⑷、无梁板要计算柱帽体积。
楼梯1、楼梯工程量⑴、现浇楼梯面积;⑵、楼梯的实际体积;⑶、楼梯栏板、栏杆;⑷楼梯装修:楼梯侧面装修;楼梯底面装修。
⑸楼梯模板。
2、楼梯工程量计算方法⑴楼梯的水平投影面积现浇混凝土楼梯按设计图示尺寸以水平投影面积计算。
不扣除宽度小于500mm的楼梯井,伸入墙内局部不计算。
①楼梯的水平投影面积包括踏步、斜梁、休息平台、平台梁以与楼梯与楼板连接的梁(楼梯与楼板的划分以楼梯梁的外侧面为分界)。
②当整体楼梯与现浇楼板无梯梁连接时,以楼梯的最后一个踏步边缘加300mm为界。
⑵楼梯的实际体积〔局部地区〕分别计算楼梯踏步、楼梯板、休息平台砼体积。
楼梯体积=踏步体积+梯板体积①踏步体积 = 三角形面积〔1/2*踏步宽度*踏步高度〕* 梯板净宽 * 踏宽数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
建筑工程施工工程量计算方法 一、独立基础 1、独立基础工程量 (1)独立基础垫层的体积(2)独立基础体积(3)独立基础垫层基模板(4)独立基础模板(5)基坑的土方体积(6)槽底钎探工程量
2、独立基础手工计算方法 ⑴、独立基础垫层的体积 垫层体积=垫层面积×垫层厚度 ⑵、独立基础垫层模板 垫层模板=垫层周长×垫层高度 ⑶、独立基础体积 独立基础体积=各层体积相加(用长方体和棱台公式)
四棱台体积=1∕3×H×(S上+S下+下SS上) ⑷、独立基础模板 独立基础模板=各层周长×各层模板高 (5)基坑土方工程量 基坑土方的体积应按基坑底面积乘以挖土深度计算。基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量 槽底钎探工程量,以槽底面积计算。 2、 独立基础工程量的计算难点 ①异形独立基础体积不好计算。 ②独立基础与其他基础相交时扣减量不好计算。 ③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。 承台基础 1、承台基础工程量 (1)承台基础垫层的体积(2)承台基础体积(3)承台基础垫层基模板(4)承台基础模板(5)基坑的土方体积(6)槽底钎探工程量
2、独立基础手工计算方法 ⑴、承台基础垫层的体积 垫层体积=垫层面积×垫层厚度 ⑵、承台基础垫层模板 垫层模板=垫层周长×垫层高度 ⑶、承台基础体积 独立基础体积=各层体积相加(用长方体和棱台公式) ⑷、承台基础模板 独立基础模板=各层周长×各层模板高 (5)基坑土方工程量 基坑土方的体积应按基坑底面积乘以挖土深度计算。基坑底面积应以基坑底的长乘以基坑底的宽,基坑底长和宽是指混凝土垫层外边线加工作面,如有排水沟者应算至排水沟外边线。排水沟的体积应纳入总土方量内。当需要放坡时,应将放坡的土方量合并于总土方量中。
(6)槽底钎探工程量 槽底钎探工程量,以槽底面积计算。 3、 承台基础工程量的计算难点 ①异形承台基础体积不好计算。 ②承台基础与其他基础相交时扣减量不好计算。 ③土方量计算时考虑工作面及放坡,计算扣减比较麻烦。 桩 1、预制钢筋混凝土桩制作按设计图示尺寸以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除。 2、喷射混凝土按设计图示尺寸以体积计算。 3、钢筋混凝土钻孔灌注桩钻孔和泥浆运输的体积按室外自然地坪至桩底的长度乘以桩断面面积以体积计算。
4、钢筋混凝土钻孔灌注桩灌注混凝土的体积按设计桩长与设计超灌长度之和乘以桩断面面积以体积计算。
5、打预制钢筋混凝土桩工程量,按桩断面乘以全桩长度以体积计算,桩尖的虚体积不扣除。混凝土管桩空心部分体积应扣除,混凝土管桩不包括空心填充所用的工料。
6、送桩工程量,按桩截面乘以送桩深度以体积计算。送桩深度为打桩机机底至桩顶之间的距离。(按自然地面至设计桩顶距离另加50cm计算)
7、水泥搅拌桩的体积,按设计桩长乘以设计桩截面面积以体积计算。 8、地下连续墙的混凝土灌注按照设计图示尺寸以体积计算。 二、土方回填、运土 1、土(石)方回填按设计图示尺寸以体积计算。 (1)场地回填:回填面积乘以平均回填厚度。 (2)室内回填:主墙间净面积乘以回填厚度。 (3)基础回填:挖方体积减去设计室外地坪以下埋设的基础体积(包括基础垫层及其他构筑物)。
(4)管沟回填:挖土体积减去垫层和直径大于200mm的管沟体积。 2、挖地槽原土回填的工程量,可按地槽挖土工程量乘以系数0.6计算 三、墙体 1、墙体工程量: 砖基础与墙身的划分,以首层设计室内地坪为界,设计室内地坪以下为基础,以上为墙身;如墙身与基础为两种不同材质时,按材质不同处为分界线。
(1)墙体体积:砼墙;砖墙。(2)砼墙模板(3)砼墙高度超过3.6m增价;(4)内外脚手架
2、墙体工程量计算方法 ⑴墙体体积=长×宽×高—门窗洞口体积—墙内过梁—墙内柱—墙内梁等 ①实心砖墙、空心砖墙及石墙均按设计图示尺寸以体积计算。扣除门窗洞口、过人洞、空圈、嵌入墙内的钢筋混凝土柱、梁、圈梁、挑梁、过梁及凹进墙内的壁龛、管槽、暖气槽、消火栓箱所占体积。不扣除梁头、板头、檩头、垫木、木楞头、沿缘木、木砖、门窗走头、砖墙 内加固钢筋、木筋、铁件、钢管及单个面积0.3m2以内的孔洞所占体积。凸出墙面的腰线、挑檐、压顶、窗台线、虎头砖、门窗套的体积亦不增加,凸出墙面的砖垛并入墙体体积内。
a墙长度:外墙按中心线,内墙按净长计算。 b墙高度: i外墙:斜(坡)屋面无檐口天棚者算至屋面板底;有屋架且室外均有天棚者算至屋架下弦底另加200mm;无天棚者算至屋架下弦底另加300mm,出檐宽度超过600mm时按实砌高度计算;平屋面算至钢筋混凝土板底。
ii内墙:位于屋架下弦者,算至屋架下弦底;无屋架者算至天棚底另加100mm;有钢筋混凝土楼板隔层者算至楼板顶;有框架梁时算至梁底。
iii女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面)。 iv内、外山墙:按其平均高度计算。 v围墙:高度算至压顶下表面(如有混凝土压顶时算至压顶下表面)围墙柱并入围墙体积内。 ②现浇混凝土墙按设计图示尺寸以体积计算。不扣除构件内钢筋、预埋铁件所占体积,扣除门窗洞口及单个面积0.3m2以外的孔洞所占体积,墙垛及突出墙面部分并入墙体体积计算内。
a钢筋混凝土墙应扣除门窗洞口所占的体积。 b墙的高度按下层板上皮至上一层板下皮的高度计算。 c混凝土墙与柱连在一起时,如混凝土柱不突出墙外,混凝土柱的体积并入墙体内计算;如混凝土柱突出墙外,混凝土墙的长度算至柱子侧面,与墙连接的柱另行计算。
d混凝土墙与梁连在一起时,如混凝土梁不突出墙外且梁下没有门窗(或洞口),混凝土梁的体积并入墙体内计算;如混凝土梁突出墙外或梁下有门窗(或洞口),混凝土墙与梁应分别计算。
⑵砼墙体的模板=墙体的外露面积+洞口侧壁面积 ⑶砼墙高度超过3.6m增价=砼墙高度超过3.6m的墙体体积总和 ⑷内外脚手架按墙面垂直投影面积计算。外墙脚手架长度按外墙外边线计算,内墙脚手架长度按内墙净长计算。高度按自然地坪至墙顶的总高计算。
3、墙体工程量计算的难点 ⑴、在计算墙体之前,必须计算出相应的扣减量。比如,柱或梁宽度比墙大的情况,在计算柱或梁时,必须考虑柱或梁嵌入墙内的体积。
⑵、模板类似。 ⑶、砼墙计算时要分别计算门窗(或洞口)上墙和非门窗(或洞口)墙。 4、分层墙的计算 ⑴、分层墙墙厚以及偏心不一样时要分别计算墙体计算中心线; ⑵、分层墙扣减时要分层扣减。 ⑶、女儿墙:从屋面板上表面算至女儿墙顶面(如有混凝土压顶时算至压顶下表面) 四、门窗 1、门窗工程量 ⑴、门窗面积:洞口面积;框外围面积。 ⑵、门窗个数 ⑶、窗玻璃:框外围面积。 ⑷、窗台板体积 ⑸、窗台板模板 2、门窗工程量的方法 ⑴、门窗面积: 洞口面积=洞口宽度*洞口高度 框外围面积=(洞口宽度-框扣尺寸)*(洞口高度-框扣尺寸) ⑵、门窗个数 ⑶、窗玻璃面积=框外围面积。 ⑷、窗台板体积=窗台板截面积*窗台板长度 ⑸、窗台板模板=窗台板的底模+窗台板的侧模 ①窗台板的侧模=窗台板侧面长度×窗台板底部外露宽度 ②窗台板侧模=窗台板侧面长度之和×窗台板高度 3、门窗工程量计算难点 计算门窗本身工程量并没有难点,实际工程中门窗的难点在于其尺寸不同导致其他构件工程量的变化,主要体现在:⑴、过梁工程量⑵、墙体工程量⑶、内外装修洞口侧壁工程量
⑷、窗台板工程量等。 五、过梁 1、过梁工程量 (1)过梁体积:砖过梁;砼过梁。(2)砼过梁模板。⑶挑出部分装修。 4、 过梁计算 ⑴、过梁的体积 过梁的体积=过梁截面面积×过梁的长度 ⑵、过梁的模板 过梁模板面积=过梁的底模+过梁的侧模 ①过梁的侧模=洞口净长度×过梁宽度 ②过梁侧模=过梁侧面长度之和×过梁高度 ⑶、挑出部分装修=过梁侧面长度*过梁外露宽度 5、 过梁工程量计算难点 ⑴、矩形、异形过梁计算时必须考虑过梁与墙相交的情况,计算嵌墙体积; ⑵、矩形、异形过梁计算时必须注意过梁的标高和圈梁的标高考虑过梁与圈相交的扣减;。 六、外墙装修 1、外墙装修工程量 ⑴墙裙:抹灰;块料。⑵墙面:抹灰;块料。 2、外墙装修工程量计算方法 ⑴墙面、墙裙抹灰 墙面抹灰按设计图示尺寸以面积计算。扣除墙裙、门窗洞口及单个0.3m2以外的孔洞面积,不扣除踢脚线、挂镜线、和墙与构件交接处的面积,门窗洞口和孔洞的侧壁及顶面不增加面积。附墙柱、梁、垛、烟囱侧壁并入相应墙面面积内。
①外墙抹灰面积按外墙垂直投影面积计算。 ②外墙裙抹灰面积按其长度乘以高度计算。 ③外墙窗间墙抹灰,以展开面积按外墙抹灰相应子目计算。 ⑵墙面块料 ①墙面镶贴块料按设计图示尺寸按实贴面积计算。 ②墙饰面按设计图示墙净长乘以净高以面积计算。扣除门窗洞口及单个0.3m2以外的孔洞所占面积。
3、外墙装修工程量计算的难点 ⑴、计算墙裙要考虑扣减门洞口、窗洞口、门联窗洞口以及侧壁。 ⑵、计算墙面时候要考虑所有洞口以及侧壁。 ⑶、墙裙、墙面装修计算时要考虑扣减台阶。 ⑷、女儿墙的内外装修不一样。 七、房间内装修 1、 房间内装修工程量 ⑴地面垫层:素土;灰土;砼。⑵地面防水;⑶地面面层:抹灰;块料。⑷楼面防水;⑸楼面面层:抹灰;块料。⑹踢脚:抹灰;块料。⑺墙裙:抹灰;块料。⑻墙面:抹灰;块料。
⑼天棚面积;⑽吊顶面积。 2、 房间内装修工程量计算方法 ⑴地面垫层:素土;灰土;砼。 地面垫层面积同地面面积,应扣除沟道所占面积乘以垫层厚度以体积计算。 ⑵地面防水 地面防潮层面积同地面面积,墙面防潮按图示尺寸以面积计算,不扣除0.3m2以内的孔洞。 ⑶地面面层:抹灰;块料。 ①整体面层按设计图示尺寸以面积计算。应扣除凸出地面的构筑物,设备基础、室内铁道、地沟等所占面积。不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占的面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
②块料面层按设计图示尺寸以面积计算。应扣除凸出地面的构筑物,设备基础、室内铁道、地沟等所占面积。不扣除间壁墙和0.3m2以内的柱、垛、附墙烟囱及孔洞所占的面积。门洞、空圈、暖气包槽、壁龛的开口部分不增加面积。
⑷楼面防水
