电力工程安全技术交底

500kV红砚线二标段施工组织设计纲要

页脚内容1 安全交底 1、在施工时要符合设计要求,应符合 DL/T601《架空绝缘配电线路设计技术规程》

的有关规定。

2、10KV电杆上组装电气设备施工时要执行架空电力线路施工及验收技术要求的有关规定。

3、在电缆施工时应按照北京地区电气规程汇编中电缆线路施工及验收技术要求及安装规程施工。

4、在施工完成后要自检、互检、清理现场配合验收。

技术交底 1、 施工前全体施工人员要认真听工作负责人读工作票,要清楚工作内容和工作地点。

2、 工作前要严格执行停电、验电、挂地线、做围栏、挂警示牌,要做到工作保证安全的组织措施,工作票,工作交底、工作许可、工作监护、工作间断和工作转移

工作终结和送电。

3、高空工作人员工作前应先检查自己所使用的工具、上下传递要用小绳,使用吊车时要有专人指挥、要与司机联系好信号要一致。

一、安装设备情况:安装K6开闭器1台、开闭器接地网焊接工作及开闭器耐压试验。

二、线路安装情况:立杆Φ190X15米71基(含戗杆2基),安装拉线YGJ-100mm2X39组共663米,架设JKLYJ/QN-185mm2导线61档共计8897米,装高压刀闸16组,安装避雷器16组,安装荧光保护管39个,安装185mm2地线环3个,安装驱鸟器54个。

三、电缆敷设情况:

1、由武辛庄变电站213开关至新立N1#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:125米。

2、由新立N4#杆至新立N5#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:165米。

3、由新立N18#杆至新立N19#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:74米。

4、由新立N22#杆至新立N23#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:50米。

5、由新立N28#杆至新立N29#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:93米。

6、由新立N43#杆至新立N44#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:55米。

7、由新立N57#杆至新立N58#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:210米。

8、由新立N63#杆至新立N64#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。

9、由新立N69#杆至新建开闭器1-1开关进线采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。

制做10KV电缆终端接头18套及10KV电缆试验。

一、 安装设备情况:

安装K6开闭器1台,

1)总配电室安装设备情况:

安装1250kVA变压器1台,安装高压配电柜8台,安装低压配电柜9台,安装直流屏1套。

2)1#分配电室安装设备情况:

安装1600kVA变压器1台,安装高压配电柜2台,安装低压配电柜12台。

3)2#分配电室安装设备情况:

安装1250kVA变压器1台,安装高压配电柜2台,安装低压配电柜10台。

二、线路安装情况:立杆Φ190X15米71基(含戗杆2基),安装拉线YGJ-100mm2X39组共663米,架设JKLYJ/QN-185mm2导线61档共计8897米,装高压刀闸16组,安装避雷器16组,安装荧光保护管39个,安装185mm2地线环3个,安装驱鸟器54个。

三、电缆敷设情况:

1、由武辛庄变电站213开关至新立N1#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:125米。

2、由新立N4#杆至新立N5#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:165米。

3、由新立N18#杆至新立N19#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:74米。

4、由新立N22#杆至新立N23#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:50米。

5、由新立N28#杆至新立N29#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:93米。

6、由新立N43#杆至新立N44#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:55米。 500kV红砚线二标段施工组织设计纲要

页脚内容2 7、由新立N57#杆至新立N58#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:210米。

8、由新立N63#杆至新立N64#杆采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。

9、由新立N69#杆至新建开闭器1-1开关进线采用ZRC-YJY22-10KV-3×300mm2电缆一条,长度:113米。

10、由10kV牛牧吞路43/11/1#杆至新建总配AH1柜进线采用ZRC-YJY22-10KV-3×150mm2电缆1条长度160米。

11、由新建总配AH4柜至新建变压器1#1250kVA变压器采用ZRC-YJY22-10KV-3×150mm2电缆1条长度25米。

12、由新建总配AH5柜至新建1#分配AH1-1柜采用ZRC-YJY22-10KV-3×150mm2电缆1条长度200米。

13、由新建1#分配AH1-1’柜至新建变压器3#1600kVA变压器采用ZRC-YJY22-10KV-3×150mm2电缆1条长度13米。

14、由新建总配AH6柜至新建2#分配AH2-1柜采用ZRC-YJY22-10KV-3×150mm2电缆1条长度432米。

15、由新建2#分配AH2-1’柜至新建变压器3#1250kVA变压器采用ZRC-YJY22-10KV-3×150mm2电缆1条长度13米。

做10KV电缆终端接头30套及试验。

合集下载

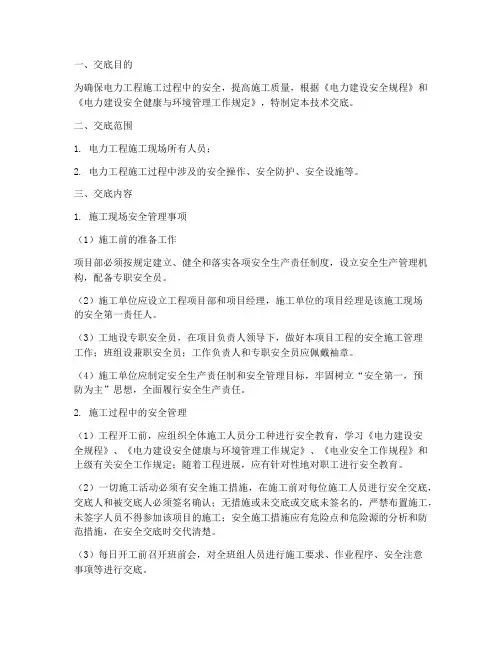

电力安全监理技术交底模板

电力安全监理技术交底模板

一、交底目的

为确保电力工程施工过程中的安全,提高施工质量,根据《电力建设安全规程》和《电力建设安全健康与环境管理工作规定》,特制定本技术交底。

二、交底范围

1. 电力工程施工现场所有人员;

2. 电力工程施工过程中涉及的安全操作、安全防护、安全设施等。

三、交底内容

1. 施工现场安全管理事项

(1)施工前的准备工作

项目部必须按规定建立、健全和落实各项安全生产责任制度,设立安全生产管理机构,配备专职安全员。

(2)施工单位应设立工程项目部和项目经理,施工单位的项目经理是该施工现场的安全第一责任人。

(3)工地设专职安全员,在项目负责人领导下,做好本项目工程的安全施工管理工作;班组设兼职安全员;工作负责人和专职安全员应佩戴袖章。

(4)施工单位应制定安全生产责任制和安全管理目标,牢固树立“安全第一,预防为主”思想,全面履行安全生产责任。

2. 施工过程中的安全管理

(1)工程开工前,应组织全体施工人员分工种进行安全教育,学习《电力建设安全规程》、《电力建设安全健康与环境管理工作规定》、《电业安全工作规程》和上级有关安全工作规定;随着工程进展,应有针对性地对职工进行安全教育。

(2)一切施工活动必须有安全施工措施,在施工前对每位施工人员进行安全交底,交底人和被交底人必须签名确认;无措施或未交底或交底未签名的,严禁布置施工,未签字人员不得参加该项目的施工;安全施工措施应有危险点和危险源的分析和防范措施,在安全交底时交代清楚。

(3)每日开工前召开班前会,对全班组人员进行施工要求、作业程序、安全注意事项等进行交底。 3. 特种作业安全

(1)高空作业、起重作业、爆破作业等特种作业,必须按照《特种作业安全规程》进行操作。

(2)特种作业人员必须经过专业培训,取得特种作业操作资格证书。

(3)特种作业前,必须对作业现场进行安全检查,确保作业环境安全。

四、交底要求

1. 交底人必须熟悉电力工程安全规程和现场实际情况,确保交底内容的准确性和实用性。

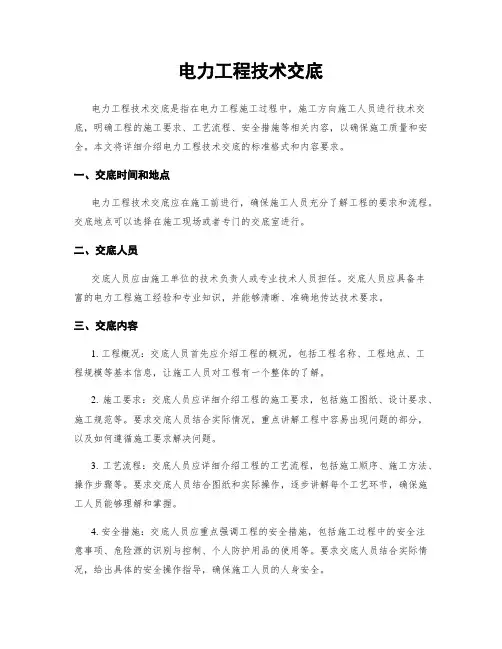

电力工程技术交底

电力工程技术交底

电力工程技术交底

电力工程技术交底是指在电力工程施工过程中,施工方向施工人员进行技术交底,明确工程的施工要求、工艺流程、安全措施等相关内容,以确保施工质量和安全。本文将详细介绍电力工程技术交底的标准格式和内容要求。

一、交底时间和地点

电力工程技术交底应在施工前进行,确保施工人员充分了解工程的要求和流程。交底地点可以选择在施工现场或者专门的交底室进行。

二、交底人员

交底人员应由施工单位的技术负责人或专业技术人员担任。交底人员应具备丰富的电力工程施工经验和专业知识,并能够清晰、准确地传达技术要求。

三、交底内容

1. 工程概况:交底人员首先应介绍工程的概况,包括工程名称、工程地点、工程规模等基本信息,让施工人员对工程有一个整体的了解。

2. 施工要求:交底人员应详细介绍工程的施工要求,包括施工图纸、设计要求、施工规范等。要求交底人员结合实际情况,重点讲解工程中容易出现问题的部分,以及如何遵循施工要求解决问题。

3. 工艺流程:交底人员应详细介绍工程的工艺流程,包括施工顺序、施工方法、操作步骤等。要求交底人员结合图纸和实际操作,逐步讲解每个工艺环节,确保施工人员能够理解和掌握。

4. 安全措施:交底人员应重点强调工程的安全措施,包括施工过程中的安全注意事项、危险源的识别与控制、个人防护用品的使用等。要求交底人员结合实际情况,给出具体的安全操作指导,确保施工人员的人身安全。 5. 质量要求:交底人员应详细介绍工程的质量要求,包括施工材料的选择、施工工艺的要求、质量验收标准等。要求交底人员结合实际情况,给出具体的质量控制措施和验收要求,确保施工人员能够按照要求进行施工。

6. 现场管理:交底人员应介绍工程的现场管理要求,包括施工组织、施工进度控制、材料管理、施工记录等。要求交底人员结合实际情况,给出具体的管理措施和要求,确保施工人员能够按照要求进行施工管理。

7. 问题解答:交底人员应充分倾听施工人员的问题和疑虑,并积极解答。要求交底人员对问题给予明确的回答,并结合实际情况给出解决方案。

三级安全技术交底记录表(电力工程)

三级安全技术交底记录表(电力工程)

施工阶段勘察作业环境施工阶段风险防范当天作业红线第一条严禁作业过程中没有佩戴安全帽。□涉及红线第二条严禁高处作业(坠落面2米及以上)没有使用双保险安全带,严禁高处作业过程中安全带没有挂点挂在牢固位置上。□涉及红线第三条严禁外墙吊板作业时没有使用安全绳和自锁器防护;带有钢丝绳的钉管塔,严禁上下塔过程中没有使用自锁器与安全带连接(连接绳不能大于0.5米)。□涉及红线第四条严禁在架空线路乘坐滑车(吊板)遇到吊线上有隔电子或其他障碍物时,抽出滑车(吊板)爬抱而过。□涉及红线第五条严禁在10-35KV高压线正下方立杆作业。□涉及红线第六条严禁作业过程中使用金属梯子。□涉及红线第七条严禁使用梯子或滑车(吊板)在高、低压线路达不到安全距离的环境作业(低压裸线不足1米、高压线路不足2.5米),应使用带绝缘的光缆附挂器(挂钩器)。□涉及红线第八条严禁作业前没有使用验电笔对作业环境中的线路、设备、设施等金属物体“先验电,再操作”。□涉及红线第九条严禁外市电(涉及高压部分)施工未落实“四个措施”要求,盲目施工即无工作票、无接地措施、未悬挂施工牌、未进行安全措施确认。□涉及红线第十条严禁未检查电杆的牢固性上杆作业;严禁上杆前没有对电杆进行“先检查,后上杆”,凡是发现有电杆倾斜、不牢固、有裂痕的现象,严禁使用脚扣攀爬上杆作业。□涉及红线第十一条严禁在室内或密闭空间内发电。□涉及红线第十二条严禁发电时在机房内睡觉。□涉及红线第十三条严禁未经通风、检测有害气体浓度的情况下进入有限空间作业。□涉及红线第十四条严禁没有穿戴救生衣在涉水深度0.5米以上的环境作业。□涉及红线第十五条严禁发电机运转过程中加注燃油。□涉及红线第十六条严禁酒后驾驶车辆。□涉及红线质量交底电力施工技术规范□缆线敷设规范 □线缆接口绝缘保护规范 □缆线绑扎标准□施工工艺规范、符合设计要求□隐蔽工程照片 □工程资料收集及上传系统□已交底该段落/站点主要作业内容危险源识别及针对预防措施严禁违反作业安全红线作业前危险源识别作业安全红线制度□立杆作业(防范措施:人手足够至少6人,开挖杆洞马槽,使用立杆杆叉、挡杆板) □防倒杆伤人□梯上作业(防范措施:必须有人扶梯,双保险安全带挂在牢固位置上) □防高处坠落□滑车作业(防范措施:滑车工具良好,双保险安全带始终有一条挂在吊线上) □防高处坠落□杆上、墙挂等其他高处作业(防范措施:凡是2米及以上必须正确使用双保险安全带) □防高处坠落□断开零克(防范措施:断开零克时:先中间后两边;装上零克时:先两边后中间) □防电弧触电□三线交叉作业(防范措施:高压线安全距离:35KV以下2.5米、35KV及以上4米,先断电)□防电力触电□涉水作业(防范措施:严禁下水作业,河边、湖边、水库边或跨河放缆必须穿救生衣) □防淹溺事故□其他危险源 (防范措施: ) □防人身安全□其他危险源 (防范措施: )□其他危险源 (防范措施: )作业人员全部购买意外险 □已购买作业人员佩戴安全帽、双保险安全带、警示衣 □已佩戴所有工具器检查安全性能良好 □已检查作业现场“先验电,后作业” □已验电1、勘察作业周边环境安全,周边有无高压线、低压裸线,保证与电力线安全距离 □已勘察2、涉及杆上作业的,勘察杆根是否存在断裂、倾斜、不牢固现象 □已勘察3、勘察作业现场的线路、设备、设施等金属物体是否带电。 □已勘察4、勘察作业环境是否存在其他危险源,现场配置的防护用品是否满足本次涉及作业风险的防范要求 □已勘察三级安全技术交底记录表(电力工程)项目部:项目名称:开工日期:交底前检查班组三级交底交底负责人(班组长):被交底人(组员) 交底日期:1、 年 月 日2、3、4、5、

电力铁塔安装安全技术交底模板

电力铁塔安装安全技术交底模板

一、工程概况

1. 工程名称:_______

2. 施工单位:_______

3. 施工地点:_______

4. 施工期限:_______至_______

5. 施工内容:电力铁塔的安装与调试

二、安全目标

1. 确保施工人员生命安全,预防各类安全事故的发生。

2. 确保施工过程中设备设施安全,防止设备损坏。

3. 确保施工质量,确保工程顺利完工。

三、安全责任

1. 施工单位应建立健全安全生产责任制,明确各级人员的安全职责。

2. 施工现场应设立专职安全员,负责现场安全管理工作。

3. 施工人员应严格遵守安全操作规程,服从现场指挥。

四、安全措施

1. 施工前安全交底

(1)组织全体施工人员进行安全教育培训,使施工人员充分了解工程特点、安全操作规程和注意事项。

(2)针对高空作业、起重作业、电气作业等危险作业,进行专项安全交底。

2. 施工现场安全措施

(1)施工人员必须佩戴安全帽、安全带、防护眼镜等个人防护用品。

(2)高空作业人员必须系好安全带,使用安全绳,严禁攀登、跳跃。

(3)起重作业应使用合格的起重设备,严格按照操作规程进行,严禁超载、超限。 (4)电气作业人员必须具备相应的资质,穿戴绝缘防护用品,严格执行电气安全操作规程。

(5)施工现场应设置警示标志,禁止无关人员进入危险区域。

3. 施工设备安全措施

(1)施工设备应定期检查、保养,确保设备安全可靠。

(2)起重设备应具备起重量、起升高度、起重半径等参数的标识。

(3)电气设备应具备漏电保护、短路保护等安全保护功能。

4. 施工材料安全措施

(1)施工材料应按照规定堆放,防止材料滑落、倾倒。

(2)易燃易爆、腐蚀性等危险品应存放在专用仓库,并采取相应的安全措施。

五、应急处置

1. 事故报告:发生安全事故后,立即上报相关部门,并采取紧急措施进行处置。

2. 事故调查:事故发生后,组织相关人员对事故原因进行调查分析,制定整改措施。

电力工程线路施工安全技术交底记录

电力工程线路施工安全技术交底记录

电力工程线路施工安全技术交底记录

背景说明

为确保电力工程施工过程中的安全性,我们需要做好安全技术交底记录。在实际工作中,我们将采用以下措施来达到上述目的:

1. 对施工人员进行安全教育和技术交底

2. 加强对施工现场的监督与管理

3. 实时收集并记录施工过程中的安全问题,并通过汇总、分析和,不断完善安全技术交底记录。

安全技术交底记录

概述

本次施工的任务是在xx地区架设220kV变电站电缆线路。为了确保施工的顺利进行和工作人员的安全,我们需要做好安全技术交底工作。在本文档中,将重点介绍本次电力工程线路施工安全技术交底的相关内容。

工程概况

本工程的主要建设内容是在xxx公里区间新建220kV高压电力线路,线路起点为xxx变电站,终点为xxx变电站。安装方式为自立式铁塔,共计铁塔xxx座,线路长度为xxx公里。具体工程内容包括:

• 地基开挖

• 铁塔基础施工

• 铁塔组装和架设线路

• 其他附属设施安装

工程安全资料准备

为了做好本工程的安全技术交底工作,我们需在现场配备以下安全资料:

1. 安全生产操作规程

2. 安全生产管理制度文件

3. 工作任务书

4. 计划进度表

5. 质量验收标准

6. 铁塔安装和线路施工图纸

7. 施工现场图纸 8. 各项安全技术规定

安全技术交底内容

工程安全措施交底

• 停电措施

在铁塔及其附属设备的架设过程中,必须在停电的情况下进行。在无法停电的情况下,需采用具有防止触电危险措施的特殊设备,同时要确保安全。停电前,需提前告知接线方关停线路,并进行安全接地。停电期间,必须加强对铁塔及其周围设备的保护,防止外力破坏。停电后,需经过合规检测方可恢复送电。

• 现场环境措施

在作业现场必须保证清洁、干燥、无积水和高温环境。现场草堆、干秸秆、杂草等可燃物必须加以清除离开作业现场。在雷雨天气条件下,必须立即停止施工,并保持现场安全。同时,需对作业工具、器材等进行检查清理,确保安全。

电力管道安装安全技术交底模板

电力管道安装安全技术交底模板

一、交底目的

为确保电力管道安装工程的安全、顺利进行,提高施工人员的安全意识,现将电力管道安装过程中的安全技术要求进行交底,请全体施工人员认真遵守。

二、交底内容

1. 施工人员安全教育培训

(1)新工人上岗前必须经过安全技术培训,掌握电力管道安装的基本知识和操作技能。

(2)施工人员应熟悉国家、行业有关电力管道安装的安全技术规程和规范。

(3)定期对施工人员进行安全教育培训,提高安全意识。

2. 施工现场安全管理

(1)施工现场必须遵守国家、行业有关安全生产的法律、法规和标准。

(2)施工现场应设置明显的安全警示标志,警示施工人员注意安全。

(3)施工现场应配备必要的安全防护设施,如安全帽、安全带、防护眼镜等。

3. 电力管道安装施工安全注意事项

(1)施工前,对施工现场进行勘察,了解施工区域的安全情况,排除事故隐患。

(2)在电力线路附近作业时,应保持足够的安全距离,严禁跨越电力线路。

(3)施工过程中,严禁违章作业、酒后作业、疲劳作业。

(4)电力管道安装过程中,应严格按照设计图纸和施工方案进行,确保管道安装质量。

(5)施工人员应佩戴安全帽,高空作业时应佩戴安全带。

(6)施工过程中,应使用合格的施工工具和材料,确保施工安全。

4. 电力管道安装施工安全技术措施

(1)在电力线路附近作业时,应采取防护措施,如设置隔离区、安装警示标志等。

(2)电力管道安装过程中,应防止管道碰撞、挤压、弯曲等损伤。 (3)管道焊接作业时,应采取防毒、防尘、防辐射等措施。

(4)电力管道安装完成后,应进行绝缘测试,确保管道绝缘性能符合要求。

(5)施工过程中,应定期检查施工设备,确保设备正常运行。

三、交底要求

1. 施工单位应将本安全技术交底内容书面通知施工人员,确保施工人员充分了解和掌握。

2. 施工人员应认真学习本安全技术交底内容,并在施工过程中严格遵守。

3. 施工单位应定期对施工人员进行安全技术考核,确保施工人员具备相应的安全技能。

电力三级安全技术交底模板

一、一级安全技术交底

【一、交底对象】

1. 项目总工程师

2. 项目经理

3. 主管安全工程师

4. 各部门负责人及技术人员

【二、交底内容】

1. 工程概况

- 工程名称、地点、规模

- 施工周期、进度安排

- 施工单位及施工队伍

2. 安全生产目标

- 工程安全生产总体目标

- 各阶段安全生产目标

3. 安全生产责任制

- 项目总工程师、项目经理安全生产职责

- 各部门负责人及技术人员安全生产职责

- 施工单位及施工队伍安全生产职责

4. 安全生产管理制度

- 电力工程施工安全生产管理制度

- 事故应急预案

5. 重大危险源辨识与控制

- 重大危险源清单 - 重大危险源控制措施

6. 施工现场安全管理

- 施工现场安全防护措施

- 施工现场消防管理

- 施工现场交通管理

7. 人员安全教育培训

- 人员安全教育培训计划

- 人员安全教育培训内容

【三、交底要求】

1. 交底人应熟悉工程概况、安全生产目标、责任制、管理制度等。

2. 交底内容应全面、准确、具体。

3. 交底人应结合工程实际,提出针对性的安全管理措施。

4. 交底人应认真听取与会人员意见,及时解答疑问。

二、二级安全技术交底

【一、交底对象】

1. 各施工队负责人

2. 各施工班组长

3. 专职安全员

【二、交底内容】

1. 分部分项工程概况

- 工程名称、地点、规模

- 施工周期、进度安排

- 施工单位及施工队伍 2. 安全生产目标

- 分部分项工程安全生产目标

- 各阶段安全生产目标

3. 施工方案及安全措施

- 分部分项工程施工方案

- 分部分项工程施工安全措施

4. 重大危险源辨识与控制

- 分部分项工程重大危险源清单

- 分部分项工程重大危险源控制措施

5. 人员安全教育培训

电力工程技术交底 2

电力工程技术交底

一、背景介绍

电力工程技术交底是指在电力工程施工过程中,施工单位向相关人员进行技术交底,明确工程的施工要求、安全注意事项、质量要求等,以确保施工过程的顺利进行和工程质量的达标。本文将详细介绍电力工程技术交底的标准格式,包括交底内容、交底对象、交底时间等。

二、交底内容

1. 工程概况

交底人员应首先介绍工程的概况,包括工程名称、工程地点、工程规模、工程周期等。同时,还需介绍工程的背景和目的,以便交底对象能够全面了解工程的重要性和紧迫性。

2. 施工要求

交底人员应详细介绍工程的施工要求,包括但不限于以下内容:

- 施工流程:按照工程图纸和设计要求,合理安排施工流程,确保施工的顺序和效率。

- 施工方法:介绍使用的施工方法和工艺,包括施工设备、施工工具、施工材料等。

- 安全措施:强调施工过程中的安全注意事项,包括个人防护、用电安全、防火防爆等。

- 环境保护:介绍施工过程中的环境保护措施,如噪音控制、扬尘防治等。

- 质量要求:明确工程的质量要求,包括材料的选用、施工工艺的合理性等。 3. 设备操作

如果工程中涉及到特殊设备的操作,交底人员应详细介绍设备的使用方法、注意事项和维护保养要求。同时,还需演示设备的操作过程,并确保交底对象能够熟练掌握设备的操作技巧。

4. 施工图纸

交底人员应向交底对象提供工程的施工图纸,并详细解读图纸中的各项内容,包括图纸符号、尺寸标注、工程要求等。交底对象应能够准确理解图纸中的信息,并能够根据图纸进行实际施工。

5. 质量验收

交底人员应向交底对象介绍工程的质量验收标准和程序,包括验收标准的制定依据、验收方法和验收流程。交底对象应了解工程的质量验收要求,并能够按照要求进行施工和验收。

三、交底对象

电力工程技术交底的对象主要包括以下几类人员:

1. 施工人员:包括工程项目经理、施工队长、施工人员等。他们是工程的直接参预者,需要全面了解工程的施工要求和安全注意事项,以确保施工过程的安全和质量。

电力倒接安全技术交底模板

一、交底目的

为确保电力倒接作业安全、顺利进行,提高施工人员的安全意识和操作技能,特制定本安全技术交底。

二、交底内容

1. 作业前准备

(1)熟悉电力倒接作业流程、施工图纸及施工方案。

(2)检查倒接设备、工具、材料是否齐全、完好。

(3)对参与倒接作业人员进行安全教育,确保人员掌握安全操作规程。

2. 作业现场安全注意事项

(1)作业现场应设置明显的安全警示标志,提醒过往人员注意安全。

(2)倒接作业区域应进行隔离,禁止无关人员进入。

(3)倒接作业前,应确认倒接设备、线路无故障,接地良好。

3. 电力倒接作业步骤

(1)断开待倒接线路的电源,确保线路无电压。

(2)拆除待倒接线路的绝缘子、导线等设备。

(3)连接倒接设备,确保连接牢固。

(4)检查倒接设备连接是否正确,确认无误后,恢复电源。

(5)观察倒接设备运行情况,如发现异常,立即断开电源,查找原因。

4. 电力倒接作业中应注意的安全事项

(1)倒接作业过程中,操作人员应穿戴好个人防护用品,如绝缘手套、绝缘鞋等。

(2)倒接作业区域应保持通风良好,防止有害气体积聚。

(3)倒接作业过程中,如遇雷雨、大风等恶劣天气,应立即停止作业,确保人员安全。

(4)倒接作业结束后,应及时清理现场,消除安全隐患。 5. 作业结束后

(1)对倒接设备进行检查,确保其正常运行。

(2)清理作业现场,恢复原状。

(3)向相关人员进行作业总结,分析存在的问题,制定整改措施。

三、应急处理

1. 如遇倒接设备故障,应立即断开电源,查找原因,排除故障。

2. 如遇人员触电,应立即切断电源,进行急救,并拨打急救电话。

3. 如遇火灾,应立即切断电源,使用灭火器进行灭火,并拨打火警电话。

四、交底人及接受人

交底人:XXX

接受人:XXX

五、交底日期

年 月 日

注:本模板仅供参考,具体内容可根据实际工程情况进行调整。

电力工程安全技术交底

xxxxxx供电局 xxxxxx配电网基建项目

双xxxxxxxxxxxxxxxxxxx工程

安

全

交

底

单

xxxxx供电局工程技术交底单

项目批复名称 xxxxxxxxxxxxxxxxx工程 项目地址 xxxxxxx镇

建设单位 xx电网有限责任公司阳江xx供电局 项目负责人 xxx

施工单位 xxx电力发展有限公司 现场负责人 xxx

计划开工时间 2020年 月 日 项目批次 第xx批

建设单位安全技术交底人签名

监理单位接受安全技术交底人签名

施工单位接受安全技术交底人签名

安全技术交底主要内容

建设单位和监理单位应在工作项目开工前就该工程项目设计图纸要求及在施工中应注意的安全技术事项如:工作地点、内容和范围、所采取的安全技术措施、是否需停电工作、是否涉及交叉跨越其他线路、现场施工应采用的机械设备和安全工器具等问题对施工单位现场负责人(包括安全员、技术人员、民工和临时工等)进行技术交底,技术交底一式三份,一份给施工单位,一份给监理单位,一份在建设单位留存。

1、工作地点:上洋镇

2、工作内容:

1. 10kV架空线路部分:

新架设JL/G1A-70/10mm²导线路径长902m;

新建12米电杆(190mm×12米×K)1根,12米电杆(Z-230*12米*Q*BY)11根,12米电杆(Z-350*12米*U1*BY)6根,10米低压电杆(190mm×10米×K)1根;

安装Z1单回直线杆装置(230杆头)11套,J3单回转角耐张杆装置(350杆头)6套;D1单回终端杆装置(190杆头)1套,高压拉线(GJ-70)2组;

安装绝缘子串(裸导线-70)42串;高压支线T接支线采用C型线夹共计90只,其中:<70/70>型90只;

单杆装隔离开关1套;

2. 配变台区部分:

本次工程从10kV南山海线双鱼小学支线#2杆处T接,新建SBH15-315kVA露天I型台架变一座(含设备、组合包金具); 标准台架操作平台 1座;标准台架围栏1座;
