附件2-12道岔、线路综合整治施工方案2020年线路、道岔综合整治施工组织方案及安全措施根据我段管内线路设备质量状态情况,为加快整治力度,我段将对管内XX、XX、XX、XX枢纽及联络线及各站道岔、到发线、段管线按照轻重缓急的原则,有计划地进行清挖线路翻浆、螺栓凿锚、成段更换失效扣配件、单根抽换失效枕木、线路道岔综合抬道及使用小型液压、震动捣固机捣固、线路、道岔人工打磨、砼枕道岔①30螺栓凿锚等项目的综合整治施工。

为理顺好施工中的各种关系,协调好各部门施工配合事宜,确保设备综合整治施工安全、正点、高效,特编制此方案。

第一部分施工组织方案一、工程概况1、工程名称:线路、道岔综合整治。

2、工程地点:我段管内XX线、XX线、XX线、XX线、XX客外线、xx 客A线及xx枢纽联络线及管内各站场。

3、施工时间:2020年1月1日-2020年12月31日二、施工条件120-180分钟。

封锁前后不限速。

三、施工组织1、施工领导小组:组长:XXX、XXX组员:各科室、线路车间、综合维修车间、综合机修车间负责人2、技术组:组长:XXX组员:线路技术科相关人员职责:相关设计、技术交底、施工方案的提报、材料计划的申请。

3、安全培训组:组长:XXX组员:安全科及职教科相关人员职责:安全科负责不定期对施工安全进行检查及施工安全协议的签订;职教科负责对所有施工人员(含民工)的上岗培训和安全考试。

4、后勤供应组:组长:XX组员:材料科及综合机修车间相关人员职责:全面负责各种材料采购、装卸、机械安装、调试以及作业人员的劳保用品供应,工地转移运输等工作。

5、施工负责人:(暂定为各线路车间业务干部,当车间人员不足时可由段安排相应级别的综合维修车间干部或胜任人员担任)施工带班人:由当地线路车间指定一名工(班)长担任。

驻站、防护员由车间根据施工情况按要求安排到位6、施工劳力:(1)各线路车间、综合维修车间、综合机修车间人员⑵与长沙工务段签订协议符合资质的施工队四、主要施工内容1、砼枕螺栓凿锚;2、不破底清挖线路翻浆;3、成段更换失效扣件;4、单根抽换失效枕木;5、线路道岔综合抬道及使用小型液压、震动捣固机捣固;6、线路、道岔人工打磨;7、砼枕道岔①30螺栓凿锚。

道岔施工施工方案

道岔施工施工方案

道岔施工施工方案1. 引言道岔是铁路系统中重要的组成部分,用于实现列车在不同的轨道间切换。

道岔施工是铁路线路维护和建设过程中的重要环节,需要严格按照施工方案进行操作,以确保施工质量和安全。

本文将详细介绍道岔施工方案,包括施工前准备、施工步骤、施工安全措施等内容,以便确保施工过程顺利进行。

2. 施工前准备在进行道岔施工前,需要进行以下准备工作:施工计划是道岔施工的重要组成部分。

在编制施工计划时,需要考虑列车运行情况、施工区域的铁路行车规则、施工人员数量等因素,以保证施工的可行性和安全性。

2.2 施工材料准备施工材料是进行道岔施工不可或缺的要素。

施工前需要准备与道岔相关的材料,包括钢轨、道枕、道岔机械部件等。

材料要经过检查和测试,确保其质量符合要求。

2.3 施工人员培训施工人员需要接受专业培训,了解道岔施工的步骤和要求。

施工人员应熟悉施工现场的安全规定,并具备相关的施工技能。

施工中需要使用到一些特殊设备,包括道岔铺设机、道岔修正机、道岔固定装置等。

施工前需要准备好这些设备,并确保设备的功能正常、完好。

3. 施工步骤3.1 施工现场布置施工前需对施工现场进行布置,包括清理施工区域、确保施工安全、设置施工标志等。

施工现场的布置需要遵守相关的安全规定,确保施工人员和列车安全。

3.2 铁轨切割在道岔施工中,首先需要切割原有的铁轨。

切割铁轨时,需要注意保持切割面的垂直度和水平度,同时需要控制切割深度,以确保新铁轨的安装质量。

3.3 道枕更换道枕是支撑铁轨的关键部件,施工中需要更换道枕以确保道岔的稳定性和安全性。

更换道枕时,需要注意调整道枕的位置,使其与铁轨完全贴合,并使用道枕固定装置进行固定。

3.4 道岔铺设道岔铺设是道岔施工的重要环节。

在铺设道岔时,需要确保道岔的位置准确、道岔机械部件的连接牢固。

同时还需采取措施使道岔与铁轨之间保持正确的间隙,以便列车正常运行。

3.5 道岔调试道岔施工完成后,需要进行调试,以确保道岔的正常运行。

道岔施工方案

道岔施工方案

道岔施工方案道岔施工方案1. 引言道岔是铁路交叉口设计中一种重要的设施,它允许列车在不同的轨道上转向。

道岔施工方案是为了确保施工过程中的安全和效率而制定的计划。

本文将介绍一种道岔施工方案,包括施工准备、施工步骤和安全措施等内容。

2. 施工准备在开始道岔施工之前,需要做好充分的准备工作。

具体的准备工作包括以下几个方面:2.1 施工材料准备根据具体的道岔类型和施工要求,需提前准备好相应的施工材料,包括道岔道床、轨枕、轨道等。

2.2 设备准备准备好需要使用的施工设备,如起重机、振动器等,确保设备的正常运行和安全性能。

2.3 人员安排根据道岔施工的复杂程度和工期,合理安排施工人员的数量和岗位,确保施工过程中的工作效率和安全。

2.4 施工区域清理在施工区域进行清理,清除垃圾和其他障碍物,确保施工现场的整洁和安全。

3. 施工步骤道岔施工的具体步骤如下:3.1 布线根据设计要求,在施工区域进行布线,确定道岔的位置和轨道方向。

3.2 道床安装将道岔道床按照设计要求进行安装,确保道床的水平和稳定性。

3.3 轨枕安装在道床上安装轨枕,确保其与道床的连接紧固可靠。

3.4 轨道安装安装道岔轨道,确保与道床和轨枕的连接紧固可靠。

3.5 道岔道牙安装根据设计要求,在道岔上安装道牙,确保其与轨道的连接紧固可靠。

3.6 道岔杆安装根据设计要求,在道岔上安装道岔杆,确保其与道岔的连接紧固可靠。

3.7 道岔开关机构安装安装道岔开关机构,确保道岔能够正常切换和锁定。

4. 安全措施在道岔施工过程中,应严格遵守相关的安全规定,采取必要的安全措施,确保施工人员的安全。

具体的安全措施包括:- 施工人员佩戴安全帽、工作服等防护装备;- 严禁酒后上岗,禁止吸烟等危险行为;- 确保设备的正常运行和维护,如定期检查起重机的安全性能;- 在施工现场设置警示标志,警示行人和车辆注意安全。

5. 总结道岔施工是一项复杂而重要的任务,需要严格按照施工方案进行,同时加强安全管理和控制。

反铺更换维修轨道道岔安全技术措施

反铺更换维修轨道道岔安全技术措施

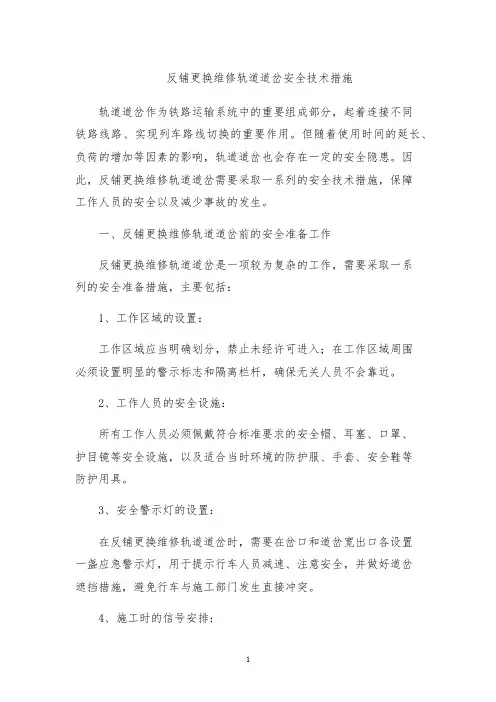

反铺更换维修轨道道岔安全技术措施轨道道岔作为铁路运输系统中的重要组成部分,起着连接不同铁路线路、实现列车路线切换的重要作用。

但随着使用时间的延长、负荷的增加等因素的影响,轨道道岔也会存在一定的安全隐患。

因此,反铺更换维修轨道道岔需要采取一系列的安全技术措施,保障工作人员的安全以及减少事故的发生。

一、反铺更换维修轨道道岔前的安全准备工作反铺更换维修轨道道岔是一项较为复杂的工作,需要采取一系列的安全准备措施,主要包括:1、工作区域的设置:工作区域应当明确划分,禁止未经许可进入;在工作区域周围必须设置明显的警示标志和隔离栏杆,确保无关人员不会靠近。

2、工作人员的安全设施:所有工作人员必须佩戴符合标准要求的安全帽、耳塞、口罩、护目镜等安全设施,以及适合当时环境的防护服、手套、安全鞋等防护用具。

3、安全警示灯的设置:在反铺更换维修轨道道岔时,需要在岔口和道岔宽出口各设置一盏应急警示灯,用于提示行车人员减速、注意安全,并做好道岔遮挡措施,避免行车与施工部门发生直接冲突。

4、施工时的信号安排:在反铺更换维修轨道道岔时,应设有一名信号员,负责与站台内进行通信,以约束运营范围和保证场站的相对安全。

5、施工现场通讯设备的准备:在反铺更换维修轨道道岔时,需要配备相应的通讯设备,以方便施工人员之间的联系和站台内部的联络。

6、施工现场的清洁:在反铺更换维修轨道道岔前,需要清理轨道上的杂物,如积雪、积水、砂石等。

若当天存在降雪,需加强清雪力度,确保轨道、线路的畅通。

二、反铺更换维修轨道道岔中的安全技术措施1、机具的运用:在反铺更换维修轨道道岔时,需要配备并使用相应的机具,如铲车、卸线机、道岔用滑轨等,以方便工作人员操作,短时间内完成铺轨。

2、标准化施工:施工人员需要高度重视反铺更换维修轨道道岔的施工标准,并按照各项标准执行,《施工规程》等标准也为反铺更换维修轨道道岔提供了严密的技术要求,施工人员要在此基础上保证反铺更换维修轨道道岔的工作质量和安全。

道岔施工专项方案

道岔施工专项方案

道岔施工专项方案一、施工前的准备工作1.组织施工方案编制人员进行现场勘察,了解施工条件和环境。

2.检查和维护需要施工的道岔及相关设备,确保其正常运行。

3.确定施工人员的数量和分工,制定详细的工作计划和时间表。

二、安全风险评估和控制1.对施工现场进行安全评估,确定潜在的安全风险并采取相应的控制措施。

2.确保施工人员具备必要的安全技能和知识,提供必要的个人防护装备,并对其进行安全培训。

3.在施工现场设置明显的警示标识,确保周围的人员对施工区域有足够的警觉和安全意识。

三、施工方案的编制1.根据施工需求和现场条件,制定详细的施工方案,包括施工过程、方法和操作步骤。

2.评估施工的影响和风险,制定相应的应急预案和措施。

3.针对不同的施工任务,确定所需的施工材料、设备和工具,确保其可靠和合适。

四、施工过程的实施1.在施工现场设置必要的防护措施,包括安全围栏、警示标识等,确保施工区域的安全。

2.进行现场清理,清除障碍物和不必要的设备,确保施工区域的整洁和顺畅。

3.按照施工方案进行施工,确保所需的工序和操作符合规范和质量要求。

4.安排专人进行现场监督和检查,及时解决施工过程中的问题和难点。

五、施工后的清理和检验1.施工结束后,及时清理施工现场,确保道岔及周围环境的清洁和整齐。

2.对施工的道岔及相关设备进行检验,确保其正常运行和使用。

3.制定施工报告,总结施工情况和效果,提出改进建议和意见。

六、安全整改和评估1.根据施工过程中发现的问题和隐患,制定整改措施和时间表,确保施工现场的安全。

2.进行施工后的安全评估和监督,及时发现并解决施工过程中可能存在的安全问题。

3.对施工过程中的优点和经验进行总结和分享,提高施工质量和效率。

施工方案的成功实施需要高度的组织协调性和专业知识,以及对安全风险的评估和控制。

通过合理的施工计划和熟练的操作,可以确保道岔施工的顺利进行,提高道路交通的安全性和运行效率。

同时,对施工过程的评估和反馈,可以为今后的施工工作提供指导和改善方案。

道岔安装安全技术交底模板

道岔安装安全技术交底模板

一、交底对象1. 道岔安装施工班组全体人员;2. 施工现场管理人员;3. 监理单位相关人员进行学习。

二、交底时间根据施工进度安排,在道岔安装前进行。

三、交底内容1. 施工现场安全基本要求(1)进入施工现场必须佩戴安全帽,系好帽带,作业时必须按规定正确使用个人防护用品;(2)现场内非吸烟点严禁吸烟,严禁酒后上岗,严禁打架斗殴;(3)施工现场应设置明显的安全警示标志,施工人员应严格遵守;(4)施工过程中,如遇突发情况,应立即停止作业,并采取必要的安全措施。

2. 道岔安装前的准备工作(1)熟悉施工图纸、技术规范,了解道岔安装工艺流程;(2)检查设备、工具、材料是否符合要求,确保齐全、完好;(3)对施工人员进行安全教育和技术培训,提高安全意识和操作技能;(4)施工区域应设置安全防护措施,如围挡、警示标志等。

3. 道岔安装过程中的安全要求(1)道岔安装前,应检查轨床、轨距、轨枕等是否符合要求;(2)在道岔安装过程中,严禁站人或放置物品在轨道上;(3)道岔安装时,应注意操作规范,防止道岔发生位移或损坏;(4)吊装道岔时,应使用合适的吊具,确保吊装安全;(5)在安装道岔时,应确保施工人员与道岔保持安全距离,防止发生碰撞;(6)道岔安装过程中,应定期检查施工人员的安全防护措施,确保其有效性。

4. 道岔安装后的安全要求(1)道岔安装完成后,应进行试运行,确保道岔性能良好;(2)试运行过程中,如发现异常情况,应立即停止运行,并采取必要的安全措施;(3)试运行结束后,应对道岔进行验收,确保其符合相关标准;(4)验收合格后,方可投入使用。

四、应急措施1. 道岔安装过程中,如发生人员受伤,应立即停止作业,并采取紧急救治措施;2. 道岔安装过程中,如发生设备损坏,应立即停止作业,并采取措施进行修复;3. 道岔安装过程中,如发生火灾、触电等事故,应立即停止作业,并采取相应的应急措施。

五、交底总结本次道岔安装安全技术交底,旨在提高施工人员的安全意识和操作技能,确保道岔安装施工安全顺利进行。

上巷车场入口安装道岔安全技术措施

上巷车场入口安装道岔安全技术措施

上巷车场入口安装道岔安全技术措施
姓名:XXX
部门:XXX
日期:XXX
上巷车场入口安装道岔安全技术措施
因运输工作需要,需在2305上巷车场入口处安装道岔一套,为了保证施工期间人员的安全和施工质量,特制定本安全技术措施,望施工人员严格按照措施施工。

一、道岔型号:DK630-4-12(右开道岔)
二、人员安排
施工负责人:张金平
安全负责人:任国启
技术负责人:任国启
三、施工工具
水平尺、洋镐、铁锹、风镐、羊角撬、盒尺、大锤
四、道岔安装标准
1、道岔轨距按标准加宽后不大于3mm,辙岔前后的轨距偏差+3mm,-0mm。

2、尖轨前端、直曲连接轨中部和道岔后部的两股钢轨的水平偏差不大于5mm。

3、道岔水平方向直线目视平顺,用10m弦不超过10mm,曲线目视圆顺,用1m弦量相邻两点正矢差不大于2mm,用2m弦量相邻两点正矢差不大于3mm。

4、轨面前后高低目视平顺,用10m弦量不超过10mm。

5、道岔接头处两轨面高低和内侧左右错差不大于2mm。

6、尖轨尖端与基本轨密贴,间隙不大于2mm,无跳动。

尖轨损伤长度不超过100mm,在尖轨顶面宽20mm处与基本轨高低差不大于2mm。

第 2 页共 4 页
7、尖轨开程为80~110mm。

8、尖轨根部轨缝不大于8mm,其他轨缝与线路部分的轨缝要求
第 3 页共 4 页
感谢您的浏览!整理范文,仅供参考。

第4 页共4 页。

道岔铺换机组安全操作规程正式版

道岔铺换机组安全操作规程正式版

Guide operators to deal with the process of things, and require them to be familiar with the details of safety technology and be able to complete things after special training.道岔铺换机组安全操作规程正式版道岔铺换机组安全操作规程正式版下载提示:此操作规程资料适用于指导操作人员处理某件事情的流程和主要的行动方向,并要求参加施工的人员,熟知本工种的安全技术细节和经过专门训练,合格的情况下完成列表中的每个操作事项。

文档可以直接使用,也可根据实际需要修订后使用。

本规程适用于沈阳工务铁路机械厂生产制造的CPH-240T型分体式道岔铺换机组的安全使用。

本规程提出了该产品在进行道岔铺换施工作业时,必须遵守的安全使用操作要求。

1适用范围1.1适用于我国既有轨道线路上,对各种型号道岔进行铺设或更换的施工作业。

1.2根据作业方式、作业规模,用于封锁施工作业。

1.3在进行道岔铺设或更换作业时,应按道岔铺换标准要求严格按《铁路线路维修规则》规定执行。

2施工组织和人员.2.1必须按《铁路工务安全规则》第2.1.1条指派施工负责人。

按第2.1.2条指派防护员,必须是经过考试合格的线路工。

2.2作业人员根据作业方式、机具配备,作业时每台液压起道机操作人员一名、辅助人员一名,每台液压泵站操作员一名。

2.3 操作人员必须由经过培训,考试合格的线路工担任。

操作人员必须熟知使用说明,熟悉该设备的性能和作业方法及安全操作规程,方准许进行实际操作。

2.4 道岔铺换机组各机具的操作使用,必须指派施工专项负责人,所有道岔铺换机组操作人员及辅助人员,必须听从施工专项负责人统一指挥。

随时检查各支撑点和起道高度,发现起升不平稳或动作不统一应及时调整。

3安全防护3.1根据作业方式,按照《铁路工务安全规则》第2.1.1条的规定要求设置防护作业标志。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

In the schedule of the activity, the time and the progress of the completion of the project content are described in detail to make the progress consistent with the plan.司控道岔安装安全技术组织措施正式版
司控道岔安装安全技术组织措施正式

下载提示:此解决方案资料适用于工作或活动的进度安排中,详细说明各阶段的时间和项目内容完成的进度,而完成上述需要实施方案的人员对整体有全方位的认识和评估能力,尽力让实施的时间进度与方案所计划的时间吻合。

文档可以直接使用,也可根据实际需要修订后使用。

一、项目名称:井下司控道岔设备、设施安装
二、施工时间:
三、影响范围:
井下正常运输
四、人员组织及分工:
1、项目负责:
2、安全负责:
3、技术负责:厂家技术员
4、参加人员:安装小组成员及厂家配合安装人员
五、技术要求:
1、道岔翻修严格按照《道岔铺设标准》施工,满足《煤矿安全规程》相关要求。

2、司控道岔控制设备及信号闭锁必须安全可靠并符合《煤矿安全规程》要求。

3、安装后的系统必须符合《煤矿安全规程》中的相关要求,并能确保现场的安全使用。

4、其它技术标准严格安装厂家提供图纸要求实施。

5、轨道坡度及浆底质量严格按照技术部提供的标准执行。

六、安全组织措施:
1、所有参加安装人员必须认真学习
《煤矿安全规程》中的有关规定及本措施,自始至终服从现场负责人的统一指挥,严格按照规程作业,做到令行禁止,严禁违章作业、违章指挥。

2、安装人员应穿戴整齐,工作中应精力集中,严禁戏闹,严禁擅离职守,对于病态、极度疲劳者严禁参加安装。

3、施工前应先将安装所需配件、材料、工具、安全防护用品等准备齐全,并提前运到施工现场,认真检查是否完好,确保其安全可靠。

4、每次施工前先将现场周围的矸石、杂物等应提前清理干净,并安排专人把守,严禁任何人穿行、逗留。

5、斜井施工前,必须同上下车场把钩
工联系好,施工期间禁止斜井走钩,特殊情况需要斜井运行时必须将施工人员撤离现场。

6、施工作业时,应时刻注意周围环境,所用工具不得碰触电缆、电话线、管路、电器设备等。

7、安装清挖的矸石应及时清理装车,确保施工现场整洁。

8、转运、传递物料、配件、工具时,必须稳拿稳放,禁止抛扔。

搬运长物料时,应两人配合作业,着手位置应距物料端头至少0.5m,平起平放,起时一端先起,放时口号统一。

9、安装过程中使用电气焊时,应由专职电焊工实施,配戴好安全防护工具,并
严格按照《烧焊报吿》有关措施执行。

10、安装过程中必须安排专人将架空线电源切断。

11、施工结束后将现场矸石、杂物清理装车,并将现场剩余道板、轨道等码放整齐。

12、每天施工结束后应认真清点人员及工具,并将现场清理干净。

撤除警戒,一切正常后方可撤离施工现场。
