取回水井施工合同

水源热泵取回水井钻探施工合同

甲方:河南太平洋工程有限公司

乙方:

甲方委托乙方对位于郏县的郏县第二人民医院新建病房楼水源热泵工程的取回水井钻探施工、竣工移交、质保期的维保、质保经双方协商达成以下合同条款:

一、工程内容及验收标准:

第一条:取回水井的钻探施工中重要的参考资料为郏县第二人民医院提供的《郏县第二人民医院测井汇报(汝州市抗旱服务队施工、日期2009年5月26日)》,该资料由甲方提供给乙方。本合同所涉及的经济指标、技术指标均参考该资料。验收标准为《供水管井技术规范》GB50296、《供水水文地质勘察规范》GB50027-2001、《建筑工程地质钻探技术规范》JBJ87-92。

第二条:在安装过程中严格遵照河南太平洋工程有限公司设计的取水井施工图纸并按此要求标准验收。

第三条:水井钻探的井深以郏县第二人民医院新建病房楼室外地面以下的井深为实际决算的井深。

第四条:甲方接受的是乙方施工的成品取回水井,乙方在施工过程甲方仅对成井质量的要素予以监管,对以下要素甲方无协调义务:

1、业务协调问题:主要指的是地方水务主管机构的协调;

2、环境问题:钻探工程中副产品的处理(诸如泥浆)

3、安全问题:主要指的是乙方施工人员、施工机械的安全、该问题由乙方负全责。

4、偶然、不可预测的因素(诸如塌方及因钻探影响到的钻探区域的地面、地下建筑、古迹)有乙方负全责。

二、成井主要技术、经济指标:

1、本工程钻探取水井3口、回灌井6口,共9口井,

2、本工程钻探的第一口井暂定在室外地面以下88m,余下的8口井据第一口井的钻探情况、电测情况再予以调整,

3、井管材料为高承压加强型焊接水泥管,管内径直径300mm管壁厚符合国家或行业标准、管壁内的钢筋的型号、结构符合国标及行业标准。滤水管为桥式焊接管虑水材料为耐腐蚀、寿命长、化学、物理性能稳定的新型材料。填料为石英砂或天然的经机械破碎的石子,石英砂的颗粒直径为1.0~3.0mm,石子的颗粒直径为5mm左右,

4、沉降管为4m,滤水管的长度应与地下含水层的深度持平,

5、成井的倾斜度小于0.3%,

6、成井的含沙量小于万分之三,

7、成井出水量大于60m³/h,且水位下降小于5m。

二、乙方责任:

第一条:合同签订后二日内乙方必须进场做好施工前期的准备工作。

第二条:进场后应遵守工地现场管理有关规定和配套施工的计划安排。

第三条:进场施工前,必须为所有进场施工人员购买意外伤害保险,必须制定严密完善的安全施工措施,自行承担安装施工过程中的一切安全事故责任。

第四条:在钻探过程中必须认真做好施工日记,在钻探工程中发现问题不待私自处理,必须知会甲方,共同处理问题。协助甲方做好施工报验、竣工等相关的施工资料,在钻探第一口井后需做电测工作施工中严格按工艺施工,把控好钻探工程中的节点、重点。

三、 甲方责任:

第一条:为乙方提供施工水电接口。

第二条:协调施工中与甲方、土建方、监理方的配合工作。

四、安装费、付款方式:

第一条:工程总价:

第二条:水井成井系统调试合格后付总款的80%,系统开机运行后付总款的15%,剩余5%为质保金,质保期为两年,质保期到期后付清。

第二条:在质保期内因乙方质量问题引起的水井报废(主要是含砂量问题),乙方据业主郏县第二人民医院的要求补打井或包赔业主郏县第二人民医院要求的款项;因乙方质量问题引起流砂损坏水源热泵机组,乙方负责包赔水源热泵机组的维修或更换费用。

六、保修责任:

第一条: 乙方对所承包工程范围内的工程质量由交工之日起,免费保修二年。

第二条:系统发生故障后,乙方应在8小时内赶到现场,开始排除故障。

七、解决争议的办法:

双方协商解决。

本合同变更和未尽事宜,双方协商共同商定。本合同共计贰页,双方签字盖章后生效,壹式肆份,甲方贰份,乙方贰份。

甲方 乙方

授权代理人∶ 授权代理人∶

合集下载

水井工程施工协议(3篇)

水井工程施工协议(3篇)

第1篇

甲方(委托方): [甲方全称]

地址: [甲方地址]

联系人: [甲方联系人]

联系电话: [甲方联系电话]

乙方(施工方): [乙方全称]

地址: [乙方地址]

联系人: [乙方联系人]

联系电话: [乙方联系电话]

鉴于甲方需在[具体地址]进行水井施工,乙方具备相应的施工资质和经验,双方本着平等互利、诚信合作的原则,就水井工程施工事宜达成如下协议:

一、工程概况

1. 工程名称: [工程名称]

2. 工程地点: [具体地址]

3. 工程内容: 水井挖掘、井壁支护、井筒钻探、设备安装、水质检测等。

4. 工程规模: [工程规模描述,如井深、井径、水量需求等]

5. 施工期限: [开工日期]至[竣工日期]

二、工程承包范围

1. 乙方负责水井工程的全部施工工作,包括但不限于:

- 井孔挖掘、支护及施工;

- 井筒钻探、设备安装;

- 水质检测及合格证明;

- 施工现场的安全防护措施;

- 施工过程中产生的废料清运; - 工程验收及保修。

三、工程价款及支付方式

1. 工程总价款为人民币[总价款]元。

2. 付款方式:

- 预付款:工程开工前,甲方支付乙方工程总价款的[预付款比例]%作为预付款;

- 进度款:工程按进度完成一定比例后,甲方支付相应比例的工程款;

- 竣工验收合格后,甲方支付剩余工程款;

- 保修金:工程验收合格后,甲方预留工程总价款的[保修金比例]%作为保修金,保修期满后无质量问题,乙方退还保修金。

四、双方责任

1. 甲方责任:

- 提供施工场地,确保施工期间场地平整、安全;

- 按时支付工程款;

- 配合乙方进行施工,如提供相关资料、办理相关手续等;

- 对施工过程中的安全事故负责;

- 对工程质量进行监督,确保工程符合国家标准。

2. 乙方责任:

- 按照甲方要求及施工图纸进行施工,确保工程质量;

学校水井清理维修施工合同协议书范本模板

学校水井清理维修施工合同协议书范本模板

第 1 页 共 12 页 甲方:

乙方:

甲方将水井维修工程委托乙方施工,为明确工程内容及技术经济责任,确保工程质量及进度,经双方协商,签订本协议,共同遵守。

一、工程所在地:

二、工程内容:清理井内淤泥,修缮井内塌方,更换井内管道。

三、工程造价: 元整( 元)。

四、承包方式:包工、包料、包质量、包安全、包文明施工。

五、工期: 年 月 日至 月 日。

六、工程管理:

甲方责任:

1、对工程质量进行监督。

2、按协议支付工程款。

3、甲方在施工现场提供电接口,费用由甲方负责。

4、负责施工地协调,为乙方创造良好的工作条件。

乙方责任:

1、在甲方的配合下,严格按甲方要求进行施工。

2、施工中遇到特殊问题,必须征得甲方的书面许可,否则,由乙方负安全责任。

3、按时动工、按期竣工、工程质量良好,安全文明施工。 第 2 页 共 12 页

七、付款方式:

该工程不支付工程预付款,完工后由甲方一次性付给乙方。

本协议未尽事宜,由甲、乙双方代表协商处理。本协议一式两份,甲、乙双方各一份,协议经双方签字盖章即生效。

甲方: 乙方:

日期: 日期: 第 3 页 共 12 页 签订合同有哪些注意事项?合同的订立方式具体包括了书面形式、口头形式以及其他形式等等,但不管是以哪种方式来订立合同的,此时都有一些事项是需要当事人了解注意的。

一、核实确认对方当事人的主体资格

水井工程施工合同(示范合同)(2023范文免修改)

水井工程施工合同(示范合同)(2023范文免修改)

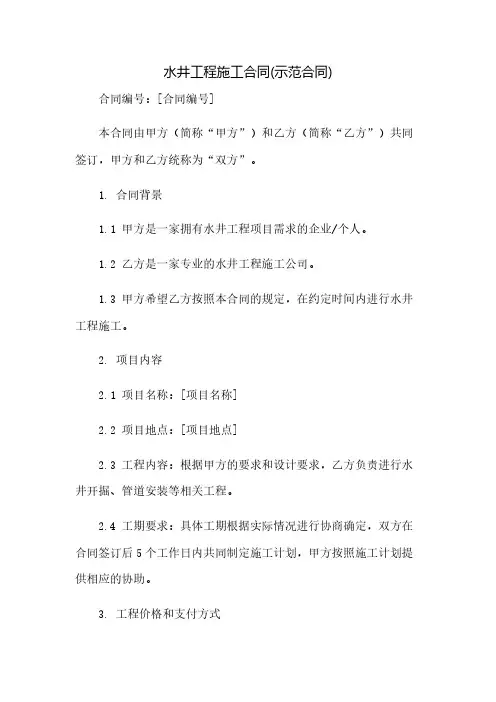

水井工程施工合同(示范合同)合同编号:[合同编号]

本合同由甲方(简称“甲方”)和乙方(简称“乙方”)共同签订,甲方和乙方统称为“双方”。

1. 合同背景

1.1 甲方是一家拥有水井工程项目需求的企业/个人。

1.2 乙方是一家专业的水井工程施工公司。

1.3 甲方希望乙方按照本合同的规定,在约定时间内进行水井工程施工。

2. 项目内容

2.1 项目名称:[项目名称]

2.2 项目地点:[项目地点]

2.3 工程内容:根据甲方的要求和设计要求,乙方负责进行水井开掘、管道安装等相关工程。

2.4 工期要求:具体工期根据实际情况进行协商确定,双方在合同签订后5个工作日内共同制定施工计划,甲方按照施工计划提供相应的协助。

3. 工程价格和支付方式3.1 工程价格:根据甲方提供的工程需求和乙方的报价,双方共同商定工程价格为[工程价格]。

3.2 支付方式:工程款按照方式支付:

第一阶段,签订合同后,甲方支付工程总价款的30%作为预付款;

第二阶段,在乙方完成水井开掘并通过验收后的5个工作日内,甲方支付工程总价款的40%;

第三阶段,在乙方完成全部工程并通过验收后的5个工作日内,甲方支付工程总价款的30%。

4. 工程质量和保修期

4.1 工程质量:

乙方保证按照甲方的要求进行工程施工。

工程施工应符合国家和地方的相关规范和标准。

4.2 保修期:

乙方保修期为工程竣工后的[保修期]。

在保修期内,如发现施工质量问题或故障,甲方有权要求乙方进行修复或更换。

5. 违约责任5.1 若任何一方违反本合同规定,未履行合同义务,违约方应向守约方支付违约金。违约金的金额为合同总价款的[违约金比例]%。

5.2 除非发生不可抗力事件,双方均不得擅自解除合同。

6. 法律适用和争议解决

6.1 本合同的订立、执行、解释和争议解决应适用法律。

6.2 双方因履行本合同发生争议时,应通过友好协商解决。协商不成的,可根据双方约定的仲裁方式解决。

7. 其他约定事项

7.1 甲方应确保工程施工现场的安全和秩序,提供必要的施工条件。

电梯井钢结构施工合同

电梯井钢结构施工合同

电梯井钢结构施⼯合同

相关推荐

电梯井钢结构施⼯合同范本(通⽤6篇)

随着法律观念的深⼊⼈⼼,合同起到的作⽤越来越⼤,签订合同也是避免争端的最好⽅式之⼀。那么合同书的格式,你掌握了吗?以下是⼩编精⼼整理的电梯井钢结构施⼯合同范本(通⽤6篇),仅供参考,欢迎⼤家阅读。

电梯井钢结构施⼯合同1

甲⽅:

地址:

⼄⽅:

地址:

甲⽅根据⼯程施⼯需要,委托⼄⽅安装施⼯设备台。为明确双⽅权利和义务,经双⽅充分协商订⽴本合同。

⼀、项⽬概况

1、⼯程项⽬名称:________。

2、安装地点:________。

3、设备名称:施⼯升降机。

4、设备型号、规格:________。

5、设备制造单位:________。

6、安装总⾼度:________⽶。

⼆、承包⽅式;

由⼄⽅承包安装、顶升加节、附着、拆卸及验收检测。

三、承包费 三、承包费⽤⽤

1、安装的费⽤为每台 元整,安装到________⽶(含⼈⼯费及检测费等费⽤)。

2、附着费⽤为每________道/元整。

四、付款⽅式

第⼀次安装完毕现场验收后预付________元整,全部安装并验收合格后再⼀次性⽀付所有余款为________元整。 五、甲⽅责任

1、负责施⼯现场的“⼆通⼀平”(通路,通电,场地平整)。

2、按合同所规定时间付款。

3、配合进⾏现场戒备,甲⽅⽆关⼈员和其他⼈员未经许可不得进⼊⼯作范围。

4、指派专职安全员对⼄⽅施⼯安全监督检查。

5、电梯⽇常使⽤的操作司机和指挥由甲⽅⾃⾏负责,不属于⼄⽅的员⼯编制。

六、⼄⽅义务

1、向甲⽅提供安装单位营业执照资历质证和安全⽣产许可证复印件并加盖公章。

2、编制安装施⼯⽅案,⽅案必须有编制⼈、审核⼈和技术负责⼈签名并加盖公章。⽅案内容包括:

(1)⼯程概况

(2)作业前准备

(3)安装施⼯⽅法和步骤

(4)安全技术措施

(5)其他有关内容

3、⼄⽅必须向作业⼈员提供合格的安全防护⽤具(如安全帽、安全带等)。

总承包合同交底要点

总承包合同交底要点

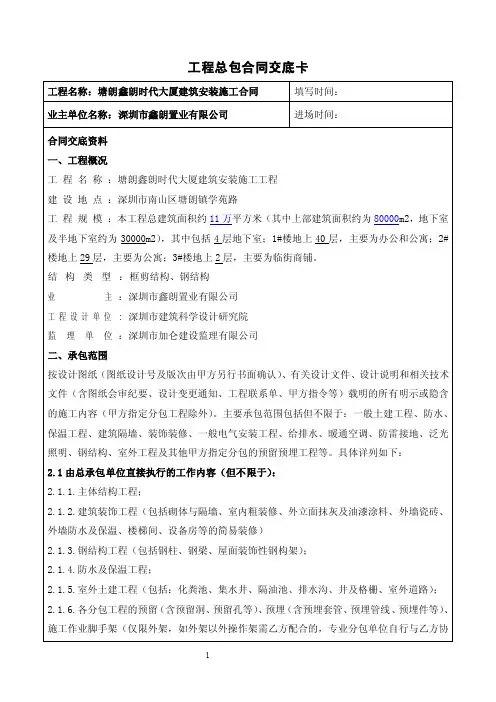

1 工程总包合同交底卡 工程名称:塘朗鑫朗时代大厦建筑安装施工合同 填写时间: 业主单位名称:深圳市鑫朗置业有限公司 进场时间: 合同交底资料 一、工程概况 工 程 名 称 :塘朗鑫朗时代大厦建筑安装施工工程 建 设 地 点 :深圳市南山区塘朗镇学苑路 工 程 规 模 :本工程总建筑面积约11万平方米(其中上部建筑面积约为80000m2,地下室及半地下室约为30000m2),其中包括4层地下室;1#楼地上40层,主要为办公和公寓;2#楼地上29层,主要为公寓;3#楼地上2层,主要为临街商铺。 结构类型:框剪结构、钢结构 业 主 :深圳市鑫朗置业有限公司 工程设计单位 : 深圳市建筑科学设计研究院 监 理 单 位 :深圳市加仑建设监理有限公司 二、承包范围 按设计图纸(图纸设计号及版次由甲方另行书面确认)、有关设计文件、设计说明和相关技术文件(含图纸会审纪要、设计变更通知、工程联系单、甲方指令等)载明的所有明示或隐含的施工内容(甲方指定分包工程除外)。主要承包范围包括但不限于:一般土建工程、防水、保温工程、建筑隔墙、装饰装修、一般电气安装工程、给排水、暖通空调、防雷接地、泛光照明、钢结构、室外工程及其他甲方指定分包的预留预埋工程等。具体详列如下: 2.1由总承包单位直接执行的工作内容(但不限于): 2.1.1.主体结构工程; 2.1.2.建筑装饰工程(包括砌体与隔墙、室内粗装修、外立面抹灰及油漆涂料、外墙瓷砖、外墙防水及保温、楼梯间、设备房等的简易装修) 2.1.3.钢结构工程(包括钢柱、钢梁、屋面装饰性钢构架); 2.1.4.防水及保温工程; 2.1.5.室外土建工程(包括:化粪池、集水井、隔油池、排水沟、井及格栅、室外道路); 2.1.6.各分包工程的预留(含预留洞、预留孔等)、预埋(含预埋套管、预埋管线、预埋件等)、施工作业脚手架(仅限外架,如外架以外操作架需乙方配合的,专业分包单位自行与乙方协

2022年-2023年一级造价师之工程造价案例分析(水利)真题精选附答案

2022年-2023年一级造价师之工程造价案例分析(水利)真题精选附答案

2022年-2023年一级造价师之工程造价案例分析

(水利)真题精选附答案

大题(共10题)

一、某挡水建筑物基坑开挖工程,合同工期180d。由于地下水较为丰富,为保

证正常的施工条件,需采取基坑降水措施,招标文件中规定,基坑降水措施按

项计列费用。承包人在投标时,根据招标文件提供的基坑最大渗流量

19200m3/d的数据,基坑四周设四个排水井,每个排水井配置1台套抽水设备

(技术参数:流量800m3/h),每天按照两个单元时间安排抽水,即12h抽水

一次。承包人报价为787320.00元。施工过程中发生了如下事件:事件1:施

工期间,由于连降10d暴雨,导致施工难度增加,施工工效降低,进度有所延

迟,且基坑排水量增加。为此,承包人向监理提出工期和相关费用的索赔。事

件2:施工进行60d后,由于开挖高程的降低,基坑渗水量迅速增加,4台抽水

设备无法满足要求。经业主和监理及承包人共同在现场测量,渗水量稳定在

35000m3/d左右。为保证顺利施工,监理指示承包人提出解决方案,承包商根

据渗水流量,每个集水井增加同种型号设备1台,共4台。随后承包人向监理

提出变更该项目的合同价格。

【问题】

1.针对事件1:作为监理单位造价工程师,对承包人提出的工期和费用的索赔

要求,该如何处理?2.针对事件2:承包人提出变更合同价的要求是否合理?

承包人按照总设备数量及原报价提出变更合同价为1574640.00元(原报价的2

倍),此报价存在什么问题?合理的报价应该为多少?

【答案】1.索赔事件的处理首先是索赔权的论证,即索赔的合同依据。该事件

通常在专用条件中明确界定“异常恶劣的气候条件”,达到标准则具有合法的

合同依据,达不到标准则可以理解为“有经验的承包商能够预料到”,承包人

应该知道该地区正常的气象情况。即便承包人由于该事件的发生造成了实际损

失也无法获得索赔。2.承包人提出变更合同价的要求合理,因为基坑渗水量迅

速增加是承包人无法预见的,属于不利的自然条件发生变化。承包人变更价款

2023年一级造价师之工程造价案例分析(水利)练习题(一)及答案

2023年一级造价师之工程造价案例分析(水利)练

习题(一)及答案

大题(共10题)

一、某市政府投资一水利建设项目,法人单位委托招标代理机构采用公开招标

方式代理招标,并委托有资质的工程造价咨询企业编制了招标控制价。招投标

过程中发生了如下事件:事件1:招标信息在招标信息网上发布后,招标人考

虑到该项目建设工期紧,为缩短招标时间,而改为邀请招标方式,并要求在当

地承包商中选择中标人。事件2:招标代理机构设定招标文件出售的起止时间

为3个工作日;要求投标保证金为120万元。事件3:开标后,招标代理机构

组建了评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项

目主管部门主要负责人1人组成。事件4:招标人向中标人发出中标通知书

后,向其提出降价要求,双方经多次谈判,签订了书面合同,合同价比中标价

降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投

标保证金。、说明编制招标控制价的主要依据。、指出事件1中招标人行为的

不妥之处,说明理由。、指出事件2、事件3中招标代理机构行为的不妥之

处,说明理由。、指出事件4中招标人行为的不妥之处,说明理由。

【答案】1.招标控制价的编制依据主要包括:(1)现行国家标准《建设工程工

程量清单计价规范》GB50500—2013与专业工程量计算规范;(2)国家或省

级、行业建设主管部门颁发的计价定额和计价办法;(3)建设工程设计文件及

相关资料;(4)拟定的招标文件及招标工程量清单;(5)与建设项目相关的

标准、规范、技术资料;(6)施工现场情况、工程特点及常规施工方案;

(7)工程造价管理机构发布的工程造价信息,但工程造价信息没有发布的,参

照市场价;(8)其他的相关资料。

2.事件1中:(1)“改为邀请招标方式”不妥,因政府投资建设项目应当公开

招标,如果项目技术复杂,经有关主管部门批准,才能进行邀请招标。(2)

“要求在当地承包商中选择中标人”不妥,因招标人不得对投标人实行歧视待

(完整版)各个分包单位工作界面划分

a time and All things in their being are good for somethin区域序号索引号成面完成单位/合同1A001

土方工程施工合同2A002

3A003

4A004护坡、降水工程合同

5A005地基处理工程合同

地坪工程合同6A006总承包工程合同

7A007总承包工程合同

8A008总承包工程合同

9A009总承包工程合同

10A010总承包工程合同地下室

11A011总承包工程合同

12A012总承包工程合同

13A013给水合同

14A014总承包工程合同

15A015总承包工程合同

16A016总承包工程合同

17A017防火门供货及安装合同

18B001总承包工程合同

19B002总承包工程合同

20B003总承包工程合同

21B004总承包工程合同

22B005总承包工程合同

23B006总承包工程合同主体部分

24B007总承包工程合同

25B008总承包工程合同

26B009总承包工程合同

27B010总承包工程合同28B011总承包工程合同

29B012总承包工程合同

44B013总承包工程合同

30B014总承包工程合同B015总承包工程合同

B016总承包工程合同总平部分31C001

总平部分32C002总承包工程合同

总平部分33C003总承包工程合同总平部分33C003总承包工程合同总平部分34C004总承包工程合同总平部分35C005总承包工程合同

总平部分37C007天然气工程施工合同

总平部分38C008景观工程合同总平部分39C009景观工程合同总平部分40C010景观工程合同装饰部分41D001户内精装修工程施工合同

装饰部分42D002户内精装修工程施工合同装饰部分43D003户内精装修工程施工合同装饰部分44D004户内精装修工程施工合同

装饰部分45D005户内精装修工程施工合同装饰部分46D006户内精装修工程施工合同 a time and All things in their being are good for somethin装饰部分47D007户内精装修工程施工合同

2023年施工员之土建施工专业管理实务通关题库(附答案)

2023年施工员之土建施工专业管理实务通关题库(附答案)

单选题(共30题)

1、施工组织设计(方案)报审表承包单位必须加盖公章,其( )必须签字。

A.企业负责人

B.项目经理

C.方案编制人

D.单位技术负责人

【答案】 B

2、当监理单位下达工程暂停令后,施工单位经过整改、返工等达到要求后,应该向监理单位报送( )。

A.监理回复

B.工程开工审批表

C.工程复工令

D.工程复工审批表

【答案】 D

3、施工平面控制网的布设,对于地形平坦而通视又比较容易的地区,如扩建或改建工程的工业场地,则采用( )。

A.三角网

B.水准网

C.建筑基线

D.导线网 【答案】 D

4、当实际施工进度发生拖延时,为加快施工进度而采取的组织措施可以是( )。

A.改善劳动条件及外部配合条件

B.更换设备,采用更先进的施工机械

C.增加劳动力和施工机械的数量

D.改进施工工艺和施工技术

【答案】 C

5、建筑物沉降观测采取水准测量的方法,周期性地观测建筑物上的沉降观测点和水准基点之间的( )。

A.距离变化值

B.高差变化值

C.角度变化值

D.垂直度变化值

【答案】 B

6、施工管理目标是单位工程施工部署的重要内容,其目标不包括( )。

A.质量目标

B.社会行为目标

C.工期目标

D.成本目标

【答案】 D

7、下列属于施工日志基本内容的是( )。

A.隐蔽工程验收情况

B.质量检查情况

C.施工部位

D.安全检查情况

【答案】 C

8、某建筑工地,由于施工方法不当,造成安全事故,在此次事故中死亡5人,则该事故属于( )。

A.重伤事故

B.重大伤亡事故

C.重大事故

D.死亡事故

【答案】 B

9、在建工程(含脚手架)的周边与10kV外电架空线路边线之间的最小安全操作距离是( )。

A.4

B.6

C.8

D.10

【答案】 B

10、在网络计划的执行过程中检查发现,D工作的总时差由3d变成了1d,则说明d工作的实际进度( )。 A.拖后2d,影响工期2d

水文地质钻探与水井钻探规程

水文地质钻探规程

1主题内容与适用范围

1.1主题内容

本规程规定了水文地质钻探与水井钻探各项生产活动的技术工作要求及有关工艺操作

规定。

1.2适用范围

本规程适用于水文地质普查、水文地质初步勘探与详细勘探以及水井(含矿泉水井及低

温地热井)钻探工程,是进行钻探设计、施工、管理等各项工作的基本依据和准则。

本规程不适用于高温地下热水和地热能开发钻井工程。

2引用标准

2.1直接引用标准

2.2配合使用的标准

3总则

3.1目的、任务

3.2钻探工作必须遵循的准则

3.2.1水文地质钻探工作必须贯彻执行先水文地质测绘与物探,后钻探施工以及坚持“先踏

勘、后设计”和“先设计、后施工”的工作程序,即必须在水文地质测绘和物探工作的基础

上布置水文地质钻孔,以及坚持没有地质、施工设计,不准施工开钻的原则。

3.2.2对于探采结合钻孔,应本着“以探为主,探采结合”的原则进行,即应满足“探”为

主,在获取准确可靠的水文地质资料的同时结合成井。

3.2.3水井钻探工程应在有充分水文地质资料的地区进行,并在钻探过程中采取必要措施收

集和论证水文地质资料,严格按照成井工艺规程要求成井。

3.3钻探工作的基本要求

3.3.1水文地质钻探是以获取准确可靠的水文地质资料,满足地质设计要求,达到地质设计

目的进行的,因此,要本着需要与可能的精神,在进行钻探设计和施工中采取切实可行的最

优方法与工艺,满足地质设计要求。同时,要努力提高地质、施工设计的准确程度,以便最

大限度地减少因设计不当而造成的损失。3.3.2在钻探工程施工的全过程中,都要始终贯彻“优质、高效、低耗、安全”和“质量第

一”的原则,推广应用钻探新设备、新方法、新工艺,提高经济效益。同时,在加强全面质

量管理的活动中,既要反对单纯追求进尺,忽视工程质量的倾向,也要反对忽视安全和不注

重经济效益,片面追求脱离实际可能或超越规程规范的技术要求。

3.3.3要搞好钻孔各项原始资料的记录与整理工作。提交的资料必须真实、准确、可靠,对
