公路施工组织设计课程设计任务书

施工组织设计
页脚内容
7
《公路施工组织设计》课程设计任务书

1. 题目名称
XX高速公路第二十二合同段施工组织设计。
2. 设计资料(红色字体按设计资料修改)
(1) 长沙至湘潭高速公路(复线)是湖南省“五纵七横”高速公路网的第三纵岳阳(湘
鄂界)至临武(湘粤界)高速公路的一段。路线起于望城县茶亭,顺接岳阳至长
沙高速公路,终于湘潭市塔岭,与在建的湘潭至衡阳西线高速公路对接。第13合
同段位于宁乡县道林镇与湘潭县响塘镇内,全长9.9km。
(2) 主要工程量有:1Km路基土方86.681万m3;石方65.254m3,防护、排水圬工
4.8826m3,中桥66m/1座;涵洞1-φ1.25道;通道1-4×4道。
(3) 沿线地形、地质、地震、气候、水文等自然地理特征及其与公路建设的关系详见
附件《说明书》
(4) 施工工期从2012年5月至2012年12月。
(5) 水、电,外购材料供应到现场,施工条件良好。
3. 作业内容,深度和要求
内容:以小组为单位进行该合同段(1Km)的施工组织设计。重点作工程进度计划及施
工方案编制,并进行工、料、机资源优化等内容。
要求:
(1) 小组每个成员分别进行不同的分部分项工程计划编制工作。如:路基土石方、防护、
排水、涵洞、通道、桥梁等。在总工期的指导下各小组组织讨论各分部分项工程的
具体施工时间安排,小组最后编制整体计划安排进度图。
施工组织设计
页脚内容
7
(2) 按附件提供的目录格式分别进行编写、计算和绘图工作。
(3) 横道图应有工程项目,施工日期,进度线,劳力需要量图,图例,说明等内容。用
铅笔或计算机作图。
(4) 网络图应表示出关键线路,用铅笔或计算机作图。
(5) 独立完成作业,图表符合规定,文字书写整洁。
(6) 材料供应特殊要求及其他未尽事宜由老师设定。
4. 应交阅的作业成果(参照范本式样)
(1) 设计说明
(2) 根据设计要求编写的施工方案及施工进度计划
(3) 各种计算表格
(4) 施工平面图
(5) 横道图、网络图等
5. 作业日期
发题日期 20012.05
完成日期 2012.06
6. 附件
(1) 设计图纸
(2) 设计说明
(3) 设计目录
(4) 设计文件封面
施工组织设计

页脚内容
7
附件四:

洞口至新宁高速公路第二十二合同段
公路全长1公里
—————————
工程

湖南省交通职业技术学院
班级工造1002班
姓名-----------------

公 路 施 工 组 织 设 计文 件
施工组织设计
页脚内容
7
2012 年 6 月

附件三:
施工组织设计目录

• 第一章 工程概况 (李旻)√
• 第二章 编制依据 (施国杰、陈桂鹏)√
• 第三章 施工组织与计划
• 第四章 主要分项工程的施工方案和方法
• 第五章 重点、难点工程的施工方案及其措施
• 第六章 确保工程质量的措施 (施国杰、陈桂鹏)√
• 第七章 确保工程工期的措施 (施国杰、陈桂鹏)√
• 第八章 不利季节的施工安排 (施国杰、陈桂鹏)
• 第九章 质量保证体系和安全保证体系 (施国杰、陈桂鹏)√
• 第十章 可能出现的应急事故及其处理措施 (施国杰、陈桂鹏)
• 第十一章 项目竣工验收阶段和保修阶段的管理 (施国杰、陈桂鹏)
• 第十二章 环境保护措施 (李旻)√
• 第十三章 文明施工措施 (李旻)√
• 第十四章 其它事项说明 (李旻)√
• 第十五章 施工组织设计图表
施工组织设计
页脚内容
7
项目主要机械设备配备计算表

工程内容 工程量 工期 要求每天生产量 机械劳动效率 机械设备
实际生产数量 备

起始日期 结束日期 有效工作日

说明:
1、工程量/有效工作日=要求每天生产数量;2、机械劳动效率*机械配备数=实际每天生产数量;3、根据气候原因按0.85或0.8的系数计算有效工作日,按平均每天工作
8小时计算劳动效率;4、机械配备必须满足实际生产数量≥要求生产数量;5垫层与基层共用稳定土厂拌设备;6、砼拌和的要求每天生产数量计算中不仅考虑了摊铺
机施工的砼数量,另考虑了人工砼的数量。
施工组织设计

页脚内容
7
分项工程生产率和施工周期表

序号 工程项目 单位 数量 平均每生产单位规模( 人,各种机械 台) 平均每单位生产率(数量,每周) 每生产单位平均施工时间(周) 生产单位总
数(个)
施工组织设计

页脚内容
7
7. 步骤顺序流程图:
熟悉课题进行准备工作
工程分解列出全部工序(活动)明细表并填表
确定施工方法,排各项 查劳动定额计算劳动量确定
工序(活动)先后顺序 工序(活动)作业时间

绘制网络草图和进度图 计算网络时间
初步安排施工进度

调整相关工序相互 根据计划要求修改
关系及作业时间 网络、进度图

确定关键线路计算
工程施工期限

综合平衡确定
优化的工序 编制正式图表整理资料,
编制说明装订成册

结束
8. 作业中应注意事项
(1) 施工项目各工序的先后顺序,应以工艺流程的顺序为准,决不能搞反。
(2) 查公路工程定额时,应注意定额表左上角计量单位,总说明,分章说明及附注等。
(3) 工序作业时间计算时,施工人数及班制安排充分考虑工程部位,工艺要求,工作面大
小,配套机具数量等因素而定。
(4) 工程进度图应以关键工序为主依次安排,非关键工序用作平衡劳力或资源。如独立大
中桥的桥头引道土石方工程;路线工程中的附属工程等。
(5) 工程结构的养生期,在网络图,进度图中应标画,不要遗漏。
(6) 劳动班组的人数多少,视工程特点,施工方法,工艺要求等综合确定。
(7) 图表按制图要求绘制,做到清晰整洁。

合集下载

施工组织课程设计任务书

施工组织课程设计任务书

施工组织课程设计任务书一、任务背景与目的本次施工组织课程设计旨在培养学生对施工组织的能力,通过设计一个具体项目的施工组织方案,使学生能够熟悉施工组织的相关知识和技能,提高他们的实践能力和创新思维。

二、任务要求1. 选择一个具体的施工项目,可以是建造、道路、桥梁等。

2. 根据所选择的项目,设计一个完整的施工组织方案,包括施工计划、施工方法、施工流程、施工设备和人力资源的调配等内容。

3. 在设计方案中,要考虑项目的特点、技术要求、安全要求、环境要求等因素,确保施工过程的顺利进行。

4. 设计方案需要综合运用相关的理论知识和技术手段,同时注重实际操作性和可行性。

5. 在设计方案中,可以适当考虑创新思维,提出一些改进和优化的措施,以提高施工效率和质量。

三、任务步骤1. 选择施工项目:根据自己的兴趣和实际情况,选择一个具体的施工项目,了解该项目的基本情况和特点。

2. 调研与分析:对所选择的项目进行调研和分析,包括项目的背景、技术要求、安全要求等方面的内容。

3. 设计施工方案:根据调研和分析的结果,设计一个完整的施工方案,包括施工计划、施工方法、施工流程、施工设备和人力资源的调配等内容。

4. 优化改进:在设计方案中,可以适当考虑创新思维,提出一些改进和优化的措施,以提高施工效率和质量。

5. 编写课程设计报告:根据设计方案,编写一份完整的课程设计报告,包括任务背景、目的、要求、步骤、设计方案和优化改进等内容。

6. 课程设计展示:根据教师的要求,进行课程设计展示,向其他同学和教师展示自己的设计成果,并进行相应的答辩和讨论。

四、任务成果1. 课程设计报告:一份完整的课程设计报告,包括任务背景、目的、要求、步骤、设计方案和优化改进等内容。

2. 课程设计展示:根据教师的要求,进行课程设计展示,向其他同学和教师展示自己的设计成果,并进行相应的答辩和讨论。

五、任务评价标准1. 设计方案的完整性和合理性:是否包含了施工计划、施工方法、施工流程、施工设备和人力资源的调配等内容,是否考虑了项目的特点、技术要求、安全要求、环境要求等因素。

施工组织课程设计任务书

施工组织课程设计任务书

施工组织课程设计任务书一、任务背景与目的随着社会的发展和建设项目的增多,施工组织在工程项目中扮演着重要的角色。

为了培养具备良好施工组织能力的工程技术人才,需要开设一门施工组织课程。

本次课程设计任务书的目的是为学生提供一个实践机会,通过设计一个具体的施工组织方案,培养他们的综合能力和解决问题的能力。

二、任务要求1. 选取一个具体的工程项目,可以是建筑工程、道路工程、桥梁工程等,要求项目规模适中,能够在课程设计的时间范围内完成。

2. 进行项目背景的分析,包括项目的地理位置、土地利用情况、项目规模、工期要求等相关信息。

3. 进行项目的技术要求分析,包括工程结构、施工工艺、施工方法等方面的要求。

4. 设计项目的施工组织方案,包括施工队伍的组织、施工进度计划、施工设备的选择与调配、施工材料的供应等方面。

5. 根据项目的特点,分析可能存在的风险和问题,并提出相应的解决方案。

6. 编写一份完整的施工组织方案报告,包括项目背景分析、技术要求分析、施工组织方案、风险分析与解决方案等内容。

三、任务步骤1. 确定课程设计的工程项目,并收集相关背景资料。

2. 对项目的地理位置、土地利用情况、规模、工期要求等进行详细分析。

3. 分析项目的技术要求,包括工程结构、施工工艺、施工方法等方面的要求。

4. 设计项目的施工组织方案,包括施工队伍的组织、施工进度计划、施工设备的选择与调配、施工材料的供应等方面。

5. 针对项目可能存在的风险和问题,进行详细的分析,并提出相应的解决方案。

6. 编写一份完整的施工组织方案报告,包括项目背景分析、技术要求分析、施工组织方案、风险分析与解决方案等内容。

四、任务成果要求1. 完整的施工组织方案报告,包括项目背景分析、技术要求分析、施工组织方案、风险分析与解决方案等内容。

2. 报告应具备清晰的结构,包括封面、目录、正文、参考文献等部分。

3. 报告应具备良好的排版和格式,字体大小适中,段落分明,图表清晰。

道路施工组织课程设计

道路施工组织课程设计

施工组织设计任务书目录第一部分编制说明及设计目标第二部分工程概况及特点第三部分施工方案第四部分施工平面布置第五部分工期及施工进度计划第六部分质量目标、质量保证体系及技术组织措施第七部分安全保证体系及措施第八部分环境保护措施以下为本施工组织计划书的部分详细附件:附表一拟投入本合同工程的主要施工机械表附表二拟配备本合同工程主要材料、测量、质检仪器设备表附表三劳动力计划表附表四施工进度横道图附表五施工平面布置图附表六临时用地计划表第一部分编制说明及设计目标一、编制说明1、编制依据1.1 本合同段招标文件、补疑、技术规范等。

1.2 我公司现有可投入本工程的施工技术力量和机械设备。

1.3 现行的部颁《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路路面基层施工技术规范》、《公路水泥混凝土路面施工技术规范》、《公路工程质量检验评定标准》。

2、编制原则施工组织设计按照业主提出的要求,以及招标文件的规定,本着将山西神池黄花母(49.5MW)风电项目道路工程建设为合格工程的原则编制,具体体现在以下几个方面:2.1调集我单位精锐的管理人员和最雄厚的技术力量,并组成一个强有力的项目经理部。

2.2 充分考虑各种不利于施工进度和施工质量的因素,在工期安排、人员设备配置、施工方法等方面综合考虑时留有余地。

2.3针对本合同段的施工特点、难点制定相应的施工方案和措施。

二、施工组织设计目标1、质量目标:合格,达标投产。

2、工期目标:保证全部工程在合同期内全部完工,力争提前完工。

3、安全目标:保证在整个工程的施工过程中无重大安全事故。

第二部分工程概况及特点一、项目概况1、工程概况山西神池黄花母(49.5MW)风电项目道路工程,位于山西省忻州市神池县,此处地处东经111°42ˊ-112°18ˊ,北纬38°56ˊ-39°24ˊ之间,属于山西省西北部,东邻朔州,南接宁武,西连五寨,西北靠偏关,东北界平鲁。

公路施工组织与概预算课程设计任务书104-105

公路施工组织与概预算课程设计任务书104-105

公路施工组织与概预算课程设计任务书班级:土木104-105班2013年12月公路施工组织与概预算课程设计任务书一、课程设计的目的:公路建设规模大,工期长,投资高,在施工的每一个过程都离不开施工组织,通过本次设计,能够巩固学生的理论知识,掌握概预算定额的查阅及使用方法,熟悉综合取费项目及计算方,法熟练掌握概预算表格编制与计算方法,熟悉各表格的表间关系,锻炼独立编制施工组织及概预算设计文件的能力,为今后在实践中编制施工组织计划,编制公路工程造价打好基础。

二、本课程设计要求与基本资料:本课程设计要求按学号(点名顺序)对相应图纸进行课程设计。

(1、11、21对第1组,10、20对第10组,依此类推),设计资料如下:1、广西某二级公路路线工程数量见图纸2、交通部2007年颁布《公路工程预算定额》(JTG B06-02-2007);3、综合费率按国家交通部颁布《公路工程基本建设项目概算预算编制办法》(JTGB06-2007)取费;4、人工费依据:广西标准。

5、主要材料供应地广西柳州,材料供应价由学生自行市场调查确定(确实无法确定的可采用《定额》基价表中的价格数据),运距95km;425#水泥供货地鱼锋水泥厂,运距70km;自采砂石料场距工地12km,运输费采用0.8元/吨公里,装卸费2元/吨,运杂费1.5元/吨,就地取土。

6、本段公路永久占地2.8亩,补偿费为10万元/亩;临时占地9亩,补偿费为1万元/亩;拆迁房屋120m2,补偿费为300元/m2,设备、工具、器具及家具购置费按《编办》规定计。

7、规费统一按广西标准计取。

8、本公路为国道干线二级公路,设计车速60km/小时,路基宽度10m,路面宽度8.5m,地区性质为山岭区。

9、本公路施工地段的高程在1700m-1900m,实测平均日交通量为125辆。

粮食运距为10km,燃料运距200km,蔬菜运距10km,水运距8km。

10、设计图纸见附件电子图纸。

三、课程设计内容和要求1.内容(1)正确完成表01至11表各表的填算。

施工组织课程设计任务书

施工组织课程设计任务书

施工组织课程设计任务书一、任务背景和目的施工组织是建造工程项目中至关重要的一环,它涉及到项目的整体规划、资源调配、施工流程安排等方面。

为了培养学生的施工组织能力,提高他们在实际工作中的综合素质,本次课程设计旨在让学生通过实践操作,掌握施工组织的基本原理和方法。

二、任务要求1. 选择一个具体的施工项目,可以是住宅楼、道路建设、桥梁建设等,要求项目规模适中,能够体现施工组织的各个方面。

2. 针对选定的项目,进行详细的施工组织设计,包括但不限于以下内容:a. 施工组织方案:根据项目特点和要求,设计合理的施工组织方案,包括工程进度计划、施工方法、施工工艺等。

b. 资源调配:根据项目需求和资源供给情况,合理安排人力、物力、机械设备等资源的调配,并进行资源成本估算。

c. 施工流程安排:根据施工组织方案,制定详细的施工流程安排,包括施工顺序、施工工序、施工时间等。

d. 安全措施:针对施工过程中可能浮现的安全隐患,设计相应的安全措施和应急预案,确保施工过程的安全性。

e. 质量控制:制定质量控制方案,明确施工过程中的质量要求和验收标准,确保工程质量符合要求。

f. 环境保护:考虑施工对环境的影响,设计相应的环境保护措施,减少施工对周边环境的污染。

g. 成本控制:根据资源调配和施工流程安排,进行成本估算和控制,确保项目的经济效益。

3. 在设计过程中,要充分考虑实际情况和实践操作,注重合理性和可行性,提出创新性的解决方案。

4. 设计结果要以书面形式呈现,包括设计报告和相关图表、图纸等。

三、任务步骤1. 选择合适的施工项目,并进行项目背景调研,了解项目的特点、要求和限制条件。

2. 根据项目特点和要求,进行施工组织方案的设计,包括工程进度计划、施工方法、施工工艺等。

3. 根据资源供给情况,进行资源调配和成本估算,确保项目的资源利用效率和经济效益。

4. 制定详细的施工流程安排,包括施工顺序、施工工序、施工时间等。

5. 设计安全措施和应急预案,确保施工过程的安全性。

公路工程施工组织课程设计任务书PPT教案学习

公路工程施工组织课程设计任务书PPT教案学习
第一节 冬期施工措施 第二节 雨季施工措施
第9页/共12页
第七章 工程质量管理措施 第八章 工程工期管理措施 第九章 工程安全管理措施 第十章 文明施工管理措施 第十一章 分项工程进度率计划(斜率图) 第十二章 工程管理曲线
第10页/共12页
第十三章 施工总平面布置 第十四章 分项工程生产率和施工周期表 第十五章 施工总体计划表 第十六章 附:施工总进度计划横道图及施工总进度计划编制说明
根据能否满足任务工期的情况,重复上述二步,利用时差不断优化网络及进度图,使投入劳 力资源最少,劳力图平衡性最佳,工期满足要求,经济效果最好。
整理资料,编制正式网络图和横道图,用彩色笔勾关键线路。 编制说明并交阅资料装订成册。
第6页/共12页
作业中应注意事项
施工项目各工序的先后顺序,应以工艺流程的顺序为准。 查公路工程定额时,应注意定额表左上角工程内容和右上角计量单位,总说明,分章、节说
第一节 施工总进度计划横道图 第二节 主要分项工程的施工计划 第三节 计划工期的安排及主要节点的完成时间说明
第11页/共12页
公路工程施工组织课程设计任务书
会计学
1
设计题目
简支梁桥施工组织设计 (一)、设计资料见设计任务书,主要有: 工程概况和工程特点; 施工组织设计的基础资料; 施工条件; 有关调查资料。 (二)、设计依据 上级有关合同文件,设计图纸及前一阶段的施工组织设计; 施工条件; 部省颁布的有关规定、定额、规程等。
明及附注等。 工序作业时间计算时,施工人数及班制安排应充分考虑工程部位,工艺要求,工作面大小,
配套机具数量等因素而定。 工程进度图应以关键工序为主依次安排,非关键工序用作平衡劳力或资源。如独立大中桥的
桥头引道土石方工程;路线工程中的附属工程等。 工程结构的养生期,在网络图,进度图中应标画,不要遗漏。 劳动班组的人数多少,视工程特点,施工方法,工艺要求等综合确定。

《公路施工组织设计》课程设计指导书

《公路施工组织》课程设计指导书一、目的《公路施工组织》课程设计的目的是在学习本课程的基础上,使同学们熟练掌握施工组织设计的内容、方法、步骤,并结合所学专业知识,根据所提供的基础资料,独立完成一份施工组织设计文件,为毕业设计做准备。

通过一系列的训练和操作,提高同学们的动手能力,分析问题并在占有资料的基础上解决问题的能力,为提高将来在社会上的竞争力做准备。

二、设计内容根据课程设计指导书提供的图纸、工程量清单、工期、施工要求等资料,独立完成某项工程的施工组织设计文件。

提交以下主要内容:1.工程概况(工程简介、设计概要、工期、质量要求);2.开工前的准备工作(技术准备、施工现场准备);3.施工总体布置(①拟投入本工程的人员和机械;②施工总体布置及方案);4.施工手段与工艺;5.施工进度计划(根据总工期的要求及主要工程数量,合理安排工期,绘制工程进度计划图);6.工程主要材料计划;7.施工平面布置图;8.施工组织措施(质量保证措施、保证工期措施、施工安全保障措施)。

三、设计要求在设计过程中,提倡独立思考、深入钻研的学习精神和严肃认真,一丝不苟、有错必改、使设计精益求精的工作态度。

反对不求甚解、照搬照抄、敷衍塞责、容忍错误的作法。

要求每个学生完成以下工作:1.确定施工方案、施工方法及质量保证措施;2.制定劳动力、机具、材料的供应计划;3.设计施工现场平面布置图;4.制定施工进度计划,画横道图或双代号网络图;5.设计关键工程的施工工艺流程图;6.冬、雨季施工措施。

四、设计依据1.施工图设计文件,见基础资料;2.交通部颁布的规范:《公路路基施工技术规范》、《公路桥涵施工技术规范》、《公路基层施工技术规范》和部颁《验收标准》及有关规程;3.现行施工使用的《公路工程施工定额》、《公路工程预算定额》、《公路工程机械台班费用定额》、《公路基本建设工程概算预算编制办法》。

五、参考书《公路施工组织》高峰人民交通出版社2010《施工组织设计》马敬坤人民交通出版社2010《公路施工技术》俞高明人民交通出版社2009《桥梁施工技术》六、基础资料1.题目:《某公路一标段》施工组织设计2.起点K44+550,终点K47+500,全长2.95公里。

施工组织课程设计任务书

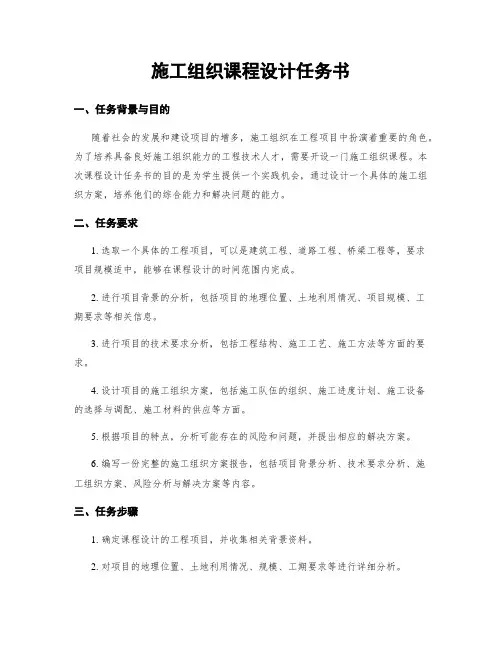

施工组织课程设计任务书【施工组织课程设计任务书】一、任务背景与目的近年来,随着城市建设的不断推进和经济的快速发展,施工组织在建筑工程中的作用日益凸显。

为了提高施工组织设计水平和施工效率,本次课程设计旨在培养学生对施工组织的理论与实践能力,使其能够熟练掌握施工组织的原理、方法和技巧,为今后从事相关工作打下坚实的基础。

二、任务要求1. 选取一个具体的建筑工程项目,进行施工组织设计;2. 组织设计内容包括但不限于:施工组织方案、施工工序安排、施工资源配置、施工计划、施工现场布置等;3. 课程设计应包含详细的设计思路、设计依据、设计步骤和设计结果;4. 设计过程中应考虑工程项目的实际情况,合理利用现有资源,确保施工进度和质量的同时,尽量降低成本。

三、任务步骤1. 选取建筑工程项目根据自身兴趣和实际情况,选择一个具体的建筑工程项目作为课程设计的对象。

可以是住宅楼、商业综合体、道路桥梁等。

2. 收集项目相关资料收集与选取的建筑工程项目相关的资料,包括项目规划、设计图纸、施工合同等。

对项目的背景、要求、限制条件等进行全面了解。

3. 制定施工组织方案根据项目资料,结合施工组织的原则和方法,制定合理的施工组织方案。

包括施工工序的划分、施工方法的选择、施工资源的配置等。

4. 安排施工工序在施工组织方案的基础上,按照工程项目的实际情况,合理安排施工工序。

考虑施工工序的依赖关系、工期要求等因素,确保施工进度的合理安排。

5. 配置施工资源根据施工组织方案和施工工序的安排,合理配置施工资源。

包括人力资源、机械设备、材料等。

考虑资源的供需关系、成本控制等因素,确保施工资源的合理利用。

6. 制定施工计划在施工工序和施工资源配置的基础上,制定详细的施工计划。

包括施工时间表、工程量清单、施工图纸等。

考虑施工进度、施工质量等因素,确保施工计划的可行性。

7. 设计施工现场布置根据施工组织方案和施工计划,设计施工现场的布置。

包括施工区域划分、施工道路的规划、临时设施的设置等。

施工组织课程设计任务书

施工组织课程设计任务书【施工组织课程设计任务书】一、任务背景与目的随着建造行业的发展,施工组织在工程项目中的重要性日益凸显。

为了培养具备良好施工组织能力的工程管理人材,本课程设计旨在通过实践性的任务,匡助学生深入了解施工组织的原理与方法,提升其施工组织能力。

二、任务要求1. 学生需要选择一个具体的工程项目,对其进行施工组织设计。

2. 设计内容包括但不限于:施工组织方案、施工进度计划、施工人员组织与管理、施工设备与材料管理、质量与安全控制等。

3. 学生需要进行必要的资料调研和现场勘察,获取相关数据和信息。

4. 学生需要运用所学的理论知识,结合实际情况,制定合理的施工组织方案。

5. 学生需要运用相关软件工具,绘制施工进度计划和组织结构图等。

6. 学生需要编写课程设计报告,包括设计思路、设计过程、数据分析和结果展示等。

三、任务步骤1. 选择工程项目:学生可选择一座建造工程、道路工程、桥梁工程等作为课程设计的对象,确保该项目具有一定的复杂性和实践性。

2. 资料调研与现场勘察:学生需要查阅相关文献、资料,了解该项目的背景、设计方案等,并进行必要的现场勘察,获取实际数据和信息。

3. 施工组织方案设计:学生需要根据项目特点和要求,制定合理的施工组织方案,包括施工方法、施工工序、施工队伍组织等。

4. 施工进度计划制定:学生需要根据施工组织方案,结合项目的时间要求和资源限制,制定详细的施工进度计划,包括工期安排、关键路径分析等。

5. 施工人员组织与管理:学生需要根据施工组织方案和进度计划,制定合理的施工人员组织和管理措施,包括人员配备、考勤管理、安全教育等。

6. 施工设备与材料管理:学生需要根据施工组织方案和进度计划,制定合理的施工设备和材料管理方案,包括设备调配、材料采购、库存管理等。

7. 质量与安全控制:学生需要根据施工组织方案和进度计划,制定合理的质量与安全控制措施,包括质量检查、施工安全培训、安全防护措施等。

《公路施工组织与概预算》课程设计指导书任务书

道路与桥梁工程专业课程设计任务书与指导书(路桥081~2班)设计题目:某模型公路施工图预算山东水利职业学院水工教研室2010年11月施工图预算任务书一、设计目的通过本次设计,使学生掌握《公路工程基本建设概预算编制办法》、《公路工程概预算定额》、《公路工程机械台班费用定额》的运用,及其各项费用的计算方法,工程数量计算规则、费率及材料价格的确定,以达到培养学生编制公路工程概预算文件的目的,为以后的工作打下良好的基础;加强学生的职业道德教育,树立热爱公路工程工作的信念。

二、设计资料1、基本资料本数学模型公路技术经济资料省内某公路,起点于丙镇,终点于甲乙两城间的公路相接。

由于路以不能适应生产需要,经上级批准,决定将该公路按二级公路改建。

该改建项目设计的主要技术指标如下:年平均昼夜交通量为2500辆载重车,路基宽12米,路基两侧各留2米绿化带,路面宽9米,路面结构为20厘米,含灰量为10%的灰土基层,6厘米沥青贯入式联结层,2.5厘米中粒式沥青混凝土面层,通过城镇的路段,两侧设置浆砌片石矩形排水边沟,涵洞设计水频率为1/50,设计车辆荷载为汽-20,挂-100,涵洞采用钢筋混凝土盖板涵,平交道口采用钢筋混凝土管涵。

该线经技术测量全长为12公里,设计工程量及其他有关资料详见附表一。

该路终点距甲城公路长为84公里,甲城与哈市有铁路相通,长120公里,工程所需主要材料由哈市有关单位供应,其他材料可以在甲城购买。

全线占用地600市亩,其中公路永久占地500市亩,临时用地100市亩,无迁移电线及拆迁建筑物,沿线居民稠密,由民房利用,可建工棚。

此项任务已下达给某公路工程队,为三级建制,该工程对配有管理人员及基本工人,一般的建筑机具,运输工具及周转性材料齐全。

现在集中在哈市基地训练,可按期入场,劳动力不足部分已同意可在当地招收临时工。

职工用主、副食、燃料等均在甲城供应。

2、设计相关:(1)公路工期7个月;交工前养护2个月。
