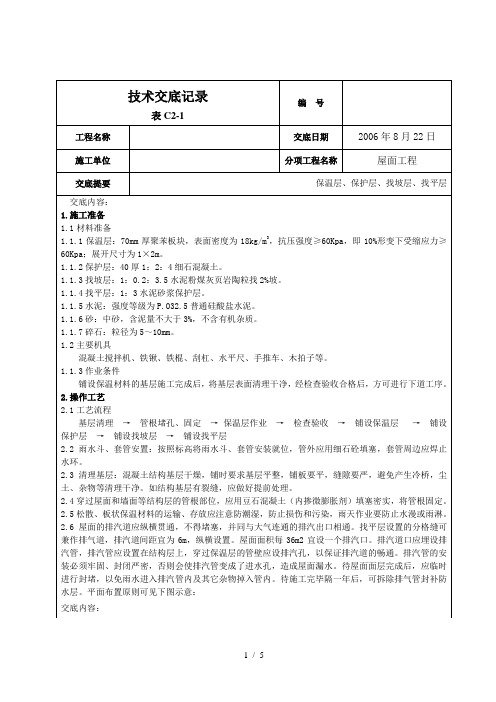

技术交底(屋面找平层)摘至施工工艺
(整理)屋面找平层工程技术交底.

贴点标高(贴灰饼)铺抹找平砂浆时,先按流水方向以间距 1~2m
冲筋,并设置找平层 12mm~15mm 分格缝
6)铺抹水泥在浆:按分格块装灰、铺平,用刮杠靠冲筋条刮平,
找坡后用木抹子搓平,用铁抹子压光;待浮水沉失后(人踏上有脚
印但不下陷为度),再用铁抹子压第二遍。找平层水泥砂浆一般体
积比为 1:2.5~1:3,拌合稠度控制在 7cm。在抹找平层的同时,
3)厚薄均匀和养护,注意使用符合要求的砂料,同时其坡度 必须准确,不能倒泛水,水落口周围的坡度应准确,水落口杯与基 层接触处应留宽 20mm、深 20mm 的槽,嵌填密封材料.
4) 抹 水 泥 砂 浆 找 平 层 的 做 法 : 厚 度 要 求 : 整 体 砼 板 为 15~20mm,抹水泥砂浆找产层前,应适当洒水湿润基层表面,主要 地利于基层与找平层的结合,但不可洒水过量,以免影响找平层表 面的干燥,
精品文档
精品文档
交底内容:含施工准备、材料要求、操作要求、重难点施工措施、质量要求、质量通病预防措 施、成品保护、现场文明要求。
工程技术交底表
编号:
日期:
工程名称
分项、分部工程名称
交底地点
交底人
审核人
技术交底内容
使防水层施工后窝住水气,导致防水层空鼓。也可在结构上用
扫帚,拉线找坡,一般按 1~2m
层面排水应完成,排水口应畅通流水,其出口做成喇叭形的水 泥砂浆套。
三、施工工艺 1、工艺流程

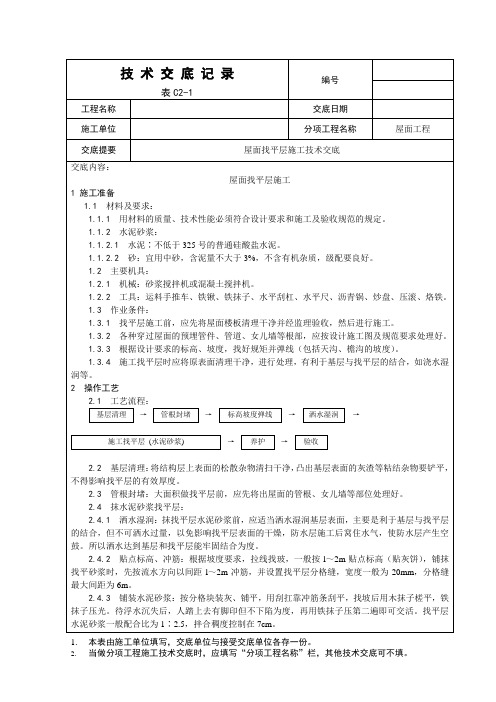

基层清理 管根封堵
标高坡度弹线
洒水湿润
施工
找平层 养护 验收
2、操作工艺:
1)基层清理:将结构层、保温层上表面的松散杂物清扫干净,突出基层 表面的灰渣等粘结杂物要铲平,且不得影响找平导的有效厚度。
屋面找平层技术交底

技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位各存一份。
共2页 第1页
技术交底记录 (表式 C2-2-1)
编号
工程名称 丰台区委党校学员餐厅改扩建项目(食堂) 分项工程名称
屋面找平层
施工单位 北京市丰房建筑工程有限公司
交底日期
交底内容:
4、找平层应平整、压光,不得有酥松、起砂、起皮现象。 5、女儿墙与顶板交接处和基层的转角处,均应做成圆弧形,且整齐平顺。 四、成品保护: 1、保护好已完项目,即透气管等防止小推车等撞坏。 2、落水口等部位必须加临时防护,避免砂浆灌入造成堵塞。 3、施工完毕,在砂浆上强度前,将楼梯上屋面口封闭,严禁随意上人。 五、质量通病及防治: 1、起砂:砂浆配合比不准,水泥标号不够或不稳定,抹压程度不足,养护过早、过晚,过早上 人踩踏等均能引起找平层起砂。 2、找平层空鼓、开裂:砂子过细、基层清理不干净,施工前未浇水或浇水养护不够;屋面转角 处、出屋面管根漏压或操作不够认真等均易产生空鼓裂等现象。 六、安全环保注意事项: 1、操作工人严格执行“活完料净场地清”,并设专人、定时地进行场地清理、洒水等工作,保持 现场清洁。 2、作业时,互相协作,禁止大声喧哗,减少人为噪音。 3、砂石料场用密目网覆盖严密,经常洒水,防止扬尘。 4、机械操作手必须持证上岗,严格按照操作规程操作。使用前必须检查试运行正常。机械线路 改造须由电工进行。 5、遇到四至五级以上强风、大雨、大雾,应停止室外高处作业。 6、进入施工现场,必须带戴安全帽,穿防滑鞋;作业现场严禁烟火。 七、其他注意事项 1、砂浆配合比必须准确,搅拌时间不得少于 1 分半。保证砂浆的和易性。 2、施工过程中发现问题及时向项目部反映,以免出现质量问题。 3、负责此项工作的管理人员编制详细交底并传达给施工班组,严格按施工工艺进行施工。 4、施工过程中操作工人注意安全,作好安全防护,避免事故发生。
屋面找平层施工技术交底2

2.10根据找坡层坡度(2%)在女儿墙上弹出分水线。屋面施工总厚度为300mm,最薄处厚度为160mm。找坡分水线如下图示意:
交底内容:
交底内容:
2.11找坡层配合比为水泥:粉煤灰:页岩陶粒=1:0.2:3.5,陶粒应提前5天浇水闷透,将水泥、粉煤灰、陶粒、水按施工配合比充分搅拌,使水泥浆分布均匀,干硬程度以便于滚压密实为宜;将已铺好的陶粒用木抹拍平,并随即用大杠找平,最后用铁滚来回碾压直至密实。按作好的标志块拉通线控制坡度,表面排水坡度明显;
2.17注意气候变化,终凝前可能下雨时,不宜施工,保证找平层质量。
2.18在所有雨水管根部、管根周围预留20×20mm的凹槽,油膏嵌缝后用聚氨脂密封,女儿墙转角处做一半径为50mm的圆弧。
2.19施工完48小时后,找平层硬化且干燥后用油膏镶嵌分格缝,将分格缝填实填平。
3.质量标准
3.1主控项目
3.1.1保温材料的密度及强度必须符合设计要求;
4.4雨水口、内排水口等部位应采取措施临时措施保护好堵塞和杂物进入。
4.5找平层滚压成活后,不得立即在上面走动或踩踏。
5.应注意的问题
5.1找平层起砂
1)砂浆拌合配合比不准,水泥强度等级不够或不稳定。
2)抹压强度不足,养护过早、过晚,过早上人踩踏等均能引起找平层起砂。
5.2找平层空鼓、开裂
1)所用砂子过细,基层表面清理不干净,施工前未浇水工业区养护不够。
2.15沿坡向抹20厚1:3水泥砂浆找平(稠度控制在70mm)。当水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用铁抹子压第二遍,要注意防止漏压,并将死坑、死角、砂眼抹平,当抹子压不出抹纹时,即可找平、压实,完成第三遍,这道工序宜在砂浆终凝前进行。
屋面找平层技术交底.docx

陕西省建筑工程施工质量验收技术资料统一用表施工质量验收技术资料通用表陕 ZTY-0019施工技术交底记录工程名称澄城县尧头窑(二期)基础设施建设项2017年 8月 270日交底日期目(游客调度中心)技术交底项目屋面工程工程部位拱形屋面及球形造型屋面交底对象交底提要砼浇注施工方法及注意事项劳务管理人员及施工人员及人数坡屋面、平屋面砂浆找平层技术交底一、施工准备1、材料及要求:○1、所用材料的质量、技术性能必须符合设计要求和施工及验收规范的规定。
○2、水泥砂浆:○3、水泥:不低于32.5 号的普通硅酸盐水泥。
○4、砂:宜用中砂,含泥量不大于3%,不含有机杂质,级配要良好。
2、主要机具:○1、机械:砂浆搅拌机或混凝土搅拌机。
○2、工具:运料手推车、铁锹、木抹子、铁抹子、铝合金刮尺、施工线、钢卷尺、拉扒等。
3、作业条件:○1、找平层施工前,屋面保温层应进行检查验收,并办理验收手续。
○2、各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,应按设计施工图及规范要求处理好。
○3、根据设计要求的标高、坡度,找好规矩并弹线、做好灰饼(包括檐沟和屋面阳角的坡度,屋脊的中心位置和屋面阳角的中心位置)。
○4、施工找平层时应将原表面清理干净、浇水湿润,进行处理(防水层上面施工水泥砂浆找平层不可浇水湿润),有利于基层与找平层的结合。
4.工程做法拱形屋面(内保温,无覆土)18 厚 1:2.5黄粉干粉砂浆面层(根据设计院选用仿砂岩涂料)12 厚 1:2.5水泥砂浆5厚水泥基防水涂料20 厚 1:2 水泥砂浆找平层钢筋砼拱形板内贴 60 厚 XPS保温板球形屋面(内保温,无覆土)粘贴 200*50*5 仿古缸砖(根据北京候鸟设计意图采用劈开砖平铺)20 厚 1:2 水泥砂浆5厚水泥基防水涂料20 厚 1:2 水泥砂浆找平层钢筋砼球形板内贴 60 厚 XPS保温板二、操作工艺1、工艺流程:基层清理→ 管根封堵→ 标高坡度弹线、找出天沟和屋面阳角的坡度、屋脊的中心位置和屋面阳角的中心位置、做灰饼→ 冲筋→洒水湿润→ 施工 1:2 水泥砂找平层→ 养护→验收。
001_屋面找平层施工工艺

2.4.3铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。找平层水泥砂浆一般配合比为1∶2.5,拌合稠度控制在7cm。
2.3管根封堵:大面积做找平层前,应先将出屋面的管根、女儿墙等部位处理好。
2.4抹水泥砂浆找平层:
2.4.1洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。
1.3.3根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
1.3.4施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层的结合,如浇水湿润等。
2操作工艺
2.1工艺流程:
基层清理
→
管根封堵
→
标高坡度弹线
→
洒水湿润
→
施工找平层(水泥砂浆)
→Байду номын сангаас
养护
→
验收
2.2基层清理:将结构层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
5.2找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。
屋面找坡层、找平层技术交底

4)管根固定:穿结构管根在保温层施工前,应用细石混凝土塞堵密实。
2、保温找坡层铺设:
水泥珍珠岩保温层:是以膨胀珍珠岩为堆集料、水泥为胶凝材料,用普通硅酸盐水泥,标号为32.5,配合比为水泥:珍珠岩=1:8,加水拌合后,用手紧握成团不散,并稍有水泥浆滴下时为好。机械搅拌会使珍珠岩颗粒破损,故宜采用人工拌合。虚铺厚度为设计厚度的130%,最薄处30mm;用平板振动器振实、找平,注意泛水坡度。最后在收面前用50㎜*50㎜木方压出沟槽便于放置排气管。
(4)浇筑细石混凝土:按分格块装填、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子搓平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
技术
负责人
交底人
接受人
技术交底记录
2017年3月20日
工程名称
保运锦苑2#、3#、4#楼
分部工程
建筑屋面工程
分项工程名称:
屋面找平层工程
(1)材料:
1)水泥:32.5普通硅酸盐水泥
2)松散材料:膨胀珍珠岩。
(2)主要机具:
1)机动机具:搅拌机、平板振捣器。
2)工具:平锹、木平尺、手推车、木拍子、木抹子、50㎜*50㎜木方等。
(3)作业条件:
1)基层(结构层)施工完以后,将结构层板面垃圾及结构预埋的钢筋等进行处理,处理点应抹入水泥砂浆后方可铺设保温材料。
(2)洒水湿润;浇筑找平层细石混凝土前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,以防水层能牢固结合为度。
(3)贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~2m贴点标高(贴灰饼),铺抹找平砂浆时,先按流水方向以间距1~2m冲筋,并设置找
屋面砂浆找平层技术交底002
交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求。
交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求。
交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求。
表1 找平层的厚度和技术要求3、找平层的基层采用钢筋混凝土板时,应符合下列规定:①、管道根部吊模、应用细石混凝土灌缝,其强度等级不应低于C20。
4、找平层的排水坡度应符合设计要求。
平屋面采用结构找坡不应小于2%天沟、檐沟纵向找坡不应小于1%沟底水落差不得超过200mm5、基层与突出屋面结构(女儿墙、山墙、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层均应做成圆弧形,圆弧半径应符合表2的要求。
内部排水的水落口周围,找平层应做成略低的凹坑。
表2 转角处圆弧半径主控项目6、找平层的材料质量及配合比,必须符合设计要求。
检验方法:检查出厂合格证、质量检验报告和计量措施。
7、屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求。
检验方法:用水平仪(水平尺)、拉线和尺量检查。
一般项目8、基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。
检验方法:观察和尺量检查。
9、水泥砂浆找平层应平整、压光,不得有酥松、起砂、起皮现象。
10、找平层分隔缝要符合要求。
检验方法:观察和尺量检查。
11、找平层表面平整度的允许偏差为5mm技术交底记录交底提要:屋面砂浆找平层的相关材料、机具准备、质量要求。
检验方法:用2m靠尺和楔形塞尺检查。
四、成品保护1、抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。
2、找平层施工完毕,未达到一定强度时不得上人踩踏。
3、雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
五、应注意的质量问题1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。
施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
屋面找平层技术交底
六、安全注意事项及安全技术措施
1、施工时必须戴安全帽,且屋面四周必须有安全防护。
2、现场应有安全管理人员巡视,发现安全隐患及时清除。
3、雨天、五级以上大风天气不得施工。
七、文明施工技术措施
D养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
E允许偏差项目,见表10-3。
屋面找平层允许偏差表10-3
项次
项目
允许偏差(mm)
检查方法
1
表面平整
5
用2m靠尺和楔形塞尺检查
五、质量通病防治措施及质量保障措施
1、找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
1、基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
2、管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
3抹水泥砂浆找平层
A洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。所以洒水达到基层和找平层能牢固结合为度。墙上四周必须弹出水平标高控制线。
C水泥、沥青应有出厂合格证,或试验资料。
2.基本项目:
A水泥砂浆找平层无脱皮、起砂等缺陷。
B沥青砂浆应拌合均匀,沥青砂浆找平层应铺密实,无蜂窝等缺陷。
屋面找平层工程技术交底.doc
1)铺找平、找坡饼,间距1~1¸5m;
2)沥青砂浆铺设,按找平、找坡线拉线铺饼后,铺装沥青砂浆,用长把刮板刮平,经火辊滚压,边角处可用烙铁烫平,压实达到表面平整、密实、无蜂窝、看不出压痕为好。
沥青砂浆施工的温度要求表10-2
室外温度沥青砂温度(℃)
(℃)拌制开始滚压滚压完毕
+5℃以上140~170 90~100 60
(4)养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
2、沥青砂浆找平层:
(1)底子油:基层清理干净,喷涂两道均匀的冷底子油,作为沥青砂浆找平层的结合层。
(2)配制沥青砂浆:先将沥青熔化脱水,预热至120~140℃;中砂和粉料拌使均匀,加入预热熔化的沥青拌合,并继续加热至要求温度,但不应使温过高,防止沥青碳化变质。沥青砂浆施工的温度要求见表10-2。
+5℃~-10℃160~180 110~130 40
三、质量标准
1、保证项目:
(1)原材料及配合比,必须符合设计要求和施工及验收规范的规定。
(2)屋面、天沟、檐找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;
(3)水泥、沥青应有出厂合格证,或试验资料。
2、基本项目:
屋面找平层允许偏差表10-3
项次项目允许偏差(mm)检验方法
1、表面平整5用2m靠尺和楔形尺检查
4、成品保护
(1)抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏了水泥硬化;过早踩踏破坏了表面养年硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
(2)找平层空鼓、开裂:基层表面清理不干净,水泥砂浆找平层施工前未用水湿润好,造成空鼓;应重视基层清理,认真施工结合层工序,注意压实。由于砂子过细、水泥砂浆级配不好、找平层厚薄不均、养护不够,均可造成找平层开裂;注意使用符合要求的砂料,保温层平整度应严格控制,保证找平层的厚度基本一致,加强成品养护,防止表面开裂。
屋面找平层施工技术交底
2.1.3沥青砂浆:
2.1.3.1沥青采用60号甲、60号乙的道路石油沥青或75号普通石油沥青。
2.1.3.2砂:中砂,含泥量不大于3%,不含有机杂质。
2.1.3.3粉料:可采用矿渣、页岩粉、滑石粉等。
2.2主要机具:
2.2.1机械:砂浆搅拌机或混凝土搅拌机。
2.2.2工具:运料手推车、铁锹、铁抹子、水平刮杠、水平尺、沥青锅、炒盘、压滚、烙铁。
4质量标准
4.1保证项目:
4.1.1原材料及配合比,必须符合设计要求和施工及验收规范的规定。
4.1.2屋面、天沟、檐沟找平层的坡度,必须符合设计要求,平屋面坡度不小于3%;天沟、檐沟纵向坡度不宜小于5‰;
4.1.3水泥、沥青应有出厂合格证,或试验资料。
4.2基本项目:
4.2.1水泥砂浆找平层无脱皮、起砂等缺陷。
检查方法
1
表面平整
5
用2m靠尺和楔形塞尺检查
5成品保护
5.1抹好的找平层上,推小车运输时,应先铺脚手板车道,以防止破坏找平层表面。
5.2找平层施工完毕,末达到一定强度时不得上人踩踏。
5.3雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入塔塞。
6应注意的质量问题
6.1找平层起砂:水泥砂浆找平层施工后养护不好,使找平层早期脱水;砂浆拌合加水过多,影响成品强度;抹压时机不对,过晚破坏了水泥硬化;过早踩踏破坏了表面养生硬度。施工中注意配合比,控制加水量,掌握抹压时间,成品不能过早上人。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技 术 交 底 记 录
鲁JJ---005
工程名称 广安家园27#楼 施工单位 济宁明珠建筑工程有限公司
交底部位 屋面 工序名称 屋面找平层
交底提要:
交底依据、施工准备、施工工艺、质量标准、成品保护、安全生产、现场文明施工
交底内容:
一.交底依据:施工图纸、建筑工程施工工艺规程(DBJ-032-2004)、GB50345-2004《屋面工程技术规范》、
GB50300-2001《建筑工程质量验收统一标准》、GB50207-2002《屋面工程质量验收规范》等有关技术规范编制。
二、施工准备:
(一)材料准备:
1.所有材料必须进场验收,并要求对各类材料进行复试,其质量、技术性能必须符合设计要求和施工及验
收规范的规定。
2.水泥砂浆:1)水泥:不低于32.5号得普通硅酸盐水泥。
2)砂:中砂、含泥量不大于3%,不含有机杂质,基配良好。
(二)技术准备:
1.通过图纸会审,掌握明确设计意图。制定的施工方案要经审查批准,对屋面的防水等级、选用材料、层
次结构、质量标准、细部做法、工序交叉作业、施工配合等形成完整、具备指导施工的技术文件。
2.对进场作业人员进行技术交底或培训,明确质量目标,操作程序,质量控制手段和"三检"制度要求;掌
握天气预报资料,提出施工进度计划。
(三)机具准备:
砂浆搅拌机、运料手推车、铁锹、铁抹子、水平刮杠、水平尺、钢卷尺、皮卷尺、橡胶手套、计量设备等
(四)作业条件:
1.找平层施工前,屋面保温层应进行检查验收,验收合格后方可进行施工。
2.施工现场条件符合防水作业要求,各种穿过屋面的预埋管件、烟囱、女儿墙、暖沟墙、伸缩缝等根部,
应按设计施工图及规范要求处理好。材料垂直水平运输满足使用要求;消防劳动保护保证条件已具备;气候
适应防水作业要求。
3.根据设计要求的标高、坡度,找好规矩并弹线(包括天沟、檐沟的坡度)。
4.施工找平层时应将原表面清理干净,进行处理,有利于基层与找平层地结合,如浇水润湿、喷涂沥青稀
料等。
三、施工工艺
(一)一般规定
1.水泥砂浆找平层的厚度和技术要求见表1.的规定
表1 水泥砂浆找平层技术要求
序号 项 目 技 术 要 求 备注
1 配合比 1:2.5~1:3(水泥:砂浆)体积比,水泥强度等级不低于32.5级宜掺抗裂纤维
2 厚度(mm) 基层为整体混凝土:15~20;基层为整体现浇或板状保温材料:20~25;基层为装配式混凝土板:20~30
项目(专业)技
术负责人
交底人 接收交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省工程建设质量监督总站监制
技 术 交 底 记 录
鲁JJ---005
工程名称 广安家园27#楼 施工单位 济宁明珠建筑工程有限公司
交底部位 屋面 工序名称 屋面找平层
交底提要:
交底依据、施工准备、施工工艺、质量标准、成品保护、安全生产、现场文明施工
交底内容:
3 坡度(%) 结构找坡:不应小于3%;材料找坡:宜为2%;天沟纵坡:不应小于1%,沟底水落差不得超过200mm
平屋顶
4 分格缝 位置:应留设在板端缝处;纵向间距:不宜大于6m;横向间距:不宜大于6m;缝宽:20mm
5 表面平整度 用2米直尺检查,不应大于5mm
6 含水率 将1㎡卷材平坦地铺在找平层上,静置3~4h,掀开检查,覆盖部位与卷材上未见水印即可
7 表面质量 应平整、压光,不得有酥松、起砂、起皮现象及过大裂缝
2.找平层的排水坡度应符合设计要求。平屋面采用结构找坡不应小于3%,采用材料找坡宜为2%;天沟、
檐沟纵向找坡不应小于1%,沟底水落差不得超过200mm。
3.基层与突出屋面结构(女儿墙、山墙壁、天窗壁、变形缝、烟囱等)的交接处和基层的转角处,找平层
均应做成圆弧半径应符合20mm的要求。内部排水的水落口周围,找平层应做成略低的凹坑。
4.找平层宜设分格缝,并嵌填密封材料。分格缝应留设在板端缝处,其纵横缝的最大间距:水泥砂浆或细
石混凝土找平层,不宜大于6m;沥青砂浆找平层,不宜大于4m。
(二)工艺流程
基层清理 → 管根封堵 → 标定标高、坡度 → 洒水润湿 → 施工找平层 → 刮平 → 抹平压实 → 养护 →
验收
(三)施工要点
1.基层清理:将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不
得影响找平层的有效厚度。
2.管根封堵:大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。穿结构的管根
在保温层施工前,应用细石混凝土塞堵密实。
3.找平层施工按设计坡度方案线定出标高和坡度。贴点标高、冲筋:根据坡度要求,拉线找坡,一般按1~
2m贴点标高(贴灰饼),铺抹找坡砂浆时,先按流水方向以间距1~2m冲筋,并设置找平层分格缝,宽度一
般为20mm,但女儿墙周边为30mm,并且将缝与保温层缝贯通,分格缝间距符合前面表1、的规定。
4.洒水润湿:抹找平层前,应适当洒水湿润基层表面,但不可洒水过量。,沥青砂浆找平层不能洒水。
5.铺装水泥砂浆:沟边、拐角,根部等处应在大面积抹灰前先做。按分格块装灰、铺平,用刮扛靠冲筋条
刮平,找坡后用木抹子槎平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第
二遍即可交活。找平层水泥砂浆一般配合比为1∶3,拌合稠度控制在7cm。
6.养护:找平层抹平、压实后,常温时在24h后浇水养护,养护时间一般不小于7d,干燥后即可进行防
水层施工。
项目(专业)技
术负责人
交底人 接收交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省工程建设质量监督总站监制
技 术 交 底 记 录
鲁JJ---005
工程名称 广安家园27#楼 施工单位 济宁明珠建筑工程有限公司
交底部位 屋面 工序名称 屋面找平层
交底提要:
交底依据、施工准备、施工工艺、质量标准、成品保护、安全生产、现场文明施工
交底内容:
四、质量标准
主控项目
1.找平层的的材料质量及配合比,必须符合设计要求。
检验方法:检查厂合格证,质量检验报告和计量措施。
2.屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求。
检验方法:用水平仪(水平尺)、拉线和尺量检查。
一般项目
3.基层与突出屋面结构的交接处和基层的转角处,均应做圆弧形,且整齐平顺。
检验方法:观察和尺量检查。
4.水泥砂浆找平层应平整,压光,不得有酥松、起砂、起皮现象。
5.找平层分格缝的位置和间距应符合设计要求。当设计无要求时,应符合表1.的规定。
检验方法:观察和尺量检查。
6.找平层表面平整度的允许偏差为5mm。
检验方法:用2m靠尺和楔形塞尺检查。
五、成品保护
1.抹好的找平层上,推小车运输时,应行铺脚手板车道,以防止破坏找平层表面。
2.找平层施工完毕,未达到一定强度时不得上人踩踏。
3.雨水口、内排雨口施工过程中,应采取临时措施封口,防止杂物进入堵塞。
六、安全生产、现场文明施工
1.没有女儿墙的屋面四周、外脚手架应高出屋面、并设栏杆;钢竖井架、龙门架出入口、洞、坑、沟、电
梯门口等处,要设盖板,或围栏、安全网等。
2.刮六级以上大风和雨、雪天,避免在屋面上施工找平层
3.施工现场严格用火制度,制定消防措施。施工人员做好劳动保护,遵守国家有关安全生产规定。
项目(专业)技
术负责人
交底人 接收交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
山东省工程建设质量监督总站监制
