外墙外保温技术交底

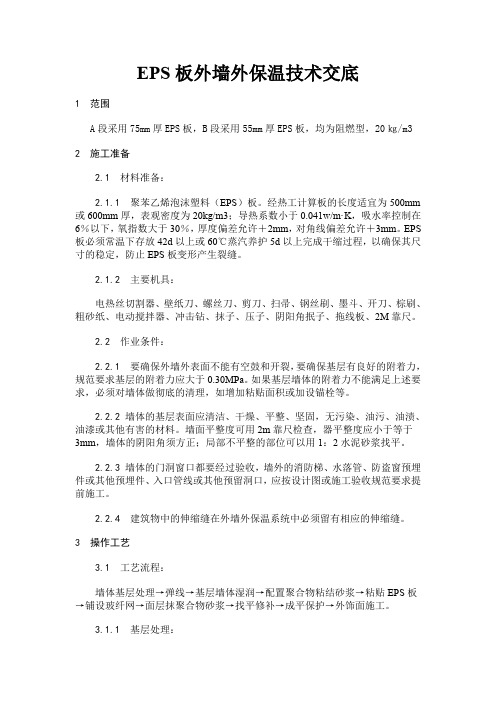

eps板外墙外保温工程技术交底

EPS板外墙外保温技术交底1 范围A段采用75mm厚EPS板,B段采用55mm厚EPS板,均为阻燃型,20㎏/m32 施工准备2.1 材料准备:2.1.1 聚苯乙烯泡沫塑料(EPS)板。
经热工计算板的长度适宜为500mm 或600mm厚,表观密度为20kg/m3;导热系数小于0.041w/m·K,吸水率控制在6%以下,氧指数大于30%,厚度偏差允许+2mm,对角线偏差允许+3mm。
EPS 板必须常温下存放42d以上或60℃蒸汽养护5d以上完成干缩过程,以确保其尺寸的稳定,防止EPS板变形产生裂缝。
2.1.2 主要机具:电热丝切割器、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗砂纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抿子、拖线板、2M靠尺。
2.2 作业条件:2.2.1 要确保外墙外表面不能有空鼓和开裂,要确保基层有良好的附着力,规范要求基层的附着力应大于0.30MPa。
如果基层墙体的附着力不能满足上述要求,必须对墙体做彻底的清理,如增加粘贴面积或加设锚栓等。
2.2.2 墙体的基层表面应清洁、干燥、平整、坚固,无污染、油污、油渍、油漆或其他有害的材料。
墙面平整度可用2m靠尺检查,器平整度应小于等于3mm,墙体的阴阳角须方正;局部不平整的部位可以用1:2水泥砂浆找平。
2.2.3 墙体的门洞窗口都要经过验收,墙外的消防梯、水落管、防盗窗预埋件或其他预埋件、入口管线或其他预留洞口,应按设计图或施工验收规范要求提前施工。
2.2.4 建筑物中的伸缩缝在外墙外保温系统中必须留有相应的伸缩缝。
3 操作工艺3.1 工艺流程:墙体基层处理→弹线→基层墙体湿润→配置聚合物粘结砂浆→粘贴EPS板→铺设玻纤网→面层抹聚合物砂浆→找平修补→成平保护→外饰面施工。
3.1.1 基层处理:1)墙体基层必须清洁、平整、坚固,若有凸起、空鼓和疏松部位应剔除,并用1:2水泥砂浆进行修补找平。
2)墙体应无油污、涂料、泥土等污物或有碍粘贴的材料,若有上述现象存在,必须时可用高压水冲洗,或化学清洗、打磨、喷砂等进行清除污物和涂料。
外墙保温吊篮工安全技术交底

外墙保温吊篮工安全技术交底交底内容:一、施工作业特点和危险源二、对危险源的具体控制措施和应注意的安全事项个人防护1、遵守施工现场的一般性安全规定:进入施工现场戴好安全帽,扣好帽带;高处临边作业系好安全带;穿防滑鞋,禁止穿拖鞋、赤脚、赤膊等进入施工现场;严禁高空抛物、乱扔垃圾;施工现场严禁吸烟(重点强调);酒后严禁进入施工现场。
2、必须接受安全技术交底、安全教育、考试合格,挂胸卡方可作业;临时用电1、严禁使用拖线板、花线,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、使用的手持式用电工具必须符合临时用电安全技术要求;安全设施1、施工现场的安全防护设施严禁随意拆除,若因施工需要确实需要拆除的,应先联系项目部,项目部同意并采取其他防护措施后方可拆除,并且施工完成后应及时恢复原有的安全防护设施。
2、严禁私自更换吊篮的任何部件。
严禁私自移篮。
针对性要求1、上吊篮前1)操作人员必须熟悉和了解所使用吊篮的结构、工作原理和技术性能。
每次作业前,必须按有关检查项目检查合格后,方可作业:a、屋面悬挂装置可靠、稳定;配重无缺失;b、篮体连接件齐全、牢固、可靠,无损坏;c、提升机穿绳正确;钢丝绳无断股、无死结、无硬弯;钢丝绳下坠铁齐全、离地在5厘米内断丝3个或在25厘米内断丝6个时,必须报废;直径磨损量达到7%必须报废;松股、折弯、局部畸变、部分绳股或钢丝挤出等情况,立即报废)d、安全锁无损坏、卡死,动作灵活,锁绳可靠;不能有杂物;e、电气系统正常;f、每次使用前均应在2米高度下空载运行2—3次,确认无故障方可使用;g、检查安全带(使用前,要认真对安全带进行外观检查,不仅要检查带子有无开裂、断股或扭结等缺陷,还要检查各种金属配件是否齐全、有效,扎紧扣是否可靠)2、开始上吊篮a、作业人员佩戴好安全帽,扣好帽带;戴好安全带,安全带上的自锁扣扣在单独牢固固定在建筑物上方的悬挂安全绳上;b、吊篮内作业人员不能超过2个人;吊篮开始上升操作人员应注意安全钢丝绳及重垂因安全锁太紧导致随平台一起上升的情况,如有类似情况应及时把安全钢丝绳手动放下去。
外保温技术交底

技术交底※基面处理1、墙面的缺损和孔洞填补密实、螺杆洞采用聚氨脂发泡剂填补密实;2、墙面上疏松的砂浆清除干净;3、不平的表面事先抹平;4、拆除墙外侧临时管道、线路;5、空调板设滴水槽;6、脚手架采用与墙体分离的吊篮脚手架。
※保温材料与墙体基面联结本工程保温材料与墙体基面连接采用粘锚结合以粘为主方式。
每层在窗下设300高岩棉板防火隔离带。
※粘贴挤塑板(50mm厚)1、保证保温板安设时及安设后至少24h内,空气温度和外墙表面温度不低于5℃。
及时收听天气预报确保气温合适。
2、外保温用挤塑板标准尺寸为600mm×1200mm,非标准尺寸或局部不规则处可现场裁切,但必须注意切口与板面垂直。
整块墙面的边角处用最小尺寸超过300mm的挤塑板。
挤塑板的拼缝不得正好留在门窗口的四角处。
3、本工程采用“点粘法”粘结方式固定挤塑板,应保证粘贴面积不小于50%,由甲方、监理与施工单位共同确定;不得在挤塑板侧面涂抹胶粘剂。
4、排板时从墙壁的基部或坚固的支撑处开始,自下而上逐排按水平顺序排列,上下错缝粘贴,拉线校核,并逐列用铅坠校直,在阳角与阴角的垂直接缝处交错排列。
5、粘板用专用工具轻柔、均匀挤压挤塑板,随时用2m靠尺和托线板检查平整度和垂直度。
粘贴时注意清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。
板缝拼严,缝宽超出2mm时用相应厚度的聚苯片填塞。
拼缝高差不大于1. 0mm,否则用砂纸或专用打磨机具打磨平整。
※锚固件固定1、采用机械锚固件固定挤塑板时,锚固件安装至少在胶粘剂使用24h后进行。
2、用电锤(冲击钻)在挤塑板表面向内打孔,孔径8~10mm,进墙深度不得小于50mm。
3、拧入或敲入锚固钉,打头和园盘不得超出板面,锚固件数量应保证每块整板上至少不少于8颗锚栓。
4、固定件加密,阳角、檐口下、孔洞边缘四周应加密,其间距不大于300mm,距基层边缘不小于60mm。
具体做法如下图※配制抗裂砂浆按照生产厂提供的配合比配制抹面砂浆,做到计量准确,机械二次搅拌,搅拌均匀。
挤塑板XPS外墙外保温施工技术交底

外保温
根据建筑装饰立面效果,当为凸装饰线时,先弹线表明装饰线条的位置,然后将加工好的 挤塑板条粘贴于相应的位置,并加设固定件,固定件间距 900mm,做法同普通部位的固定件做 法。当为凹线条时,用专用工具在挤塑板上刨出凹线槽后再抹面层砂浆。 9、外墙门窗口两侧做法
门窗框与洞口间隙小于 20mm 时用胶粉聚苯颗粒保温砂浆做保温,大于 20mm 时用相应厚度 的挤塑板做保温。 10、配制抹面抗裂砂浆
所使用粘结砂浆为聚合物粘结砂浆,配制聚合物粘结砂浆应专人负责,严格计量,机械搅 拌,确保搅拌均匀。一次配制量应在可操作时间 1 小时内用完。配好的料注意防晒避风,以免 水分蒸发过快,如使用过程当中出现过干现象可适量加水稀释。保证砂浆有一定粘度,以维持 刚粘上墙的挤塑板不滑落,加水时尽可能量少。 5、粘贴挤塑板
④保温板局部加固补强:在边角或洞口部位,对胀栓漏装或不易安装处的保温板局部进行 加固补强,可采用先用聚合物粘结砂浆粘贴(粘结面积应 95%以上)完毕,再用电锤或电钻从 保温板表面开始钻至结构墙内 30~50mm 深度为止,用尼龙胀栓进行加强。尼龙胀栓易选用Ф 10×L 型。
⑤自攻螺丝应用电动螺丝刀拧紧并使工程塑料膨胀套筒的帽子与挤塑板表面平齐或略拧 入一些,确保膨胀钉尾部回拧使之与基层充分锚固。 7、打磨、修理
边角及门窗洞口处保温板的裁切,用钢锯条或裁纸刀对门窗洞口的保温板按设计尺进行裁 切,应保证切割面的顺直、平整。
固定件(需要时安装)
阳角聚苯1板00排0列图
②粘板用专用工具轻柔、均匀挤压挤塑板,随时用 2m 靠尺和托线板检查平整度和垂直度。 粘板时随时清除板边溢出的砂浆,板缝不大于 1.5mm,使板与板之间无“碰头灰”。板缝高差过 大时应用砂纸或专用打磨机具打磨平整。
外保温施工安全技术交底

安全技术交底表表AQ-C11-1编号工程名称施工单位交底部位工种安全技术交底内容一、建筑外保温具体施工安全应符合下列规定:1)保温材料进场后,应远离火源。
露天存放时,应采用不燃材料完全隔离、覆盖。
2)需要采取防火构造措施的外保温材料,其防火隔离带的施工应与保温材料的施工同步进行。
3)可燃、难燃保温材料的施工应分区段进行,各区段应保持足够的防火间距,并宜做到边固定保温材料边涂抹防护层。
未涂抹防护层的外保温材料高度不应超过3层。
4)幕墙的支撑构件和空调机等设施的支撑构件,其电焊等工序应在保温材料铺设前进行。
确需在保温材料铺设后进行的,应在电焊部位的周围及底部铺设防火毯等防火保护措施。
5)不得直接在可燃保温材料上进行防水材料的热熔、热粘结法施工。
6)施工用照明等高温设备靠近可燃保温材料时,应采取可靠的防火保护措施。
7)聚氨酯等保温材料进行现场发泡作业时,应避开高温环境。
施工工艺、工具及服装等应采取防静电措施。
8)施工现场应设置室内外临时消火栓系统,并满足施工现场火灾扑救的消防供水要求。
9)外保温工程施工作业工位应配备足够的消防灭火器材。
10)与外墙和屋顶相贴邻的竖井、凹槽、平台等,不应堆放可燃物。
11)火源、热源等火灾危险源与外墙、屋顶应保持一定的安全距离,并应加强对火源、热源的管理。
12)禁止在采用外保温材料的墙面和屋顶上进行焊接、钻孔等施工作业。
确需施工作业的,应采取可靠的防火保护措施,并应在施工完成后,及时将裸露的外保温材料进行防护处理。
13)电气线路不应穿过可燃外保温材料。
确需穿过时,应采取穿管等防火保护措施。
针对性交底:1、严禁酒后作业、严禁带病作业,严禁有恐高的工人作业、严禁工作时打闹、进入施工现场必须戴好安全帽系好下颚。
2、外保温工程施工现场应为禁火区域,并应远离火源,严禁吸烟。
当附近有明火作业时,必须严格执行动火审批制度,并采取相应的安全措施。
3、外保温工程施工作业时,应配备足够的消防器材,制定专人维护、管理、定期更新,应确定其适用、有效。
外墙外岩棉板保温技术交底

外墙外岩棉板保温技术交底技1-5 技术交底记录日期:2012年7月20日工程名称:榆林新闻大厦分部工程装饰装修工程外墙外保温工程(100mm厚岩棉)交底内容:一、施工准备1.1 机具准备需要准备的机具有水桶、剪刀、铲刀、手提式搅拌器、手推车、塑料桶、垂直运输设备、铁锹、铲刀、脚手架或吊篮、锯齿型批刀、平口批刀、美工刀、铝合金刮尺、扫帚、滚筒、冲击钻、螺丝刀、切割机等,还需要靠尺、塞尺、垂直仪、墨斗、钢尺、方尺、探针等。
1.2 材料准备需要准备的材料有100厚岩棉板、塑料膨胀钉、耐碱网格布。
1.3 作业条件1)外墙体无起壳和空鼓现象,并经有关部门验收合格。
2)岩棉板、聚合物砂浆等外保温材料产品合格证齐全并经复试合格。
3)施工环境温度不得低于5℃,不得高于40℃。
4)雨雪天气不能施工(雨后24小时或施工后24小时会下雨不易施工)。
5)门窗需用美纹纸进行保护处理。
6)检查所用材料是否符合设计要求,施工机具和工具是否符合使用要求,脚手架或吊篮是否安全可靠,施工人员是否已进行培训等。
二、工艺流程工艺流程包括基层处理、配置胶粘剂、粘贴岩棉板、安装固定件、抹面砂浆(第一道)、耐碱网格布、抹面砂浆(第二道)、保温系统验收。
三、施工方法1、基层墙面处理清理主体施工时墙面遗留的钢筋头、废模板;清扫墙面的浮灰,清洗油污;凸出墙面的沙浆、砖、混凝土等清除干净,穿墙孔洞应用膨胀细石砼予以封闭。
2、弹控制线、挂基准线根据设计要求,在经平整处理的外墙上用墨线弹出距散水标高200mm的水平线(200mm以下部位用XPS施工),标出岩棉板粘结位置,并应视墙面洞口分布进行岩棉板排板、基层上弹线。
3、粘结砂浆3.1 在中倒入粘结砂浆,按配合比进行搅拌,搅拌时间不少于5分钟,搅拌必须充分、均匀、稠度适中。
3.2 拌制砂浆的过程中均不容许掺加水泥、填充料等任何形式的添加剂。
4、基层上粘贴翻包网格布4.1 凡在粘贴的岩棉板边缘外露处都应做标准的耐碱网格布翻包处理,具体部位如下:1)勒脚收头处;2)门窗洞口处;3)女儿墙收头口处。
外墙保温板施工技术交底
外墙保温板施工技术交底一、工程概况本工程为_____,建筑总面积为_____平方米,结构形式为_____。
外墙保温采用_____保温板,保温板厚度为_____mm。
二、施工准备1、材料准备(1)外墙保温板:选用符合设计要求的_____保温板,规格为_____,容重不小于_____kg/m³,导热系数不大于_____W/(m·K)。
(2)粘结砂浆:采用专用的粘结砂浆,其性能应符合相关标准要求。
(3)抹面砂浆:选用抗裂抹面砂浆,具有良好的柔韧性和抗裂性能。
(4)耐碱玻纤网格布:规格为_____,单位面积质量不小于_____g/m²。
(5)锚固件:采用塑料膨胀锚栓,有效锚固深度不小于_____mm。
2、工具准备(1)电动搅拌器、壁纸刀、螺丝刀、剪刀、扫帚、墨斗、靠尺、塞尺等。
(2)吊篮或脚手架:安装牢固,经验收合格后方可使用。
3、作业条件(1)外墙基层墙体应平整、坚实、无空鼓、裂缝等缺陷,墙面的垂直度和平整度应符合相关标准要求。
(2)外门窗框安装完毕,并经验收合格。
(3)伸出墙面的消防梯、水落管、各种进户管线和空调器等的预埋件、连接件应安装完毕,并预留出保温层的厚度。
(4)施工环境温度不应低于 5℃,风力不应大于 5 级,雨天不得施工。
三、施工工艺流程1、基层处理(1)清理基层墙体表面的浮灰、油污、脱模剂等杂物。
(2)对基层墙体表面进行找平处理,凸起部分应剔平,凹进部分用 1:3 水泥砂浆修补平整。
(3)在基层墙体上弹出水平和垂直控制线,以控制保温板的粘贴位置和垂直度。
2、配制粘结砂浆(1)按照粘结砂浆产品说明书的要求,将粘结砂浆与水按一定比例放入电动搅拌器中搅拌均匀,搅拌时间不少于 5min。
(2)搅拌后的粘结砂浆应在规定的时间内用完,超过使用时间的粘结砂浆不得使用。
3、粘贴保温板(1)在保温板背面涂抹粘结砂浆,涂抹面积不得小于保温板面积的 40%。
(2)将涂抹好粘结砂浆的保温板粘贴在基层墙体上,从下往上、从左往右进行粘贴,用 2m 靠尺压平,保证平整度和垂直度。
外墙保温施工安全技术交底
外墙保温施工安全技术交底一、安全措施1、所有施工人员进入施工现场,必须佩戴安全帽,高空作业(高度≥2m)人员必须系安全带,穿防滑鞋。
2、在风天施工时,保温板不得堆放在结构外沿及容易滑落的地方,以免落地伤人。
3、保温板在外吊篮上施工,注意外吊篮必须验收检查到位,各队安全员必须进行班前教育,防止发生坠落。
外吊篮在提升过程中及没有完全停稳之前不得上人施工。
4、安装保温板过程中必须严格遵守施工安全操作规程,实现安全生产文明施工。
5、安装过程中,由于保温板不能承受重物,严禁在保温板上放置物品,防止坠落。
6、保温板在存放过程中,应远离火源,严禁与明火接触,并配置灭火器。
7、在存放和施工过程中,保温板应严禁接触有腐蚀性和溶剂性物品(如沥青等)。
8、严禁电焊作业中的火花溅到保温板上,如在保温板附近必须进行电焊作业,应用不燃物对保温板进行遮蔽。
9、其它工种作业时应注意不得污染或损坏保温板板面,更不可践踏门窗洞口处的保温板。
10、施工中各专业工种应紧密配合,合理安排工序,严禁颠倒工序作业。
11、严禁重物撞击外墙保温,对造成损坏的保温板面层应及时进行修补。
12、项目部及施工队设立专职安全员,负责整个工程的日常安全工作。
13、建立机电设备验收制度,凡未经验收的机电设备不得使用,非机电人员不得动用机电设备。
14、所有手持电动工具,必须有可靠的漏电保护器,使用前应进行绝缘检测,防止漏电伤人。
15、施工现场严禁烟火,且准备足够的消防器材,做好防火措施。
16、五级以上大风,严禁在吊篮上作业。
17、对工程上已搭好的安全防护装置,不经安全员同意,禁止拆除。
18、保温材板等易燃必须设专门的场地保管,保温存放场地远离生活区,悬挂“严禁烟火”的警示牌,并配备足够数量的灭火器等消防设备。
二、环保措施1、施工必须做到工完场清,及时收集落地灰,过筛后重新利用。
2、清理后的碎砖块、砌块等垃圾用水泥袋装好,运到垃圾分离处。
(属无毒的不可回收废弃物)。
外墙保温工程技术交底
外墙保温工程技术交底引言概述:外墙保温工程技术交底是指在施工前,施工单位与监理单位、设计单位等相关人员之间进行的一次技术交流和确认,旨在确保施工过程中的质量和安全。
本文将从材料选择、施工方法、施工注意事项、验收标准和常见问题等五个方面,详细阐述外墙保温工程技术交底的内容。
一、材料选择1.1 保温材料- 选择合适的保温材料,如聚苯板、聚氨酯板、挤塑板等,根据建造结构和保温要求进行合理搭配。
- 确保保温材料符合国家标准,具备良好的保温性能和耐久性。
1.2 粘结剂- 选择适合的粘结剂,如聚合物砂浆、水泥砂浆等,保证其与保温材料的粘结强度和耐候性。
- 注意粘结剂的配比和搅拌均匀,以确保施工质量。
1.3 防护层材料- 选择防护层材料,如涂料、石材等,保证其具备良好的防水、防火和耐候性能。
- 根据建造外墙的特点和要求,选择合适的防护层材料。
二、施工方法2.1 表面处理- 清除外墙表面的油污、灰尘等杂质,确保施工面干净。
- 对于老旧建造,需要进行外墙破损部份的修复和处理。
2.2 保温材料安装- 根据设计要求和施工方案,将保温材料按照规定的厚度和密度进行安装。
- 保温材料的安装要坚固,避免浮现空鼓和裂缝。
2.3 粘结剂涂抹- 采用均匀涂抹的方式,将粘结剂涂抹在保温材料表面。
- 确保粘结剂与保温材料充分粘结,避免浮现脱落和空鼓。
三、施工注意事项3.1 温度控制- 施工过程中要注意环境温度,避免在过高或者过低的温度下施工。
- 温度过高会影响粘结剂的固化速度,温度过低会影响施工质量。
3.2 施工工艺- 严格按照施工工艺进行施工,确保每一个环节的质量。
- 注意施工过程中的细节,如保温材料的对接、粘结剂的涂抹等。
3.3 安全措施- 施工现场要设置安全警示标志,确保工人的安全。
- 使用安全工具和设备,避免施工过程中发生意外。
四、验收标准4.1 外墙保温层厚度- 根据设计要求,测量外墙保温层的厚度,确保符合规定的标准。
4.2 保温材料粘结强度- 进行粘结强度测试,确保保温材料与墙体的粘结坚固。
外墙外保温系统技术交底
外墙外保温系统一,编制依据1.1工程施工图纸1.2主要现行国家,行业或地方有关规程,规范1.3主要图集1.4主要标准1.5主要法规1.6其他法规三施工准备3.1施工条件3.1.1保温施工要求在土建抹完灰之后进行,且门,窗口抹灰层的垂直,水平度应通过验收,验收合格后施工苯板。
3.1.2应提供双排脚手架,并且离墙面的距离不小于300㎜,按国家现行的有关进行施工安全技术和劳动保护及防火,防毒的全面检查。
3.1.3施工温度应不低于5度,严禁在大风(四级以上),大雨天施工或是夏天温度高于30读的阳光直射的墙体上施工。
3.1.4应保证施工用水,用电的通畅。
3.1.5避免尚未硬化的材料受到相对恶劣的气候条件的直接作用,特别是避免雨水的冲刷,必要时应对新施工的墙面加以保护。
具体保护措施如下:3.1.5.1新施工墙面最上一层保温层与墙面的间隙用粘合腻子进行完全封闭,防雨水进入间隙,造成保温系统的粘结力下降。
3.1.5.2新施工墙面最上一层保温板用塑料布进行遮盖,防止雨水直接冲刷墙面。
3.1.5.3做好天气预测,如有大雨或在新施工墙面尚未硬化时有大雨等情况与宜施工。
3.1.5.4新施工墙面需作好成品保护。
3.2基面要求:3.2.1基底要求牢固,干燥,清洁,平整,表面不应有污迹,灰尘,油污,挂浆等疏松物抹灰表面不应起砂,空鼓,开裂。
3.2.2墙体的湿度不应高于其周围环境的平均湿度。
具体措施如下:3.2.2.1用湿度仪进行湿度检测。
3.2.2.2如有墙体的湿度高于其周围环境的平均湿度的情况不能进行施工,等待湿度降下后才能施工。
3.2.3现浇混凝土基底,需更长的养护时间,并彻底清除表面脱模剂。
3.2.4基底应符合下表的标准。
注:施工前应保证墙面条件符合上述的各项要求3.3技术准备3.3.1应在施工前对施工方技术人员进行技术交底。
施工人员,技术人员应熟悉图纸,相关规范,节点图和相关主材保温施工工艺。
3.3.2施工前对相关各方进行技术交底。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
技 术 交 底 记 录 编 号
工程名称 交底日期 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容: (一)施工准备 1.1 材料要求: 1.1.1 水泥:采用普通硅酸盐水泥强度不低于42.5。应有出厂合格证及复试报告,其质量标准符合国家标准《硅酸盐水泥、普通硅酸盐水泥》(GB175的规定)。 1.1.2 砂:采用中砂,含泥量少于3%,应符合国家现行标准。《普通混凝土用砂质量标准及检验方法》(JGJ52)中的规定。 1.1.3 界面处理剂:采用水泥砂浆界面剂,应有产品合格证、性能检测报告,并应符合现行地方标准。《建筑用界面剂应用技术规程》(DBJ/T01-40)中的规定。 1.1.4 玻璃纤维网格布:才用耐碱涂塑玻璃纤维网格布。 1.1.5 辅助材料:带尾孔射钉(Φ5)、孔边长25mm的22#镀锌角钢丝网、22#镀锌铅丝、专用金属护角(35mm×35mm×0.5mm镀锌轻型角钢)、金属分层条(30mm×40mm×0.7mm镀锌轻型角钢)、分格条。 1.1.6 材料进场后组织有关人员按照技术及质量要求进行查点验收。材料应分类挂牌存放。聚苯板应成捆立放,防雨防潮;网格布也因防雨存放;液态胶存放温度不得低于0℃;干混料存放注意防雨防潮和保质期。 1.2 施工技术设备:外接电源设备、电动搅拌器、开槽器、角膜机、电锤、称量衡器、密齿手锯、壁纸刀、剪刀、螺丝刀、钢丝刷、腻子刀、抹子、锤子、滚刷、阴阳角抿子、托线板、2m靠尺、墨斗等。 1.3 作业条件: 1.3.1 基层墙体 经过工程验收达到质量标准的结构承重墙面即可进行外墙保温施工。墙体基面的尺寸偏 审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。 技 术 交 底 记 录 编 号
工程名称 交底日期 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容: 差:墙面垂直度≤5mm(用2m托线板检查) 1.3.2 门窗口 门窗洞口经过验收,洞口尺寸位置达到设计和质量要求;门窗框或辅框应已立完。 1.3.3 气候条件 操作地点环境和基底温度不低于5℃,风力不大于5级,雨天不能施工。 施工面应避免阳光直射,必要时可在脚手架上搭设防晒布,遮挡墙面。如施工中突遇降雨,应采取有效措施,防止雨水冲刷墙面。 1.3.4 材料应分类挂牌存放。聚苯板应成捆立放,防雨防潮;网格布也应防雨存放;液态胶存放温度不得低于0℃;干混料存放注意防雨防潮和保质期。 (二)工艺流程及操作要点 2.1 工艺流程:材料准备→配胶粘剂→基层墙面处理→测量放线→挂基准线→涂刷界面砂浆→聚合物砂浆黏贴聚苯板→安装锚固件→打磨、修理、隐检→抹底层抹面聚合物砂浆→压入翻包及增强网格布→贴一层耐碱玻纤网格布并压入聚合物砂浆内→抹面层抹面聚合物砂浆→配弹性底涂→涂弹性底涂→配柔性腻子→刮柔性腻子→修改、验收 2.2操作要点: 2.2.1 基层处理:墙面应清理干净、清洗油渍、清扫浮灰等。前面松动、风华部分应剔除干净。墙表面凸起物大于或等于10mm时应剔除。 2.2.2 对处理合格的墙面基层满涂基层界面砂浆,用滚刷或喷涂将界面砂浆均匀涂刷,拉毛不宜太厚,保证所有墙面做到毛面处理。 2.2.3 弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直
审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录 编 号 工程名称 交底日期 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容: 控制线及伸缩缝线、装饰线等。 2.2.4 挂基准线:在建筑物外墙大角(阳角、阴角)及其他必要处挂垂直基准钢线,以控制聚苯板的垂直度和平整度。 2.2.5 黏贴聚苯板:外保温用聚苯板标准尺寸600mm×900mm、600mm×1200mm两种,非标准尺寸或局部不规则处可现场裁切,但必须注意切口于板面垂直。整块墙面的边角处应用最小尺寸超过300mm的聚苯板。聚苯板的拼缝不得正好留在窗口的四角处。门窗口四角的聚苯板应裁剪成刀把状。 本工程外墙保温板采用聚苯板用聚合物砂浆条粘法满粘,聚苯板安装前先在已处理好的墙面上抹聚合物砂浆,然后将聚合物砂浆刮成梳条状,再黏贴保温板。 然后进行排板,排板时按水平顺序排列,上下错缝粘贴(错缝宽度1/2聚苯板长度),阴阳角处应做错茬处理。 在墙角或门窗口处贴标准厚度板,拉水平控制线,抹底层粘结浆料随即粘贴预制好的聚苯板,凹槽向墙,粘板应用专用工具轻柔、均匀挤压聚苯板,随时用2m靠尺和托线板检查平整度和垂直度。粘板时随时清除板边溢出的胶粘剂,使板与板之间无“碰头灰”。板缝拼严,缝宽超出2mm使用相应厚度的聚苯板填塞。拼缝高差不大于1.5mm,否则应用砂纸或专用打磨机打磨平整。 2.2.6 粘贴翻包网格布:凡在粘贴的聚苯板侧边外露处(如门窗口等),都应做网格布翻包处理。 2.2.7 锚固件固定:锚固件安装应至少在胶黏剂使用24h后进行,用电锤(冲击钻)在聚苯板接头拼缝处表面向墙内打孔,孔径视锚固件而定,进墙深度不得小于设计要求。拧入或敲入锚固钉,钉头和圆盘不得超入板面,板与板交接点处应设置锚固点。如下图:
审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录 编 号 工程名称 交底日期 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容:
保温板锚固点布置示意图 2.2.8 配制抹面砂浆:按生产厂提供的配合比按前述方法配制聚合物抹面砂浆,做到计量准确,机械二次搅拌,搅拌均匀。配好的料注意防晒避风,一次配置量应在可操作时间内完成,超过可操作时间后不准再度加水(胶)使用。聚苯板安装完毕检查验收进行聚合物砂浆抹灰。抹灰分底层和面层两次。在聚苯板面抹底层抹面砂浆,厚度2-3mm,同时将翻包网格布压入砂浆中。门窗口四角和阴阳角部位所用的增强网格布随即压入砂浆中。 2.2.9 贴压网格布:将网格布绷紧后贴于底层抹面砂浆上,用抹子由中间向四周把网格布压入砂浆的表层,要平整压实,严禁网格布褶皱。网格布不得压入过深,表面不许暴露在底层砂浆之外。单张网格布长度不大于6m。铺贴遇有搭接时间,必须满足横向100mm,纵向80mm的搭接长度要求。
审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录 编 号
工程名称 交底日期 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容: 2.2.10 抹面层聚合物砂浆:在底层抹面砂浆凝结前再抹一层聚合物砂浆罩面,厚度1-2mm,仅以覆盖网格布、微见网格布轮廓为宜。面层砂浆切忌不停揉搓,以免形成空鼓。在连续墙面上如需停顿,面层砂浆不应完全覆盖已铺好的网格布,需与网格布、底层砂浆呈台阶坡茬,留茬间距不小于150mm,以免网格布搭接处平整度超出偏差。 2.2.11 在墙体阳角需加一层阳角增强层网格布。如下图:
聚合物粘结砂浆保温层增强层网格布阳角加强层网格布普通层网格布聚合物砂浆(面转层)
墙体阳角保温板做法 2.2.12 外墙保温板上部应做至屋面女儿墙收口,女儿墙保温板做法见下图:
审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录 表C2—1 编 号
工程名称 交底日期 2008年11月04日 施工单位 分项工程名称 外墙施工 交底提要 外墙外保温的材料准备、施工工艺及施工注意事项 交底内容:
水泥钉建筑密封膏嵌缝女儿墙压顶100宽钢板网
滴水密封膏
女儿墙
女儿墙保温板做法 (三)质量控制 3.1 外墙外保温工程所用材料,应按设计要求选用,并应符合国家和北京市有关标准的要求。 3.2 外墙外保温工程施工前,应安装好门窗等,并将墙上的施工孔洞堵塞密实。 3.3 外墙外保温工程应在基体或基层的质量检验合格后,方可施工。 3.4 胶黏剂和抹面砂浆的配合比、原材料计量必须符合相关规定和材料生产厂家的要求。 3.5 胶黏剂和抹面砂浆的配合比应使用机械搅拌,超过凝结时间的不准使用。 3.6 以粘结为主的每块聚苯板与墙面的总粘结面积不得小于30%。聚苯板必须与墙面粘结牢固,无松动和虚粘现象。需安装锚固件的墙面,锚固件数量和锚固深度不得低于设计要求。
审核人 交底人 接受人 1、本表由施工单位填写,交底单位与接受交底单位各存一份。 2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
技 术 交 底 记 录 表C2—1 编 号
工程名称 交底日期 2008年11月04日
