目录第一章工程概况2一、工程概况2二、地质概况2第二章编制说明及依据3一、编制说明3二、编制依据3第三章施工准备4一、技术准备4二、施工机械及劳动力准备5三、材料准备6四、现场施工作业准备7第四章施工部署8一、施工组织机构8二、施工部署8三、施工进度计划10第五章施工工艺10一、施工工艺流程10二、施工工艺10三、施工注意事项12第六章质量保证措施14一、质量保证体系14二、质量控制措施14三、主要质量通病预防措施15 第七章工期保证措施16第八章安全保证措施17一、安全施工目标17二、安全保证体系17三、安全施工措施20四、应急措施22第九章文明施工、环境保护措施22一、文明施工措施22二、环境保护措施24第十章雨期施工措施26第十一章附图27土方开挖施工方案第一章工程概况一、工程概况锦绣天伦住宅小区项目由广州市敏捷投资有限公司投资建设,项目位于增城市新塘镇新沙路30号.项目一期占地面积约9.2万平方米,总建筑面积约24万平方米.本项目包含多层、高层住宅、商业、幼儿园、小学、公建配套,为大型综合住宅小区项目.项目设计单位为:广州市番禺城市建筑设计院有限公司;勘察单位为:广州地质勘查基础工程公司;监理单位为:广州百业建设工程顾问有限公司施工单位为:梅州市敏捷建筑工程有限公司;。
本工程为锦绣天伦一期10、11、13、14、15座高层住宅、幼儿园、小学、4#~10#商业配套及地下车库工程,总建筑面积约23万平方米,其中地下车库面积约2。
9万平方米.本工程14座层数为18层,10、11、13、15座地上32~33层,4#~10#地上2~3层,地下为负一层;地下室层高约3.7m,高层住宅地上首层为3.15 m,上部标准层均为3.0m。
檐口高度最高99。
15m,屋面塔楼高度最高105m。
塔楼结构类型:剪力墙结构,地下室结构类型:框架-剪力墙结构。
二、地质概况:1、根据广州地质勘查基础工程公司提供的《锦绣天伦一期岩土工程勘察报告》,本工程施工范围内土层从上到下有人工填土层(Q ml)、第四系坡积层(Q dl)、第四系冲洪积层(Q al+pl)、第四系残积层(Q el)和第三系砾岩、砂砾岩(E)等五大类,地基的稳定性较好。
挖土方工程施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,总建筑面积约XX万平方米,其中地上建筑面积约XX万平方米,地下建筑面积约XX万平方米。
项目包括住宅、商业、办公等多种功能,总投资约XX亿元人民币。
本次施工方案针对的是项目范围内的土方开挖工程。
二、施工组织设计1. 施工部署(1)成立土方开挖施工项目部,负责土方开挖工程的施工组织、协调和管理。
(2)根据工程进度和施工需求,合理安排施工顺序,确保施工顺利进行。
(3)加强施工现场的管理,确保施工安全和工程质量。
2. 施工进度计划(1)施工准备阶段:预计XX天。
(2)土方开挖阶段:预计XX天。
(3)土方运输及堆放阶段:预计XX天。
(4)施工收尾阶段:预计XX天。
三、施工工艺及方法1. 土方开挖(1)开挖方式:采用机械开挖,配合人工清理。
(2)开挖顺序:从上至下分层开挖,每层厚度控制在XX厘米以内。
(3)开挖设备:挖掘机、自卸汽车、装载机等。
(4)安全措施:在开挖过程中,加强对边坡的监测,防止边坡坍塌。
2. 土方运输(1)运输方式:采用自卸汽车运输。
(2)运输路线:根据施工现场实际情况,合理规划运输路线。
(3)运输时间:避开高峰时段,减少对交通的影响。
3. 土方堆放(1)堆放地点:在指定区域堆放,确保堆放高度不超过XX米。
(2)堆放方式:采用分层堆放,每层厚度控制在XX厘米以内。
(3)堆放安全:加强堆放区域的监测,防止堆体坍塌。
四、施工质量控制1. 材料质量控制(1)选用符合国家标准的土方材料。
(2)对进场材料进行检验,确保材料质量符合要求。
2. 施工过程控制(1)严格按照施工图纸和施工规范进行施工。
(2)加强施工过程中的质量控制,确保施工质量符合要求。
3. 工程验收(1)施工完成后,组织相关人员进行验收。
(2)验收合格后,方可进行下一阶段的施工。
五、安全文明施工1. 安全施工(1)加强对施工现场的安全管理,确保施工安全。
(2)严格执行安全操作规程,防止安全事故的发生。
土方开挖施工方案2篇

土方开挖施工方案土方开挖施工方案精选2篇(一)土方开挖施工方案1. 土地勘测:在施工前进行土地勘测,确定地下水位、土壤类型和土地平整度等情况,为后续开挖施工提供依据。
2. 划定开挖范围:根据设计要求和施工需要,确定开挖范围,标出开挖线和边坡线。
3. 清理工作:清理施工区域内的杂物和障碍物,确保施工区域的清洁。
4. 控制开挖深度:根据设计要求,控制开挖深度,使用测量仪器或指示杆进行测量,确保开挖深度的准确性。
5. 采用适当施工方法:根据土壤类型和场地条件选择适当的土方开挖方法,常见的方法包括手工挖掘、机械挖掘和爆破开挖等。
6. 土方运输和堆放:将挖掘出的土方运输到指定的堆放地点,堆放时要注意整齐堆放,避免对周围环境造成污染或损坏。
7. 边坡和土方支护:根据设计要求和土壤情况对开挖边坡进行支护和加固,以确保施工安全。
8. 施工过程中的安全措施:在施工过程中,要严格遵守安全操作规程,采取必要的安全措施,如设置警示标志、安装警示灯等,确保施工人员的安全。
9. 施工结束后的清理工作:施工结束后,清理施工区域内的杂物和残留物,恢复原貌,确保施工区域的整洁。
10. 监测和验收:对开挖施工进行监测和验收,确保施工质量符合设计要求和施工规范。
土方开挖施工方案精选2篇(二)土方开挖是指在建筑工地或其他场地上进行土方开挖作业的施工过程。
开挖土方是为了清理工地上的土质,以便进行建筑、道路或其他工程的施工。
以下是一份土方开挖的专项施工方案:1. 工程概述:明确土方开挖的范围、目标以及工程的背景和目的。
2. 工程准备:确定工程的时间计划、人力资源和材料需求,并准备相应的设备和工具。
3. 土方勘测:根据工程设计要求进行土方勘测,确定工程的开挖深度和水平位置。
4. 隐蔽工程:确定是否存在地下管线、电缆等隐蔽工程物,并采取相应的措施进行保护。
5. 施工工艺:确定土方开挖的施工工艺和方法,包括机械开挖、手工开挖或爆破等。
6. 安全措施:制定安全措施和应急预案,确保施工过程中人员和设备的安全。
土石方开挖的施工方案精选3篇

土石方开挖的施工方案土石方开挖的施工方案一、工程概况a) 结构形式:底框结构,独立柱基;砌体机构,条形基础b) 开挖方式:本工程设计开挖深度为-3.7 m,室内外高差为-1.5m,因此该工程实际开挖深度为-2.2m,由于开挖深度较深,所以不能进行独立基坑开挖。
只能用机械进行大开挖,人工修边拣底。
(一)、土方开挖前施工准备1.测量放线及测量桩点的保护(1) 在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准。
(2) 在场边道路及场内的临时设施上做好定位标记,以备观测。
(3) 在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖边线。
(4) 所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性。
2.夜间施工照明的准备土方开挖期间,施工用电主要是夜间照明;(1) 所有用电均可以从现场配备的配电箱内接引,通过手提移动配电箱引至土方开挖区域,但施工用电必须由值班电工专门负责,禁止操作工人随意更改、移动。
(2) 整个施工现场的夜间照明通过用钢管架子架设安置的2个5KW大灯具提供照明。
(3) 现场大门口,边坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯。
3.主要机具:挖掘机(带破碎头)、装载机、运输车辆、风镐、尖、平头铁锹、手锤、手推车、梯子、铁镐、撬棍、钢尺、坡度尺、小线或20号铅丝等。
4.作业条件:(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕。
(2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过检验合格,并办完预检手续。
(3)场地表面要清理平整,做好排水坡度,在施工区域内,要挖临时性排水沟。
(4)夜间施工时,应合理安排工序,防止错挖或超挖。
施工场地应根据需要安装照明设施,在危险地段应设置明显标志。
(5)熟悉图纸,做好技术交底。
5.操作工艺5.1工艺流程:确定开挖的顺序→沿灰线切出坑边轮廓线→分层开挖→修整槽边→清底5.2确定边坡本工程实际开挖深度为-2.2m,工程土质较好,放坡系数确定为0.5。

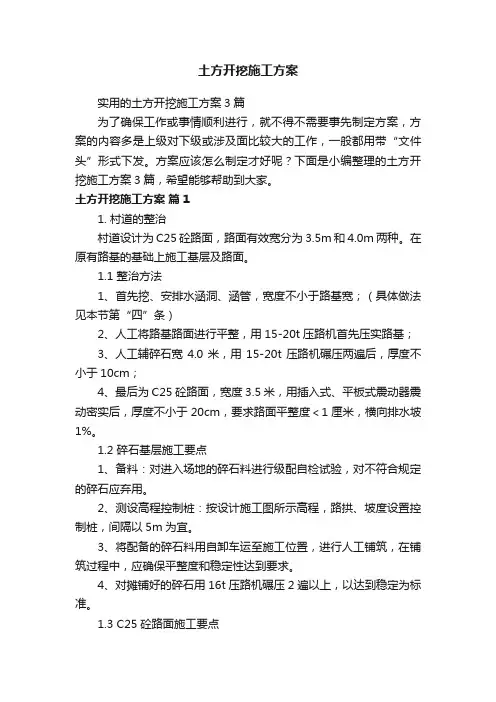

实用的土方开挖施工方案3篇

土方开挖施工方案实用的土方开挖施工方案3篇为了确保工作或事情顺利进行,就不得不需要事先制定方案,方案的内容多是上级对下级或涉及面比较大的工作,一般都用带“文件头”形式下发。
方案应该怎么制定才好呢?下面是小编整理的土方开挖施工方案3篇,希望能够帮助到大家。
土方开挖施工方案篇11. 村道的整治村道设计为C25砼路面,路面有效宽分为3.5m和4.0m两种。
在原有路基的基础上施工基层及路面。
1.1 整治方法1、首先挖、安排水涵洞、涵管,宽度不小于路基宽;(具体做法见本节第“四”条)2、人工将路基路面进行平整,用15-20t压路机首先压实路基;3、人工辅碎石宽4.0米,用15-20t压路机碾压两遍后,厚度不小于10cm;4、最后为C25砼路面,宽度3.5米,用插入式、平板式震动器震动密实后,厚度不小于20cm,要求路面平整度<1厘米,横向排水坡1%。
1.2 碎石基层施工要点1、备料:对进入场地的碎石料进行级配自检试验,对不符合规定的碎石应弃用。
2、测设高程控制桩:按设计施工图所示高程,路拱、坡度设置控制桩,间隔以5m为宜。
3、将配备的碎石料用自卸车运至施工位置,进行人工铺筑,在铺筑过程中,应确保平整度和稳定性达到要求。
4、对摊铺好的碎石用16t压路机碾压2遍以上,以达到稳定为标准。
1.3 C25砼路面施工要点车道为C25水泥砼面层,厚度为20cm,砼表面切缝。
每施工段以胀缝为界,约200m左右。
1.3.1 施工工艺流程测量放线→打桩立模→砼搅拌运输→砼摊铺→振捣→行夯整平提浆→滚压柔浆→抹平→拆模→切缝→收尾切边→嵌缝→砼养护。
1.3.2 施工工序①测量放线:根掂控制桩放出中线及边线,每隔10m设1根中心桩及边桩,平曲线及弯道处加密改为5m一根,根据路幅宽度,每10m断面控制桩测放路面设计坡度,注明标高,做好施工过程的“勤测、勤核、勤纠偏”。
②安装模板:直线段模板采用20#槽钢,曲线段模板现场放样制作;模板支设在基层上,确定模板的平面位置及标高;用冲击电钻在基层上打孔加设工具式三角支撑的方法支设模板。
土方开挖专项施工方案(完整版)

土方开挖专项施工方案(完整版)
一、项目背景
为了保证土方开挖施工的安全、高效进行,特制定本土方开挖专项施工方案。
此方案适用于各类土方开挖工程,旨在规范施工流程,确保工程质量,保障施工人员安全。
二、施工准备工作
1.制定施工计划:根据设计方案和现场实际情况,制定详细的施工计划,
明确开挖范围、深度、施工周期等。
2.准备施工设备:保证土方开挖所需机械设备完好,满足施工需求。
3.确保施工人员安全:施工人员需进行相应的培训,并配备必要的防护
装备。
三、施工流程
1.确定开挖范围:根据设计要求确定开挖的范围,并标明出挖方线。
2.清理现场:清除开挖范围内的障碍物,确保施工区域空旷。
3.开挖土方:根据设定的挖方线,按照逐层逐级的原则进行土方开挖,
保证挖方坡度平稳。
4.土方运输:将开挖的土方运输至指定区域,注意运输过程中的安全。
5.处理挖方区:对挖方区域进行整平、清理,确保施工现场整洁。
四、施工注意事项
1.施工现场应设置警示标志,确保施工区域的安全通行。
2.遇到特殊情况需要及时停工并上报相关负责人。
3.严格遵守施工现场作业规范,保证施工作业质量。
4.定期对施工设备进行检查与保养,确保设备运行正常。
五、工程验收
1.完成土方开挖后,进行现场验收。
2.对土方开挖的质量、工程安全等方面进行检查,确保符合相关标准与
规定。
3.如有问题,需及时整改。
结语
土方开挖是工程建设中重要的环节,本施工方案旨在规范土方开挖施工流程,保证施工安全与质量,希望施工人员严格按照本方案要求进行施工,确保工程顺利进行。
土方工程施工方案范本(3篇)
土方工程施工方案范本1.1土方开挖工程5.6.1.1土方开挖方法对于管道敷设工程需开挖沟槽,由于开挖断面较小,宜采用人工结合机械开挖,以机械施工为主。
1)在地下水位较高的地区或雨季施工,需进行降水或排水,地质差的地段,设置沟槽支撑或进行地基处理等措施。
具体情况,可参照《给水排水管道工程施工及验收规范》中的规定:在稳固的土壤中管沟的最小宽度值2)pvc管道在地下连接时,可适当增加接口处槽底宽度,管道槽底宽度不宜小于管外径d+500mm,且总宽度不得小于700mm。
底部的开挖宽度,宜接下式计算:b=d外+2(b1+b2)式中:b—管道沟槽的开挖宽度(mm)d—管道外径(mm)b1—管道一侧的工作宽度(mm)b2—管道一侧的支撑厚度可取150-200mm可按下表采用:管道一侧的工作宽度(mm)3)沟槽底深度应按设计标高开挖,所有挖掘出来的土,堆放不能妨碍施工,同时防止堵塞人行道和车行道;人工开挖时,要求最后形成的沟槽平整、密实、无坚硬物质,若有超挖,必须夯实达到设计要求;机械开挖时,应在设计槽底标高以上保留200mm余量,由人工清理;4)开挖沟槽时,应严格防止扰动槽底原状土,pvc给水管道的地基宜为无坚硬土石和无盐类的原土层。
a、当槽底为坚硬土石时,应将坚硬石挖深不小于150mm,挖深部分用细砂或细土回填密实;当原土为盐类时,应铺垫细砂或细土。
b、当槽底土质极差时,可将管沟挖的深一些,然后在挖深的管沟底用碎石填平,然后用水泥砂浆灌填捣实,再铺上一层细砂回填,密实厚度不小于150mm,使管底具有足够的支撑力。
5.6.1.2土方开挖质量控制措施1)开挖前,会同监理工程师对开挖部位原地形平、剖面进行测量,并复核检查;会同监理工程师对施工图纸所示开挖尺寸进行测量放样。
2)开挖过程中定期测量校正开挖平面的尺寸和标高,以及施工图纸规定的边坡坡度和平整度,及时(更多请关注:..)整理放样成果,机械施工应予留20cm基础保护层,采用人工开挖。
土方开挖专项施工方案(完整版)
土方开挖专项施工方案(完整版)一、工程概况本工程为土方开挖专项施工项目,位于XX市XX区,占地面积约XX平方米。
工程主要包括土方开挖、运输、回填及临时排水等。
工程总挖方量约为XX立方米,分为两个阶段进行。
第一阶段为土方开挖,第二阶段为土方回填。
工程预计耗时XX天。
工程性质:本工程为住宅楼项目土方开挖工程。
地质条件:项目所在地地质条件较为复杂,主要为粉质粘土、砂土及卵石层。
地下水位较高,需采取降水措施。
气候条件:工程所在地区属温带季风气候,四季分明,雨量适中。
施工期间需关注天气预报,合理安排施工进度,确保工程安全。
二、周边环境1. 项目周边环境:本项目东临XX路,南邻XX小区,西接XX广场,北靠XX 公园。
周边交通便捷,人流量较大。
2. 周边建筑物:项目周边建筑物主要为居民楼、商场、学校等,对施工期间的噪音、粉尘及安全等方面有一定要求。
3. 周边设施:项目周边设有公交车站、地铁站、医院、学校等,需在施工期间保障周边设施的正常运行。
4. 周边管线:项目周边有给排水、电力、燃气、通信等管线,施工过程中需注意保护,避免对管线造成损坏。
三、项目安全管理组织及目标1. 项目安全管理组织结构(1)项目经理:负责项目全面工作,对项目安全负总责。
(2)项目副经理:协助项目经理开展项目管理工作,分管安全工作。
(3)安全管理部门:负责项目安全管理的日常工作,制定安全管理制度、措施,并监督执行。
(4)施工队伍:负责现场施工,遵守安全操作规程,确保施工安全。
2. 项目安全管理目标(1)确保施工过程中无重大安全事故发生。
(2)确保施工现场符合国家和地方有关安全法律法规及标准要求。
(3)提高全体员工安全意识,降低安全事故发生率。
(4)建立健全项目安全管理体系,实现安全管理的常态化、制度化。
(5)加强与周边单位及居民的沟通协调,确保施工期间周边环境安全。
四、施工方案1. 施工准备(1)根据设计图纸及工程量清单,编制详细的施工方案和进度计划。
土方开挖专项施工方案(完整版)
土方开挖专项施工方案目录第一章编制说明 (2)1.1 编制依据 (2)1.2 编制原则 (3)第二章工程概况 (3)2.1 工程概况简介 (3)2.2 基坑支护方案 (3)2.3工程地质与水文地质概况 (4)2.4含水层的类型和性质 (5)2.5突涌验算 (6)2.6 土方开挖难点、重点应注意的地层 (6)第三章施工部署 (7)3.1 施工组织管理机构 (7)3.2 现场项目经理部主要岗位职责 (7)3.3 主要施工机械设备计划 (8)3.4 基坑土方总体开挖方案 (9)第四章土方开挖施工方法 (9)4.1.开挖顺序 (10)4.2土方开挖进度计划 (11)4.3土方开挖的主要方法 (11)4.4基坑土方开挖技术要求 (12)4.5挖土对工程桩、立柱桩、降水井保护措施 (13)第五章基坑土方开挖应急预案 (14)5.1应急机构组织 (14)5.2潜在危险源分析 (16)5.3潜在危险源应急措施 (16)5.4土方开挖阶段应急预案 (18)第六章土方开挖质量保证措施 (19)第七章土方开挖安全要求和安全保证措施 (20)第一章编制说明1.1 编制依据1)×××地质勘察报告;2)××××××基坑支护工程设计图纸;3)××××××基坑支护工程施工组织设计;4)相关规范标准(包括但不限于以下标准规范):《建筑基坑支护技术规范》(JGJ120-2012);《基坑工程技术规程》(DB42/159-2012);《建筑地基基础技术规范》(DB42/242-2003);5)关于印发《危险性较大的分部分项工程安全管理办法》的通知(建质【2009】87号文);1.2 编制原则1)本方案严格按照设计文件、规范和质量评定与验收标准编制;2)综合考虑土方开挖量、土方运距、土方施工顺序、地质条件等因素,进行土方平衡,合理调配,减少重复挖运。
土方开挖施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX工程项目2. 工程地点:XX市XX区XX街道3. 工程规模:本项目总建筑面积约XX万平方米,包括住宅、商业、地下车库等。
4. 施工周期:根据工程实际情况,预计总工期为XX个月。
二、施工方案编制依据1. 国家及地方相关法律法规、规范、标准2. 工程设计文件及图纸3. 施工合同及工程量清单4. 施工现场实际情况5. 施工单位自身施工经验和能力三、施工组织设计1. 施工组织机构成立土方开挖施工项目部,下设施工技术组、质量保证组、安全文明施工组、材料设备组、进度控制组等。
2. 施工人员配备根据工程实际情况,配备相应数量的施工人员,包括施工队长、技术员、质量员、安全员、材料员、测量员等。
3. 施工机械设备根据工程需求,配备挖掘机、装载机、自卸汽车、平板车、推土机、洒水车等机械设备。
四、施工工艺流程1. 施工准备阶段(1)现场勘查:对施工现场进行详细勘查,了解地形、地貌、地质条件等。
(2)施工图纸会审:组织相关部门对施工图纸进行会审,明确施工内容、技术要求、质量标准等。
(3)编制施工组织设计:根据工程实际情况,编制土方开挖施工组织设计。
(4)施工人员培训:对施工人员进行技术培训和安全教育。
(5)材料设备准备:根据施工计划,提前准备所需材料设备。
2. 施工实施阶段(1)测量放样:根据设计图纸,进行测量放样,确保开挖边界准确。
(2)开挖作业:采用挖掘机、装载机等机械设备进行土方开挖,确保开挖深度、宽度、坡度等符合设计要求。
(3)土方运输:采用自卸汽车、平板车等运输工具,将开挖的土方运至指定地点。
(4)边坡防护:根据实际情况,采取土钉墙、锚杆支护等边坡防护措施,确保边坡稳定。
(5)排水设施:设置排水沟、集水井等排水设施,确保开挖过程中排水畅通。
(6)质量检查:对开挖过程进行质量检查,确保开挖质量符合设计要求。
3. 施工收尾阶段(1)清理现场:对施工现场进行清理,确保场地整洁。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目 录 一、工程概况与地质条件„„„„„„„„„„„„„„„„1 二、土方开挖原则和开挖顺序„„„„„„„„„„„„„„1 三、土方挖掘和运输„„„„„„„„„„„„„„„„„„3 四、施工技术措施„„„„„„„„„„„„„„„„„„„5 五、监控和抢险措施„„„„„„„„„„„„„„„„„„6 六、安全技术措施„„„„„„„„„„„„„„„„„„„7 七、文明施工措施„„„„„„„„„„„„„„„„„„„8 八、基坑内排水措施„„„„„„„„„„„„„„„„„„8 九、土方回填„„„„„„„„„„„„„„„„„„„„„9
·
-1- 温州市***********地块建设工程 土 方 开 挖 施 工 方 案
本工程地下室二层(局部一层),基坑开挖深度未5250-10300mm,结合周边场地情况,地下室负二层基坑支护采用钻孔桩加两道砼内支撑体系,排桩外侧采用水泥搅拌桩止水帷幕。一层地下室部分采用钻孔桩加一道砼内支撑体系,排桩外侧采用水泥搅拌桩止水维护。对开挖较深的电梯井位置采用水泥搅拌桩进行坑中坑支护。土方的开挖原则和开挖顺序将直接影响到基坑支护的安全性和稳定性。因此本工程的土方开挖非常重要,在土方开挖施工时必须严格按照基坑支护方案和本施工方案进行实施。
一、工程概况与地质条件 1、****工程位于温州市****,西面为****大道,南面为****,东面为直河,北面为规划道路和铁道。本工程分为三个标段,本标段位于本工程东北部分,南面与Ⅲ标地下室相连,西面与Ⅰ标地下室相连,基坑支护主要在东面和北面。 2、本工程±0.000相当于黄海高程6.500m,场地内自然地坪标高为4.100m,即相对标高-2.400m。 3、该工程基础采用机械钻孔灌注桩。本工程设地下室二层,地下负一层底板顶标高为-5.50m,底板厚450mm,基坑周边承台高度为1100-1800mm;垫层为100mm厚素混凝土找平层、200mm厚片石灌砂垫层,基坑开挖深度为负一层:3.80m(至底板垫层底)、5.20m(至承台垫层底)。地下负二层底板顶标高为-9.40m,底板厚500mm,二层底板开挖至垫层底标高为-10.20(底板垫层底)、-11.20m(承台垫层底),与负一层高差4.70m、5.70m。 4、场地工程地质条件:根据浙江省工程勘察院提供的《****岩土工程勘察报告》,本工程基坑支护所涉及的土质描述为: 1:素填土, 松散, 顶板标高:5.86~3.48m,层厚:0.20~2.50m, 杂色,松散,主要由块石、碎石等组成,径30~50cm左右,最大可达100cm以上,为新近回填塘碴,局部以粘性土混碎石等为主。 2:粘土, 软可塑, 顶板标高:4.70~2.86 m, 层厚:0.60~1.60 m, 灰黄色,软可塑,无层理,高压缩性,含少量铁锰质氧化斑点,局部为粉质粘土,有光泽,干强度高,韧性高。 · -2- 3-1: 淤泥, 流塑, 顶板标高:3.50~1.68 m, 层厚:0.50~14.60 m, 灰色,流塑,无层理,高压缩性,含少量贝壳碎片及粉土团块,局部为淤泥质粘土或淤泥质粉质粘土,有光泽,干强度高,韧性高。 3-2: 淤泥, 流塑, 顶板标高:-9.70~-11.85 m, 层厚:1.40~16.50 m, 灰色,流塑,无层理,高压缩性,含少量贝壳碎片及粉砂团块,局部为淤泥质粘土或淤泥质粉质粘土,有光泽,干强度高,韧性高。 3-3': 贝壳土, 松散, 顶板标高:顶板标高:-11.89~-27.30 m, 层厚:0.50~4.20 m, 灰白色,贝壳径一般2~5mm,含量40~55%,含少量粉砂,含量20~30%,其余为粘性土。 3-3:淤泥质粉质粘土, 流塑, 顶板标高: -22.32~-28.75 m, 层厚:0.70~11.00 m, 灰色,流塑,无层理,高压缩性,含少量贝壳碎片及粉土粉砂团块,局部为淤泥或淤泥质粘土,稍有光泽,干强度中等,韧性中等。 地基土物理力学指标一览表
编号 土 名 厚度(m) 重度γ (kN/m³) 粘聚力C (kPa) 内摩擦角φ (度) 含水量Wo (%) 1 素填土 1.35 (18) (6) (10) 2 粘土 0.6 17.9 26.9 13.4 38.9 3-1 淤泥 7.55 15.6 13.5 7.1 70 3-2 淤泥质 8.98 15.5 14.4 7.3 67.9 3-3’ 贝壳土 2.35 3-3 淤泥质粘土 5.85 16.7 15.6 6.8 44.3 5-2 粉质粘土 18.8 33.2 15.7 30.1
二、土方开挖原则和开挖顺序 本工程负二层地下室全部位于负一层地下室中央,负二层地下室边线距离负一层地下室边线27~65m,由于本工程地下室结构型式特殊,负二层地下室的基坑支护型式也比较特殊,先在负二层基坑外围打一排Φ700@900的简易钻孔灌注桩,然后在桩顶设1000×700冠梁与负一层地下室底板浇筑成一个整体,从而形成一个整个有效的基坑支护结构。鉴于本工程基坑支护型式特殊,土方开挖可明显分为两个阶段进行:第一阶段为负一层地下室基坑支护与负一层地下室范围的土方开挖;第二阶段为负一层地下室底板和负二层基坑支护冠梁施工完成后进行负二层地下室土方开挖。 · -3- 1、第一阶段:负一层地下室范围内的土方开挖: 由于本工程负一层基坑支护主要为搅拌桩加喷锚形式,为边开挖土方边进行支护施工的工艺,对土方开挖与支护施工的配合有严格的要求。为了使本工程支护结构做到绝对安全可靠,土方开挖分为两个小阶段进行。第一小阶段:土方开挖主要是配合土钉喷锚支护分层分段作业,及时准确的提供土钉和喷锚作业面。先用挖土机在基坑外围线挖一层1.2-1.5m深,5-7m宽带,使基坑四周形成一条槽行,留下中间土体,不得擅自乱挖,在支护作业完后3天内不得进行下层土体开挖,土方开挖应服从支护施工负责人的调度。根据土层力学性能每层挖土深度H必须保证为锚杆以下500mm为宜。为了配合好基坑支护,支护施工时,每层土方开挖的深度为该层锚管下300~500mm,第一层可以通挖,第二层分层分段开挖,每段不超过12M,第三层每段不超过8M。第二小阶段:当支护完成最后一层土钉和喷锚施工达到强度要求后,可进行大规模土方开挖至底板垫层底,大面积退土时,为了不损坏桩头分两层挖土,合理安排退土汽车运输的路线。
基坑大面积挖土时:采用“五边”法,即边挖土、边凿去工程桩高于桩顶多余部分、边铺片石灌砂基层、边浇筑素砼垫层、边砌地梁、承台底与低于底板底的砖胎模,土方退土的进度必须与后续工序相适应,不能让基坑底的土体过分暴露,影响基坑的稳定。 在四周地梁砖胎膜完工后,及时在支护结构与砖胎膜之间回填土方以增加被动土压力,保护好坡脚的稳定。考虑到工程桩外露长度较长,挖土机在一个部位开挖过深对工程桩非常不利,土方应严格分层开挖,分层开挖深度第一层深度不超过2.5m。(考虑到场地现场的实际情况,喷锚施工前将现场矿渣挖去500左右,作为现场临时道路的回填材料。) 由于本工程土方主要由西北面大门外运出场,地下室土方开挖的顺序按照平面分区图中的顺序进行。挖土过程中注意留出运土车的行车路线。详见土方开挖分区和开挖线路图。(附图) 2、第二阶段:负二层地下室范围内的土方开挖: 由于该范围内土方开挖深度较深,平均开挖深度约为8.20m,现场所采用的PC200型反铲式挖掘机不能一次挖到底,必须进行分层开挖。由于本工程自然地坪下1.50m以下全部为淤泥,非常容易发生塌方、破坏工程桩等质量安全事故,为此该部分土方开挖时必须严格按以下措施进行(详见附图): ①土方开挖必须分层进行,第一层开挖土层厚度约为5.0m左右,按1:1进行放坡。 · -4- ②第一层土方开挖后及时凿除桩头。 ③然后在挖掘机行走道路上回填1.5m左右厚矿渣,矿渣上铺铁板。 ④将反铲挖掘机开到铁板,挖掘机停在铁板上挖除下层土方至底板垫层底标高。挖土时按1.5:1进行放坡。 ⑤停在下部的挖掘机将挖出的土方转运到中间平台,由停在地面的挖掘机挖运装车。
三、土方挖掘和运输 一)土方开挖、外运 本工程土方开挖外运量约92100立方米,采取机械开挖,人工配合,自卸载重汽车运输。每天按1500方计算,计划土方施工工期为60天。挖土机械采用反铲挖掘机(W1-100),分两个工作面进行。 挖土机及运输车数量计算(本工程位于市区,暂考虑环保因素土方外运只能利用晚上施工,故只能考虑一班作业) 本工程配备4台W1-100(臂长10 m)反铲挖掘机,在基坑支护期间外运部分土方,则4台挖土机可满足60天挖土工期的要求。 运土汽车数量: 采用8m3自卸载重汽车运土,按每小时两趟计算,即每次循环时间为30分钟,则每台挖土机需用汽车数计算如下: · -5- 二)施工部署 1、施工进度计划:总工期为60天,(后期30天为地下室穿插施工)白天以配合支护为主,晚上以土方外运为主。 2、劳动力安排:设专职挖土管理人员4名,场内清理(含冲洗汽车)人员4名,其它配合清土普工30名,共计37人。 3、施工机具配备计划: 序号 设备名称 型号规格 单位 数量 备 注 1 反铲挖土机 PC200 台 4 土方外运挖土 2 反铲挖土机 PC200 台 1 用于配合支护挖土 3 自卸汽车 8 m3 辆 32 土方外运 4 潜水泵 3KW 台 20 集水井排水 5 污泥泵 5KW 台 3 泥浆水排水 6 水准仪 DS3 台 2 水准测量和基坑监测 7 全站仪 NTS-352 台 1 水准测量和基坑监测 8 经纬仪 DJ2 台 1 放线测量和基坑监测 9 高压冲洗机 台 2 三)挖土注意事项 1、工程挖土按照先深后浅的原则以及基坑支护结构稳定性要求进行挖土施工。开挖时要确保开挖面要放足够的坡度(1:2),防止土体滑坡, 坚决杜绝桩被破坏的事故发生。 2、在大面积土方开挖时,严格控制对承台和地梁的开挖范围及深度,挖最后一层土时,留出300mm厚的土改由人工清理,以免超挖对基底土体产生扰动。人工清理土方用人力传运或用塔吊吊运至挖机挖土处,然后由机械挖运出场。 3、在挖电梯井、承台和集水井部位时,施工技术人员配合及时放好灰线并钉入竹片或木桩,控制好竹片和木桩顶标高,以明确需要挖的位置,挖机只要挖出大致形状即可,剩余土方由人工清理修整,以免基底土体产生扰动。 4、挖土时当汽车不能及时到位时,余土需要进行集中堆放,但堆放的土不能超过24小时,防止雨后土体滑坡,堆土时根据基坑支护的安全要求不得堆放在基坑周围。 四、施工技术措施
