天然气长输管道施工技术总结

安徽深燃项目施工技术总结
尊敬的分公司领导,我项目部自今年9月20日正式开工以来,项目部各项工作目前除管道穿跨越工程、试压吹扫工作及地貌恢复工作尚未进行外,其余大部分工作都在有序进行中。

现将安徽深燃长丰乡镇天然气管道输配系统工程工序及经验做一下小结,以供参考。

一、测量放线
本工程管道所经位置较偏僻且障碍较多,施工属野外作业,施工时为保证连续施工,必须提前扫除沿途障碍。

施工作业带宽度一般由设计单位确定,既要保证施工方便,又要防止造成耕地浪费。

故我方按照规定,作业带宽度一般以14-16米为宜,但穿跨越及沟渠埋深处,可考虑16-20米。

放线时应放出曲率半径满足设计的圆滑曲线,在地势起伏处及管道弹性敷设段还需打加密桩,用于指导布管,主线路与管道、光缆等隐蔽工程交叉时,应在交叉出做出明显标志。

放线时,应放出施工作业带边界线和中心线三条线,并撒白灰标记。

二、防腐钢管的倒运与布管
管道倒运及布管时应保证不损坏防腐层,吊装时用专用钩夹钩吊管道两端管口,也可以用钢丝绳穿套胶管或用尼龙吊带,钢管堆放时应铺垫沙袋或软垫。

布管时,如果地表坚硬或有石块,需对地表进行清理,不能将管道从拖拉机上直接滚下。

管道之间应错开一个管口,方便管内清扫、坡口清理及起吊。

吊装防腐钢管时,还需注意保护管口不受破坏,以免影响对口及焊接质量。

三、管道的组队及焊接
组对前,可使用自制清管器对进行管内清扫,管口清理使用电动钢丝刷及磨光机。

组对时避免强力校正管道错口及保护防腐层,每日施工结束后应将焊好管段进行封口处理,避免杂物进入。

管子组对使用挖机和外对口器进行,现场取土方便,可将管道用土推垫高50公分左右,方便继续组对焊接、无损检测和防腐补口等工作。

对口时,坡口角度、钝边、对口间隙及错边量应达到设计要求,同时为保证通球扫线,所用弯头曲率半径应大于等于5倍公称直径。

管道焊接采用下向焊接方式,焊条打底,焊丝盖面。

焊条采用E6010 3.2纤维素焊条,焊丝采用E7018 2.0焊丝。

焊工必须经过专业培训,并通过考试合格后方可上岗。

四、无损检测
焊缝按照SY4056-93和SY4065-93标准执行,进行100%射线探伤和100%超声波探伤。

外观检验合格的焊口,在焊缝上游距离焊缝60公分处用白色记号笔进行编号,编号方
法为工程地区拼音首字母+施工单位拼音首字母+桩号+焊口序号,此方法标记清晰,有助于单位工程的划分,焊口数量的统计及里程桩的埋设。

不合格的焊口应尽早安排返修,返修长度应大于5公分,当返修焊缝总长度大于周长的30%或焊缝表面及内部裂纹大于周长的8%或裂纹间距小于20公分或同一部位返修次数超过两次,应割去重焊。

五、管道防腐绝缘及补口补伤
钢管防腐绝缘层的质量直接关系到长输管道的安全运行及使用寿命,所以防腐绝缘须严格执行国家标准。

钢管要有出厂合格证,到场时须对防腐成品管进行检查验收,并用电火花检测仪检查绝缘的可靠性。

防腐补口补伤时,除锈按设计要求须达到Sa2.5级,采用聚乙烯热收缩套补口方式。

六、管沟开挖
管沟开挖按设计蓝图及并结合现场实际情况进行,管沟边坡按地下水位及土壤类别
情况确定,要能保证不塌方。

管沟开挖的深度按要求应达到1.8米。

沟底焊接弯头、死口处为方便施工,沟底宽度应每边增加1米,深度增加0.6米。

开挖管沟时不可两边堆土,应将机械设备不易同行的一侧作为堆土侧,堆土距离沟边不小于0.5米,以防止塌方和管子落入沟中。

七、管道敷设及管沟回填、标志桩埋设
管道下沟前,管道须进行电火花检测,管沟须进行清理积水和塌方,保证管道在沟内不悬空。

管道下沟采用两台机械平稳起吊,吊点避开焊缝,吊具选用尼龙吊带,动作要正确平稳,防止沟上管道出现溜管伤人。

一次起吊不要太长,防止管道自重引起的弯曲破坏防腐绝缘层。

管道回填之前,特别注意检查阴极保护测量桩,其引线必须焊接牢固。

对于未完工作量如连头处、阳极保护综合测试处须提前做好预留。

管沟回填土必须清洁无垃圾杂物,回填土上方留有30公分沉降余量。

为提高施工的连续性,管沟回填后就可以就行里程桩和标志桩的埋设。

标志桩和里程桩可以合并,每一公里一个。

转角大于5度的拐点须设置转角桩,穿跨越、固定支墩与管道电缆交叉处需设置标志桩。

八、穿跨越工程
本工程的穿跨越段管道壁厚由6.3毫米增至7.1毫米,穿跨越段在施工之前必须进行强度和严密性试验,并用高压电火花检测仪测试其绝缘层是否合格。

对于公路及铁路,一般采用顶管穿越法。

对于较大河流,一般采用水平定向钻机穿越法。

对于小河流,可进行筑坝、排水开挖穿越,特别是小型公路和少水无水的河流,尽量采用大开挖方式穿越,
九、管道分段试压及通球
管道试压应根据水源、排水条件等因素确定试压段,试压前应进行压缩空气通球清管,清管球最好选用带电子装置的电子清管器。

若球受阻,可以适当提高运行压力,但严禁超过管道运行压力,无法排除故障时,可降至常压,采用开天窗法处理卡球故障。

试压充水采用水压推球充水,这样可以避免在管线高点开孔安装放空阀而削弱管道强度。

试压升压应分阶段进行。

对于试压中发现的问题,应将压力泄放至常压方可进行抢修作业,在升压过程中不得进行管道检查,特别在卡球情况下应做好操作人员的安全防范。

值得一提的是山区和丘陵地带的输气管线由于水源困难、管道存在静水压力等因素,可采用气压试验代替水压试验。

十、管道整体试压及干燥
分段试压的管道连通后,应进行整体试压和全线吹扫,全线吹扫的吹扫口应选择地势较高,人眼稀少的地方,并进行严密监护,吹扫口及放空管必须有可靠的接地装置,以防静电引起火灾。

输气管道投产前,应用吸湿剂对管道进行干燥。

十一、地貌恢复
地貌恢复为长输管道的最后一道工序,一般采用机械配合人工进行沟渠、道路及管沟的恢复,对于地势低洼、河流或沟渠处,还应在雨季来临之前进行水工保护,防止天长日久,水流冲垮管沟,管道暴露在外受损害。

完成了以上工序,也就完成了整个工程的全部施工。

在实际施工中,我们应根据现场实际情况,掌握运用当今长输管道设计及施工的最新标准规范,并注意长输管道建设经验的积累和应用,不断提高长输管道的建设施工水平,为公司的发展贡献出自己的一份薄力。

雷江林
2012年12月9日。

合集下载

天然气长输管道工程水保施工方案

天然气长输管道工程水保施工方案

天然气长输管道工程水保施工方案
引言
天然气长输管道工程是工业发展的关键基础设施,其建设涉及到环境保护和生
态保育等重要问题。

为了最大程度地减少施工对周边环境的影响,采取水保施工方案是必不可少的。

本文将针对天然气长输管道工程的水保施工方案进行探讨和总结。

施工前期准备
在进行天然气长输管道工程施工前,应进行全面的勘察和评估,确定施工区域
的地质、水文等情况,制定详细的施工计划。

同时,要充分了解当地的环境法规和标准,明确施工过程中需要遵守的相关规定。

施工过程水保措施
1.道路施工防尘措施
在进行道路施工时,应采取湿法施工,使用洒水车定时喷水,防止扬尘产生,减少对当地空气质量的影响。

2.土方开挖施工
在进行土方开挖时,应采取适当的坡度和护坡措施,防止坡地滑坡和土方坍塌,保护施工区域的植被和水源保护区。

3.管道铺设施工
在进行管道铺设时,应避免直接破坏植被,采取越道施工或迂回施工的方式,减少对周边环境的影响。

4.施工水源管理
在施工过程中,要合理利用当地水源,减少对周边水资源的浪费,同时要避免污染水源,确保当地居民的饮用水安全。

施工结束后的环境整治
在天然气长输管道工程施工结束后,应进行环境整治工作,恢复原有的生态环境。

包括植被恢复、土壤保护、水源管理等工作,确保施工区域的生态环境得到有效保护和修复。

结语
通过采取科学的水保施工方案,可以最大限度地减少对周边环境的影响,保护生态环境,实现可持续发展的目标。

在天然气长输管道工程的施工过程中,水保措施的严格执行是非常重要的,希望相关单位和施工人员能够认真贯彻落实,为保护环境、促进可持续发展做出积极的贡献。

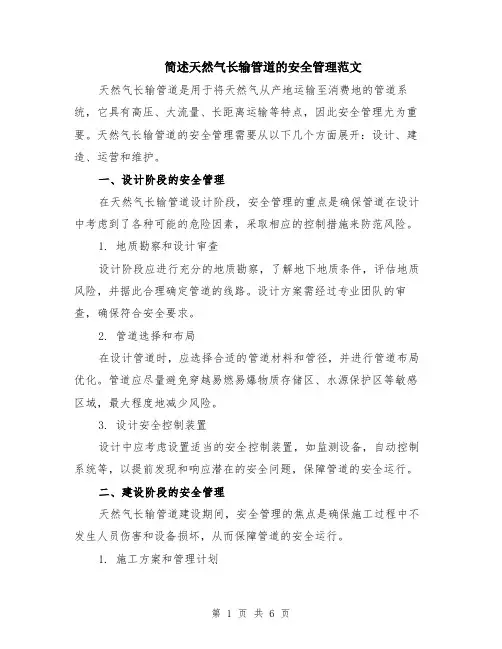

简述天然气长输管道的安全管理范文(二篇)

简述天然气长输管道的安全管理范文(二篇)

简述天然气长输管道的安全管理范文天然气长输管道是用于将天然气从产地运输至消费地的管道系统,它具有高压、大流量、长距离运输等特点,因此安全管理尤为重要。

天然气长输管道的安全管理需要从以下几个方面展开:设计、建造、运营和维护。

一、设计阶段的安全管理在天然气长输管道设计阶段,安全管理的重点是确保管道在设计中考虑到了各种可能的危险因素,采取相应的控制措施来防范风险。

1. 地质勘察和设计审查设计阶段应进行充分的地质勘察,了解地下地质条件,评估地质风险,并据此合理确定管道的线路。

设计方案需经过专业团队的审查,确保符合安全要求。

2. 管道选择和布局在设计管道时,应选择合适的管道材料和管径,并进行管道布局优化。

管道应尽量避免穿越易燃易爆物质存储区、水源保护区等敏感区域,最大程度地减少风险。

3. 设计安全控制装置设计中应考虑设置适当的安全控制装置,如监测设备,自动控制系统等,以提前发现和响应潜在的安全问题,保障管道的安全运行。

二、建设阶段的安全管理天然气长输管道建设期间,安全管理的焦点是确保施工过程中不发生人员伤害和设备损坏,从而保障管道的安全运行。

1. 施工方案和管理计划施工阶段应编制详细的施工方案和管理计划,明确工作任务、责任分工和工作流程,确保施工的有序进行。

2. 安全培训和教育在施工前,应对所有参与人员进行必要的安全培训和教育,包括安全操作规程、紧急事故处理等方面的知识,提高员工的安全意识和操作水平。

3. 安全监控和事故预防在施工期间,应设立专门的安全监控岗位,并配备必要的安全监控设备,及时发现和处理安全隐患。

同时,定期进行安全巡查和隐患排查,及时采取措施消除潜在风险。

三、运营阶段的安全管理天然气长输管道进入运营阶段后,安全管理的关键在于确保管道的安全运行,防范事故的发生。

1. 定期检修和维护运营期间应定期对管道进行检修和维护,确保设备的正常运行。

重点检查管道的密封性、防腐蚀措施和安全阀的功能等,及时进行维修和更换。

油气管道施工技术资料

油气管道施工技术资料

第3 页
第4 页
二、长输管道线路施工技术
1、长输管道线路施工程序 长输管道线路工程施工主要分为:施工准备,材料、管道 附件验收,交接桩及测量放线,施工便道修筑及施工作业带清 理,材料、防腐管的运输及保管,管沟开挖,布管及现场坡口
加工,管口组对、焊接及验收,管道防腐和保温工程,管道下
沟及回填,管道穿(跨)越工程及同沟敷设,管道清管、测径 及试压,输气管道干燥,管道连头,管道附属工程,健康、安 全与环境和工程交工验收。
第5 页
二、长输管道线路施工技术
线路交桩
测量放线
便道修筑、施工作业带清理
防腐管运输与保管
管沟开挖
现场防腐补口补伤
焊接及检验
管口组对
布管
穿越工程
下沟
回填
管线连通
清管、试压、干燥
连头
附属工程施工
水工保护
地貌恢复
第6 页
二、长输管道线路施工技术
2、线路交桩和测量放线 线路交桩由业主或监理组织,设计单位和施工单位共同参加,在现场
第7 页
二、长输管道线路施工技术
第8 页
二、长输管道线路施工技术
3、施工便道修筑(扫线) 选择适当的位置,尽量利用现有的乡(山)间小路修筑施工便道。
一般采用单斗挖掘机、铲运车、推土机进行作业,个别基岩地段采用
松动爆破配合开拓;个别地段无乡(山)间小路可依托的,采用削方 的办法开拓便道
第9 页
二、长输管道线路施工技术
5
错口和错口校正要求
6 7
钢管短节长度 管子对接偏差
第16页
二、长输管道线路施工技术
第17页
二、长输管道线路施工技术
从国内20世纪50年代第一条长输管道建设开始,至今已有半个世纪, 国内管道现场焊接施工大致经历了焊条电弧焊上向焊、焊条电弧焊下

天然气管道施工技术

天然气管道施工技术

6、管道连接 返修
焊缝返修,应符合下列规定: 1 焊道中出现的非裂纹性缺陷,可直接返修。 2 当裂纹长度小于焊缝长度的8%时,应使用评定合格
的返修焊接规程进行返修。大于8%时所有带裂纹的焊缝 必须从管线上切除。
3 焊缝在同一部位的返修,不得超过2次。
6、管道连接 防腐
高压、超高压埋地钢管宜采用三层结构聚乙烯防腐,防 腐层在工厂预制。地下管焊缝或地上管采用环氧粉末或 辐射交联聚乙烯热缩套等防腐材料。
应在检查合格后方可进行下一道工序。 3、管道出、入土的防腐层应高出地面100mm以上,应在地
面交界处的管外采取包覆热收缩套或其他防护性措施。
7、管道下沟与回填
1、管线的焊接、无损检测、补口完成后,应尽快下沟。 2、下沟前,应复查管沟深度,清除沟内有损防腐层的异物。 3、管道下沟宜使用吊管机,严禁使用推土机或撬杠等非起重机具。 4、管道下沟前,应使用电火花检漏仪检查管道防腐层,如有破损 或针孔应及时修补,检测电压应符合设计或现行有关标准的规定。
2、作业带清理
施工作业带宽度应根据施工方案、考虑经济利益、 确保施工质量、安全等条件适当的施工作业带, 并对作业带宽度内进行清理。
3、防腐管运输及保管
防腐管应捆扎牢固,应对防腐层进行保护,防腐 管与车架或立柱、防腐管之间、防腐管与捆扎绳 之间应使用软质材料衬垫。
3、防腐管运输及保管
堆放场地应设置明显安全警告标志,并在管场周 围拉设警戒线,防止非施工人员进入发生人身危 险。有条件时较大的堆放场应设专人监护。
6、管道连接 防腐
管材本体防腐在工厂预制后质量检验合格。检验合格的管道 交付施工现场使用,现场施工人员进行补口防腐,补口防腐 采用热缩套防腐,管道补口防腐质量应检验外观、厚度、漏 点及粘结力等四项内容。

长输天然气管道工程的施工特点及要点探讨

长输天然气管道工程的施工特点及要点探讨

长输天然气管道工程的施工特点及要点探讨王嘉祺(山东济华燃气有限公司,山东济南250000)[摘要]文章探讨了长输天然气管道工程的特点,发现长输天然气管道工程具有施工难度高,施工难度大的特点,基于此,对长输天然气管道工程施工过程中的施工要点进行了探讨,以期为从业者提供借鉴。

[关键词]天然气管道;管道工程;施工特点;施工要点文章编号:2095-4085(2019)07-0111-02随着科学技术的不断进步,长运距,大管径,高压力管道成为了当今天然气管道的发展主流。

同时,也要求我们用新思想,新方法来确保天然气管道工程的施工质量,保证居民安全用气⑴。

1长输天然气管道的工程特点长输天然气管道工程的管道直径较大,管道内压力较高,同时输气量较大,埋地铺设是其主要布置形式。

长输天然气管道工程中,除非遇到特殊情况而需要改线之外,其余情况下均不改线,多采取直埋的方式,原因在于直埋能够尽量减少由于地形限制而给工程带来的不良影响,这种做法在确保了管道运行过程中的安全性的同时,也缩短了运输距离,因此是安全又经济的埋设方式。

长输天然气管道工程对环境造成的污染较小,施工过程中基本不对环境造成过大污染。

长输天然气管道工程的距离长,建设时间长,工程投入大。

施工时点多,线长,面大,由于多为野外施工的缘故,施工的社会依托性不强,施工过程中容易受到人文环境和天然环境的影响。

施工过程中常见剔除地表植被,挖地表,掘隧道以及河道穿越等工程,施工现场常见施工材料和管道等临时堆放,这种现象也导致容易对周围环境造成破坏⑵O2长输天然气管道施工要点2.1控制材料质量为了确保长输天然气管道的施工质量,施工过程中必须严格控制施工材料的质量。

为了确保材料的型号,规格与施工图纸中的材料的型号与规格保持一致,必须按照设计图纸中的材料进行材料的选购。

材料进场时必须重视对材料的检查,确保进场的材料都是质量合格的优质材料,材料进场后需要尽快使用以保证质量。

进行阀门的安装前,必须先进行水压实验,待确认合格后才开始使用。

天然气长输管道施工技术浅析

天然气长输管道施工技术浅析

1 前
言
最 佳 线 路 进 行 放 线 ; 2 管 道 施 工 占地 不 应 超 过 8 () m, 按 管 道 占地 两 侧 范 围 认 真 划 分 临 时 占地 界 线 ,用 白 灰 撒 出 边 界 ; 3) 线 与 地 下 构 筑 物 相 遇 时 , 线 时 ( 管 放 应 在 两 物 交 叉 两 端 一 定 范 围 内 标 明 ;4) 施 工 作 业 ( 按 宽 度 清 理 施 工 作 业 带 , 施 工 作 业 带 草 、 物 、 筑 将 杂 构
随 着 我 国 天 然 气 和 石 油 工 业 的 不 断 发 展 ,对 天
然 气 管 道 施 工 的 要 求 越 来 越 高 。 天 然 气 长 输 管 道 工
程 由于具 有线 路 长 、 区跨度 大 , 地 自然 地 形 、 质 、 地 地
貌 差 异 性 大 , 项 工 程 多 , 装 工 艺 独 特 , 道 安 全 单 安 管 性 要 求 高 , 径 大 , 力 高 等 特 点 , 得 天 然 气 长 输 管 压 使 管 道 的 施 工 要 求 就 更 高 。本 天 然 气 长 输 管 道 工 程 供
Ab t a t W i h o tn o s d v lp n f C i a S n t r lg s a d ol i d s ̄,t e rq ie n o a u a a i e i e sr c : t t e c n i u u e eo me to h n ’ au a a n i n u t h h e u r me t fr n tr lg s p p l n c n t c in i e o n ce s gy s i tBe a s f o g d sa c , ag imee n ih p e s r f h n itn et n p r t n o sr t b c mi g i r a i l t c. c u e o n - it n e lr e d a tr d h g r su eo e l g d s c r s ot i u o s n n r l a t o a a ao

长输管道焊接施工百口磨合技术要求和质量控制

长输管道焊接施工百口磨合技术要求和质量控制摘要:随着经济的快速增长,对于能源的需求也日益加大,作为当今社会三大能源运输方式之一,管道运输更为经济化、效率化,所以,对于长输管道的施工建造也如雨后春笋般在各地生根。

在施工中,技术水平不断提高、施工工艺趋于成熟,对安装质量要求也越加提高。

为保障国家管网新形势下管道工程建设焊接施工的效率和质量,从焊接施工的首道工序——百口磨合作为切入点,分析影响长输管道工程焊接质量的各种因素,总结百口磨合施工的技术特点,针对影响焊接质量的关键因素拟定百口磨合阶段相对应的质量控制措施,严格落实百口磨合质量管理要求,在建管融合背景下助推管道工程建设行业健康、安全、绿色发展。

关键词:长输管道;焊接;百口磨合引言长输管道属于特种设备中压力管道的一种,是输送石油天然气的重要载体,关系着国家地区能源安全,其本体安全性也备受关注。

长输管道在施工安装环节,其焊接接头的质量将直接影响管道的本质安全。

而百口磨合作为管道线路工程焊接施工的首道工序,是拉开管道工程建设序幕的第一步,可直接影响管道焊接施工现场作业能否顺利启动,进一步验证焊接工艺规程的可靠性,提升焊接人员施工熟练程度,最终保障管道焊接施工的全过程质量。

1长输油气管道安全管理重要性在油气运输管道输送过程中会受到多种因素的共同作用和干扰,其中包括各种自然灾害和人为因素等。

这些都对于管道正常的输送构成了严重威胁,如:引发火灾事故和爆炸事件概率相对较大等等。

所以,为了能够更好地保障油气长输管道的安全稳定运行,就需要采取科学合理的措施来降低管道输送过程中的风险,从而有效提高整个管道系统安全水平。

本文主要分析了影响长输管道安全的关键要素以及其对于长输管线安全运营的建议。

2管道焊接2.1材料的检查检查焊材质量证明文件中,材质成分及力学性能是否符合技术要求、是否具有可追溯性,是否按规范要求的抽检比例、检查项目进行复验、复验报告是否真实有效等。

2.2过程记录的管理当天的材料发放与回收、对材料的烘干、保温等记录,应真实、准确、及时;焊接台账能直观反映焊接情况,其检查应与实体相结合,该部分的检查在后文详细描述。

天然气长输管道下向焊施工工法

天然气长输管道下向焊施工工法中国化学工程第三建设公司ZHGF-03-24天然气长输管道下向焊施工工法,适用于直径不小于Φ159mm,材质为碳素钢及普通低合金钢的输油、输气管道对接焊缝手工电弧焊全位置下向焊接。

本工法获公司技术进步成果一等奖。

一.施工工艺和操作要点㈠下向焊适用管材1.输油、输气用钢管应符合下列标准要求:1.GB9711-88《石油天然气管道用螺旋缝埋弧焊钢管》;SY5297-91《石油天然气输送用直缝电阻焊钢管》;GB8163-87《输送流体用无缝钢管》;2.采用国外钢管时,应符合如下要求:APIspecsl《管线管规范》系列(无缝钢管和焊接钢管)有a,b,x42,x46,x52,x56,x60,x65级;用非JIS标准热轧卷板t/s52k卷焊的钢管。

㈡下向焊焊条的选用1.下向焊条应符合下列标准及要求:⑴焊条的性能应符合GB/T5117-1995《碳钢焊条》,GB/T5118-1995《低合金钢焊条》的规定。

⑵焊条的焊接工艺性能应满足管道全位置下向焊接要求。

2.国外焊条的选用,应符合如下要求:不同管材作纤维素型下向焊接,焊知选用条件见表1及表2纤维素型下向焊条选用条件表1低氢型下向焊条选用条件表2⑴输油输水管道宜选用纤维素型下向焊条,输气管道宜选用低氢型下向焊条。

⑵两长管段联接的固定口及管子与管件焊接,应选用低氢型下向焊条。

4、焊条的保管及焊前处理⑴管道焊接用下向焊条,必须有产品合格证和同批号的质量证明书。

⑵焊条的存放、烘干、发放、回收应按说明和规定进行。

㈢焊接设备、焊接工艺评定及焊工考试1、管道现场下向焊施工,根据焊材要求和施工条件,应使用性能稳定的直流弧焊机2、下向焊焊工考试应按照《锅炉压力容器焊工考试规则》执行。

3、焊接工艺评定应按照SY4052-92《油气管道焊接工艺评定方法》执行。

㈣焊接1、焊前准备⑴管道下向焊前,应根据焊接工艺评定制定下向焊接及缺陷修补工艺规程。

⑵参加管道施工的电焊工必须持有有效期内的焊工考试合格证书。

天然气长输管道的节能降耗技术措施

天然气长输管道的节能降耗技术措施
1. 管道设计和施工技术:通过优化管道设计和施工工艺,减少管道摩擦损失和泄漏,降低管道的能耗。

比如选择合理的管道尺寸和材质,减少管道弯曲和曲率半径,采用节能
的焊接工艺等。

2. 管道绝热保温技术:在管道外部设置绝热层,减少热量的散失,提高管道的传热
效率。

常用的绝热材料有聚氨酯泡沫、玻璃棉等。

通过绝热保温技术,可以减少管道的能
耗和燃气的热损失。

3. 管道智能监测和控制技术:利用先进的传感器和监测系统,对管道运行状态进行
实时监测和控制,及时发现和修复管道的泄漏和故障,避免能源的浪费。

通过智能监测和
控制技术,可以降低管道的能耗和维护成本。

4. 管道压缩与规划:合理规划管道线路,降低管道的阻力和压缩损耗。

通过压缩站、泵站等设施的布置和调控,合理控制管道的压力和流量,降低管道的能耗。

5. 管道清查与维护:定期清查管道,及时修复和更换老化和损坏的管道部件,保持
管道的运行状态良好。

定期进行管道的冲洗、除垢和防腐处理,延长管道的使用寿命,降
低管道的能耗和维护成本。

6. 管道能耗监测与评估:建立管道能耗监测和评估体系,对管道的能耗进行定期监
测和评估,及时发现和解决管道能耗的问题。

通过能耗监测和评估,可以找出能耗高的节
点和问题,采取相应的节能措施,降低管道的能耗。

通过以上的节能降耗技术措施,可以有效降低天然气长输管道的能耗,提高管道的能
效和运行效率,减少能源浪费,达到节能降耗的目的。

长输管道施工管理中存在的主要问题及解决对策

长输管道施工管理中存在的主要问题及解决对策摘要:天然气长输管道是保障天然气安全运输和使用的关键设施,也是目前大多数国家所采取的天然气主要运输方式之一,对于我国而言,天然气保持良好的运输周转量必须使用到长输管道。

截至2020年,我国天然气的能源需求量占全部能源需求的总量已经增长到10%左右,所以这也意味着天然气长输管道的安全和可靠性必然会受到社会各界的共同关注,为了实现天然气长输管道的稳定运行,必须科学研判天然气长输管道存在的隐患风险,并采取有效的措施,针对不同的风险类型加强施工建设质量和管理质量,以最大限度降低天然气长输管道的使用风险。

关键词:长输管道;施工管理;强化对策引言伴随我国城市化进程的不断加快,天然气在我国城市应用比例逐步增高,天然气管道工程施工总量也不断上升,城市天然气管道施工受工程施工流程以及城市施工环境等因素影响,工程施工内容庞大复杂,技术质量要求高管理难度也相对较大同时,天然气施工管道具有施工工期长、施工跨度广工程内容分散等特点,也进一步造成了工程项目质量管理的困难。

天然气管线施工质量对管线的运行稳定性以及使用安全有直接的影响,许多管线处于城市居民密集区,一旦发生断裂或泄漏事故,后果难以预估,因此应加强对天然气管线施工质量的管理措施研究,提高工程施工质量,确保管线的施工安全。

一、常见天然气运输方式及特点分析由于天然气以空气形式存在,天然气运输的最有效措施是管道运输。

随着该国经济发展的进展,对天然气的依赖增加,导致天然气的使用更加广泛,用户距离越来越远,开采地点偏远,在某些情况下,需要将天然气从一个海洋运到另一个海洋和山区1970年代,科学和技术的进步导致了深冷技术的出现,使天然气能够在较低的温度下转化为稳定的压力液体,然后装载和运输。

因此,目前有两种运输天然气的方式:管道运输和液化运输,可分为海运、卡车运输、油罐车运输等。

这更适合于短距离输送少量气体。

长输管道运输对我国广阔的陆地面积将更加方便和有效。
