土方回填工程量如何计算

合集下载

回填土工程量详细计算

回填土工程量详细计算
室内外高差在0.6米以内时,以室外地坪标 为界;室内外高差超过0.6米以外时,以- 0.6米标高为界,以上为房心回填土以下为 基础回填土
(2)基槽回填
是将墙基础砌到地面上以后,将沟槽填平。填 土通常按夯填项目计算,其工程量按挖方体积 减去设计室外地坪以下埋设砌筑物(包括基础、 基础垫层等)体积计算。 基槽回填土体积=挖槽土方量-室外设计地坪 以下埋入物体积

其中,埋入物体积只能计算至室外地坪面以下部分
(3)基坑回填
指柱基或设备基础,浇筑到地面以上后,将 基坑四周用土填平。此项目也按夯填计算。 基坑回填土体积=挖土体积-室外设计地坪 以下埋入物体

其中,基础体积只能计算至室外地坪面以下部 分。
(4)管道沟槽回填
是指埋设地下管道后的填土,一般也按夯填 计算,其工程量按挖方体积减去管道所占体 积计算。当管道外径小于 0.5m 时,回填土体 积就等于挖土体积,管道所占体积可忽略不 计;当管道外径超过0.5m时,其计算公式为 管道沟槽回填土体积=管道沟槽挖土体积- 管道体积
8.机械挖土的计算
机械挖土,其边缘因机械无法操作,须人工开挖侧壁, 机械挖不到的地方,按施工组织设计的规定计算工程 量;如施工组织设计无规定时,可按下列规定计算工 程量: 挖地下室土方,按机械挖95%计,人工挖5%计算; 非地下室挖土方,按机械挖 90 %计,人工挖 10 %计算。 人工挖土部分按整体土方挖土深度执行相应定额,人 工乘以系数2。
5.机械挖土,挖不到的地方,按施工组织设计 规定计算工程量;如施工组织设计无规定,按 以下规定计算工程量:1)挖地下室土方,按机 械挖土方95%,人工挖土方5%计算。2)非地下 室挖土方,按机械挖土方 90 %,人工挖土方 10% 计算。人工挖土部分按整体土方挖深执行 相应定额,人工乘以系数2。 6.机械挖土定额,土壤含水率是按天然含水 率编制的,含水率大于25%时,定额人工、机 械乘以系数1.15,含水率大于40%时,定额人 工、机械乘以系数1.3。

土石方工程量计算规范

土石方工程量计算规范

土石方工程量计算规范一、土石方工程量计算的基本原则1.按照统一的计量单位进行计算,通常以立方米(m³)为主要单位。

2.采用同一计算公式和计算方法,确保计算结果的准确性和一致性。

3.根据设计要求和技术规范,确定计算工程量的范围和界限。

4.在计算时考虑土石方工程的不同部位(如挖方、填方、边坡等)以及不同的地质情况和土石方材料的特性。

二、挖方工程量的计算1.挖方工程量计算的基本公式为:V=A×h,其中V表示挖方工程量,A表示挖方区域的面积,h表示挖方的平均深度。

2.根据挖方区域的不同形状,采用相应的计算方法,如直线挖方、坡挖方、弯道挖方等。

3.挖方工程量计算时需考虑土石方的扩散系数、回填系数和储备系数等参数,并根据实际情况对计算结果进行修正。

三、填方工程量的计算1.填方工程量计算的基本公式为:V=A×h,其中V表示填方工程量,A表示填方区域的面积,h表示填方的平均高度。

2.根据填方区域的不同形状,采用相应的计算方法,如直线填方、坡填方、弯道填方等。

3.填方工程量计算时需考虑填方区域的压实系数、回填系数和储备系数等参数,并根据实际情况对计算结果进行修正。

四、边坡工程量的计算1.边坡工程量计算的基本公式为:V=A×h,其中V表示边坡工程量,A表示边坡区域的面积,h表示边坡的平均高度。

2.根据边坡的类型和坡度,采用不同的计算方法和参数,如自然边坡、护坡边坡、挡土墙边坡等。

3.边坡工程量计算时需考虑边坡的抛掷系数、储备系数和变坡系数等参数,并根据实际情况对计算结果进行修正。

五、其他因素的考虑1.在土石方工程量计算中,还需考虑其他因素,如场地平整度、开挖坑底的排水处理等。

2.针对特殊情况,如特殊地质条件、难以开挖的部位等,可以采用专门的计算方法和参数进行工程量的计算和确定。

总结:土石方工程量计算规范是土石方工程中非常重要的一环,通过制定统一的计算方法和规定,可确保土石方工程量计算的准确性和一致性。

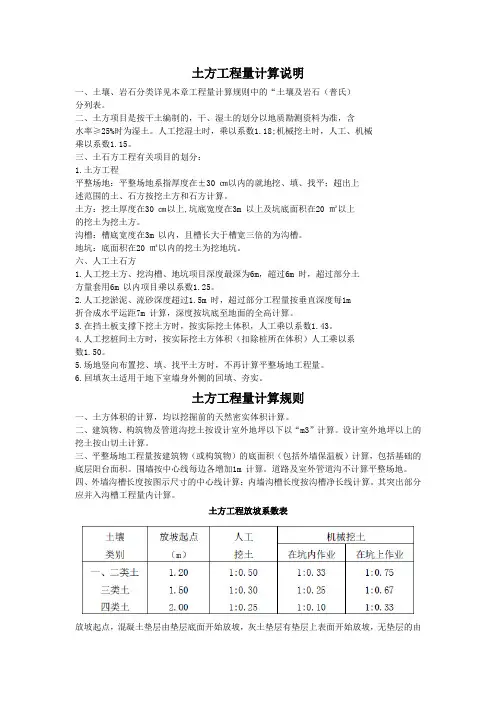

土方工程量计算说明

土方工程量计算说明

土方工程量计算说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。

二、土方项目是按干土编制的,干、湿土的划分以地质勘测资料为准,含水率≥25%时为湿土。

人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。

三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在±30 ㎝以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。

土方:挖土厚度在30 ㎝以上,坑底宽度在3m 以上及坑底面积在20 ㎡以上的挖土为挖土方。

沟槽:槽底宽度在3m 以内,且槽长大于槽宽三倍的为沟槽。

地坑:底面积在20 ㎡以内的挖土为挖地坑。

六、人工土石方1.人工挖土方、挖沟槽、地坑项目深度最深为6m,超过6m 时,超过部分土方量套用6m 以内项目乘以系数1.25。

2.人工挖淤泥、流砂深度超过1.5m 时,超过部分工程量按垂直深度每1m折合成水平运距7m 计算,深度按坑底至地面的全高计算。

3.在挡土板支撑下挖土方时,按实际挖土体积,人工乘以系数1.43。

4.人工挖桩间土方时,按实际挖土方体积(扣除桩所在体积)人工乘以系数1.50。

5.场地竖向布置挖、填、找平土方时,不再计算平整场地工程量。

6.回填灰土适用于地下室墙身外侧的回填、夯实。

土方工程量计算规则一、土方体积的计算,均以挖掘前的天然密实体积计算。

二、建筑物、构筑物及管道沟挖土按设计室外地坪以下以“m3”计算。

设计室外地坪以上的挖土按山切土计算。

三、平整场地工程量按建筑物(或构筑物)的底面积(包括外墙保温板)计算,包括基础的底层阳台面积。

围墙按中心线每边各增加1m 计算。

道路及室外管道沟不计算平整场地。

四、外墙沟槽长度按图示尺寸的中心线计算;内墙沟槽长度按沟槽净长线计算。

其突出部分应并入沟槽工程量内计算。

土方工程放坡系数表放坡起点,混凝土垫层由垫层底面开始放坡,灰土垫层有垫层上表面开始放坡,无垫层的由底面开始放坡。

土方工程量计算

土方工程量计算

土方工程量计算常见的土方工程有:场地平整、基坑(槽)与管沟开挖、路基开挖、人防工程开挖、地坪填土,路基填筑以及基坑回填。

土方工程是建筑工程中最早施工的分部工程,土方工程施工具有工程量大,施工工期长,施工条件复杂,劳动强度大的特点。

4.1.1 项目划分及相关知识土方工程施工方法有人工挖土和机械挖土两种。

土方工程施工过程包括:平整场地、土方开挖、运输、回填压实等。

采用人工挖土时可对工程进行如下列项:场地平整、挖基础土方(挖沟槽、挖基坑、挖土方)、基础回填、房心回填、土方运输;采用机械挖土时可对工程进行如下列项:场地平整、挖基础土方(挖沟槽、挖基坑、挖土方)、基础回填、房心回填、打钎拍底、土方运输。

土方的施工机械有:推土机、铲土机、挖土机、装载机、压实机等。

1.原土打夯:要在原来较松软的土质上做地坪、道路、球场等,需要对松软的土质进行夯实。

这种施工过程叫原土打夯。

其工作内容含:松土、找平、浇水、夯实。

2. 回填土及运土:(1)回填土:回填土分基础回填土、房心回填土两部分。

基础回填土是先有基础挖土,再有基础填土。

房心回填土又叫室内回填土是因为形成室内外高差,而在室外设计地面上、地面垫层以下,房心的部位填设的土体。

(2)运土:运土分余土外运和取土回填两种情况。

3. 场地平整:场地平整就是将天然地面改造成工程上所要求的设计平面,如图4-1-1所示。

图4-1-1 场地平整4. 打钎拍底:打钎拍底是指挖到基础持力层后,为了检查该持力层下部土层情况而采用的一种比较方便简单的检测方法,其原理与动探相似,即根据锤击数及钎体进入土层的深度的关系进行判定。

5. 放坡起点:根据土壤类别,开挖坑、槽在一定深度内,其立壁可以不加支撑也不放坡,这个深度称为放坡起点。

超过此深度必须放坡,如图4-1-2所示。

6. 在基础施工中,按某些项目的工作需要,或因基础较深较狭窄,其所挖沟槽或基坑也会深而狭窄,为便于施工人员施展手脚,或施工机具的工作不受阻限,在挖土时按基础垫层的双向尺寸向周边放出一定范围的操作面积,这种因施工需要所增加的工作面积称为增加工作面,简称工作面。

土石方工程量计算案例及计算规则

土石方工程量计算案例及计算规则

土石方工程量计算案例及计算规则土石方工程是指在土地开发、道路建设、水利工程等项目中,对地表地下的土石进行开挖、填方、回填等工作。

土石方工程量计算是对土石方工程进行数量和容积的估算和测算。

下面将给出一个土石方工程量计算案例及计算规则。

案例:地拟进行道路建设工程,需要进行土石方工程量的计算。

道路设计参数如下:道路段1:起点高程100.00米,终点高程110.00米,路宽12米,路基宽16米,路堤坡度1:2.5,过渡坡度1:1.5道路段2:起点高程110.00米,终点高程95.00米,路宽12米,路基宽16米,路堤坡度1:2.5,过渡坡度1:1.5计算规则:1.计算道路段1的填方量:填方量=路基宽*路宽*坡度*长度坡度根据设计参数可得,长度根据起点高程和终点高程的差值计算。

2.计算道路段1的挖方量:挖方量=填方量+路基宽*路宽*过渡坡度*过渡长度过渡长度根据设计参数可得。

3.计算道路段2的填方量和挖方量的方法与道路段1相似。

计算过程:1.计算道路段1的填方量:填方量=16*12*(1/2.5)*(110.00-100.00)=4608立方米。

2.计算道路段1的挖方量:过渡长度=(110.00-100.00)*1/1.5=6.67米挖方量=4608+16*12*(1/1.5)*6.67=5217.28立方米。

3.计算道路段2的填方量:填方量=16*12*(1/2.5)*(95.00-110.00)=-6912立方米。

填方量为负数表示需要进行挖方。

4.计算道路段2的挖方量:过渡长度=(110.00-95.00)*1/1.5=10米挖方量=-6912+16*12*(1/1.5)*10=-6912+1280=-5632立方米。

计算总工程量:总填方量=道路段1填方量+道路段2填方量=4608-6912=-2304立方米。

总挖方量=道路段1挖方量+道路段2挖方量=5217.28-5632=-414.72立方米。

根据计算结果,道路需要填方2304立方米,挖方414.72立方米。

土石方工程量计算公式

土石方工程量计算公式

土石方工程量计算公式1.挖方工程量计算公式:挖方是指在地面或地下进行开挖、挖削等作业,以改变地形或满足工程需要。

挖方工程量计算公式如下:挖方工程量(m³)=A×h其中,A为挖方土的截面面积(㎡),h为挖方的厚度(m)。

2.均土方工程量计算公式(填方):均土方是指将挖出来的土石方全部或部分填回同一工地或其它用地,以调整地势和填实土体。

均土方工程量计算公式如下:均土方工程量(m³)=A×h×均填率其中,A为均土方的截面面积(㎡),h为均土方的厚度(m),均填率为挖出来的土石方可利用的百分比。

3.拓宽填方工程量计算公式:拓宽填方是指在已有的基础和边坡的基础上增加填方来进行土地开发或工程建设。

拓宽填方工程量计算公式如下:拓宽填方工程量(m³)=A×L其中,A为拓宽填方土的截面面积(㎡),L为拓宽填方的长度(m)。

4.土石方表层开挖工程量计算公式:表层开挖是指在土石方工程中对表层土壤进行清除或剥离的操作。

土石方表层开挖工程量计算公式如下:表层开挖工程量(m³)=A×h×k其中,A为表层开挖土的截面面积(㎡),h为表层开挖的厚度(m),k为表层开挖的利用系数。

利用系数用于评价土壤的可利用程度,是0-1之间的数值。

5.土石方回填工程量计算公式:回填是指将挖出的土石方重新填回原挖出的坑中。

土石方回填工程量计算公式如下:回填工程量(m³)=A×h×回填率其中,A为回填土的截面面积(㎡),h为回填的厚度(m),回填率为回填土的可利用百分比。

以上是土石方工程量计算的主要公式,根据不同的工程需求,可以根据具体情况选择适合的公式进行计算。

在实际应用中,还需考虑工程地质状况、工程施工方法、土壤类型等因素,进行合理的修正和调整,以提高计算结果的准确性。

市政土方工程量计算规则

市政土方工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算.如需体积折算,应按下表系数计算.二、平整场地工程量按实际平整面积,以“m2"计算。

三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。

石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。

四、管道沟槽工程量计算规则:(一)管道沟槽长度:主管按管道的设计轴线长度计算,支管按支管沟槽的净长线计算.(二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。

带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算.(三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.1m。

每侧工作面增(四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案五、沟槽放坡挖土边坡交接处产生的重复土方不扣除,但井位加宽、枕基基坑、集水坑挖土等不再计算。

排水管道沟槽为直槽时的井位加宽按直槽挖方总量的1.5%计算,给水、燃气管道的井位加宽、接头坑、支墩、支座等土方,按该部分土方总量的2。

5%计算。

六、在充分发挥机械作用的情况下,对机械不能施工,需人工辅助开挖的部分(如死角、沟底预留厚度、修整边坡等)可按审定的施工方案规定计算,如无规定时,可按下表规定计注:表中所列的工程量系指一个独立的施工方案所规定范围的土方工程总量。

七、人工摊座和修整边坡工程量,以设计规定需摊座和修整边坡的面积以“m2”计算。

八、土石方回填应扣除基础、垫层、构筑物及管径>500mm的管道占位体积.九、土石方运输应按审定的施工方案规定的运输距离及运输方式计算.其中:(一)推土机运距:按挖填方区的重心之间的直线距离计算。

土方工程量怎么计算?计算方法有哪些?

土方工程量怎么计算?计算方法有哪些?(一)垂直断面法。

此法适用于带状地形单体或土方工程(如带状山体、水体、沟,、堤、路堑、路槽等)的土方量计算。

其基本计算公式如公式(1—7)。

在Sl和S2的面积相差较大或两相邻断面之间的距离大于50m时,计算的结果,误差较大,遇上述情况,可改用以下公式运算:v=L*(S1+S2+S3)/6。

热门城市:江苏律师景德镇律师淮北律师盐城律师鄂尔多斯律师枣庄律师绥化律师齐齐哈尔律师商洛律师在日常生活中,我们经常会遇到道路施工修整等情况,而工程开工是需要经历相应的准备阶段,其中涉及的土方工程量的计算,只有通过合理的计算,才能降低工程费用。

但是由于大多数人对不清楚土方工程量怎么计算,因此今天的小编来为大家介绍。

一、平整场地及辗压工程量计算按下列规定计算:l、人工平整场地是指建筑场地在±30cm以内挖、填土方及找平。

挖、填土,厚度超过±30cm以外时,按场地土方平衡竖向布置图另行计算。

2、平整场地工程量按建筑物外墙外边线每边各加2m,以平方米计算。

3、建筑场地原土辗压以平方米计算,填土辗压按图示填土厚度以立方米计算。

判断关键依据:看挖的高度以及填的深度是否超过(>;h或=)300mm二、挖掘沟槽、基坑土方工程量计算按下列规定计算:l、沟槽、基坑划分:凡图示沟槽底宽在3m以内,且沟槽长大于槽宽三倍以上的为沟槽。

凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3的为基坑。

凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。

2、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,每边各加10cm。

挡土板面积,按槽、坑垂直支撑面积计算。

双面支撑亦按单面垂直面积计算,套用双面支挡土板定额,不论连续或断续均执行本定额。

凡放坡部分不得再计算挡土板,支挡土板后,不得再计算放坡。

3、基础施工所需工作面,按表A1-4规定计算。

土方工程量计算规则是什么

土方工程量计算规则是什么(一)平整场地。

建筑物按设计图示尺寸以建筑物首层建筑面积计算。

地下室单层建筑面积大于首层建筑面积时,按地下室最大单层建筑面积计算。

(二)基础挖土方。

基础挖土按图示底面积乘挖土深度以体积计算。

热门城市:临沧律师鸡西律师雅安律师海口律师包头律师白银律师贺州律师商丘律师益阳律师福建律师土方工程在建筑业快速发展的今天,随处可见。

我们每个人都能在日常生活中见到大量的建筑施工工地。

这也算跟我们的生活息息相关,所以了解▲土方工程量计算规则对我们每个人来说都是很有用。

那么下面就让小编来为你介绍土方工程计算规则那些事儿。

▲一、土方工程式工程量按以下规则计算:挖掘地槽、基坑土方工程量,按下列规则计算:1、沟槽、基坑划分:凡图示沟槽底宽在3M以内,且沟槽长大于槽宽三倍以上的为沟槽。

凡图示土石方工程量计算规则2、挖土方以设计室外地坪标高为准按体积以M3计算。

3、土方体积,均以挖掘前的天然密实度体积为准以M3计算。

如遇有必须以天然密实体积折算时,可按表1-3所列数值换算。

(一)挖掘地槽、基坑土方工程量,按下列规则计算:1、沟槽、基坑划分:凡图示沟槽基坑底面积在20M2以内的为基坑。

凡图示沟槽底宽3M以外、坑底面积20M2以外、平整场地挖土方厚度在±30CM以外者,均按挖土方计算。

2、计算挖沟槽、基坑土方工程量时,挖空心思土深度在表(1-4)规定以内,不得计算放坡。

在超过该表放坡起点(包括起点)深度面设计又未有规定时,放坡系数可按该表1-4规定计算。

3、挖沟槽、基坑需支挡土板时,其宽度按图示沟槽、基坑底宽,单面加10CM,双面加20CM计算。

挡土面积按槽、坑垂真支撑面积以M2计算,支挡土析后,不得再计算放坡。

4、基础施工所需工作面,按规定计算。

注:基础施工如选用砖胎膜时,不增加工作面。

5、挖基础沟槽长度,外墙按图示中心线长度计算;内墙按图示基础底面之间净长线长度计算;内外突出部分(垛附墙烟囱等)体积并入沟槽土方工程量内计算.6、挖管道沟槽长度,按图示管道中心线长计算;沟底宽度设计有规定的,按设计尺寸计算;设计无规定时,可按规定管沟底部每侧增加工作面宽度规定计算。

工程施工回填怎么算

工程施工回填怎么算一、回填材料的考核在进行回填工程前,首先要考核回填材料的质量和性能。

回填材料通常是取自开挖土方或外采的土石料,其密实性、含水量、颗粒级配等参数要符合相关标准要求。

选用合格的回填材料是保证回填工程质量的基础。

二、回填工程量的计算回填工程量的计算一般通过测量工程现场的地形高程和平面尺寸,再根据回填层的厚度计算得出。

回填工程量的计算方法主要有以下几种:1. 体积法:根据回填的体积和密度直接计算回填工程量;2. 面积法:按照工程现场的面积和回填层的厚度计算回填工程量;3. 高度法:根据工程现场的高程和回填层的高程差计算回填工程量;4. 计算机辅助法:通过计算机软件模拟回填工程的三维模型,精确计算回填工程量。

三、回填工程的施工工艺回填工程的施工工艺一般包括以下几个步骤:1. 预处理:对回填地基进行清理、整理,清除杂物和坑洼,确保地基平整;2. 压实:采用各种压实设备对回填材料进行压实,提高回填层的密实度;3. 分层回填:根据回填层的厚度分层回填,每层回填后进行压实处理;4. 水平校正:对回填层进行水平校正,保证回填层的平整度和水平度;5. 表层处理:最后对回填层进行表层处理,保护回填层不受外部环境影响。

四、回填工程的验收标准回填工程的验收标准一般包括以下几个方面:1. 回填材料的质量和性能符合相关标准要求;2. 回填工程量和质量符合设计要求;3. 回填层的密实度、平整度和水平度符合相关标准;4. 回填工程的外观和表面质量达到要求。

总之,工程施工回填的计算是工程建设中一个重要的环节,它涉及到工程的稳定性和使用寿命。

只有合理计算回填工程量、选用优质的回填材料、采用科学的施工工艺,并按照验收标准进行验收,才能确保回填工程质量和工程的长期稳定运行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

小编觉得计算土方回填工程量,首先需要清楚需要计算哪些工程量,熟记计算公司,下面小编详细的说下需要计算的内容,以及相关的计算公式。

一、土方回填工程量计算
1、回填土是指沟槽、基坑边就地取土回填,按实际回填体积以立方米计算。

2、沟槽、基坑回填土,以挖方体积减去设计室外地坪以下埋设物(包括垫层、基础、管道等)体积计算。

3、管道沟槽回填土,以挖方体积减去管径所占体积计算。

管径在500mm以下的不扣除管道所占体积:管径超过500mm时,按表规定扣除管道所占体积计算。

4、回填(夯填)土按碾压或夯实后的体积(压实方)计算。

二、土方回填分为两类
1、基础回填
2、房心回填
基础回填=基础挖土体积—埋入基础的体积(室外地坪以下所有构件)放心回填=室内净面积*(室内外地坪高差—室内垫层、找平层、面层高度)点这免费下载施工技术资料
套定额时基础和放心材料一样套一个定额,不一样时分开套价。

三、注意点(经验)
定额计算规则是按实际完成工程量计算为原则编制的,如回填时,基
础没有做,则不应扣减,如是地下室,则扣减地下室外墙以内所占体积如回填标高与设计标高不同,则以实际回填标高为准还有设计室外标高与自然地面标高,三通一平的场坪标高,都是不一样的,这个最好以实际为准。

施工中,土方工程量多按实际完成量,以签证为准,如土方挖土深较深,还有增加机械下坑时的马道土方工程量也应按实计算。
