建设工程质量验收资料主要有哪些

建设工程质量验收资料主要有哪些

建设工程质量验收资料主要有哪些1、施工单位工程竣工报告2、监理单位工程竣工质量评价报告3、勘察单位勘察文件及实施情况检查报告4、设计单位设计文件及实施情况检查报告5、建设工程质量竣工验收意见书或单位(子单位)工程质量竣工验收记录6、竣工验收存在问题整改通知书7、竣工验收存在问题整改验收意见书。

虽然生活当中每天都有新的建筑工程在发生,其实从事建筑领域的人都知道,建筑工程从招标投标开始,直到最后的工程竣工,这都是一个非常漫长,并且需要认真负责的一个过程。

尤其是关于建筑工程的文件相关单位一定要保存好,因为在进行验收的时候是需要这些资料的。

那么在我国,建设工程质量验收资料主要有哪些?一、建设工程质量验收资料主要有哪些?(1)土建工程主要质量保证资料:钢材出厂合格证、实验报告、焊接实验报告、焊条合格证、水泥出厂合格证或报告、砖出厂合格证和实验报告、防水材料合格证和实验报告、构件合格证、混凝土试块实验报告、砂浆试块实验报告、土壤实验、打(试)桩记录、地基验槽记录、结构吊装、结构验收记录、工程隐蔽验收记录、中间交接验收记录等。

(2)机械及电气设备安装主要质量保证资料:主要设备、材料合格证;设备安装记录、电气设备绝缘、接地电阻测试记录、设备实验、试压、调整记录、设备试运转记录、隐蔽工程验收记录等。

(3)建筑采暖卫生与煤气工程主要质量保证资料:材料、设备出厂合格证、管道、设备强度、焊口检查和严密性实验记录、系统清洗记录、排水管灌水、通水、通球实验记录、卫生洁具盛水记录、锅炉烘炉、煮炉、设备试运转记录等。

(4)其它专业工程质量保证资料见相关档案归档规定要求。

二、分部工程质量评定主要包括哪些内容?工程项目质量评定和验收程序是按分项工程、分部工程、单位工程依次进行的,所以对分项工程的质量评定,涉及到分部工程、单位工程的质量评定和工程能否验收。

监理工程师应按现行《建筑安装工程质量检验评定标准》对分项工程进行仔细评定。

分项工程的质量评定主要有以下内容:1、保证项目:是涉及结构安全或重要使用性能的分项工程,它们应全部满足标准规定的要求。

建筑工程竣工验收全套资料(范本)

建筑工程竣工验收全套资料(范本)

建筑工程竣工验收全套资料(范本)
1. 简介
本文档是建筑工程竣工验收全套资料的范本,旨在帮助您了解竣工验收所需的资料和要求。

2. 资料目录及要求
以下是竣工验收所需的资料目录及要求:
2.1 建筑工程竣工验收报告
- 包括建筑工程基本情况、主要设计参数、项目实施过程等内容。

- 归档材料:建筑工程竣工验收报告正本及副本。

2.2 施工质量鉴定报告
- 包括建筑构件、工程施工质量鉴定情况。

- 归档材料:施工质量鉴定报告正本及相关测试、检验结果。

2.3 竣工图纸和设计变更图纸
- 包括竣工图纸和设计变更图纸。

- 归档材料:竣工图纸和设计变更图纸纸质及电子版。

2.4 竣工验收备案表
- 记录建筑工程竣工验收备案情况。

- 归档材料:竣工验收备案表正本及相关证明材料。

2.5 安全生产手续
- 包括安全生产许可证、消防验收证明等。

- 归档材料:安全生产相关手续文件正本及复印件。

2.6 强制性标准合格证书
- 包括建筑材料、产品的强制性标准合格证书。

- 归档材料:强制性标准合格证书正本及复印件。

2.7 质量检测报告
- 包括建筑材料、构件等的质量检测报告。

- 归档材料:质量检测报告正本及相关证明材料。

2.8 施工图设计文件
- 包括建筑施工图设计文件。

- 归档材料:施工图设计文件纸质及电子版。

3. 其他事项
请注意,以上资料目录及要求仅为范本,根据具体的建筑工程竣工验收要求,可能会有所不同。

在实际操作中,建议您根据具体情况进行相应的调整和补充。

施工单位竣工验收要准备什么资料

施工单位竣工验收要准备什么资料

施⼯单位竣⼯验收要准备什么资料施⼯单位竣⼯验收要准备的资料有:竣⼯验收备案表、⼯程概况、单位⼯程验收通知书、单位⼯程竣⼯验收证明书、整改通知书、整改完成报告书等。

关于施⼯单位竣⼯验收要准备什么资料的问题,下⾯店铺⼩编为您详细解答。

⼀、施⼯单位竣⼯验收要准备什么资料1、施⼯单位竣⼯验收要准备的资料有:竣⼯验收备案表、⼯程概况、单位⼯程验收通知书、单位⼯程竣⼯验收证明书、整改通知书、整改完成报告书、⼯程质量监理评估报告、建设⼯程质量评估报告、建筑⼯程质量保修书、市政⼯程基础设施的有关质量检测和功能性试验资料。

2、法律依据:《建设⼯程质量管理条例》第⼗六条建设单位收到建设⼯程竣⼯报告后,应当组织设计、施⼯、⼯程监理等有关单位进⾏竣⼯验收。

建设⼯程竣⼯验收应当具备下列条件:(⼀)完成建设⼯程设计和合同约定的各项内容;(⼆)有完整的技术档案和施⼯管理资料;(三)有⼯程使⽤的主要建筑材料、建筑构配件和设备的进场试验报告;(四)有勘察、设计、施⼯、⼯程监理等单位分别签署的质量合格⽂件;(五)有施⼯单位签署的⼯程保修书。

建设⼯程经验收合格的,⽅可交付使⽤。

⼆、单位⼯程竣⼯验收程序是哪些1、⼯程完⼯后,施⼯单位向建设单位提交⼯程竣⼯报告,申请⼯程竣⼯验收。

实⾏监理的⼯程,⼯程竣⼯报告须经总监理⼯程师签署意见。

2、建设单位收到⼯程竣⼯报告后,对符合竣⼯验收要求的⼯程,组织勘察、设计、施⼯、监理等单位和其他有关⽅⾯的专家组成验收组,制定验收⽅案。

3、建设单位应当在⼯程竣⼯验收7个⼯作⽇前将验收的时间、地点及验收组名单书⾯通知负责监督该⼯程的⼯程质量监督机构。

4、建设单位组织⼯程竣⼯验收。

(1)建设、勘察、设计、施⼯、监理单位分别汇报⼯程合同履约情况和在⼯程建设各个环节执⾏法律、法规和⼯程建设强制性标准的情况;(2)审阅建设、勘察、设计、施⼯、监理单位的⼯程档案资料;(3)实地查验⼯程质量;(4)对⼯程勘察、设计、施⼯、设备安装质量和各管理环节等⽅⾯作出全⾯评价,形成经验收组⼈员签署的⼯程竣⼯验收意见。

建筑工程施工质量验收资料

建筑工程施工质量验收资料

建筑工程施工质量验收资料一、前言:1、资料整编(工业与民用建筑工程资料)必须按照单位/子单位工程来整理工程资料。

①单位工程的总承包单位工程资料,要对分包工程的资料汇总整理,然后再移交到总包单位整理成册。

①工程资料的名称要统一,必须是设计图纸上的单位工程名称,所有的工程资料必须相同。

②单位工程的资料员,必须持证上岗,在资料内要存放复印件。

2、单位工程资料共分五大类:①施工质量管理竣工验收综合资料②分部、分项工程检验批质量验收资料③工程质量控制资料④工程安全和功能验收资料⑤单位工程竣工图3、单位工程资料整理必须坚持“真实、可靠、齐全完整”合建设部、省、市编制原则及指导思想,同时贯评“强化验收、完善手段、过程控制”的编制思想。

执行新的“建设工程施工质量验收统一标准”和“建设部吴松勤主编的规范标准表格文本及填写说明”及市站转发省建设厅,关于“陕西省建筑工程施工质量验收技术资料管理整编规定"文件的要求整理整编。

4、单位工程在竣工后,所需备案资料。

①“建设工程质量安全监督档案"资料,应按照资料表格内的内容整理。

②“建设工程竣工验收备案文件一览表."按内容填写③建筑工程施工质量验收资料书一览表以上两个表格的内容应按照附表说明填写整理,必须齐全真实。

5 、单位工程资料中所有的原材料,试验和施工前的留置的材料、试验,包括:桩基、灰土静载等。

试验必须是陕西省建设厅指定的有关资质法定检测单位(有对外资质批文的检测单位)钢结构、玻璃幕墙、塑钢窗、钢窗、铝合金窗和四表检测、外墙砖、地基检测(桩基、灰土等),室内环境检测等,都应按照省建设厅和省有关部门的文件规定来,按照单位工程的要求检测执行。

6、单位工程资料,出厂合格证和各种试验报告不可复印,其他工程资料经有关单位同意后可复印、打印,同时要加盖公章、签字。

写清原件存放处,复印、打印均采用A4幅纸。

7、监理公司(管理公司)在竣工前应对单位工程资料认真严格审查,必须坚持负责(工程资料应和施工同步)。

江苏建筑工程施工质量验收资料-文件大纲版 (填写范例)

江苏建筑工程施工质量验收资料-文件大纲版 (填写范例)

建筑工程施工质量验收资料(GJ:钢结构工程部分)档号档案馆代号案卷题名编制单位分包单位名称编制日期2019年11月14日密级保管期限共卷第卷江苏省建设工程质量监督站编印目录钢结构工程概况GJ1.1注:设计变更洽商记录附后。

注:内容填不下者可另加附件,临时变更记录附后。

施工组织设计、施工方案及审批 GJ1.3注:附施工组织设计、施工方案。

技术交底记录GJ1.4注:本记录一式两份,一份交接受交底人,一份存档。

高强度螺栓施工记录 GJ1.5钢结构矫正施工记录 GJ1.5钢零部件矫正成型施工记录 GJ1.5钢零部件边缘加工施工记录 GJ1.5新材料、新工艺施工记录 GJ1.5焊接材料的烘培记录 GJ1.5.1施工日志 GJ1.5.2焊工合格证汇总表 GJ1.6钢结构工程质量控制资料核查表 GJ1.7有关安全及功能检验和见证检测项目检查记录 GJ1.8扭矩扳手标定记录工程名称:日期:2019年11月14日垫板、垫块检查记录钢结构工程观感质量检查记录 GJ1.9注:质量评价为差的项目应进行返修。

质量合格证明文件、检测报告、复试报告汇总表 GJ统表1项目经理:质检员:监理工程师:质检员:项目技术负责人:监理工程师:钢构件合格证汇总表 GJ2.2.3注:各类构件合格证附后。

钢结构质量合格证书一、二级焊缝内部缺陷探伤报告检查记录 GJ2.3.1(通用表)(强制性条文检查通用表)钢结构防腐涂料检查记录 GJ2.3.1(通用表)(强制性条文检查通用表)其它检验项目的检测报告及隐蔽工程项目 GJ2.4 检查验收记录汇总表钢结构子分部工程质量验收记录 GJ3.0分项工程质量验收记录 TJ统表2钢构件焊接分项工程检验批质量验收记录 GJ3.1续表GJ3.1钢结构焊接分项工程检验批质量验收记录GJ3.2。

建筑工程施工质量验收资料-新版资料整理指导

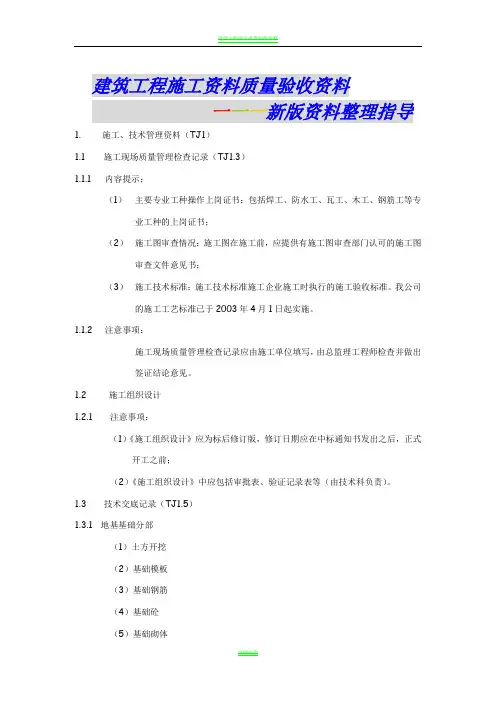

建筑工程施工质量验收资料-新版资料整理指导

建筑工程施工资料质量验收资料一一一新版资料整理指导1.施工、技术管理资料(TJ1)1.1施工现场质量管理检查记录(TJ1.3)1.1.1内容提示:(1)主要专业工种操作上岗证书:包括焊工、防水工、瓦工、木工、钢筋工等专业工种的上岗证书;(2)施工图审查情况:施工图在施工前,应提供有施工图审查部门认可的施工图审查文件意见书;(3)施工技术标准:施工技术标准施工企业施工时执行的施工验收标准。

我公司的施工工艺标准已于2003年4月1日起实施。

1.1.2注意事项:施工现场质量管理检查记录应由施工单位填写,由总监理工程师检查并做出签证结论意见。

1.2施工组织设计1.2.1注意事项:(1)《施工组织设计》应为标后修订版,修订日期应在中标通知书发出之后,正式开工之前;(2)《施工组织设计》中应包括审批表、验证记录表等(由技术科负责)。

1.3技术交底记录(TJ1.5)1.3.1 地基基础分部(1)土方开挖(2)基础模板(3)基础钢筋(4)基础砼(5)基础砌体(6)防水工程(7)土方回填(8)其它特殊分项工程1.3.2 主体结构分部(1)主体模板(2)主体钢筋(3)主体砼(4)砌体工程(5)脚手架工程(6)钢筋连接(7)构件吊装(8)其它特殊分项工程1.3.3装饰分部(1)内墙粉刷(含天棚)(2)外墙粉刷(3)内墙饰面(4)外墙饰面(5)天棚吊顶(含骨架和罩面板)(6)细木制品(7)油漆(8)玻璃(9)涂料(含喷涂等)(10)整体楼地面(如水泥、水磨石楼地面等)(11)板块楼地面(如地砖、花岗石楼地面等)(12)木质楼地面(13)木门、窗安装(14)钢门窗安装(15)铝合金门窗安装(16)塑钢门窗安装(17)玻璃幕墙工程(18)其它特殊分项工程1.3.4屋面工程分部(1)屋面找平层(含找坡)(2)保温层(含排气槽)(3)防水层(含隔气层)(4)上人屋面细石砼(5)上人屋面缸(地)砖铺设(6)其它特殊分项工程1.3.5 注意事项:(1)技术交底应有针对性,不能敷衍了事;(2)技术交底必须在施工前完成;(3)技术交底参加人员必须原人签字,不可代签;(4)技术交底主要内容应为:施工范围、工艺要求、操作步骤、采用的材料及有关要求、注意施工机具设备、质量控制要求及相关注意事项(可参考本公司的施工工艺标准)。

建筑工程竣工验收资料目录

建筑工程竣工验收资料目录一、项目基本信息1. 项目名称2. 项目编号3. 建设单位4. 施工单位5. 监理单位6. 建筑设计单位7. 施工许可证号二、工程交接材料1. 工程竣工验收备案申请书2. 工程竣工验收备案表3. 工程交接记录4. 工程竣工图纸5. 工程质量检测报告6. 工程质量合格证书三、施工图及施工工艺文件1. 总平面图2. 建筑图纸3. 结构图纸4. 给排水图纸5. 给电图纸6. 暖通空调图纸7. 火灾报警图纸8. 电气图纸9. 施工图设计说明书10. 施工工艺文件四、施工组织设计文件1. 施工组织设计说明书2. 施工组织设计图纸3. 施工队伍组织结构图4. 建筑施工方案5. 安全技术措施方案五、施工合同及付款证明文件1. 施工合同2. 变更单和补充协议3. 付款凭证4. 施工款支付证明六、材料及设备购进合同及验收文件1. 材料购进合同2. 设备购进合同3. 材料出厂合格证明4. 材料进场验收记录5. 设备运输验收记录七、工程质量检测报告1. 土方工程质量检测报告2. 混凝土工程质量检测报告3. 钢筋工程质量检测报告4. 安装工程质量检测报告5. 装饰工程质量检测报告6. 竣工结论八、工程竣工验收证书1. 工程竣工验收合格证书2. 竣工维保责任书九、其他资料1. 施工日志2. 档案整理清单3. 竣工图片4. 检查记录5. 竣工报告以上资料目录旨在提供一个参考,具体的资料目录可以根据项目的实际情况进行调整和补充。

江苏建筑工程施工质量验收资料-文件大纲版 (填写范例)

建筑工程施工质量验收资料(GJ:钢结构工程部分)档号档案馆代号案卷题名编制单位分包单位名称编制日期2020年12月2日密级保管期限共卷第卷江苏省建设工程质量监督站编印目录钢结构工程概况GJ1.1日期:2020年12月2日复核人:填表人:图纸会审、设计变更、洽商记录汇总GJ1.2注:设计变更洽商记录附后。

图纸会审、设计变更、洽商记录GJ1.2.1注:内容填不下者可另加附件,临时变更记录附后。

施工组织设计、施工方案及审批GJ1.3注:附施工组织设计、施工方案。

技术交底记录 GJ1.4注:本记录一式两份,一份交接受交底人,一份存档。

高强度螺栓施工记录 GJ1.5钢结构矫正施工记录 GJ1.5钢零部件矫正成型施工记录 GJ1.5钢零部件边缘加工施工记录 GJ1.5新材料、新工艺施工记录 GJ1.5焊接材料的烘培记录 GJ1.5.1施工日志 GJ1.5.2日期:年月日星期焊工合格证汇总表 GJ1.6注:上岗证复验件附后。

钢结构工程质量控制资料核查表 GJ1.7有关安全及功能检验和见证检测项目检查记录 GJ1.8扭矩扳手标定记录工程名称:日期:2020年12月2日垫板、垫块检查记录工程名称:编号:CL钢结构工程观感质量检查记录 GJ1.9注:质量评价为差的项目应进行返修。

质量合格证明文件、检测报告、复试报告汇总表 GJ统表1工程名称:淮安万达广场售楼处及样板房工程产品名称:项目经理:孙海忠质检员:朱建洪监理工程师:尤仁德钢构件进场验收记录汇总表 GJ2.2.1工程名称:产品名称:钢屋架项目经理:质检员:监理工程师:钢构件进场验收记录 GJ2.2.2工程名称:质检员:项目技术负责人:监理工程师:钢构件合格证汇总表 GJ2.2.3工程名称:注:各类构件合格证附后。

钢结构质量合格证书工程名称:编号:CL钢结构质量合格证书工程名称:编号:CL钢结构质量合格证书工程名称:编号:CL钢结构质量合格证书工程名称:编号:CL钢结构质量合格证书工程名称:编号:CL钢结构质量合格证书工程名称:编号:CL一、二级焊缝内部缺陷探伤报告检查记录 GJ2.3.1(通用表)(强制性条文检查通用表)。

建筑工程施工质量验收资料汇总

建筑工程施工质量验收资料汇总1. 建设工程质量验收申请书建设工程质量验收申请书是建筑施工单位向建设工程所在地的建设行政主管部门申请验收建设工程质量合格的书面材料。

该申请书需包含项目名称、建设单位、施工单位、建设工程质量验收标准依据等信息。

2. 施工图设计文件施工单位提交的施工图设计文件应包含建筑工程设计方案及施工图设计,其中设计方案要求详细、全面,施工图设计应符合设计方案要求和规范标准。

该文件作为建筑施工单位施工时的核心文件,需紧密配合建筑工程质量验收标准。

3. 施工组织设计文件施工组织设计文件是指施工单位对建筑施工的时间、进度、关键节点、安全、质量、成本等各项内容的安排和控制方案的书面材料。

该文件需紧密配合建筑工程质量验收标准。

4. 施工方案施工方案是指施工单位在制定施工组织设计的基础上,对建筑施工各项工程节点的实际施工方案进行制定的书面材料。

该方案需紧密配合建筑工程质量验收标准。

5. 竣工图设计文件竣工图设计文件是指建筑工程竣工后施工单位提供的设计文件,包含实际竣工时的全部设计图样、施工记录和验收证书等相关内容。

该文件需符合建筑工程质量验收标准。

6. 材料和技术文件材料介绍和技术文件是指施工单位提供的与建筑工程质量验收相关的材料、工程技术资料等书面材料。

该文档应满足相关质量验收标准的要求。

7. 工程质量检查及测试报告工程质量检查及测试报告是指施工单位及建设行政主管部门对建筑工程质量进行检查和测试结果的书面总结。

该报告需提供详细的工程检查和测试数据以及检验结果,符合建筑工程质量验收标准。

8. 防水材料验收记录防水材料验收记录是指施工单位提交的施工防水所使用的材料的验收记录和相关实验室检测报告。

该记录应符合建筑工程质量验收标准要求。

9. 建筑工程质量验收合格证书建筑工程质量验收合格证书是建设行政主管部门在全部施工验收手续齐备,符合建筑工程质量验收标准的情况下颁发的书面证明文件。

10. 技术交底记录技术交底记录是指施工单位在建筑施工中就施工设计、质量验收、工程安全等方面,对施工员进行的讲解并留下记录的书面材料。

建筑工程验收前各方应准备的资料(完整版)

建筑工程验收前各方应准备的资料(完整版)一、前言建筑工程的验收是确保建筑工程质量和安全的一项重要环节。

为了保证验收的顺利进行,各方需要准备一系列的相关资料。

本文档将详细列举建筑工程验收前各方应准备的资料,以确保验收工作的顺利进行。

二、建设单位应准备的资料1. 建筑工程设计文件:包括施工图纸、设计说明书、设计变更申请及批复等。

2. 工程合同及招标文件:包括合同书、投标文件、中标通知书等。

3. 建设工程规划许可证和施工许可证:确保工程符合国家规划和建设的合法性。

4. 工程竣工验收备案资料:包括竣工验收报告及备案资料等。

5. 工程质量监督报告和各项检测报告:确保工程质量符合相关标准。

6. 施工组织设计文件:包括总体规划、临时设施、安全技术措施等。

7. 施工图纸设计变更和审核资料:包括设计变更说明及相关审批文件等。

8. 建设工程质量安全监督记录:包括工程进度、质量整改等相关记录。

9. 工程结算资料和付款证明:确保支付合同款项的合法性和准确性。

三、施工单位应准备的资料1. 施工组织设计文件:包括总体规划、施工方案、安全技术措施等。

2. 施工图纸设计文件:包括施工图纸、构造图纸、配筋图等。

3. 材料进场验收报告和质量检测报告:确保使用材料符合标准和质量要求。

4. 施工进度计划和工程量清单:说明工作计划和工程量情况,用于把控进度和成本。

5. 等级标准和工程质量验收文件:包括施工工艺、质量验收标准等。

6. 施工日志和巡检报告:记录施工过程中的情况和质量检查结果。

四、监理单位应准备的资料1. 各阶段工程质量监督报告:包括工程开工、施工、竣工等阶段的监督报告。

2. 施工图纸审核记录和验收文件:确保施工图纸符合相关规范和标准。

3. 工程质量检测记录和报告:包括材料检测、工程验收等相关报告。

4. 监理日志和巡查报告:记录施工过程中的问题和解决措施。

五、验收单位应准备的资料1. 验收方案和验收标准:制定验收方案和明确验收标准,以确保验收按照规范进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

建筑工程施工质量验收资料 档 号 档案馆代号

案卷 题名 金湖县前锋镇淮胜小学教学楼后续工程

编制单位 金湖县四面装饰工程有限公司 编制日期 二0一三年二月一日 密 级 保管期限 共 卷 第 卷

江苏省建设工程质量监督站编印 施工现场质量管理检查记录 TJ1.3 开工日期:2012.11.10 工程名称 金湖县前锋镇淮胜小学教学楼后续工程 施工许可证 (开工证) 建设单位 金湖县前锋镇淮胜小学 项目负责人 王仁荣 设计单位 项目负责人

监理单位 淮安市神州建设咨询项目管理有限公司 总监理工程师 王治淮 施工单位 金湖县四面装饰工程有限公司 项目技术负责人 徐华 序号 项 目 内 容

1 现场质量管理制度 齐全 2 质量责任制 完整、齐全 3 主要专业工种操作上岗证书 齐全有效 4 分包方资质与对分包单位的管理制度 5 施工图审查情况 已审查 6 地质勘察资料 有 7 施工组织设计、施工方案及审批 已审批 8 施工技术标准 按国家规范 9 工程质量检验制度 齐全 10 搅拌站及计量设置 11 现场材料、设备存放与管理 专人管理 12

检查结论:

总监理工程师: (建设单位项目负责人) 2012 年 12 月 1 日 施工组织设计、施工方案审批表 TJ1.4 工程名称 金湖县前锋镇淮胜小学教学楼后续工程 日期 2012年11月10日 请报上下表中的技术管理文件,请予以审批。

类 别 编制人 册 数 页 数 施工组织设计 陈昔军 1 施工方案 陈昔军 1 申报简述: 施工组织设计 申报简述: 本施工组织设计编制齐全,完善,具备现场施工有效措施,对本工程能够很好的质量、进度、安全控制。

审报部门(分包单位): 申报人: 审核意见:

同意按此方案施工

总承包单位名称:金湖县四面装饰工程有限公司 审核人: 审核日期:2012年11月11日 审批意见:

审批结论: □同意 □修改后报 □重新编制 审批部门(单位): 审批人: 日期: 2012 年 11月 11 日 技术交底记录 TJ1.

工程名称 金湖县前锋镇淮胜小学教学楼后续工程 施工单位 金湖县四面装饰工程有限公司 交底部位 乳胶漆、吊顶、木制作,电气 工序名称 交底内容:

一,电气工程: a、管路敷设 (1)钢管连接紧密,管口光滑,护口齐全,明配管及其支架、吊架应平直牢固,排列整齐,管子弯曲处无明显折皱,油漆防腐完整,暗配管保护层大于15mm。 (2)盒箱设置正确,固定可靠,管子进入盒、箱处顺直,线路进入电气设备和器具的管口位置正确。 (3)管路穿过变形缝处有补偿装置,穿建筑物和设备基础处加保护套管。 (4)金属电线保护管、盒、箱及支架接地应连接紧密牢固,接地线选用截面正确。 b、管内穿线、配电箱安装 (1)导线的规格、型号必须符合设计要求和国家标准的规定,照明线路的绝缘电阻值不小于0.5MΩ,动力线路的绝缘电阻值不小于1MΩ。 (2)管内穿线盒、箱内清洁无杂物,护口、护线套管齐全无脱落,导线排列整齐,并留有适当的余量,导线在管子内无接头,导线连接牢固,包扎严密,绝缘良好,不伤线芯。 (3)低压配电器具的接地保护措施和其它安全要求必须符合施工验收规范规定。 (4)配电箱安装装置正确部件齐全,箱体开孔合适切口整齐。暗式配电箱箱盖紧贴墙面,中性线经汇流排(N线端子)连接,无绞接现象,油漆完整,盘内回路编号齐全,结线整齐,PE保护地线不串接,导线截面、线色符合规范规定。 c、灯具、开关、插座安装 (1)灯具、开关、插座的规格、型号及使用场所必须符合设计要求和施工规范的规定。 (2)灯具安装牢固端正,位置正确,排列整齐。 (3)导线进入灯具、开关、插座绝缘保护良好,留有适当的余量,连接紧密,不伤线芯,压板连接时压紧无松动,螺栓连接时在同一端子上导线不超过二根。 (4)开关切断相线,插座连接的保护接地线、相线与中性线的连接导线位置必须符合规范规定。 二,乳胶漆 (1)根据现场尽量采用较大的漆刷,漆刷必须柔软,刷毛平齐,不齐的漆刷不用,刷漆时用力均匀,动作应轻巧. (2)调整涂料施工粘度,选用配套的稀释剂. (3)用水刷纸轻轻打磨平整,清理干净后,再补刷一边涂料。 三,吊顶工程 (1)施工前,根据设计标高,将控制标高线弹出,尺寸准确。 (2)按规范要求,使主龙骨吊筋的间距控制在1000mm—1100mm之间,保证吊筋在一条直线上且每根均垂直. (3)施工时,保持主龙骨与主吊挂、副龙骨与主龙骨连接紧密,间隙控制在1mm以内. (4)横撑龙骨严格按副龙骨的间距下料,且待端头的毛刺处理平整后方可安装. (5)龙骨架与四周的墙体固定牢固无松动. 工程竣工报告 TJ1.7 工程名称 金湖县前锋镇淮胜小学教学楼后续工程 结构类型 框架

工程地址 金湖县前锋镇 建筑面积 1050M2 建设单位 金湖县前锋镇淮胜小学 开工日期 2012.11.10 设计单位 完工日期 2012.12.30 监理单位 淮安市神州建设项目管理有限公司 合同工期 50天 施工单位 金湖县四面装饰工程有限公司 工程造价 42.31万元

竣 工 备 案 情 况 项目内容 施工单位自检情况 完成工程项目和合同约定的情况 按合同约定完成 技术档案和施工管理资料 齐全 主要建筑材料,建筑构配件和设备的进场试验报告(含监督抽检资料) 符合要求 工程质量质保书 按合同约定支付 监督站责令整改问题的执行情况

已完成设计和合同约定的各项内容,工程质量符合有关法律、法规和工程建设强制性标准,特申请办理工程竣工验收手续 。

项目经理: 企业技术负责人: 法定代表人: (施工单位签章) 2013年 1 月 5 日 工 程 概 况

工程名称 前锋镇淮胜小学教学楼后续工程 工程地址 前锋镇淮胜集镇 工程类型 □1、建筑:□2、设备安装:√3装修工程 预(概)算建安工程量 □1:新建;□2、扩建:√3、改建 423196.56元 投资类别 □1、外资;□2、合资;√3、国有;□4、集体;□5、民营 其中:桩基 万元 建筑面积 1050 层次 2 土建 万元 结构类型 框架 开工日期 2012.11.10 安装 万元 完工日期 2012.12.30 验收日期 2013.01.05 装修 423196.56元

单位名称 资质等级 法人代表 项目负责人 建设单位 金湖县前锋镇淮胜小学教学楼后续工程 王仁荣 王仁荣 勘察单位 设计单位 监理单位

施工单位 总包 金湖县四面装饰工程有限公司 三级 陈昔军 陈昔军 分包 分包 分包

结 构 及 装 修 概 况

基 础 主体结构 框架 屋 面 乳胶漆 楼、地面 地砖,水磨石 门 窗 不锈钢门窗 外 装 饰 乳胶漆,墙砖 内 装 饰 乳胶漆、墙砖 水、暖、卫 电 气 强弱电 复核人: 填表人: 工程项目施工管理人员名单

工程名称 金湖县前锋镇淮胜小学教学楼后续工程 施工单位 金湖县四面装饰工程有限公司 技术部门负责人 徐华 执业证号 联系电话 质量部门负责人 孙茂功 执业证号 联系电话 项 目 经 理 陈昔军 执业证号 联系电话 项目技术负责人 陈昔文 执业证号 联系电话 专 职 质 检 员 薛汉州 执业证号 联系电话 专 职 安 全 员 杨学志 执业证号 联系电话 施 工 员 纪 杰 执业证号 联系电话

上述人员是我单位为金湖县前锋镇淮胜小学教学楼后续工程配备的项目施工管理人员,请建设(监理)单位审核。

企业技术负责人:

企业法人代表: 2012年11月11日 . 审核意见: 建设单位项目负责人(总监理工程师): (公章) 2012 年 11月 11日

单位工程竣工验收报告 工程名称:金湖县前锋镇淮胜小学教学楼后续工程 验收日期: 2013年1月5日

建设 单位 金湖县前锋镇淮胜小学 监理 单位 淮安市神州建设项目管理咨询有限公司

施工 单位 金湖县四面装饰工程有限公司 设计 单位

建筑 面积 1050㎡ 工程 造价 42.319656万元 结构 层次 2 开工 日期 2012.11.10 竣工 日期 2012.12.30

验 收 意 见

经过验收组专家对资料进行核查到现场实体查看,认为: (1)工程质量基本符合设计文件及合同约定要求; (2)工程质量控制资料基本完整; (3)工程结构安全,使用功能可靠性待时间检验; (4)各方履行合同,执行国家强制性验收标准情况基本一般; (5)工程外观评一般;

同意该工程暂时投入交付。 施工单位 监理单位 建设单位 设计单位 有关部门 技术负责人: 法定代表人: (签字) 公章 总监理工程师: 法定代表人: (签字) 公章 工地代表: 法定代表人: (签字)

公章

参加人员: (签字) 公 章 参加人员: (签字)

单位(子单位)工程质量竣工验收记录 工程名称 金湖县前锋镇淮胜小学教学楼后续工程 结构类型 框架 层 数 建筑面积 2层 施工单位 金湖县四面装饰工程有限公司 技术负责人 徐华 开工日期 2012.11.10 项目经理 陈昔军 项目技术负责人 陈昔文 竣工日期 2012.12.30 序号 项目 验收记录 验收结论 1 分部工程 共4分部,经查4分部 符合标准及设计要求4分部 合格

2 质量控制资料核查 共10项,经审查符合要求10项 经核定符合规范要求10项 合格

3 安全和主要使用功能核查及抽查结果

共核查4项, 符合4项,

共抽查4项,符合4项, 经返工处理符合要求 / 项 合格

4 观感质量验收 共抽查4项,符合4项 不符合要求 / 项 合格

5 综合验收结论 已完成工程设计和合同约定的全部内容,各分部验收合格,质量控制资料齐全、安全和主要使用功能检查合格;技术档案和施工管理资料收集、整理齐全,实

体观感良好,该工程为合格工程

参 建设单位 监理单位 施工单位 设计单位
