人工挖土的定额

人工挖土的定额
摘要:
1.人工挖土的概述
2.人工挖土的定额标准
3.挖土机的挖土定额
4.人工挖土和挖土机的比较
5.人工挖土方的工程量计算规则
6.人工挖土方的直接费用
正文:
一、人工挖土的概述
人工挖土是指在工程建设中,通过人力使用铁锹、镐等工具进行土壤挖掘的一种方式。

人工挖土主要用于挖掘深度较浅、面积较小的土方工程,如沟槽、基坑等。

二、人工挖土的定额标准
在我国,人工挖土的定额标准根据土壤的类型、挖掘深度和挖掘面积等因素进行划分。

其中,最常见的三类土沟槽一天挖2.785515 立方米,挖基坑一天挖4.016064 立方米。

此外,常见的斗容量为1 立方米的房产挖掘机一天能挖476.190476 立方米。

三、挖土机的挖土定额
挖土机是一种常用的土方工程机械设备,其挖土定额受到挖土机类型、斗容量、工作时间等因素的影响。

以斗容量为0.4 立方米-0.6 立方米的挖土机为例,一天工作10 小时的话,大约能挖200-300 立方米的土方。

四、人工挖土和挖土机的比较
与人工挖土相比,挖土机具有较高的挖掘效率和较低的劳动强度。

然而,在挖掘深度较浅、面积较小的土方工程中,人工挖土仍然具有一定的优势,例如在狭小的空间和复杂的地形中进行挖掘。

五、人工挖土方的工程量计算规则
在计算人工挖土方的工程量时,一般按照垫层顶标高至大开挖挖到的面计算高度,并考虑放坡工作面。

对于挖土方工程中的沟槽,其工程量计算规则为:沟槽又称基槽,指图示槽底宽(不含工作面)在3 米以内,且槽长大于槽宽3 倍以上的挖土工程。

六、人工挖土方的直接费用
人工挖土方的直接费用主要包括人工费、材料费和机械使用费等。

以挖土深度在1.5 米以内、100 平方米的土方工程为例,其直接费用约为7130 元。

合集下载

国土资源部最新土地整理预算定额(最新)

国土资源部最新土地整理预算定额(最新)

6-1 农用井成孔----松散层Ⅰ类6-2 农用井成孔----松散层Ⅱ类6-3 农用井成孔----松散层Ⅲ类)工作内容:钻机就位、泥浆制备、钻进、转移。

)适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

)适用范围:泥浆固壁钻进。

6-4 农用井成孔----松散层Ⅳ类6-5 农用井成孔----松散层Ⅴ类)适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

)适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

6-6 农用井成孔----松散层Ⅵ类6-7 农用井成孔----松散层Ⅶ类6-8 农用井成孔----基岩Ⅰ类单位:10m工作内容:钻机就位、钻进、转移。

适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

)适用范围:适用范围:泥浆固壁钻进。

工作内容:钻机就位、泥浆制备、钻进、转移。

)6-9 农用井成孔----基岩Ⅱ类6-10 农用井成孔----基岩Ⅲ类))适用范围:工作内容:钻机就位、钻进、转移。

)适用范围:工作内容:钻机就位、钻进、转移。

6-11 农用井成孔----基岩Ⅳ类6-12 农用井成孔----基岩Ⅴ类6-13 农用井井管安装----钢管适用范围:工作内容:配管、下管、联接。

)适用范围:工作内容:钻机就位、钻进、转移。

)适用范围:工作内容:钻机就位、钻进、转移。

)6-14 农用井井管安装---铸铁管6-15 农用井井管安装---钢筋混凝土管6-16 农用井填封---透水层)mm )适用范围:工作内容:滤料运输、填封。

工作内容:配管、下管、联接。

mm )适用范围:工作内容:配管、下管、联接。

适用范围:6-17 农用井填封---非透水层6-18 农用井填封---抽水洗井6-19 大口井2、封底:砂石料填塞:包括漏斗核套管的安装,拆除、封底填塞;3、混凝土封底:混凝土搅拌,浇筑、养护,井壁结合部位混凝土凿毛;3适用范围:工作内容:1、人工挖土:人工挖、装、卷扬机吊运,边挖边沉,随时校正。

定额说明中的各种系数

定额说明中的各种系数

土方定额定额说明(一)人工土石方1.人工挖土方、地槽、地坑定额深度是按6m以内考虑的。

开挖深度超过6m时,人工乘以系数1.09。

2.挖湿土时,人工乘以系数1.18。

4.人工挖孔桩,孔内垂直运输方式按人工考虑。

如深度超过12m 时,16m以内按12m项目人工用量乘以系数1.3,20m以内乘以系数1.5计算。

5.人工挖桩间土方,按实挖体积,扣除各种桩所占体积,人工乘以系数1.05。

7.在有挡土板支撑下挖土方时,按实挖体积,人工乘以系数1.20。

10.人工挖淤泥流砂,定额是按2m深度编制的,若深度超过2m时,超过部分体积可按下表增加工日:单位:工日/100m3项目深度(m以内)3 4 5 6 7 8 9 10增加工日6.95 9.73 12.51 15.29 18.07 20.85 23.63 26.41 (4)定额是按一般爆破考虑的,若设计要求光面爆破时,按相应定额乘以系数1.07计算。

(二)机械土石方1.岩石分类,详见“土壤、岩石分类表”。

表列V类为定额中松石;Ⅵ-Ⅷ类为定额中次坚石;Ⅸ、Ⅹ类为定额中普坚石;Ⅺ-ⅩⅥ类为定额中特坚石。

2.推土机推土、推石碴,铲运机铲运土重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下列系数计算:坡度(%)5-10 15以内20以内25以内系数 1.75 2.0 2.25 2.50 4.机械挖土方(1)按实际挖方工程量计算,机械挖不到地方需要人工挖土时,按人工挖土定额项目执行,桩间挖土按相应定额项目的机械台班乘以系数1.1。

开挖深度超过6m时机械乘以系数1.09。

5.土壤含水率定额是按天然含水率为准制定的。

含水率大于25%时,定额人工、机械乘以系数1.15,若含水率大于40%时,可另行计算。

6.推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

7.挖掘机在垫板上进行作业时,人工、机械乘以系数1.25,垫板铺设所需的工料、机械按实计算。

关于凿槽的定额规定

关于凿槽的定额规定

关于凿槽的定额规定
可以选用市政定额,分人工和机械开挖,机械开挖一般不分深度,可选用1-215~1-256定额子目,一般选用1m^3的反
铲挖掘机,选1-233~1-23定额子目。

人工开挖分深度可选用1-4~1-15定额子目;如果是人机
配合的话,机械挖土按挖土的总量90%考虑,人工挖土按挖
土的总量10%考虑,其中人工挖土乘以系数1.5。

为了节省土方,边坡坡率过陡或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。

在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角β降低,在重力作用下,失去稳定而塌方。

扩展资料:
挖直槽深50~100cm,将板桩插入导架,沿底槽边密排,人工用锤打入土内随打随挖。

用方木紧贴板桩,横撑顶紧方木。

挖槽见底后需调整横撑位置。

掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。

当沟槽开挖范围内有地下水时应采取排降水措施。

将水位降至槽底以下不小于0.5m,并保持到回填土完毕。

挖槽土方应妥善安排堆存位置。

一般情况堆在沟槽两侧。

堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。

其最小距离为1.0m。

若计划在槽边运送材料。

有机动车通行时,其最小距离为3.0m,当土质松软时不得小于5.0m。

沟槽挖方,在竖直方向,应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成一定坡势,以利排水。

沟槽见底后应及时施工下—道工序,以防扰动地基。

土石方工程计价定额

土石方工程计价定额

四、项目设置的主要变化 1、本次定额编制改变了以往定额的传统设置,将本章作为公用册独立 出来,可供建筑、装饰、安装、市政、园林绿化、修缮等各类工程使用。 2、本章挖土方(沟槽、基坑)均按挖三类干土编列,所有挖湿土以及 一、二类土、四类土按本章说明规定计算。 3、结合施工现场实际情况,取消原定额中人工运土(淤泥、流砂、石 方)子目。
《安徽省建设工程计价定额(共用册)》 第二章 桩与地基基础工程
一、定额内容
本章共三节。第一节地基处理有加固地基、强夯地基、复合地基、基础垫层 四小节83个子目。第二节 基坑与边坡支护工程有地下连续墙、围护桩、边坡 支护三小节57子目,第三节打桩工程有打桩机打压(送)预制钢筋砼方桩、打桩 机打压(送)预制钢筋砼离心管(方)桩、打桩机打(送)钢管桩、预制桩、离心桩、 钢管桩接桩、沉管式灌注砼桩、钻(挖)孔灌注砼桩、湖(河)堤打桩七小节、 236个子目。本章共计376个子目。
4、干土、湿土、淤泥的划分: 本定额明确了干土、湿土及淤泥的划分标准。 (1)干、湿土的划分,应以地质勘察资料为准,如无资料时,以地下 常水位为界,常水位以上为干土,以下为湿土。 (2)淤泥是指流体含水率高于液限的动态土。 同一种粘性土随其含水量的不同而分别处于固态、半固态、可塑状态及 流动状态。土由可塑状态到流动状态的界限含水量称为液限。土的液限 可通过试验得到。
二、适用范围
本定额适用于一般工业与民用建筑中的桩与地基基础工程。
三、编制依据 1.《建设工程工程量清单计价规范》(GB50500-2013); 2.《房屋建筑与装饰工程工程量计箅规范》(GB50854-2013); 3.《全国统一建筑工程基础定额安徽省估价表》(1998年版); 4.《全国统一建筑工程基础定额安徽省综合估价表》(2000年版); 5.《安徽省建筑工程消耗量定额》(2005年版); 6.《安徽省市政工程消耗量定额》(2005年版); 7.有关设计、施工、验收规程、规范; 8.有关标准图集及典型工程案例;

工程造价预算定额系数大全

工程造价预算定额系数大全

工程造价预算定系数大全土建工程1、人工土方定额是按干土编制的,如挖湿土时,人工乘以系数1.18。

2、在有挡土板支撑下挖土方时,按实挖体积,人工乘系数1.43。

3、机械挖土方工程量按施工组织设计分别计算机械和人工挖土工程量。

无施工组织设计时,可按机械挖土方90%,人工挖土方10%计算(人工挖土方部分按相应定额项目人工乘系数2.0)。

4、土壤含水率定额是按天然含水率为准。

如含水率大于25%时,定额人工、机械乘以系数1.15,含水率大于40%时另行计算。

5、推土机推土或铲运机铲土土层平均厚度小于300mm时,推土机台班用量乘以系数1.25;铲运机台班用量乘以系数1.17。

6、挖掘机在垫板上进行作业时,人工机械乘以系数1.25,定额内不包括垫板铺设所需的工料、机械消耗。

7、推土机、铲运机,推、铲未经压实的积土时,按定额项目乘以系数0.73。

8、打试验桩按相应定额项目的人工、机械乘以系数2计算。

9、打桩、沉管,桩间净距小于4倍桩径(桩边长)的,均按相应定额项目中的人工、机械乘以系数1.13计算。

10、定额以打直桩为准,如打斜桩,斜度在1:6以内者,按相应定额项目人工、机械乘以系数1.25,如斜度大于1:6者,按相应定额项目人工、机械乘以系数1.43。

11、定额以平地(坡度小于15°)打桩为准,如在坡堤上(坡度大于15°)打桩时,按相应定额项目人工、机械乘以系数1.15。

如在基坑内(基坑深度大于1.5m)打桩或在地坪上打坑槽内(坑槽深度大于1m)桩时,按相应定额项目人工、机械乘以系数1.11。

12、因设计修改在桩间补桩或强夯后的地基上打桩时,按相应定额项目人工、机械乘以系数1.15。

13、圆形烟囱基础按砖基础定额执行,人工乘以系数1.2。

14、砖砌圆弧形空花、空斗砖墙及砌块砌体墙,按相应定额项目人工乘以系数1.1。

15、毛石护坡高度超过4m时,定额人工乘以系数1.15。

16、砌筑圆弧形石砌体基础、墙(含砖石混合砌体),按定额项目人工乘以系数1.1。

土建工程定额说明及计算规则

土建工程定额说明及计算规则

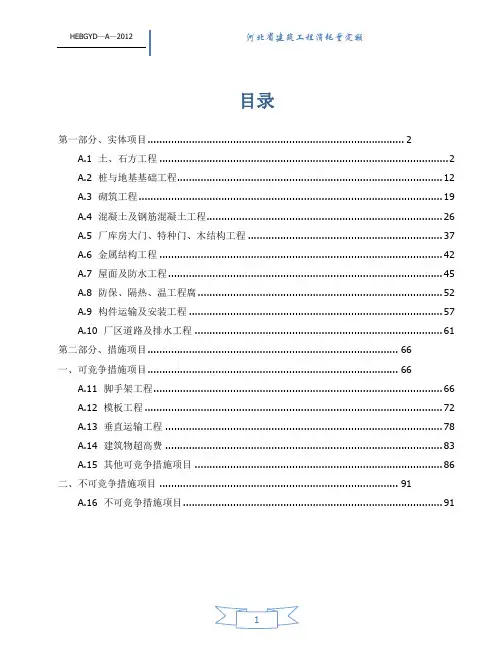

目录第一部分、实体项目 (2)A.1 土、石方工程 (2)A.2 桩与地基基础工程 (12)A.3 砌筑工程 (19)A.4 混凝土及钢筋混凝土工程 (26)A.5 厂库房大门、特种门、木结构工程 (37)A.6 金属结构工程 (42)A.7 屋面及防水工程 (45)A.8 防保、隔热、温工程腐 (52)A.9 构件运输及安装工程 (57)A.10 厂区道路及排水工程 (61)第二部分、措施项目 (66)一、可竞争措施项目 (66)A.11 脚手架工程 (66)A.12 模板工程 (72)A.13 垂直运输工程 (78)A.14 建筑物超高费 (83)A.15 其他可竞争措施项目 (86)二、不可竞争措施项目 (91)A.16 不可竞争措施项目 (91)第一部分、实体项目A.1 土、石方工程说明一、土壤、岩石分类详见本章工程量计算规则中的“土壤及岩石(普氏)分列表。

二、土方项目是按刚吐编制的,干、湿土的划分一地质勘测资料为准,含水率≥25%时为湿土。

人工挖湿土时,乘以系数1.18;机械挖土时,人工、机械乘以系数1.15。

三、土石方工程有关项目的划分:1.土方工程平整场地:平整场地系指厚度在±30㎝以内的就地挖、填、找平;超出上述范围的土、石方按挖土方和石方计算。

土方:挖土厚度在30㎝以上及坑底面积在20㎡以上的挖土为挖土方。

沟槽:槽底宽度在3m以内,且槽长大于槽宽三倍的为沟槽。

地坑:底面积在20㎡以内的挖土为挖地坑。

淤泥:是指在静水或缓慢的流水环境中沉积,并经生物化学作用形成的粘性土。

流砂:土方工程施工时,当土方挖到地下水位以下,有时地面和侧面的土形成流动状态,随着地下土一起涌出,这种现象就是流砂现象,这种砂称为流砂。

2.石方工程:平基:沟槽底宽在3m以外,坑底面积在20㎡以外的为平基。

沟槽:沟槽底宽在3m以内,且槽长大于槽宽三倍的为沟槽。

基坑:底面积在20㎡以内的为基坑。

摊座:是指石方爆破后,设计要求对基底进行全面剔打,使之达到设计要求标高。

土石方工程挖基坑、挖沟槽清单及定额的计算公式

土石方工程挖基坑、挖沟槽清单及定额
的计算公式
土石方工程挖基坑、挖沟槽的清单及定额计算公式如下:
一、清单计算规则
1. 清单计算挖土方的体积:底面积×挖土深度;
2. 坑的清单计算:坑底面积×挖土深度(不扣平方米的桩、墩、柱所占体积);
3. 槽的清单计算:槽底面积×挖土深度(不扣附着物的土方体积);
4. 计算地坑土方量:地坑底面积×地坑高。

二、定额计算规则
5. 机械挖沟槽、土方按定额土、石方开挖的工程量计算;
6. 人工挖沟槽、基坑的工程量计算:槽坑底面积×槽坑深度;
7. 桩土方量:桩径面积×成孔长度(有效长度,不含超钻长度);
8. 桩孔灌注混凝土方量:桩径断面积×有效孔深(桩顶至桩底的长度,不含超灌量)。

在实际操作中,建议根据具体的施工环境和工程要求,结合相关图纸和规范进行计算。

人工和机大开挖土方的计价规则

人工和机大开挖土方的计价规则
基础土方开挖计算
1、开挖土方计算规则
(1)清单规则:挖基础土方按设计图示尺寸以基础垫层底面积乘挖土深度计算。

(2)定额规则:人工或机械挖土方的体积应按槽底面积乘以挖土深度计算。

槽底面积应以槽底的长乘以槽底的宽,槽底长和宽是指基础底宽外加工作面,当需要放坡时,应将放坡的土方量合并于总土方量中。

2、开挖土方计算公式:
(1)清单计算挖土方的体积:土方体积=挖土方的底面积×挖土深度。

(2)定额规则:
基槽开挖:V=(A+2C+K×H)H×L
式中:V——基槽土方量;A——槽底宽度;C——工作面宽度;H——基槽深度;L——基槽长度。

.
其中外墙基槽长度以外墙中心线计算,内墙基槽长度以内墙净长计算,交接重合出不予扣除。

基坑开挖:V=1/6H[A×B+a×b+(A+a)×(B+b)+a×b]
式中:V——基坑体积;A——基坑上口长度;B——基坑上口宽度;a——基坑底面长度;b——基坑底面宽度。

土石方工程定额计算示例

土石方工程1 概述①土石方工程定额内容土石方工程定额内容包括土石方开挖、土石方运输、土石方的回填夯实、原土打夯、场地平整以及人工降低地下水位等。

按照开挖方法不同分为人工土石方和机械土石方两种。

②土石方工程定额项目的划分方法土石方工程定额项目划分时,一般同时考虑以下因素:ⅰ按分项工程划分如人工土石方分为人工挖土方、人工挖地槽、人工挖地坑、人工挖淤泥、人工挖流砂、回填土,打夯、平整场地、土方运输,支挡土板,人工打炮眼破岩石及表面平整、人工凿岩石、人工石方清理、运输。

机械土石方分为推土机推土、铲运机铲运土、挖掘机挖土、挖掘机挖土自卸汽车运土、翻斗车运土方、场地机械平整碾压等。

ⅱ根据土壤类别划分同样条件下开挖不同土质的土石方,将耗用不同数量的人工和机械,因此土壤类别是影响土石方开挖的一个主要因素。

定额人工开挖土石方主要考虑挖一类、二类、三类、四类土壤,其中一类、二类土又称普通土,三类土又称坚土,四类土又称砂砾坚土。

ⅲ根据开挖深度划分如人工挖土方分为1.5 m、2 m、3 m、4 m、5 m、6 m、7 m以内及7 m以上子目;人工挖地槽、地坑分为1.5 m、2 m、3 m、4 m以内子目,超过4 m时按规定调整。

ⅳ其他因素如运距、不同的机械、不同的夯实遍数等。

③土石方工程列项方法一般建筑工程土石方部分包括以下项目:ⅰ场地平整;ⅱ土方开挖;ⅲ地槽开挖;ⅳ地坑开挖;ⅴ原土打夯;ⅵ土方运输;ⅶ土方回填等。

2 土石方工程工程量计算①场地平整工程量计算场地平整系指厚度在±30 cm以内的就地挖、填、找平工作,超过此范围即不能执行平整场地,而应按挖填土方计算。

场地平整工程量按建筑物(或构筑物)底层外墙外边线每边各增加2 m计算。

常见建筑物平面类型场地平整的计算公式如下:ⅰ平面为矩形平整场地面积:S=(A+4)(B+4)=S底+2L外+16式中A、B——建筑物长、宽方向的外边线长(m);S底——底层建筑面积(m2);L外——外墙边线周长(m)。

土石方工程定额说明及计算规则

第一章 土石方工程 说 明 一、土石方定额区分人工、机械施工,按开挖、运输、回填编制。 二、套用土石方定额应根据合理的施工方案,选择合理的开挖或回填方式、运输距离、机械种类。 三、土壤及岩石分类: 1、本章土壤按一、二类土,三类土,四类土分类,其具体分类见下表。 土壤分类表 土壤分类 土壤名称 开挖方法

一、二类土 粉土、砂土(粉砂、细砂、中砂、粗砂、砾砂)、粉质黏土、弱中盐渍土、软土(淤泥质土、泥炭、泥炭质土)、软塑红黏土、冲填土 用锹,少许用镐、条锄开挖。机械能全部直接铲挖满载者

三类土 黏土、碎石土(圆砾、角砾)、混合土、可塑红黏土、硬塑红黏土、强盐渍土、素填土、压实填土 主要用镐、条锄,少许用锹开挖。机械需部分刨松方能铲挖满载者或可直接铲挖但不能满载者

四类土 碎石土(卵石、碎石、漂石、块石)、坚硬红黏土、超盐渍土、杂填土 全部用镐、条锄挖掘,少许用撬棍挖掘。机械需普遍刨松方能铲挖满载者

注:本表土的名称及其含义按现行国家标准《岩土工程勘察规范》GB 50021-2001(2009年局部修订版)定义。 2、本章岩石按极软岩、软岩、较软岩、较硬岩、坚硬岩分类,其具体分类见下表: 岩石分类表

岩石分类 代表性岩石 开挖方法 单轴饱和和抗压强度(MPa)

极软岩 1.全风化的各种岩石 2.各种半成岩 部分用手凿工具、部分用爆破法开挖 ﹤5

软 质 岩

软岩 1.强风化的坚硬岩或较硬岩 2.中等风化—强风化的较软岩 3.未风化—微风化的页岩、泥岩、泥质砂岩等

用风镐和爆破法开挖 5~15

较软岩 1.中等风化—强风化的坚硬岩或较硬岩 2.未风化—微风化的凝灰岩、千枚岩、泥灰岩、砂质泥岩等

用爆破法开挖

15~30

硬 质 岩

较硬岩 1.微风化的坚硬岩 2.未风化—微风化的大理岩、板岩、石灰岩、白云岩、钙质砂岩等 30~60

坚硬岩 未风化—微风化的花岗岩、闪长岩、辉绿岩、玄武岩、安山岩、片麻岩、石英岩、石英砂岩、硅质砾岩、硅质石灰岩等 ﹥60 注:本表依据国家标准《工程岩体分级标准》GB 50218-94和《岩土工程勘察规范》GB 50021-2001(2009局部修订版)定义。 四、干土、湿土、淤泥的划分: 1.干土、湿土、淤泥的划分:首先以地质勘察资料为准,土壤含水率≥25%、不超过液限的为湿土;若无地质勘察资料,以地下常水位为准,常水位以上为干土,以下为湿土;含水率超过液限的为淤泥。 2.在同一沟槽、基坑内有干、湿土时,工程量应分别计算,并按槽、坑的全深套用相应定额项目。 如已采用井点降水的,则均按干土计算。 3.无论淤泥还是淤泥质土,均套用淤泥定额。 五、人工挖土方需要人工垂直提升土方超过的,挖淤泥流砂深度超过的,超出部分工程量应计算垂直运输费用,按垂直深度全深每米折合水平距离7m套用人工运土或淤泥流砂定额的每增运项目。 六、沟槽、基坑、平整场地和一般土石方的划分:底宽(设计图示垫层或基础的底宽,下同)≤7m,且底长>3倍以上底宽为沟槽;底长≤3倍底宽,且底面积≤150m2基坑;厚度在30cm以内的就地挖、填土及平整为平整场地;超出上述范围的土石方为一般土石方。 七、挖填土方厚度>±30cm时,全部厚度按一般土方相应规定另行计算,但仍应计算平整场地;平整场地定额未包括挖树根、草皮和排除障碍物,有发生时另行计算。 八、机械挖土方、淤泥流砂应当合理考虑人工辅助开挖(包括清底、切边、修整底边和修整沟槽底坡度),人工辅助开挖比例按施工组织设计确定;编制施工图预算、招标控制价时,机械挖土方或淤泥流砂可按实挖方量的95%计算,人工挖土方或淤泥流砂按实挖土方量的5%计算;人工辅助机械开挖不超过总挖方量5%的,人工挖土方或淤泥流砂定额相对应子目乘以系数,人工挖土方或淤泥流砂超过总挖方量5%的,定额不调整。 九、小型挖掘机,系指斗容量≤的挖掘机,基础(含垫层)底宽≤的沟槽土方工程或底面积≤8m2的基坑土方工程机械开挖时按小型挖掘机套用定额。 十、三四类土壤的土方二次翻挖按降低一级类别套用相应定额。 十一、下列土石方工程,执行相应项目时乘以规定的系数: 1、土方项目按干土编制。人工挖、运湿土时,相应项目人工乘以系数;机械挖、运湿土时,相应项目人工、机械乘以系数。 2、人工挖土方深度超过8m时,按深度8m以内相应项目人工乘以系数。 3、人工开挖碎、砾石含量在30%以上密实性土壤的,套用相应定额四类土项目乘以系数。 4、人工挖沟槽土方一侧弃土或槽坑一侧填土时,相应定额乘以系数;人工挖沟槽、基坑土方,沟槽、基坑基底开挖宽度在1m以内的,相应定额乘以系数。 5、桩间挖土不扣除桩体和空孔所占体积,相应项目人工、机械乘以系数。 6、满堂基础垫层底下局部加深的槽坑,按槽坑相应规则计算工程量,相应项目人工、机械乘以系数。 7、推土机推土,当土层平均厚度≤时,相应定额推土机台班数量乘以系数。 8、挖掘机在垫板上作业的,相应定额人工、机械乘以系数;挖掘机下铺设垫板、汽车运输道路上铺设材料时,其费用另行计算。 9、场区(含地下室顶板以上)回填,相应项目人工、机械乘以系数。 10、在横撑间距≤3m的支撑下挖土的土方工程量,套用相应定额人工消耗量乘以系数,机械消耗量乘以系数;在横撑间距>3m的支撑下挖土和先开挖后支撑的不调整。在横撑下开挖地下室土方的,套用相应定额机械消耗量乘以系数。 11、湿淤泥直接外运时套用相应运土定额,自卸汽车台班数量乘以系数;干淤泥外运套用运土相应定额。 12、基础(地下室)周边回填材料时,本章定额没有时,执行第二章地基处理与边坡支护工程中“地基处理”相应项目,人工、机械乘以系数。 13、液压锤破碎坑、槽岩石、混凝土及钢筋混凝土时按相应定额子目乘以系数。 十二、采用非长臂挖掘机转运开挖土方的,相应机械挖土定额根据挖土深度乘以下表系数进行调整;若采用修建施工便道后无需转运开挖的不再乘以系数调整,施工便道费用另行计算。在编制施工图预算、招标控制价时采用转运或修建施工便道应根据设计文件或施工组织设计确定。施工时开挖方式不同的是否调整该土方造价应当在招标文件或施工合同中明确。
