北京地区冬施方案(北京某工程参考)
冬期施工方案

一、编制依据 (1)1.1 工程图纸 (1)1.2 施工规范、规程、法规 (1)二、冬期施工概况 (1)2.1 工程简介 (1)2.2 冬期施工的重点、难点 (2)2.3 质量要求 (2)三、施工安排 (2)3.1 冬期施工组织机构 (2)3.2 项目成立冬施测温小组 (4)3.3 劳动组织 (4)四、施工准备 (4)4.1 技术准备 (4)4.2 料具准备 (5)4.3 现场准备 (5)4.4 冬施测温准备工作 (6)五、冬期施工方法及措施 (6)5.1 锚喷工程 (6)5.2 土方工程 (6)5.3 砌筑施工 (7)5.4 钢筋工程 (8)5.5 模板工程 (8)5.6 混凝土工程 (9)六、冬季施工管理措施 (14)6.1 冬期施工质量保证措施 (14)6.2 冬期施工安全管理措施 (14)6.3 冬期施工消防管理措施 (15)6.4 成品保护措施 (16)6.5 应急措施及应急预案 (16)七、文明施工及环保措施 (17)八、应急预案 (18)8.1 应急措施 (18)8.2 冬期施工应急预案 (18)1)混凝土结构工程施工质量验收规范 GB50204-20222)混凝土结构工程施工质量验收规范 GB50204-20223)砌体结构工程施工规范 GB50924-20224)混凝土结构工程施工规范 GB50666-20225)混凝土外加剂应用技术规范 GB50119-20226)市政工程基础设施工程质量检验与验收标准 DB11/1070-20227)北京市地标基坑工程内支撑技术规程 DB11/940-20228)建造深基坑工程施工安全技术规范 JGJ311-20229)施工组织设计10)公司冬施方案的相关要求本工程位于北京市大兴区旧宫镇、瀛海镇,属于温带半湿润大陆季风气候。
2022年冬期施工估计从11月起,至2022年3月止。
当室外日平均气温连续5天稳定低于5℃,即进入冬施。
当室外日平均气温连续5天高于5℃,即解除冬施。
最新北京市某某新村二期南区13#、14#楼工程冬期施工方案

施工组织设计审批表(或施工方案)北京市某某新村二期南区13#、14#住宅楼工程冬期施工方案1、冬施项目及编制依据1.1 ***二期南区13#、14#住宅楼工程由于地基处理阶段滞后时间过长,导致我方地基与基础阶段必然进入冬期施工。
按照建筑工程冬期施工规程,当室外日平均气温连续5天稳定低于5℃即进入冬期施工,当室外日平均气温连续5天高于5℃解除冬期施工。
根据历年气象统计资料,北京地区一般11月中旬进入冬期施工,来年3月中旬解除冬期施工。
为保证***二期工程的施工顺利进行,项目部针对冬期施工特点进行统一安排和部署。
1.2根据本工程项目的施工进度计划,在冬期施工期间的项目有如下几项:14#楼:基础底板钢筋混凝土分项、地下室二层钢筋混凝土分项。
13#楼:地下一层钢筋混凝土分项、地下室防水分项、室外肥槽回填土、主体1~2层钢筋混凝土分项。
1.3编制依据1)JGJ104-97《建筑工程冬期施工规程》2)GB50204-2002《混凝土结构工程施工质量验收规范》3)DBJ01-82-2004《混凝土结构工程施工质量验收规程》4)本工程施工组织设计2、冬施部署:2.1建立和健全冬期施工领导小组,如下所示:冬期施工总负责人:****技术质量负责人:****实验负责人:****测温负责人:****质量监督:****物资负责人:****现场负责人:****安全监督:****消防负责人:****临电负责人:****技术指导:****对于以上计划进行冬施作业的本工程项目在冬期来临之前认真进行冬施准备工作,做好冬施策划和安排,做好现场道路等工作环境准备、物资及人员准备、技术准备等各项准备工作,确保冬施质量和施工进度计划的顺利完成。
2.2对地基与基础、主体结构的混凝土结构工程认真进行热工计算,以确定混凝土冬施采取的蓄热方法和保温措施,保证混凝土工程的冬施质量。
2.3做好建筑的外围护封闭工作,保证室内工程项目的工作环境温度确保工程的施工质量。
北京高层住宅冬季施工方案

北京高层住宅冬季施工方案北京作为我国首都,高楼大厦林立,尤其是高层住宅的建设一直备受关注。
在冬季寒冷的环境下,高层住宅的施工面临着诸多挑战,包括施工速度、保温措施等方面的考量。
本文将针对北京高层住宅冬季施工提出一套可行的方案。
1. 冬季施工的挑战北京的冬季气温极低,雪天频繁,给高层住宅的施工带来很大的困难。
首先是施工进度的压力,冬季施工受到气温、天气等因素的限制,施工时间大大减少,可能导致项目延期。
其次是保温问题,高层建筑的保温对能源消耗和环境影响具有重要意义,冬季施工需要做好保温工作,以保障施工质量和工程进度。
2. 施工方案为了应对冬季施工的挑战,我们可以采取以下方案:2.1 合理安排施工时间在施工前对工程进度进行合理规划,根据天气预报提前调整施工计划,尽量利用天气较暖和的时候进行重要施工工序,确保项目进度。
2.2 加强保温措施在冬季施工过程中,要加强对材料的保温措施,采用保温棉等材料对施工现场进行保温,减少能源消耗,提高施工效率。
2.3 安全施工冬季施工条件较差,容易发生意外。
在施工过程中,要加强安全防范措施,确保工人安全施工,避免发生安全事故。
2.4 充分利用现代技术手段可以考虑利用现代技术手段,如预制构件、模块化施工等,提高施工效率,减少对环境的影响。
3. 结语北京高层住宅的冬季施工面临着诸多挑战,但只要我们采取科学合理的施工方案,从施工进度、保温措施、安全施工和技术手段等方面综合考虑,就能够保证高层住宅的冬季施工顺利进行。
相信在未来的建设中,北京高层住宅的冬季施工将迎来更好的发展。
以上是针对北京高层住宅冬季施工的方案建议,希望能为相关单位在冬季的施工提供一些参考思路。
冬施方案(电信改)

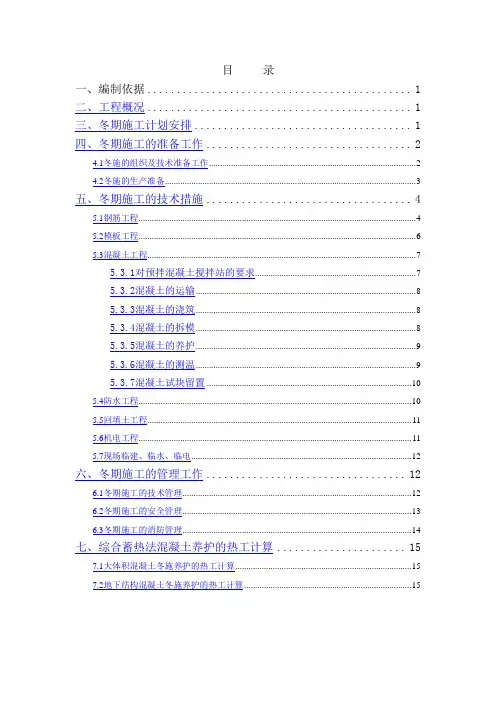

目录一、编制依据 (1)二、工程概况 (1)三、冬期施工计划安排 (1)四、冬期施工的准备工作 (2)4.1冬施的组织及技术准备工作 (2)4.2冬施的生产准备 (3)五、冬期施工的技术措施 (4)5.1钢筋工程 (4)5.2模板工程 (6)5.3混凝土工程 (7)5.3.1对预拌混凝土搅拌站的要求 (7)5.3.2混凝土的运输 (8)5.3.3混凝土的浇筑 (8)5.3.4混凝土的拆模 (8)5.3.5混凝土的养护 (9)5.3.6混凝土的测温 (9)5.3.7混凝土试块留置 (10)5.4防水工程 (10)5.5回填土工程 (11)5.6机电工程 (11)5.7现场临建、临水、临电 (12)六、冬期施工的管理工作 (12)6.1冬期施工的技术管理 (12)6.2冬期施工的安全管理 (13)6.3冬期施工的消防管理 (14)七、综合蓄热法混凝土养护的热工计算 (15)7.1大体积混凝土冬施养护的热工计算 (15)7.2地下结构混凝土冬施养护的热工计算 (15)一、编制依据1.1《冬季施工手册》1.2《建筑工程冬期施工规程》(JGJ104-97)1.3《混凝土结构工程施工质量验收规范》(GB 50204-2002)1.4《地下防水工程质量验收规范》(GB 50208-2002)1.5《建筑工程施工质量验收统一标准》(GB 50300-2001)1.6建筑工程资料管理规定(DBJ01-51-2003)二、工程概况本工程位于北京市东城区东四危改小区D2区, 东临东二环主路, 西临东二环西辅路, 北侧紧邻人保工程(在施), 南侧紧邻中海油工程(在施)。
整个工程由中国电信通信指挥楼(以下简称“中国电信”)、北京电信通信机房楼(以下简称“北京电信”)以及裙房和地下车库共四个部分组成。
本工程主楼结构形式为框架核心筒, 裙房结构形式为框架结构, 地下车库(除人防)为有柱帽的板柱结构。
总建筑面积93903m2。
北京冬季施工方案

北京冬季施工方案北京冬季施工方案北京位于北纬39度多,冬季寒冷且干燥,气温较低,经常出现降雪和低温冷冻天气。
因此,在北京冬季施工时需要采取一些特殊的措施,以保证工程的顺利进行。
首先,要合理安排施工时间。
冬季白天短、夜晚长,光照时间少,但日温差大,适合室外施工。
尽量减少夜间作业,避免工人在寒冷的环境中长时间工作,可提高施工效率。
白天进行施工时要注意充分利用有限的光照时间,提前安排工程量大的任务,合理分配人力资源。
其次,要做好材料保护工作。
冬季气温低,容易使某些材料变脆,影响使用效果。
施工前,要对施工材料进行细致检查,确保质量合格,且材料的温度不低于规定标准。
对于易冻结的水泥、水等材料,要采取保温措施。
同时,要保护好现场的材料堆放区,防止雪、雨水侵蚀,导致材料受损。
再次,要加强安全措施。
冬季天气寒冷,冰雪覆盖道路容易造成滑倒和摔伤事故。
特别是在高处作业时,工人容易因为寒冷而失去平衡。
因此,在施工现场要铺设防滑垫,增加抓地力。
在楼梯口、斜坡等易滑倒的地方设置护栏和警示牌,提醒工人注意安全。
必要时,可以对施工现场进行暖气保温,提高工人的工作条件。
最后,要加强施工管理。
施工现场的管理十分重要,要有专人负责,做到严格把关和检查。
对于施工设备和机械器材,要定期进行检修和保养,确保其正常运行。
工人的劳动保护是施工管理的重点,要定期进行职业卫生检查,排查隐患,提供必要的个人防护用品。
对于下班后的工人,要及时提供热水、毛巾等物品,关心和照顾他们的生活需求。
总之,北京冬季施工需要从时间安排、材料保护、安全措施和施工管理等方面进行全面考虑。
通过合理规划和科学施工,能够确保工程质量,提高施工效率,同时保护工人的身体健康和生活质量。
冬施方案(经典)

一、编制依据及目的1、编制依据(1)智展汽车配件(北京)有限公司建设厂房及配套设施2号厂房工程设计图纸及相关合同文件;(2)北京市《建筑结构长城杯工程质量评审标准》(DBJ/T01-69-2003);(3)《混凝土结构工程施工质量验收规范》(GB50204-2002)2011年修订版;(4)《砌体工程施工质量验收规范》(GB50203-2002);(5)《建筑工程冬期施工规程》(JGJ/T 104-2011);(6)《建筑工程资料管理规程》(DBJ/T695-2009);(7)北京城建集团有限责任公司关于冬期施工管理规定;(8)北京市文明施工现场管理规定;(9)智展汽车配件(北京)有限公司建设厂房及配套设施2号厂房工程施工组织设计。
注:本方案中涉及但未列入的内容均依据国家、行业及北京市现行有关规范、规程及标准执行。
2、编制目的确保有效组织、指导本工程的2011~2012年度冬期工程施工。
二、冬施工程概况本工程地上建筑面积44613.43平方米,地下建筑面积23852.88平方米,总建筑面积68466.31平方米。
结构类型:前场为钢结构框架,后场为钢筋混凝土框架,地下室为钢筋混凝土框架结构。
设计条件中,基本风压W o=0.45KN/m²,基本雪压S o=0.40KN/m²。
场地冻土深度0.800m。
结构主体的混凝土强度等级详见下表。
与土壤或水长期直接接触的部位,如:基础底板、地下室外墙、上部有覆土的地下室顶板、水池底板和侧墙、地下通道的底板、顶板及侧墙的抗渗等级为P6。
梁、板与柱、墙的混凝土等级相差一级时,节点处的混凝土可按梁、板的混凝土等级施工。
否则应按照柱、墙的混凝土等级施工。
冬施结构工程:按《智展汽车配件(北京)有限公司建设厂房及配套设施2号厂房施工总进度计划》,本工程除基础垫层、防水保护层、后浇带临时防水板外,地下及地上后场主体结构、前场钢结构施工全部处于冬期施工阶段(2011年11月15日~2011年3月15日)。
北京项目冬期施工方案

北京项目冬期施工方案
北京项目冬期施工方案
一、前言
随着气温的逐渐降低,北京地区已经进入冬季。
冬季施工虽然
带来了很多困难,比如低温、冰雪、水冰等等,但是对于项目来说,冬季也是一个重要的施工期。
因此,为了保证项目的顺利进行,我
们对北京项目进行了全面的冬季施工方案制定。
二、项目概况
北京项目位于北京市,地处于一个大型的商业区域。
主要内容
是一个大型商业中心和几个高层商务办公楼的建设。
整个项目占地
面积约为100,000平方米,总建筑面积约为300,000平方米。
项目
预计总工期为2年。
三、冬季施工方案
1.工期计划
由于冬季的特殊性,施工中需要充分考虑到天气、温度等因素
的影响。
因此工期计划需要与季节变化相结合,制定适当的工期计划。
在制定工期计划时,我们将充分考虑到建筑工程造价、工程建
设周期、人员配置等各方面因素。
2.人员安排
冬季施工中需要充分考虑到人员的工作效率和安全。
在人员安
排上,我们将优先考虑高温较低的室内工程。
并将施工人员按照具。
北京市某住宅项目冬季施工方案10613

目录1.编制依据 (1)2.工程概况 (3)2.1总体概况 (3)2.2冬施期间本工程计划安排分项工程施工的项目33.冬期施工部署 (4)3.1成立冬期施工领导小组 (4)3.3冬期施工人员培训 (5)3.4测温管理 (5)3.5技术准备 (7)3.6现场准备 (7)3.7职工生活准备 (8)3.8组织检查 (9)3.9料具准备 (9)4.主要冬期施工技术措施 (9)4.1防水工程 (9)4.2模板工程 (10)4.3钢筋工程 (11)4.4混凝土工程 (11)4.5砌筑工程 (14)4.6土方回填工程 (15)4.7水电安装 (15)4.8其他 (15)5. 冬期施工安全技术措施: (16)6冬季施工消防措施 (17)7环境保护措施 (17)8管理保证措施 (18)9.冬期施工混凝土养护计算 (18)9.1顶板砼浇筑冬期施工热工计算 (19)9.2计算墙混凝土达到4N/MM2时所需要的成熟度2310.冬季施工应急预案 (26)10.1编制目的 (26)10.2程序 (26)10.3应急方法 (27)10.4岗位职责 (27)10.5冬季施工突发事故预防及抢救 (28)10.6联系电话 (29)11.附图 (30)1.编制依据2.1 总体概况由中建**局X公司X项目经理部承建的****新城一期B区5#、6#、9#、10#、1#楼及新增地下车库工程,位于北京市石景山区西****路路南,设计单位为北京XXXXXXXXX设计有限公司。
本工程为整个小区的中、西部,其功能为住宅、地下车库及配套用房。
5#、9#、10#楼及地下车库工程地下为二层,(其中1#、6#楼为地下一层,人防层)其余工程地下二层为人防、车库及配套用房;5#楼地上20层,局部21层;6#楼地上18层;9#楼地上24层;10#楼地上23层;1#楼地上1#-A段地上为16层,均为剪力墙结构;1#-B段,地上3层,为框架结构;基础均为筏板基础,基础埋深10.600m;(其中6#楼基础埋深为6.150m)。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录1、编制依据 (1)2、工程概况 (1)3、施工安排 (1)3.13.24、冬期施工技术措施 (2)4.14.24.34.44.54.65、施工质量措施 (5)6、安全留意事项 (5)7、热工计算 (5)7.17.27.31、编制依据1.1***设计院设计图纸1.2****工程施工组织设计1.3***公司技术部下发的相关通知与要求2、工程概况2.1该工程建筑面积为63500平方米,构造形式为筏板根底;。
地下四层,构造形式为框架构造;地上十三层,构造形式为钢构造。
2.2混凝土强度等级:墙、梁、板为C40P8,柱C50;2.3北京地区冬期平均气温0℃~-10℃,平均风速3m/s,最大风速25m/s。
3、施工安排3.1施工预备3.1.1技术预备:3.1.1.1组织治理人员学习公司冬季施工方案,依据有关冬施要求,结合本工程实际状况,编制冬施方案,并做好冬施技术交底;3.1.1.2准时接收天气预报,随时把握天气预报和寒潮、大风警报,防止寒流突然攻击,以便准时实行预防措施。
3.1.1.3凡进展冬季施工的工程工程,必需认真复核施工图纸,查对其是否能适应冬季施工要求,觉察问题通过图纸会审来解决。
3.1.1.4作好与预拌混凝土公司的亲热联系工作,提出冬期砼技术要求和施工打算。
3.1.2材料预备:依据冬施物资打算,乐观组织材料进场。
冬季施工材料一览表表3.1.2名称单位数量阻燃草帘m28000塑料薄膜m24000彩条布m22023电子测温仪套2“U”形温度计个1测温套管个60钢钎把23.1.3生产预备:3.1.3.1成立以工程经理为组长的冬季施工领导小组。
组长:***副组长:***组员:***3.1.3.2组长***负责冬施期间的决策与协调;副组长A 负责冬施的具体实施工作;副组长B负责冬施的经营推测;副组长C负责冬施期间的安全、消防;副组长D负责冬施期间的方案确定、技术质量措施的实施治理;领导小组其他成员依据自己负责的具体业务,作好本职工作。
3.1.3.3劳动力组织依据本工程特点及工期要求,2 个作业队同时施工,劳动力由各作业队统一调配,总人数1000 人。
3.2冬期施工部位3.2.1地下1-4 层构造;3.2.2地下外墙防水;3.2.3肥槽回填。
4、冬期施工技术措施4.1肥槽回填工程4.1.1在回填前,要去除基底上的冰雪、杂物和保温材料等。
4.1.2回填土不得回填冻土,回填土应过5cm 筛孔,做到随筛、随拌、随夯、随盖,当气温低于-10oC 时,不宜回填施工。
回填土施工完后要掩盖好2 层草帘子,防止回填土受冻。
4.2模板工程4.2.1构造板梁使用竹编原板,其具有保温性能好,重量轻、易截取、拼缝少等优点,能更好的削减混凝土温度损失,延长正温养护时间。
4.2.2构造板、梁砼浇筑后用塑料布和阻燃草帘被掩盖,以到达挡风、保温作用。
4.2.3依据同条件养护的砼试件强度检测结果,当砼强度到达抗冻临界强度4Mpa 后〔到达设计强度的30%〕,方可将保温被撤除。
4.2.4拆模:模板和保温层在砼到达要求并冷却到5oC 前方可撤除,拆模时砼温度与环境温度差大于20oC 时,拆模后砼外表应准时掩盖,使其缓慢冷却。
4.3钢筋工程4.3.1大气温度低于-20℃时,不进展钢筋冷拉。
在负温下冷拉的钢筋,逐根进展外观检查,其外表不得有裂纹及局部颈缩。
4.3.2在雪天或施焊现场风速到达5.4m/s〔3 级〕以上焊接时,应实行遮挡措施,焊接后正在冷却的钢筋接头要避开遇到冰雪。
4.3.3钢筋冷拉设备、仪表和液压工作系统,油液在使用温度条件下进展配套校验。
4.4混凝土工程4.4.1预拌混凝土施工要求构造墙、板、梁、柱砼工程施工全部承受预拌混凝土。
4.4.1.1拌制混凝土所承受的骨料应清洁,不得含有冰、雪、冻块及其他易冻裂物质。
4.4.1.2水泥应优先承受一般硅酸盐PO32.5 水泥,每立方米的水泥用量不得少于300kg,水灰比不大于0.6。
4.4.1.3为了削减冻害,应将协作比中的用水量降至最低限度,拌合水承受地下水,水质符合标准标准。
4.4.1.4原材料的加热和混凝土的搅拌要求:承受热水搅拌,水温不大于80℃,如达不到热工计算的要求,骨料加热到50℃左右;投料挨次为骨料、热水、水泥,确保混凝土的出机温度不低于20℃。
搅拌时间是常温的搅拌时间的1.5 倍。
外加剂承受无盐类、能抗-15℃的负温防冻剂。
4.4.2混凝土的运输和浇筑4.4.2.1优先选择施工现场四周的搅拌站,尽量缩短运输距离。
在运输过程中混凝土罐车要包上保温用的海绵,外面再裹上胶皮,削减在运输过程中的热量损失。
4.4.2.2浇筑混凝土时在浇筑容器外表及混凝土泵送管包上保温用的海绵,外加一层胶皮。
4.4.2.3入模时混凝土的温度不得低于5℃,浇筑过程中的温度,设有专人实地测量;4.4.2.4构造混凝土要分层浇筑,已浇筑层的混凝土温度在未被上一层混凝土掩盖前不低于2℃。
4.4.3混凝土掩盖保温措施本工程承受综合蓄热法保温措施,热工计算见第7章。
4.4.3.1墙体支模后,掩盖双层〔每层厚50mm〕阻燃草帘。
由于反支撑较多,在支撑间先竖向挂满草帘,再在支撑处多铺一层草帘。
拆完模后,同样用双层〔每层厚50mm〕阻燃草帘掩盖。
4.4.3.2顶板、梁支完模后,沿楼层四周一圈草帘做里圈封闭。
草帘挂在悬挂板上。
用铁丝绑牢,并多搭接出100mm。
浇筑完砼后,在顶板初凝时先盖一层塑料薄膜,再加盖双层〔每层厚50mm〕阻燃草帘。
4.4.3.3在浇筑完的这一层的脚手架上用彩条布封闭,同现浇外墙模板挂的阻燃草帘到达双层围护。
4.4.3.4混凝土养护时间为3 天以上,拆掉或揭掉保温被时,混凝土必需到达临界强度〔即设计混凝土强度标准值的30%〕。
4.4.3.5混凝土掩盖保温是综合蓄热法的关键,保温材料做法必需掩盖均匀,边角接茬部位要严密并压实。
保温完毕,质检人员要认真检查,如遇大风天气,留专职值班人员检查保温掩盖状况,并准时修复被吹坏的保温层。
4.4.4混凝土测温措施4.4.4.1本工程测温工作由专人负责,在栋号技术负责人指导下开展工作。
大气温度与环境温度由工程部试验人员统一测定,每昼夜测四次,分别于早8 点、下午2点、晚上8 点、凌晨2 点。
4.4.4.2混凝土出机温度、入模温度每工作班测4 次,此外还需测最高、最低气温;混凝土养护测温:承受综合蓄热法时,在养护期间至少每6小时1次;对掺用防冻剂的混凝土,在强度未到达4N/mm2以前〔参考阅历值为48小时,以现场检测为准〕,每2 小时测定1 次,以后每6 小时测定1 次。
4.4.4.3测温孔设在有代表性的构造部位,不允许迎风设置;楼板处的测温孔在每跨楼板中部,与板垂直设置,深度为1/3 板厚;梁处的测温孔在每跨梁的1/3处,与梁垂直设置,深度为300mm;柱子按每两柱距设一孔,孔深250mm;墙体按每30 米设一孔,孔深100mm;全部测温孔要编号,并绘制出布置图〔图附后〕。
4.4.4.4测温时测量仪表应实行与外界气温隔离措施,在孔口四周用棉花塞住,方可读数。
读数时要快速准确,先读小数,后读大数,记录后再复验一次。
4.4.4.5测温员应依据技术人员的布置,完成每日的工程,点位和次数;并做好记录。
4.4.4.6测温员还应做不定时检查,当温度不符合技术要求时,应主动查明缘由并向技术员反映,测温员要对测温记录的准确性负责;4.4.4.7技术员要常常了解混凝土的温度状况,准时觉察与施工方案中不相符的问题,向技术负责人反映并提出解决措施;4.4.4.8技术负责人应对测温员与技术员反映的问题准时实行有效措施处理,对措施不力所造成的后果应负责任。
4.4.5混凝土试块留置:标养三组;同条件假设干组分别留置3天、7天、28天试块,用于检测受冻前的砼强度;转常温〔3 月15 日后〕28 天的砼强度试块及等效养护龄期强度〔日平均气温×天数=600℃.d〕的试块。
同条件试块养护及养护地点必需与相应的施工部位一样。
4.5焊接施工室外焊接最低温度不宜低于-10℃,并实行防雪挡风措施,焊接后的接头应掩盖炉渣或石棉被等,使其冷却。
4.6防水施工4.6.1基层必需结实,无开裂松动现象,外表平坦;4.6.2铺设防水前,基层必需干净、枯燥;4.6.3防水卷材承受热熔法施工;4.6.4遇到风雨雪天气时严禁施工。
5、施工质量措施5.1冬期施工质量掌握较常温更重要、难度更大,所以要由工程经理亲自挂帅,责任到人,奖罚严明;5.2材料打算要准确准时,提前进场,保证货源充实。
5.3砼工程的冬期施工,除按常温施工的要求进展检查外,还应检查砼出罐、浇筑后和硬化过程中的温度及砼温度降至0 度时的强度。
5.4砼工程除执行《砼构造工程施工质量验收标准》外,还需执行施工方案 4.4条。
5.5土方工程除执行《建筑工程冬施施工规程》外,还需执行施工方案 4.1条。
5.6钢筋工程除执行《钢筋焊接及验收规程》外,还需执行施工方案 4.3、4.5条。
5.7防水工程除执行《建筑工程冬施施工规程》外,还需执行施工方案 4.6。
5.8模板工程除执行《建筑工程冬施施工规程》外,还需执行施工方案 4.2条。
5.9坚持冬施条件,天气不好不施工,人员及物资不落实不施工,原材材质证明不全、复试不合格的不能使用。
5.10要认真执行施工标准及冬施方案,技术人员准时交底,施工人员负责落实,不得违章蛮干。
5.11冬施期间加强值班,留意天气变化,坚持测温、保温检查,有意外状况发生时,要马上实行措施并准时汇报。
6、安全留意事项6.1冬季枯燥风大,要加强防火,严格执行用火申请制度,保证消防器材状态良好。
6.2每天早晨上班前检查脚手架、马道和工作面的状况,要保证其安全牢靠。
雪后要准时清扫干净,做防滑处理。
6.3遇有大风、大雪的恶劣天气要停顿施工。
6.4现场设置足够的消防器材,全部消火栓有明显标志,消火栓四周不得堆放物品,并做好消火栓保温。
6.5加强用电治理,专职电工要定期检查,非电气人员不得挪动电气设备。
6.6塔吊作业时严格按吊运规章进展,要有限位设置,四级以上的大风天气要停顿作业。
6.7不得使用煤炉取暖,防止煤气中毒。
7、热工计算以300mm 厚现浇混凝土墙体为例,混凝土强度等级为C40,P.0.42.5 水泥,用量为350kg,围护层材料为阻燃草帘。
7.1综合蓄热法养护可行性验算承受综合蓄热法养护要符合以下公式:50KJ/m3h K<KM<200 KJ/m3hK○1>(1/b)1n(km/a) ○2m.a式中:M—构造外表系数〔m-1〕,M=混凝土外表积/混凝土体积K—围护层的总传热系数〔KJ/m3h K〕,K=1/(0.04+Σd /k )i iTm.a—混凝土蓄热养护开头至任一时间t 的平均气温,取-12℃;a、b—系数,按《建筑工程冬期施工规程》中表 7.3.2 取值,a=289,b=0.141d —围护层的厚度;iK —围护层的导热系数,聚苯板取 0.038 W/mK、阻燃草帘取 0.06 W/MK。
