关于工期延误情况说明
1 / 2
关于南通xx重工有限公司
搬迁海门项目第三标段工期延误情况说明
我项目部于
2012年3月15日正式进场施工,于
2012年4月10日进行办公楼和生产辅助楼基础验收,与提交的总进度计划
(经审核通过)基本符合,生产工作顺利进行,但是在后续施工中存在以下几
点主要原因严重影响了施工进度,我项目部在此说明下。
1、二次结构施工时,业主于
2012年5月14日通知我项目部暂停办公楼和生产辅助楼内墙施工,待图纸
变更出来后再施工,
2012年6月14日我项目部才拿到有关变更草图,继续施工,整整延误一个
月的工期。
2、墙体砌筑基本结束后,业主又几次通知我们部分门洞需做调整,故又不
得不敲砸、清理,至今仍在施工,办公楼共计11扇门。
3、2012.6.19技术核定单当天给业主,但是业主直到7月初才给与我们答
复。
4、按照我项目部提交的维修车间甲供构件进场计划,最早的部分构件应该
于
2012年5月15日进场而至今仍有部分构件尚未进场,严重影响施工进度。
5、按照我项目部提交的空压站甲供构件进场计划,钢吊车梁应该于
2012年5月20日进场,而至今仍未进场,并且业主要求暂停外墙施工,延
误工期20天左右。
6、
2 / 2
2012年5月3日业主通知我们暂停施工1#门卫,直到
2012年5月15日才拿到变更图纸继续施工。
7、
2012年5月3日提出2#门卫标高的问题,到
2012年5月15日才给与我项目部答复。
8、办公楼外墙干挂大理石,二次设计方案至今未出来,影响施工进度。
9、砌体施工基本结束后,本该可以进行消防箱子安装,但是由于内墙更
改,导致部分消防箱子无法安装,
2012年7月20日,已向业主提出此问题,直到
2012年8月3日才给出初步方案,最终方案仍未确定。
10、业主未按合同支付进度款,造成我项目部资金流转十分困难,影响项
目正常运转,严重影响施工进度,这也是造成整个工程工期延误的最重要原
因。
希望业主本着实事求是的原则,会同业主、监理单位与我们共同协商一个
合理竣工时间,以便我项目部重新制定一个进度计划,更好的指导我项目部工
作。
南通万众建设集团有限公司
第九项目部
2012-7-25
工期延误情况说明函

工期延误情况说明函
尊敬的:
您好!
在此,我代表xxxx公司,就本项目的工期延误情况向您作出说明。
xxxx公司自2024年以来开展了一系列系统技术改造、功能性增强、应用体系整合的一系列系统优化项目,其中一项是本次的工程,历时4个月,原定于2024年4月底完成,但由于以下原因,导致工程延期进行:首先,本次工程由于立项、设计、开发等系统性工作的关系,在终止阶段需要实施更多的业务测试,本次测试未能按计划完成;
其次,本次项目的开发和部署过程也存在一定难度,系统环境的部署及验证消耗了一定的时间,原定的时间无法按初步计划实施;
再次,就单个开发工作而言,由于该系统的技术特性以及历史技术影响,在系统更新过程中存在一定的技术难度,给开发人员带来一定的技术压力,耗时延长;
此外,还有一些不可抗力因素,根据法律规定,发生的不可抗力事件可能会导致本次项目工期延误。
为此,xxxx公司严格按照项目计划进行管理,并采取有效措施确保项目的有效实施,尽最大努力减少时间的浪费,及时安排技术组解决技术难题,并尽快恢复项目进度,最终实现预期目标。
一期工程的完成时间,我们将提前通知您。
工程施工延误说明(3篇)
第1篇一、项目概况项目名称:XX工程项目项目地点:XX市XX区XX路XX号建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司监理单位:XX建设监理有限公司二、延误原因分析1. 甲方原因(1)前期准备工作不足:甲方未能按时提供完整的施工图纸、设计变更等资料,导致施工单位无法按计划进行施工。
(2)资金不到位:甲方未能按合同约定及时支付工程款项,导致施工单位资金周转困难,施工进度受到影响。
(3)施工现场协调不到位:甲方未能及时协调解决施工现场相关问题,如场地平整、临时设施搭建等,影响施工进度。
2. 设计方原因(1)设计变更频繁:设计方在施工过程中频繁提出设计变更,导致施工单位需重新调整施工计划,增加施工周期。
(2)设计不合理:设计图纸存在不合理之处,如施工难度大、材料浪费等,导致施工周期延长。
3. 施工单位原因(1)施工组织管理不善:施工单位在施工过程中,未能合理调配人力、物力,导致施工进度缓慢。
(2)施工技术不熟练:部分施工人员技术不熟练,导致施工质量不达标,返工率高,影响施工进度。
4. 监理单位原因(1)监理不到位:监理单位未能及时发现施工过程中存在的问题,对施工进度控制不力。
(2)监理指令不明确:监理单位对施工单位的指令不明确,导致施工单位无法按照要求进行施工。
5. 外界客观因素(1)天气因素:施工过程中,连续出现大雨、高温等恶劣天气,导致施工进度受到影响。
(2)政策因素:政策调整、城市规划变动等,导致施工进度受到影响。
三、延误处理措施1. 甲方积极配合,确保按合同约定支付工程款项,缓解施工单位资金压力。
2. 设计方优化设计方案,减少设计变更,提高施工效率。
3. 施工单位加强施工组织管理,提高施工技术,确保施工质量。
4. 监理单位加强监理力度,确保施工进度和质量。
5. 针对恶劣天气等客观因素,施工单位采取合理措施,尽量减少延误。
四、延误预计恢复时间根据以上原因分析及处理措施,预计延误时间约为XX天,预计XX年XX月XX日恢复正常施工。
工期延误的情况说明
工期延误的情况说明

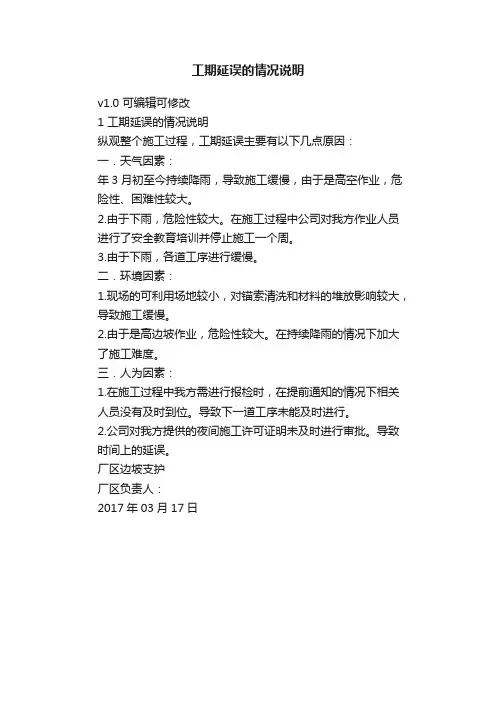

v1.0 可编辑可修改
1 工期延误的情况说明
纵观整个施工过程,工期延误主要有以下几点原因:
一.天气因素:
年3月初至今持续降雨,导致施工缓慢,由于是高空作业,危险性、困难性较大。
2.由于下雨,危险性较大。
在施工过程中公司对我方作业人员进行了安全教育培训并停止施工一个周。
3.由于下雨,各道工序进行缓慢。
二.环境因素:
1.现场的可利用场地较小,对锚索清洗和材料的堆放影响较大,导致施工缓慢。
2.由于是高边坡作业,危险性较大。
在持续降雨的情况下加大了施工难度。
三.人为因素:
1.在施工过程中我方需进行报检时,在提前通知的情况下相关人员没有及时到位。
导致下一道工序未能及时进行。
2.公司对我方提供的夜间施工许可证明未及时进行审批。
导致时间上的延误。
厂区边坡支护
厂区负责人:
2017年03月17日。

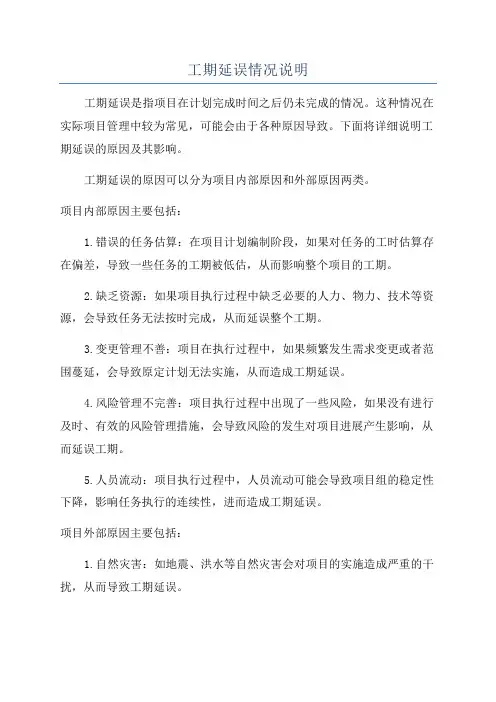

工期延误情况说明
工期延误情况说明工期延误是指项目在计划完成时间之后仍未完成的情况。
这种情况在实际项目管理中较为常见,可能会由于各种原因导致。
下面将详细说明工期延误的原因及其影响。
工期延误的原因可以分为项目内部原因和外部原因两类。
项目内部原因主要包括:1.错误的任务估算:在项目计划编制阶段,如果对任务的工时估算存在偏差,导致一些任务的工期被低估,从而影响整个项目的工期。
2.缺乏资源:如果项目执行过程中缺乏必要的人力、物力、技术等资源,会导致任务无法按时完成,从而延误整个工期。
3.变更管理不善:项目在执行过程中,如果频繁发生需求变更或者范围蔓延,会导致原定计划无法实施,从而造成工期延误。
4.风险管理不完善:项目执行过程中出现了一些风险,如果没有进行及时、有效的风险管理措施,会导致风险的发生对项目进展产生影响,从而延误工期。
5.人员流动:项目执行过程中,人员流动可能会导致项目组的稳定性下降,影响任务执行的连续性,进而造成工期延误。
项目外部原因主要包括:1.自然灾害:如地震、洪水等自然灾害会对项目的实施造成严重的干扰,从而导致工期延误。
2.政策法规变化:政策法规的变化可能导致项目必须进行调整或变更,进而影响项目的工期。
3.供应链问题:如果项目所需的物资或者关键零部件供应链出现问题,无法及时供应,会导致工期延误。
4.经济环境变化:经济环境的变化可能导致项目资金链断裂,无法按时获得必要的投资,进而导致工期延误。
工期延误会对项目造成一系列的影响,主要包括:1.成本增加:工期延误会导致项目成本的增加,例如:人工费用、资源租赁费用等会因为工期延误而延长,对项目造成财务上的压力。
2.客户关系破裂:如果项目交付延误,会导致客户对项目的不满意度增加,从而影响客户对企业的信任度,关系有可能破裂。
3.资金流断裂:如果项目投资延迟回收,会导致项目资金链断裂,影响项目的正常进行。
4.团队士气低落:工期延误会导致项目团队的士气低落,从而影响工作效率和工作质量。

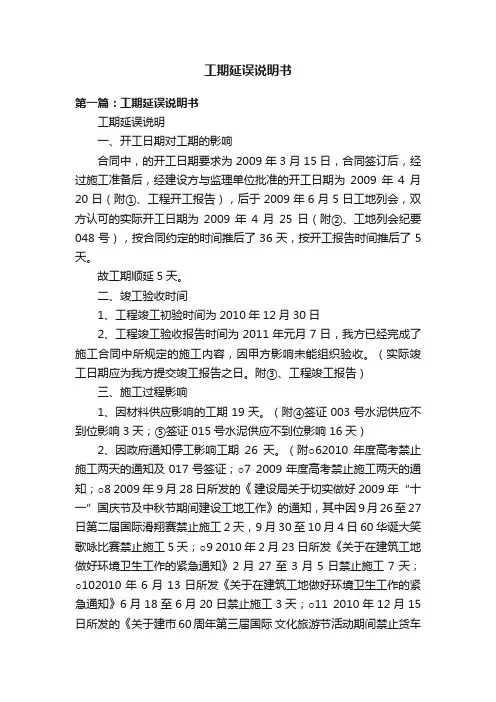

工期延误说明书
工期延误说明书第一篇:工期延误说明书工期延误说明一、开工日期对工期的影响合同中,的开工日期要求为2009年3月15日,合同签订后,经过施工准备后,经建设方与监理单位批准的开工日期为2009年4月20日(附①、工程开工报告),后于2009年6月5日工地列会,双方认可的实际开工日期为2009年4月25日(附②、工地列会纪要048号),按合同约定的时间推后了36天,按开工报告时间推后了5天。
故工期顺延5天。
二、竣工验收时间1、工程竣工初验时间为2010年12月30日2、工程竣工验收报告时间为2011年元月7日,我方已经完成了施工合同中所规定的施工内容,因甲方影响未能组织验收。
(实际竣工日期应为我方提交竣工报告之日。
附③、工程竣工报告)三、施工过程影响1、因材料供应影响的工期19天。
(附④签证003号水泥供应不到位影响3天;⑤签证015号水泥供应不到位影响16天)2、因政府通知停工影响工期26天。
(附○62010年度高考禁止施工两天的通知及017号签证;○7 2009年度高考禁止施工两天的通知;○8 2009年9月28日所发的《建设局关于切实做好2009年“十一”国庆节及中秋节期间建设工地工作》的通知,其中因9月26至27日第二届国际滑翔赛禁止施工2天,9月30至10月4日60华诞大笑歌咏比赛禁止施工5天;○9 2010年2月23日所发《关于在建筑工地做好环境卫生工作的紧急通知》2月27至3月5日禁止施工7天;○102010年6月13日所发《关于在建筑工地做好环境卫生工作的紧急通知》6月18至6月20日禁止施工3天;○11 2010年12月15日所发的《关于建市60周年第三届国际文化旅游节活动期间禁止货车入城的通告》和12月28日《关于2011年元旦期间严格控制施工时间的紧急通知》2010年12月29日至2010年元月2日禁止施工5天。
)3、因不可抗力停止施工12天。
(附○12监理工作联系单017号2010年6月26日停电1天;○13下雨签证019号影响正常施工11天)4、因分包单位影响工期:第二篇:工期和工期延误36工期和工期延误36.1工期计算合同工程的工期,由合同双方当事人根据《广东省建筑安装工程工期定额》等有关规定,结合合同工程拟实施的施工组织设计或施工方案等情况予以确定,并在合同中约定。
关于工程延期的情况说明
关于工程延期的情况说明第一篇:关于工程延期的情况说明关于工程延期的情况说明1、车棚由于方案的变更,在原有的基础上增加了至少三分之一的工作量(每个弧形加一道悬梁、三根支撑,东西增加四根穿管);耐力板不能及时到位(主要原因所需耐力板需要定制适合我们的规格)2、餐厅由于进入梅雨季节空气湿度比较大,涂料不容易干,故需要延迟2天。
3、遇雨水天气顺延。
第二篇:工程延期说明四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(一标段)工程工期延误的情况报告由我单位组织建设,四川省维博建设工程有限公司施工的四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(一标段)工程,合同总工期90日历天。
本项目于2014年10月8日开工,2015年8月27日竣工。
工期延误原因如下:一、水箱基础和旧一教钢楼梯无施工图,在2015年3月27日领到施工图纸;二、水箱设备调试需四川省成都市中和中学中和中学校舍提升改造及安全整改工程施工(二标段)总平施工完成,通电后水箱设备才能进行调试;三、后期新增大量工程内容:旧一教公共区域增加铝方通吊顶、天棚乳胶漆,教室增加矿棉板吊顶、软橡木黑板帖,屋面增加防水,3~4层教室增加给排水、A立面增加书架;科技楼公共区域增加矿棉板吊顶、墙面乳胶漆,5层变更、增加装饰工程、安装工程内容较多;垃圾房变更部分工程内容。
由于以上原因,导致施工单位在合同工期内完成施工任务,造成总工期延误231日历天,因非施工单位原因造成工期延误,对施工单位延误工期的情况不做违约处理,施工单位承诺放弃工期延期相关费用索赔,竣工结算时,人工及材料调差按照合同约定做相应调整。
成都高投建设开发有限公司2015年8月27日第三篇:工程延期情况说明工程延期情况说明兹有XXXX,本公司于2013年3月28号承接了XX国有土地上房屋征收与补偿中心出包的XXXX共八个厂的建筑拆除工程。
故此我公司在中国太平洋保险公司购买了人身工伤意外伤害保险三份,每份一千元,共计三千元,保单号()因甲方即大安区房管局与现有的龙翔包装厂的赔付问题而导致了该厂房不能按时进行。
XXX工程工期延期情况说明
XXX工程工期延期情况说明
关于XXX项目工期延长的情况说明
重庆XX资产经营(集团)有限公司收到了关于大XXX
项目工期延长的申报。
该项目实际开工时间为2009年9月27日,于2011年4月20日全部竣工。
竣工验收结论显示,工程
质量满足设计及规范要求,满足使用功能,竣工验收合格。
然而,该工程的实际竣工日历天数比合同工期日历天数延长了390天,即180天的合同工期被延长至570天。
工期延长的原因如下:
1.在施工过程中,部分设计发生变更,对进度造成了较大
影响,导致工期延误。
2.景观部分施工基本上是根据现场实际情况边施工边调整,导致工期延误。
3.施工过程中未能明确是否进行边坡整治,导致工期延误。
4.在施工过程中拆迁未能满足施工要求,导致施工进度十分缓慢。
建设单位经过调查后认为以上情况属实,同意顺延工期。
施工单位重庆市XX建筑工程(集团)有限公司和监理单位XXX也同意了这一建议。
最终,建设单位重庆XX资产经营(集团)有限公司同意顺延工期,并收到了施工单位和监理单位的盖章确认。
工期延误的情况说明
工期延误的情况说明 工期延误的原因分析 在整个施工过程中,工期延误主要有以下几个原因: 一、天气因素 1、2013年7月、8月持续高温天气,影响了桩基施工和基础施工的安全,施工人员不得不暂停施工。高温天气也导致施工人员情绪不稳,工作效率降低。
2、春节过后,连续阴雨天气,导致许多室外工作不能进行,如外墙真石漆的施工。
3、2013年11月份天气较为寒冷,此时正进行内外墙的粉刷,按照规定进入冬季施工不予许进行粉刷工作,寒冷的天气也较大程度的影响了粉刷的施工进度。13年12月份,14年1月份基本属于停工状态。 二、人为因素 1、由于对地下土质的了解不够,其中有一根桩在五至七米的部位出现流沙和坍孔现象,导致暂停施工一个半月。
2、原对桩基的静压测试安排只有三天,后由业主要求增加对桩位静压数量的增加,用了十二天时间,也在一定程度上影响了进度。
3、本工程就一个单体,不能产生流水作业,造成许多窝工的情况,原本一周一层的进度计划,最后都要两周一层。
三、环境因素 1、现场场地较小,材料供应不及时,导致部分窝工现象,影响了进度。
2、本工程采用的是50%的坡屋面,施工技术难度较大,同时屋面施工时正好在冬季,模板结冰后很滑,极不安全。后研究决定春节过后再进行屋面最后几道工序的施工,这也较大程度影响了进度。
四、春节因素 1、由于临近春节,考虑到施工人员的情绪及天气因素,提前放假一个月。
五、变更因素 1、本工程小的设计变更较多,所有的变更均通过设计院书面同意,部分修改还请设计院重新出了修改图纸,这就造成了一个周期,也在一定程度上影响了工程进展。
工期延误情况申请报告
工期延误情况申请报告
尊敬的领导:
据实际情况,本项目工期出现延误现象。
为使项目能顺利完成,现申请如下:
一、工程进度情况说明
自开工以来,我们按照计划进行施工,工程进展顺利。
然而,
近期遇到几个不可抗因素导致施工工期延误。
以下为延误情况说明:
1.天气因素:由于天气影响,施工队无法进行正常的工作,导
致工期延误。
2.物资供应:厂家原因物资供应不足,致使工作延误。
3.施工质量:施工过程中必须要遵守安全规定,部分区域存在
安全隐患,要求停工整改,导致施工工期延误。
二、延误处理方案
为尽快恢复工期,我们将采取以下措施:
1.加强管理:由项目经理若干次与宣传部沟通,项目文化感染,全体员工意识到合规合理管理至关重要,从而防止再次出现工期
延误。
2.提高施工速度:在确保质量的前提下,加强施工进度管理,
力争在指定时间内完成任务。
3.协调资源:加强与各部门之间的协调配合,合理安排各工种
岗位,以确保施工进度。
三、申请理由
由于工期延误,项目的、资金的、企业的经济利益及信誉受到
损害。
若无及时处理,将会面临很大的风险。
因此,我们希望您
能通过审批,给我们提供必要的支持和协助,以尽快恢复工期,确保项目的顺利开展。
请批准,谢谢!
申请人:xxx
日期:xxxx年xx月xx日。
工期延误情况说明
工期延误情况说明工期延误是指在项目实施过程中,无法按照原定的计划完成工作,导致项目进度推迟的情况。
工期延误可能是由多种因素引起的,包括人力资源不足、技术问题、物资供应问题、不可预测的事件等。
下面将对工期延误的情况进行详细说明。
首先,工期延误可能是由人力资源不足引起的。
在项目实施的过程中,如果项目组的人员数量不足,无法按照原定的计划完成相应的工作任务,就可能导致工期延误。
例如,项目组中的一名关键人员离职或者因病请假,无法按时完成分配给他的任务,就会造成工期的推迟。
此外,项目人员的能力和经验水平也会影响工期的延误情况。
如果项目组中存在人员技术不过关、经验不足的情况,就可能无法高效地完成任务,从而导致工期的延误。
其次,技术问题也是导致工期延误的一个重要因素。
在项目实施的过程中,如果遇到技术问题,无法及时解决,就会导致工期的推迟。
例如,在进行软件开发项目时,如果遇到难以解决的bug或者需求变更,开发周期就会延长。
另外,如果项目采用的新技术或者复杂的技术,项目组成员对此不熟悉,也会导致工期的延误。
物资供应问题也是导致工期延误的原因之一、在项目实施的过程中,如果物资供应不及时或者质量不达标,就会导致工期的延误。
例如,在建筑工程项目中,如果材料供应不及时,施工进程就会受到影响,导致工期的推迟。
另外,如果供应的物资存在质量问题,需要返工或者更换,也会导致工期的延误。
最后,不可预测的事件也可能导致工期延误。
在项目实施过程中,难以预测的事件(如自然灾害、政策变化等)可能会对项目进度造成不可预料的影响。
例如,如果项目所在地发生地震、洪水等自然灾害,施工工地被损毁,就会导致工期的延误。
政策变化也可能影响项目的进展,例如政府颁布新的规定或者政策,需要对项目进行调整,从而导致工期的推迟。
总的来说,工期延误是项目实施中常见的问题,多种因素可能导致工期延误,包括人力资源不足、技术问题、物资供应问题和不可预测的事件等。
为了避免工期延误,项目管理者需要在项目计划中充分考虑各种不确定性,并采取相应的应对措施。
