安装定额说明(电缆部分、照明)
C.2.8 电缆安装(030208)说明一、本章的电缆敷设定额适用于10kV以下的电力电缆和控制电缆敷设。
定额系按平原地区和厂内电缆工程的施工条件编制的,未考虑在积水区、水底、井下等特殊条件下的电缆敷设,厂外电缆敷设工程按本册C.2.10 10kV以下架空配电线路中的有关项目另计工地运输。
二、电缆在一般山地、丘陵地区敷设时,其定额人工乘以系数1.3。
该地段所需的施工材料如固定桩、夹具等按实另计。
三、电缆敷设定额未考虑因波形敷设增加长度、弛度增加长度、电缆绕梁(柱)增加长度以及电缆与设备连接、电缆接头等必要的预留长度,该增加长度应计入工程量之内。
四、本章的电力电缆头定额均按铝芯电缆考虑,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。
五、电力电缆敷设定额均按三芯(包括三芯连地)考虑的,五芯电力电缆敷设定额乘以系数1.3,六芯电力电缆乘以系数1.6,每增加一芯定额增加30%,以此类推。
单芯电力电缆敷设按同截面电缆定额乘以0.67。
截面400mm2以上至800mm2的单芯电力电缆敷设按400mm2电力电缆定额执行。
截面800~1000mm2的单芯电力电缆敷设按400mm2电力电缆乘以系数1.25执行。
240mm2以上的电缆头的接线端子为异型端子,需要单独加工,可按实际加工价计算。
六、电缆沟挖填方定额亦适用于电气管道沟等的挖填方工作。
七、桥架安装:1.桥架安装包括运输、组对、吊装、固定;弯通或三、四通修改、制作组对,切割口防腐,桥架开孔,上管件,隔板安装,盖板安装,接地,附件安装等工作内容。
2.桥架支撑架定额适用于立柱、托臂及其他各种支撑架的安装。
本定额已综合考虑了采用螺栓、焊接和膨胀螺栓三种固定方式。
3.玻璃钢梯式桥架和铝合金梯式桥架定额均按不带盖考虑,如这两种桥架带盖,则分别执行玻璃钢槽式桥架定额和铝合金槽式桥架定额。
4.钢制桥架主结构设计厚度大于3mm时,定额人工、机械乘以系数1.2。
5.不锈钢桥架按钢制桥架定额乘以系数1.1。
八、本章电缆敷设系综合定额,已将裸包电缆、铠装电缆、屏蔽电缆等因素考虑在内,因此凡10kV以下的电力电缆和控制电缆均不分结构形式和型号,一律按相应的电缆截面和芯数执行相应定额。
九、电缆敷设定额及其相配套的定额中均未包括主材(又称装置性材料),另按设计和工程量计算规则加上定额规定的损耗率计算主材费用。
十、直径100mm以下的电缆保护管敷设执行本册C.2.12配管、配线有关定额。
十一、竖直通道电缆敷设定额适用于20m(或6层)以上的高层建筑、高塔等建筑物的竖直通道内敷设电缆时使用,否则不适用。
十二、本章定额未包括下列工作内容:1.隔热层、保护层的制作、安装;2.电缆冬季施工的加温工作和在其他特殊施工条件下的施工措施费和施工降效增加费。
工程量计算规则一、直埋电缆的挖、填土(石)方,除特殊要求外,可按下表计算土方量。
直埋电缆的挖、填土(石)方量┏━━━━━━━━━━━━━━━━┯━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━━┓┃项目│电缆根数┃┃├───────────────┬────────────────┨┃│1~2 │每增一根┃┠────────────────┼───────────────┼────────────────┨┃每米沟长挖方量(m3) │0.450 │0.153 ┃┗━━━━━━━━━━━━━━━━┷━━━━━━━━━━━━━━━┷━━━━━━━━━━━━━━━━┛注:1.两根以内的电缆沟,系按上口宽度600mm,下口宽度400mm,深度900mm计算的常规土方量(深度按规范的最低标准);2.每增加一根电缆,其宽度增加170mm;3.以上土方量系按埋深从自然地坪起算,如设计埋深超过900mm时,多挖的土方量应另行计算。
二、电缆沟盖板揭、盖定额,按每揭或每盖一次以"延长米"计算,如又揭又盖,则按两次计算。
三、电缆保护管长度,除按设计规定长度计算外,遇有下列情况,应按以下规定增加保护管长度:1.横穿道路,按路基宽度两端各增加2m。
2.垂直敷设时,管口距地面增加2m。
3.穿过建筑物外墙时,按基础外缘以外增加1m。
4.穿过排水沟时,按沟壁外缘以外增加1m。
四、电缆保护管埋地敷设,其土方量凡有施工图注明的,按施工图计算;无施工图的,一般按沟深0.9m、沟宽按最外边的保护管两侧边缘外各增加0.3m工作面计算。
五、电缆敷设按单根以"延长米"计算。
一个沟内(或架上)敷设三根各长100m的电缆,应按300m计算,以此类推。
六、电缆敷设长度应根据敷设路径的不平和垂直敷设长度,按下表规定增加附加长度。
电缆敷设的附加长度┏━━┯━━━━━━━━━━━━━━━━━━━┯━━━━━━━┯━━━━━━━━━━━━━━━━━━┓┃序号│项目│预留长度│说明┃┠──┼───────────────────┼───────┼──────────────────┨┃1 │电缆敷设弛度、波形弯度、交叉│ 2.5% │按电缆全长计算┃┠──┼───────────────────┼───────┼──────────────────┨┃2 │电缆进入建筑物│ 2.0m │规范规定最小值┃┠──┼───────────────────┼───────┼──────────────────┨┃3 │电缆进入沟内或吊架时引上(下)预留│ 1.5m │规范规定最小值┃┠──┼───────────────────┼───────┼──────────────────┨┃4 │变电所进线、出线│ 1.5m │规范规定最小值┃┠──┼───────────────────┼───────┼──────────────────┨┃5 │电力电缆终端头│ 1.5m │检修余量最小值┃┠──┼───────────────────┼───────┼──────────────────┨┃6 │电缆中间接线盒│两端各留2.0m │检修余量最小值┃┠──┼───────────────────┼───────┼──────────────────┨┃7 │电缆进控制、保护屏及模拟盘等│高+宽│按盘面尺寸┃┠──┼───────────────────┼───────┼──────────────────┨┃8 │高压开关柜及低压配电盘、箱│ 2.0m │盘下进出线┃┠──┼───────────────────┼───────┼──────────────────┨┃9 │电缆至电动机│0.5m │从电机接线盒起算┃┠──┼───────────────────┼───────┼──────────────────┨┃10 │厂用变压器│ 3.0m │从地坪起算┃┠──┼───────────────────┼───────┼──────────────────┨┃11 │电缆绕过梁柱等增加长度│按实计算│按被绕物的断面情况计算增加长度┃┠──┼───────────────────┼───────┼──────────────────┨┃12 │电梯电缆与电缆架固定点│每处0.5m │规范最小值┃┗━━┷━━━━━━━━━━━━━━━━━━━┷━━━━━━━┷━━━━━━━━━━━━━━━━━━┛注:电缆的附加及预留的长度是电缆敷设长度的组成部分,应计入电缆长度工程量之内。
七、电缆终端头及中间头以"个"为计量单位。
电力电缆和控制电缆均按一根电缆有两个终端头考虑。
中间电缆头设计有图示的,按设计确定;设计没有规定的,按实际情况计算(或按平均250m一个中间头考虑)。
八、桥架安装以"10m"为计量单位。
九、吊电缆的钢索及拉紧装置,应按本册C.2.12配管、配线的相应定额另行计算。
十、钢索的计算长度以两端固定点的距离为准,不扣除拉紧装置的长度。
C.2.4 控制设备及低压电器安装(030204)说明一、本章包括电气控制设备、低压电器的安装,盘、柜配线,焊(压)接线端子,基础槽、角钢的制作安装。
二、控制设备安装,除限位开关及水位电气信号装置外,其他均未包括支架制作安装。
发生时可执行本册C.2.1变压器安装中铁构件制作、安装相应定额。
三、控制设备安装未包括的工作内容:1.二次喷漆及喷字。
2.电器及设备干燥。
3.焊、压接线端子。
4.端子板外部(二次)接线。
四、屏上辅助设备安装,包括标签框、光字牌、信号灯、附加电阻、连接片等,但不包括屏上开孔工作。
五、设备的补充油,按设备自带考虑。
六、盘、柜配线定额只适用于盘上小设备元件的少量现场配线,不适用于工厂的设备修、配、改工程。
七、等电位箱安装不适用于卫生间等电位盒安装。
工程量计算规则一、控制设备低压电器安装以"台"为计量单位。
集装箱式配电室安装以"10t"为计量单位。
以上设备安装均未包括基础槽钢、角钢的制作安装,其工程量应按相应定额另行计算。
二、盘、柜配线分不同规格,以"10m"为计量单位。
三、盘、箱、柜的外部进出线预留长度按下表计算。
盘、箱、柜的外部进出线预留长度单位:m/根┏━━┯━━━━━━━━━━━━━━━━━━━━━━━━━━┯━━━━━━┯━━━━━━━━━━━━┓┃序号│项目│预留长度│说明┃┠──┼──────────────────────────┼──────┼────────────┨┃1 │各种箱、柜、盘、板、盒│高+宽│盘面尺寸┃┠──┼──────────────────────────┼──────┼────────────┨┃2 │单独安装的铁壳开关、自动开关、刀开关、启动器、箱式电│0.5 │从安装对象中心算起┃┃│阻器、变阻器││┃┠──┼──────────────────────────┼──────┼────────────┨┃3 │继电器、控制开关、信号灯、按钮、熔断器等小电器│0.3 │从安装对象中心算起┃┠──┼──────────────────────────┼──────┼────────────┨┃4 │分支接头│0.2 │分支线预留┃┗━━┷━━━━━━━━━━━━━━━━━━━━━━━━━━┷━━━━━━┷━━━━━━━━━━━━┛四、配电板制作安装及包铁皮,按配板图示外形尺寸,以"m2"为计量单位。
五、焊(压)接线端子定额只适用于导线,电缆终端头制作安装定额中已包括压接线端子,不得重复计算。
六、端子板外部接线按设备盘、箱、柜、台的外部接线图计算,以"10个"为计量单位。
2013年版电气安装工程预算定额各章节说明
配置等不同而调整或换算。
七、本定额包括的工作内容,除各章另有说明外,均包括施工准备,设备开箱检查,场内运搬,脚
手架搭拆、设备及装置性材料安装,施工结尾、清理,整理编制竣工资料,配合分系统试运、质量
检验及竣工验收等。除需单独计列的特殊项目外,定额中已经包括了相应的单体调试。场内运搬是
指设备、装置性材料及器材从施工组织设计规定的现场仓库或堆放地点运至施工操作地点的水平及
设备连接导线、金具,接地引下线、接地材料。
第三章 配电装置
本章定额适用于各类配电装置的安装 一、工作内容 1、真空断路器安装:开箱清点检查,安装及调整,动作检查,接地,单体调试。 2、少油断路器安装:开箱检查,组合,安装及调整,传动装置安装及调整,动作检查,消 弧 室干燥,注油,接地,单体调试。 3、SF6 断路器安装:开箱检查,底架安装,断路器组合及吊装,相间管路连接,操作箱安 装, 液压管路连接,设备本体连接电缆安装,检漏试验,充 SF6 气体,接地,补漆,单体调试。 4、SF6 全封闭组合电器(GIS)安装:开箱检查,基础平整,底架安装校平,组合吊装及封 闭 筒连接,操作柜安装,液压管路敷设及安装,设备本体连接电缆安装,真空处理,检漏试验,调整, 充 SF6 气体,接地、补漆,单体调试。 5、SF6 全封闭组合电器(GIS) 主母线及进线线套管安装:主母线及套管吊装,连接,封闭, 检 漏试验,充 SF6 气体,接地,单体调试。 6、复合式组合电器安装(HGIS):开箱检查,基础平整,设备就位,底架安装校平,对接 安装, 设备常规检查,设备本体连接电缆安装,抽真空,检漏试验,注 SF6 气体,附件安装,接地,单体 调试。 7、空气外绝缘高压组合电器(COMPASS)安装:开箱检查,基础平整,底架安装校平,模 块 吊装固定,机构箱安装,设备调整,接触面处理,隔离开关装配及连锁调整,设备本体连接电缆安 装,密度计安装,充 SF6 气体,检漏试验,补漆,接地,单位调试。 8、户内隔离开关安装,开箱检查,本体就位,设备安装,操动机构安装,连杆配制,辅助 接 点安装,调整,接地,补漆,单体调试。 9、户外隔离开关与接地开关安装,开箱检查,本体就位,安装,操动机构安装,连杆配制, 辅 助开关安装,调整,接地,补漆,单体调试。 10、敞开式组合电器安装:开箱检查,基础找平,本体安装,固定,触头安装,拉杆配制、 调 整、操动机构、联锁开关、信号装置的检查、调整,接地,补漆,单体调试。 11、电流、电压互感器的安装:开箱检查,本体就位,安装、固定,接地,补漆,单体调试。 12、避雷器的安装:开箱检查,本体吊装、固定,均压环安装,并联电阻安装,放电记录器 安 装(不包括支架制作及安装),引线,接地,补漆,单体调试。、 13、电容器、熔断器、阻波器、结合滤波器安装:开箱检查,本体就位,安装,固定,接地, 补 漆,单体调试。 14、集合式并联电容器安装:开箱检查,基础找平,本体就位,组合安装,调整、接地,补 漆, 单体调试。 15、自动无功补偿装置、放电线圈安装:开箱检查,本体就位,安装,接地,单体调试。 16、成套高压配电柜、接地变压器柜、中性点成套设备安装 :开箱检查,本体就位,找正、 固 定,柜间连接,断路器解体检查,联锁装置检查,断路器调整,注油,其他设备检查,导体接触面 检查,二次元件拆装,校接线,接地,补漆,单体调试。 二、本章定额未包括的工作内容 1、SF6 气体质量检验、金属平台和爬梯的安装,组合电器的整体油漆。 2、电容式电压互感器抽压装置支架及防雨罩的制作、安装。 3、成套高压配电柜的基础槽钢或角钢的安装、埋设,主母线与隔离开关之间的母线配制,柜的二 次油漆或喷漆。 4、端子箱安装、设备支架制作安装、铁构件制作安装、预埋地脚螺栓、设备二次灌浆。 5、绝缘油过滤。

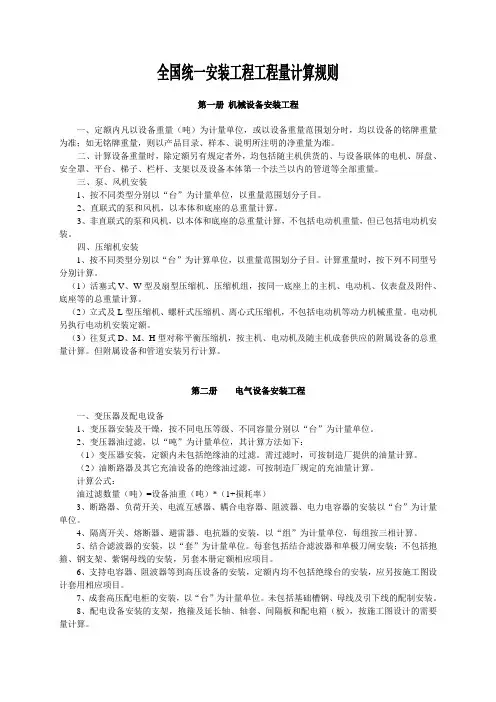

全国统一安装工程定额计算规则
全国统一安装工程工程量计算规则第一册机械设备安装工程一、定额内凡以设备重量(吨)为计量单位,或以设备重量范围划分时,均以设备的铭牌重量为准;如无铭牌重量,则以产品目录、样本、说明所注明的净重量为准。
二、计算设备重量时,除定额另有规定者外,均包括随主机供货的、与设备联体的电机、屏盘、安全罩、平台、梯子、栏杆、支架以及设备本体第一个法兰以内的管道等全部重量。
三、泵、风机安装1、按不同类型分别以“台”为计量单位,以重量范围划分子目。
2、直联式的泵和风机,以本体和底座的总重量计算。
3、非直联式的泵和风机,以本体和底座的总重量计算,不包括电动机重量,但已包括电动机安装。
四、压缩机安装1、按不同类型分别以“台”为计算单位,以重量范围划分子目。
计算重量时,按下列不同型号分别计算。
(1)活塞式V、W型及扇型压缩机、压缩机组,按同一底座上的主机、电动机、仪表盘及附件、底座等的总重量计算。
(2)立式及L型压缩机、螺杆式压缩机、离心式压缩机,不包括电动机等动力机械重量。
电动机另执行电动机安装定额。
(3)往复式D、M、H型对称平衡压缩机,按主机、电动机及随主机成套供应的附属设备的总重量计算。
但附属设备和管道安装另行计算。
第二册电气设备安装工程一、变压器及配电设备1、变压器安装及干燥,按不同电压等级、不同容量分别以“台”为计量单位。
2、变压器油过滤,以“吨”为计量单位,其计算方法如下:(1)变压器安装,定额内未包括绝缘油的过滤。
需过滤时,可按制造厂提供的油量计算。
(2)油断路器及其它充油设备的绝缘油过滤,可按制造厂规定的充油量计算。
计算公式:油过滤数量(吨)=设备油重(吨)*(1+损耗率)3、断路器、负荷开关、电流互感器、耦合电容器、阻波器、电力电容器的安装以“台”为计量单位。
4、隔离开关、熔断器、避雷器、电抗器的安装,以“组”为计量单位,每组按三相计算。
5、结合滤波器的安装,以“套”为计量单位。
每套包括结合滤波器和单极刀闸安装;不包括抱箍、钢支架、紫铜母线的安装,另套本册定额相应项目。
2013年版电力定额安装部分介绍
(二)
预算定额章节变化情况
第四章 母线、绝缘子
一、工程量计算规则 1. “V”形绝缘子串按悬垂绝缘子串双串考虑。 2.引下线、设备连引线是指采用软导线制作安装的,当采用硬母线作引下线、设备连引线 时,另套相应定额。 3.带形铝母线安装与带形铝母线引下线安装合并综合为一套定额,使用时不分母线与引下 线。 4.软母线、引下线.跳线及设备连引线、组合软母线安装,已综合考虑了母线挠度和连接需 要增加的工程量,不需单独计算安装损耗量。跨距的长短不同时,定额不作调整。导线、金 具、绝缘子等未计价材料按照安装数量加损耗量另行计算主材费. 5.硬母线安装包括带形、槽形、管型母线,硬母线安装时应考虑母线挠度和连接需要增加 的工程量。硬母线配置安装预留长度按设计规定计算,如设计未明确预留长度则按表3-1规 定计算。母线和金具等未计价材料按照安装数量加损耗量另行计算主材费。 6.分相封闭母线、共箱母线、电缆母线安装已综合考虑了母线挠度和连接需要增加的工程 量,不需单独计算安装损耗量。母线和金具等未计价材料按照安装数量加损耗量另行计算主 材费。 7.带形母线伸缩节、铜过渡板、共箱母线、封闭式插接母线槽均按生产厂供应成品考虑, 定额只考虑现场安装。 二、水平变化 绝缘子安装、软母线安装价格大幅度上升。
2010年7月8日、9 日,在吉林省长 春市组织召开了 全国第一次协调 会。
一
工作过程
2010年12月7日 在北京市召开安 装定额评审会, 来自于电力行业 的建设、设计、 施工等14个单位 的与会专家进行 讨论和评审。
2011年7-8月, 将调试定额中单 体调试部分合并 到电气预算定额 中。
2011年11月16日 -20日,能源局 委托中资公司在 北京召开《电力 工程定额和费用 计算规定(2010 年版)》的专家 评审会 。
山东省安装工程消耗量定额解释(05二册)
山东省安装工程消耗量定额解释第二册电气设备安装工程1.本册适用于10kV以下工业与民用新建、扩建和整体更新改造工程,请问10kV以上架空线路及电力电缆工程、电气设备安装工程应如何执行?答:10kV以上的架空线路、电力电缆工程、电气设备安装等应参照电力部门规定执行。
2.计取本册脚手架搭拆费时有无操作高度要求?答:本册脚手架搭拆费为包干费,除定额中已考虑的(如10kV以下架空线路)外均可计取,无操作高度要求。
3.册说明中第六条2中的项目如何执行定额?答:电气设备(如电动机等)配合机械设备进行单体试运转的工作已包括在机械设备安装中;联合试运转工作可按施工方案进行计算。
4."高层建筑增加费"表下面的注如何理解?答:为高层建筑供电的变电所和供水等动力设备安装工程,如安装在六层以上时,作为计取高层建筑增加费的基础;安装在六层以下时,不作为计取高层建筑增加费的基础。
5.本册说明中未涉及洞库、暗室增加费系数,可否计取?答:该系数是对设置于没有自然采光、没有正常通风、没有正常运输行走通道的情况下施工而进行补偿的施工降效费。
本册也可计取。
如在洞库、暗室内施工时,定额人工、机械消耗量增加15%。
6.变压器油过滤定额中包括取油样、配合试验,是否包括油的化验和油样分析?答:变压器油过滤定额中不包括油的化验和油样分析。
7.互感器安装定额不包括抽芯,如需要抽芯检查,如何执行?答:可按施工方案进行计算。
8.高压成套配电柜中"双母线柜"是否是指"带旁路母线的柜"?答:不是,带旁路母线柜系单母线柜的派生类型。
9.请问户表箱(电表箱)、明装配电箱如何套用定额?答: 住宅户内电表箱、明装配电箱及各种配电箱均按半周长套用"成套配电箱"相应项目。
10.盘柜配线怎样计算?答:盘柜配线仅适用于盘柜上设备元件的少量现场配线,不适用于工厂设备的修、配、改工程。
计量时分不同规格,以"10米"为计量单位计算。
全国统一安装工程预算定额解释汇编(电气仪表部分)
全国统一安装工程预算定额解释汇编电气部分综合性问题解释1.脚手架搭拆费系数考虑了哪些因素?实际不发生是否计算?答:定额中的脚手架搭拆费,均采用系数计算。
各册算系数时已考虑一下因素:1)各专业交叉作业施工时,可以互相利用已搭建的脚手架;2)施工时如部分或全部使用土建脚手架时,按有偿使用考虑;3)无论现场是否发生,包干使用。
2.超高增加费高度如何界定?答:超高增加费的高度:有楼层的按楼地面至操作物的距离,无楼层的按操作地点(或设计±0)至操作物的距离。
3.安装与生产同时进行增加费的概念是什么?如何计算?答:安装与生产同时进行增加费,是指改扩建工程在生产车间或装置内施工,因生产操作或生产条件限制(如不准动火等)干扰了安装工作正常进行而增加的费用;不包括为保证安全生产和施工所采取的措施费用。
安装与生产同时进行增加费按人工费的10%计算。
4.在有害身体健康的环境中施工降效增加费的概念是什么?如何计算?答:在有害身体健康的环境中施工降效增加费,是指改扩建工程由于车间、装置范围内有害气体或高分贝的噪音超过国家标准以至影响身体健康而增加的降效费用;不包括劳保条例规定应享受的工种保健费。
在有害身体健康的环境中施工时按人共费的10%计算降效增加费。
5.水平运输距离定额时如何考虑的?答:1)材料、成品、半成品的水平运输距离指至施工单位现场仓库或指定堆放地点运至安装地点的距离。
定额综合取定为300m。
2)设备水平运输距离指自指定堆放地点运至安装地点的距离,定额综合取定为100m。
6.如何理解垂直运输基准面?答:室内以室内地平面为基准面,室外以安装现场地平面为基准面。
7.设备、材料二次搬运如何计算?答:定额中未包括材料二次搬运。
8.材料损耗量包括哪些内容?答:定额中材料损耗量包括内容如下:1)从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗。
2)施工操作损耗。
3)施工现场堆放损耗。
4)直接消耗在安装工作内容中的主要材料、辅助材料和零星材料等9.定额中试验、试运费是如何考虑的?答:定额中已包括单体试验、试运费用,不包括联合试运行费用第二册电气设备安装工程1.变压器安装定额中是否包括了变压器轨道安装?答:变压器安装不包括轨道的安装,应另行计算。
定额解释(电气工程)
钢管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号2.2 钢管敷设(砖、混凝土结构暗配)工作内容: 测位、划线、刨沟、锯管、套丝、煨弯、配管、接地、刷漆。
其开槽(刨沟)工作包含在本定额中不另行计算费用,本定额工作内容未含填补工作。
需要注意的是《全国统一安装工程预算定额解释汇编》中明确指出钢管在砖、混凝土结构中暗配其开槽及填补工作已包括在定额中。
填补费用如何计取?可分 1、本单位总承包工程, 2、外单位总承包工程两种情况作说明。
问题二:PVC塑料管(刚性阻燃管)在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目编号 5.2 刚性阻燃管敷设(砖、混凝土结构暗配)工作内容 : 测位、划线、刨沟、敷设、抹砂浆保护层等。
其开槽(刨沟)、填补工作包含在定额中不另行计算费用。
问题三:KBG管在砖、混凝土结构中暗配,其开槽及恢复是否另行计算?解答:消耗量定额子目 KBG管敷设(砖、混凝土结构暗配)工作内容 : 测位、划线、打眼、埋胀管、下料、冷弯管、配管安装。
本定额工作内容未含开槽(刨沟)、填补工作。
处理方式建议。
刚性阻燃管暗配定额中,综合了墙体剔槽费用,工程实际中,现浇板中的管都是预埋的,不需要剔槽。
那么工程结算时,是否应该把沿墙体敷设的管和楼板中敷设的管分开计算?解答:不是。
刚性阻燃管暗配定额综合考虑了在墙体中及在楼板中敷设的情况,在墙体中敷设又考虑了轻质墙体中必需的切割墙体工作。
一般工程中如果既发生切割墙体敷设又发生现浇板中的预埋,则执行该项目,不用区分各自工程量。
如果实际工程中,某一规格刚性阻燃管暗配均未发生切割墙体、全部为预埋时,可对定额进行调整。
建议调整方法为人工乘以系数 0.9 ,材料扣除水泥砂浆用量。
注意的问题:《四川省定额 2000 及 2004 版定额说明及解释汇编》有关电气配管规定:1、电线管、钢管、防爆钢管、塑料管、阻燃管砖墙,混凝土结构暗配项目中已包括了刨沟、抹砂浆的工程内容,编制时,不得再计算该项费用。
江苏省安装工程定额书说明
江苏省安装工程定额书说明江苏安装工程量费用计算规则一、说明(一)江苏省安装工程费用计算规则(以下简称本费用计算规则)与《江苏省安装工程计价表》配套执行。
(二)为了切实保护人民生产生活的安全,保证安全和文明施工措施落实到位,现场安全文明施工措施费作为不可竞争费用,建设单位不得任意压低费用标准,施工单位不得让利。
此项费用的计取由各市工程造价管理部门根据工程实际情况予以核定,并进行监督,未经核定不得计取。
(三)不可竞争费包括:1、现场安全文明施工措施费;2、工程定额测定费;3、安全生产监督费;4、建筑管理费;5、劳动保险费;6、税金;7、有权部门批准的其他不可竞争费用。
以上不可竞争费在编制标底或投标报价时均应按规定计算,不得让利或随意调整计算标准。
(四)措施项目费原则上由编标单位或投标单位根据工程实际情况分别计算。
除了不可竞争费必须按规定计算外,其余费用均作为参考标准。
(五)管理费和利润统一以人工费为计算基础。
(六)包工不包料和点工按本费用计算规则的规定计算。
1、包工不包料:适用于只包计价表人工的工程。
2、点工:适用于在安装工程中由于各种因素所造成的损失、清理等不在计价表范围内的用工。
3、包工不包料、点工的临时设施应由建设单位提供。
二、费用项目划分安装工程造价由分部分项工程费、措施项目费、其他项目费、规费和税金组成。
(一)分部分项工程费包括人工费、材料费、机械费、管理费、利润。
1、人工费:指应列入计价表的直接从事安装工程施工工人(包括现场内水平、垂直运输等辅助工人)和附属辅助生产单位(非独立经济核算单位)工人的基本工资、工资性津贴、流动施工津贴、房租补贴、职工福利费、劳动保护费。
2、材料费:指应列入计价表的材料、构件和半成品材料的用量以及周转材料的摊销量乘以相应的预算价格计算的费用。
3、机械费:指应列入计价表的施工机械台班消耗量按相应的我省施工机械台班单价计算的安装工程施工机械使用费以及机械安、拆和进(返)场费。
山西2018年安装定额说明--第九册 消防工程
第九册消防工程册说明一、第九册《消防工程》(以下简称本册定额)适用于新建、扩建项目中的消防工程。
二、本册定额主要的依据有:1.《建设工程工程量清单计价规范》GB 50500-2013;2.《通用安装工程工程量计算规范》GB 50856-2013;3.《火灾自动报警系统设计规范》GB 50116-2008;4.《火灾自动报警系统施工及验收规范》GB 50166-2007;5.《自动喷水灭火系统设计规范》GB 50084-2005;6.《自动喷水灭火系统施工及验收规范》GB 50261-2005;7.《固定消防炮灭火系统设计规范》GB 50338-2003;8.《消防联动控制系统》GB 16806-2006;9.《气体灭火系统设计规范》GB 50370-2005;10.《二氧化碳灭火系统设计规范》GB 50193-2010;11.《气体灭火系统施工及验收规范》GB 50263-2007;12.《低倍数泡沫灭火系统设计规范》GB 50151-1992;13.《高倍数、中倍数泡沫灭火系统设计规范》GB 50196-1993;14.《泡沫灭火系统施工及验收规范》GB 50281-2006;15.《通用安装工程消耗量定额》TY 02-31-2015;16.《建设工程施工机械台班费用编制规则》(2015年);17.《建设工程仪器仪表台班费用编制规则》(2015年);18.《山西省建设工程计价依据——安装工程预算定额》(2011年)。
三、下列内容执行其他相应定额:1.电缆敷设,桥架安装,配管配线,接线盒、动力、应急照明控制设备、应急照明器具、电动机检查接线,防雷接地装置等安装,均执行第四册《电气设备安装工程》相应项目。
2.消防工程阀门(沟槽式法兰阀门除外)、法兰安装,各种套管的制作安装,不锈钢管和管件,铜管和管件及泵间管道安装,管道系统强度试验、严密性试验和冲洗等执行第八册《工业管道工程》相应项目。
3.室外消防给水管道安装及水箱制作安装执行第十册《给排水、采暖、燃气工程》相应项目。
2013年版电力定额安装部分介绍
十一、66kV没有相应定额子目的可按110kV定额子目乘以系数0.88, 154kV可直接套用220kV相应定额子目乘以系数0.9。
北京召开《电力
工程定额和费用 计算规定(2019 年版)》的专家 评审会 。
2019年8月,能 源局正式批复 2019版定额。
一、电气通信内容大纲
1. 工作过程 2. 编制依据 3. 电气定额 4. 通信定额 5. 定额水平
(一) 修订后成果文件
1、标准性成果出版成品 (1)2019年版电气设备安装预算定额 (2)2019年版电气设备安装概算定额 (3)2019年版通信工程预算定额 (4)2019年版通信工程五、本定额在正常的气候、地理条件和施工环境条件下,按照施工图阶段 合理的施工组织设计,选择常用的施工方法与施工工艺,考虑合理交叉作 业条件下进行编制。 六、除定额规定可以调整或换算外,不因具体工程实际施工组织、施工方 法、劳动力组织与水平、材料消耗种类与数量、施工机械规格与配置等不 同而调整或换算。 七、本定额包括的工作内容,除各章另有说明外,均包括施工准备,设备 开箱检查,场内运搬,脚手架搭拆、设备及装置性材料安装,施工结尾、 清理,整理、编制竣工资料,配合分系统试运、质量检验及竣工验收等。 除单独计列特殊试验项目的单体调试外,其他需要单体调试的定额中已经 包括了相应的单体调试。 变化:06版预算定额中不包含单体调试,概算定额中包含单体调整。
通信工程 热工仪表及控制装置 换流站设备
167 65 1066
(二) 预算定额章节变化情况
套定额之路灯工程
《路灯工程》册说明一、第八册《路灯工程》(以下简称本定额),包括架空线路、电缆工程、配管配线、变配电设备、照明器具安装、防雷接地装置省补充项目等。
二、本定额适用于新建、扩建的城镇道路、市政地下通道的照明工程,不适用于拆除改造及庭院(园)内的照明工程;三、本定额与《全国统一安装工程预算定额》相关项目的界线划分,以路灯系统与城市供电系统相交为界,界限以内为路灯定额,界限以外安装定额。
四、本定额不包括线路参数的测定和运行工作。
五、本定额电压等级按10千伏以下考虑的。
六、本说明未尽事宜见各章节说明。
第一章变配电设备工程说明一、本章定额主要包括:变压器的安装,组合型成套箱式变电站安装;变压器油的过滤;电力电容安装;高低压配电柜及配电箱、盖板的制作安装;熔断器、控制器、启动器、分流器的安装;接线端子的焊压安装。
二、变压器安装用的枕木、绝缘导线、石棉布是按一定的折旧率摊销的,实际摊销量与定额不符时不作换算。
三、变压器油按设备带来考虑,但施工中变压器油的过滤损耗及操作损耗已包括在有关定额中。
四、高压成套配电柜安装定额是综合编制的,执行中不作换算。
五、配电及控制设备安装,均不包括支架制作和基础型钢制作安装,也不包括设备元件安装及端子板外部接线,应另执行相应定额。
六、铁构件制作安装适用于本定额范围的各种支架制作安装,但铁构件制作安装均不包括镀锌。
轻型铁构件是指厚度在3mm以内的构件。
七、各项设备安装均未包括接线端子及二次接线。
工程量计算规则一、变压器安装,按不同容量以“台”为计量单位。
一般情况下不需要变压器干燥,如确实需要干燥,可执行《全国统一安装工程预算定额》相应项目。
二、变压器油过滤,不论过滤多少次,直到过滤合格为止。
以“吨”为单位计算工程算,变压器油的过滤量,可按制造厂提供的油量计算。
三、高压成套配电柜和组合箱式变电站安装,以“台”为计量单位,均未包括基础槽钢、母线及引下线的配置安装。
四、各种配电箱、柜安装均按不同半周长以“套”为单位计算。
