⼀级建造师市政实务考试重点难点占20分1、可能会考核给排⽔管线的闭⽔(流沙地区和湿陷性⼟的⾬⽔)和严密性实验;具体可能会出到功能性实验的泡管、后背、加压等细部。
这种可能性⽐实验的主要过程甚⾄还要⼤⼀些。
另外燃⽓管线的功能性实验也需要关注,但是和给排⽔相⽐较应该次之。
2、降⽔,需要深化到喷射井点、多级轻型井点,以及隔⽔帷幕。
降⽔在市政上多次考核,但是以往⼀直在考核单排双排和环形的轻型井点,如果今年考试出题很有可能打破常规,考核到稍微复杂的⼀点降⽔知识。
只要是深度明显加⼤,那么就需要是多级轻型井点或者喷射,只要是紧邻建筑物、构筑物,就考虑隔⽔帷幕。
3、道路今年很可能考核常规的施⼯,接缝、切缝、⽩加⿊;另外道路铺装,结合园林和道路基层,可能涉及步道和路缘⽯;4、合同,结合施⼯合同⽰范⽂本,这⾥可能考核13年施⼯合同⽰范⽂本的内容,合同考核从今年⼆级中可以得到启发,对项⽬经理的合同意识需要⼤⼤提⾼(今年⼆级法规⼤部分是合同内容),另外由于在7⽉底的那个⽂件,说明今年试卷出题会依据2013年施⼯合同⽰范⽂本。
5、索赔的量化计算,这⾥考核的应该是⼀个综合单价,不会涉及到规费税⾦和措施费(除⾮是单纯考核措施费的)6、⽹络图,今年⽹络图应该说是⼀个必考的考点,并且今年绝对不会光是简单地在去找关键线路计算总⼯期,很有可能在这个基础上增加难度。
⾄于是考到哪个程度,我觉得会和⼆级⼀样,画图,补充虚⼯作或者增加⼯作,或者是将⽹络图转换成时标⽹络图;⾄于流⽔很难直接考核,那么万⼀出现流⽔怎么办,我建议⼤家这么做,不要去理解公式是怎么回事,先把这个公式记住,写出来,最后直接写得数,不要写计算过程。
因为流⽔⽹络图是画图容易计算过程容易让⼈出错,你画出来图就出来了⼯期。
7、招标知识,这⾥可能会避开实施条例和管理办法规定冲突的地⽅,但是实质性冲突内容也有限(五天五个⼯作⽇、保证⾦有⽆80万上限、保证⾦有效期同步还是超过⼀个⽉、投标⽂件的签字盖章问题);对于联合体有可能是重点;2011年考核了经济标和技术标,那么注意商务标。
2011年一级建造师考试市政公用工程知识点42

为了帮助考生更好的复习,此处特地整理编辑了中市政公用工程辅导资料,希望可以对参加的各位同学有所帮助!(1)该变更方案的审批程序不对。
项目经理批准后,仍须报上一级技术负责人审批。
按有关文件规定:施工组织设计必须有上一级技术负责人审批,加盖公章,填写审批表。
有变更时,应附合变更审批程序。
(2)对于支架的验算不全面。
应包括稳定、强度、刚度三个方面的验算。
(3)应满足的技术要求和注意事项:1)支架的强度、刚度、稳定性,应符合规范要求。
验算倾覆稳定系数不得小于1.3;受载后挠曲的杆件,挠度不得大于结构跨度的1/400.2)支架的弹性、非弹性变形及基础的允许下沉量,应满足施工后梁体设计标高的要求。
3)整体浇注时,应采取措施,防止梁体不均匀下沉产生裂缝,若地基下沉,可能造成梁体混凝土产生裂缝时,应分段浇筑。
(4)大体积混凝土控制水化热温度的方法包括:1)用改善集料级配、降低水灰比、掺加混合料、掺加外加剂等方法减少水泥用量。
2)采用水化热低的大坝水泥、矿渣水泥、粉煤灰水泥或低强度水泥。
3)减少浇筑层数厚,加快混凝土散热速度。
4)混凝土集料要遮盖,避免日光暴晒,并用冷却水搅拌混凝土,降低人模温度。
5)在混凝土内埋设冷却管用水冷却,冷却集料或加入冰块。
6)混凝土浇注安排在一天中气温较低时进行。
7)采用温控措施,加强测温工作,并实施监控。
8)区别不同的环境、条件,对已浇筑的浇混凝土分别采用浇水、覆盖、积水等相应的养护方法。
(5)实行总承包的项目,安全控制由承包方负责,分包方服从承包方的管理,总承包方承担连带责任。
承包方对分包方的安全生产责任包括:审查分包方的安全施工资格和安全生产保证体系;不应将工程分包给不具备安全生产条件的分包方;在分包合同中应明确分包方安全生产责任和义务;对分包方提出安全要求,并认真监督、检查;对违反安全规定冒险蛮干的分包方,应令其停工整改;承包方应统计分包方的伤亡事故,按规定上报,并按分包合同约定协助处理分包方的伤亡事故。
2011年一级建造师考试市政公用工程知识点61

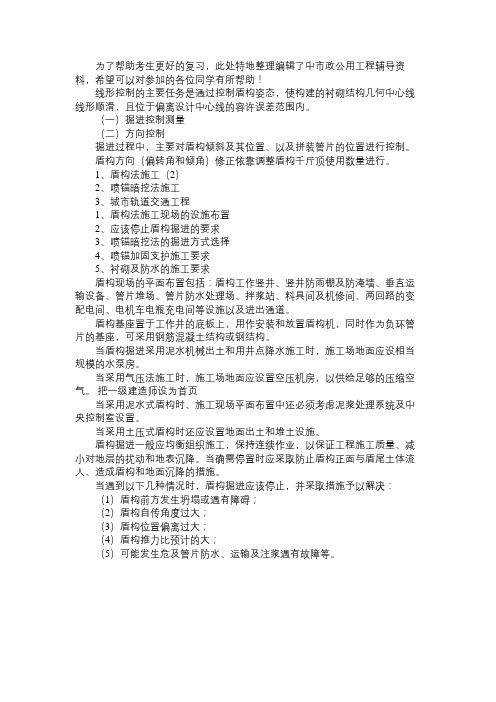

为了帮助考生更好的复习,此处特地整理编辑了中市政公用工程辅导资料,希望可以对参加的各位同学有所帮助!线形控制的主要任务是通过控制盾构姿态,使构建的衬砌结构几何中心线线形顺滑,且位于偏离设计中心线的容许误差范围内。
(一)掘进控制测量(二)方向控制掘进过程中,主要对盾构倾斜及其位置、以及拼装管片的位置进行控制。
盾构方向(偏转角和倾角)修正依靠调整盾构千斤顶使用数量进行。
1、盾构法施工(2)2、喷锚暗挖法施工3、城市轨道交通工程1、盾构法施工现场的设施布置2、应该停止盾构掘进的要求3、喷锚暗挖法的掘进方式选择4、喷锚加固支护施工要求5、衬砌及防水的施工要求盾构现场的平面布置包括:盾构工作竖井、竖井防雨棚及防淹墙、垂直运输设备、管片堆场、管片防水处理场、拌浆站、料具间及机修间、两回路的变配电间、电机车电瓶充电间等设施以及进出通道。
盾构基座置于工作井的底板上,用作安装和放置盾构机,同时作为负环管片的基座,可采用钢筋混凝土结构或钢结构。
当盾构掘进采用泥水机械出土和用井点降水施工时,施工场地面应设相当规模的水泵房。
当采用气压法施工时,施工场地面应设置空压机房,以供给足够的压缩空气。
把一级建造师设为首页当采用泥水式盾构时、施工现场平面布置中还必须考虑泥浆处理系统及中央控制室设置。
当采用土压式盾构时还应设置地面出土和堆土设施。
盾构掘进一般应均衡组织施工,保持连续作业,以保证工程施工质量、减小对地层的扰动和地表沉降。
当确需停置时应采取防止盾构正面与盾尾土体流人、造成盾构和地面沉降的措施。
当遇到以下几种情况时,盾构掘进应该停止,并采取措施予以解决:(1)盾构前方发生坍塌或遇有障碍;(2)盾构自传角度过大;(3)盾构位置偏离过大;(4)盾构推力比预计的大;(5)可能发生危及管片防水、运输及注浆遇有故障等。
2011年一级建造师管理与实务(公路工程)难点详解11

2011年一级建造师管理与实务(公路工程)难点详解9

1B423024无侧限抗压强度试验方法
(1)无侧限抗压强度试验方法适用范围
1)适用于测定无机结合料稳定土(包括稳定细粒土、中粒土和粗粒土)试件的无侧限抗压强度,有室内配合比设计试验及现场检测,本试验包括:按照预定的干密度用静力压实法制备试件以及用锤击法制备试件,试件都是高;直径=1 :1的圆柱体。
室内配合比设计试验和现场检测两者在试料准备上是不同的。
2)前者根据设计配合比称取试料并拌合,按要求制备试件;后者则在工地现场取拌合的混合料作试件,并按要求制备试件。
(2)试验步骤
1)试料准备;
2)确定无机结合料的最佳含水量和最大干密度;
3)配制混合料按预定的干密度制作试件;
4)成型后试件应立即放人恒温室养生;
5)无侧限抗压强度试验;
6)整理数字并提供试验报告。
1B423025沥青混凝土配合比确定方法
(1)概述
1)沥青混凝土配合比设计采用马歇尔稳定度法。
该法是首先按配合比设计拌制沥青混合料,然后制成规定尺寸试件,12h之后测定其物理指标(包括表观密度、空袭率、沥青饱和度、矿料间隙率等)然后测定稳定度和流值。
2)沥青混合料配合比设计包括目标配合比设计、生产配合比设计和生产配合比验证三个阶段。
(2)沥青混合料配合比设计步骤
1)材料准备;。
2011年一级建造师市政实务真题及答案解析(完整版)[优质文档]
![2011年一级建造师市政实务真题及答案解析(完整版)[优质文档]](https://img.taocdn.com/s3/m/7f43dad851e79b8968022673.png)
2011一级建造师市政实务真题及参考答案一、单选题1、预应力混凝土管道最低点应设置()A.排水孔B.排气孔C.注浆孔D.溢浆孔2、沉桩施工时不宜用射水方法的施工的土层()A.黏性土B.砂层C.卵石地层D.粉细砂层3、桥梁施工时合龙段说法错误的是()A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系;B.合龙段的混凝土强度宜提高一级;C.合龙段长度宜为2m;D. 宜在一天中气温最高时浇筑4、跨度15m拱桥说法正确的是()A.视桥梁宽度采用分块浇筑的方法;B.宜采用分段浇筑的方法;C.宜在拱脚混凝土初凝前完成浇筑;D.拱桥的支架5、降水工程说法正确的是()A.降水施工有利于增强土体强度;B. ;C.环境安全考虑,要回灌;D. ;6、雨期面层施工说法正确的是()A.应该坚持拌多少、铺多少、压多少、完成多少;B.下雨来不及完成时,要尽快碾压,防止雨水渗透;C.坚持当天挖完、填完、压完,不留后患;D.水泥混凝土路面应快振、磨平、成型;7、石灰稳定性基层施工错误的是()。
A.宜采用塑性指数10~15的粉质粘土、粘土,宜采用1~3级的新石灰B.磨细石灰可不经消解直接使用C.块灰应在使用前2~3d完成消解D.消解石灰的粒径不得大于20mm8、改性沥青路面的摊铺和碾压温度为()A.摊铺温度150°碾开始温度140°;B.摊铺温度不低于160°碾压终了不低于温度90°;C.碾压温度150°碾压终了温度80°;D.碾压温度140°碾压终了温度90°;9、沥青面层压实度检测的方法有()A. 钻芯法B. 环刀法C. 灌砂法D. 灌水法10、桥面行车面标高到桥跨结构最下缘之间的距离为()A. 桥梁高度B. 建筑高度;C.净失高;D.计算失高11、采用土压式盾构施工隧道工程时,可以减少开挖面处地表隆起的措施是()A.增加土层压力B. 减少排土量C. 改良泥土的塑流性D.增大结构总推力12、下列喷锚暗挖法掘进中,结构防水效果差的是()A.正台阶法B. 侧洞法C. 中隔壁法D.单侧壁导坑法13、给水污水厂构中,通常采用无粘结预应力筋,曲面异面大模板的构筑物是()A.矩形水池B.圆柱形消化池C.圆形蓄水池 D .卵形消化池14、原水水质较好时,城镇给水处理应采用的工艺流程为()A. 原水-筛网过滤或消毒;B. 原水-接触过滤-消毒;C. 原水-沉淀-过滤;D.原水-调蓄预沉-澄清;15、施工速度快、成本较低的不开槽的施工方法是()A. 盾构法;B. 夯管法;C. 定向钻施工;D. 浅埋暗挖法16、直埋蒸汽管道必须设置()A. 放散管B. 排污管C.排潮管D. 检漏管17、燃气管道试验采用肥皂水对管道接口进行检查的试验是()A.气压试验B. 水压试验C. 严密性实验D. 管道通球扫线18、垃圾场设城市所在地区的()向。
一级建造师市政工程考点解析

一级建造师市政工程考点解析一级建造师市政工程考试是国家职业资格考试中的重头戏,考试难度高、范围广泛,是建筑工程领域专业人才的门槛之一。
通过一级建造师市政工程考试,不仅证明了自己对于市政工程领域的专业水平,也将为自己在职场上争取更好的机会和待遇奠定基础。
本文将从考试内容及难点,备考技巧和建议以及历年考试趋势及注意事项等几个方面为读者做一些解析和分析。
一、考试内容及难点一级建造师市政工程考试包括笔试和面试两个部分,其中笔试成绩占整个考试的70%。
笔试主要涵盖市政工程设计、建造和管理等多个方面。
难点主要在于以下几个方面:1. 市政工程设计:考生需要对于市政工程设计有充分的了解和掌握,包括市政设施的设计、规划和施工等方面。
2. 建造管理:要求考生对于建筑工程的各个细节和管理要求有深入的了解和掌握,包括施工工艺、材料选用、合同管理等方面。
3. 法律法规:考试要求涉及到相关的法律法规和标准,考生需要对于这些法律法规和标准了解和掌握,能够正确运用到实际工作中。
4. 市政工程实务:考试还要求涉及到市政工程实务,在实际工作中需要去处理的问题和困难,需要考生和困难。
二、备考技巧和建议备考一级建造师市政工程考试需要考生有充分的准备和规划。
以下是一些备考技巧和建议:1. 制定合理有效的学习计划:考生需要制定一份合理有效的学习计划,包括每天的学习时间和学习内容,做到有条理有计划地进行学习。
2. 重视基础知识的学习和掌握:考试主要涉及到市政工程的设计、建造和管理,在这些方面需要考生有一定的基础知识。
因此,考生需要重视基础知识的学习和掌握,巩固自己的理论基础。
3. 做好模拟试题和真题的练习:考生需要做好模拟试题和真题的练习,了解考试的难度和题型,通过反复练习能够提升自己的应试能力。
4. 多看工程实务、规范和标准:考试中需要涉及到相关的法律法规和标准,考生需要多看工程实务、规范和标准,理解和掌握相关内容。
三、历年考试趋势及注意事项历年考试趋势是考生备考过程中需要去了解的一部分内容,可以帮助考生更好地了解考试的难度和内容。
2011年一级建造师市政实务真题及答案解析(完整版)
2、沉桩施工时不宜用射水方法的施工的土层()A.黏性土B.砂层C.卵石地层D.粉细砂层3、桥梁施工时合龙段说法错误的是()A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系;B.合龙段的混凝土强度宜提高一级;C.合龙段长度宜为2m ;D.宜在一天中气温最高时浇筑4、跨度15m拱桥说法正确的是()A.视桥梁宽度采用分块浇筑的方法;B.宜采用分段浇筑的方法;C.宜在拱脚混凝土初凝前完成浇筑;D.拱桥的支架5、降水工程说法正确的是()A.降水施工有利于增强土体强度;B. ;C.环境安全考虑,要回灌;D.6、雨期面层施工说法正确的是()A.应该坚持拌多少、铺多少、压多少、完成多少;B.下雨来不及完成时,要尽快碾压,防止雨水渗透;c.坚持当天挖完、填完、压完,不留后患;D.水泥混凝土路面应快振、磨平、成型;7、石灰稳定性基层施工错误的是()。
A.宜采用塑性指数1。
〜15的粉质粘土、粘土,宜采用1〜3级的新石灰B.磨细石灰可不经消解直接使用C.块灰应在使用前2〜3d完成消解D.消解石灰的粒径不得大于20mm2、沉桩施工时不宜用射水方法的施工的土层()A.黏性土B.砂层C.卵石地层D.粉细砂层3、桥梁施工时合龙段说法错误的是()A.合拢前应观测气温变化与梁端高程及悬臂端间距的关系;B.合龙段的混凝土强度宜提高一级;C.合龙段长度宜为2m ;D.宜在一天中气温最高时浇筑4、跨度15m拱桥说法正确的是()A.视桥梁宽度采用分块浇筑的方法;B.宜采用分段浇筑的方法;C.宜在拱脚混凝土初凝前完成浇筑;D.拱桥的支架5、降水工程说法正确的是()A.降水施工有利于增强土体强度;B. ;C.环境安全考虑,要回灌;D.6、雨期面层施工说法正确的是()A.应该坚持拌多少、铺多少、压多少、完成多少;B.下雨来不及完成时,要尽快碾压,防止雨水渗透;c.坚持当天挖完、填完、压完,不留后患;D.水泥混凝土路面应快振、磨平、成型;7、石灰稳定性基层施工错误的是()。
2011年一级建造师考试市政公用工程知识点71
2011年一级建造师考试市政公用工程知识点71为了帮助考生更好的复习2011年一级建造师考试,此处特地整理编辑了2011年一级建造师考试中市政公用工程辅导资料,希望可以对参加2011年一级建造师考试的各位同学有所帮助![案例1K414010-4]1.背景A工程公司以二E程总承包方式(EPC)投标承建某大型钢铁公司热轧厂循环水处理工程,从设计、设备与材料采购、施工、安装、调试到考核验收全过程的工程总承包。
本工程工程量大,大型地下钢筋混凝土构筑物多,投资高。
工程地勘资料显示地下水位约9m左右。
其中:直径30m的地下旋流池埋深31m左右,施工周期长、难度大。
针对钢筋混凝土旋流池抗浮问题,从设计上增加池体壁和底板厚度,才能避免池体受浮力影响产生池体倾斜。
工程大量使用管径内300mm钢管达2500t左右,为降低运输成本,汽车运输管道采取多层叠混装;沟槽采用了原土地基加固处理。
项目部为降低施工成本,在满足合同技术规格书要求的基础上,首先应考虑施工成本的控制方案。
2.问题(1)钢筋混凝土池抗浮措施是否全面?(2)指出钢管运输与施工有何不妥之处?(3)该公司的工程成本控制有哪些不足之处?3.分析与答案(1)钢筋混凝土池抗浮措施不全面,抗浮不但从设计考虑,施工过程也应采取必要措施如采取适当降水、排水,地面设置防汛墙,必要时允许外水进入池内等抗浮措施。
(2)首先是大口径钢管(1000mm)运输过程应加竖向支撑,不得多层叠放运输。
其次直埋钢管按设计要求必须采用砂基础层,不得采用原土地基加固处理。
(3)EPC工程总承包项目必须从设计抓起,设计是龙头,优化设计方案必须经过技术经济比较,实现工程整体系统的优化,是降低工程费用成本的关键;同时,将采购,施工措。
2011年二级建造师专业工程管理与实务(市政公用工程)难点解析2
当水文地质条件不宜采用大开挖建造泵站及水池构筑物时可采用沉井。
沉井是地下工程和深埋基础施工的一种方法。
沉井在施工中有独特优点:占地面积小,不需要板桩维护,与大开挖相比较,挖土量小,对邻近建筑的影响小,操作简便,无需特殊专用设备。
一、沉井类型(一)按截面形式分1、圆形沉井2、矩形沉井(二)按竖向剖面形状分1、柱形沉井2、阶梯形沉井二、沉井构造(一)井壁沉井主要是靠井壁的自重来克服正面阻力和侧面阻力而下沉的。
井壁厚度一般为0.4-1.2m左右。
(二)刃脚井壁最下端一般都做成刀刃状的刃脚,其主要作用是减少下沉阻力。
刃脚底的水平面称为踏面。
刃脚内侧的倾角为40°~60°。
当沉井湿封底时,刃脚的高度取1.5m左右,干封底时,取0.6m左右。
(三)底梁(四)凹槽三、沉井制作(一)平整场地沉井可在基坑中灌筑,但要做好排降水工作。
(二)铺设垫木四、沉井下沉(一)准备工作当沉井混凝土强度达到设计要求。
大形沉井达到100%、小形沉井达到70%时,方能进行拆除承垫木工作,抽出刃脚下的垫木应分区、分组、依次、对称、同步进行。
开始阶段宜缓慢进行,留出足够的时间进行充分回填夯实,力求尽量改变最后阶段下沉快、下沉量大、来不及回填夯实以致压断垫木的现象。
抽垫至最后阶段时,应全力以赴,一鼓作气地尽快将剩余垫木全部抽出,使沉井刃脚平稳均匀的落入土层。
(二)下沉方法一般采用三种:人工或风动工具挖土法、抓斗挖土法、水枪冲土法。
(三)排水开挖下沉在稳定土层,渗水量不大时(每平方米渗水量小于1立方米/小时),可采用排水开挖下沉。
1、一般土层2、比较坚硬土层(四)不排水开挖下沉1、基本要求2、抓斗挖土下沉3、水枪冲土下沉(五)沉井辅助措施1、射水下沉2、泥浆润滑下沉3、压重下沉4、空气幕下沉五、沉井封底经过观测在8h内累计下沉量不大于10mm或沉降率在允许范围内,沉井下沉已稳定时,即可进行沉井封底。
沉井封底可分为排水封底和不排水封底。
2011年一级建造师考试市政公用工程知识点41
2011年一级建造师考试市政公用工程知识点41
为了帮助考生更好的复习2011年一级建造师考试,此处特地整理编辑了2011年一级建造师考试中市政公用工程辅导资料,希望可以对参加2011年一级建造师考试的各位同学有所帮助!
[案例1K412030-1]
1.背景
某大桥工程,主桥长548m,桥宽26m,其中混行道22m,两侧人行道各1.75m.全桥12孔、11墩2台01号~11号墩采用射水沉桩基础,梁为预应力45mT形梁。
孔道压浆,封锚。
采用双导梁安装,基础部分采用草袋子围堰,内装黄砂。
其中有三跨为普通钢筋混凝土连续梁需现场浇筑,跨净组合为30m+40m+30m,桥下净宽13m,模板支架在上一级批准的施工组织设计中有详细的专项设计。
水沉桩基础分包给专业队伍,并签订分包施工合同。
(1)项目总工编制了变更方案,并经项目经理批准即付诸实施。
(2)方案中对支架的杆件强度做了验算。
(3)项目经理按一般安全事故进行了处理,对死、伤者家属做了抚恤、补偿。
2.问题
(1)变更方案审批程序是否正确?应当怎样做?
(2)对支架的验算是否全面?
(3)在支架上现浇混凝土梁时,支架与模板应满足哪些要求?注意哪些事项?
(4)应如何控制大体积混凝土水化热温度?
(5)总包和分包,对于项目安全控制责任是如何分工的?
相关文章:
2011年一级建造师考试市政公用工程知识点汇总3
2011一级建造师考试市政公用工程练习题汇总2
2011年一级建造师考试市政公用工程知识点汇总2
2011一级建造师考试市政公用工程练习题汇总1。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2011年一级建造师《市政公用工程》重点难点分析(2)试卷形式和分析做答1 单选题1.1题型和考点1.1.1组成形式一个题干,ABCD四个选项;一个为正确项,三个为干扰(错误项),干扰项似是而非。
1.1.2考核目的在于考核应试人员的所考知识点的掌握程度和综合判断能力。
选项要注意题型特点和分析考点。
单选题一般不会考核应试人员的计算能力,也很少考数字选项;但是对于工程中应掌握的知识考点,如热拌沥青混合料面层施工开放交通时路面温度应小于50°C,这类工程常用数字会列入选项。
1.2单选例题分析1.2.1城镇道路工程的路基压实顺序是(),直至表面无明显碾压轮迹为止。
A.自路中心向路两边进行C.自路一边向路另一边进行B.自路两边向路中心进行D.自路低处向路较高一边进行分析:本题专业性和实践性较强,具有道路工程知识和一定施工经验的人,会选择正确项B.只有选项B才符合道路路基压实的规定,而其他选项是达不到压实要求的。
道路工程知识和施工常识不足的人,很可能选择其他错误项。
1.2.2施工组织设计必须有()审批、加盖公章、填写审批表。
A. 项目经理C.企业技术负责人B.项目监理工程师D.建设项目负责人分析:本题考点是企业和项目技术管理的基本知识,正确项为C;但是测试结果表明选择其他错误项的人确实不少。
因为各地各行业工程实践中具体执行时,确有项目经理、项目监理工程师或建设项目负责人批准盖章后项目部即组织实施的现象。
住建部有关管理文件规定:企业应明确施工组织设计、施工方案、安全技术方案编制、审核和审批的权限、程序及时限。
通常应由企业的技术负责人审批签名用企业章。
施工组织设计只有经承包施工的企业负责人批准签章后才能生效。
1.2.3给排水构筑物满水试验时,向池内注水应分三次进行,相邻两次注水的时间间隔不少于()h.A.8B.12C.24D.48分析:本题专业性较强,意在考核应试人员是否掌握有关标准的具体规定,正确项为C,是依据现行国家标准《给水排水构筑物工程施工及验收规范》(GB50141)规定:注水至设计水深后,开始测读水位测针的初读数;测读水位的初读数和末读数之间的间隔时间应不少于24h.这类数字考项涉及的工程常识的知识考点都是要求应考人员掌握的。
1.2.4下列关于供热管道的连接方式中不正确的说法是()。
A.承插B.法兰连接C.螺纹连接(丝接)D.焊接分析:这类要求应考人员找出不正确或错误选项的题干,意在考核应试人员是否掌握考点的若干项规定(要求、方式或方法)。
本题正确项为 A.熟悉供热管道工程的人会从四个选项排除承插连接的正确性,供热管道工程是承压管道,是不可能用承插连接的。
1.2.5预应力筋在切断时,不得采用()切割。
A.切断机B.砂轮锯C.手锯D.电弧分析:本题考核应试人员是否掌握考点--切断预应力筋的常用方法。
本题正确项为 D.有预应力工程施工知识的人会从四个选项选择D项,预应力筋施工规范都明文严禁用电弧切断。
1.2.6 混凝土拌合物的坍落度评定应以()的测值为准。
A.浇筑地点B.拌合站C.试验室D.泵车内分析:本题考核应试人员是否掌握考点--混凝土坍落度值检测的规定。
本题正确项为A.有混凝土工程施工知识的人应很清楚:混凝土坍落度值测定应在混凝土进入泵车前的测值才是施工控制的,那么不难排除其他三个选项的正确性。
2、多项选择题2.1题型和考点2.2.1组成形式一个题干和五个选项,两个以上为正确项,至少有一个(及以上)的错误项(干扰项);错误项(干扰项)在内容或概念上似是而非。
2.2.2考核目的考核应试人员对考点知识的掌握程度和综合判断能力。
和单选提不同的是考核应试人员是否掌握考点的若干项规定(要求或方法)。
选项要特别注意题干叙述,以便用排除法等方法选择正确项。
2.2例题分析2.2.1城市桥梁工程中,现浇预应力混凝土连续梁的常用施工方法有()。
A.支架法B.移动模架法C.悬臂浇筑法D.结块拼装法 E.架桥机法分析:本题意在考核应试人员是否掌握城市工程施工技术常识;正确项为A、B、C,干扰项为D、E.具有实践经验的人或有一定施工知识的人员仔细分析题干后,应不难发现D、E是预制桥梁施工法,而不是现浇预应力混凝土连续梁的施工方法。
2.2.2密闭式盾构机可分为()式等形式。
A.开胸式切削B.格栅挤压C.泥水平衡D.机械挖掘E.土压平衡分析:本题意在考核应试人员是否熟悉盾构施工机械。
正确答案为C和E,A和D显然是开胸式盾构机,不符合题干中密闭式盾构机的限定;B项的干扰性较强,但显然不属于密闭式,具有盾构法施工知识的人是不会选择的。
2.2.3工程量清单计价通常应由()等费用组成。
A.分部分项工程费B.措施项目费C.税金D.人工费E.材料费分析:本题属于项目管理和经济知识方面的考点,意在考核应试人员是否掌握定额计价和工程量清单计价基础知识及两者组成的主要不同之处。
正确项为A、B、C,D和E为干扰项;人工费、材料费是定额计价的组成费用,明显不是工程量清单计价的组成费用。
2.2.4后张预应力锚具和连接器按照锚固方式不同,可分为()等锚具。
A.夹片式B.支承式C.铰接式D.握裹式E.锥塞式分析:本题考核应试人员是否掌握考点--预应力锚具和连接器的若干类型。
本题正确项为ABCE,错误选项为 D.有预应力工程施工知识的人会从五个选项排除D项正确性,锚具和连接器是承受大吨位拉应力的器具是不会采用握裹形式的。
2.2.5园林工程塑山的新型材料主要有()。
A.炭纤维增强混凝土B.玻璃纤维强化塑胶C.超细水泥D.玻璃纤维强化水泥E.高强水泥分析:本题考核应试人员是否掌握考点(园林工程塑山)的若干新型材料。
本题正确项为ABD,错误选项为CE.有类似工程施工知识的人会从五个选项排除CE项的正确性,因为塑山用水泥必须有纤维,而CE两种水泥都是特种水泥,不含纤维。
2.2.6市政公用工程项目竣工总图编绘完成后,应经()审核、会签。
A.项目经理B.原设计单位负责人C.建设项目负责人D.监理工程师E.施工单位技术负责人分析:本题考点是企业和项目技术管理的基本知识,正确项为BE;但是选择其他错误项的也有相当比例。
在工程项目管理中,确有项目经理、监理工程师或建设项目负责人签批的。
工程项目竣工总图编绘目的在于移交城建档案管理部门存档,审核会签目的在于承担图的内容准确性、真实性的责任;掌握这一要点,正确项的选择就会清晰。
3 案例题3.1组成形式3.1.1背景材料,一般由200~500字组成。
要求介绍工程简况、施工过程、发生事项及隐现问题,要求文字简练,表述准确。
3.1.2设问,一般3~6个问题,20分题一般有3~4问,30分题设4~6问。
问题要求设问得当,且应在背景材料找到对应内容。
3.1.3考核要求:按考核范围、知识结构和考核技术要求来设计考点,考核应试人员在工程实践中的项目管理能力及技术业务水准。
考点虽然综合在一个背景中,但考点多跨章节,涉及相应的管理知识、法律常识、技术规程、标准等方面内容。
有简单制图和计算要求时,也是考核管理知识和技术知识,要注意背景叙述和设问,弄清考题做答的要求。
3.2案例题示例3.2.1[案例一]1.背景材料:某公司中标承建城南外环道路工程。
在施工过程发生如下事件:一是挖方段遇到了工程地质勘探报告没有揭示的岩石层,破碎、移除延误了23天工期。
二是工期拖延致使路基施工进入雨期,连续降雨使土壤含水量过大,无法进行压实作业,因此又延误了15天工期。
三是该公司根据建设单位指令对相接道路进行罩面处理,施工项目部对形成增加的工作量作为设计变更来调整工程费用。
2.问题(1)事件一造成的工期拖延和增加费用能否提出索赔,为什么?(2)事件二造成的工期拖延和增加费用能否提出索赔,为什么?(3)事件三形成的工程变更部分应如何调整费用?3.分析和参考答案(1)问题 1能提出索赔(设问有要求先行判断,应做答)。
因为,就事件一挖方段破碎移除岩石的处理工作导致的工期延误和费用增加,直接原因:地质探勘资料不详,这是有经验的承包商无法预测到的,非承包方责任,并确实已造成了实际损失;施工项目部应该向建设单位提出索赔,监理工程师、建设单位应予受理。
(2)问题 2不能提出索赔。
因为事件二造成的工期拖延和增加费用,直接原因:连续降雨,造成路基无法施工尽管有实际损失,这是有经验的承包商应能够预测并经采取措施加以避免。
即便和事件一有因果关系,但事件一已进行索赔,因此应不予受理。
(3)问题 3类似事件三的事项在市政公用工程施工中时有发生,一般应在合同中应有所规定。
造成的工程量超出原合同工程量清单的部分,一般按设计变更或合同约定调整费用。
合同未有约定时,可采取如下处理方式:采用施工图预算计价方式,价格(单价)应取自合同中已有价格,增加工程量经监理工程师计量,计算出调整(即增加)部分工程费用。
3.2.2[案例二]1.背景材料:甲公司中标承担某市地铁工程1标段施工,并和建设单位签了施工承包合同。
该合同段包括 1.2km(单向)长的两条平行区间隧道左线和右线;隧道结构均为马蹄形断面,宽5.6m,高6.0m,采用喷锚暗挖法施工。
隧道结构处在砂质黏土层,局部隧道的拱部处于砂砾层。
现况有一条DN1500mm钢筋混凝土污水管道,在距拟建隧道顶部 2.3m以近90°横跨两条隧道,管顶埋深约 5.6m.为确保工期,甲公司项目部决定将左右两条隧道主体结构施工分别分包给乙和丙两个工程公司,并签了两个分包合同。
施工前,甲公司项目部组织乙、丙分包项目部分别编制隧道施工组织设计和安全保证计划,经甲公司批准后组织施工。
施工过程中右线隧道顶部发生围岩坍塌,隧道上方的污水管道折断,污水冲刷加重了塌方,酿成严重交通事故。
2.问题(1)甲公司项目部将隧道主体结构分包给乙、丙公司的做法对吗?为什么?(2)甲公司项目部组织乙、丙公司编制施工组织设计和安全保证计划存在什么问题?(3)甲公司应对塌方事故负有哪些责任?3.分析和参考答案(1)问题 1甲公司项目部将隧道主体结构分包出去的做法是不对的。
因为依据有关规定:①拟在中标后将中标项目的部分非主体、非关键工作进行分包的,应当在投标文件中载明。
中标文件明确是由甲公司承担该标段施工,所以甲公司在事后不得随意向外分包。
②项目的主体结构和关键性分部分项工程须自己完成,禁止分包给他人。
隧道主体结构是地铁工程的主体工程、关键工程,因此分包给乙、丙两公司是违规的。
(2)问题 2甲公司项目部应该对所承包工程编制完整的施工组织设计和整体的进度计划、安全计划、质量计划及其保证措施,以便进行全面管理和控制。
项目部组织乙、丙两公司分别编制隧道主体结构的施工组织设计和安全保证计划,在实质上是以包代管,放弃了对隧道施工的整体管理责任。
