高标准农田建设施工组织设计

合集下载

最新高标准基本农田建设项目斗渠、农渠、斗沟、农沟、支沟Ⅰ型、支沟Ⅱ型施工组织设计方案

最新高标准基本农田建设项目斗渠、农渠、斗沟、农沟、支沟Ⅰ型、支沟Ⅱ型施工组织设计方案
xxxx高标准基本农田建设项目
施工组织设计方案
第一部分
1.1工程名称:xxxx高标准基本农田建设项目
1.2工程地点:xxxx黄屋村、横巷村、银岗村、钟屋村。
1.3工程规模:总建设面积5189.4亩,其中黄屋村526亩、横巷村1015.1亩、银岗村1517.3亩、钟屋村2131亩。
1.4工程招标范围及内容:xxxx黄屋村、横巷村、银岗村、钟屋村等高标准农田建设,主要内容包括:斗渠共计7条,总长为2326.20米;农渠共计27条,总长9363.55米;斗沟共计2条,总长717.44米;农沟共计17条,总长7602.73米;支沟Ⅰ型共计7条,总长2999.95米;支沟Ⅱ型共计2条,总长1110.22米。(具体施工内容以施工图及招标人书面通知为准)。
⑵建立健全项目管理机构,明确各部门、各岗位的职责范围,为该项目配备足够的能胜任工程管理的各类专业技术管理人员。施工期,建立以合同组为主,工程组、质安组和机电物资组协调配合的进度计划落实体制,确保各项工程的施工进度得到控制和及时调整,满足总进度要求。
⑶充分调动各方面施工优势力量,选调中坚力量,从合同签定之日起三天内主要管理人员和前期施工人员进驻现场,一周内前期施工设备进场,部分项目争取开工。
3.3.6砂石料、水泥、钢材等建筑材料
砂石料来源方式:经过调查,工程所需的块石、碎石、砂可以在当地砂场、石场购买。
水泥、钢材均为外购,于仲恺高新区购买。所购材料要有出厂合格证、材质证明,并按规定由监理工程师见证抽样试验。
第四部分
4.1施工进度计划
4.1.1施工进度编制依据及指导原则
1、编制依据
⑴本工程施工招标文件:拟开工日期为2013年9月1日,完工时间为2013年12月30日,计划工期120日历天。

高标准农田建设项目施工组织设计-高标准农田建设项目实施方案

高标准农田建设项目施工组织设计-高标准农田建设项目实施方案

高标准农田建设项目施工组织设计实施方案目录第一章综合说明第1节编制依据第2节编制范围及内容第3节工程概况第4节工程总体目标第5节总体布局第6节工程特点、重点和难点第二章施工部署第1节施工准备第2节施工组织机构的建立第3节管理机构框图第4节项目经理部各职能部门职责第三章施工平面布置第1节临时设施的布置第2节施工临时用电、用水第3节施工现场总平面布置第四章主要工程施工方案第1节施工准备第2节土地平整工程第3节渠道工程第4节水池施工第5节 PE管道安装施工第6节浆砌体施工第7节机耕路施工第五章质量承诺与保证措施第1节质量方针和目标第2节质量计划、质量目标管理第3节管理机构保证措施第4节质量管理制度、职责保证措施第5节制度和技术保证措施第6节劳动力保证措施第7节原材料保证措施第8节计量保证措施第9节施工质量控制措施第六章施工主要工序第七章工期承诺及保证措施第1节工程进度计划第2节进度计划管理第3节施工调度工作第4节工期保证措施第八章安全文明施工保证措施第1节方针目标第2节组织管理第3节工作制度及资料管理第4节行为控制第5节劳务用工管理第6节安全防护管理第7节临时用电管理第8节施工机械管理第9节消防工作管理第10节文明施工措施第11节环保保护保证措施第九章劳动力及材料投入计划保证措施第1节劳动力投入计划保证措施第2节材料投入计划保证措施第十章施工机械配置第1节主要施工机械的配备第2节施工机械设备的合理使用第1节冬季施工措施第2节雨季施工措施附件一:拟投入本项目的主要施工设备表附件二:拟配备本项目的试验和检测仪器设备表附件三:拟投入本项目的劳动力计划表附件四:计划开工日期、完工日期和施工进度网络图附件五:施工总平面图附件六:临时用地表第一章综合说明第1节编制依据1、业主提供的《迪庆州德钦县梅里片区高标准农田建设项目施工招标文件》。

2、迪庆州德钦县梅里片区高标准农田建设项目施工设计图。

3、国家现行有关工程施工和验收的标准、规范、规程、图集。

高标准农田施工组织设计范本

高标准农田施工组织设计范本

高标准农田施工组织设计范本一、前言本文档旨在为农田施工组织设计提供一个范本,帮助农田施工项目的组织者进行有序、高效的施工工作。

高标准农田建设是农业现代化的重要组成部分,对于提高农田生产力、保护环境、实现农业可持续发展具有重要意义。

因此,有一个科学合理的施工组织设计对于农田施工的质量和进度具有关键的影响。

二、施工组织设计原则1.科学规划:根据农田施工项目的需求和现实情况进行合理规划,确保施工的科学性和合理性。

2.有序施工:根据施工计划和任务分工,明确施工顺序和流程,确保施工过程有序进行。

3.合理配置资源:根据项目的需要,合理配置人力、资金、材料等资源,确保施工的顺利进行。

4.安全可靠:在施工组织设计中要重视安全问题,确保施工过程中的安全可靠,预防事故的发生。

5.信息化管理:通过信息化手段提高施工的管理水平,提高工作效率和质量。

三、施工组织设计步骤1.项目调研:首先对农田施工项目进行调研,了解项目的基本情况、需求和要求,为后续的施工组织设计提供依据。

2.施工计划制定:根据项目的需求和调研结果,制定详细的施工计划,明确施工的时间安排、任务分配、进度控制等。

3.施工队伍组建:根据施工计划确定所需的人员数量和专业技能,招募、选拔和培训合适的施工人员,组建施工队伍。

4.资源配置:根据施工计划和项目需求,合理配置人力、资金、材料等资源,确保施工的顺利进行。

5.施工流程设计:根据施工任务和工序要求,制定施工流程和工序操作规程,确保施工过程有序进行。

6.安全措施制定:根据施工现场的特点和施工任务的安全要求,制定相应的安全措施和应急方案,确保施工安全可靠。

7.监督管理:建立监督机制,对施工过程进行严格监督和管理,及时发现和解决问题,确保施工质量和进度。

8.信息化管理:采用信息化手段,对施工过程进行有效管理和监控,提高工作效率和管理水平。

9.验收和总结:在施工完成后进行验收,评估施工质量和效果,总结经验教训,为下一次施工提供参考。

高标准农田施工组织设计

高标准农田施工组织设计

目录第一章:编制说明及工程概况 (1)1.1、编制依据 (1)1.1.1、规范和标准 (1)1.1.2、编制原则 (1)1.1.3、编制说明 (2)1.2、工程概况 (2)1.2.1、工程简介 (2)第二章:施工整体规划及管理 (3)2.1、项目施工组织机构 (3)2.1.1、项目施工组织机构的建立 (3)2.1.2、施工队伍布置及任务划分 (3)2.1.3、项目管理机构 (4)2.1.4、项目管理机构主要岗位人员责任制 (5)2.1.5、项目经理部的职责 (5)2.1.6、施工组织机构高效运作的保证措施 (6)2.1.7、工程管理目标 (6)2.1.8、施工总部署 (7)2.1.9、设备、人员动员周期和设备、人员、材料运到施工现场的方法 (8)第三章:本项目资源配备计划 (9)3.1、施工现场、技术、物资准备 (9)3.1.1、施工准备工作流程图 (9)3.1.2、现场准备 (10)3.1.3、技术准备 (11)3.1.4、物资准备 (11)3.2、劳动力安排计划 (11)3.3、材料供应计划 (12)3.4、施工总平面布置 (12)第四章:工程进度计划与措施 (13)4.1、施工进度计划安排 (13)4.1.1、施工总工期 (13)4.1.2、前期准备 (13)4.1.3、技术准备 (14)4.1.4、施工现场准备 (14)4.1.5、资源准备 (14)4.2、工期保证措施 (14)4.2.1、工期保证方案框图 (14)4.2.2、工期保证措施 (16)第五章:主要施工方案与技术措施 (17)5.1、测量放线 (17)5.1.1、测量工作的要点 (17)5.1.2、施测安全及仪器管理 (18)5.1.3、测量注意事项 (19)5.1.4、执行的技术标准和规范规程 (19)5.2.1、施工程序 (19)5.2.2、主要施工方法 (19)5.2.3、开挖施工工艺 (20)5.2.4、土方开挖施工工艺 (20)5.3、清表施工方案 (21)5.3.1、准备工作 (21)5.3.2、清表的施工 (21)5.4、坑塘清淤 (22)5.4.1、测量放线 (22)5.4.2、排水 (22)5.4.3、清淤 (22)5.5、填筑塘埂 (22)5.6、土地平整施工方案 (23)5.7、土方回填及夯实施工方案 (23)5.7.1、土方开挖 (23)5.7.2、清淤 (24)5.7.3、土方回填及压实 (24)5.7.4、人工回填夯实 (25)5.7.5、削放坡 (25)5.7.6、人工平整路基 (25)5.8、混凝土施工方案 (25)5.8.1、施工放样 (25)5.8.2、沟槽开挖 (25)5.8.3、基础沟槽开挖 (25)5.8.4、模板制安 (25)5.8.5、钢筋制安 (26)5.8.6、现浇混凝土 (26)5.8.7、质量控制与检查 (27)5.9、砼雨季施工措施 (27)5.10、C20 混凝土挡墙施工施工方案 (27)5.10.1、挡墙基础开挖 (27)5.10.2、挡墙C20 砼浇筑 (28)5.10.3、环境保护 (28)5.11、C20 混凝土压顶施工施工方案 (28)5.12、新建机井施工方案 (28)5.12.1、钻机定位 (28)5.12.2、泥浆配制 (28)5.12.3、成孔 (28)5.12.4、清孔 (28)5.12.5、井管安装 (29)5.12.6、回填砾料 (29)5.12.7、洗井 (29)5.12.8、施工要求 (29)5.13.1、施工方案 (30)5.13.2、施工方法 (30)5.14、标志牌施工方案 (32)5.14.1、工艺流程 (32)5.14.2、标志定位与设置 (32)5.14.3、基础施工 (32)5.14.4、标志牌立柱施工 (32)5.14.5、标志版面制作 (33)5.14.6、储存和运输 (33)5.14.7、安装 (33)5.15、桥梁施工方案 (34)5.15.1、施工顺序 (34)5.15.2、施工测量 (34)5.15.3、土方施工方案 (34)5.15.4、桥梁基础施工方案 (35)5.15.5、桥身施工方案 (35)5.16、C15混凝土垫层施工方案 (36)5.16.1、材料要求 (36)5.16.2、主要机具 (36)5.16.3、作业条件 (36)5.16.4、操作工艺工艺流程: (36)5.16.5、成品保护 (37)5.17、模板制安、拆除施工方案 (37)5.17.1、模板的材质要求 (37)5.17.2、木模板及其支撑的材质 (37)5.17.3、模板支撑架搭设要求 (38)5.17.4、模板安装及拆除要求 (38)5.17.5、模板的运输、维修、保管 (39)5.17.6、成品保护 (39)5.17.7、应注意的质量问题 (39)5.18、C20 混凝土桥墩施工方案 (39)5.18.1、原材料 (39)5.18.2、钢筋加工 (39)5.18.3、钢筋接头 (40)5.18.4、钢筋安装 (40)5.18.5、钢筋绑扎接头 (40)5.18.6、基础钢筋绑扎 (41)5.18.7、梁板钢筋绑扎 (41)5.19、干砌联锁式预制块护坡施工方案 (41)5.19.1、原材料要求 (41)5.19.2、砼预制块贮存、搬运 (42)5.19.3、基面处理 (42)5.19.4、土工布的铺设 (42)5.19.5、碎石垫层施工 (42)5.19.6、砼预制块砌筑 (42)5.20、田间道路工程 (42)5.20.1 路床(槽)整形 (43)5.20.2、级配碎石路基 (44)5.20.3、砼路面施工 (45)第六章:施工机械设备配置 (49)第七章:质量保证与措施 (49)7.1、建立完善的质量保证体系 (49)7.1.1、项目经理部各职能部门和人员职责 (49)7.2、从施工组织上予以保证 (51)7.3、从思想教育上予以保证 (52)7.4、从施工技术上予以保证 (53)7.5、从施工管理上予以保证 (53)第八章: 安全保证体系 (54)8.1、安全管理体系 (54)8.2、施工安全制度的实施 (54)8.2.1、编制安全技术措施制度 (54)8.2.2、层层落实安全责任制 (54)8.2.3、检查与跟踪检查相结合的检查制度 (54)8.2.4、坚持执行安全技术交底制度 (55)8.2.5、坚持进场安全教育制度 (55)8.2.6、坚持准用证上岗 (55)8.2.7、坚持使用安全“三宝”制度 (55)8.3、施工安全保证措施 (55)8.3.1、现场组织管理 (55)8.3.2、施工用电管理 (56)8.3.3、施工机械管理 (57)8.3.4、现场交通管理 (57)8.3.5、消防保卫管理 (57)第九章:安全管理体系与措施 (57)9.1、安全保证体系 (57)9.2、安全保证措施 (57)9.2.1、安全管理的实施 (58)9.2.2、结合本工程特点采取的措施 (58)第十章:确保文明施工的技术组织措施 (58)10.1、组织措施 (58)10.1.1、成立文明施工领导小组 (58)10.2、文明施工措施 (58)10.2.1、生活区管理 (59)10.2.2、施工现场管理 (59)10.2.3、现场机械管理 (60)10.2.4、减少扰民措施 (60)第一章:编制说明及工程概况为了如期完成本工程的施工任务,实现我们制定的施工控制目标,特编制本实施性施工组织设计,以指导和约束施工,确保我方施工总体目标的实现。

高标准农田建设工程施工组织设计

高标准农田建设工程施工组织设计

高标准农田建设工程施工组织设计施工组织设计第一章、编制依据 (3)第二章、工程概况 (4)第三章、施工平面布置 (4)3.1布置依据、原则 (4)3.1.1布置依据 (4)3.1.2 布置原则 (4)3.4.1生活设施 (4)第四章、主要项目的施工方案和措施 (5)1、土方开挖 (5)2、土方填筑 (6)3、砂砾石田间路、生产路工程 (8)3.1砂路基的施工 (8)3.2 砂砾石路面 (9)第五章、施工进度计划及工期保证措施 (10)1、优化施工总进度计划 (10)2、合理进行资源配置 (10)3、保证施工进度的其它措施 (11)4、工期目标 (12)5、施工进度计划表和施工进度横道图见下页 .. 12 第六章、施工机具及劳动力配备 (14)1、配备的施工设备 (14)2、主要施工机具详见施工机械设备表 (14)3、劳动力计划 (15)第七章、安全生产与文明施工措施 (15)1、安全生产、文明施工组织机构 (15)2、安全防护 (16)3、安全保证措施 (17)4、文明施工 (19)5、文明施工保证措施 (20)第八章、质量保证体系及质量保证措施 (22)一、质量目标 (22)二、建立质量管理保证体系 (22)三、为实现上述质量目标,我们将采取以下保证措施: (27)第一章、编制依据本施工组织设计是指导施工的重要文件,是依据招标文件、工程设计图、工程要求和特点、现场条件,施工企业自身的能力和经验,有关规范和标准而制成的。

它包括施工过程中组织管理、人力、物力、财力的安排,以及大的技术原则、重要部位和项目的施工,新技术、新工艺、新材料的应用,主要资源和施工工序在时间、空间中的逻辑关系。

施工组织设计是一个动态过程,其本身也因条件而变化,但这种变化和修改要有超前性,符合工程的实施。

第二章、工程概况工程内容为田块平整和田间生产路、田间路工程。

第三章、施工平面布置3.1布置依据、原则3.1.1布置依据招标文件的规定;本工程的建筑物布置情况、地形地质条件及施工特点;有关施工规范、规程;3.1.2 布置原则在满足本工程施工的条件下,尽可能减少施工占地,少占良田耕地;有利于现场管理,做到经济、实用、合理;尽量不破坏生态环境,以利环境保护;根据地形条件、建筑物布置布局、料场分布特点。

高标准农田施工组织设计方案

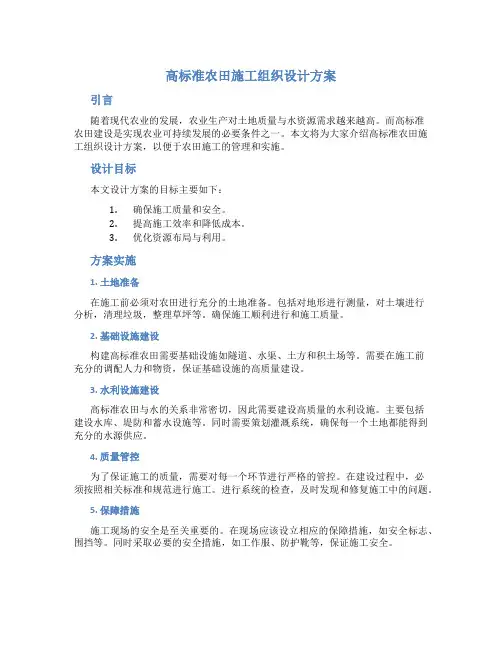

高标准农田施工组织设计方案

高标准农田施工组织设计方案引言随着现代农业的发展,农业生产对土地质量与水资源需求越来越高。

而高标准农田建设是实现农业可持续发展的必要条件之一。

本文将为大家介绍高标准农田施工组织设计方案,以便于农田施工的管理和实施。

设计目标本文设计方案的目标主要如下:1.确保施工质量和安全。

2.提高施工效率和降低成本。

3.优化资源布局与利用。

方案实施1. 土地准备在施工前必须对农田进行充分的土地准备。

包括对地形进行测量,对土壤进行分析,清理垃圾,整理草坪等。

确保施工顺利进行和施工质量。

2. 基础设施建设构建高标准农田需要基础设施如隧道、水渠、土方和积土场等。

需要在施工前充分的调配人力和物资,保证基础设施的高质量建设。

3. 水利设施建设高标准农田与水的关系非常密切,因此需要建设高质量的水利设施。

主要包括建设水库、堤防和蓄水设施等。

同时需要策划灌溉系统,确保每一个土地都能得到充分的水源供应。

4. 质量管控为了保证施工的质量,需要对每一个环节进行严格的管控。

在建设过程中,必须按照相关标准和规范进行施工。

进行系统的检查,及时发现和修复施工中的问题。

5. 保障措施施工现场的安全是至关重要的。

在现场应该设立相应的保障措施,如安全标志、围挡等。

同时采取必要的安全措施,如工作服、防护靴等,保证施工安全。

总结高标准农田施工组织设计方案在土地准备、基础设施建设、水利设施建设、质量管控和保障措施等方面进行了系统的设计。

正确实施这些方案能够有效的提高施工效率和降低施工成本,保证农田建设质量,最终实现农业的可持续发展。

高标准农田施工组织设计

高标准农田施工组织设计

高标准农田施工组织设计高标准农田施工组织设计是一项重要的工作,它涉及到农田项目的整体规划和施工组织安排。

下面是一个常见的高标准农田施工组织设计的步骤和要点。

1. 提前准备在开始施工前,需要做好充分的前期准备工作。

包括对农田项目的背景调查研究,确定项目目标和施工总体要求,编制工程勘察报告和设计方案等。

2. 施工计划制定根据项目要求和设计方案,制定详细的施工计划。

包括施工周期、施工任务分解、施工资源需求、施工队伍组建等。

同时,需要考虑施工期间可能出现的风险和问题,并制定相应的应对措施。

3. 施工队伍组建根据项目需求,组建适应性强、技术能力高的施工队伍。

包括施工负责人、技术人员、施工工人等。

同时,需要进行必要的培训和安全教育,确保施工队伍的素质和安全意识。

4. 施工资源调配根据施工计划,合理调配施工资源。

包括土地、劳动力、机械设备、施工材料等。

需要在施工过程中确保资源的及时供应和合理使用,以保证施工进度和质量。

5. 施工管理与监督建立健全的施工管理体系,包括施工组织管理、安全生产管理、质量管理、进度管理、成本管理等。

同时,设置专门的监督岗位,监督施工过程中的合规性和质量控制。

6. 施工细节处理在施工过程中,需要注意一些细节处理。

包括施工现场的环境整治、施工材料的质量检验、施工质量的把关、施工进度的控制等。

同时,还需要注意项目交底和归档,以便日后的运维和管理。

7. 施工评估与总结施工结束后,进行施工评估与总结。

包括对施工进度、质量、成本等方面的评估,总结出经验和教训,并提出改进建议和措施。

以上是一个常见的高标准农田施工组织设计的步骤和要点,具体的设计方案需根据实际情况和项目要求进行调整和完善。

最新版高标准基本农田建设项目施工组织设计

最新版高标准基本农田建设项目施工组织设计

高标准基本农田建设项目施工组织设计方案目录第一章、工程简介 (4)第一节工程概况 (4)第二节、编制说明 (4)第二章、施工组织机构与部署 (8)第一节、项目管理及技术力量配备 (8)第二节、施工组织部署及施工平面布置 (15)第三节、施工进度计划及工期保证措施 (20)第四节、总体施工方案 (28)第五节、冬季和雨季施工方案 (38)第六节、质量保证措施 (43)第七节、安全保证措施 (56)第八节、人、材、机供应计划 (63)第九节、文明施工、环境保护措施 (67)第十节、合理化建议 (75)第三章、附表 (78)附表一:拟投入本标段的主要施工设备表 (80)附表二:拟配备本标段的试验和检测仪器设备表 (81)附表三:劳动力计划表 (82)附表四:计划开、竣工日期和施工进度网络图 (83)附表五:施工总平面图 (85)附表六:临时用地表 (88)第一章、工程简介第一节工程概况一、基本情况工程名称:**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段工期: 180个日历天质量要求:工程质量要求符合《土地开发整理项目验收规程》(TD/T1013-2000)标准,合格。

建设地点:项目地处**镇团结、长明、恒河、东坝、小垱、唐岭等村。

建设规模:建设高标准农田95.32亩第二节、编制说明一、编制依据1、“**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段”工程图纸;2、“**示范区**等(2)个镇高标准基本农田建设项目Ⅰ标段”招标文件。

3、我公司对现场的实地勘察;4、现行相关的国家强制性标准和技术规范、规程:(1).《国家投资土地开发整理项目管理暂行办法》;(2).《陕西省土地开发整理项目管理暂行办法》;(3).《农田排水工程技术规范》SL、TT4-1999;(4).《混凝土结构工程施工及验收规范》GB50204-2002;(5).《混凝土质量控制标准》GB50164-92;(6).《硅酸盐水泥、普通硅酸盐水泥》GB175-99;(7).《水泥混凝土施工规范》DL/T5144-2001;(8).《水工混凝土试验规程》DL/T5150-2001;(9).《混凝土强度检验评定标准》GBJ107-87;(10).《水泥混凝土水质分析试验规程》DL/T5152-2001; (11).《水泥混凝土砂石骨料试验规程》DL/T5151-2001 (12).《水电水利工程模板施工规范》DL/T5110-2000; (13).《水利水电建设工程验收规程》SL223-1999; (14).《灌溉与排水工程技术管理规程》SL/T246-1999; (15).《土地开发整理标准》TD/T1011~1013-2000; (16).《土地开发整理项目验收规程》TD/T013-2000; 二、编制目的本《施工组织设计》是我单位对本工程的投标文件之一,它体现了我单位对本工程施工的总体构思和部署,是一部对工程质量、安全、工期等方面进行程序化管理的纲领性文件,并为业主选择施工承包商提供参考。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

高标准农田建设施工组织设计目录第一章编制说明及工程概况 ..................................................................................... 错误!未指定书签。

第一节编制说明...................................................................................................... 错误!未指定书签。

第二节工程概况...................................................................................................... 错误!未指定书签。

第二章使用的施工技术规范、规程及标准 ............................................................. 错误!未指定书签。

第三章施工组织设计总体方案 ................................................................................. 错误!未指定书签。

一、施工总体安排..................................................................................................... 错误!未指定书签。

二、施工现场平面布置............................................................................................. 错误!未指定书签。

第四章要紧施工工艺与方法 ..................................................................................... 错误!未指定书签。

第一节施工测量...................................................................................................... 错误!未指定书签。

第二节土地整理施工方案...................................................................................... 错误!未指定书签。

第三节施加有机肥方法 ........................................................................................... 错误!未指定书签。

第四节钢筋、模板及砼的施工方案........................................................................ 错误!未指定书签。

第五节田间路工程施工方案.................................................................................. 错误!未指定书签。

第六节方塘工程施工方案...................................................................................... 错误!未指定书签。

第七节水泵安装工程方法...................................................................................... 错误!未指定书签。

第八节井房工程施工方案...................................................................................... 错误!未指定书签。

第九节过水涵管洞工程施工 ................................................................................... 错误!未指定书签。

第十节农桥工程施工方案 ....................................................................................... 错误!未指定书签。

第十一节护岸工程施工方案 ................................................................................... 错误!未指定书签。

第五章施工进度计划................................................................................................. 错误!未指定书签。

第一节进度计划...................................................................................................... 错误!未指定书签。

第二节施工进度计划的操纵与实施...................................................................... 错误!未指定书签。

第三节施工进度计划.............................................................................................. 错误!未指定书签。

第六章质量操纵与保证措施 ..................................................................................... 错误!未指定书签。

第一节质量保证措施.............................................................................................. 错误!未指定书签。

第二节质量操纵措施.............................................................................................. 错误!未指定书签。

第三节技术节约措施.............................................................................................. 错误!未指定书签。

第四节技术资料管理.............................................................................................. 错误!未指定书签。

第七章安全生产及文明施工 ..................................................................................... 错误!未指定书签。

第八章工期保证措施................................................................................................. 错误!未指定书签。

第九章季节性施工技术措施 ..................................................................................... 错误!未指定书签。

第一节雨季施工技术措施...................................................................................... 错误!未指定书签。

第二节防暑降温措施.............................................................................................. 错误!未指定书签。

第三节冬季施工措施.............................................................................................. 错误!未指定书签。

第十章降低成本措施................................................................................................. 错误!未指定书签。

第十一章机械设备的配置 ......................................................................................... 错误!未指定书签。

第一节机械设备的配置.......................................................................................... 错误!未指定书签。

第二节机械设备的使用与保护.............................................................................. 错误!未指定书签。

第十二章劳动力安排计划 ......................................................................................... 错误!未指定书签。

第一节劳动力安排计划.......................................................................................... 错误!未指定书签。

相关文档
最新文档
