顶棚乳胶漆的施工规范
乳胶漆面层施工

墙面乳胶漆面层施工
(一)墙面乳胶漆
1、施工工艺:
15mm厚1:3水泥砂浆→5mm厚1“2水泥砂浆→刷801胶水溶液或乳胶漆一道→满刮腻子一道→乳胶漆二道。
2、注意事项:
①基层必须平整、坚实、洁净、无酥松、软化、脱皮等现象,含水率应满足涂刷要求。
②基层表面凸起部分应先剔平,如有蜂窝,麻面、孔洞,必须提前三天用聚合物水泥砂浆修补。
③层乳胶漆干燥后方可进行下道施工,刷最后一遍时,不得在漆乳胶中掺入催干剂,防止透底、流坠、咬口等现象。
(二)顶棚乳胶漆施工
①涂料施工前,交穿过杰板的管洞用细石混凝土填塞密实,并将混凝土顶板清扫干净,顶板基层的含水率不大于8%。
②用稀释乳液将腻子调至合适稠度,用调好的腻子将顶板上的混凝土麻面、蜂窝、残缺处填补好,待腻子干透后,用开刀将多余腻子铲平整,然后用粗砂纸打磨平整。
③用腻子刀沿横向方向将顶板用腻子满刮一遍,要注意刮抹平整均匀、光滑、线角及边棱的整齐,尽量刮薄,不得漏刮。
接头不得留槎,涂刮时注意不要污染门窗框及其他部位。
否则及时清理干净。
④待第一遍满刮的腻子干透后,用粗砂纸将腻子打磨平整,并清
扫干净。
⑤用腻子将顶板满刮第二遍方向,涂刮方向与第一遍腻子涂刮方向垂直,然后用细砂纸将腻子打磨平整、光滑为止。
⑥顶板腻子打磨平整光滑后,经检查验收后即可进行涂料的涂刷施工,涂刷同内墙乳胶漆。

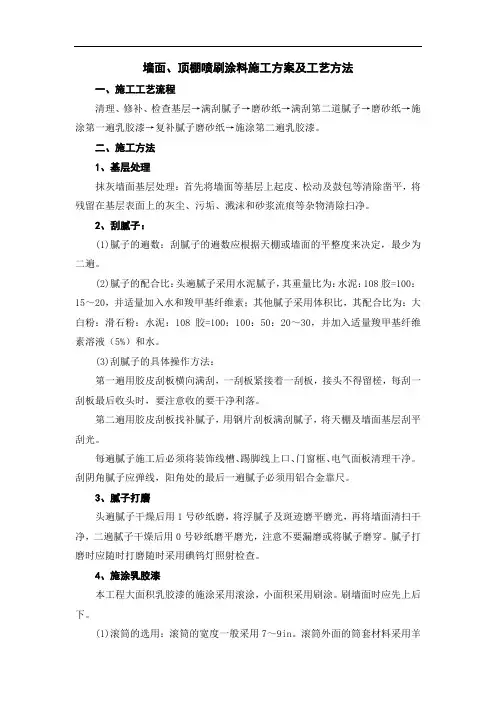

墙面、顶棚喷刷涂料施工方案及工艺方法

墙面、顶棚喷刷涂料施工方案及工艺方法一、施工工艺流程清理、修补、检查基层→满刮腻子→磨砂纸→满刮第二道腻子→磨砂纸→施涂第一遍乳胶漆→复补腻子磨砂纸→施涂第二遍乳胶漆。
二、施工方法1、基层处理抹灰墙面基层处理:首先将墙面等基层上起皮、松动及鼓包等清除凿平,将残留在基层表面上的灰尘、污垢、溅沫和砂浆流痕等杂物清除扫净。
2、刮腻子:(1)腻子的遍数:刮腻子的遍数应根据天棚或墙面的平整度来决定,最少为二遍。
(2)腻子的配合比:头遍腻子采用水泥腻子,其重量比为:水泥:108胶=100:15~20,并适量加入水和羧甲基纤维素;其他腻子采用体积比,其配合比为:大白粉:滑石粉:水泥:108胶=100:100:50:20~30,并加入适量羧甲基纤维素溶液(5%)和水。
(3)刮腻子的具体操作方法:第一遍用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头时,要注意收的要干净利落。
第二遍用胶皮刮板找补腻子,用钢片刮板满刮腻子,将天棚及墙面基层刮平刮光。
每遍腻子施工后必须将装饰线槽、踢脚线上口、门窗框、电气面板清理干净。
刮阴角腻子应弹线,阳角处的最后一遍腻子必须用铝合金靠尺。
3、腻子打磨头遍腻子干燥后用1号砂纸磨,将浮腻子及斑迹磨平磨光,再将墙面清扫干净,二遍腻子干燥后用0号砂纸磨平磨光,注意不要漏磨或将腻子磨穿。
腻子打磨时应随时打磨随时采用碘钨灯照射检查。
4、施涂乳胶漆本工程大面积乳胶漆的施涂采用滚涂,小面积采用刷涂。
刷墙面时应先上后下。
(1)滚筒的选用:滚筒的宽度一般采用7~9in。
滚筒外面的筒套材料采用羊毛或化纤的中长度绒毛。
(2)滚涂前的准备:为有利于滚筒对涂料的吸附和清洗,必须先清除影响馀膜质量的浮毛、灰尘、杂物。
滚涂前应用稀料将滚筒清洗,或将滚筒浸湿后在废纸上滚去多余的稀料后再蘸取涂料。
(3)涂料的蘸取:涂料滚涂时必须用托盘盛放,蘸取油料时只须浸入筒径三分之一即可,然后在托盘内的瓦楞斜板上来回滚动几下,使筒套被涂料均匀浸透,如果油料吸附不够可再蘸一下。
天棚、墙面喷刷乳胶漆的施工工艺标准

天棚、墙面喷刷乳胶漆的施工工艺标准The pony was revised in January 2021第五章主要分项工程施工方案和技术措施六、油漆、涂料、裱糊工程的主要施工方法(一)天棚、墙面喷刷乳胶漆的施工工艺标准喷乳胶漆施工工艺标准适用于建筑室内的天棚、墙面刮腻子刷涂料面层。
1、施工材料和施工机具(1)施工材料:(A)聚醋酸乙烯乳液(白乳胶)、羧甲基纤维素、粘结剂等。
(B)耐水腻子。
醇酸清漆或其它基层处理剂。
的确良布。
(2)施工机具:高凳、脚手楹、小铁锹、擦布、羊毛辊、开刀、胶皮刮板、钢片刮板、腻子托板、扫帚、小桶、大桶、排笔、刷子。
2、工艺流程:3、操作工艺:(1)糊的确良布:将陶粒板与陶粒隔墙面满粘的确良。
先在板面薄刷一层稠度较低的白乳胶,随即粘贴的确良布。
用中刮刀从下而下,从左至右刮平压实,赶出的确良间的气泡。
糊布搭接长度10cm,阴角搭接长度15cm;(2)刮第一遍腻子:用胶皮刮板横向满刮,一刮板紧接着一刮板,接头不得留槎,每刮一刮板最后收头要干部利索。
干燥后磨砂纸,将浮腻子及斑迹磨光再将面层清扫干净。
腻子粉要搅拌均匀,不得有凝块。
(3)刮第二、第三遍腻子:第二遍用胶皮刮板竖向满刮,所用材料及方法同第一遍腻子,干燥后砂纸磨平并清扫干净。
第三遍用胶皮刮板找补腻子或用钢皮刮板满刮腻子,将顶棚面刮平刮光,干燥后用细砂纸磨平磨光,不得遗漏或将腻子磨穿。
顶棚刮腻子厚度≤10mm;(4)刷第一遍乳胶漆:先将天棚面清扫干净,用布将粉尘擦掉。
乳胶漆用滚筒涂刷。
乳胶漆使用前应搅拌均匀,适当加水稀释,防止头遍漆刷不开。
干燥后复补腻子,再干燥后用砂纸磨光,清扫干净。
(5)刷第二遍乳胶漆:操作要求同第一遍,使用前充分搅拌,如不很稠,不宜加水,以防透底。
漆膜干燥后,用细砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后清扫干净。
(6)刷第三遍乳胶漆:做法同第二遍乳胶漆。
由于乳胶漆膜干燥较快,应连续迅速操作,涂刷地从一头开始,逐渐滚向另一头,要上下顺刷互相衔接,避免出现干燥后接头。
顶棚涂料施工方案

顶棚涂料施工方案1. 引言本文档旨在说明顶棚涂料的施工方案。
通过阐述施工步骤、所需材料和注意事项,帮助施工人员实施顶棚涂料的施工工作。
2. 施工步骤步骤一:准备工作在开始施工前,需要进行一些准备工作:•清理顶棚表面的灰尘和污垢;•检查顶棚是否有损坏或裂缝,如有需要修补;•铺设防护布,保护地面和其他部分免受涂料的污染;•检查并确保施工区域的通风良好。
步骤二:选择合适的涂料根据实际需要和顶棚材料的特性,选择合适的涂料类型。
常见的顶棚涂料包括:•乳胶漆:适用于多数顶棚材料,具有较好的遮盖性和延展性;•油漆:适用于金属顶棚,能够提供较好的防锈效果;步骤三:涂料的调制根据涂料的使用说明,按照正确比例调制涂料。
在调制时需注意:•涂料本身应均匀搅拌;•根据需要,可以适量添加稀释剂调整涂料的黏度;•注意室温和湿度对涂料的影响,避免在极端的环境下施工。
步骤四:施工在开始施工前,需要根据涂料的特性选择合适的涂料工具,包括刷子、滚筒或喷枪。
施工过程中需要注意以下事项:•首先对角线施工,然后在此基础上继续施工;•涂料层应均匀,避免出现厚重或漏涂现象;•每层涂料干燥后,根据需要进行研磨和清洁,以提高涂料的附着力;•如需要多层涂料,须确保上一层涂料完全干燥后再进行下一层施工。
步骤五:检查和清理在施工完成后,需要对顶棚进行检查和清理工作:•检查涂料层的平整度和质量,如有需要进行修补;•清理施工现场,包括清除工具和防护布上的涂料残留物;•如有需要,可以对施工区域进行空气清理和通风以排除有害气体和异味。
3. 注意事项在进行顶棚涂料施工时,需要注意以下事项:•确保施工环境通风良好,避免有害气体的积聚;•佩戴适当的防护用具,如手套、口罩和护目镜,以保护个人安全;•根据施工涂料的使用说明和注意事项进行施工;•避免施工过程中的化学品混合和误用,防止意外发生;•若有需要,可以向涂料供应商或专业施工人员咨询,以确保施工质量和安全性。
4. 结论本文档详细介绍了顶棚涂料的施工方案,包括准备工作、涂料选择、涂料调制、施工步骤、检查和清理工作以及相关的注意事项。
墙面及顶棚批腻子刷乳胶漆工程施工方法

墙面及顶棚批腻子刷乳胶漆工程施工方法在第一遍满刮腻子干燥后,进行第二遍满刮腻子,同样要等待干燥后进行打磨和清扫。
注意要保证腻子的均匀性和光滑度。
6、喷涂涂料:在腻子处理完成后,进行喷涂第一道涂料,待干燥后进行补腻子和磨砂纸处理,再进行喷涂第二道涂料。
注意要保证喷涂的涂料均匀、光滑、无刷痕、无漏涂等问题。
7、施工注意事项:施工过程中要注意通风良好,避免湿度过高,保证基层干燥。
同时要注意施工环境的清洁卫生,避免灰尘等污染物对施工质量的影响。
在施工过程中要严格按照工艺流程进行,确保每个步骤都做到位,保证施工质量。
涂刷高级涂料时,需要进行第二遍腻子刮涂。
腻子的配合比和操作方法与第一遍腻子相同。
等待腻子完全干透后,需要对个别地方再次进行腻子的补充,大的孔洞也需要进行补充。
彻底干透后,使用1号砂纸进行打磨,使其变得平整。
最后,清扫干净。
如果墙面设有分色线,需要在涂刷前进行弹线。
先涂刷浅色涂料,再涂刷深色涂料。
涂刷第一遍涂料时,应使用遮盖力较强的涂料,作为罩面涂料基层的底漆。
涂料的稠度应该是盖底、不流淌、不显刷痕。
涂刷每面墙面的顺序应该从上而下,从左到右,不得乱涂刷,以防漏涂或涂刷过厚,涂刷不均匀等。
第一遍涂料干燥后,需要对个别缺陷或漏刮腻子处进行复补。
待腻子干透后,使用砂纸进行打磨,将小疙瘩、腻子渣、斑迹等磨平、磨光,并清扫干净。
涂刷第二遍涂料时,应使用调和漆涂刷。
如果墙面为中级涂料,此道工序可作罩面,即最后一遍涂料,其涂刷顺序同上。
由于调和漆粘度较大,涂刷时应多刷多理,以达到涂膜饱满、厚薄均匀一致、不流不坠。
在进行成品保护时,需要将不需涂饰的门窗及其他相关的部位遮挡好。
涂饰完的墙面,随时用木板或小方木将口、角等处保护好,防止碰撞造成损坏。
拆脚手架时,要轻拿轻放,严防碰撞已涂饰完的墙面。
涂料末干前,不应打扫室内地面,严防灰尘等沾污墙面涂料。
严禁明火靠近已涂饰完的墙面,不得磕碰弄脏墙壁面等。
工人刷涂饰时,严禁蹬踩已涂好的涂层部位(窗台),防止小油桶碰翻涂料污染墙面。
房屋乳胶漆装饰施工流程标准

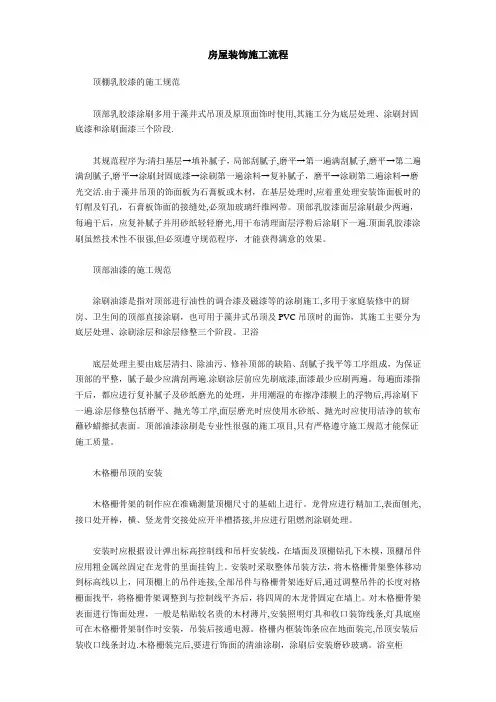

房屋装饰施工流程顶棚乳胶漆的施工规范顶部乳胶漆涂刷多用于藻井式吊顶及原顶面饰时使用,其施工分为底层处理、涂刷封固底漆和涂刷面漆三个阶段.其规范程序为:清扫基层→填补腻子,局部刮腻子,磨平→第一遍满刮腻子,磨平→第二遍满刮腻子,磨平→涂刷封固底漆→涂刷第一遍涂料→复补腻子,磨平→涂刷第二遍涂料→磨光交活.由于藻井吊顶的饰面板为石膏板或木材,在基层处理时,应着重处理安装饰面板时的钉帽及钉孔,石膏板饰面的接缝处,必须加玻璃纤维网带。
顶部乳胶漆面层涂刷最少两遍,每遍干后,应复补腻子并用砂纸轻轻磨光,用干布清理面层浮粉后涂刷下一遍.顶面乳胶漆涂刷虽然技术性不很强,但必须遵守规范程序,才能获得满意的效果。
顶部油漆的施工规范涂刷油漆是指对顶部进行油性的调合漆及磁漆等的涂刷施工,多用于家庭装修中的厨房、卫生间的顶部直接涂刷,也可用于藻井式吊顶及PVC吊顶时的面饰,其施工主要分为底层处理、涂刷涂层和涂层修整三个阶段。
卫浴底层处理主要由底层清扫、除油污、修补顶部的缺陷、刮腻子找平等工序组成,为保证顶部的平整,腻子最少应满刮两遍.涂刷涂层前应先刷底漆,面漆最少应刷两遍。
每遍面漆指干后,都应进行复补腻子及砂纸磨光的处理,并用潮湿的布擦净漆膜上的浮物后,再涂刷下一遍.涂层修整包括磨平、抛光等工序,面层磨光时应使用水砂纸、抛光时应使用洁净的软布蘸砂蜡擦拭表面。
顶部油漆涂刷是专业性很强的施工项目,只有严格遵守施工规范才能保证施工质量。
木格栅吊顶的安装木格栅骨架的制作应在准确测量顶棚尺寸的基础上进行。
龙骨应进行精加工,表面刨光,接口处开棒,横、竖龙骨交接处应开半槽搭接,并应进行阻燃剂涂刷处理。
安装时应根据设计弹出标高控制线和吊杆安装线,在墙面及顶棚钻孔下木模,顶棚吊件应用粗金属丝固定在龙骨的里面挂钩上。
安装时采取整体吊装方法,将木格栅骨架整体移动到标高线以上,同顶棚上的吊件连接,全部吊件与格栅骨架连好后,通过调整吊件的长度对格栅面找平,将格栅骨架调整到与控制线平齐后,将四周的木龙骨固定在墙上。
顶棚涂料施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目顶棚涂料施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:XX平方米4. 施工单位:XX装饰工程公司5. 施工时间:XX年XX月XX日至XX年XX月XX日二、施工准备1. 技术准备(1)熟悉设计图纸,了解顶棚设计要求,掌握施工规范。
(2)组织施工人员学习顶棚涂料施工工艺,确保施工质量。
(3)制定施工方案,明确施工流程、质量标准和安全措施。
2. 材料准备(1)涂料:根据设计要求,选用环保型、耐水、耐碱、耐高温、耐腐蚀的涂料。
(2)腻子:选用环保型腻子,具备较强的粘结力、弹性和抗裂性。
(3)工具:涂料刷、滚筒、砂纸、壁纸刀、剪刀、水平尺、墨线、搅拌器等。
3. 人员准备(1)施工人员:涂料工、抹灰工、电工、质检员等。
(2)施工人员需具备一定的专业技能和丰富的施工经验。
三、施工工艺流程1. 基层处理(1)清理顶棚表面,去除灰尘、油污、松动的水泥砂浆等。
(2)对裂缝、孔洞等缺陷进行修补,确保基层平整。
(3)对基层进行打磨,使其表面光滑、无毛刺。
2. 腻子批刮(1)选用环保型腻子,搅拌均匀。
(2)用刮板将腻子批刮在顶棚表面,厚度控制在1-2毫米。
(3)待腻子干燥后,用砂纸进行打磨,确保表面平整。
3. 涂料施工(1)涂料搅拌均匀,确保颜色均匀。
(2)用涂料刷或滚筒将涂料均匀涂刷在顶棚表面。
(3)第一遍涂料干燥后,进行第二遍涂刷,确保涂料饱满。
(4)涂刷过程中,注意防止涂料流淌、堆积。
4. 质量检查(1)检查顶棚平整度,确保无凹凸不平、裂缝等缺陷。
(2)检查涂料颜色、光泽度,确保符合设计要求。
(3)检查涂料涂层厚度,确保符合规范要求。
四、施工要点1. 基层处理(1)清理顶棚表面时,注意保护墙角、管道等部位。
(2)修补裂缝、孔洞时,选用与基层相同材料,确保粘结牢固。
2. 腻子批刮(1)腻子批刮时,注意厚度均匀,避免出现局部过厚或过薄。
(2)腻子干燥后,打磨过程中,避免用力过猛,以免损坏基层。
乳胶漆施工方案

乳胶漆施工方案一、部位:除注明者外,抹灰内墙、顶棚板底乳胶漆:设备间、楼梯间二、构造(苏J9501 17/9)三、施工1、材料:聚醋酸乙烯乳液(白乳胶),要求其品名、种类、颜色、生产时间、贮存有效期、技术指标、使用说明书和产品合格证符合设计要求;2、乳胶腻子配合比(重量比)乳胶:滑石粉(或大白粉):2%羧甲基纤维素溶液=1:5:3。
53、操作工艺(1)基层处理①墙基层处理先将抹灰面的灰渣及疙瘩等杂物用铲刀铲除,然后用棕刷将表面灰尘污垢清除干净。
表面清扫后,用腻子将墙面麻面、蜂窝、洞眼、残缺处填补好.腻子干透后,先用铲刀将多余腻子铲平,再用1号砂纸打磨平整。
②外墙基层处理凡墙面缺棱、掉角、空洞处,应提前用1:3水泥砂浆(或聚合物水泥砂浆)修补平整(包括分格缝),然后将基层表面的灰渣及疙瘩等杂物用铲刀、凿子清除.松散表面用钢丝刷刷除。
如表面沾有油污时,应用煤油等揩擦干净。
然后用腻子将表面凹凸不平及缺陷处修补平整.干燥后用1号以上粗砂纸磨平。
(2)混凝土及抹灰内墙,顶棚表面薄涂料工程施工①第一遍满刮腻子及打磨当室内涂装面较大的缝隙填补平整后,使用批嵌工具满刮乳胶腻子一遍。
所有微小砂眼及收缩裂缝均需满刮,以密实、平整、线角棱边整齐为度.同时,应一刮顺一刮地沿着墙面横刮,尽量刮薄,不得漏刮,接头不得留槎,注意不要玷污门窗及其它物面。
腻子干透后,用1号砂纸裹着平整小木板,将腻子渣及高低不平处打磨平整。
注意用力均匀,保护棱角。
磨后用棕扫帚清批干净.注:表中“+”号表示应进行的工序;高级内墙、顶棚薄涂料工程,必要时可增加刮腻子的遍数及1~2遍涂料;湿度较高或局部遇明水的房间,应用防水性的腻子和涂料。
②第二遍满刮腻子及打磨(中、高级)第二遍满刮腻子方法同头遍腻子,但要求此遍腻子与前遍腻子刮抹方向互相垂直,即应沿着墙面竖刮,将墙面进一步刮满及打磨平整、光滑为止。
③第一遍涂料第一遍涂料涂刷前必须将基层表面清扫干净,擦净浮灰。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
顶棚乳胶漆的施工规范
顶部乳胶漆涂刷多用于藻井式吊顶及原顶面饰时使用,
其施工分为底层处理、涂刷封固底漆和涂刷面漆三个阶段。
其规范程序为:清扫基层→填补腻子,局部刮腻子,磨平→第一
遍满刮腻子,磨平→第二遍满刮腻子,磨平→涂刷封固底漆→涂刷
第一遍涂料→复补腻子,磨平→涂刷第二遍涂料→磨光交活。
由于藻井吊顶的饰面板为石膏板或木材,在基层处理时,应着重处理
安装饰面板时的钉帽及钉孔,石膏板饰面的接缝处,必须加玻璃纤维
网带。顶部乳胶漆面层涂刷最少两遍,每遍干后,应复补腻子并用砂
纸轻轻磨光,用干布清理面层浮粉后涂刷下一遍。顶面乳胶漆涂刷虽
然技术性不很强,但必须遵守规范程序,才能获得满意的效果。
顶部油漆的施工规范
涂刷油漆是指对顶部进行油性的调合漆及磁漆等的涂刷施工,多用于
家庭装修中的厨房、卫生间的顶部直接涂刷,也可用于藻井式吊顶及
PVC吊顶时的面饰,其施工主要分为底层处理、涂刷涂层和涂层修整三
个阶段。
底层处理主要由底层清扫、除油污、修补顶部的缺陷、刮腻子找平等
工序组成,为保证顶部的平整,腻子最少应满刮两遍。涂刷涂层前应先
刷底漆,面漆最少应刷两遍。每遍面漆指干后,都应进行复补腻子及砂
纸磨光的处理,并用潮湿的布擦净漆膜上的浮物后,再涂刷下一遍。涂层
修整包括磨平、抛光等工序,面层磨光时应使用水砂纸、抛光时应使用洁
净的软布蘸砂蜡擦拭表面。顶部油漆涂刷是专业性很强的施工项目,只有
严格遵守施工规范才能保证施工质量
木格栅吊顶的安装
木格栅骨架的制作应在准确测量顶棚尺寸的基础上进行。龙骨应进行精加
工,表面刨光,接口处开棒,横、竖龙骨交接处应开半槽搭接,并应进行阻燃
剂涂刷处理。
安装时应根据设计弹出标高控制线和吊杆安装线,在墙面及顶棚钻孔下木模
,顶棚吊件应用粗金属丝固定在龙骨的里面挂钩上。安装时采取整体吊装方
法,将木格栅骨架整体移动到标高线以上,同顶棚上的吊件连接,全部吊件与
格栅骨架连好后,通过调整吊件的长度对格栅面找平,将格栅骨架调整到与控
制线平齐后,将四周的木龙骨固定在墙上。
对木格栅骨架表面进行饰面处理,一般是粘贴较名贵的木材薄片,安装照明灯
具和收口装饰线条,灯具底座可在木格栅骨架制作时安装,吊装后接通电源。
格栅内框装饰条应在地面装完,吊顶安装后装收口线条封边。木格栅装完后,
要进行饰面的清油涂刷,涂刷后安装磨砂玻璃。
木格栅吊顶的工期概算
木格栅吊顶是比较费工且较复杂的项目,涉及材料多,准备、制作时间较长,安装
后的饰面粘贴、表面涂刷、玻璃安装等需要精心操作,细致施工,耗费工时较多,
技术水平要求较高。木格栅吊顶15平方米左右,从备料开始到完工交活,需要10天
左右时间,其中加工制作龙骨架2天,备料、安装2天,饰面装饰3天,其他为工艺等待
时间,可以与其他木工装修交叉或平行作业。工期依结构的方正程度、使用材料不
同会有所变化
木格栅吊顶的作用
木格栅吊顶不同于其他吊顶工程,应归属于细木工装修,木格栅吊顶是家庭装修走廊
、玄关、餐厅及有较大顶梁等空间经常使用的方法。
木格栅吊顶不仅能够美化顶部,同时能够达到调节照明、增加环境的整体装修效果的目的。
要求设计大方,构造合理,外观美观,固定牢固,材料表面平整,颜色均匀一致,内部灯光布局
科学,终饰漆膜完整、无划痕、无污染等
地面石材、瓷质砖的施工程序
地面石材、瓷质砖铺装是瓦工在家庭装修施工中常从事的技术工作。地面石材铺装的规范
程序为:清扫整理基层地面→水泥砂浆找平→定标高、弹线→安装标准块→选料→浸润→铺
装→灌缝→清洁→养护交工。
地面石材、瓷质砖的施工规范
(1)基层处理要干净,高低不平处要先凿平和修补,在抹底层水泥砂浆找平前,地面应洒水湿润,
以提高与基层的粘结能力。
(2)铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。铺装操作时
要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。铺贴时,从中间向四侧退步铺装。安放
石材、瓷质砖时必须四角同时下落,并用橡皮锤或木锤敲击紧实平整。
(3)石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护,两天之内禁止上人。为不
影响其他项目施工,可在地面上铺设实木板供人行走
地面石材、瓷质砖铺装是一项技术性极强的项目,其施工质量,对整个家庭装修工程质量的影响极大,是
整个工程的重点项目,必须按照规范程序施工,才能保证质量。
