钻孔灌注桩工程结算关于充盈系数的争议处理及分析

合集下载

钻孔灌注桩工程结算关于充盈系数的争议处理及分析(苏亚金爱国)

钻孔灌注桩工程结算关于充盈系数的争议处理及分析(苏亚金爱国)

钻孔灌注桩工程结算关于充盈系数的争议处理及分析江苏苏亚金诚工程管理咨询有限公司金爱国一、工程概况大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于1.0。

本工程采用工程量清单计价模式进行招标,钻孔灌注桩分项的清单项目特征描述中未对充盈系数作出描述,招标文件中也未对充盈系数的取值作出约定。

施工方在投标时按照土孔灌注混凝土的充盈系数取值为1.2,岩孔灌注混凝土的充盈系数取值为1.1(岩孔量很少,约占土孔的4.5%)进行报价。

招投标结束后,双方签订了固定单价合同,合同中对充盈系数在结算时是否按实调整以及如何调整也均未作约定。

根据施工过程中的现场打桩记录,本工程钻孔灌注桩施工的充盈系数实际测算下来平均约为1.06。

由于现场灌注采用商品混凝土,灌注成桩的速度快,且受现场其他条件限制,无法按设计要求分土层检测充盈系数,但每根桩灌注混凝土的充盈系数均不小于1.0。

施工完成后,通过第三方检测机构对灌注桩进行静载荷试验和桩身完整性检测,试验和检测结果均符合设计与规范要求。

二、争议焦点本工程在进入竣工结算阶段时,甲、乙双方就灌注混凝土的充溢系数是按投标口径结算还是按施工中实际发生的1.06来调整投标单价展开激烈辩论。

建设方认为:投标时施工方按土孔1.2和岩孔1.1(岩孔的量很少,约占土孔的4.5%)的充盈系数取值进行报价,这是施工方承诺的灌注混凝土用量标准,也是施工质量的重要保证措施,在施工中应该得到严格执行。

不过,实际施工中的充盈系数只有1.06,即实际施工中的灌注混凝土用量比投标时的预计用量少了约12%,远小于投标承诺的混凝土用量,如果按照投标口径进行结算,等于施工方向建设方额外多要了这12%的混凝土费用;所以,结算中应考虑实际发生的情况,按照实际施工的充溢系数来调整投标单价。

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国

钻孔灌注桩工程结算关于充盈系数的争议处理及分析苏亚金爱国 Document serial number【KK89K-LLS98YT-SS8CB-SSUT-SST108】江苏苏亚金诚工程管理咨询有限公司金爱国一、工程概况大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于1.0。

本工程采用工程量清单计价模式进行招标,钻孔灌注桩分项的清单项目特征描述中未对充盈系数作出描述,招标文件中也未对充盈系数的取值作出约定。

施工方在投标时按照土孔灌注混凝土的充盈系数取值为1.2,岩孔灌注混凝土的充盈系数取值为1.1(岩孔量很少,约占土孔的4.5%)进行报价。

招投标结束后,双方签订了固定单价合同,合同中对充盈系数在结算时是否按实调整以及如何调整也均未作约定。

根据施工过程中的现场打桩记录,本工程钻孔灌注桩施工的充盈系数实际测算下来平均约为1.06。

由于现场灌注采用商品混凝土,灌注成桩的速度快,且受现场其他条件限制,无法按设计要求分土层检测充盈系数,但每根桩灌注混凝土的充盈系数均不小于1.0。

施工完成后,通过第三方检测机构对灌注桩进行静载荷试验和桩身完整性检测,试验和检测结果均符合设计与规范要求。

二、争议焦点本工程在进入竣工结算阶段时,甲、乙双方就灌注混凝土的充溢系数是按投标口径结算还是按施工中实际发生的1.06来调整投标单价展开激烈辩论。

建设方认为:投标时施工方按土孔1.2和岩孔1.1(岩孔的量很少,约占土孔的4.5%)的充盈系数取值进行报价,这是施工方承诺的灌注混凝土用量标准,也是施工质量的重要保证措施,在施工中应该得到严格执行。

不过,实际施工中的充盈系数只有1.06,即实际施工中的灌注混凝土用量比投标时的预计用量少了约12%,远小于投标承诺的混凝土用量,如果按照投标口径进行结算,等于施工方向建设方额外多要了这12%的混凝土费用;所以,结算中应考虑实际发生的情况,按照实际施工的充溢系数来调整投标单价。

冲孔砼灌注桩充盈系数异常原因和处理措施

冲孔砼灌注桩充盈系数异常原因和处理措施

四、地质因素充盈系数控制措施
(2)在淤泥、流沙等软弱土层中
充盈系数异常的主要原因: 在淤泥层、流 沙层等软弱土层冲孔过程中,如护壁泥浆 性能不妥或软弱层的侧向压力大于孔内泥 浆的侧向压力时,将发生孔壁坍塌或缩颈 ; 施工措施:1、在软弱土层中冲孔时,适当 加大泥浆泵量,泥浆相对密度控制在1.3-1.5之间。利用向孔内投粘土或加清水调整 泥浆相对密度,这样能加强孔壁的稳定性 ; 2、当发生塌孔现象时,可往孔内灌填粘土 与小块石,填至软弱土层顶上或塌孔部位 至少1--2米以上。采用低锤密击的方法使 土石被挤入孔壁内,增强孔壁的稳定性; 3、当软弱土层较厚且埋藏不深时,可采用 较长的钢护筒,以减少塌孔和颈缩的现象 发生,可避免浇捣砼时造成扩径现象。
冲孔砼灌注桩充盈系数异常主要原因 及施工主要措施

一、前言 二、什么是充盈系数 三、充盈系数异常的主要原因 四、地质因素充盈系数控制措 施 五、施工因素充盈系数控制措 施
一、 前 言
随着集团不断状大与发展,所拿地块许多位于溶 岩、淤泥和大量挖山回填区域(且回填深达30~40米 ),致使桩基工程施工难度较大,并且造成冲、钻、 旋挖等工程桩施工充盈系数严重异常(过大),造成 桩径变大、桩基成本严重增加。
为了保证工程质量、降低桩基工程成本,通过技 术措施和方法降低砼桩充盈系数,特编此课件。
二、什么是充盈系数
充盈系数:
是冲、钻、旋挖砼灌注 桩的实际砼灌注量与桩设 计砼用量的体积之比,充 盈系数值必须大于1,叫 充盈系数。
三、充盈系数异常的主要原因 (一)地质原因:
(1)、杂填土 (2)、软弱土(淤泥、流砂
五、施工因素充盈系数控制措施
工程9、一在、桩工芯程混概凝况土 一、工程概况一、工程概况

冲孔灌注桩施工中混凝土充盈系数过大的原因分析和控制方法分析

冲孔灌注桩施工中混凝土充盈系数过大的原因分析和控制方法分析
1 工程案例 龙岩云墅项目桩基工程,桩基设计等级为甲级,全部采用
冲孔灌注桩,共计197根,桩径为1.2m,有效桩长15~80m, 由于该工程属于房地产项目工程,所以工期十分紧张,施工任 务量也是十分庞大。施工单位在实际施工时,首要目标就是对 混凝土充盈系数进行全面控制,因为工程中所需的混凝土数量 十分明显,一旦出现混凝土充盈系数过大的现象,势必会影响 工程的建设质量和造价成本。但据该工程施工现场施工灌注桩 效果对比分析结果显示,其中,有40根灌注桩桩体充盈系数过 大,已超过规范标准20%左右,这种情况下,就会导致混凝土 用量偏大,施工成本增加。
岩土工程工程师,工。
冲孔灌注桩施工是当前建筑工程基础施工中最为重要的环 节内容,其施工质量的好坏能够直接影响到地基的稳定性,因 此,在实际施工时,相关施工人员一定要对其施工要求和技术操 作要点进行全面掌握。但是在大部分工程实践中,该施工项目在 具体操作时,却经常因为混凝土充盈系数过大而出现很多质量问 题。因此,要想改善现状,提高冲孔灌注桩施工质量,关键任务 就要对混凝土充盈系数过大原因及控制方法进行深入分析[1]。
3 混凝土充盈系数过大原因及相关控制措施 该工程管理部门安排专业管理人员和检测人员共同对冲
孔灌注粧施工现场进行实时的监督与把控,并做好相关参数记 录,经过分析讨论,发现影响冲孔灌注桩施工质量的主要原因 是部分桩基充盈系数大于1.3所致。因此,相关工作人员对这些 充盈系过大的桩进行了初步分析。
3.1 地质情况及泥浆比重控制 对于冲孔灌注桩而言,泥浆的科学配制是确保其施工稳定
126 建筑与装饰2020年8月上
性的关键要素。因此,现场施工人员应结合现场土层条件合理 选择不同性能的泥浆进行护壁。具体可以采取以下几点控制措 施:首先在黏土层中成孔时,出口泥浆比重应控制在1.2~1.25 范围内;其次,在砂土层或软土层中进行成孔时,排渣泥浆比 重要控制在1.2~1.3之间,并选择含砂量较小的泥浆,还要适当 掺入一定比例的膨润土造浆,这样才能提升孔壁稳定性,避免其 出现坍塌现象;第三,若是有流沙及易坍孔的缩径土层,则要适 当加大泥浆比重,并严格控制钻速;第四,泥浆黏度应尽量处在 18s-22s范围内。且在成孔过程中,要及时将排出的泥浆输送到泥 浆沉淀池内,以便降低泥浆的含砂量及比重,待合格后才能进行 循环利用;最后,要定期清理沉淀池和循环池进行清理,及时 清除沉砂和积淤,并将不符合要求的泥浆排放到废浆池外。

钻孔灌注桩中影响充盈系数的因素分析及对策

钻孔灌注桩中影响充盈系数的因素分析及对策

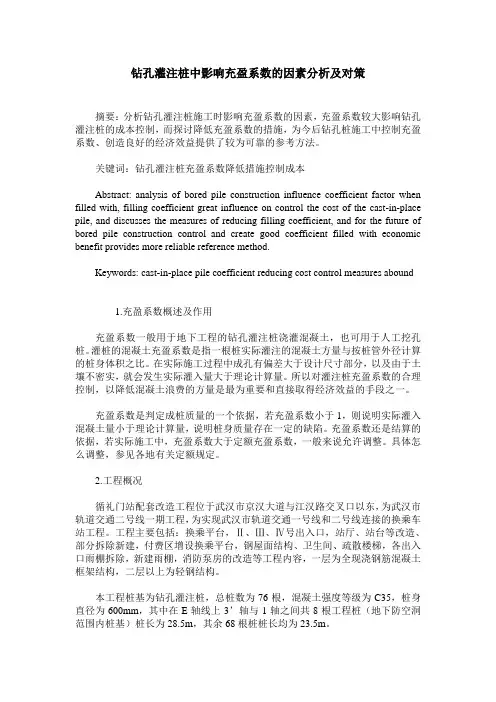

钻孔灌注桩中影响充盈系数的因素分析及对策摘要:分析钻孔灌注桩施工时影响充盈系数的因素,充盈系数较大影响钻孔灌注桩的成本控制,而探讨降低充盈系数的措施,为今后钻孔桩施工中控制充盈系数、创造良好的经济效益提供了较为可靠的参考方法。

关键词:钻孔灌注桩充盈系数降低措施控制成本Abstract: analysis of bored pile construction influence coefficient factor when filled with, filling coefficient great influence on control the cost of the cast-in-place pile, and discusses the measures of reducing filling coefficient, and for the future of bored pile construction control and create good coefficient filled with economic benefit provides more reliable reference method.Keywords: cast-in-place pile coefficient reducing cost control measures abound1.充盈系数概述及作用充盈系数一般用于地下工程的钻孔灌注桩浇灌混凝土,也可用于人工挖孔桩。

灌桩的混凝土充盈系数是指一根桩实际灌注的混凝土方量与按桩管外径计算的桩身体积之比。

在实际施工过程中成孔有偏差大于设计尺寸部分,以及由于土壤不密实,就会发生实际灌入量大于理论计算量。

所以对灌注桩充盈系数的合理控制,以降低混凝土浪费的方量是最为重要和直接取得经济效益的手段之一。

充盈系数是判定成桩质量的一个依据,若充盈系数小于1,则说明实际灌入混凝土量小于理论计算量,说明桩身质量存在一定的缺陷。

钻孔灌注桩施工中混凝土充盈系数过大的原因分析和控制方法

钻孔灌注桩施工中混凝土充盈系数过大的原因分析和控制方法
重 量 里

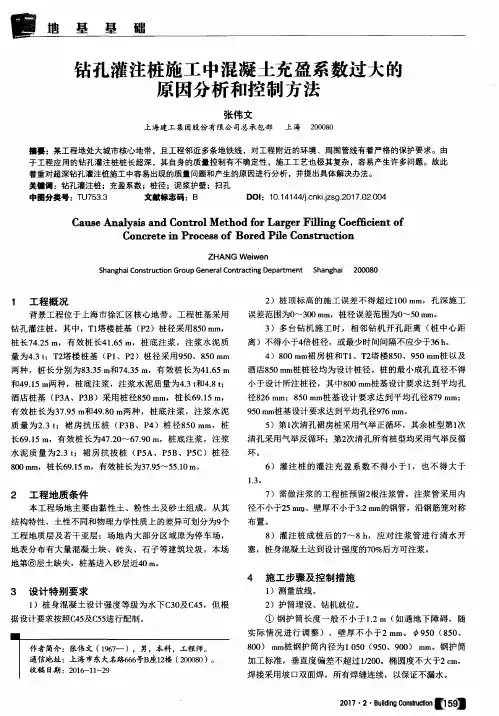

钻 孔灌注桩 施工 中混凝 土充盈 系数过 大 的 原 因分析 和控制 方法
张伟 文
上 海建 工 集 团股 份 有 限 公 司总 承 包部 上 海 2 0 0 0 8 0
摘要 :某工程地处大城市核心地带 。且工程邻近 多条地 铁线 ,对工程 附近 的环境 、周 围管线 有着严格的保护要 求。由 于 工程应 用的钻孔灌注桩桩长超深 ,其 自身的质量 控制有不确定性 ,施 工工艺也极其复杂 ,容 易产生许 多问题 。故此 着重对超深钻孔灌注桩施 工中容 易出现 的质量 问题和产生的原 因进行分析 。并提 出具体解 决办 法。 关键词 :钻孔灌注桩 ;充盈 系数;桩径 ;泥浆护壁 ;扫孔
8 0 0 mm,桩 长6 9 . 1 5 m,有效 桩长 为3 7 . 9 5  ̄5 5 . 1 0 m。
2 )桩 顶 标 高 的施 工 误 差不 得 超 过 1 0 0 mm,孔深 施 工
误差 范 围为 0  ̄3 0 0 m m ,桩 径误 差范 围为0 ~5 O m m 。 3 ) 多 台钻 机 施 工 时 ,相 邻 钻 机 开 孔 距 离 ( 桩 中心 距 离 )不得小 于4 倍桩 径 ,或最 少时 间间 隔不应 少于3 6 h 。 4 )8 0 0 m m 裙 房 桩 和T 1 、T 2 塔楼8 5 0 、9 5 0 m m 桩 以及 酒店 8 5 0 m m 桩 桩 径均 为 设计 桩 径 。桩 的最 小成 孔直 径 不得 小于 设计 所 注桩 径 ,其 中8 0 0 m m 桩 基 设计 要求 达 到平 均孔 径8 2 6 m m;8 5 0 m m桩 基 设计 要 求 达到 平 均 孔径 8 7 9 mm; 9 5 0 m m 桩 基设 计要 求达 到平 均孔径 9 7 6 m m。 5 )第 1 次清 孔裙 房桩采 用气 举 正循环 ,其 余桩 型第 1 次 清 孔采 用气 举 反循 环 ;第2 次清 孔所 有桩 型均 采用 气举 反循

冲孔灌注桩充盈系数偏大的原因及应对措施

冲孔灌注桩充盈系数偏大的原因及应对措施

冲孔灌注桩充盈系数偏大的原因及应对措施摘要:在工程项目的建设过程中,冲孔灌注桩是应用最普遍的桩基础方法之一。

然而在复杂的地质条件下施工冲孔灌注桩时,经常由于充盈系数过大,致使工程成本升高。

本文首先详细讲解了冲孔灌注桩的施工过程,接着由施工过程分析出了造成冲孔灌注桩充盈系数偏大的几个原因,最后对于造成冲孔灌注桩充盈系数的几个原因,提出来相应的针对性改进措施,以降低冲孔灌注桩充盈系数,从而提高工程质量,并且降低工程成本,为同类项目提供借鉴。

关键词:工程项目;冲孔灌注桩;充盈系数;工程质量;控制成本冲孔灌注桩是指使用冲击钻或者使用卷扬机悬吊冲锤到达一定的高度后,上下反复地进行冲击作业,依靠自由落体产生的冲击力把岩层或者硬质土层打碎形成桩孔,一些泥浆和碎渣被钻头挤入了桩孔的孔壁中,大多数变成泥渣,然后使用淘渣筒排出泥渣成孔,最后向孔内浇筑混凝土,冲孔灌注桩是当前大型工程的建筑物桩基础使用做多的形式之一。

冲孔灌注桩适合应用于穿过地表的表层土、砂土、碎石层以及风化层等,其中包括地质状况复杂,夹层众多,风化程度不均匀,软硬程度变化大的复杂岩层。

冲孔灌注桩充盈系数是说工程中灌注到桩孔的混凝土方量与桩孔体积(按桩外径计算)的比例,如果冲孔灌注桩充盈系数较大则说明混凝土的实际浇筑量较大,则会导致工程项目的成本上涨,另外,还有专家指出,冲孔灌注桩充盈系数过大的桩孔,单桩的承载能力可能会更低,所以降低冲孔灌注桩充盈系数对于增加工程项目的利润,并且提升桩基的质量都具有十分重要意义。

如果能够有效地降低冲孔灌注桩的充盈系数,就能够明显地增加经济效益,提升工程质量,因此在施工过程中必须做好对充盈系数的控制。

1、冲孔桩施工工艺1.1、冲孔灌注桩桩位放样依据桩位平面设计图的要求,建立平面直角坐标系统,计算出每一根桩基位置的中心坐标数据,接着使用全站仪进行测量,并呈报现场监理员,由监理员对桩基位置进行复核测量,复核合格后桩基位置才可以使用。

钻孔灌注桩充盈系数过大原因分析

钻孔灌注桩充盈系数过大原因分析

钻孔灌注桩充盈系数过大原因分析
一、土质影响
施工场地范围内有4~10m的杂填土外,其余还有含砂地层。

在施工中由于泥浆比例不合适及机械钻头上下左右摆动对地质造成扰动,出现易出现缩孔坍塌现象;砂土分层处,砂子松散稍密遇水坍塌,进一步造成上覆土层也出现不同程度坍塌,从而也造成混凝土灌筑方量增加。

二、机械设备及操作的影响
钻头直径的大小直接影响成孔直径,选用合适的钻头,避免成孔直径超过设计直径,是控制充盈系数的一个重要因素。

桩基成孔后监理要求与桩体同等直径的钢筋探笼进行桩孔检测,为满足探笼检测需要在钻头选择过程中钻头比设计桩径要稍大3cm左右,从而导致桩径过大产生的浪费。

机械在钻进过程中损坏,维修时间较长,导致桩孔塌孔,塌孔后重新进行钻进,导致孔径较大产生混凝土浪费。

三、操作人员的技术水平
操作人员的水平差异也是避免造成浪费的一个因素,钻孔过程中应合理控制钻速,开孔2m范围应轻压慢转,以保证桩位、垂直度和孔径满足规范。

在砂层中应匀速缓慢穿过,并控制好泥浆比重,以防塌孔。

每次进尺深度不能过深,过深容易卡钻,若发生卡钻,在摆动提钻过程中又容易造成扩孔,造成一定的浪费。

操作人员在钻进快要终孔时,计算错误导致孔深超钻,造成混凝土一定的浪费。

四、超灌高度和成孔深度的影响
为了确保有效桩长,保证桩头质量,一般灌注桩都会都会进行超灌,超灌高度受塌落度的影响,因混凝土土塌落度较大,为确保桩身合格,部分桩体超灌较多,导致混凝土浪费。

五、其他的影响
因混凝土运距较远,运输过程中存在运输车轮胎损坏,或因突发情况导致道路临时封闭,混凝土到达现场后因运输时间过长导致塌落度损失过大无法使用,从而导致混凝土浪费。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

钻孔灌注桩工程结算关于充盈系数的争议处理及分析
江苏苏亚金诚工程管理咨询有限公司金爱国
一、工程概况
大唐南京发电厂生产科研及调度指挥综合楼桩基工程,设计为Φ900㎜钻孔灌注桩143根,Φ1000㎜钻孔灌注桩161根,桩长为65m~70m,桩端入岩深度均为3m。

设计对桩身灌注混凝土充盈系数的要求是:在灌注混凝土过程中分土层检测,任何段都不得小于。

本工程采用工程量清单计价模式进行招标,钻孔灌注桩分项的清单项目特征描述中未对充盈系数作出描述,招标文件中也未对充盈系数的取值作出约定。

施工方在投标时按照土孔灌注混凝土的充盈系数取值为,岩孔灌注混凝土的充盈系数取值为(岩孔量很少,约占土孔的%)进行报价。

招投标结束后,双方签订了固定单价合同,合同中对充盈系数在结算时是否按实调整以及如何调整也均未作约定。

根据施工过程中的现场打桩记录,本工程钻孔灌注桩施工的充盈系数实际测算下来平均约为。

由于现场灌注采用商品混凝土,灌注成桩的速度快,且受现场其他条件限制,无法按设计要求分土层检测充盈系数,但每根桩灌注混凝土的充盈系数均不小于。

施工完成后,通过第三方检测机构对灌注桩进行静载荷试验和桩身完整性检测,试验和检测结果均符合设计与规范要求。

二、争议焦点
本工程在进入竣工结算阶段时,甲、乙双方就灌注混凝土的充溢系数是按投标口径结算还是按施工中实际发生的来调整投标单价展开激烈辩论。

建设方认为:投标时施工方按土孔和岩孔(岩孔的量很少,约占土孔的%)的充盈系数取值进行报价,这是施工方承诺的灌注混凝土用量标准,也是施工质量的重要保证措施,在施工中应该得到严格执行。

不过,实际施工中的充盈系数只有,即实际施工中的灌注混凝土用量比投标时的预计用量少了约12%,远小于投标承诺的混凝土用量,如果按照投标口径进行结算,等于施工方向建设方额外多要了这12%的混凝土费用;所以,结算中应考虑实际发生的情况,按照实际施工的充溢系数来调整投标单价。

施工方认为:合同是固定单价合同,招投标过程中不存在违规现象,施工过程中也未发生有关充盈系数方面的设计变更,清单项目特征描述无变化。

虽然在实际
施工中灌注混凝土的充盈系数小于投标取值,混凝土实际用量的确比投标预计用量减少,但这是因为施工方通过加强施工管理和成本控制而节约下来的,并未影响到工程施工质量,工程质量经检测机构试验和检测后结果是合格的。

而且,充盈系数在实际施工中的数值与投标取值不一致,属正常现象,由此带来的风险和收益均应归于施工方。

所以结算中充盈系数不应该调整,而应按照投标口径进行结算。

三、问题分析
灌注桩的混凝土充盈系数,是指一根桩实际灌注的混凝土方量与按桩外径计算的理论方量之间的比值。

在实际施工中,一般成孔的直径尺寸大于或等于设计直径尺寸,以及由于施工过程中可能会出现桩孔侧壁裂缝、孔洞及塌孔等原因,导致实际灌入量大于理论计算量,所以充盈系数需大于或等于,否则桩身质量就存在缺陷,但充盈系数只能在成桩后才能根据实际灌注混凝土用量准确确定。

本工程在实际施工中出现充盈系数与投标时预计值存在较大偏差的现象,对此,结算中的灌注桩施工价格是按投标口径执行还是按实测的充盈系数调整,需结合本工程的实际情况来进行分析。

1、从招投标角度来看
本工程灌注桩分项工程的工程量清单项目特征描述是:土壤类别详勘察报告等资料,其他描述的有单桩长度、根数、桩截面以及成孔方法、灌注混凝土强度等级,对充盈系数未作描述。

由于充盈系数不是一个确定值,而且桩基工程施工穿透地层的地质情况存在较多的复杂性和不可预见性,虽然有地质勘探报告和图纸设计作为参考,但施工方在投标报价时无法准确预计灌注混凝土的充盈系数,只能参考地质勘探报告、图纸设计提供的数据,以及根据自身的技术、装备和管理水平,同类工程施工经验,预计一个充盈系数进行报价。

本工程施工方按照土孔灌注充盈系数为和岩孔灌注充盈系数为的经验值组成综合单价进行投标且中标,报价合理,投标程序合规。

不过,施工方在投标时所采用的充盈系数取值,是施工方对各类因素综合考量所得出的一个预计值,具有不确定性,也存在一定的风险性。

如果施工合同中未作明确约定,根据工程量清单计价模式下投标单位自主报价并承担报价风险和收益的原则,报价行为一旦确立,在不存在设计变更和施工条件变化的前提下,施工中可能出现的风险和收益均应由施工方承当。

对于施工方来说,实际施工充盈系数
高于投标报价取值,收益就要低于预期;实际施工充盈系数低于投标报价取值,收益就会超出预期。

2、从合同履行情况来看
建设工程施工合同是指发包方(建设方)和承包方(施工方)为完成商定的施工工程,明确相互权利、义务的协议,计价条款是施工合同最重要的组成部分。

本工程施工合同计价采用固定单价结算方式,合同价款中包括的风险范围:投标报价日期与实际开工日期之间以及工程建设周期内的市场价格风险和预算工资单价、管理费率、利润率调整的风险;合同中对于充盈系数在结算中是否按实调整未作约定。

本工程中施工方按照合同的规定,完成了合同范围内的所有工程内容,施工质量经第三方专业机构试验和检测合格,并顺利通过了竣工验收。

在合同履行过程中,施工方完成了自己所承担的义务,施工质量符合合同所约定的标准,不存在违约现象,合同履行上也没有出现可能导致工程价款调整的因素。

3、从工程施工方面来看
本工程计设要求桩身混凝土灌注的充盈系数要在灌注过程中分土层检测,任何段都不得小于,实际上这在施工中是无法做到的。

因为桩径比较小,且灌注使用商品混凝土,流动性好,供货及时,灌注成桩速度快,施工过程中根本就来不及也无法分土层检测充盈系数。

所以本工程灌注混凝土的充盈系数设计取值,可视为是大于或等于。

本工程桩身实际灌注混凝土的充盈系数平均值约为,且每根桩施工的充盈系数均大于或等于,满足了设计要求。

成桩后由第三方专业检测机构进行的静载荷试验和桩身完整性检测,结果均符合设计及规范要求,施工质量合格。

而且,施工过程中也未发生任何关于充盈系数方面的设计变更和施工条件的变化,缺乏按实调整充盈系数进而调整灌注桩施工综合单价的支撑依据。

4、从灌注混凝土材料的消耗来看
本工程投标报价的充盈系数取值是土孔按、岩孔按(岩孔量很少,约占土孔的%),而实际施工中灌注混凝土的充盈系数经计算和统计平均只有,即实际施工混凝土用量约为投标报价时预计用量的88%;与投标价做比较,施工方的确少用了大量的混
凝土材料。

本工程的施工质量满足设计与规范要求,施工过程的工序质量控制也很规范,实际混凝土材料用量比投标预计的少,可以看作是施工方通过提高管理水平,控制成孔直径尺寸,减少混凝土施工浪费现象等而节约了施工成本,不属于偷工减
料行为。

所以尽管混凝土材料的实际消耗量比投标时预计消耗量要小得多,但工程施工质量合格,还是应该按照投标口径办理结算。

反之,如果本工程中灌注混凝土的充溢系数比投标时的预计值大,也就是施工方灌注混凝土材料的实际消耗量大于投标时的预计消耗量时,按照本工程的招投标与合同条件。

施工方也得承当混凝土用量大所造成的相应损失,投标综合单价不应调整。

四、结论与分析
从本工程的招投标条件、合同履行、施工管理及材料消耗等方面进行分析,我们得出的结论是本工程灌注混凝土充溢系数在结算中应按投标口径不予调整。

但由于图纸设计的充盈系数取值标准过低以及招投标时建设方未对充盈系数调整范围
进行约定的漏洞,确实给施工方在实际施工中钻了一定的空子。

施工方的混凝土材料实际用量仅为投标时预计用量的88%,等于建设方额外多支付了12%的混凝土材料费用,这对工程造价结算金额影响较大,值得重视。

我们认为合理规避此类风险,需要采取以下三个方面措施:
一是合理确定充盈系数的设计取值。

充盈系数的设计取值,要根据地层的地质情况和参考同类工程的施工经验来判定。

设计单位需注重收集相应地层灌注桩施工的充盈系数经验数据,来合理预计充盈系数的取值范围。

一般来说,钻孔灌注桩的充盈系数不宜小于;如果是一般的粘土层,灌注混凝土充盈系数宜为至;如果是沙土层或者夹石层较厚的地质,灌注混凝土充盈系数宜为至;当沙土层或者夹石层越厚时,灌注混凝土充盈系数就越大。

同时,也可以通过试桩收集数据来确定充盈系数的设计取值。

本工程的充盈系数设计取值是不小于,存在不合理现象,因为即使充盈系数达到或略超过,也很有可能在桩身局部位置出现细桩现象。

二是在招标与合同文件中约定充盈系数的调整范围。

招投标时的灌注桩充溢系数是经验值、预计值,具有一定的不确定性。

根据工程施工合同有限风险的原则,以及加强风险控制,维护甲、乙双方的合法权益的需要,招标与合同文件中应根据充盈系数的设计取值约定一个相应的调整范围,实际施工的充盈系数在此范围之内则结算时不调整,超出此范围之外的增加或减少用量部分则按实调整。

比如若充盈系数的设计取值在左右,可以约定实际施工的充盈系数在~之间的结算按投标价不调整;若实际施工的充盈系数超出或低于,则应调整增加超出部分或减少低于部分
的混凝土用量。

需要注意的是,实际施工的充盈系数不得低于设计与规范所允许的最低值。

三是加强施工过程中对充盈系数的控制。

施工过程中如果充盈系数过低,则容易导致细桩;如果充盈系数过高,则容易出现畸形桩,都会影响工程质量及造价。

同时,也要防止施工方刻意减小充盈系数,从而达到偷工减料的目的。

因此,施工过程中需要加强对影响充盈系数因素的检测与控制。

主要措施是:根据地层的地质情况选用合适的钻头,检查钻头直径及导正设置,钻进过程中控制进尺速度及泥浆比重,检查成孔、清孔质量。

总之,施工中要让充盈系数控制在合理的范围之内。
