文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!生产车间行车道轨更换施工方案及流程1. 引言在生产车间中,行车道轨道的顺畅运行对生产效率至关重要。
行车梁轨道安装施工方案

一、工程概况本工程为某工厂内行车梁轨道安装工程,主要内容包括行车梁的制作、运输、安装以及轨道的安装、调试等。
行车梁采用钢结构,轨道采用无缝钢轨,主要用于工厂内部货物的运输。
二、施工准备1. 施工图纸:熟悉并掌握施工图纸,明确行车梁和轨道的规格、尺寸、数量等要求。
2. 施工材料:准备行车梁、轨道、锚固件、螺栓、焊条等施工材料。
3. 施工设备:准备吊车、叉车、测量仪器、切割机、焊接设备等施工设备。
4. 施工人员:组织施工队伍,明确各岗位人员职责。
三、施工工艺1. 行车梁制作与运输(1)行车梁采用现场制作,按照设计图纸要求,严格控制尺寸和焊接质量。
(2)行车梁制作完成后,进行预拼装,确保行车梁各部件尺寸准确,焊接牢固。
(3)行车梁预拼装合格后,进行运输,运输过程中注意保护行车梁表面,防止变形。
2. 行车梁安装(1)根据设计图纸要求,确定行车梁安装位置,进行基础处理。
(2)利用吊车将行车梁吊装至安装位置,进行初步调整。
(3)根据测量数据,对行车梁进行精确调整,确保行车梁水平、垂直度满足设计要求。
(4)行车梁调整合格后,进行焊接固定。
3. 轨道安装(1)根据设计图纸要求,确定轨道安装位置,进行基础处理。
(2)利用切割机将钢轨切割成所需长度,并进行预拼装。
(3)将预拼装合格的钢轨吊装至安装位置,进行初步调整。
(4)根据测量数据,对轨道进行精确调整,确保轨道水平、垂直度满足设计要求。
(5)轨道调整合格后,进行焊接固定。
4. 轨道调试(1)根据设计要求,进行轨道几何尺寸测量,确保轨道安装质量。
(2)进行轨道调试,确保行车在轨道上运行平稳、顺畅。
四、施工质量控制1. 材料质量控制:确保施工材料符合设计要求,并进行验收。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 质量检验:在施工过程中,对关键工序进行检验,确保工程质量。
五、安全文明施工1. 施工现场安全:严格按照施工现场安全管理规定,确保施工安全。
行车安装施工方案

行车安装施工方案行车安装施工方案一、前期准备工作:1.确认安装需求:与车主沟通,了解其行车安全需求和个人喜好,确定所需安装设备及其规格要求。
2.选购相关设备:根据车主需求,选购合适的安装设备,并确保设备的质量和性能符合标准。
3.准备安装工具:准备必要的安装工具,如螺丝刀、扳手、电线剪等,确保施工过程中的工具准备充分。
二、施工方案:1.准备工作:确定施工地点,保证工作区域干净整洁,并确保安装设备的周围没有杂物和障碍物。
2.安装电子设备:将安装设备根据使用需求固定到车内的适当位置,如导航仪安装在前排中央控制区域,倒车雷达安装至车尾等。
3.安装电源线路:根据设备的电源要求,安装电源线路。
确保电源线路的连接牢固、稳定,并保证安全使用。
4.布线:将设备所需的信号线和连接线连接至对应接口,确保线路连接准确、牢固,避免电路短路和误差发生。
5.测试与调试:安装完成后,进行设备的测试与调试,确保设备的功能和性能正常工作。
如测试导航仪的定位是否准确,测试倒车雷达的探测距离等。
6.安装固定:根据设备的安装要求,使用固定螺丝将设备牢固地固定在车内,确保安装的设备不会因行车震动而松动。
7.按键功能设置:根据车主的使用习惯和需求,对安装的设备进行按键功能设置,保证设备的使用方便和人性化。
三、安全保障:1.质量保证:使用品质有保证的原材料和设备,确保产品质量。
2.固定稳固:设备的安装必须稳固,避免在行车过程中发生松动或脱落。
3.电线焊接:对电线的连接处进行焊接,确保连接牢固可靠,避免线路接触不良或短路。
4.绝缘处理:对电线的裸露部分进行绝缘处理,避免电源线路接触金属引起的短路事故。
5.安装位置选择:根据设备的使用说明,选择合适的安装位置。
如导航仪应安装在车内不影响驾驶视线的位置,倒车雷达应安装在车尾不影响车身美观的位置等。
四、施工完成后:1.检查细节:仔细检查施工过程中可能出现的问题和疏漏,并及时进行整改和修复,保证施工质量。
行车安装施工方案

一、工程概况本项目为某工厂行车安装工程,主要包括行车主体结构、驱动系统、起升机构、运行机构、安全保护装置等。
为确保行车安装工程顺利进行,特制定本施工方案。
二、施工准备1. 施工组织(1)成立行车安装工程领导小组,负责整个工程的组织实施和协调。
(2)设立现场施工负责人,负责现场施工的全面管理工作。
(3)明确各施工人员的职责,确保施工过程中的安全、质量和进度。
2. 施工材料(1)行车主体结构:钢材、焊接材料、连接件等。
(2)驱动系统:电机、减速机、制动器、电缆等。
(3)起升机构:钢丝绳、卷筒、吊钩、滑轮等。
(4)运行机构:轨道、导轨、车轮、轴承等。
(5)安全保护装置:限位器、缓冲器、安全钩等。
3. 施工工具(1)焊接设备:电焊机、切割机、气割机等。
(2)安装工具:扳手、螺丝刀、锤子、水平尺等。
(3)检测工具:测距仪、测高仪、测力计等。
三、施工工艺1. 施工顺序(1)行车主体结构安装:先安装立柱,再安装横梁,最后安装轨道。
(2)驱动系统安装:安装电机、减速机、制动器等。
(3)起升机构安装:安装钢丝绳、卷筒、吊钩、滑轮等。
(4)运行机构安装:安装轨道、导轨、车轮、轴承等。
(5)安全保护装置安装:安装限位器、缓冲器、安全钩等。
2. 施工方法(1)行车主体结构安装:采用焊接和螺栓连接的方式,确保结构的稳定性和安全性。
(2)驱动系统安装:先安装电机,再安装减速机、制动器等,确保各部件的连接牢固。
(3)起升机构安装:先安装钢丝绳,再安装卷筒、吊钩、滑轮等,确保起升机构的功能正常。
(4)运行机构安装:先安装轨道,再安装导轨、车轮、轴承等,确保运行机构的平稳运行。
(5)安全保护装置安装:根据现场实际情况,合理安装限位器、缓冲器、安全钩等,确保行车运行的安全性。
四、质量控制1. 材料质量控制:确保所有施工材料符合国家相关标准,并进行严格的检验。
2. 施工质量控制:严格执行施工规范,确保施工过程中的质量和安全。
3. 检测与验收:在施工过程中,定期进行检测与验收,确保各项指标达到要求。
行车轨道安装施工方案

行车轨道安装施工方案1. 引言本文档旨在介绍行车轨道安装施工方案。
行车轨道是工业设备中的重要组成部分,安装施工的质量直接关系到设备的正常运行和工作效率。
通过本方案,可以确保行车轨道的安装施工符合相关标准和规范,并能够提高施工效率和质量。
2. 施工前准备工作在开始行车轨道的安装施工前,需要进行以下准备工作:2.1. 设计方案评审对行车轨道的设计方案进行评审,确保设计方案符合现场实际情况和行业标准,并具有可行性和安全性。
2.2. 施工组织和人员组织施工队伍,确定施工负责人和各个施工岗位人员,并进行相关培训,确保施工人员具备必要的技能和知识。
2.3. 施工材料和设备准备采购所需的施工材料和设备,并进行必要的检查和试验,确保其符合施工要求和相关标准。
2.4. 施工现场准备清理施工现场,确保施工现场整洁,并进行必要的施工现场布置,确保施工人员的安全和施工的顺利进行。
3. 施工步骤行车轨道的安装施工包括以下步骤:3.1. 地基处理对行车轨道的安装区域进行地基处理,包括清理、平整和加固等工作。
地基处理的质量和稳定性对于行车轨道的安装起着至关重要的作用。
3.2. 安装轨道基础根据设计方案,进行轨道基础的安装。
轨道基础的安装需要根据具体情况选择合适的方法和工艺,确保基础的稳固和可靠。
3.3. 安装轨道根据设计图纸和安装要求,安装行车轨道。
在安装过程中,需要注意轨道的平直度和连接处的牢固度,确保轨道的安装质量符合要求。
3.4. 轨道调整和固定安装完轨道后,进行轨道的调整和固定。
通过调整轨道的水平度和垂直度,确保轨道的平直和垂直,并通过固定装置将轨道固定在基础上,防止其移动和变形。
3.5. 清理和验收完成轨道安装后,对施工现场进行清理,清除施工材料和设备,并进行轨道安装的验收。
验收过程中,需要对轨道的安装质量进行检查,确保其符合相关标准和规范。
4. 施工注意事项在行车轨道的安装施工过程中,需要注意以下事项:•严格按照设计方案进行施工,不得随意改变施工方法和工艺。
行车与轨道安装施工方案

汾阳市生活垃圾焚烧发电项目汽机房桥吊安装施工方案编制:审核:批准:编制单位:济宁迪尔建工有限公司填报说明:本表一式六份,由承包单位填报,建设单位、项目监理机构各一份,承包单位存四份目录一、编制依据 .....................................................................................................二、工程概况和性能与主要结构 ......................................................................三、施工准备和必须具备条件 ..........................................................................四、劳动力及机具配备计划..............................................................................五、施工方法、步骤及作业程序 ......................................................................六、作业的质量要求..........................................................................................七、成品保护 .....................................................................................................八、安全文明施工..............................................................................................九、危险因素与控制..........................................................................................十、注意事项 .....................................................................................................一、编制依据1、河南卫华重型机械股份有限公司提供的汽机房行车安装图。
行车安装登高作业专项施工方案

一、编制依据1. 国家有关安全生产的法律法规及标准;2. 企业安全生产规章制度;3. 行车安装施工图纸及设计要求;4. 登高作业安全技术规范。
二、工程概况本工程涉及行车安装登高作业,主要包括行车轨道安装、行车安装、电气线路敷设等作业内容。
作业区域涉及高空作业,存在一定的安全风险。
三、施工组织1. 施工单位:由具备相关资质的施工单位负责;2. 施工人员:选用具备登高作业资格的专业人员,并进行专项安全培训;3. 施工设备:配备安全带、安全绳、安全网、防滑鞋等登高作业安全防护用品。
四、施工工艺1. 施工准备(1)检查施工现场,确保作业区域安全,无障碍物;(2)对施工人员进行安全教育培训,提高安全意识;(3)检查登高作业安全防护用品,确保其完好;(4)制定登高作业专项施工方案,报相关部门审批。
2. 施工步骤(1)在作业区域设置警戒线,并派专人进行警戒;(2)对作业人员进行分组,每组配备一名安全员;(3)登高作业人员佩戴安全带、安全绳,使用安全网进行保护;(4)根据施工图纸,进行行车轨道安装、行车安装、电气线路敷设等作业;(5)作业过程中,确保施工人员安全,防止坠落事故发生;(6)作业完成后,对作业区域进行检查,确保无安全隐患。
五、安全措施1. 登高作业人员必须佩戴安全帽、安全带、安全网等防护用品;2. 施工现场设置警戒线,禁止无关人员进入;3. 作业过程中,严禁酒后作业、疲劳作业;4. 作业人员必须按照操作规程进行作业,确保安全;5. 施工单位应定期对登高作业安全防护用品进行检查、更换,确保其完好;6. 施工单位应加强对登高作业人员的培训,提高安全意识。
六、应急预案1. 作业过程中,如发生人员坠落事故,立即启动应急预案;2. 事故发生后,立即拨打救援电话,报告事故情况;3. 采取有效措施,对受伤人员进行救治;4. 对事故原因进行调查,分析原因,制定整改措施,防止类似事故再次发生。
七、总结本行车安装登高作业专项施工方案,旨在确保施工过程中人员安全,降低事故风险。
最新行车安装方案

最新行车安装方案行车安装方案1.编制依据:本行车安装方案编制依据国家相关法律法规及技术标准。
2.工程概况:本工程为某工厂的行车安装工程,包括安装一台起重量为10吨的行车。
3.施工准备:3.1 行车安装必备的条件在进行行车安装前,必须满足以下条件:1)场地平整、无障碍物,能够承受行车的重量和运动冲击力;2)安装地基稳固,符合国家相关标准;3)安装现场应有足够的空间,以便安装和调试行车;4)具备必要的安全措施,如安全带、安全网等。
3.2 主要资源用量计划本工程所需的主要资源包括人力、物力和财力。
具体计划如下:1)人力资源:安装工人10人,质检员1人,技术人员1人;2)物力资源:行车主体部件、电气控制系统、起重机配件等;3)财力资源:预算总额为100万元。
以上是本工程的施工准备情况,我们将在后续的施工中,按照相关标准和规范,保证工程质量和安全。
3.3 施工人员准备在进行安装前,需要进行一系列的准备工作。
首先,施工人员要对安装现场进行勘测和评估,确定安装方案和施工流程。
其次,需要对所需材料和设备进行清点和准备,确保施工过程中不会出现缺少材料或设备的情况。
最后,施工人员要进行安全培训和演练,掌握安全操作技巧和应急处理能力。
4.1 安装前的准备在进行起重设备的安装前,需要进行一系列的准备工作。
首先,要对安装现场进行勘测和评估,确定安装方案和施工流程。
其次,需要对所需材料和设备进行清点和准备,确保施工过程中不会出现缺少材料或设备的情况。
最后,要进行安全培训和演练,掌握安全操作技巧和应急处理能力。
4.2 吊车的选择在进行起重设备的安装时,需要选择合适的吊车进行作业。
选择吊车时,需要考虑起重量、起升高度、工作半径等因素,以及现场的地形、环境、通行条件等因素。
同时,还需要对吊车进行检查和维护,确保其性能和安全性符合要求。
4.3 钢丝绳选用钢丝绳是起重设备中重要的组成部分,选用合适的钢丝绳可以提高安全性和效率。
在选用钢丝绳时,需要考虑其直径、材质、强度等因素,以及所需的长度和数量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
.
一、编制依据
1、河南卫华重型机械股份有限公司提供的汽机房行车安装图。 2、河南卫华重型机械股份有限公司提供的汽机房行车安装、检修手册。 3、《电力建设施工质量验收及评价规程》汽轮机组篇 DL5210.3—2009。 4、《火电施工质量检验及评定标准》汽机篇( 2009 版)。 5、《电力建设安全工作规程》 ( 火力发电厂部分 ) DL 5009.1-2002 。
序号 1 2 3 4 5 6 7 8
精选ห้องสมุดไป่ตู้本
名称 吊车 梅花扳手 活络扳手 平口螺丝刀 十字螺丝刀 钢丝钳 呆扳手 链条葫芦
规格
数量
用途
备注
KH50
1台
吊装
12 件套
1套
安装
12″
2把
安装
150
2把
安装
150
2把
安装
1把
安装
10 件套
1套
安装
5吨
4只
安装
.
序号 9 9
名称 钢丝绳 钢丝绳
规格
数量
用途
三、施工准备和必须具备条件
3.1 安装前基础应具备的条件。 1.1 、汽机房土建混凝土框架已经浇筑结束,并经验收合格后,并已移交安装。 1.2 、汽机房屋顶处在未封闭状态;扩建端墙体不能封闭。 1.3、施工现场照明充足,动力电源满足施工要求。 1.4、特殊工种上岗前应进行培训。 1.5、施工前应对所有施工人员进行安全交底和技术交底。 1.6、设备材料堆场清理干净,无积水,运输道路畅通。
四、劳动力及机具配备计划
施工人员配置
1.1、对施工人员进行技术交底及安全文明施工交底,施工人员熟知工艺要求和质量标准熟悉 施工图纸,了解施工步骤和安全操作规程。 (交底记录表见附录Ⅴ)
精选范本
.
1.2、特殊工种施工人员(起重工、操作工、架子工)须持证上岗。 2、施工人员配置表
工种 施工负责人
技术员 质量员 安全员 安装工 起重工 操作工 架子工 合计
人数 1 1 1 1 5 2 1 4 17
备注
持证上岗 持证上岗 持证上岗
3、机械设备机工器具配置 3.1 、起吊设备负荷能够满足施工需要。 此行车单梁重约 4.5 吨,KH50主扒杆长度为 34 米时, 其作业半径 9 米,最大安全起重量为 15 吨,能够满足吊装需要。 3.2、对千斤顶、葫芦、钢丝绳、卸克等起重工器具进行经严格检查,看能否满足安装要求。 4、工器具配置表
二、工程概况和性能与主要结构
1、工程概况 汾阳市生活垃圾焚烧发电项目设备安装工程,安装有两台 2 台 N6 型发电机组。吊车布
置在 A-C 排之间,吊车跨距 24.8 米,安装轨顶标高 14 米。 2、性能与主要结构
由于汽轮发电机组安装的需要,根据现场情况和工程进度要求,需在在汽机房内安装 16/5t 行车, 便于设备的安装与倒运、 装卸。此行车大梁中心跨距为 12.8 米,主要部件包括: 桥架、运行机构、操作室、电气设备及装有起升机构的小车组成。桥架由钢板焊制的主梁、 端梁和走台组成,主梁上铺设供小车行走的钢轨,大车运行机构已由厂家安装在桥梁上,桥 架分两片运输,现场拼装。行车安装在汽机房内行车梁轨道上。
备注
φ 32.5
2根
安装
φ 25
2根
安装
5、计量器具配置 5.1、所有计量器具必须经校验合格,并贴好合格证及校验日期。 5.2、计量器具配置表
序号 1 2
名称 钢卷尺 水平尺
规格
数量
用途
备注
50 米
1把
安装
国标
2把
安装
五、 施工方法、步骤及作业程序
5.1 作业流程及步骤: 1、行车重型钢轨安装
1.1、行车从动梁与主动梁连接 1.2、行车端梁与主动梁连接 1.3、行车栏杆、走台、小爬梯等零部件安装 1.4、行车小车安装 1.5、滑线挡板及其他零部件安装 1.6、吊沟及钢丝绳安装

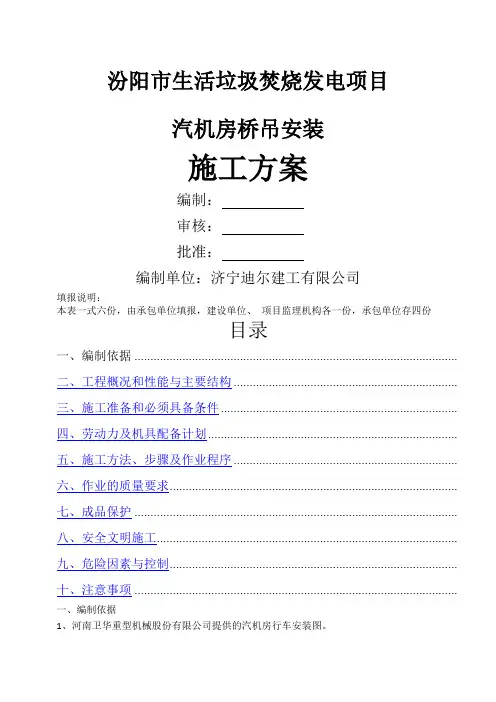

汾阳市生活垃圾焚烧发电项目 汽机房桥吊安装
施工方案
编制: 审核: 批准: 编制单位:济宁迪尔建工有限公司
填报说明: 本表一式六份,由承包单位填报,建设单位、
项目监理机构各一份,承包单位存四份
.
目录
一、编制依据 .....................................................................................................2. 二、工程概况和性能与主要结构 ......................................................................2 三、施工准备和必须具备条件 .........................................................................2. 四、劳动力及机具配备计划 .............................................................................2. 五、施工方法、步骤及作业程序 ......................................................................4 六、作业的质量要求 .........................................................................................7. 七、成品保护 .....................................................................................................8. 八、安全文明施工 .............................................................................................9. 九、危险因素与控制 .........................................................................................9. 十、注意事项 .................................................................................................... 11
