钻孔桩成本分析
钻孔灌注桩价格算法

钻孔灌注桩价格算法钻孔灌注桩是一种常用的地基处理方法,它主要用于增加建筑物的承载力和稳定性。
在施工过程中,一个重要的问题是确定钻孔灌注桩的价格。
本文将介绍一种常用的钻孔灌注桩价格算法。
首先,钻孔灌注桩的价格计算主要包括以下几个方面:1. 材料成本:钻孔灌注桩的主要材料包括钢筋、混凝土和灌浆材料。
材料成本的计算要考虑到材料的数量和价格,可以通过询价或者与供应商直接沟通来获得准确的材料价格。
2. 劳动力成本:钻孔灌注桩的施工需要一定的劳动力,劳动力成本是根据工程师、技术工人和助理的工资来计算的。
此外,还需要考虑到人员的工作时间和工期等因素。
3. 设备租赁费用:钻孔灌注桩的施工需要使用各种设备,例如钻机、混凝土泵车等。
设备租赁费用的计算要考虑到设备的租赁时间和单价。
4. 管理费用:钻孔灌注桩施工过程中需要进行管理和监督,管理费用通常是按照工程总造价的一定比例来计算的。
除了上述几个方面,还有一些其他因素也会影响钻孔灌注桩的价格,例如地质情况、施工难度、地段等。
对于这些因素的考虑,可以根据过往的经验和相关的工程数据来估算。
此外,还可以考虑一些综合因素,例如供需关系、竞争情况等。
钻孔灌注桩价格算法一般可以通过以下几个步骤来进行:1. 确定材料成本:根据钻孔灌注桩的设计要求,计算需要的钢筋、混凝土和灌浆材料的数量,再根据材料的价格计算材料成本。
2. 计算劳动力成本:根据施工计划和工作量,计算需要的工程师、技术工人和助理的工作时间和工资,然后计算劳动力成本。
3. 计算设备租赁费用:根据施工计划和设备的租赁时间,计算设备租赁费用。
4. 计算管理费用:根据工程总造价的一定比例来计算管理费用。
5. 考虑其他因素:根据地质情况、施工难度、地段等因素,进行适当的调整。
最后,将以上几个方面的成本加总,即可得到钻孔灌注桩的总价格。
需要注意的是,钻孔灌注桩的价格计算是一个复杂的过程,需要基于实际情况进行综合考虑和估算。
不同地区和不同工程的价格可能存在差异,因此在计算价格时建议详细了解相关的市场行情和工程要求。
钻孔灌注桩单价分析

钻孔灌注桩单价分析钻孔灌注桩作为一种常用的地基处理方法,在建筑工程中扮演着重要的角色。
钻孔灌注桩的设计和施工过程需要考虑多个因素,其中之一便是单价分析。
本文将从不同角度对钻孔灌注桩的单价进行分析,为工程项目的预算和决策提供参考。
首先,钻孔灌注桩的单价受到多个因素的影响,包括但不限于地质条件、工程规模、技术要求、材料选择等。
不同地质条件下的钻孔灌注桩单价相差较大。
地质条件好的地区,施工难度低,材料消耗少,单价较低;而地质条件复杂的地区,施工难度大,材料消耗多,单价较高。
此外,工程规模的大小也会直接影响单价。
通常情况下,工程规模越大,单价会相对较低,因为可以实现规模经济效应。
而技术要求和材料选择也会对单价产生影响。
高难度的技术要求会增加施工难度和成本,而特殊材料的选择也会导致单价上升。
其次,钻孔灌注桩的单价还与施工单位的经验和技术水平有关。
经验丰富、技术水平较高的施工单位通常能够有效控制施工成本,并提供较低的单价。
相反,初次进入市场或技术水平较低的施工单位可能无法高效施工,成本较高,从而导致单价偏高。
因此,在选择施工单位时,需要综合考虑其经验和技术水平,以确保施工质量和单价的合理性。
此外,钻孔灌注桩单价分析还需考虑当地市场竞争情况。
在一个竞争激烈的市场环境下,施工单位之间为争夺工程项目可能会降低单价,以获得竞争优势。
因此,工程项目所在地的市场竞争程度也会对钻孔灌注桩的单价产生影响。
最后,进行钻孔灌注桩单价分析时,还应结合不同阶段的工程成本。
钻孔灌注桩的施工过程通常包括前期勘察、设计、施工准备和实际施工等多个阶段。
每个阶段的成本都应该纳入考虑范围,以便全面评估钻孔灌注桩的单价。
总结来说,钻孔灌注桩的单价分析是一个综合考量多个因素的过程。
地质条件、工程规模、技术要求、材料选择、施工单位的经验和技术水平、市场竞争情况以及不同阶段的工程成本都会对单价产生影响。
合理的单价分析能够为工程项目的预算和决策提供重要参考,以确保工程质量和经济效益的平衡。
桩基础成孔成本分析

冲击钻机:1、桩径为150的灌注桩目前冲击钻钻孔工费市场价格为每米950元,包成孔、灌注,一次成形。在正常情况下5天可以施工一根 桩,不需要C25砼护壁,也不需要用护壁钢筋,但需要购买、安装75KV以上变压器及供电线路架设或100KW发电机组。如桩口需要扩孔,需安排 挖机配合 2、冲击钻钻孔桩径1.5米的桩每米所产生的费用=每米机械费+泥浆泵电费+冲击钻电费+75KV以上变压器购买、安装及供电线路架设费(或 100KW发电机组租赁费用)+大型机械设备进出场费用。
桩基础成孔成本分析
桩径为150的灌注桩,桩长为10米,假设项目合计50根桩计算,分别用旋挖钻孔(中联250B 型旋挖机)、冲击钻钻孔所产生的费用计算如下:
序号
费用明细
旋挖钻机 金额(元)
1
每米机械费(包成孔、灌 1100元/米x1=1100元(每
注)
延米)
2
泥浆泵电费,泥浆泵电机 为3KW,每天按十小时计
950+15+250+12=1227元(变
冲击钻机成孔费用(每延米) 压器或发电机费用未含在
内))
备注
75KV以上 变压器购 买、安装 及供电线 路架设费 (或100KW 发电机组 租赁费 用),费用 过高、协 调困难
说明:旋挖钻机:1、桩径为150的灌注桩目前旋挖钻孔工费市场价格为每米1100元,包成孔、灌注砼,一次成形。在正常情况下每天可以施 工2根桩以上,不需要C25砼护壁,也不需要用护壁钢筋。如桩口需要扩孔,桩机自带扩孔器。 2、旋挖钻孔桩径1.5米的桩每米所产生的费用=每米机械费+泥浆泵电费+大型机械设备进出场费用。
泥浆泵电费,泥浆泵电机为
每天电费30元。
浅谈常见的桩基类型及造价分析

浅谈常见的桩基类型及造价分析桩基是建筑领域中常见的基础类型之一,广泛应用于高层建筑、大型桥梁、海上平台等工程中。
它的主要作用是通过将桩体深埋于地下,将建筑物的荷载传递到较深的地层,从而增加建筑物的稳定性和承载能力。
在实际工程中,常见的桩基类型包括灌注桩、钻孔灌注桩、预制桩、爆破桩等。
本文将对这些常见的桩基类型及其造价进行简要分析。
灌注桩是最常用的桩基类型之一,其施工工艺简单、成本较低。
灌注桩是通过将混凝土直接灌注至预先挖好的地下孔洞中而形成的。
它的优点是施工快速、强度高、稳定性好,适用于各类土层。
由于其施工工艺简单,灌注桩的破坏力较低,只适用于不太复杂的土层条件。
钻孔灌注桩是一种较为常见的桩基类型,其特点是施工难度较大,但承载能力较强。
钻孔灌注桩是通过用钻孔机在地下钻孔,将钢筋和混凝土灌注至钻孔中形成的。
它的优点是承载能力强、适用范围广,适用于各类土层和场地条件。
钻孔灌注桩的施工难度较大,需要专业设备和操作人员,因此造价相对较高。
预制桩是一种常见的桩基类型,其特点是预先制作好的桩体,通过起重机将其安置至地下形成的。
预制桩的优点是施工快速、质量可控、承载能力强,适用于各类土层和场地条件。
由于需要进行预先制作和运输,预制桩的造价较高。
爆破桩是一种特殊的桩基类型,其特点是通过爆破土层或岩石来形成桩体。
爆破桩的优点是施工快速、适用于较为复杂的土层和岩石条件。
由于施工难度较大,需要专业爆破设备和操作人员,爆破桩的造价相对较高。
在进行桩基造价分析时,需要考虑多个因素。
首先是桩基类型的选择,不同类型的桩基有不同的施工难度和造价,需要根据具体情况进行选择。
其次是桩基的尺寸和数量,这直接影响到施工材料和施工工艺的使用量。
还需考虑场地条件和施工工艺的复杂程度,以及相应的工程周期和人工费用等。
常见的桩基类型包括灌注桩、钻孔灌注桩、预制桩和爆破桩等。
不同类型的桩基具有不同的特点和适用范围,其造价也存在一定的差异。
在选择桩基类型和进行造价分析时,需要综合考虑施工难度、承载能力和相关因素,并根据具体情况进行选择。

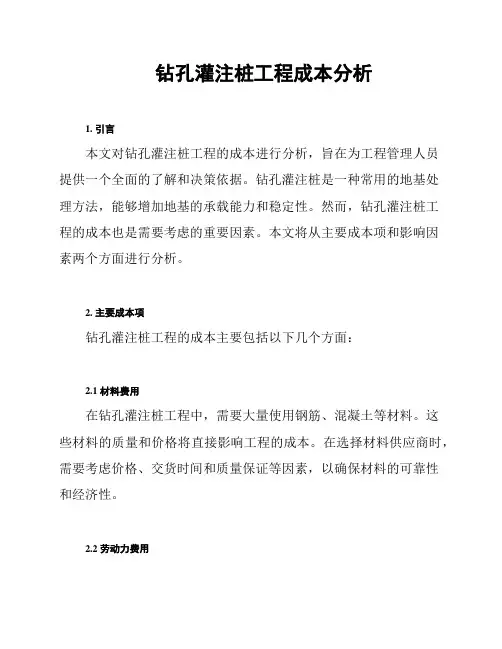

钻孔灌注桩工程成本分析

钻孔灌注桩工程成本分析1. 引言本文对钻孔灌注桩工程的成本进行分析,旨在为工程管理人员提供一个全面的了解和决策依据。
钻孔灌注桩是一种常用的地基处理方法,能够增加地基的承载能力和稳定性。
然而,钻孔灌注桩工程的成本也是需要考虑的重要因素。
本文将从主要成本项和影响因素两个方面进行分析。
2. 主要成本项钻孔灌注桩工程的成本主要包括以下几个方面:2.1 材料费用在钻孔灌注桩工程中,需要大量使用钢筋、混凝土等材料。
这些材料的质量和价格将直接影响工程的成本。
在选择材料供应商时,需要考虑价格、交货时间和质量保证等因素,以确保材料的可靠性和经济性。
2.2 劳动力费用钻孔灌注桩工程需要大量的劳动力投入,包括钻孔师傅、灌注工人、监工等。
劳动力的数量和工作时间将直接影响工程的成本。
此外,必须确保工人的安全和培训,以避免事故发生,增加工程成本。
2.3 设备费用钻孔灌注桩工程需要使用各种设备,如钻机、搅拌机、起重机等。
设备的质量和租赁价格将成为工程成本的重要因素。
选择合适的设备,并保持设备的良好状态,将能够降低工程成本和减少故障率。
2.4 监理费用钻孔灌注桩工程的监理工作是确保工程质量和进度的关键。
监理工作涉及到人员培训、现场检查和监测等。
监理费用的合理安排将为工程的顺利进行提供保障。
3. 影响因素除了主要成本项之外,还有一些重要的影响因素会对钻孔灌注桩工程的成本产生影响。
3.1 工程规模工程规模是衡量钻孔灌注桩工程成本的重要指标。
较大规模的工程会有更高的材料和劳动力投入,从而导致成本的增加。
3.2 施工环境施工环境对钻孔灌注桩工程的成本具有显著影响。
复杂的地质条件、水文地质条件、交通条件等都会增加施工的难度和工程的成本。
3.3 工期要求工期要求是衡量钻孔灌注桩工程成本的重要因素之一。
较短的工期要求可能需要增加劳动力和设备的投入,从而增加成本。
3.4 技术要求钻孔灌注桩工程的技术要求会直接影响工程成本。
更高的技术要求可能需要使用更先进的设备和施工工艺,从而增加成本。
浅谈常见的桩基类型及造价分析

浅谈常见的桩基类型及造价分析桩基是指在建筑物或其他工程建设中,为传递荷载到土层中的特殊结构,它是房屋或其他建筑物的承重基础,可以是直接与土壤接触的桩基,也可以是通过桩芯或地下水平板与土层接触的桩基。
桩基的种类繁多,其造价也是一个需要考虑的重要因素,下面我们就来浅谈一下常见的桩基类型及其造价分析。
一、常见的桩基类型1. 钻孔灌注桩:钻孔灌注桩是在地下用钻机钻孔,然后将混凝土灌入孔内形成的桩基,其优点是承载力大,施工方便快捷,适用范围广泛,是目前主要使用的桩基类型之一。
2. 预制桩:预制桩是指在工厂里将混凝土预先浇筑成桩体,运输到现场后再进行安装使用。
预制桩的优点是工艺成熟,质量稳定,适用于大型工程建设。
3. 打桩桩:打桩桩是将桩机安装在桩顶部或桩脚下进行打桩,形成承载力的桩基。
打桩桩的优点是适用范围广泛,施工方便,受力性能好。
4. 沉井式桩:沉井式桩是通过机械设备将混凝土浇筑在桩孔中,然后再将桩孔掏空形成的桩基,适用于土壤较松软的地区。
5. 螺旋桩:螺旋桩是通过机械旋转驱动将钢筋混凝土螺旋入土壤中形成的桩基,其优点是施工时间短,对周围环境影响小。
以上几种桩基类型都有其独特的特点和适用范围,选择何种类型的桩基主要取决于工程地质条件、承载力要求、施工条件等因素。
二、桩基造价分析桩基造价是指在工程施工中所需要花费的桩基成本,它包括了材料、人工、设备、管理费用等各方面的费用。
1. 材料成本:桩基所需要的材料包括混凝土、钢筋等,这些材料的价格直接影响着桩基的造价。
一般情况下,预制桩和打桩桩的材料成本会比较高,而钻孔灌注桩和螺旋桩的材料成本相对较低。
2. 人工成本:桩基施工需要大量的人工操作,包括钻孔、灌注、打桩等工序,这些工序需要大量的人力投入,因此人工成本占据了桩基造价的一部分。
3. 设备成本:桩基施工所需要的设备包括钻机、桩机、搅拌机等,这些设备的购买、运输、维护等都需要一定的成本投入,因此设备成本也是桩基造价的重要组成部分。
人工挖孔桩与旋挖钻孔桩造价成本比较分析实例

人工挖孔桩与旋挖钻孔桩成本比较篇**** 工程机械有限公司20 年8 月22 日人工挖孔桩与旋挖钻孔桩成本比较随着社会经济的发展进步,机械替换人工是一种必然产物,机械替代人工的必要条件是用机械所投入的费用比人工所投入的费用要少,而机械所做的工作要比人工多而且快。
目前在大的城市里房建基础桩基本不采用人工挖孔桩,都是采用旋挖钻机代替人工挖孔桩。
下面针对人工挖孔与机械挖孔费用进行分析比较。
一、桩径为0.8米的灌注桩,桩长为8 米,由人工挖孔所产生的费用计算如下:1、目前人工挖孔工费市场价格为每立方160 元,人工灌注砼按15 元每立方(必须是商品砼并天泵送砼),C20 砼按230 元每立方,钢筋按5200元每吨,电费按1 元每度。
2、人工挖桩径0.8 米的桩,实际桩径应挖1.1 米,因周围需要考虑到护壁。
3、人工挖桩径0.8 米的桩每米所产生的费用=人民工工费+C20 砼材料费+护壁砼内钢筋材料费+地下排水电费+人工灌注砼人工费4、计算工式如下:(1) 、人工挖土方费用(包人工挖土方及人工护壁)3.14X0.552X1X160元/m3=151.97 元(2) 、C20 砼材料费:(3.14X0.552-3.14X0.42)X1X230元/m3=103.5 元(3) 、钢筋费用每米按4kg 计算4X5.2元/kg=20.8 元(4)、人工灌砼费用:3.14x0.42x1x15 元/m3=7.5 元(5)、地下水排出电费,按四天一根桩计算,每天电费算32 度32x4x1 元/度/8 米=16 元人工挖孔桩费用每米是:151.97+103.5+20.8+7.5+16=299.77元5、一根8米的桩人工挖孔总费用是:8x299.77=2398.16元6、人工挖孔工期长、费用高、操作人员多、危险性大。
二、桩径为800 的灌注桩,桩长为8 米,用旋挖钻孔(中联250B 型旋挖机)所产生的费用计算如下:1 、目前旋挖钻孔工费市场价格为每米240 元,包沉孔、下钢筋笼、灌注砼,一次成形。
桩基各种成本汇总分享(值得收藏)

桩基各种成本汇总分享(值得收藏)一、桩基的简介桩基础是近年来应用非常广泛的一种深基础形式,由设置于岩土中的桩和与桩顶连接的承台共同组成的深基础,具有承载能力大、抗震性能好、沉降量小等特点.采用桩基础施工可省去大量土方、排水、支撑、降水设施,而且施工简便,可以节约劳动力和压缩工期.二、桩基的分类和相关概念表1桩基分类一览表三、常用桩型的介绍及特点目前施工现场应用最多的工程桩是旋挖成孔灌注桩,其次是长螺旋钻孔灌注桩(本课题研究选择采用工程中常用的CFG素砼桩为代表进行分析);常用的围护桩是高压旋喷桩,各自特点如下:表2常用桩型优缺点一览表四、常用桩型的成桩工艺1、旋挖成孔灌注桩图1旋挖成孔灌注桩施工工艺流程2、长螺旋CFG素砼桩(Cement Fly-ash Gravel)CFG桩意为水泥粉煤灰碎石桩,由碎石、石屑、砂、粉煤灰掺水泥加水拌和,用成桩机械制成的具有一定强度的桩.图2长螺旋CFG素砼桩施工工艺流程3、高压旋喷桩图3高压旋喷桩施工工艺流程五、常用桩型的成本分析各类桩型的成本均因工程所在地的地质情况不同而有所差异,地质情况对桩基成本的影响主要体现在地层情况的坚硬度和密实度,本课题中所研究分析的各类桩型以下面地质情况为基准:①旋挖钻孔灌注桩:地层情况为耕土、黄土、粉土、粉质粘土(为主),下伏基岩为石灰岩;②长螺旋CFG素砼桩:地层情况为填土、粉土、粉质粘土(为主),中间有岩石夹层存在;③高压旋喷桩:杂填土、粉质粘土、粘土(为主),下伏风化花岗岩.表1旋挖钻孔灌注桩成本分析表续表1旋挖钻孔灌注桩成本分析表表2长螺旋CFG素砼桩成本分析表表3高压旋喷桩成本分析表表4主要材料价格一览表六、桩基成本说明以上各桩型成本分析编制日期为2017年2月份,按一类桩基础工程取费,人工费按照80元/工日,主材材料价格执行上述一览表中价格.需要特别注意的是:以上三种成桩工艺的成本根据不同的工程地质情况有所差别,即使同一地区不同位置的工程,成本也可能相差较大,本成本分析仅供参考,具体工程需具体对待.从上面成本分析中可以看出,影响桩基成本的主要因素有两个:主材价格和地质因素.地质因素决定了采用成桩工艺的类型,一旦成桩工艺确定后,每种成桩工艺均随着主材价格的提高而增加.下面分别对这两个因素引起的成本变化进行说明:图表1图表2附注:本表中入岩比例:旋挖钻孔灌注桩和长螺旋CFG素砼桩均为3%;入岩直径为:旋挖钻孔灌注桩800mm,长螺旋CFG素砼桩400mm,综上分析可以看出,入岩成本会随着入岩比例和入岩直径的增大而增加.。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
冲击钻钻孔桩成本分析
工程名称: *** 特大桥
地质条件:粉质土、粉质黏土、圆砾土、灰长岩
每根桩长按30米计,其中灰长岩占15米。
一、试桩3根,纯钻进时间分别为32.4小时、38.46小时、48.67小时(另有4.5小时进行掏碴、修理等);
二、试桩时机械状况良好,钻进速度相对较快,考虑正式开工后机械的维修率、钻头耗损、灌注砼等因素,成孔一根桩按3天计算。
分析如下:
1、采用发电机
每天耗油量1.5桶*180升=270升
每米的油耗费:3*270*5元/升/30m=135元
发电机租费:150KW~200KW发电机(供2台钻机),月租12000元,每米平均费用:12000/30天*3/2台/30m=20元
每米工费:7人*80元/天*3天/30m=56元
钻孔过程耗材料费、修理费(钢丝绳、焊锤、耐磨块、钢轨、耐磨焊条等)每米:60元
机械调遣费每米:4元
红土(制泥浆、泥浆池)每米:20元
孔口焊接每米:5元
灌注砼每米:20元
以上各项合计:135+20+56+60+4+20+5+20=320元/米
2、采用大电
钻机功率55KW~75KW,按60KW计算:成一根桩耗电量:60KW*24小时候*3天=4320KW.小时(度)
电费单价:1元/度
钻机按70%运转时间计算则每米平均电费:4320*1/30m*0.7=100.8元每米工费:7人*80元/天*3天/30m=56元
钻孔过程耗材料费、修理费(钢丝绳、焊锤、耐磨块、钢轨、耐磨焊条等)每米:60元
机械调遣费每米:4元
红土(制泥浆、泥浆池)每米:20元
孔口焊接每米:5元
灌注砼每米:20元
以上各项合计:135+20+56+60+4+20+5+20=320元/米。
