基坑清槽施工方案

合集下载

基坑清槽施工方案

基坑清槽施工方案

目录1.工程概况 (2)2.编制依据 (2)3.场区地质条件 (2)3.1 土质条件 (2)3.2 水文条件 (2)3.3 场地条件 (2)4.基坑开挖、清槽及支护总体施工部署 (3)4.1 总体安排. (3)4.2 基坑清槽分区示意图 (4)4.3 施工进度安排 (4)4.4 管理目标 (4)4.5 方案技术参数 (4)5.施工准备 (5)5.1 技术准备. (5)5.2 施工现场准备工作. (6)5.3 劳动力组织准备. (6)5.4 机械设备材料准备. (6)5.5 施工场外协调工作:. (7)5.6 施工用水、用电计划 (7)6. 基坑清槽主要施工工艺 (7)6.1 施工工艺流程 (7)6.2 开挖清槽施工 (8)6.3 基坑喷护. (8)6.3 垫层浇筑. (8)7.基坑排水措施 (9)7.1 排水沟集水井施工工艺流程 (9)7.2 操作要点 (9)7.3 排水沟及集水井 (10)8. 质量保证措施 (11)8.1 建立质量保证体系及管理机构 (11)8.2 质量标准 (12)8.3 管理体系 (12)8.4 质量管理措施 (12)8.5 技术措施: (13)9. 安全施工措施 (14)10. 文明施工措施 (16)10.1 文明施工措施: (16)10.2 防火制度: (17)10.3 工地防雨及排降水措施: (18)10.4 环保卫生噪音保护措施: (18)11. 雨季施工措施 (18)基坑清槽施工方案1 .工程概况中国博兴CBD项目(金融商务大厦)一期,工程位于滨州市博兴县新城一路与新城二路之间、博城一路南侧,县政府办公楼北侧。

ABCDfc楼地下2层、AB地上27层,地上24层,地下车库2层;ABCD&水底板厚650mm垫层底标高—10.5m, 电梯井垫层底标高-13.95m;地下室车库筏板厚550mm垫层底标高—11.85m。

土方开挖采用机械开挖与人工清理相结合的开挖方式。

清槽方案——精选推荐

清槽方案——精选推荐

清槽方案本工程地下室面积约20000平方米,采用人工和机械相结合的基槽清运方案。

一、人工方案一)施工准备1 技术准备1)熟悉施工图纸和地质勘察报告,掌握基础部分标高和做法,土层和地下水位情况,确定挖土深度和坡度,人员组织和安排,编制挖土施工方案和技术交底。

2)测量放线工作:根据给定的国家永久性坐标、水准点,按建筑物总平面和建筑红线要求,引测到现场。

在建筑物周围,设置测量控制基线、轴线和水平基准点;做好轴线控制的测量和校核,并放出基槽上口和下口的灰线。

3)对参加施工人员进行详细的技术和安全文明施工交底。

2 材料准备1)如基槽需用明沟和集水井进行降排水时应准备做集水井的材料,需作简单支护时,需准备支护用材料。

2)基槽需作局部处理或基底换填时,需准备好换填用材料。

3)雨期施工应准备护坡用材料(如塑料布、钢丝网、水泥等)。

4)冬期施工应准备基底保温覆盖材料。

5)应准备好基础施工材料,以便验槽后可以立即进行基础工程的施工,防止过长时间的晾槽。

3 主要机具1)机械:机动翻斗车、水泵等。

2)工具:铁锹、十字镐、大锤、钢钎、钢撬棍、手推车等。

4 作业条件1)桩基施工已完成。

2)基槽开挖的测量放线工作已完成,并经验收符合设计要求。

3)开挖现场的地表水已排除,如采用人工降低地下水位时,水位已降至基底500mm 以下。

4)土方堆放场地已落实,如需机械倒运土方时,土方的装载、运输、堆高或平整的机械设备已落实。

5)参加施工人员已进行了技术、安全和文明施工的交底。

二)施工工艺1 工艺流程测量放线→分层开挖→排降水→修坡→整平→验槽2 施工要点1)基槽和管沟开挖应按放线定出的开挖宽度,分段分层挖土。

根据现场的土质和地下水情况,采取放坡开挖。

2)挖土应自上而下水平分段分层进行,边挖边检查坑底宽度,不够时应及时修整,每1m左右修坡一次,至设计标高后再统一进行修坡并清底,检查坑底宽度和标高,要求坑底凹凸不超过20mm。

如基槽(坑)基底标高不相同时,高低标高相接处应做成阶梯形,阶梯的高宽比不宜大于1:2。

基础工程清槽施工方案

基础工程清槽施工方案

基础工程清槽施工方案一、项目概述基础工程清槽是在建筑工程中非常重要的一项工作,其目的是清除基础槽中的泥沙、淤泥以及其他杂物,保证地基的稳固和建筑的安全。

清槽工作需要按照一定的程序和要求进行,以确保清槽效果和施工安全。

二、施工前准备1. 施工前需对基础槽进行勘测,了解槽深、槽宽、土质等基本情况,为后续施工提供参考。

2. 根据勘测结果确定清槽的工作量和具体要求,包括清理的深度、清理的范围等。

3. 准备清槽所需的施工设备和工具,确保施工所需物资的充足和完好。

三、施工步骤1. 确定施工方案,包括清槽的方法、工具、设备以及人员配备等。

2. 施工前先进行材料检查和质量检验,确保使用的材料和设备符合要求,并严格按照规定使用,保证施工的质量和安全。

3. 施工人员需穿戴好安全防护装备,包括安全帽、安全鞋、手套等,确保施工人员的人身安全。

4. 确定清槽的起点和终点,按照要求进行分段清理,保证每个区域都能够达到清槽的要求。

5. 使用合适的设备和工具进行清槽作业,可以采用挖掘机、清槽机等进行清理,确保清理效果和施工的效率。

6. 清槽时需注意作业现场的安全,确保周围的设施和人员不受到影响,避免发生意外。

7. 清槽完成后,对施工现场进行清理,清除杂物和泥沙,确保施工现场的整洁和安全。

8. 在清槽作业完成后,对清槽的效果进行检验,确保槽底清理干净、槽底平整、无积水等。

9. 完成施工后,对清槽作业进行验收,确保施工质量符合要求。

四、施工注意事项1. 清槽作业需统一操作指挥,对施工工序进行全面监控,确保施工的安全和质量。

2. 施工现场需设置警戒线,确保清槽作业区域内的人员和设施不受到影响。

3. 清槽机等施工设备需定期检查和维护,确保设备正常运行,避免发生故障。

4. 清槽作业过程中需保持通风良好,避免在密闭的环境下进行作业,减少对作业人员的影响。

5. 清理过程中需避免使用过大的力量,以免损坏槽底和基础结构。

6. 清槽作业完成后需及时清理施工现场,避免杂物和泥沙对其他工程产生影响。

基坑清槽施工方案

基坑清槽施工方案

基坑清槽施工方案1. 引言基坑清槽施工是建筑施工过程中的重要环节,旨在确保基坑墙壁的稳定和安全。

在进行基坑清槽施工时,需要制定合理的方案,合理安排施工时间和人员,并采取相应的安全措施,以确保施工过程中人员和设备的安全。

本文档旨在提供一份基坑清槽施工方案,介绍了施工的具体步骤、施工过程中需要注意的问题以及相应的安全措施。

2. 施工步骤2.1 准备工作在进行基坑清槽施工之前,需要进行一系列的准备工作。

包括但不限于:•确定清槽施工的具体位置和范围;•清理施工现场,清除障碍物,确保施工区域的安全;•准备所需的施工设备和工具。

2.2 清槽施工清槽施工是基坑清槽的核心环节,需要按照以下步骤进行:1.使用挖掘机、装载机等设备对基坑内的土方进行清理,确保清理干净;2.对清理后的土方进行分拣,移至指定的地点;3.使用高压水枪或喷淋设备对基坑的墙壁进行冲洗,确保基坑墙壁的干净和光滑;4.检查基坑墙壁是否存在裂缝、松散的土方等问题,并进行修补和加固。

2.3 施工完成和清理完成清槽施工后,需要进行最后的清理和整理工作:•清除施工现场的垃圾和废料;•整理施工设备和工具,做好保存和维护工作;•检查施工区域是否有安全隐患,及时消除。

3. 注意事项在进行基坑清槽施工时,需要注意以下事项:•坚守安全第一原则,确保施工过程中的人员和设备安全;•严格遵守相关的施工标准和规范,确保施工质量;•采取适当的防护措施,如佩戴安全帽、防护服等;•合理安排施工时间和人员,避免低效和冲突;•确保清槽施工的排水系统畅通,及时清理施工区域的积水。

4. 安全措施为确保基坑清槽施工的安全性,需要采取以下安全措施:•对施工区域进行隔离,设置明显的警示标志;•给施工人员提供充分的安全培训,确保他们了解施工操作的风险和注意事项;•定期对施工现场进行安全检查和巡视,及时发现和排除安全隐患;•监测基坑墙壁的稳定性,如有问题应立即采取补救措施。

5. 总结基坑清槽施工是建筑施工过程中的重要环节,施工方案的制定和执行对确保施工的质量和安全至关重要。

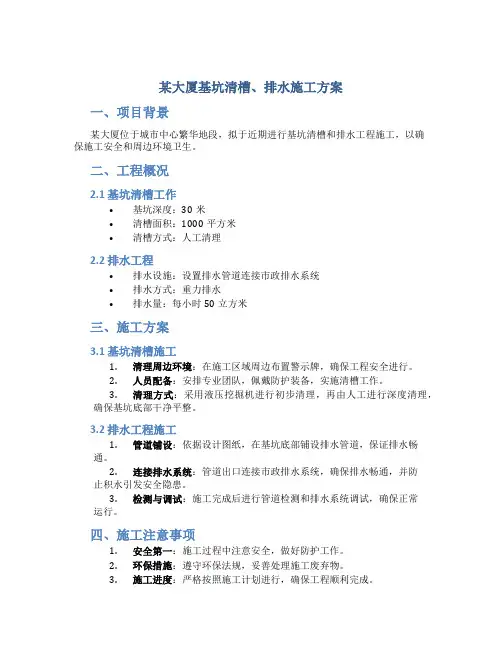

某大厦基坑清槽、排水施工方案

某大厦基坑清槽、排水施工方案

某大厦基坑清槽、排水施工方案
一、项目背景
某大厦位于城市中心繁华地段,拟于近期进行基坑清槽和排水工程施工,以确
保施工安全和周边环境卫生。

二、工程概况
2.1 基坑清槽工作
•基坑深度:30米
•清槽面积:1000平方米
•清槽方式:人工清理
2.2 排水工程
•排水设施:设置排水管道连接市政排水系统
•排水方式:重力排水
•排水量:每小时50立方米
三、施工方案
3.1 基坑清槽施工
1.清理周边环境:在施工区域周边布置警示牌,确保工程安全进行。

2.人员配备:安排专业团队,佩戴防护装备,实施清槽工作。

3.清理方式:采用液压挖掘机进行初步清理,再由人工进行深度清理,
确保基坑底部干净平整。

3.2 排水工程施工
1.管道铺设:依据设计图纸,在基坑底部铺设排水管道,保证排水畅
通。

2.连接排水系统:管道出口连接市政排水系统,确保排水畅通,并防
止积水引发安全隐患。

3.检测与调试:施工完成后进行管道检测和排水系统调试,确保正常
运行。

四、施工注意事项
1.安全第一:施工过程中注意安全,做好防护工作。

2.环保措施:遵守环保法规,妥善处理施工废弃物。

3.施工进度:严格按照施工计划进行,确保工程顺利完成。

五、验收标准
1.基坑清槽:清理完成后基坑底部应平整无杂物。

2.排水工程:排水系统正常运行,无渗漏现象。

六、总结
本文提出了某大厦基坑清槽和排水施工方案,通过对基坑清槽和排水工程的详细规划,确保了施工过程中的安全性和工程质量。

希望可以为类似项目提供参考和借鉴。

清槽施工方案

清槽施工方案

1.编制依据1.1 规范及标准:1.2 设计院结构部分图纸:T148G1-G0020-M102;T148G1-G0020-S101-103;T148G1-G0020-101-113、124-131、134、137、140、169-171;1.3 《德胜科技园中心区岩土工程勘察报告》(详勘)(地勘05-26)1.4 《德胜科技园中心区基坑土方开挖、降水及边坡支护施工组织设计》1.5 《德胜科技园中心区工程施工组织设计》1.6 《德胜科技园中心区工程塔吊施工方案》2.工程概况德胜科技园中心区位于北京市西城区西德外大街关厢地区,德胜新城K、L、M 地块,建设单位北京德胜投资有限责任公司;设计单位中元国际工程设计研究院;监理单位北京双圆工程咨询监理有限公司。

本工程地上由南向北分别为A座、B座、C座、D座塔楼,楼层数为16层;群楼为2层;建筑总高度65m。

地下3层(局部4层)。

本工程建筑总面积:229496m2,其中地下三层建筑面积为23387 m2;地下四层人防通道370 m2。

本工程基础底板下:垫层为100mm厚C15混凝土;防水层为SBSⅢ+Ⅲ;防水保护层为50mm厚C20细石混凝土。

本工程±0.000=51.10m,混凝土底板表面除裙房部分为-15.35m,其它部位标高均为-14.95m。

混凝土底板底标高: -15.15m至- 15.75m。

依据目前现有结构设计图及勘察报告,本工程地基以卵石层为主,局部下挖电梯坑、集水坑坑底处于粉质粘土重粉质粘土层(-17.00m以下土层)。

3.现场概况土方已开挖至-14.30m(坑北侧出土马道除外);基坑支护作业已完成;现场基坑周边布置的1#、3#、4#、5#、6#、7#塔吊基础已施工完毕,具备塔吊安装条件;基坑内2#、3#塔吊基础已完成垫层施工。

4. 施工部署4.1本工程采用机械挖土人工跟随清槽。

机械挖土预留土层不少于200mm。

4.2 清槽施工应安排在白天进行。

地基清槽施工方案

地基清槽施工方案

地基清槽施工方案一、施工概况本施工方案适用于地基清槽工程的施工,主要包括清理地基表面的杂物、清理槽内泥土、处理泥土及杂物等环节。

根据施工现场的实际情况,本方案将从施工准备、清理地基、清理槽内泥土以及杂物处理等方面进行详细介绍。

二、施工准备1.检查施工现场,确认地基是否需要清槽。

2.制定施工计划,明确施工队伍组成及各个工序的分工。

3.准备施工所需的工具和设备,包括挖掘机、推土机、破碎机等。

4.针对槽内泥土的处理,准备泥土处理设备如筛网和输送带等。

三、清理地基1.使用挖掘机将地基表面的杂物清理干净,如石块、碎石等。

2.使用推土机将地基表面的草坪、杂草等植物移除。

3.对于地基上的大块状泥土,使用挖掘机进行挖掘,将其清理干净。

四、清理槽内泥土1.根据槽的尺寸和深度,确定使用的挖掘机型号和规格。

2.使用挖掘机沿着槽的边缘开始挖掘,将槽内的泥土挖出。

3.挖掘机挖掘到一定深度后,使用推土机将挖出的泥土清除到指定区域。

4.挖掘机挖掘时要注意槽壁的坍塌情况,及时处理坍塌泥土,确保施工安全。

五、泥土处理1.使用破碎机将挖出的大块状泥土进行破碎,使之变为细小的颗粒。

2.利用筛网将细小颗粒的泥土进行筛分,分为不同的粒径。

3.根据工程需要,对不同粒径的泥土进行储存、回填或者作为砂浆原料等处理。

六、杂物处理1.对于槽内的杂物,如石块、木材等,使用挖掘机进行清理,并转运到指定区域进行储存或处理。

2.对于其他杂物如瓦片、纸屑等,使用人工进行清理,并进行垃圾分类处理。

七、安全措施1.所有参与施工的人员必须佩戴安全帽、安全鞋,并按规定进行防护。

2.挖掘机和推土机操作人员必须持有相应证书,熟悉操作规程,确保施工安全。

3.在挖掘和清理槽内泥土时,要注意坍塌的风险,采取相应的支护措施,确保作业人员的安全。

4.要做好周边环境的保护,确保施工过程中不造成不必要的损害。

通过以上方案,可以对地基清槽工程进行有效、安全地施工。

施工过程中,要严格遵守相关安全规定和标准,确保作业人员的人身安全,同时还要注意保护环境,避免对施工周边造成不必要的影响。

基槽坑石方清槽专项施工方案 (2)

基槽坑石方清槽专项施工方案 (2)

基槽坑石方清槽专项施工方案方案名称:基槽坑石方清槽专项施工方案一、施工前准备工作1. 完成施工图纸的编制和审批手续;2. 按照设计要求,准备好施工所需的材料和设备;3. 设计施工组织方案,明确施工人员的分工和工作内容;4. 进行现场勘测和标定,确保施工的准确性和安全性。

二、施工过程1. 清理基槽坑表面的杂物,确保基槽坑的平整和清洁;2. 根据设计图纸要求,施工基槽坑的大小和深度,并进行测量和调整;3. 将基槽坑内的土壤逐层清理,确保基槽坑的均匀和稳定;4. 布置石方,并进行固定和对齐,以确保石方的平整和牢固;5. 进行石方的填充和夯实,确保石方与基槽坑的紧密结合;6. 按照设计要求,进行基槽坑的检查和修正,以确保基槽坑的准确性和稳定性;7. 进行基槽坑附属设施的安装和调试,确保其正常运行。

三、施工安全措施1. 施工现场设置警示标志,提醒过往行人和车辆注意安全;2. 施工人员进行安全培训,并佩戴好安全防护用品;3. 对施工现场进行定期巡检,及时清理施工现场的杂物和垃圾;4. 严禁在施工现场吸烟和使用明火;5. 遵守施工规范和工序,确保施工过程的安全和质量。

四、施工质量控制1. 做好施工记录和验收报告,记录施工过程中的关键环节和质量问题;2. 进行施工过程的临时质量检查,确保施工过程中的质量符合设计要求;3. 对施工完成的基槽坑进行验收和测试,确保其质量和安全性。

五、施工后维护1. 完成施工后的清理工作,保持施工现场的整洁和有序;2. 做好施工档案和记录,及时整理和归档相关资料;3. 对基槽坑进行定期检查和维护,确保其稳定性和功能正常运行。

以上为基槽坑石方清槽专项施工方案,希望对您有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录1.工程概况 (2)2.编制依据 (2)3.场区地质条件 (2)3.1土质条件 (2)3.2水文条件 (2)3.3场地条件 (2)4.基坑开挖、清槽及支护总体施工部署 (3)4.1 总体安排 (3)4.2基坑清槽分区示意图 (3)4.3施工进度安排 (4)4.4管理目标 (4)4.5方案技术参数 (4)5.施工准备 (5)5.1 技术准备 (5)5.2 施工现场准备工作 (5)5.3 劳动力组织准备 (6)5.4 机械设备材料准备 (6)5.5 施工场外协调工作: (6)5.6施工用水、用电计划 (6)6.基坑清槽主要施工工艺 (7)6.1施工工艺流程 (7)6.2开挖清槽施工 (7)6.3 基坑喷护 (7)6.3垫层浇筑 (8)7.基坑排水措施 (8)7.1排水沟集水井施工工艺流程 (8)7.2操作要点 (8)7.3排水沟及集水井 (9)8.质量保证措施 (10)8.1建立质量保证体系及管理机构 (10)8.2质量标准 (11)8.3管理体系 (11)8.4质量管理措施 (11)8.5技术措施: (12)9. 安全施工措施 (13)10.文明施工措施 (15)10.1文明施工措施: (15)10.2防火制度: (16)10.3工地防雨及排降水措施: (17)10.4环保卫生噪音保护措施: (17)11. 雨季施工措施 (17)基坑清槽施工方案1.工程概况华润置地凯旋门二期Ⅱ标8#楼、10#楼工程位于合肥市政务区潜山路与龙图路交叉口,主楼地下2层、地上41层,地下车库2层; 8#楼、10#楼基础底板厚1400mm,垫层底标高-9.9m,电梯井垫层底标高-13.4m;地下室基础底板厚500,垫层底标高-9.0m 。

现场土方施工单位已将土挖至-8.6米。

土方开挖采用机械开挖与人工清理相结合的开挖方式。

2.编制依据3.场区地质条件3.1土质条件根据《8#楼、10#楼地下室结构平面图》,本工程基坑开挖深度范围内的土层为:③2层粘土夹粉质粘土,要求地基承载力特征值fak≥300KPa。

从全场地看,土层总体分布尚稳定,该土层微透水性,相对紧密,有利于边坡稳定。

3.2水文条件根据《基础结构平面图》抗浮设计水位为-1.30米。

3.3场地条件本工程标高目前约为-8.6米,基坑土方开挖时需做好监测、支护工作,根据相关情况,土方开挖范围内无电信、电力、上下水等管线。

4.基坑开挖、清槽及支护总体施工部署4.1 总体安排现场工程桩施工完成后应对场地进行初步平整和临时道路的铺垫,由于施工场地窄小,基坑(槽)土方开挖后无法组装塔吊,因此,土方开挖区内所有塔吊必须在基坑(槽)开挖前安装。

土方开挖根据地下车库基础底板后浇带和基础施工阶段施工段进行划分。

开挖顺序:从西侧向东侧方向开挖,先开挖10#楼基础底板区域,完后再开挖8#楼基础区域底板。

然后开挖南侧地下车库土方,在8#楼南侧地下地库东部收口结束。

现场边开挖边清槽。

开挖步骤:土方开挖按两步进行,第一步挖土深度至设计标高以上0.20米,第二步土方开挖至设计标高,采用机械和人工开挖相结合的方法,有利于加快挖土速度,缩短工期。

电梯基坑及集水井开挖应考虑机械挖土时的稳定性,根据临近基坑高差放坡开挖,开挖完后及时喷混凝土或砌筑砖墙护坡,以防坍方。

按照开挖分区图,开挖完一个区域(在支护完成的情况下)即组织验槽,验收合格后浇筑垫层。

开挖完成,支护完成即可组织验槽,验收合格后浇筑垫层。

基坑土方挖运是影响工期的关键。

要求在统一指挥的原则下,各施工部门之间本着相互配合、互创工作面的原则,精诚合作。

4.2基坑清槽分区示意图图14.3施工进度安排根据本工程的地质情况、场地条件、规模及基坑深度,本工程土方开挖选用一台200型1.5m3反铲挖掘机,一台60型0.5 m3反铲挖掘机开挖,用2台15t 的自卸运土车运土。

因基础工程面较广,基坑数量较多且存在许多不确定因素,因此计划工期20天完成全部的土方开挖及垫层工作。

4.4管理目标4.4.1质量目标:确保达到样板工程质量检验评定标准合格要求。

4.4.2工期目标:确保按施工组织设计施工,力争提前完工。

4.4.3安全目标:边开挖边支护,杜绝安全事故,确保施工安全。

4.4.4环保目标:实施绿色施工,坚持污染预防,营造绿色工地。

4.5方案技术参数(1)底板、筏板基础、电梯坑、集水井土方采用机械人工相结合开挖方式。

(2)图中所示标高为垫层标高,基坑尺寸为结构外边线。

临近基坑高差△H≥2800mm,开挖按1:0.33放坡(考虑现场土质较稳定),基坑底四周留置370mm 的砖模砌筑及防水施工空间,砌筑370mm砖胎膜,砖胎膜外浇筑C15素混凝土回填;临近基坑高差2000﹥△H≥500mm,开挖按1:0.33放坡(考虑现场土质较稳定),基坑底四周留置240mm的砖模砌筑及防水施工空间,砌筑240mm砖胎膜,砖胎膜外浇筑C15素混凝土回填;临近基坑高差<500mm,不放坡开挖,基坑四周人工清理100mm的喷射混凝土及防水空间。

基坑放坡回填如下:图2(3)基坑支护采用喷射混凝土,放坡开挖处(主要为电梯坑、集水坑)边坡铺挂钢筋网片选用直径6.5mm,孔径400mm*400mm,粗骨料石子粒径不大于10mm,水泥为42.5普通硅酸盐水泥, 喷射厚度应控制在10cm厚。

不放坡开挖处边坡铺挂钢丝网片,选用直径5mm,孔径50mm*50mm,喷射砂浆的配合比设计为M15,砂子同水泥干拌,在喷射口与水拌合喷于坡面,喷射砂浆厚度应控制在10cm厚。

(4)M15喷射砂浆配合比:根据设计规范,选用P.O.32.5水泥,保守计算配合比为水:水泥:砂=0.94:1:4.08(重量比),每立方米重量水:水泥:砂=340 : 360 : 1470。

(5)基坑开挖如遇水坑等软弱处需局部加大放坡量,具体按现场实际发生为准。

(6)基坑验槽合格后浇筑100mm垫层。

垫层为C15混凝土。

5.施工准备在土方开挖前,由项目经理部主持前期施工准备会议,听取土方开挖项目经理部对整个挖土工程的施工准备工作计划,该计划主要反映施工前、施工中必须做的有关工作,内容如下:5.1 技术准备配合建设单位,进行现场轴线的引测工作,规划固定好施工定位控制桩,并组织复核、验收,做好交接记录工作;认真熟悉图纸及施工方案,同时做好基坑土方开挖及支护施工方案的报审和交底工作。

5.2 施工现场准备工作5.2.1 地上、地下各种管线及障碍物的勘测定位;地上、地下障碍物的拆除;施工现场的平整;测量放线;临时道路、临时供水、供电等管线的敷设;临时设施的搭设;现场照明设备的安装。

5.2.2大门处设置专门排土位置,保证每一辆车进行排土、加盖。

5.2.3 设冲洗池和沉淀池,大门口道路局部作地面硬化处理。

5.2.4 基坑四周布置4~6个太阳灯,做好夜间照明准备。

5.2.5 疏通所有交通,做好道路清洗工作。

5.2.6 开挖之前做好降水措施,沿边坡四周开挖排水沟,把地下水位降到开挖底面0.5m以下。

5.3 劳动力组织准备建立各施工部门的管理组织,集结施工力量、组织劳动力进场,做好施工人员入场教育工作等。

5.4 机械设备材料准备根据相关的设计图纸和施工预算,编制详细的机械、设备需要量计划;确定土方运输方案和计划;确保按计划进场。

5.4.1材料准备:商品混凝土,32.5水泥,沙子,碎石,灰砂砖,直径6.5钢筋,直径5mm钢丝网片;5.4.2一般机具有:铁锹(尖、平头两种)、手推车、潜水泵、照明灯具、小白线或20号铅丝和钢卷尺以及坡度尺等;5.4.3机械设备一览表:5.5 施工场外协调工作:由建设单位与土方施工单位共同对外协调交通、环卫、市容的关系,以及道路污染处理的临时准备工作。

项目部设来访办公室,专门负责接待来访的市政交通、环卫、市容等有关人员。

5.6施工用水、用电计划5.6.1、用电计划:甲方已经在场地西南部安装好400KVA变压器一只,现场用电缆引至西北角总配房,采用三级配电方式供电,线路采用NT-S三相五线制,在变压器出线(低压侧)总配电盘处设接地系统,且接地电阻应小于10欧。

专用接地线由接地总盘接地端子引至各配电箱专用接地母排。

各配电箱、盘均设置漏电断路器,保证施工用电安全。

5.6.2、施工用水计划进水管采用D=100mm自来水管。

由工地现场进水表接入,供机械、喷射砼等用水。

6.基坑清槽主要施工工艺6.1施工工艺流程现场三通一平测放基坑上口线第一层土方开挖第二层土方开挖人工修坡铺挂钢丝网片喷射砼护坡截桩、桩头处理人工清理余土基槽验收浇筑混凝土垫层。

6.2开挖清槽施工6.2.1基坑土方开挖至靠近基底标高时必须配备测量员及人工进行清槽工作;坑底预留 200mm厚土由人工清除,不得超挖,集水坑和电梯机坑待坑周边挖至设计标高后,再根据设计图纸测放坑体挖土灰线后进行局部掏挖。

基底抄平应根据设计基底标高测量出标高线, 对于宽度大于5.0米基坑,在基坑底纵横间距5.0m左右抄出水平线,钉上小木橛,按标高线铲平槽底,坑底清理到位经验槽合格后应及时满堂浇筑混凝土垫层,严禁将坑底暴露时间过长。

同时在场地的四周,设置临时排水沟和集水井将坑底积水集中排至市政管网。

6.2.2本工程土方与护坡相互配合是关键,土方按护坡挖土技术交底开挖并修坡,应保证坡面平整,达到设计的开挖位置。

开挖时视土质情况由现场技术人员决定。

机械挖土应正对坡面进行,凸凹角严格按总包放线尺寸开挖,我方派专人指挥挖土,土方操作手要听从指挥。

应严格按照交底分层开挖杜绝超挖。

6.2.3基坑开挖至垫层底,待桩头处人工清理800mm×800mm×120mm土方后,褥垫层,工程桩头切割及外运由第三方施工。

6.2.4基坑开挖边坡坡角的确定:临近基坑高差≥1500mm,开挖按1:0.5放坡,临近基坑高差<1500mm,不放坡开挖。

6.3 基坑喷护6.3.1铺设钢丝网:分层分段铺设钢丝网,钢丝网应牢固固定在边壁上, 边壁上的钢丝网应伸到地表面,长度为0.5m ,搭接采用绑扎,上下段铁丝网搭接长度应大于300。

6.3.2喷射混凝土:挖出的作业面修整后,应尽快铺设钢筋网片,喷射混凝土面层(厚100mm),喷射混凝土为细石混凝土,细骨料用中粗砂,粗骨料用粒径小于1cm碎卵石,混凝土等级不低于C15,采用干式喷射工艺,空压机风量不宜小于9 m ³/min 以防堵管,喷头水压不应小于0.15MPa,为加速凝结可掺适量速凝剂。

可一次喷射,也可分两次喷射混凝土,终凝后2h应浇水养护,保持混凝土面湿润,养护期不少于2天,注浆体与喷射混凝土面层强度达到80%后方可开挖下层土方。

6.3垫层浇筑6.3.1严格按照施工配合比进行施工,要对原材料进行过秤抽查,严格控制用水量,保证塌落度1-3cm。
