景观绿化监理细则

合集下载

园林景观绿化工程监理实施细则

园林景观绿化工程监理实施细则

园林景观绿化工程监理实施细则一、引言园林景观绿化工程监理实施细则是为了规范园林景观绿化工程监理工作,提高绿化工程质量和工程监理水平而制定的。

本细则的制定旨在明确绿化工程监理的职责、权限和标准,保证绿化工程的质量和进度,并提供参考和指导,确保园林景观绿化工程的顺利实施。

二、监理主体1. 监理单位绿化工程的监理工作由具备相应资质的监理单位承担。

监理单位应具有丰富的园林景观绿化工程实施和监理经验,并严格遵守相关法律法规和技术标准,确保监理工作的公正、独立和有效性。

2. 监理人员监理人员是指由监理单位派驻在工地现场的专业技术人员。

监理人员应具备良好的职业道德和职业素养,具备绿化工程监理相关知识和技能,严格执行监理单位的规章制度,确保监理工作的规范和有效。

三、监理任务1. 监理前期工作(1)审查招投标文件对招投标文件进行审查,保证其合规性和可行性。

包括对设计文件、施工方案、工程预算等进行评估,提出专业意见和建议。

(2)签订监理合同与建设单位签订监理合同,明确监理任务、监理标准、监理周期、监理费用等相关事项,确保监理工作的权益。

2. 监理施工阶段工作(1)监理指导对施工方案进行评审,制定监理计划和监理方案,并与施工单位进行沟通协调,确保施工过程符合相关标准和规定。

(2)现场巡查定期或不定期对施工现场进行巡查,检查工程质量、进度和安全等情况。

对发现的问题和隐患及时提出整改措施,并进行记录和报告。

(3)工程验收协助建设单位进行工程质量验收,对工程质量不合格的部分提出整改意见。

3. 监理竣工阶段工作(1)竣工验收协助建设单位进行竣工验收,检查工程是否符合设计要求和标准,并提出验收意见。

(2)竣工资料整理整理施工图纸、竣工报告、工程质量检测报告等相关资料,确保资料的完整性和准确性,作为以后工程使用和维护的参考。

四、监理标准1. 工程质量标准绿化工程的质量应符合国家相关标准和规定,包括植物配置、园林景观效果、施工工艺等方面的要求。

景观绿化工程监理细则

景观绿化工程监理细则

景观绿化工程监理细则概述景观绿化工程监理是指对园林绿化工程的施工过程和质量进行监督、检查、控制和评估的过程。

景观绿化工程监理涉及到园林绿化工程的各个方面,包括选址、规划、设计、施工、养护等环节。

本文将以景观绿化工程监理细则为主线,对景观绿化工程的监理流程、监理要点、监理工具等进行介绍。

监理流程景观绿化工程的监理流程包括前期准备、开工前检查、施工现场监理、竣工验收、质量评定等环节。

前期准备前期准备是保证景观绿化工程监理工作顺利进行的重要环节,主要包括以下几个方面:1.掌握工程的施工图纸,分析工程施工的难点,确定监理重点。

2.熟悉工程的规划设计,明确工程的建设目的,了解工程的绿化要求及配套设施要求。

3.确定监理工作的组织机构和职责分工。

开工前检查开工前检查是对工程可行性、施工方案、施工条件及施工单位的资质等进行审核的过程。

开工前检查的主要内容包括:1.工程资料方面,包括工程规划、建设项目核准、施工图等工程文件的审查。

2.施工方案方面,包括施工进度安排、工种量计算、施工人员组成、施工机具设备的配备等方面的审核。

3.材料设备方面,对施工过程中将使用的各种材料和机械设备进行检查,确保合格后方可使用。

施工现场监理施工现场监理是领导和指导施工过程以确保工程规范、高质量完成的关键过程。

监理人员在施工现场要仔细检查施工进度,质量和安全方面的问题,以便及时发现和解决问题。

施工现场监理的主要工作包括:1.检查施工方案的执行情况,并审查材料验收记录和施工质量检测书。

2.检查施工过程中的安全生产和环境保护措施,确保施工现场安全稳定。

3.检查施工合同的执行情况,严格控制开支并保证施工过程的质量。

4.监督进度,及时掌握施工进度和质量问题。

竣工验收竣工验收是保证工程质量合格的重要环节。

竣工验收应涵盖工程的各项技术标准和规范,并严格按照验收程序进行操作。

竣工验收的主要工作包括:1.对施工现场所用的施工材料和设备进行验收,并记录于竣工验收表上。

绿化工程监理实施细则

绿化工程监理实施细则

绿化工程监理实施细则一、引言绿化工程监理实施细则旨在规范绿化工程监理工作的各项内容,确保绿化工程的质量和进度符合相关标准和要求。

本细则适用于各类绿化工程的监理实施,包括但不限于城市公园、景观绿化、道路绿化等。

二、监理人员资质要求1. 监理人员应具备相关工程技术背景和专业知识,熟悉绿化工程的施工流程和标准。

2. 监理人员应具备良好的沟通能力和团队合作精神,能够有效协调各方利益关系。

3. 监理人员应持有相关资格证书,并不断进行专业培训和学习,保持专业知识的更新。

三、监理工作内容1. 施工前准备a. 监理人员应参与施工前的方案评审和设计审核,确保绿化工程方案符合相关标准和规范要求。

b. 监理人员应对施工现场进行勘察和检测,评估施工条件和环境,提出必要的改进建议。

2. 施工过程监督a. 监理人员应对施工进度进行监督,确保施工按照计划进行,及时发现并解决施工中的问题。

b. 监理人员应对施工质量进行把关,检查绿化材料的质量和使用情况,确保符合相关标准和要求。

c. 监理人员应对施工现场的安全进行监控,确保施工人员遵守安全操作规程,防止事故发生。

3. 施工验收a. 监理人员应参与绿化工程的竣工验收,对施工结果进行检查和评估,确保符合设计要求和标准。

b. 监理人员应协助业主和相关部门进行绿化工程的移交手续,确保相关文件和资料的完备和准确。

四、监理报告和记录1. 监理人员应及时编制监理报告,记录每次监理工作的内容、进展和问题,并提出相应的处理意见和建议。

2. 监理报告应详细描述施工现场的情况,包括但不限于工作人员数量、施工材料使用情况、设备和机械使用情况等。

3. 监理人员应保存好监理工作的相关记录和资料,以备后续参考和查阅。

五、监理工作的责任和义务1. 监理人员应遵守相关法律法规和职业道德规范,保持独立、公正的监理态度。

2. 监理人员应与业主、设计单位、施工单位等各方保持良好的沟通和合作,共同推动绿化工程的顺利进行。

景观绿化工程监理细则

景观绿化工程监理细则

景观绿化工程监理细则1.监理人员资质:景观绿化工程监理人员应具备相关的专业知识和经验,并拥有合格的监理工程师证书。

监理人员还应定期参加培训,以保持对最新技术和规范的了解。

2.施工前的准备工作:监理人员应在施工前对施工图纸、设计方案、施工合同等进行仔细审查,确保其符合规范和设计要求。

监理人员还应对施工现场进行勘察和测量,并与施工单位进行沟通,明确工程进度和要求。

3.施工过程的监督:监理人员应密切监督施工过程,以确保施工质量和进度符合规范和设计要求。

监理人员应定期进行现场巡视,检查工作的质量,及时发现和解决问题。

监理人员还应与建设单位、施工单位和设计单位保持良好的沟通,及时沟通和解决工程中的问题。

4.施工材料和设备的选择和验收:监理人员应对施工材料和设备进行审查和验收,确保其符合规范和设计要求。

监理人员还应做好施工材料和设备的管理工作,确保其正确存放和使用。

5.绿化植物的选择和养护:监理人员应根据设计要求和场地条件,对绿化植物进行选择和布置。

监理人员还应制定合理的养护计划,确保植物得到正确的浇水、修剪和施肥。

监理人员还应对绿化植物的生长情况进行定期检查和记录,并做出相应的调整和处理。

6.环境保护和施工安全:监理人员应注意环境保护和施工安全工作。

监理人员应确保施工过程中遵守环境保护法规,合理使用资源和减少污染。

监理人员还应确保施工现场安全,制定合理的施工安全规定和措施,并对其进行监督和检查。

7.工程质量的验收和评估:监理人员应对工程质量进行验收和评估。

监理人员应定期对工程进行检查和测量,检查工程的质量和进度。

如果发现质量问题,监理人员应及时通知施工单位进行改正。

监理人员还应对工程进行最终验收,并填写相应的验收书和报告。

综上所述,景观绿化工程监理的细则包括监理人员的资质要求,施工前的准备工作,施工过程的监督,施工材料和设备的选择和验收,绿化植物的选择和养护,环境保护和施工安全,以及工程质量的验收和评估。

园林景观绿化工程监理实施细则完整版

园林景观绿化工程监理实施细则完整版

园林景观绿化工程监理实施细则完整版范本1:园林景观绿化工程监理实施细则(风格一)1. 监理范围1.1 工程概述1.2 监理目标1.3 监理2. 监理组织2.1 监理人员2.2 职责分工2.3 岗位设置3. 监理准备工作3.1 监理档案准备3.2 监理计划制定3.3 监理资源准备4. 施工监理4.1 工程施工方案审核4.2 施工现场巡查4.3 施工过程监护4.4 施工质量把关4.5 施工安全监督5. 设备监理5.1 设备验收与检测5.2 设备安装与调试5.3 设备运行监测5.4 设备维护管理6. 材料监理6.1 材料验收与检测6.2 材料保管与使用6.3 材料使用监督7. 完工验收与移交7.1 工程竣工验收7.2 试运行与调试7.3 工程移交与交接7.4 监理报告编制8. 监理纠纷处理8.1 纠纷处理原则8.2 纠纷处理程序8.3 纠纷处理方式附件:相关监理文件法律名词及注释:- 园林景观绿化工程:指对自然环境进行改造,创造具有人工景观价值的场地,以满足人们对美好环境的需求的工程。

包括植被绿化、景观石塑、水体构筑物等内容。

- 监理:指在工程建设过程中,对合同约定内容进行监督、检查和评定的活动。

监理的目标是确保工程按照规划设计和合同要求进行,保障工程质量和安全。

范本2:园林景观绿化工程监理实施细则(风格二)1. 绿化工程项目概述1.1 项目背景1.2 项目范围1.3 项目目标2. 监理组织与人员2.1 监理团队组成2.2 监理人员职责分工2.3 监理人员配备标准3. 监理准备工作3.1 编制监理计划3.2 准备监理文件与工具3.3 熟悉工程设计与图纸4. 工程施工监理4.1 施工方案审核4.2 施工现场巡查4.3 施工质量管理4.4 施工安全监督4.5 施工进度控制5. 设备与材料监理5.1 设备验收与调试5.2 设备运行监测5.3 材料质量检验5.4 材料使用监督6. 完工验收与交付6.1 工程竣工验收6.2 试运行与调试6.3 工程交付与移交6.4 编制监理报告7. 监理纠纷处理7.1 纠纷处理原则7.2 纠纷处理程序7.3 纠纷处理方式附件:- 相关监理文件- 合同及附件- 工程设计图纸法律名词及注释:- 园林景观绿化工程:指对城市空地进行绿地改造、绿化建设,增加绿色植被覆盖,提升城市环境品质和人居舒适度的工程项目。

园林景观绿化古建筑监理细则

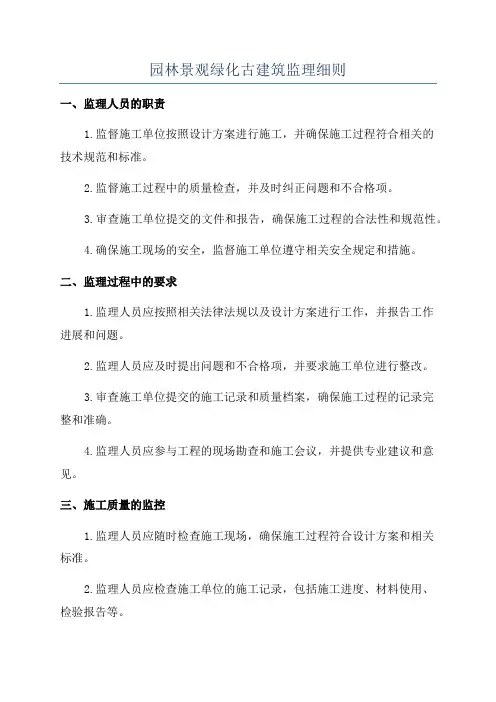

园林景观绿化古建筑监理细则

园林景观绿化古建筑监理细则一、监理人员的职责1.监督施工单位按照设计方案进行施工,并确保施工过程符合相关的技术规范和标准。

2.监督施工过程中的质量检查,并及时纠正问题和不合格项。

3.审查施工单位提交的文件和报告,确保施工过程的合法性和规范性。

4.确保施工现场的安全,监督施工单位遵守相关安全规定和措施。

二、监理过程中的要求1.监理人员应按照相关法律法规以及设计方案进行工作,并报告工作进展和问题。

2.监理人员应及时提出问题和不合格项,并要求施工单位进行整改。

3.审查施工单位提交的施工记录和质量档案,确保施工过程的记录完整和准确。

4.监理人员应参与工程的现场勘查和施工会议,并提供专业建议和意见。

三、施工质量的监控1.监理人员应随时检查施工现场,确保施工过程符合设计方案和相关标准。

2.监理人员应检查施工单位的施工记录,包括施工进度、材料使用、检验报告等。

3.监理人员应定期对施工单位进行随机检查,以确保施工质量的稳定性。

4.监理人员应参与工程的质量验收,并对不合格项进行整改和复验。

四、古建筑的保护措施1.监理人员应确保古建筑的完整性和原貌保护,禁止对古建筑进行未经许可的改动。

2.监理人员应确保古建筑的施工过程符合相关技术规范和标准。

3.监理人员应参与古建筑的维修和装饰工作,确保施工过程的合法性和规范性。

4.监理人员应定期检查古建筑的保护工作,并确保保护设施的完整和有效性。

五、监理报告和问题处理1.监理人员应编写监理报告,详细记录工作进展和施工质量的情况。

2.监理人员应及时向业主和相关部门报告工作进展和问题。

3.监理人员应及时处理施工过程中的问题,确保工程质量不受影响。

4.监理人员应定期与施工单位进行交流和协商,解决工作中的矛盾和问题。

以上是园林景观绿化古建筑监理的一些细则,通过严格监督和管理,可以确保工程质量和古建筑的完整性。

同时,监理人员应具备相关专业知识和经验,为工程的顺利进行和保护工作提供支持。

监理细则园林绿化工程

监理细则园林绿化工程

监理细则园林绿化工程一、前言园林绿化工程是城市绿化的重要组成部分,能够提升城市环境质量,改善人居条件,增添城市艺术氛围。

为了保证园林绿化工程的顺利进行,需要有专业的监理团队进行监督和管理。

本文将阐述园林绿化工程的监理细则,以期为相关人员和机构提供一份准确有效的参考。

二、监理组织与管理1.监理组织的组成(1)监理工程师:具备相关专业背景知识和经验的工程技术人员,负责总体监理工作。

(2)监理助理:协助监理工程师进行工程检查、记录和报告等工作。

(3)监理员:执行监理工作,负责工程现场的巡检和质量验收等。

(4)资料员:负责记录和整理相关工程资料和文件。

2.监理组织的管理(1)监理组织应与建设单位和施工单位签订监理合同,明确双方的权责和工作内容。

(2)监理组织应定期向建设单位和有关部门提交监理报告,及时反馈工程进展情况和存在的问题。

(3)监理组织应按照相关法律法规和标准要求,对工程质量进行监督和检验,并提出合理的改进建议。

(4)监理组织应做好工程记录和资料整理工作,确保工程的档案资料完整可靠。

三、施工前的准备工作1.文件审查(1)监理组织应审核施工单位提交的相关资料,包括项目设计图纸、施工方案、材料质量证明和施工人员的合格证明等。

(2)监理组织应与建设单位一同审查并批准施工单位提交的施工图纸和施工方案。

2.施工现场的准备工作(1)施工单位应在工程施工前进行场地清理和平整工作,确保施工现场干净整洁。

(2)施工单位应对相关设备和材料进行检查,确保其完好并达到相关质量标准。

(3)施工单位应按照设计要求进行工程定位和标高控制。

四、施工过程的监督和管理1.施工质量监督(1)监理员应对施工过程中的各道工序进行监督和验收,确保其质量符合设计要求和标准规范。

(2)监理员应对施工现场的环境保护和安全措施进行检查和监督。

2.工程记录和资料整理(1)监理组织应对施工过程进行详细的记录,包括工程进度、材料验收和施工质量情况等。

(2)监理组织应按照建设单位和有关部门的要求,整理和归档工程资料和文件。

园林绿化工程监理细则

园林绿化工程监理细则

园林绿化工程监理细则一、前期准备工作1.绿化工程监理人员应参与招标文件编制和评审工作,确保招标文件中对绿化工程的要求符合实际情况。

2.监理人员应与设计单位进行沟通,对设计图纸进行审查,确保设计方案符合规范和需求。

3.根据设计方案编制监理计划,并与业主方进行沟通,确保监理任务的进度和质量。

二、现场监理工作1.监理人员应对施工现场进行巡查,确保施工符合设计方案和规范要求。

2.监理人员应对绿化材料进行抽检,确保绿化材料的质量符合要求。

3.监理人员应对施工过程中的关键节点进行检验,如土地准备、苗木种植、防护设施搭建等。

4.监理人员应对施工人员进行技术指导和管理,确保施工质量和安全。

5.监理人员应对施工现场进行环境保护监测,确保施工不会对周围环境造成污染。

三、质量控制1.监理人员应对施工过程中的质量问题进行记录和整改,并与施工单位进行沟通,确保问题及时解决。

2.监理人员应对成品工程进行验收,确保工程质量达到设计要求。

四、安全管理1.监理人员应与施工单位共同制定安全管理制度,并监督施工单位的落实情况。

2.监理人员应对施工现场的安全隐患进行排查,及时通知施工单位进行整改。

3.监理人员应对施工人员的安全防护措施进行检查,并督促施工人员正确使用个人防护用品。

4.监理人员应组织安全培训和演习,提高施工人员的安全意识和应急能力。

五、工程资料管理1.监理人员应及时收集施工过程中的相关资料,如设计变更、施工记录、材料验收报告等。

2.监理人员应对施工过程中的关键节点进行摄像或拍照记录,作为后期验收的依据。

3.监理人员应对施工过程中的工程量进行测量和计算,确保施工进度和质量的准确性。

六、合同管理1.监理人员应对绿化工程施工合同进行审核,并确保合同内容明确、合法。

2.监理人员应对施工合同约定的工程质量和进度进行监督和检查。

七、总结评价1.绿化工程监理人员应对绿化工程的整个过程进行总结评价,包括施工质量、进度控制、安全管理等方面。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

景观绿化监理细则一、工程项目概况本工程由___作为建设单位,___和___作为设计单位,___(第一、二标段)、___(第三标段)和___(第四标段)作为施工单位。

新城区“一横四纵”道路包括第一、二、三标段的五条道路规划为城市主干道,第四标段的六条道路规划为城市次干道。

二、专业工程的特点景观工程园林绿化工程的特点是工作量大、任务繁重、工期紧。

植物材料的选择和配置包括了乔木、常绿草本地被等。

根据工程时间的安排,宜采取先落叶树,后常绿树,冬秋落叶树,春天常绿树的程序去种植,以提高种植成活率和保存率。

针对工程所使用的植物材料,待收到种植设计图纸后,将对每个品种的适生条件和种植、养护要点呈报建设单位,并作为监理对其控制的要求。

三、监理细则编制依据监理细则的编制依据包括中华人民共和国国务院令第100号《城市绿化条例》、CJJ/T 82-1999《城市绿化工程施工及验收规范》、DB11/T 212-2003《城市园林绿化工程施工及验收规范》和本工程设计文件。

四、监理工作目标景观绿化工程施工阶段和养护、保修阶段的监理目标包括控制工程质量、投资和进度“三控制”;对合同的履行、安全生产和信息处理“三管理”;协调建设单位与工程建设有关各方的工作关系“一协调”。

园林植物的质量检验是非常重要的,不仅可以保证景观效果,还能确保植物的生长和健康。

不同类型的植物有不同的质量要求。

首先,色块植物必须生长健壮,分枝宜多,冠形圆满,无病虫害。

同时,高度、蓬径、土球大小等3个量化指标必须达到,达到3个指标则为优良,达到2个指标为合格,达到1个指标为不合格。

其次,一、二年生草本花卉苗的质量要求是移植的壮苗,叶茂根系完好无损,要有3-4以上的分蘖。

同时,高度、蓬径、或分蘖量等指标必须达到,达到2个指标则为优良,达到1个指标为不合格。

宿根花卉的质量要求是根系完好发达,并有3-4个芽。

块茎和球根花卉的质量要求是完整无损,无腐烂和病虫、鼠害,并有2个以上的芽眼或芽。

攀缘植物必须有健壮主蔓和发达的根系,苗龄2年以上。

草坪的草块、草卷必须生长均匀,根系密布,无空秃,草高不大于5cm,带土厚度不小于3cm,杂草不超过5%。

茎繁殖用草的杂草不得超过2%,无病虫害。

植生带厚度不宜超过1cm,种子分布均匀、饱满、发芽率大于95%。

草种、花种必须有出厂检验报告或说明,并在使用前必须作发芽率试验,失效有病虫害的种子不得使用。

不出示种子发芽率试验报告,擅自使用属于违规操作。

对于园林植物的质量检验,施工企业必须填写《材料、设备进场使用报验单》,采用随机抽样方法选择一定比例的植物进行质量评定,并将结果填入《植物材料分项工程质量检验评定表》,及时将报验单和质量评定表报项目监理部绿化监理工程师。

监理工程师接到上述材料后,携带量具到达现场,进行复检。

抽查的数量和抽查的方法也有所不同,专业监理工程师将检查的结果填入《绿化工程苗木清单》。

如果发现不符合设计要求的植物材料,施工企业必须立即处理,并补足优良植物材料。

4)监理部应及时将《材料、设备进场使用报验单》、《植物材料分项工程质量检验评定表》以及《绿化工程苗木清单》提交给建设单位。

5)对于色块植物和大批量的灌木,除了按规定抽检的数量外,专业监理工程师还可以采取旁站的方法对数量进行复查,并抽查一定数量的植物材料以确保符合质量要求。

6)对于大树(胸径15cm以上的常绿树,20cm以上的落叶树)或特大树木,专业监理工程师必须在事前进行控制,深入苗源地进行实地考察、了解、指导选苗、号苗、起苗、包扎和装运等工作。

对于不符合质量规格要求的植物材料,必须进行严格控制和把关,严禁任何不符合规格的苗木进场。

7)对于大树或特大树,监理部必须对每株进行测定,并按不同标段进行分类登记。

七、种植土质量控制要点一)种植土质量控制要点1.种植土壤及地下水位深度必须满足植物的生长要求,并符合施工规范的要求。

2.如果在种植土层下有不透水层,必须采取措施粉碎、穿孔以使其透水淋溶。

3.禁止使用推土机反复碾压堆土、造山或改造地形,这样做最容易形成不透水层,特别是在土壤含水量过高的情况下。

4.地下水位必须在中等水位(100cm)以上。

如果地上水位处于50cm的浅水位,必须进行排水设施处理。

5.对于有建筑垃圾的土壤、盐碱地、重粘土、粉砂土以及含有有害园林植物生长成份的土壤,必须使用种植土进行局部或全部更换。

6.山黄泥作为种植土必须是结构疏松、通气、保水、保肥能力强,适宜于园林植物生长的土壤。

必要时可掺入适量的泥炭土介质。

对于粘重土,可以掺入30-40%的粗砂来调整土壤质地。

7.种植土土层厚度必须满足不同植物根系正常发育生长所需的土层深度。

1)乔木:(深根)150cm,乔木(浅根)100cm。

2)灌木(大)90cm,灌大(小)45cm。

3)草坪30cm以上,花坛30cm以上。

8.园林植物种植土的质量要求。

1)花坛土:PH值=6.0-7.5;EC值(mmho/cm)0.50-1.00;有机质(%)≥2.5;容重(g/cm3)≤1.20;有效土层≥30cm,石砾粒径(cm)≤1,含量<8%。

2)树穴土:PH值=6.5-7.8;EC值(mmho/cm)0.35-0.75;有机质(%)≥2.0;容重(g/cm3)≤1.30;有效土层>100cm,灌木≥60cm;3、草坪土的PH值应在6.5-8.0之间,EC值(mmho/cm)应为0.35-0.75,有机质含量应≥1.5%,容重应≤1.30g/cm3,有效土层应≥30cm。

9、如果种植地属于砼块(板)、坚土、废基、重粘土、低洼地等不透气或积水的情况,则必须打碎、穿孔、开排水沟或垫碎石,并在碎石表面加上适合不同植物生长要求的土层。

10、地形改造必须符合设计要求,叠石、石峰、谷、脊、坡的位置及走向必须符合设计要求。

地形改造的标高必须在允许偏差范围内,即高度>100cm时,允许偏差为±5cm;高度在100-300cm之间,允许偏差为±20cm;高度>300cm时,允许偏差为±50cm。

园林植物的品种、数量、定向、排列等必须符合设计要求,如需变更,施工企业必须填报技术核定单,监理部门复核后,呈建设单位批准方可实施。

地形改造后的种植地必须做到坡度适当,无积水,无严重水土流失。

如果采用地下管道排水,则必须符合国家有关规定。

11、施工企业必须清除影响植物生长发育的石砾、瓦砾、砖块、树根、杂草根、玻璃、塑料废弃物、泡沫等混杂物。

12、施工企业必须提供有资质单位出具的土壤分析报告来评估种植土的质量情况。

如果土源不同,则必须提供另一土源的土壤分析报告。

否则,下一道工序不准动工。

在园林植物种植工程中,放样定点必须符合设计要求,放样偏差不超过5%,并标明定点位置、树种名称和规格。

乔木土球挖掘规格的直径应按胸高直径的8倍,土球厚度应按胸高直径7倍。

灌木土球挖掘规格的直径应按冠径的80%,土球厚度应按冠径60%。

选择2年生的边缘竹子为竹母时,土台的挖掘规格必须符合要求。

2、土台必须保留40-50cm的鞭,去掉80cm的鞭子。

3、在近距离移植时,必须带上宿土,并适当减小土块的大小,但是必须带有地下鞭,否则就不会生长新芽,会延误竹林的生长。

五)树木种植穴(或槽—指散生竹)规格,必须符合设计要求。

坑(穴)的直径必须大于土球或裸根苗根系长40cm,深度与土球或裸根系的直径相同。

但是,必须将底部的土松散至少10cm。

坑(穴)必须垂直,高燥砂性土地的树穴应稍深,低洼粘土地的树穴可稍浅。

六)树木土球的包扎必须使用草绳,可以采用橘子瓣、五角形或铜线形。

包扎必须牢固,不露根,不掉土,确保土球不破碎,不脱绑。

对于名贵的大树,除了用草缠绕,还必须用细麻绳等加固包扎。

七)树木挖掘时,挖掘裸根树木必须使用锐器,直径超过3cm的根必须使用锯子锯断。

细根可以使用剪刀剪断,但不得强行拉扯或劈断,尽量保护毛细根。

挖掘带土球的树木必须使用锋利的铁锹,确保不使土球松散,整修土球时必须先扎腰箍。

八)树木运输前必须进行修剪。

修剪可以在挖掘前或后进行,但大树必须在挖掘前修剪掉一部分非必要的枝叶。

修剪的强度必须根据树木的生物学特性和季节不同来确定,以保证原有的姿态。

九)树木装运时必须轻抬、轻卸、轻装、轻放,严禁拖拉,保证土球不破碎,根盘无擦伤、撕裂,不伤干,不折冠。

严禁提拉主干,装卸带土球的树木。

不得损伤竹竿和竹鞭之间的着生点(螺丝钉)和鞭芽。

十)树木种植前必须进行修剪。

修剪包括修剪苗木的根系和树冠,必须剪除劈裂、病虫、过长的根系,确保树木保持原有的自然姿态。

剪口(或锯口)大于2cm的必须进行防腐处理。

行道树的定干高度应在3m左右,香樟可定在2.5m以上。

第一分枝点以下的侧枝必须全部剪除,分枝点以上的枝条可以适当疏剪或短截。

对于高大的落叶乔木,应保留原有树形,适当疏剪,保留主侧枝并在健壮的芽上短截,剪去1/5—1/3的枝条。

常绿针叶树不宜修剪,只修剪病虫枝、枯死枝、生长衰弱枝、过密枝与轮生枝、下垂枝和机械磨损枝。

常绿阔叶树必须保证树形,收缩树冠,正常季节种植时,应疏剪树冠总量的1/3—3/5,保留主骨架,剪去外围枝条,疏稀树冠内膛枝,摘除大部分树叶。

花灌木主要进行老枝的疏剪和短截。

绿篱、球类修剪必须整齐一致,线条挺拔,造型美观,切口平整,园艺效果好。

攀缘和蔓生藤本可以剪去枯死和过长的藤蔓,交错枝、横向生长的枝蔓。

树木种植要遵循“四随”原则,即随挖、随运、随种、随管。

在恶劣天气下,必须采取措施保护树木土球。

裸根苗木必须在当天种植完毕,否则需要进行假植处理。

高大的乔木应种植在经过地形改造的山上部。

在树木定向及排列时,应选择丰满完整、生长好、姿态美的树冠,面朝向主要视线。

孤植树木的冠幅应完整,丛植树木的冠幅应完满面朝向外,并且前低后高。

藤本植物应栽在建筑物或棚架基部,并将枝蔓固定在支架上。

种植深度应保证在土壤下沉后,根茎和地面等高或略高。

竹类应较原来的深度加深5-10cm,四周围紧,培土捣实,勿伤鞭芽。

在填土时,先填到土球深度的2/3,初步覆土夯实,浇足第一次水,待水份渗透后继续填土至地面平行,再浇第二次水,最后再填好种植土。

树木必须垂直种植,使树干或树干重心与地面垂直。

支撑应因树设桩,支撑高度必须控制在树高的1/2.单支撑必须立于盛行风向一面,扎缚必须用软性物垫衬,还必须做到牢固、整齐、美观。

乔木干径在5cm以上的主干和一、二级主枝,必须进行绕杆,绕干的高度视树种不同而不同,必须用草绳或麻片等软性材料密密缠绕,必须做到牢固、整齐、美观。

___定植数量必须符合设计要求,小灌木的数量不得超过或减少5%。

在种植大树或特大树木时,需要进行修剪。

强度控制胸径20cm以上的快长树及15cm以上的慢长树移植前应切根并修剪,落叶树修剪的强度控制在3/5-9/10,常绿树修剪的强度控制在1/3-3/5,针叶树以疏剪、适度回缩树冠为宜,修剪强度控制在1/5-2/5.修剪必须因树、因时、因地、因运输条件等综合考虑,在种植季节移植前进行。
