焦炉大棚项目工程拆除施工方案计划

合集下载

焦化筑炉大棚拆除安全措施

焦化筑炉大棚拆除安全措施

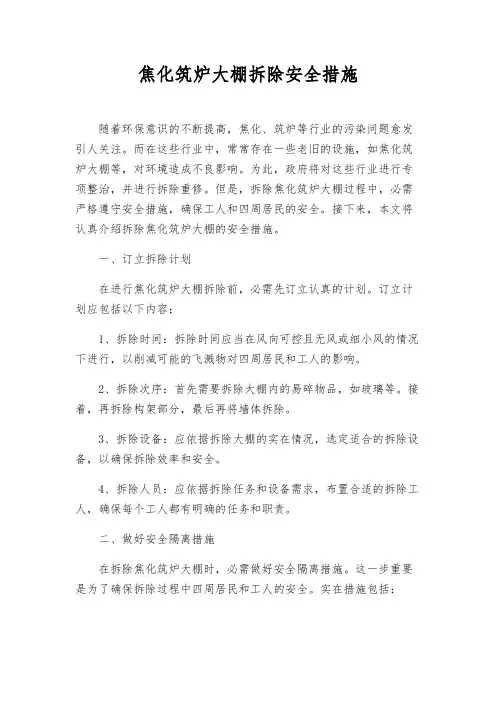

焦化筑炉大棚拆除安全措施随着环保意识的不断提高,焦化、筑炉等行业的污染问题愈发引人关注。

而在这些行业中,常常存在一些老旧的设施,如焦化筑炉大棚等,对环境造成不良影响。

为此,政府将对这些行业进行专项整治,并进行拆除重修。

但是,拆除焦化筑炉大棚过程中,必需严格遵守安全措施,确保工人和四周居民的安全。

接下来,本文将认真介绍拆除焦化筑炉大棚的安全措施。

一、订立拆除计划在进行焦化筑炉大棚拆除前,必需先订立认真的计划。

订立计划应包括以下内容:1、拆除时间:拆除时间应当在风向可控且无风或细小风的情况下进行,以削减可能的飞溅物对四周居民和工人的影响。

2、拆除次序:首先需要拆除大棚内的易碎物品,如玻璃等。

接着,再拆除构架部分,最后再将墙体拆除。

3、拆除设备:应依据拆除大棚的实在情况,选定适合的拆除设备,以确保拆除效率和安全。

4、拆除人员:应依据拆除任务和设备需求,布置合适的拆除工人,确保每个工人都有明确的任务和职责。

二、做好安全隔离措施在拆除焦化筑炉大棚时,必需做好安全隔离措施。

这一步重要是为了确保拆除过程中四周居民和工人的安全。

实在措施包括:1、设置隔离带:在拆除大棚的四周设置隔离带,禁止未经授权的人员进入。

隔离带应当基于拆除的范围来设置,通常拆除范围的四周100米左右即可。

2、使用栏杆:在拆除现场安装栏杆,防止工人和其他人员误闯进入拆除区域。

3、发布警示:在隔离带和栏杆等地方张贴明显的标志,用于提示四周居民和工人不要进入拆除区域,以防止可能的不安全。

三、安全操作技巧在拆除焦化筑炉大棚时,工人必需把握一些安全操作技巧,以确保拆除过程中不会显现意外事故。

实在技巧包括:1、佩戴防护装备:工人应佩戴适当的防护装备,如头盔、手套、保护鞋等,以保护自身安全。

2、用好拆除工具:工人应选用适量的拆除工具,并确保工具的质量良好且使用寿命尚未到期。

3、当心处理易碎物品:在拆除大棚时,应尽量避开碾碎易碎物品,一旦发觉易碎物品时,应慎重处理,以避开可能的不安全。

焦炉大棚拆除安全措施

焦炉大棚拆除安全措施

焦炉大棚拆除安全措施焦炉大棚是一种常见于某些工业与农业园区的独特设施,通常是由一系列互相连通的建筑物所组成的。

这些建筑物的主要功能是种植,生产,以及处理不同种类的作物或生产原料。

然而,由于这些设施使用过程中存在一定的风险,因此在拆除焦炉大棚时必须采取安全措施以避免伤害或其他意外发生。

拆除前的准备工作在拆除焦炉大棚之前,必须先准备好一些必要的材料和设备并为员工进行相关的培训和指导。

以下是一些拆除前的准备工作:材料和设备•手工工具,例如锤子,手锯,钳子等•电动工具,例如电钻,扳手等•安全设备,例如手套, 头盔和护目镜•防护罩•合适的堆放区培训和指导•为员工进行相关工作的培训和指导,包括操作安全、紧急情况应对等方面。

•强调必须按照安全操作规程执行相关工作。

拆除焦炉大棚的安全措施拆除焦炉大棚和其他建筑物的过程中存在许多潜在的危险因素。

因此,必须采取一定的安全措施来避免风险。

施行“观察与分析”的原则在拆除开始之前,需要进行全面的检查、评估以及计划。

这包括检查大棚结构的稳定性,评估工作风险并建立有效的应急方案。

工作计划应该列出每个步骤及其执行方法,以确保所有工作都能在安全的环境下完成。

建立工作区域在拆除工作开始之前,必须清理工作区域,将所有不必要的物品移走,并将工作人员与办公区域分开。

这有助于确保在拆除过程中不会发生妨碍工作或意外摔倒等问题。

施行堆放物料的原则在焦炉大棚解体过程中,会产生大量杂乱的材料和垃圾。

这些材料必须根据规定的方式存储和堆放。

对于危险物品如玻璃和刀片等应进行单独处理,防止损伤工人身体。

确保员工的安全需要全程关注员工的安全工作,给员工配备领先行业的个人防护装备,必要时提供培训和技能指导,在工作过程中需要不断提醒工人注意安全以避免事故发生。

焊接和切割时的安全措施在制造过程中,焊接和切割是不可避免的事情。

因此,在进行这些任务时应该采取安全措施,以避免火灾或其他危险的情况发生。

这些措施包括:•使用防焊衣;•确保专用工具和设备适用于具体工作;•对于活跃的燃气或电气传动设备的安全切断必须采取切断措施。

温室大棚拆除实施方案

温室大棚拆除实施方案

温室大棚拆除实施方案一、前言。

温室大棚是农业生产中常见的一种设施,它在一定程度上可以提高作物的产量和质量。

然而,随着农业技术的不断发展和温室大棚的老化,拆除温室大棚也成为了当前农业生产中的一项重要工作。

为了有效、安全地拆除温室大棚,我们制定了以下实施方案。

二、拆除前的准备工作。

1. 调查评估,首先,需要对待拆除的温室大棚进行全面的调查评估,了解其结构、材料、年限等情况,为后续的拆除工作提供依据。

2. 安全防护,在拆除前,需要做好安全防护工作,确保拆除过程中不会造成人员伤亡和财产损失。

3. 设备准备,准备好拆除所需的工具和设备,包括梯子、手工工具、电动工具等,确保能够顺利进行拆除作业。

三、拆除过程。

1. 清理周边环境,在开始拆除工作前,需要清理周边环境,确保拆除过程中不会受到外界干扰,同时也要确保拆除废料的清理工作。

2. 拆除顶棚,首先,从顶部开始拆除温室大棚的顶棚,可以利用梯子和工具逐步拆除,注意安全防护,防止顶棚坠落造成伤害。

3. 拆除支架,接下来,对温室大棚的支架进行拆除,需要注意支架的结构和连接方式,采取适当的方式进行拆除,确保拆除过程中不会对周围环境和人员造成影响。

4. 清理废料,拆除完成后,需要对拆除废料进行清理,包括废弃的材料和设备等,确保环境整洁。

四、拆除后的处理。

1. 废料处理,拆除完成后,需要对废弃的温室大棚材料进行处理,可以选择回收利用或者进行环保处理,确保不会对环境造成污染。

2. 安全检查,拆除完成后,需要进行安全检查,确保拆除过程中没有留下安全隐患,保障周围环境的安全。

3. 完工验收,最后,进行拆除工作的完工验收,确保拆除工作符合相关标准和要求,达到预期效果。

五、总结。

拆除温室大棚是一项复杂的工作,需要充分的准备和严格的操作,确保工作安全和效果。

本实施方案旨在指导拆除温室大棚的工作,希望能够对相关工作提供参考和帮助。

在实际操作中,需要根据具体情况进行调整和补充,确保拆除工作顺利进行。

焦炉大棚工程拆除施工方案

焦炉大棚工程拆除施工方案

马鞍山钢铁股份有限公司煤焦化5#焦炉大修工程合同号:15ZGME-GZN0470-JH002施工组织设计名称:焦炉大棚工程拆除施工方案类别编号:02编制人:苏晓东编制单位:中国三冶集团有限公司工业炉工程公司编制日期:2016年5月31日施工组织设计审批表(二)注:本表适用于单位工程施工组织设计、临时用电施工组织设计、冬期施工方案的内部审批。

目录1编制依据...................................... 错误!未定义书签。

主要编制依据............................... 错误!未定义书签。

拟采用的主要现行技术标准文件清单........... 错误!未定义书签。

2工程概况...................................... 错误!未定义书签。

项目主要情况............................... 错误!未定义书签。

项目主要施工条件........................... 错误!未定义书签。

3施工安排...................................... 错误!未定义书签。

工程总体施工宏观部署....................... 错误!未定义书签。

项目施工的重点和难点简要分析............... 错误!未定义书签。

项目经理部组织机构......................... 错误!未定义书签。

4施工计划...................................... 错误!未定义书签。

劳动力配置计划......................... 错误!未定义书签。

物资配置计划........................... 错误!未定义书签。

5施工方法及工艺要求............................ 错误!未定义书签。

工程大棚拆除施工方案(3篇)

工程大棚拆除施工方案(3篇)

第1篇一、工程概况本次工程大棚拆除施工位于我国某市某区,拆除对象为现有的一座占地面积约1000平方米的工程大棚。

该大棚主要用于农业科研和种植,由于设施老化、使用年限较长等原因,需进行拆除重建。

本次拆除施工需确保施工安全、环保、高效,不影响周边环境和居民生活。

二、施工准备1. 施工人员:组织一支具有丰富拆除施工经验的施工队伍,包括项目负责人、技术负责人、安全员、拆除工、电工、木工等。

2. 施工机械:准备挖掘机、吊车、切割机、电焊机、运输车辆等施工机械设备。

3. 施工材料:准备拆除所需的工具、材料,如安全带、安全绳、防护眼镜、耳塞、防尘口罩、手套等。

4. 施工方案:编制详细的施工方案,明确施工步骤、安全措施、质量控制要求等。

三、施工步骤1. 拆除前准备:对工程大棚进行全面检查,了解其结构、设备等情况,制定详细的拆除方案。

2. 断电、断水:在拆除施工前,先切断大棚内的电源和水源,确保施工安全。

3. 拆除结构:采用挖掘机、吊车等设备,按照从上到下、从内到外的顺序,逐步拆除大棚的屋面、墙体、柱子等结构。

4. 拆除设备:拆除大棚内的设备,如风机、水泵、照明设备等,确保设备安全。

5. 清理现场:拆除过程中产生的垃圾、废料要及时清理,保持现场整洁。

6. 运输废料:将拆除后的废料装运至指定地点,进行环保处理。

7. 施工验收:拆除施工完成后,进行验收,确保拆除质量符合要求。

四、安全措施1. 人员安全:施工人员必须佩戴安全帽、安全带、防护眼镜、耳塞、防尘口罩、手套等防护用品。

2. 机械安全:施工机械设备必须经过检查、保养,确保运行正常。

3. 环境保护:拆除施工过程中,严格控制粉尘、噪音等污染,确保周边环境不受影响。

4. 应急预案:制定应急预案,确保在发生突发事件时能够迅速应对。

五、质量控制1. 施工质量:严格按照施工方案进行施工,确保拆除质量。

2. 材料质量:选用合格的材料,确保材料质量。

3. 工程进度:合理安排施工进度,确保工程按时完成。

焦炉大棚工程拆除施工方案1

焦炉大棚工程拆除施工方案1

马鞍山钢铁股份有限公司煤焦化5#焦炉大修工程合同号:15ZGME-GZN0470-JH002施工组织设计名称:焦炉大棚工程拆除施工方案类别编号:02编制人:苏晓东编制单位:中国三冶集团有限公司工业炉工程公司编制日期:2016年5月31日施工组织设计审批表(二)注:本表适用于单位工程施工组织设计、临时用电施工组织设计、冬期施工方案的内部审批。

目录1编制依据 (1)1.1 主要编制依据 (1)1.1.1 与工程建设有关的法律、法规和文件; (1)1.1.2 国家现行有关标准和技术经济指标; (1)1.1.3 工程相关方对施工的要求; (1)1.1.4 马鞍山钢铁股份有限公司煤焦化5#焦炉大修工程施工合同; (1)1.1.5 现场条件(机侧有水封槽、焦侧大棚柱子已包裹在焦侧操作台中),工程地质及水文地质、气象等自然条件; (1)1.1.6 与工程有关的资源供应情况(以往的拆除经验和汽车吊的参数表); (1)1.2 拟采用的主要现行技术标准文件清单 (1)1.2.1 《建筑施工高处作业安全技术规范》JGJ80-91 (1)1.2.2 《施工现场临时用电安全技术规程》JGJ46-2005 (1)1.2.3 《钢结构工程施工规范》GB50755-2012 (1)2工程概况 (1)2.1 项目主要情况 (1)2.1.1 项目名称:马鞍山钢铁股份有限公司5#焦炉大修工程 (1)2.1.2 项目性质 (1)2.1.3 地理位置:位于马鞍山钢铁股份有限公司5#焦炉大修工程现场。

(2)2.1.4 建设规模及拆除条件 (2)2.2 项目主要施工条件 (3)2.2.1 项目建设地点气象状况 (3)3施工安排 (4)3.1 工程总体施工宏观部署 (4)3.1.1 工程施工目标 (4)3.2 项目施工的重点和难点简要分析 (5)3.3 项目经理部组织机构 (5) (5)4施工计划 (6)4.1 主要资源配置计划 (6)4.1.1 劳动力配置计划 (6)4.1.2 物资配置计划 (6)QY100H-3 (6)QAY220 (6)5施工方法及工艺要求 (11)5.1.1 主要吊件参数表 (11)序号 (11)名称 (11)吊件重量 (11)作业半径 (11)选用吊车 (11)1 (11)焦侧柱子 (11)3.8t (11)26m (11)QY100H-3 (11)2 (11)焦侧轨道梁 (11)1 t (11)26m (11)QY100H-3 (11)3 (11)机侧柱子组 (11)9 t (11)32m (11)QAY220 (11)4 (11)机侧轨道梁 (11)1t (11)8m (11)25t (11)5 (11)屋架 (11)8.5 t (11)32m (11)QAY220 (11)6 (11)天车 (11)11 t (11)32m (11)QAY220 (11)5.1.2 拆除施工顺序及时间: (11)5.1.3 彩板的拆除 (11)5.1.4 屋面彩板的拆除 (11)5.1.5 屋顶檩条和两侧面连系杆的拆除 (12)5.1.6 屋架的拆除 (13)5.1.7 天吊的拆除: (13)5.1.8 轨道梁的拆除 (13)5.1.9 柱子的拆除 (14)5.1.10 拆除构件的分解与外运 (15)1、吊运下来的构件在一台25t吊车的配合下及时用气割或搬手分解螺栓,不能伤到构件,做到堆放有序,并留有通道。

温室大棚拆除实施方案

温室大棚拆除实施方案

温室大棚拆除实施方案
本方案旨在拆除温室大棚,确保施工过程安全、高效,并最大程度保护大棚内的植物和设备。

下面是具体的实施步骤:
1. 准备工作
a. 确定拆除大棚的时间和地点,并告知相关人员和团队。

b. 在拆除大棚之前,进行必要的检查,确保大棚内的电源和系统已关闭,并清空大棚内的所有植物和设备。

2. 拆除大棚结构
a. 根据大棚的结构类型,准备必要的拆除工具和设备,如锤子、电锯、螺丝刀等。

b. 从大棚的一端开始,逐步拆除大棚的支架、墙壁和顶部结构,确保拆除过程中不会对周围的人员和设备造成伤害。

c. 妥善处理拆除产生的废弃物,包括清理碎片和将金属材料分类回收。

3. 拆除大棚地基
a. 使用挖掘机或手动工具,将大棚地基逐个清除,确保完全去除与大棚相关的所有结构。

b. 定期清理施工区域,确保地面平整,并及时处理废弃物。

4. 清理和回收
a. 清理施工现场,确保没有遗留的材料和垃圾,并妥善处理废弃物。

b. 对可回收的材料进行分类和回收,如钢材、塑料等。

5. 安全检查
a. 进行安全检查,确保拆除工作完成后,场地安全无隐患。

检查包括检查周围的建筑物、设备和电源是否有影响安全的问题。

b. 如发现任何安全隐患,立即采取措施进行修复。

以上是拆除温室大棚的实施方案,希望能够提供参考并确保拆除工作的顺利进行。

请在执行过程中严格按照安全规范进行操作,确保工作人员的安全和项目的顺利推进。

XX焦化筑炉大棚拆除安全措施正式版

XX焦化筑炉大棚拆除安全措施正式版

XX焦化筑炉大棚拆除安全措施正式版一、准备工作1.组织人员:由专业团队负责拆除工作,包括项目经理、工程师、技术人员和施工人员等。

2.编制拆除计划:根据实际情况,编制详细的拆除计划,包括拆除的顺序、方法和安全措施等。

二、安全措施1.安全培训:在拆除工作开始之前,对参与拆除的员工进行安全培训,包括拆除流程、机械设备操作规范和应急处置方法等。

2.人员防护:工作人员必须穿戴符合安全要求的防护服、安全帽、安全鞋等,确保身体受到保护。

3.封锁区域:将拆除区域划定为封锁区域,并设置明显的警示标志,限制非拆除工作人员的进入。

4.施工围栏:在拆除区域设置围栏,确保周围人员和车辆不会误入拆除区域。

5.通风设备:安装通风设备,及时清除拆除现场产生的粉尘和有害气体,确保人员的健康和安全。

6.机械设备检查:在工作之前,对机械设备进行全面检查,确保设备正常运行,防止设备故障导致事故的发生。

7.消防安全:设立消防器材的使用位置,确保在紧急情况下能及时投入使用。

8.安全标识:在拆除现场设置安全标识,包括警示标志、禁止标志和应急救援标志等,提醒人员注意安全。

三、应急预案1.事故报告:对可能发生的事故进行预想,并制定应急预案,确保发生事故时能及时报告并采取措施。

2.应急设备:提前准备好应急设备,包括急救箱、应急灯和应急通讯设备等,以应对突发情况。

3.应急演练:定期组织应急演练,提高员工的应急处理能力和遵守安全规范的意识。

四、环境保护1.周边环境监测:在拆除过程中,定期进行周边空气质量、噪音和振动等环境因素的监测,确保不对周边环境造成污染和影响。

2.废物处理:对拆除产生的废物进行分类、储存和处理,确保废物得到妥善处理,减少环境污染。

以上是XX焦化筑炉大棚拆除的安全措施正式版,通过实施这些安全措施,能够有效保障拆除工作的顺利进行,保护人员的安全和环境的保护。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

马鞍山钢铁股份有限公司煤焦化5#焦炉大修工程合同号:15ZGME-GZN0470-JH002施工组织设计名称:焦炉大棚工程拆除施工方案类别编号:02编制人:苏晓东编制单位:中国三冶集团有限公司工业炉工程公司编制日期:2016年5月31日施工组织设计审批表(二)注:本表适用于单位工程施工组织设计、临时用电施工组织设计、冬期施工方案的内部审批。

目录1编制依据 (1)1.1 主要编制依据 (1)1.2 拟采用的主要现行技术标准文件清单 (1)2工程概况 (1)2.1 项目主要情况 (1)2.2 项目主要施工条件 (3)3施工安排 (5)3.1 工程总体施工宏观部署 (5)3.2 项目施工的重点和难点简要分析 (5)3.3 项目经理部组织机构 (6)4施工计划 (6)4.1.1 劳动力配置计划 (6)4.1.2 物资配置计划 (7)5施工方法及工艺要求 (11)5.1.1 主要吊件参数表 (11)5.1.2 拆除施工顺序及时间: (11)5.1.3 彩板的拆除 (11)5.1.4 屋面彩板的拆除 (11)5.1.5 屋顶檩条和两侧面连系杆的拆除 (12)5.1.6 屋架的拆除 (13)5.1.7 天吊的拆除: (13)5.1.8 轨道梁的拆除 (14)5.1.9 柱子的拆除 (14)5.1.10 拆除构件的分解与外运 (15)5.1.11 柱脚混凝土拆除 (16)6安全环保措施 (16)7措施附图 (20)8马钢5#焦炉大棚拆除施工进度计划表 (22)1编制依据1.1主要编制依据1.1.1与工程建设有关的法律、法规和文件;1.1.2国家现行有关标准和技术经济指标;1.1.3工程相关方对施工的要求;1.1.4马鞍山钢铁股份有限公司煤焦化5#焦炉大修工程施工合同;1.1.5现场条件(机侧有水封槽、焦侧大棚柱子已包裹在焦侧操作台中),工程地质及水文地质、气象等自然条件;1.1.6与工程有关的资源供应情况(以往的拆除经验和汽车吊的参数表);1.2拟采用的主要现行技术标准文件清单1.2.1《建筑施工高处作业安全技术规范》JGJ80-911.2.2《施工现场临时用电安全技术规程》JGJ46-20051.2.3《钢结构工程施工规范》GB50755-20122工程概况2.1项目主要情况2.1.1项目名称:马鞍山钢铁股份有限公司5#焦炉大修工程2.1.2项目性质本项目为马鞍山钢铁股份有限公司5#焦炉大修工程中用于焦炉砌筑用大棚的安装及拆除工程,作为焦炉砌筑中一项措施,属于临时性设施,作用在于使焦炉在施工过程中一直处于大棚内,且能有效的保证上料效率,当焦炉施工完毕后需要进行拆除。

2.1.3地理位置:位于马鞍山钢铁股份有限公司5#焦炉大修工程现场。

2.1.4建设规模及拆除条件焦炉大棚采用轻型钢结构形式,跨度为27.5m,(檐口)高度22.2m(另:大棚基础比推焦车内外轨道间地平砼高1.2 m),设置2台10t天车。

大棚为临时性结构,即在焦炉砌筑和铁件安装时使用,待烘炉炉温达250℃和炉顶看火孔压力转正压时拆除,拆除前机焦两侧现场要清理干净,具备站吊车的条件;由于5#焦炉机侧有已安装好的4 m高的水封槽,吊车要占到马路上用QAY220吊车拆除成组的屋架及机侧柱子;5#炉焦侧柱子已包裹在焦侧操作台内,只有对柱子周围的临时加固措施及临时平台作适当处理后才能单根由焦侧除尘管道支架及焦台大沟外的QY100H-3汽车吊拆除。

2.2项目主要施工条件2.2.1项目建设地点气象状况厂区自然条件:安徽省马鞍山市气象条件(1) 气温:年平均气温 15.9°C最热月平均气温 30.7°C最冷月平均气温 -1°C极端最高气温 41.1°C极端最低气温 -13.7°C(2)湿度:最热月相对湿度 85.5%最冷月相对湿度 64.5%(3)雨量:年最大降雨量 1919.7mm 一月最大降雨量 642.1mm一日最大降雨量 254.6mm一小时最大降雨量 55.2mm十分钟最大降雨量 28mm (4)风:平均风速 3.3m/s夏季平均风速 2.8m/s冬季平均风速 2.65m/s全年主导风向及频率 E14.SE10最热月主导风向及频率 E13.SE11 (5)雪和冻土深度:最大积雪深度 29 cm基本雪压 392 Pa最大冻土深度 9 cm(6)大气压:冬季大气压力 102.42 kPa夏季大气压力 100.32 kPa3施工安排3.1工程总体施工宏观部署3.1.1工程施工目标●进度目标:拆除工期:2016年6月11日开始,15天内完成主体拆除;焦侧大棚基础钢结构及机侧大棚基础砼在之后的4天内拆除完成。

●安全目标:无任何安全事故3.2项目施工的重点和难点简要分析本工程为大修拆除工程,周围焦炉进行生产,施工场地狭窄;拆除焦侧彩板、檩条、柱子时,要与炼焦分厂沟通,5#焦炉区域的熄焦车、拦焦车滑触线要停电、5线火车道要停止火车的运行,保证拆除安全。

做好拆除时的防护及监护工作,拆除区域不能有人,操作要精细防止坠物,做好烘炉管道和热电偶的保护。

焦侧大棚柱子已包裹在焦侧操作台中,要增加人员及工具进行柱子的扶正工作,防止与操作台发生碰撞,发生危险。

3.3项目经理部组织机构4施工计划4.1主要资源配置计划4.1.1劳动力配置计划4.1.2物资配置计划备注:吊车的选用经查表选用QY100H-3以及 QAY220进行,性能表如下5施工方法及工艺要求5.1.1主要吊件参数表5.1.2拆除施工顺序及时间:大山彩板檩条及侧面彩板拆除(5天)→屋顶彩板及侧面檩条拆除(3天)→屋顶檩条隔一空间隔拆除(2天)→(用25t吊车)机侧隔一空间隔拆除轨道梁及梯子(1天)→(QAY220吊车在机侧)屋架拆除→天吊拆除→机侧柱子(3天)→(QY100H-3汽车吊在焦侧焦台大沟外)拆除焦侧柱子轨道梁拆除(1天)→结构件地面分解及时运离现场→机侧砼大棚基础地面上部分拆除及地平处理、焦侧钢结构大棚基础气割拆除及外运(4天)5.1.3彩板的拆除彩板采用保护性拆除,拆除彩板时先拆除屋面彩板。

5.1.4屋面彩板的拆除拆除时应从依次拆除,先拆除焦侧,拆除时在顶部安排8个人,分两组,其中2个人采用电钻将螺丝拧去,另2人负责将松动的彩板拿起,放在准备下吊的一组屋架上,两空的彩板放在一组屋架,共六组,用8#线固定在屋架的檩条上,在屋架顶部设置安全绳,安全带高挂低用。

拆除彩板后然后拆除侧立面彩板,拆除时从南侧向北侧开始拆除,在大棚的侧立面连系杆上从上至下依次站立三个人,每人一把手枪钻,最上面一人负责在上端系一个一吨的可移动滑轮,滑轮内穿过一根带钩子的绳子,该绳子前面的钩子在松动彩钢板螺丝前钩住彩板的顶部,钩住后下面的工作人员将绳子拉紧,此时连系杆上面的三个人用电钻将螺丝依次松开,使彩板脱离大棚墙面,下面的工作人员拉动绳子轻轻将彩板送到地面,由下面的人员接住,然后再拆除下一张彩板。

松动彩板的工作人员在螺丝松动后立即移到下一张彩板的后面,防止彩板划伤。

重复以上动作将立面彩板全部拆除,作业时螺丝要装入工具包内,不要向下扔。

5.1.5屋顶檩条和两侧面连系杆的拆除1.本大棚檩条和两侧面连系杆采用10#槽钢制作,该槽钢两端部采用螺丝和屋架顶部及柱子的侧面连在一起,拆除时先拆除屋架上部檩条,然后拆除柱子上连系杆。

2.屋架檩条的拆除;拆除时先从南侧向北侧按拆除屋架檩条时每两空拆除一空,将拆除下来的檩条用棕绳系到炉顶上,下面垫上木方,码放整齐便于用大吊吊装。

3.两侧墙连系杆的拆除:屋架顶部檩条拆除完成后,再拆除侧面连系杆,拆除顺序是先拆除柱子上部后拆除下部的槽钢,拆除时每个柱子顶部上去1 人,先在柱子顶部设1个滑轮,该滑轮的作用是吊装连系杆用。

作业时首先将安全带挂在柱子的固定件上,然后将绳子固定在槽钢两端部,再用气割或板手将螺丝去掉,使槽钢脱离柱子,确认无误后向地面人员发信号,地面人员拉动绳子将槽钢送到地面,依次重复以上作业顺序,将墙的连系杆完全拆除。

5.1.6屋架的拆除拆除顺序:从北向南依次拆除吊车采用QY220汽车起重机施工时吊车位于机侧,稳好吊臂带钢绳伸到屋架梁的上部3米左右,然后顺着两侧大棚4根柱子各上去1名作业人员,该作业人员先到待拆除的屋架上部,将钢绳固定在屋架的两侧三分之一吊点处,固定好后,指挥吊车对屋架微微用力,将钢绳拉紧后停止。

作业人员到柱子的顶部,系好安全带后,用板手或气割将固定屋架的螺丝拆除,使屋架完全脱离柱子,最后作业人员在吊车梁上躲避,指挥人员指挥吊车将屋架吊到地面,立即分解,用拖车运走。

重复以上程序,拆除屋架5.1.7天吊的拆除:在拆除屋架彩板前,将天吊移至大棚北侧并切断电源,将天吊临时固定在北部。

拆除时采用QY220汽车起重机立在机侧北部,起重机带钢绳伸臂到吊车梁的上方,工作人员顺着大棚的柱子到吊车梁的上部,将钢绳穿入吊车梁的吊将孔内,钢绳固定好后,工作人员立即下到地面安全地区,最后由吊车指挥人员指挥吊车将天吊送至地面(在拆除完2组屋架时进行此项工作),立即分解,用拖车运走。

5.1.8轨道梁的拆除轨道梁位于机、侧两侧20米高的柱子牛腿处,平行布置,两柱子间一个轨道梁,各个轨道梁间首尾用螺丝相连。

拆除机侧:采用QY25汽车吊立在机侧,起重机吊臂带绳伸到轨道梁的上方,然后上去两名操作人员将钢绳固定在轨道梁的中部,调整吊车角度,将绳子拉紧,此时工作人员去轨道梁的两侧将固定轨道梁的螺丝拧下,使轨道梁脱离柱子,螺丝拧下后,工作人员快速移到安全地区,地面吊车指挥人员指挥吊车将轨道梁吊下。

拆除焦侧:采用QY220汽车吊立在机侧,拆除方法同机侧,从焦侧吊运到机侧时要注意起吊的高度,防止与焦侧除尘管道及机侧集气管道的碰撞,做好成品保护。

5.1.9柱子的拆除钢结构柱子位于机、焦两侧,全高22.2米机侧:吊装时采用QY220汽车起重机立在机侧柱子外部,吊臂带绳伸入到柱子的顶部上方,此时从柱子下部顺柱子上2名工作人员,先将钢绳固定在待吊装的柱的㎜子上部,吊车微用力,使绳子拉紧但不起吊,然后2名工作人员到柱子底部螺栓,采用气割将相连螺丝割断,确认与下部分开后,吊车指挥人员指挥吊车将两根柱及轨道梁檩条等整体吊至地面,分解,采用拖车运走。

重复上述程序,将柱子吊完。

从机侧吊运时要注意起吊的高度及位置,防止与机侧水封槽的碰撞,做好成品保护。

焦侧:在焦台大沟外马路上占QY100H-3汽车吊进行拆除,由于大棚柱子已包裹到焦侧操作台中,大棚柱子与拦焦车轨道钢梁只有80~90㎜的间隙,而柱子上的檩条托板宽度为100㎜,此处拆除时注意避免柱子碰撞操作台梁等已安装完的构件。

施工前,对操作台临时钢板进行处理,确保出口尺寸能够满足吊出大棚柱子的要求;关注气候变化,选择风力较小时进行拆除。
