前期报建所需资料
报建流程及所需资料

报建流程及所需资料一、报建流程1.立项阶段:确定项目目标、规模、预算和资源需求,编制项目的项目可行性报告。
2.设计阶段:确定项目的设计方案和施工方案,编制项目的设计文件,包括项目设计图纸、施工图纸等。
3.批准阶段:向相关部门提交项目报建申请,包括土地使用申请、建设项目环境影响评价报告等。
4.审批阶段:相关部门对项目报建资料进行审查,进行项目可行性、安全性等方面的评估,最终决定是否批准该项目。
5.筹建阶段:根据审批结果,开始进行项目的筹建工作,包括招标、选址、施工准备等。
6.施工阶段:根据施工方案,进行项目的实际施工工作,包括建筑和设备安装等。
7.竣工验收阶段:完成项目的施工工作后,进行项目的竣工验收,包括对项目的质量、安全等方面进行检查和评估。
8.运营阶段:项目验收通过后,正式投入运营,相关部门对项目进行监管和管理。
二、所需资料1.项目可行性报告:包括项目的目标、可行性分析、市场前景、投资规模和资金筹集等内容。
2.土地使用申请:包括项目的土地需求、土地使用方式和土地使用年限等信息。
3.建设项目环境影响评价报告:对项目可能产生的环境影响进行评估和预测,包括大气、水质、土壤等方面。
4.设计文件:包括建筑设计图纸、施工图纸、设备安装图纸等。
5.招标文件:包括招标公告、招标文件、投标文件等,用于进行施工和设备采购等工作的招标。
6.施工准备文件:包括施工计划、安全防护措施、施工组织设计等,用于指导施工过程。
7.竣工验收文件:包括竣工报告、验收报告、竣工图纸等,用于证明项目的完工和质量达到要求。
8.运营管理文件:包括运营计划、运营报告、运营管理制度等,用于规范项目的运营和管理。
以上是一般报建流程及所需资料的简要介绍,具体流程和所需资料可能会因不同的项目和地区而有所差异。
在报建过程中,应严格按照相关规定和要求进行操作,确保项目能够合法、安全、高效地进行。
建设工程报建流程及所需资料

建设工程报建流程及所需资料一、建设工程报建流程1.立项阶段:确定项目需求、编制项目建议书,并进行相关的技术、经济、法律等方面的论证,获得批准立项。
2.设计阶段:编制项目可行性研究报告,确定项目方案,进行初步设计,包括建筑设计、结构设计、供排水设计、电气设计等。
设计文件需要进行审查,获得相关部门的审批。
3.资金筹措阶段:根据项目的规模和投资额度,编制项目投资估算,并进行融资计划的编制,包括申请贷款、引入股东、政府补贴等。
4.环境评估阶段:进行环境影响评价,评估项目对周边环境的影响,并提出相应的环境保护措施。
5.土地使用登记阶段:申请项目用地,进行土地使用审批及登记手续,确保项目用地的合法使用。
6.审批阶段:将项目的相关设计文件、招投标文件、环境评估报告等提交给相关审批部门进行审批,包括规划部门、建设主管部门、环保部门等。
7.招投标阶段:按照相关法规和项目需求,进行招标文件的编制,发布招标公告,并进行供应商的资格审查、投标评标,最终确定中标单位。
8.合同签订阶段:与中标单位签订施工合同,明确工程的施工期限、质量、款项支付等相关事项。
9.施工阶段:按照合同的要求,进行建设工程的施工,包括基础设施建设、主体结构建设、装修等工程环节。
10.完竣交付阶段:在工程竣工后,经过竣工验收合格后,完成相关交付手续,包括交付验收报告、工程竣工验收备案等。
11.报验阶段:根据相关规定,将竣工验收合格的建设工程进行报验,并进行相关备案手续。
二、建设工程报建所需资料1.建设工程项目可行性研究报告:对项目的技术、经济、法律等方面进行论证,包括项目的投资估算、技术可行性、市场需求、社会效益等。
2.建筑设计文件:包括建筑设计图纸、结构设计图纸、供排水设计图纸、电气设计图纸等。
3.环境影响评估报告:对项目的环境影响进行评估和预测,包括项目工程对水质、大气、噪音等的影响,以及相应的环境保护措施。
4.土地使用证明:项目用地的合法使用证明文件,包括土地使用权证、土地批准文件等。
报建流程和所需要资料

报建流程和所需要资料报建流程是指在进行建筑工程时,需要向相关部门提交申请,经过审核批准后方可进行施工的一系列程序。
报建流程的繁琐程度和所需资料的多少,直接影响着建筑工程的顺利进行。
下面将介绍一般建筑工程报建流程和所需资料。
首先,报建流程一般分为规划许可证申请、施工许可证申请和竣工验收三个阶段。
在规划许可证申请阶段,需要提交土地证、规划设计图纸、用地规划许可证等相关资料;在施工许可证申请阶段,需要提交建设工程规划许可证、施工图纸、拟施工单位资质证书等相关资料;在竣工验收阶段,需要提交工程竣工验收申请表、竣工图纸、竣工验收报告等相关资料。
这些资料的准备和提交是报建流程中必不可少的一部分。
其次,所需资料的准备需要根据具体的建筑工程性质和规模来确定。
一般来说,建筑工程所需的资料包括但不限于土地证、规划设计图纸、用地规划许可证、建设工程规划许可证、施工图纸、拟施工单位资质证书、工程竣工验收申请表、竣工图纸、竣工验收报告等。
这些资料的准备需要提前进行规划和整理,确保齐全和准确。
最后,建筑工程报建流程和所需资料的准备工作需要严格按照相关法律法规和规定进行。
在整个报建流程中,需要与相关部门进行充分沟通,及时了解最新的政策和规定,确保提交的资料符合要求,以免耽误工程进度。
同时,也需要对资料进行认真审核和整理,确保准确无误,避免因资料不全或不准确而导致的审批延误。
总之,建筑工程的报建流程和所需资料的准备工作至关重要,直接关系到工程的顺利进行和最终的验收。
只有严格按照规定办理报建手续,准备齐全准确的资料,才能确保建筑工程的顺利进行,保障工程质量和安全。
希望各位建筑工程从业者能够严格遵守相关规定,做好报建流程和资料准备工作,为建筑工程的顺利进行和最终的验收做出应有的贡献。
建设工程前期手续所需资料

建设工程前期手续所需资料第一篇:建设工程前期手续所需资料建设工程前期手续所需资料一、项目建议书1.项目建设背景资料 2.建设单位概况3.建设项目规模、投资情况4.土地大致方位及面积5.项目资金来源 6.项目建设进度计划 7.法人代码证二、选址意见书 1.申请表2.发改委批文 3.地形图4.控制性详规 5.土地意向书 6.总平面布置图三、土地预审 1.申请表2.发改委批文 3.征询意见表 4.用地平面图 5.选址意见书四、建设用地规划许可证 1.申请表2.发改委批文 3.选址意见书 4.地形图 5.测量报告五、测量定界 1.土地预审报告 2.申请表 3.可研批复 4.用地平面图 5.征询意见表6.划示队界、村界红线地籍图六、用地批准书 1.申请表 2.土地批文3.征地补偿安置、征地费包干意见 4.社保部门证明七、可行性研究报告 1.项目建议书批复 2.建设单位概况 3.项目背景资料 4.土地征用协议 5.资金来源证明 6.设计方案图 7.选址意见书 8.环评报告批复 9.项目投资概算表八、项目报建 1.报建表2.可研报告批复 3.法人代码证 4.资金证明九、方案报批 1.申请表2.可研报告批复3.土地测绘报告4.选址意见书5.地形图6.建筑图7.分层面积表 8.环评批复9.卫生、民防、绿化、消防等审核意见 10.电子地形图十、扩初设计评审 1.设计文本 2.设计概算3.配套部门征询意见十一、办理规划许可证 1.申请表2.列入年度投资计划批复 3.用地批准书 4.方案批复5.用地规划许可证 6.地形图 7.总平面图 8.建筑图9.分层面积表10.卫生、民防、绿化、消防、交通等审核意见 11.审图证书12.日照分析报告 13.土地测绘报告 14.电子地形图 15.概算汇总表十二、办理施工许可证1.报建卡、报建表2.初步设计批复3.总平面图4.资金落实证明5.施工企业有关资料6.施工合同7.中标通知书8.盖审图章的施工图第二篇:工程招标所需前期资料招标所需前期资料:发改委立项批复招标方式批复项目可研批复概算批复清单,图纸电子版本招标代理合同银行资信证明招标一、制定发布招标公告与招标文件1、招标公告格式2、招标文件内容格式3、发布时间4、发布渠道二、招标文件的澄清与答疑1、提交疑问(1)时间截点提交投标文件截止前十天(2)提交方式2、答疑(1)时间截点提交投标文件截止前七天(2)提交方式投标一、投标文件提交1、提交内容,规定2、时间地点二、投标保证金的缴纳1、金额2、时间:开标一、开标时间地点二、开标一、招标业务来源:1、公开必选2、抽签选取二、招标资格与备案:定立招投标委托代理合同,按照规定向建设行政主管部门备案三、确定招标方式资格前审答疑有书面形式和答疑会两种评委会评标符合性鉴定、技术标评审、商务标评审、资格审查(后审)评标过程中的澄清和答疑-对评标委员会的澄清内容进行书面澄清答复或者答辩招标投标情况书面报告及备案编写招投标书面情况报告,确定中标人15日内向建设行政主管部门备案备案内容:发出中标通知书签署合同中标通知书发出之日30日内订立合同后7日内,将合同报住房和建设行政主管部门或其委托的监管机构备案第三篇:项目建设前期所需手续项目建设前期所需手续一、选址,用地二、批文三、《建设工程规划许可证》报送资料(一)建筑工程项目1.建设工程项目规划许可申请;2.《建设项目选址意见书》、《建设用地规划许可证》复印件及建设工程规划批前公示结果;3.有关部门批准、核准、备案文件;4.《国有土地使用权属证》复印件;5.市规划设计评审中心出具的《建设工程设计方案技术审查报告》;6.审定的建筑设计方案图(设计说明、总平面图、各层平面图、立面图、剖面图,设计说明中需包含分层面积表;附dwg格式电子版文件);7.审定的效果图(A4相纸打印一式四份,附jpg格式电子版文件)。
建设工程前期手续所需资料

建设工程前期手续所需资料1.用地规划许可证:建设工程需要用地,必须先取得用地规划许可证。
这个许可证是建设工程必备的前期手续之一,需要向当地的城乡规划部门申请办理。
2.建设项目规划许可证/建设工程规划许可证:根据建筑工程规划法的要求,对于建设项目,必须先进行规划设计,并取得相关规划许可证。
这个许可证是建设工程前期手续的重要部分,需要向当地的城乡规划部门申请办理。
3.建设工程规划设计文件:建设工程规划设计文件是指施工前需要进行的设计,包括平面图、立面图、施工图等,这些设计文件需要由符合国家要求的规划设计单位出具,以满足建设工程实施的要求。
4.基础设施验收合格证明:在进行建设工程之前,需要验收相关基础设施建设的合格性。
这包括道路、排水系统、供电系统、通讯设施等基础设施的验收,要取得相关证明才能开始建设工程。
5.环境影响评价报告:根据国家相关法律法规的规定,建设工程施工前需要进行环境影响评价,并编制环境影响评价报告。
这个报告需要通过专业机构进行评估,核准后才能继续进行后续的建设工作。
6.施工组织设计方案:施工组织设计方案是施工前的重要准备工作,它包括施工工艺、施工方法、作业组织、安全防护等内容。
施工组织设计方案需要由专业的施工单位编制,并经施工单位审核、批准后方可执行。
7.施工许可证:取得建设工程施工许可证是进行施工前的必要手续。
这需要向当地的建设主管部门申请,并提供相关资料,包括施工图纸、技术文件、资质证明等。
8.工程项目开工报告:在进行建设工程时,需要提前向相关主管部门提交工程项目开工报告。
这个报告需要包括工程项目的整体情况、工期计划、安全措施等内容,以获得相关主管部门的批准。
9.工程质量监督验收资料:建设工程完成后,需要进行工程质量监督验收。
这包括工程验收报告、质量检查记录、检测报告等。
只有通过质量监督验收,并取得验收合格证书,工程才能正式交付使用。
总之,建设工程前期手续所需的资料包括用地规划许可证、建设项目规划许可证、建设工程规划设计文件、基础设施验收合格证明、环境影响评价报告、施工组织设计方案、施工许可证、工程项目开工报告、工程质量监督验收资料等。

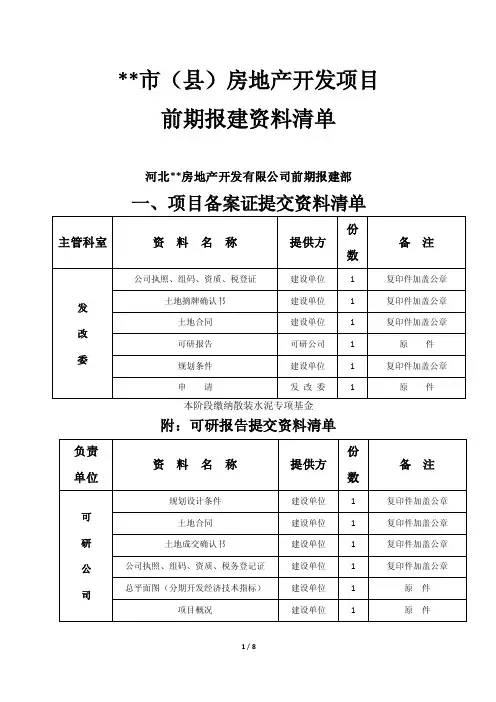

前期报建资料清单

主管科室
发 改 委
负责 单位
可 研 公 司
河北**房地产开发有限公司前期报建部
一、项目备案证提交资料清单
资料名称
份 提供方
数
公司执照、组码、资质、税登证
建设单位
1
土地摘牌确认书
建设单位
1
土地合同
建设单位
1
可研报告
可研公司
1
规划条件
建设单位
1
申请
发改委
1
本阶段缴纳散装水泥专项基金
建设单位出 1
复印件
24
城市基础设施配套费收据
建设单位 1
原件
25
设计合同
建设单位 1
复印件
五、商品房预售许可证资料清单
主管科室
资料名称
份
提供方 数
备注
产权科
市场 管理科
商品房预售许可申请表 授权委托书 预售项目简介
开发企业执照、组码、资质 河北省固定资产投资项目核准证
土地证复印件; 用地规划、工程规划、工程施工许可 开发企业与银行签订的预售款监管协议
备注
土地证/出让协议
建设单位
1
复印件加盖公章
环
规划条件
建设单位
1
复印件加盖公章
评
备案证
建设单位
1
复印件加盖公章
公
旧城改造协议
建设单位
1
复印件加盖公章
司
搬迁安置方案
建设单位
1
复印件加盖公章
总平图(分期开发需注明当期范围)
建设单位
1
原件
2/8
三、建设工程规划许可证资料清单
建设工程报建流程及需要资料

建设工程报建流程及需要资料随着社会的发展,建设工程在经济、社会发展中占据着越来越重要的地位,而报建流程是一个非常重要的环节,在建设工程项目的前期,报建过程成为了关键所在。
本文将介绍建设工程报建流程及需要资料。
报建流程前期准备在报建流程的前期,业主或者项目开发商首先需要进行一些准备工作,包括以下几个步骤:1.项目立项2.地勘、测绘、评估等相关文件的准备3.规划许可证或土地出让合同等文件的准备审查前期准备文件提交前期准备文件后,建设工程所在地的环保局、规划局、质量监督局、房地产开发商协会或房地产商会等部门会对文件进行审查。
申请报建审查环节通过后,申请方需要携带相关材料(如工程设计概算、用地证等资料)到当地建设工程管理部门进行报建。
报建审批报建审批包括了设计图审和工程施工许可审批两个阶段。
设计图审由建设工程管理部门进行;工程施工许可审批由施工单位所在地的市政府、建设工程管理部门等组成的审批部门进行。
建设工程施工许可建设工程施工许可的审批需经过多个部门的反复审核,包括了当地的建设工程管理部门、环保部门、质量监督部门等部门的审批和验收后,最终才能颁发建设工程施工许可证。
需要的资料在进行建设工程报建时,需要准备一些资料以保证能够顺利的进行报建流程。
这些资料包括:1.项目立项报告:包括项目概述、可行性研究和初步设计等资料。
2.土地证或土地使用证。
3.用地规划许可证或土地使用权证。
4.工程建议书:包括项目建设可行性研究报告、项目设定、项目投资计划等资料。
5.施工总图纸及施工蓝图。
6.勘察报告:包括地勘设计、地质勘探表、勘察报告等资料。
7.设计基础文件:包括建筑设计文件、环境影响评估文件等资料。
8.工程风险评估:包括风险评估表、风险控制计划等资料。
乍看之下文件很多,实际上都是项目所需资料,建立清单并逐一整理,会让报建更加顺利。
结论建设工程报建的流程及所需资料是一个非常重要且繁琐的过程。
在实际操作过程中,要充分准备相关文件。
报规报建所需资料清单

报规报建所需资料清单
完整,报规报建所需的资料清单如下:
一、申报规划设计的资料
1、项目申报书,可以是规划设计的需求书;
2、项目基本概况,包括地理位置、项目性质、项目规模、项目可行性分析等;
3、地形地貌图,包括常规测量及地理调查的成果,需要提供1:1000、1:2000的图件;
4、建设用地范围及性质图;
5、现状规划的图件,包括总规、分区规划、建设用地规划等;
6、自然资源调查结果,包括水资源、矿产资源、植被资源等;
7、技术性文件,包括若干项目必要的技术性文件,如容积率计算表等;
二、建设项目的资料
1、宗地土地证明文件;
2、建设用地的拆迁安置补偿方案;
3、项目可行性报告,要求在技术经济、经济效益、社会效益、环境保护等方面进行论证;
4、项目计划实施方案,要求编制项目实施过程中的规划、设计、施工、监测等具体的技术措施;
5、施工方案,要求编制施工过程中的具体技术措施;
6、项目环境影响评价报告;
7、竣工验收报告;
三、社会公共服务设施建设的资料
1、社会公共服务设施的用途、建设内容、规模、技术参数等;
2、有关管理部门的批复文件;。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
6、《建筑工程安全监督备案登记表》一式四份并签章;《施工现场地下管线资料交接材料证明表》一式四份并签章;《成都市建设工程施工现场开工安全生产条件自查表》一份并签章;中标企业项目负责人经建设行政主管部门安全生产能力考核合格的证明材料;中标企业专职安全管理人员的《安全生产考核合格证书》及安全员一寸彩照一张;
7、安全文明施工措施费支付支付凭证(查银行进账单原件收复印件,合同中有约定的除外)
8、综合社会保险缴费确认函(由成都市社保局出具);
9、《建筑工程施工许可申请表》(建设项目业主单位盖章、法定代表人签章);
10、用地批准手续(国土证或出让合同或土地划拨决定书)(查原件收复印件);
9、《建设工程规划许可证》及附件(盖骑缝章的总平面图)(查原件收复印件);
3、计划批准文件(限政府投资项目);
4、土地权属文件;
已完成
4
设计方案审查
1、建设工程设计方案送审单1份;
2、建设工程设计方案总平面图(1:500或1:1000)5份;
3、建设工程设计方案2套(含平、立、剖面图);
4、日照分析综合计算图(1:500或1:1000)2份;
5、规划条件中要求报送效果图,方案中应含A3幅面效果图2份;
15、建设项目报建费交费核缴单(收原件);
16、工程项目基本情况表;外地施工企业入蓉备案表(外地施工企业需填报)。
1、《成都市建筑工程和市政基础设施工程质量监督备案表》、《建筑工程安全监督备案登记表》、《建筑工程施工许可申请表》、工程项目基本情况表需业主盖章;
2、建设(监理)单位确定的工程质量检测见证取样送检人员授权书;
4、其它需要说明的文件、图纸等。
《建设项目选址意见书》申请表需业主盖章
已完成
3
规划条件、建设用地规划许可
1、规划条件、《建设用地规划许可证》(建筑类)申请表1份;
2、测绘单位出具的用地界址测绘成果1套;
3、计划批准文件(限政府投资项目)1份;
4、土地权属文件(复印件)1份;
5、用地红线图(1:50(1份);地下室各专业施工图(1份)。
(六)市水务局:水施总平面图(1份)。
(七)市安监局:建施总平面图(1份);建设项目安全设施设计专篇(1份)。
(八)市气象局:设计说明(1份);电施防雷设计图(1份)。
(九)市广电局:设计说明(1份);电施有线电视设计图(1份,非住宅项目不报)。
6、涉及危险化学品、烟花爆竹的建设项目须提供:
(1)建设项目安全条件论证报告5份;
(2)建设项目设立安全评价报告5份;
(3)工商行政管理部门颁发的企业法人营业执照或企业名称预先核准通知;
7、其它需要说明的图纸、文件等。
1、规划条件、《建设用地规划许可证》(建筑类)申请表需业主盖章;
2测绘单位出具的用地界址测绘成果;
驷马桥金融城工程前期报建所需资料表
序号
报建项目
所需资料
需业主提供资料
备注
1
企业投资项目核准
1、项目申请报告(应由具备相应工程咨询资格的机构编制);
2、当年年检的业主营业执照或事业单位法人证书、组织机构代码证;
3、城市规划行政主管部门出具的项目规划意见;
4、国土资源行政主管部门出具的项目用地意见;
5、环境保护行政主管部门出具的项目用地意见;
6、设计概(预)算书;
7、市环保局环境影响报告书批复(市发改委实行备案制项目提供)
(二)市规划局:建施总平面图(1份);建施平、立、剖面图(1份)。
(三)市消防支队:各专业施工图(各1份,包括建施总平面图、水施总平面图)。
(四)市卫生局:建施总平面图(1份);建施图(1份,纯住宅项目不报);水施总平面图(1份);水施生活饮用水二次贮水设施及水泵房平面图(1份);通风专业施工图(1份)。
2、非国家投资项目招标报告;免予招标报告;省转、区转、军转项目工程招标报告;省属、区属建设行政主管部门备案通知书和军队招标备案通知书;国家投资项目招投标监督意见书;
3、项目审批部门的项目批准文件复印件(立项批复、招标核准表);
4、中标人或承包人(或分包企业)的资质证书、安全生产许可证(查原件、收2份复印件);注册建造师证和总监理工程师岗位证书(押原件,收2份复印件,交1张1寸照片)及总监理工程师任命书;
6
施工图审查
(一)市建委:
1、由申请人填写符合申请条件的工程项目设计概要表;
2、工程项目基本信息表(同时收电子文档);
3、户型统计表;
4、经市规划局批准的方案总平面图(2份)、规划设计条件通知书及公建配套设施相关行业标准(由相关行业部门出具);
5、经施工图审查机构审查合格的建筑专业总平面、平、立、剖面图(1份),外立面设计说明及效果图(1份,不属成建委发[2006]257号文要求范围内的建筑不报送),全套施工图设计文件、外立面效果图及地勘报告电子文件(1份,刻录光盘);
3、用地批准手续(国土证或出让合同或土地划拨决定书)原件;
4、《建设工程规划许可证》原件;
5、安全文明施工措施费支付凭证原件;
6、银行出具的到位资金证明(收原件,工期不足1年,资金不得少于50%;工期超过1年,资金不得少于30%);
7、建设与施工单位民工工资担保手续原件;
8、建设项目报建费交费核缴单;
9、建设单位预付的工程备料款进账单原件。
6、法律、法规和规章制度规定的其他材料。
当年年检的业主营业执照或事业单位法人证书、组织机构代码证
已完成
2
项目选址许可
1、《建设项目选址意见书》申请表1份;
2、以划拨方式提供国有土地使用权的土地证明文件1份;
3、1:500(或1:1000)地形图1份,其中一份用蓝笔标注拟建用地范围示意图,并由供地单位或自有用地单位加盖公章;
2、设计文件光盘背面应贴标签,标签应注明内容:
工程名称
子项名称
录入本光盘的工程勘察设计文件与送审的工程勘察设计文件内容完全一致,并对内容的真实性承担责任。
勘察设计单位名称:
(加盖公章)
1、工程项目设计概要表、工程项目基本信息表、户型统计表需业主盖章;
2、市环保局环境影响报告书批复
7
施工许可证
1、中标通知书(复印件、原件各1份);承包合同和分包合同(劳务)(施工合同收原件5份);监理合同(收副本原件3份);以及安全文明施工措施费支付协议(收原件5份);
6、其它需要说明的文件、图纸等;
7、除上述纸质文档外,需同时提供经审查合格的电子文件1套。
建设工程设计方案送审单需业主盖章
5
建设工程规划许可
1、《建设工程规划许可证》申请表1份;
2、土地权属文件(复印件)1份;
3、测绘单位出具的坐标放线测绘成果1套;
4、其它需要说明的文件、图纸。
《建设工程规划许可证》申请表需业主盖章
(十)市国安局:建筑方案图(1份);建施总平面图(1份);建施平面图(1份);强弱电系统图(1份)。
(十一)市城管局:项目使用权证明(1份);建施总平面图(1份);户外广告设施设计图及效果图(1份);户外广告设施制作说明及安全维护措施。
备注:1、凡是人防办同意易地修建结建人防的项目,应报送市人防办证明;
10、建设单位、施工单位、监理单位三方会签盖章的施工组织设计会签表(收原件);
11、银行出具的到位资金证明(收原件,工期不足1年,资金不得少于50%;工期超过1年,资金不得少于30%);建设与施工单位民工工资担保手续(收原件);
12、民工工资支付协议5份原件;
13、合同备案表1份;
14、168号所需资料;
