最新现浇箱梁预应力张拉计算过程说课讲解

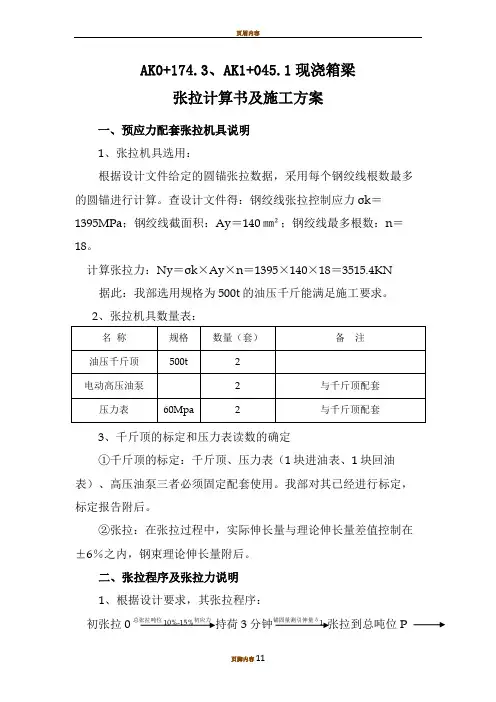

公路工程现浇箱梁张拉计算书

AK0+174.3、AK1+045.1现浇箱梁张拉计算书及施工方案一、预应力配套张拉机具说明1、张拉机具选用:根据设计文件给定的圆锚张拉数据,采用每个钢绞线根数最多的圆锚进行计算。
查设计文件得:钢绞线张拉控制应力σk=1395MPa;钢绞线截面积:Ay=140㎜²;钢绞线最多根数:n=18。
计算张拉力:Ny=σk×Ay×n=1395×140×18=3515.4KN 据此:我部选用规格为500t的油压千斤能满足施工要求。
3、千斤顶的标定和压力表读数的确定①千斤顶的标定:千斤顶、压力表(1块进油表、1块回油表)、高压油泵三者必须固定配套使用。
我部对其已经进行标定,标定报告附后。
②张拉:在张拉过程中,实际伸长量与理论伸长量差值控制在±6%之内,钢束理论伸长量附后。
二、张拉程序及张拉力说明1、根据设计要求,其张拉程序:初张拉0总张拉吨位10%-15%初应力持荷3分钟锚固量测引伸量δ1 张拉到总吨位P持续3分钟并锚固量测引伸量δ2回油量测引伸δ3(δcon 是指张拉时的控制应力,包括预应力损失值)。
设计图纸要求δcon=1395Mpa ,钢绞线面积A=140mm ²,弹性模量Ey=1.95×105Mpa,标准强1860Mpa ,管道摩擦系数μ=0.17,k=0.0015。
2、张拉应力控制(1)预应力筋的张拉控制应力应符合设计要求。
当施工中预应力筋需要超张拉或计锚圈口预应力损失时,可比设计要求提高5%,但在任何情况下不得超过设计规定的最大张拉控制应力。
(2)预应力筋采用应力 控制方法张拉时,应以伸长值进行校核,实际伸长值与理论伸长值的差值应控制在±6%以内,否则应暂停张拉,待查明原因并采取措施予以调整后,方可继续张拉。
(3)预应力筋的理论伸长值L ∆ (mm)可按下式计算:P P P E A LP L =∆式中:P P ——预应力筋的平均张拉力(N)L ——预应力筋的长度(mm);A P ——预应力筋的截面面积(mm2);E P ——预应力筋的弹性模量(N /mm2)。
箱梁预应力张拉力和理论伸长量计算

25m箱梁预应力拉和理论伸长量计算一、拉力计算〔校核图纸〕1、钢绞线参数Øj15.24钢绞线截面积:A=140mm2,标准强度:R b y=1860Mpa,弹性模量E y=1.95×105Mpa2、拉力计算a、单根钢绞线拉力P=0.75 R b y×A=0.75×1860×106×140×10-6=195.3Knb、每束拉力(中跨梁)N1~N2〔4索〕:P总=195.3×4=781.2Kn〔标准〕*1.02=796.8 KnN3~N4〔3索〕:P总=195.3×3=585.9Kn〔标准〕*1.02=597.6 Knc、每束拉力(边跨梁)N1~N4〔4索〕:P总=195.3×4=781.2Kn〔标准〕*1.02=796.8 Kn 二、设计图纸中钢绞线中有直线和曲线分布,且有故P≠P P(1)中跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.0559〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕〔2〕、边跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1187〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.0559〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕备注:以上终点力P P〔KN〕、ΔL〔mm〕伸长量根据以下公式计算P〔1- e-(kx+μθ)〕〔1〕、P P= kx+μθP P L〔2〕、ΔL= A P E P35m箱梁预应力拉和理论伸长量计算一、拉力计算〔校核图纸〕1、钢绞线参数Øj15.24钢绞线截面积:A=140mm2,标准强度:R b y=1860Mpa,弹性模量E y=1.95×105Mpa2、拉力计算a、单根钢绞线拉力P=0.75 R b y×A=0.75×1860×106×140×10-6=195.3Knb、每束拉力(中跨梁)N1~N5〔4索〕:P总=195.3×4=781.2Kn〔标准〕*1.02=796.8 Knc、每束拉力(边跨梁)N1、N5〔4索〕:P总=195.3×4=781.2Kn〔标准〕*1.02=796.8 KnN2~N4〔5索〕:P总=195.3×5=976.5Kn〔标准〕*1.02=996.0 Kn 二、设计图纸中钢绞线中有直线和曲线分布,且有故P≠P P〔1〕、中跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕1.5:N5钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.0192〔为弧度〕竖弯和平弯N5:理论计算值〔根据设计〕〔2〕、边跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯1.3:N3钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.1100〔为弧度〕竖弯和平弯N3:理论计算值〔根据设计〕1.4:N4钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.0559〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕1.5:N5钢绞线经查表:k=0.0015 μ=0.25根据图纸计算角度θ=0.0192〔为弧度〕竖弯和平弯N5:理论计算值〔根据设计〕备注:以上终点力P P〔KN〕、ΔL〔mm〕伸长量根据以下公式计算P〔1- e-(kx+μθ)〕〔1〕、P P= kx+μθP P L〔2〕、ΔL= A P E P。
桥梁预应力张拉详细计算过程及伸长量计算过程

桥梁预应力张拉详细计算过程及伸长量计算过程引言桥梁建设是现代交通基础设施的重要组成部分,而桥梁预应力张拉技术则是桥梁建设中不可或缺的重要技术之一。
预应力张拉是通过在桥梁构建中施加顶部预应力,来减小桥梁在使用过程中由于自重、荷载等原因所引起的变形和挠度,保证桥梁在使用过程中的稳定性和安全性。
本文将详细介绍桥梁预应力张拉的计算过程及伸长量计算过程。
桥梁预应力张拉的计算过程步骤1:确定张拉力和张拉方式桥梁预应力张拉的第一步是确定桥梁所需的张拉力及张拉方式。
张拉力的大小需要根据桥梁的设计要求来确定,而张拉方式包括单钩拉伸法和双钩拉伸法两种。
步骤2:计算张拉钢束的位置桥梁预应力张拉的第二步是计算张拉钢束的位置。
张拉钢束位置的计算是基于桥梁的索力平衡原理来进行的,可以根据桥梁的梁跨、跨中荷载和桥墩高度等参数进行计算。
步骤3:计算预应力损失桥梁预应力张拉的第三步是计算预应力损失。
预应力损失包括摩擦损失、锚固损失和局部损失等,预应力张拉时要根据实际情况对其进行合理的估计和调整。
步骤4:计算锚固力桥梁预应力张拉的第四步是计算锚固力。
锚固力是指在桥梁预应力张拉过程中锚固系统所需要承受的力,要根据实际情况进行计算和调整。
步骤5:计算张拉钢束的伸长量桥梁预应力张拉的最后一步是计算张拉钢束的伸长量。
伸长量的计算需要根据钢束的弹性模量、张拉力大小和锚固长度等参数进行计算。
张拉钢束的伸长量计算过程张拉钢束的伸长量计算是桥梁预应力张拉过程中的一个重要步骤,涉及到桥梁的预应力张拉效果的预测和评估。
下面简要介绍张拉钢束的伸长量计算过程。
步骤1:确定钢束的弹性模量张拉钢束的伸长量计算的第一步是确定钢束的弹性模量。
弹性模量是指在给定应力条件下材料的应变值,通常可以从材料手册中查到。
步骤2:计算材料的工作应力计算材料的工作应力是张拉钢束的伸长量计算的第二步,可以根据材料的弹性模量、张拉力和钢束的初始长度等参数进行计算。
步骤3:计算钢束的伸长量计算钢束的伸长量是进行张拉钢束伸长量计算的最后一步,可以根据材料的弹性模量、钢束的初始长度、张拉力和工作应力等参数进行计算。
箱梁预应力张拉方案

箱梁预应力张拉、箱梁预应力张拉、压浆施工技术一、工程概况:桥梁上部结构均采用后张法预应力混凝土箱梁,箱梁采用 50 号混凝土,梁长 40m,梁高为 2m,腹板厚 20cm,顶板厚 18cm,预应力钢筋束采用 5Φ15.24、4Φ15.24、3Φ15.24 钢绞线。
桥面布设为单幅 4 片,在墩顶为先简支后连续。
二、预应力筋张拉工艺(一)波纹管定位1.在箱梁钢筋骨架绑扎完成后,按照设计要求,把波纹管按照设计图坐标在骨架上定点,U” 用” 筋进行定位,钢束直线段定位筋间距为 1m,曲线段按 0.5m 控制,以限制波纹管上下左右移动。
2.当波纹3.波纹管定位完成后,为了保证波纹管在浇筑过程不变形,采用比波纹管直径小 5mm 硬质塑料管穿心,两端露出拖拽长度,然后进行箱梁其余工序施工,当箱梁浇筑混凝土达到初凝后,拽出塑料管,以防止波纹管在浇筑过程中发生变形。
(二)钢绞线的下料、编束和穿束1.无轴包装的钢绞线在抽出时采用自制放线架立放,注意抽头后弹簧形的螺旋方向应与绞线的捻向一致。
2.钢绞线在下料时采用砂轮切割机,切割机的砂轮转向应与绞线捻向一致,禁止采用电、气焊切割,以防止热损伤。
3.为使成束钢绞线在穿孔和张拉时不致紊乱,编束时采用 50cm 高钢管排架架空钢绞线,用工作锚具沿编束方向推进,锚具后 30cm 位置采用 18-20 号铁丝单层密排螺旋线绕扎牢固,间距为 1m, 绑扎结束后绑扎头插入线间间隙。
注意在编束前用不同的油漆标识钢绞线,以便钢绞线穿入后使同一颜色钢绞线处于锚具同一位置。
4.为了便于穿束,用薄铁皮加工圆形套头,套在钢绞线端头,以便于顺利穿入,防止损伤波纹管。
(三)钢绞线张拉准备工作1.检查张拉梁体混凝土强度,待混凝土浇筑强度达到 90%,方可进行张拉,以防止在张拉预应力筋时,千斤顶的作用力压裂混凝土块体或产生较大的混凝土弹性压缩。
2.检查锚垫板下混凝土是否有蜂窝和空洞,必要时采取补强措施,同时清理锚垫板表面,以保证锚具与锚垫板密贴。
如何理解现浇箱梁后张法预应力张拉计算公式

教你如何后张法预应力张拉计算后张法预应力钢绞线在张拉过程中,主要受到以下两方面的因素影响:一是管道弯曲影响引起的摩擦力,二是管道偏差影响引起的摩擦力;两项因素导致钢绞线张拉时,锚下控制应力沿着管壁向跨中逐渐减小,因而每一段的钢绞线的伸长值也是不相同的。
1、计算公式(1)预应筋伸长值ΔL的计算按照以下公式:ΔL—各分段预应力筋的理论伸长值(mm);Pp—各分段预应力筋的平均张拉力(N);L—预应力筋的分段长度(mm);Ap—预应力筋的截面面积(mm2);Ep—预应力筋的弹性模量(Mpa);(2)《公路桥梁施工技术规范》(JTJ 041-2000)附录G-8中规定了Pp的计算公式P—预应力筋张拉端的张拉力,将钢绞线分段计算后,为每分段的起点张拉力,即为前段的终点张拉力(N);θ—从张拉端至计算截面曲线孔道部分切线的夹角之和,对于圆曲线,为该段的圆心角,如果孔道在竖直面和水平面同时弯曲时,则θ为双向弯曲夹角之矢量和。
设水平角为α,竖直角为β,则θ=Arccos(cosα×cosβ)。
x—从张拉端至计算截面的孔道长度,分段后为每个分段长度。
k—孔道每束局部偏差对摩擦的影响系数(1/m),管道内全长均应考虑该影响;μ—预应力筋与孔道壁之间的磨擦系数,只在管道弯曲部分考虑该系数的影响。
注:a、钢绞线的弹性模量Ep是决定计算值的重要因素,它的取值是否正确,对计算预应力筋伸长值的影响较大。
所以钢绞线在使用前必须进行检测试验,计算时按实测值Ep’进行计算。
b、k和μ是后张法钢绞线伸长量计算中的两个重要的参数,其大小取决于多方面的因素:管道的成型方式、预应力筋的类型、表面特征是光滑的还是有波纹的、表面是否有锈斑,波纹管的布设是否正确,弯道位置及角度是否正确,成型管道内是否漏浆等,计算时根据设计图纸确定。
2、划分计算分段2.1 工作长度:工具锚到工作锚之间的长度,Pp=千斤顶张拉力;2.2 波纹管内长度:计算时要考虑μ、θ,计算一段的起点和终点力。
预应力张拉施工课件

预应力张拉施工课件一、概述预应力张拉施工是混凝土结构工程中一项重要的施工技术,对于提高结构的强度、刚度和稳定性具有重要作用。
预应力张拉施工课件旨在介绍预应力张拉的基本概念、施工流程和注意事项,帮助读者更好地掌握预应力张拉施工技能。
二、预应力张拉的基本概念预应力是指在混凝土结构承受荷载之前,通过施加一定的预压应力,使结构在承受荷载时能够更好地抵抗裂缝的产生和变形。
预应力张拉是指在混凝土结构中通过张拉钢筋或钢绞线等方式,将预压应力施加到结构上,以达到提高结构性能的目的。
三、预应力张拉的施工流程1、准备工作:熟悉施工图纸和规范,准备所需的材料和设备,确定张拉方案和顺序。
2、安装锚具:根据设计要求,选择合适的锚具,并将其安装在预应力筋的两端。
3、张拉设备调试:根据设计要求,调整张拉设备的参数,确保张拉力的准确性。
4、张拉施工:按照预定的张拉方案和顺序,进行张拉施工,确保张拉力的均匀性和稳定性。
5、孔道压浆:在张拉完成后,及时进行孔道压浆,将预应力筋固定在混凝土中。
6、封锚:完成压浆后,将锚具封堵,防止锈蚀和外力破坏。
四、预应力张拉的注意事项1、在进行预应力张拉施工前,应确保混凝土结构达到设计要求的强度和稳定性。
2、在张拉过程中,应随时检查预应力筋的伸长量和锚具的位移情况,确保张拉力的准确性和均匀性。
3、在进行孔道压浆时,应确保孔道畅通无阻,压浆压力符合设计要求,并及时排除空气。
预应力张拉施工工艺一、引言预应力张拉施工工艺是一种在建筑施工中广泛应用的工艺,主要用于增强结构的强度和刚度,提高结构的耐久性和稳定性。
本文将详细介绍预应力张拉施工工艺的基本原理、施工流程和质量控制要点。
二、基本原理预应力张拉施工工艺的基本原理是在结构构件的受拉区施加一定的拉力,以抵消或减少结构构件在使用过程中的拉应力,从而提高结构构件的承载能力和使用寿命。
该工艺主要通过预应力筋的张拉来实现,预应力筋一般采用高强度钢丝或钢绞线。
三、施工流程1、准备工作:熟悉施工图纸,确定预应力筋的布置和规格,准备所需的材料和设备。
现浇箱梁预应力作业培训课件

现浇箱梁后张法预应力作业培训课件第一节预应力材料1、预应力钢绞线技术性能应符合国家现行《预应力砼用钢绞线》(GB/T5224-2014)的规定和满足设计要求;2、钢绞线有出厂合格证,进场后应进行外观检查,对钢绞线按每批号进行检测弹模和屈强。
3、每批钢绞线由同一批号、同一强度的钢绞线组成。
4、锚具、夹具和连接器应符合国家现行《预应力筋用锚具、夹具和连接器》(GB/T14370-2007)的有关规定并经检验合格后方可使用。
5、钢绞线进场后应进行外观尺寸检查,除直径不得超过规定偏差外,其表面不得带有润滑剂,油渍等减低钢绞线与混凝土黏结力的物质,也不得有机械损伤、死弯、气孔、锈迹、氧化皮等,允许有浮锈但不得成目视可见的麻坑。
取弦长为1m的钢绞线,放在一平面上其弦与弧的最大矢度不大于25mm。
钢绞线内不应有折断、横裂和相互交叉的钢丝。
6、钢绞线切断后应是不松散的或可以不困难地捻正到原来的位置。
7、钢绞线应置于干燥处存放,高出地面200mm以上并及时盖好,分批堆放,并标识。
8、预应力筋用锚具、夹具和连接器进场时,必须对其质量指标进行全面检查并按批进行外观、硬度、静载锚固系数性能试验。
第二节预应力设备选用及校正1、张拉千斤顶在整拉整放工艺中,单束初调及张拉宜采用穿心式双作用千斤顶。
整体张拉和整体放张宜采用自锁式千斤顶,额定张拉吨位宜为张拉力的1.5倍,且不得少于1.2倍,张拉千斤顶前必须经过校正,校正系数不得大于1.05。
校正有效期为一个月且不超过200次张拉作业,拆修更换配件的张拉千斤顶必须重新校正。
2、压力表应选用防震型,表面最大读数应为张拉力的1.5至2.0倍,精度不低于1.0级,校正期有效期为一周。
当用0.4级时,效正有效期可为一个月。
压力表发生故障后重新校正。
3、压力表应与张拉千斤顶配套使用。
预应力设备应建立台帐及卡片并定期检查。
4、油泵的邮箱容量宜为张拉千斤顶总输油量的1.5倍,额定油压数宜为使用油压数的1.4倍。
箱梁预应力张拉力和理论伸长量计算

25m箱梁预应力张拉和理论伸长量计算一、张拉力计算〔校核图纸〕1、钢绞线参数Øj钢绞线截面积:A=140mm2,标准强度:R b y=1860Mpa,弹性模量E y=1.95×105Mpa2、张拉力计算a、单根钢绞线张拉力P=5 R b y×A=5×1860×106×140×10-6Knb、每束张拉力(中跨梁)N1~N2〔4索〕:P总=1×4=Kn〔标准〕*1.02= KnN3~N4〔3索〕:P总=1×3=Kn〔标准〕= Knc、每束张拉力(边跨梁)N1~N4〔4索〕:P总=1×4=Kn〔标准〕Kn二、设计图纸中钢绞线中有直线和曲线分布,且有故P≠P P(1)中跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕〔2〕、边跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ187〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕备注:以上终点力P P〔KN〕、ΔL〔mm〕伸长量根据以下公式计算P〔1- e-(kx+μθ)〕〔1〕、P P= kx+μθP P L〔2〕、ΔL= A P E P35m箱梁预应力张拉和理论伸长量计算一、张拉力计算〔校核图纸〕1、钢绞线参数Øj钢绞线截面积:A=140mm2,标准强度:R b y=1860Mpa,弹性模量E y=1.95×105Mpa2、张拉力计算a、单根钢绞线张拉力P=5 R b y×A=5×1860×106×140×10-6Knb、每束张拉力(中跨梁)N1~N5〔4索〕:P总=1×4=Kn〔标准〕*1.02= Knc、每束张拉力(边跨梁)N1、N5〔4索〕:P总=1×4=Kn〔标准〕*1.02= KnN2~N4〔5索〕:P总=1×5=Kn〔标准〕*1.02= Kn二、设计图纸中钢绞线中有直线和曲线分布,且有故P≠P P〔1〕、中跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯N2:理论计算值〔根据设计〕1.3:N3钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯1.4:N4钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕1.5:N5钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N5:理论计算值〔根据设计〕〔2〕、边跨箱梁1.1:N1钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯N1:理论计算值〔根据设计〕1.2:N2钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯1.3:N3钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ100〔为弧度〕竖弯和平弯N3:理论计算值〔根据设计〕1.4:N4钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N4:理论计算值〔根据设计〕1.5:N5钢绞线经查表:k=0.0015 μ5根据图纸计算角度θ〔为弧度〕竖弯和平弯N5:理论计算值〔根据设计〕备注:以上终点力P P〔KN〕、ΔL〔mm〕伸长量根据以下公式计算P〔1- e-(kx+μθ)〕〔1〕、P P= kx+μθP P L〔2〕、ΔL= A P E P。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预应力张拉
一、张拉控制
(一)、理论伸长量
1、基本参数
1)钢绞线:规格φs15.2,公称直径15.2mm ,公称截面积140mm 2
,张拉控制应力con pk 0.75f 0.75*18601395MPa σ===。
钢绞线弹性模量按5Ep 1.95*10MPa =。
2)精轧螺纹钢:规格φ32mm ,截面积
804.2mm 2
con pk 0.9f 0.9*930837MPa σ===。
3)波纹管管道摩擦系数0.17μ=,管道偏系差数k 0.0015=。
X 从张拉端至计算截面的孔道长度,X 2为孔道长度与工作长度之和(工作长度:锚具长度+限位器长度+千斤顶长度)。
X 3为孔道长度与工作长度之和(工作长度:底座高度+千斤顶长度)。
两端对称张拉的钢束以平直段中点断面为计算截面,单端张拉的钢束以固定端为计算截面(锚固长度不计)。
2、计算过程
1)纵向、横向张拉 将总和切角α换算为弧度θ:*180
πθ=
α,钢束的总和切角为计算长度范围之内的角度之和。
计算单束钢绞线最大张拉力:P 1395*140*n =(根数), 平均张拉力:(kx )p P 1e P kx μθμθ-+-=+(), 则有理论伸长量:p 2
p p P L A E X ∆=。
2)竖向张拉
竖向预应力筋为32mm 精轧螺纹钢,计算精轧螺纹钢最大张拉力:2con *804.367.3P mm t σ==, 则有理论伸长量:3P L A E
X ∆=。
由于精轧螺纹钢伸长量较小,张拉施工时误差影响较大,因此按照设计以张拉吨位为主,伸长量为辅。
(二)、实际伸长量
预应力施加顺序为:con con con 015%30%σσσ---,持荷两分钟后锚固。
为保证实际伸长量数据准确性,减少计算预应力损失的误差,采用30%张拉力的伸长量减去15%张拉力的伸长量,代替0-15%张拉力的伸长量。
实际伸长量测量程序为:施加预应力15%时记录伸长量1L ,施加预应
力30%时记录伸长量2L ,施加预应力100%时记录伸长量3L ,则有:
实际伸长量3121L L L L L =-+-()。
由于预应力张拉采用伸长量与张拉力双控,因此在控制张拉力的同时,需计算实际伸长量与理论伸长量的差值是否满足规范及设计要求。
合格标准为L-L 6%6%L
∆≤≤∆-+。
为保证竖向预应力筋张拉质量,采取复拉以减少预应力损失,即跳块张拉,如施工4#块时可对已经张拉完成的2#块竖向预应力筋再次进行张拉,补偿应力损失。
二、注意事项
1、预应力筋、锚具、夹具和连接器使用前应进行外观质量检查,不得有弯曲,表面不得有裂纹、毛刺、机械损伤、铁锈、油污等。
2、预应力张拉前应检查预应力管道是否有堵塞情况,发现堵塞及时疏通。
3、张拉时采用张拉力和引伸量进行双控,每根钢束张拉至设计吨位后,实测钢束的引伸量不得小于图中计算长度值的94%,也不得大于计算值的106%;
4、张拉时确保“三同心两同步”,并采取双控措施,以伸长量控制为主、张拉吨位校核为辅。
“三同心”即锚垫板与管道同心,锚具和锚垫板同心,千斤顶和锚具同心。
“两同步”即“T构”两侧两端均匀对称同时张拉。
5、张拉过程中,每束钢绞线断丝滑丝数量不得超过一根,钢绞线同一构件内断丝滑丝数不得超过钢丝总数的1%。
6、按照规范要求,使用时间超过6个月或者张拉次数超过200次时需重新标定千斤顶。
千斤顶和油表必须匹配标定,匹配使用。
7、张拉控制力达到稳定后方可锚固,预应力筋锚固后的外露长度不宜小于30mm,当需较长时间外露时,应采取防锈措施。
锚固完毕经检验合格后,方可切割断头多余预应力筋,严禁使用电弧焊切割。
8、在张拉完后卸下千斤顶,在钢绞线上离锚圈等距作标记,24小时后检查钢束回缩量,合格后再用水泥砂浆封锚,做压浆前的准备工作。
9、纵向预应力张拉顺序为先腹板后顶板,先上后下,左右对称。
精轧螺纹钢筋张拉时以张拉吨位为主。
三、孔道压浆
1、预应力张拉完后,即进行注浆。
利用真空泵先行清除预应力孔道
中的空气,使孔道内达到负压状态,然后再用压浆机以正压力将水泥浆压注入预应力孔道,由此排出了孔道中的气泡,提高孔道内压浆的饱满度。
2、注浆要求:水泥采用42.5普通硅酸盐水泥,强度不小于40Mpa,抽真空时真空度(负压)控制在-0.06~-0.1Mpa之间,水灰比在0.3~0.4之间。
3、浆体泌水性小于水泥浆初始体积的2%、四次连续测试的结果平均值<1%,拌合后24小时水泥浆的泌水应能吸收,
4、浆体初凝时间为6小时,浆体中可适量加入膨胀剂,以保证其体积收缩率<2%。
浆体7天强度≥40Mpa,浆体对钢绞线无腐蚀作用。
5、压浆应缓慢均匀进行。
比较集中和临近的孔道,宜先连续压浆完成,以免串到临近孔道的水泥浆凝固、堵塞孔道。
不能连续压浆时,后压的孔道先用压力水冲洗通畅。
6、压浆后应从检查孔抽查压浆的密实情况,如有不实,应及时处理和纠正。
压浆时每班留取不少于3组试块,标养28天,检查其抗压强度,并作为评定水泥浆质量的依据。
7、压浆机具、胶管、阀门等应在压浆完毕后清洗干净。
