分户验收施工方案

分户验收施工方案

分户验收施工方案1. 引言本文档旨在描述分户验收施工方案的具体步骤和注意事项。

分户验收是指在房屋建造或改造完成后,由相关部门或委托的第三方进行的检查和验收,以确保房屋符合相关规定和标准。

合格的分户验收是房屋交付使用的前提,对于居民安全和维权具有重要意义。

2. 施工准备在进行分户验收前,施工方需要进行以下准备工作:2.1 熟悉相关规范和标准施工方需要详细了解有关建筑、电气、给排水等方面的国家、地方规范和标准,以确保施工过程符合法律法规的要求。

2.2 完成施工工程施工方需要确保建筑物的结构、外观、装修等工程已经按照设计方案完成,并做好相应的清理工作。

2.3 关闭安全设备和服务设施在进行分户验收前,施工方需要关闭房屋中的安全设备和服务设施,如电气系统、给排水系统、燃气系统等,以避免验收人员在验收过程中的安全风险。

3. 分户验收步骤3.1 提交验收申请施工方需向相关部门或委托的第三方提交分户验收申请,并提供相关的施工图纸、设计方案、材料清单等资料。

3.2 准备验收材料在申请分户验收时,施工方需要准备一份详细的验收材料清单,包括已完工的施工工程情况、材料验收报告等资料。

3.3 验收人员安排相关部门或委托的第三方会安排验收人员对房屋进行验收。

验收人员应具备相关专业背景和资质,并且应熟悉国家、地方规范和标准。

3.4 开展实地验收验收人员将对房屋进行实地验收。

他们将按照验收标准,逐一检查房屋的结构、外观、装修、电气、给排水等方面的情况,并记录相关问题或不合格项。

3.5 缺陷整改如果在实地验收中发现了问题或不合格项,施工方需要及时整改。

整改完成后,施工方应通知验收人员进行再次验收。

3.6 问题解决和整改确认验收人员将再次对整改后的房屋进行验收。

如果问题得到解决并符合相关要求,验收人员将确认验收通过。

4. 注意事项4.1 合理安排时间施工方需要合理安排分户验收的时间,确保施工工艺、材料等能够达到验收要求。

4.2 注重细节施工方需要注重施工细节,按照设计方案和相关规范进行施工,避免出现不合格项。

分户验收施工方案

分户验收施工方案

分户验收施工方案1. 引言本文档旨在介绍分户验收施工方案,确保在房屋建设过程中的分户验收工作能够顺利进行。

分户验收是房屋建设的重要环节,既是房屋开发商的责任,也是居民的权益保障。

本方案将详细阐述分户验收的程序和要点,以保证施工质量,满足居民的需求。

2. 分户验收程序2.1 前期准备在开始分户验收之前,要进行充分的前期准备工作,包括但不限于:•准备验收材料清单•安排专业人员参与验收•确保安全措施到位•提前通知相关居民和业主参加验收2.2 分户验收流程分户验收流程主要包括以下步骤:1.居民到达验收现场,验收人员进行身份核对。

2.居民与验收人员一同进入房屋,检查房屋的基本情况,包括房间数、面积、朝向等。

3.检查房屋内部的装修工程,包括空调、照明、电路、水电等设施是否正常运转,墙面、地板、门窗等装修质量是否符合要求。

4.检查房屋外部的建筑结构和装修工程,包括外墙、屋顶、阳台、门窗等的质量。

5.检查公共设施和配套设施,如电梯、停车场、绿化等是否正常运行和完善。

6.居民与验收人员进行共同确认并签字,表示对房屋质量和配套设施的满意度。

2.3 分户验收标准分户验收标准是判断房屋质量是否合格的依据。

合理的分户验收标准应包含以下内容:•房屋结构标准:包括基础、墙体、屋顶等•装修质量标准:包括墙面、地面、门窗、厨卫等•设备设施标准:包括水电、暖通、通风、空调等•公共设施标准:包括电梯、绿化、路灯等3. 分户验收要点3.1 与居民沟通在分户验收过程中,与居民的沟通是非常重要的。

要尽量满足居民的需求,解答他们的疑问,并确保他们对分户验收程序和标准有清晰的了解。

3.2 检查工程质量分户验收的核心是检查工程质量。

验收人员应仔细检查房屋内外部的质量控制,确保房屋结构牢固,装修工程优良,并确保设备设施正常运转,配套设施完备。

3.3 验收记录和整改要求验收人员应及时记录每个房屋的验收情况,并提出整改要求,对存在质量问题的地方进行整改。

住宅工程分户验收实施方案

住宅工程分户验收实施方案

住宅工程分户验收实施方案一、前言住宅工程分户验收是住宅工程建设完工后的最后一道程序,是确认住宅工程质量合格的重要环节。

本实施方案旨在指导和规范住宅工程分户验收的具体操作步骤和要求,保证住宅工程质量符合相关标准和规范。

二、分户验收准备工作1.组织机构分户验收小组由项目管理方、施工单位、设计单位、监理单位等相关主体共同组成,确保各方利益得到平衡。

2.人员培训对分户验收小组成员进行工作职责和操作流程的培训,提高他们的专业水平和工作能力。

三、分户验收流程1.申请阶段(1)业主提出分户验收申请,并提交相关资料,包括住宅工程竣工验收书、工程质量报告、使用说明书等。

(2)验收小组成员在收到申请后,协商确定验收时间,并向业主告知。

2.首次验收阶段(1)验收小组进行首次现场勘察,了解住宅工程的具体情况并记录相关数据。

(2)验收小组评估住宅工程的质量,包括建筑结构、装饰装修、给排水、供电供暖等方面。

(3)如发现质量问题,验收小组要及时反馈给相关单位,并协商解决方案。

(4)如住宅工程达到验收要求,验收小组填写分户验收报告,由业主签字确认。

3.补缺整改阶段(1)如有质量问题需要整改,验收小组将问题清单交给施工单位,并要求在规定时间内整改完毕。

(2)施工单位完成整改后,向验收小组提交整改报告和相关证明资料。

(3)验收小组对整改情况进行复核,并与建设单位签订补充协议,明确整改责任和时间节点。

4.再次验收阶段(1)验收小组对整改后的住宅工程进行再次验收,处理补缺整改情况。

(2)如满足验收要求,验收小组出具最终的分户验收报告,并由相关单位和业主签字确认。

(3)如不满足验收要求,验收小组要及时反馈给相关单位,并协商解决方案。

四、验收标准住宅工程分户验收按照国家相关标准和规范进行,包括但不限于以下方面:1.建筑结构:承重墙、梁、柱的质量符合设计要求,不存在明显开裂、渗水等问题。

2.装饰装修:材料选用符合国家标准,施工工艺符合要求,墙面、地面、门窗、卫生间等装修质量良好。

分户验收施工方案

分户验收施工方案

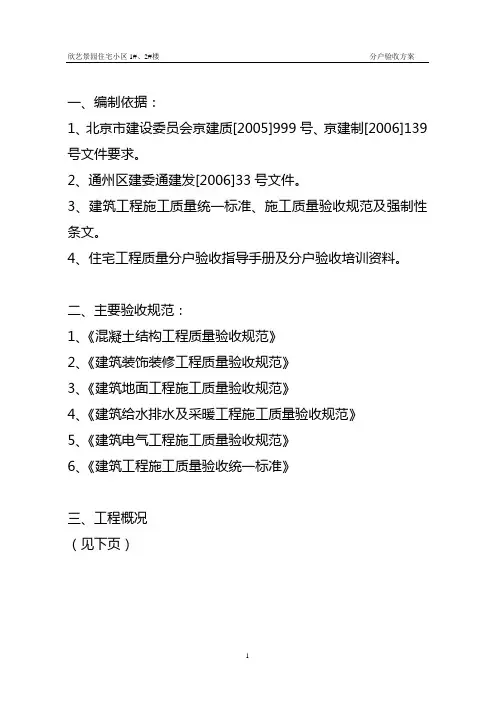

一、编制依据:1、北京市建设委员会京建质[2005]999号、京建制[2006]139号文件要求。

2、通州区建委通建发[2006]33号文件。

3、建筑工程施工质量统一标准、施工质量验收规范及强制性条文。

4、住宅工程质量分户验收指导手册及分户验收培训资料。

二、主要验收规范:1、《混凝土结构工程质量验收规范》2、《建筑装饰装修工程质量验收规范》3、《建筑地面工程施工质量验收规范》4、《建筑给水排水及采暖工程施工质量验收规范》5、《建筑电气工程施工质量验收规范》6、《建筑工程施工质量验收统一标准》三、工程概况(见下页)四、分户验收组织及实施1、本工程分户验收由建设单位组织成立验收小组,进行分户验收的具体检验工作,验收组成员由建设、监理、施工单位专业齐全人员组成,(验收组成员必须持有相关资质)并按照施工质量验收规范规定,对所涉及内容进行检查验收,本小区物业部门也应参与本工程验收工作。

2、验收小组检查验收为独立工作,其他施工人员应给予充分配合,不得进行干扰。

验收小组严禁由一方人员组成。

3、验收组每次验收结束后,由建设单位组织定期召集总结会,沟通汇报检查情况,并对检查情况进行通报,对检查过程中出现的不合格项次,及时下达整改通知书,以便安排整改落实工作。

整改合格后,重新进行检测。

4、每项分户检验完成后,及时填写分户质量验收记录表,并由验收各方签认,由验收各方分别保留一份,以保证资料的真实性,不得延期、滞后、造假。

住宅分户验收工作全部完成后,填写汇总表《住宅工程质量分户验收表》,填写后由建设单位负责人、总监理工程师、施工单位负责人分别签字并加盖质量验收专用章,次表做为存档资料备查。

(验收表格见附表)5、分户验收小组:土建工程:建设单位王科监理单位范明俊施工单位给排水及采暖工程:建设单位赵润监理单位刘继东施工单位姜春生电气工程:建设单位王中军监理单位张谦施工单位张志勇验收用工具:1、检查混凝土墙体垂直、平整、轴线位移用检测尺、楔形塞尺、测距仪。

分户验收整改施工方案

分户验收整改施工方案

分户验收整改施工方案
一、引言
分户验收是指在建筑工程竣工验收时,按照各个房屋的分户标准进行验收。


户验收进程中,可能会发现一些施工不符合要求的地方,需要进行整改。

本文将针对分户验收中发现的问题提出整改施工方案。

二、整改方案
1. 现状分析
在分户验收中发现的问题主要包括墙面涂料不符合要求、排水设施存在漏水等。

这些问题需要针对性的整改措施。

2. 整改措施
针对问题一,即墙面涂料不符合要求的情况,我们将采取以下措施: - 重新进
行墙面处理,保证符合规定标准的涂料使用; - 对已经涂料的部分进行研磨处理,
确保新涂料能够附着牢固。

针对问题二,即排水设施存在漏水的情况,我们将采取以下措施: - 对漏水的
排水设施进行维修更换; - 对周围地面进行重新修补,确保排水设施周围无渗水现象。

3. 实施步骤
整改工作将按以下步骤展开: 1. 制定整改计划,并明确责任人; 2. 采购所需
材料; 3. 对墙面涂料不符合要求的部分进行处理; 4. 对漏水排水设施进行更换与
维修; 5. 观察整改效果,确保问题彻底解决。

三、验收标准
在整改工作完成后,将根据以下标准进行验收: - 墙面涂料:光滑平整,无起泡、开裂等现象; - 排水设施:排水畅通,无漏水现象; - 整体效果:与分户验收
标准相符合。

四、结语
通过整改施工方案的实施,我们将确保分户验收的合格通过,并最终交付高质
量的建筑工程。

装修工程分户验收专项方案

装修工程分户验收专项方案

装修工程分户验收专项方案一、前言为了确保装修工程质量,保障业主的权益,规范施工行为,特制定此分户验收专项方案。

本方案适用于小区装修分户验收工作,同时也可供其他场所的装修工程验收参考。

二、分户验收范围1. 验收范围:业主自行购房的装修项目,包括墙面、地面、天花板等内部装修及相关设备安装等,不包括公共区域的装修项目。

2. 验收内容:在装修完工后,需要对质量、工艺、规范及安全等方面进行检查验收。

三、验收流程及要求1. 提前通知:业主需提前通知装修队长或相关工程负责人,确保验收时有相关人员在现场。

2. 分户验收时间:分户验收时间应与装修完工时间保持一致,确保验收结果的准确性。

3. 业主自行验收:业主自行对装修质量、工艺进行初步验收,如有问题及时沟通。

同时,业主应了解相关装修验收标准及规范,避免出现一些常规性问题。

4. 业主验收结果:业主对装修工程提出质量问题应及时与装修队长或工程负责人沟通,尽快解决纠纷,确保验收结果公正。

五、分户验收标准1. 墙面:墙面平整度、涂料厚度、粗糙度、色差等与验收规范相符。

2. 地面:地砖铺贴平整度、勾缝、地砖表面平整度、色差等与验收规范相符。

3. 天花板:平整度、涂料厚度、粗糙度、色差等与验收规范相符。

4. 门窗:门窗尺寸、材质、颜色、安装牢固等与验收规范相符。

5. 设备安装:水电管道、空调、热水器、抽油烟机等设备的安装位置、牢固度、使用功能正常等与验收规范相符。

六、验收结果处罚规定1. 如果装修工程不符合验收标准,业主可以要求装修队重新改正,直至符合验收标准为止。

2. 如果装修队长或工程负责人对业主提出的问题不予理睬,可以报请相关主管部门进行处理,并要求停止工程直至问题解决为止。

3. 在验收结果出现纠纷时,可以向相关行业协会或物业管理处求助,寻求帮助解决问题。

七、验收后的维护保养1. 业主在装修验收合格后,需妥善保养装修工程,避免划伤、磕碰等损坏。

2. 定期检查装修工程,及时处理一些小问题,保证装修质量。

分户验收施工方案

分户验收施工方案

分户验收施工方案1. 引言分户验收是建筑工程施工完工后的一项重要程序,通过对各户单元进行全面检查,以确保施工质量符合规范要求,满足业主的使用需求。

本文档旨在制定分户验收的施工方案,为分户验收工作提供指导。

2. 验收范围分户验收的范围应涵盖建筑工程的所有户单元,包括公共区域和私人空间。

具体验收范围如下:1.户内空间:包括客厅、卧室、厨房、卫生间等;2.公共区域:包括走廊、电梯间、楼梯间、门厅等;3.设备设施:包括电气设备、给排水设备、空调设备等;4.装饰装修:包括墙面、地面、天花板、门窗、照明等。

3. 验收人员分户验收的人员应包括建设单位的相关人员、施工单位的相关人员和业主代表。

下面是各个角色的职责和责任:1.建设单位相关人员:–负责组织和协调分户验收工作;–提供相关验收标准和规范;–确保验收过程的顺利进行。

2.施工单位相关人员:–提供分户验收的相关资料;–解答业主和验收人员的问题;–协助验收人员进行工作。

3.业主代表:–代表业主参与分户验收工作;–监督施工质量和工期进度;–提出问题和意见。

4. 验收准备工作在进行分户验收前,需要进行以下准备工作:1.编制验收计划:制定详细的分户验收计划,包括验收时间、验收区域和验收工作内容等。

2.准备验收表格:设计相应的验收表格,记录每个户单元的验收情况。

3.召开预验收会议:与建设单位、施工单位和业主代表召开预验收会议,明确分工和工作要求。

4.提供相关资料:建设单位和施工单位需要提供相关的施工图纸、施工记录等资料备查。

5. 验收程序和要点分户验收的程序和要点如下:1.验收前准备:–检查施工单位提供的资料,并核对施工图纸和规范要求是否一致。

–检查各个户单元的主要设备设施是否安装完好、运行正常。

–检查装饰装修是否符合施工图纸,包括墙面平整、地面无裂缝、天花板平整等。

2.验收过程:–根据分户验收计划,逐一对每个户单元进行全面检查。

–检查房间内的墙角、门窗、地砖等细节,确保施工质量符合要求。

分户验收施工方案121

分户验收施工方案121

段Ⅲ标住宅项目店通州区半壁大街25号分户验收施工方案中天四建通州区半壁店大街号25编制单位:住宅项目Ⅲ标段项目部编制人:人:审核项目经理:日 2008 期:日月年1. 工程概况 (2)2. 验收依据 (4)3、建立组织机构: (5)4.质量保证措施 (6)5. 分户验收内容 (20)6. 分户验收工具 (20)7. 分户验收部位的划分 (20)8. 分户验收表格 (21)9. 允许偏差 (23)10. 检测点布置 (25)1. 工程概况1.1 基本概况通州区半壁店大2号住宅项目Ⅲ标通州区半壁店大2北京龙湖中佰置业有限公北京维拓时代建筑设计有限公北京东方天利工程监理有限公通州区工程质量监督中天建设集团有限公位总包范围合同 1.2建筑设计简介16761.82 A-12总建筑面积724.5116037.31地上部分面地下部分面面A-15#A-13幼儿园、托老地上三A-12#A-11地下一A-9车A-12#A-9地上一~二十二A-11住宅地幼儿园托老地A-11A-9层地地12A-12幼儿园m总m檐老65.103m总檐住64.200mA-12# 地上一层2.7 m高度A-12# 2.7m 标准层层高A-12# 2.8m 层22A-12# 3.25 m 地下一层±0.00 300mm 25.80m 室内外高差绝对标高基底标高最大基坑深度-3.8 m -6.60m设计使用年限50年一级建筑耐火等级地下防水屋面防水等级为一级防水等级为Ⅱ级厚加200部住宅防火墙地下180填充墙体厚陶粒砼砌块200 陶粒砼砌块气砼砌块分A屋屋面钢筋砼雨棚C/屋屋/88J1-3平屋面B屋面屋坡.项目内容/07CJ15-9-WF331A88J1-3屋38门外门木隔热塑钢型材中空玻内门1.3结构设计简介持力层为②层粉质粘土及夹土质情地下水/地下水情地下水无腐蚀地下水承载力标准值150kp(复合地基承载力不小地基承载380 kpa一抗震等人防等基础型全现浇钢筋混凝土剪力墙结结构型筏板基现浇普通板结1--14-25-1C15基础垫基础底板、C35混凝墙、C30C35C35C25强度等C30C25C25C25顶C25C30C25C25其C2(楼C2、自行车坡C3混凝S6抗渗等Ⅰ级钢HPB2368钢筋类1028Ⅱ级钢HRB33Ⅲ级钢HRB40828d≥16mm 直螺纹连接钢筋连接16搭接连接<d700mm、600mm、550mm、450mm 底板厚度.180m180m180m180mm500*90、2. 验收依据2.1 施工图纸2.2 施工规范、图集2.3 其它北京市建设委员会文件京建质〈2007〉139号京建质〈2007〉1285号3、建立组织机构:1.成立以建设单位项目经理为组长、施工单位项目经理、监理单位总监为副组长,各单位技术质量负责人为组员的通州区半壁店大街25号住宅项目住宅楼一户一验领导小组;一户一验领导小组人员名单:组长:孙维阳副组长:于桂玲、赵春洪、孙郁成组员:刘震宇、周大鹏、胡俊友、王兆芳、胡国谭、牛宝平、汪百平2.成立以建设单位、总包单位、分包单位、监理单位的技术负责人、技术员、质检员、监理工程师为成员的通州区半壁店大街25号住宅项目住宅楼验收小组,共3个专业(土建专业、给排水及采暖专业、电气专业)专业验收检查组人员名单:土建专业验收检查组:胡国谭、金学新、吴朝彬、刘坚强、孙泉、金希望、封日平、王伟琴、黄国红、汪百平、刘永新、张建新、杨建国、赵玉倩给排水及采暖专业验收组:牛宝平、郭振矩、苗银堂、张雷电气专业验收组:牛宝平、郭振矩、杨俊峰、张雷4.质量保证措施4.1尺寸偏差在施工过程进行中的控制1.轴线位置:楼层测量放线完成后,由测量员复核轴线尺寸,检查控制线是否全部符合要求,不符合要求的进行纠偏至符合要求为止。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

I fl通州区半壁店大街25号住宅项目III标段分户验收施工方案编制单位: 中天四建通州区半壁店大街25号住宅项目in标段项目部编制人: 审核人:项目经理:R 期: 2008 年月1. 工程概况 ..........2. 验收依据 ..........3. 建立组织机构:....4. 质量保证措施 ...... 分户验收内容 分户验收工具分户验收部位的划分 分户验收表格 允许偏差.... 10.检测点布置 ..1. 工程概况 1.1基本概况,4 ,5 ,6 20 20 21 21 23 255. & 7. & 9.1.2建筑设计简介1.3结构设计简介II项目600*900、 500*800、 600*1200、 600*800、 400*600. 500*900、250*3800、 600*1650mm450*400ram (仅限 A-12#)2. 验收依据2.1施工图纸 2.2施工规范、图集类别名称 编号砌体工程施工质暈验收规范GB50203-2002建筑地而工程施工及验收规范 GB50209-2002 国家建筑装饰装修工程质量验收规范GB50210-2001 混凝土结构工程施工质量验收规范GB50204-2002建筑给排水及采暧工程施工质量验收规范GB50242-2002建筑电气工程施工质量验收规范GB50303-2002建筑涂饰工程施工及验收规范JGJ29-2003建筑内外墙涂料应用规程DBJ/T01-42-99 地方建筑内墙用耐水腻子应用技术规程DBJ01-48-2000 建筑工程资料管理规程DBJ01-51-2003增强粉刷石膏聚苯板外墙内保温施工技术规程DBJ/T01-58-2001住宅建筑门窗应用技术规程DBJ/T01-79-2004 标准 建筑工程施工质暈检验统一标准GB50300-2001楼板厚度地下室梁断面尺寸(mm)柱断面尺寸160mm 110mm 、150mm 、外墙内保温板质a检验评定标准DBJ/O1-03-2000 2.3其它北京市建设委员会文件京建质<2007> 139号京建质<2007> 1285号3、建立组织机构:1.成立以建设单位项目经理为组长、施工单位项目经理、监理单位总监为副组长,各单位技术质量负责人为组员的通州区半壁店大街25号住宅项目住宅楼一户一验领导小组;-户一验领导小组人员名单:组长:孙维阳副组长:于桂玲.赵春洪.孙郁成组员,刘震宇.周大鹏.胡俊友.王兆芳、胡国谭.牛宝平、汪百2.成立以建设单位.总包单位、分包单位、监理单位的技术负责人、技术员、质检员、监理工程师为成员的通州区半壁店大街25号住宅项目住宅楼验收小组,共3个专业(土建专业、给排水及采暖专业、电气专业)专业验收检査组人员名单:土建专业验收检查组:胡国谭、金学新、吴朝彬、刘坚强、孙泉、金希望、封R平.王伟琴、黄国红、汪百平、刘永新、张建新、杨建国、赵玉倩给排水及采暧专业验收组:牛宝平、郭振矩、苗银堂、张雷电气专业验收组:牛宝平、郭振矩、杨俊峰.张雳4.质量保证措施4. 1尺寸偏差在施工过程进行中的控制1.轴线位楼层测量放线完成后,由测量员复核轴线尺寸,检查控制线是否全部符合要求,不符合要求的进行纠偏至符合要求为止。

2.垂直度:剪力墙合模之后,由木工工长检查大模板底部尺寸是否正确,用尺量控制线与大钢模的距离。

底部尺寸符合要求之后,再进行垂直度检查,用挂线锤,上下尺量是否符合要求,不符合要求的墙面做标示,进行整改,重新检查至符合要求。

3.层高:剪力墙浇筑拆模之后,沿墙面四周测设50cm的标高控制线,支模架搭设完成之后,按图纸设计楼板厚度,弹出四周模板的板底线,按板底抬高2mm弹线,四周模板按先进行铺板。

板中间部位标高按上层钢筋上测设的基准点拉线,尺量检查板的标高,不符合的马上进行油托上调或下降至符合要求。

4.截面尺寸:在支模过程中进行尺量检查5.表面平整度:楼面,在浇筑过程中按测设的基准点拉线检查至符合要求再用3米刮杆刮平修面;墙面,在拆模之后检查大钢模是否有变形,有变形的及时修复后再转入下次使用。

6.现浇结构外观质量和尺•寸允许偏差整层楼板模板拆除之后进行验收,用测距仪、钢卷尺、靠尺、塞尺进行逐户验收,记录实测数据,对比允许偏差值是否合格,不合格的注明在图上, 表格上做记录,检查数量应符合分户验收规定的要求。

4.2门窗工程1.在进场未安装前进行外观质量、尺寸检查,检查对角线长度差。

尺寸符合要求的可安装,不符合要求的进行退场处理。

2.安装完成之后,在装修施工过程中派专人定期进行检查窗框是否有走动,损坏现象,发现问题及时整改、修复。

3.窗扇、门扇、玻璃安装完成之后的保护工作。

4.墙而、地而、顶棚而层1.墙面抹灰做饼按地面控制线进行,使房间的净空尺寸成矩形规则,灰饼完成验收符合要求之后方可进行墙面抹灰施工。

在施工过程中,工长、质检员进行跟踪检查,检查垂直度、表面平整度、阴阳角方正,发现不合格的部位及时进行整改。

抹灰完成待装饰之前检查墙面是否有空鼓、开裂等现象,如有,及时进行整修。

2.地面施工前,按楼层标高线做灰饼,控制好层高尺寸,保证净高符合设计要求。

在施工过程当中,检查平整度是否符合要求,高度是否按预做的灰饼施工,有排水坡度的房间是否按设计要求,不得有积水和倒泛水现象。

面层终凝以后及时进行养护,成品保护不得出现起沙、裂纹.空鼓等现象。

3•顶棚抹灰前,先在墙面上弹线,阴角不顺直的按线先把基层找平,再开始刮腻子。

吊顶部位按设计标高先在墙而弹线,控制好高低,安装过程检查龙骨的安装是否牢固,间距尺寸是否符合要求。

饰而板质暈是否符合要求,不符合要求的不允许安装上顶。

4.3、给排水安装工程质量保证措施1.质量保证体系:独心I上按照IS09000标准,建立健全质量保证体系和组织机构。

进行质保体系各要素的分工,确保整个施工过程中体系的正常运转。

2.质暈:控制点及控制措施2. 1质星控制点及控制措施2. 2管道预留套管、预埋件、预留洞及暗配质量控制:心丨fl序号名称质量控制点图例技术控制参数确。

\4 防水套管安装柔性防水套管制作应符合规范要求。

柔性防水套管安装牢固平整。

5穿墙套管安装套管规格、型号正确。

套管两端与墙面平齐。

套管内侧防腐良好。

套管周围做好标识。

•諾2. 3室内给排水系统支吊架质暈:控制名称质量控制点致。

管道吊架槽钢朝向一吊架间距符合规范要求。

,A/ZZX/<(•6/<///厂/Z/FZZ/y X:独広中心IR2. 4卫生器具安装的质量控制1、脸盆安装:脸盆安装平稳牢固;与台面接触缝打胶均匀;排水、溢水口通畅。

2、大便器安装:大便器安装应牢固可靠;配件齐全,排水通畅。

3、地漏安装:地漏位于地而最低处;地漏应低于地面2〜5mm;地漏与周边接触严密, 无破损。

3质量保证措施1•贯彻执行GB/TI9000标准,建立健全质量保证体系和组织机构,进行质量要素分配,做到岗位落实,责任落实。

2、加强工程质暈的监督和检查,把施工全过程纳入标准化轨道。

3、对全体参加施工人员进行质量意识教育,实行质量例会制度,及时处理心I"各类施工质量问题,提高施工质量。

4s施工技术人员应熟悉并掌握施工图纸和施工技术规范,必须按施工图要求和编制的方案进行施工,不得随意改动。

5、施工前必须由有关技术人员做好详细的技术交底工作。

6、工序质量监督,要实行自检、互检、专检,合格之后方可转入下道工序。

7、加强“质星通病”的对照检查,严格按施工工艺操作,杜绝“质量通病”的发生。

8、隐蔽工程验收须及时通知现场监理,并经建设、监理.施工单位方共同验收签字认可后,方可进行隐蔽和继续施工。

验收不合格,施工单位在限定时间内修改后重新验收。

9s在产品的验收.运输.存放、安装,交付各阶段应按适当的方法进行标识,以便追塑和标识。

10、特殊工种必须持证上岗。

11、施工技术资料和质量验评资料与施工同步,及时做好现场资料的收集、整理和汇总。

12.若国家标准中的技术要求与图纸上的技术说明互相矛盾时,现场协商解决。

4.4电气安装质量标准及通病的预防措施1、电气安装各分项工程质量标准:(1)管路敷设分项质量标准:材质及规格、品种型号必须符合设计及规范要求,各种材料必须有合格诚汽中心IR证件。

镀锌的钢导管、可挠性导管和金属线槽不得熔焊跨接接地线,以专用接地卡跨接的两卡间连线为铜芯软导线,截面积不小于4inrn2 金属导管严禁对口熔焊连接;镀锌和壁厚小于等于2 mm的钢导管不得套管熔焊连接(2)管内穿线分项质量标准:材质及品种、规格.型号必须符合设计及规范要求,材料必须有合格证,导线绝缘电阻必须0.5Q以上,穿线前应在盒、箱位置标高准确.无误的情况下地进行,同进在穿线前必须将箱.盒清理干净,做到导线分色正确, 余量适量。

(3)接地装置分项质量标准:材质的品种、规格、型号必须符合设计及规范要求,材料必须有合格证及钢材抄件,接地电阻必须符合要求,焊接长度:圆钢N6D,圆钢与扁钏M6D,扁钢与扁钏M2D,且须三而焊,要求焊缝饱满,平整光滑,焊后将焊药清干净,在焊接处进行防腐处理。

(4)电气器具及配电箱安装质量标准:材质及品种、规格.型号必须符合设计及规范要求,并必须有合格证。

开关、插座及配电箱安装应做到横平竖直,标高准确,紧贴墙面,固定牢靠, 接地保护良好。

灯具安装必须牢固,并符合规范要求接线正确。

所有接压线不伤线芯及绝缘层,箱内接压线做到整齐、美观、牢靠并编号正确。

(5)电气安装分部观感质量标准:工程所有材料必须选用优良产品,并做到品种、型号、规格符合设计要求,质量合格、有合格证;施工安装符合设计图纸要求,工程质量符合施工验收规范标准要求;在线路敷设,配电箱、开关插座、照明器具及防雷接地等分项上,外观质量必须达到优良标准。

2、电气安装工程通病预防措施(1)管路敷设通病:管路不齐,套丝乱扣,管口进入箱盒不一致,钢管管口出现毛刺,弯曲半径不够,有扁凹、开裂和严重锈蚀现象,该进行防腐处理的未做,墙面地面敷设管路出现裂缝。

原因分析:锯管管口不齐,是因为操作时,钢锯不垂直和不正所导致套丝乱扣,原因是板牙掉出或缺乏润滑油。

管口入箱盒长短不一致,是由于箱盒外边未用锁,箱盒内又没有设挡板而造成。

管口有毛刺是由于锯管后未用锂刀打光口, 弯曲半径太小是因为煨管肘出弯太急,弯管器的槽过宽也会出现管径弯扁, 表面凹裂现象,岀现裂缝是因为管路的保护层太薄引起,在受力的情况下出预防措施:锯管时,人必须站稳,手腕不颤动,出现马蹄口时,可用板锂铿平,然后再用圆锂将管口锂成喇叭口。

套丝时应先检查板牙是否符合规格.标准.应加润滑油。

管口入箱盒时可在外部加锁母,吊顶配管时必须在箱(盒)内外用锁母锁定,配电箱入管较多时,可在箱内设置一块平挡板,将入箱的管子顶住,待管路固定后,拆去此板确保管口人箱一致。
