房屋建筑工程旁站监理方案完整篇.doc方案一:XXX教学楼工程旁站监理方案本工程概况:本工程为框架结构,建设地点位于诏安县,总投资约114万元,计划工期为120日历天。
建设单位为XXX,设计单位为XXX,施工单位为XXX,勘察单位待定。
旁站监理的依据:旁站监理依据建设工程相关法律法规和技术标准规范规程,包括《中华人民共和国建筑法》、《建设工程质量管理条例》、《建设工程安全生产管理条例》、《中华人民共和国合同法》和《房屋建筑工程施工旁站监理管理办法(试行)》等文件。
同时,还需要遵守《建设工程监理规范》(GB-2000)、《建筑工程施工质量验收统一标准》(GB-2001)、《建筑地基基础工程施工质量验收规范》(GB-2002)、《砌体工程施工质量验收规范》(GB-2002)、《混凝土结构工程施工质量验收规范》(GB-2002)、《钢结构工程施工质量验收规范》(GB-2001)、《屋面工程质量验收规范》(GB-2002)、《建筑地面工程施工质量验收规范》(GB-2002)、《建筑装饰装修工程施工质量验收规范》(GB-2001)、《建筑给水排水及采暖工程施工质量验收规范》(GB-2002)、《建筑电气工程施工质量验收规范》(GB-2002)、《市政道路工程质量检验评定标准》(CJJ1—90)和《市政排水管渠工程质量检验评定标准》(CJJ3—90)等技术标准规范规程。
此外,还需要遵守建设单位与监理单位签订的建设工程委托监理合同、建设单位与施工单位签订的建筑工程施工合同和施工企业与各专业施工队签订的工程分包施工合同,以及本工程的地质勘察资料、经批准的设计文件、招标文件和监理规划等文件。
旁站监理的范围:旁站监理的范围包括基础工程方面的土方回填和结构混凝土浇筑等工作。
2.主体结构工程包括梁柱节点的钢筋隐蔽过程和混凝土的浇筑。
在这个过程中,需要严格按照设计要求进行操作,确保结构的稳定性和安全性。
3.屋面及装饰工程的质量控制包括屋面细部构造的施工和防水工作。
房建工程监理旁站方案[详细]
![房建工程监理旁站方案[详细]](https://img.taocdn.com/s3/m/fe3ff408366baf1ffc4ffe4733687e21ae45ff72.png)
房建工程监理旁站方案[详细]旁站监理方案某某工程监理旁站方案编制:审批:XXX2012-7旁站监理方案某某工程旁站监理方案一、工程概况:二、旁站监理及方案编制的依据1、法律、法规和行政规章:1)《中华人民共和国建筑法》2)《建设工程质量管理条例》3)《中华人民共和国合同法》4)《房屋建筑工程施工旁站监理管理办法(试行)》5)《建设工程安全生产管理条例》等2、技术标准、规范、规程:1)《建设工程监理规范》2)《建筑工程施工质量验收标准》、《市政道路工程质量检验评定标准》、《给水排水构筑物工程质量评定标准》3)《建筑工程文件归档收拾整顿规范》4)广东省、各地市有关工程扶植手艺规程、条例、规定3、合同:1)本工程《工程建设施工合同》2)本工程《工程扶植监理条约》4、设计文件:1)工程的施工图纸与设计文件2)设计确认的工程变更文件5、施工及监理文件:1)经批准的《施工构造设计》2)《工程监理规划》3)《工程监理实施细则》二、旁站监理的事情范围1、关键工程部位和关键工序,即施工中涉及开挖根蒂根基及主体结构的部位旁站监理方案和安全使用功能的部位.2、对影响安全及使用功能的分部分项工程部位(包括各项试验及检测等)进行旁站平行检验.3、其他部位和工序的施工过程监理人员进行必要的旁站监理事情.3、旁站监理的内容1、监督施工单位是否依照手艺尺度、规范、规程和批准的设计文件、施工构造设计施工.2、检查是否使用合格的材料、构配件,机械设备是否运行正常.3、施工单位有关现场管理人员、质检人员是否在岗.4、检查施工操作人员的技术水平、操作条件是否满足施工工艺要求,特殊操作人员是否持证上岗.5、搜检施工环境是否对工程质量发生不利影响.6、检查施工过程是否存在质量和安全隐患.对施工过程中出现的较大质量问题或质量隐患,旁站监理人员采用照相等手段予以记录并及时汇报.7、工程检测、调试的旁站4、旁站的工序:一)衡宇建筑工程:1土方工程1.1土方工程1.2.1土方开挖:标高、长度、宽度、边坡尺寸1.2.2坑底人工钎土:土质、土体扰动1.2土方回填1.2.1基础分层回填土:标高或分层厚度、分层压实系数2桩基工程2.1预应力管桩2.1.1送桩与成桩阶段:桩位测设、配桩、桩尖的桩靴的要求、桩端的承载要求与设计终孔条件2.1.2接桩过程:焊接工夫、焊接质量、焊剂的要求3砼基础旁站监理方案3.1砼工程3.1.1砼浇筑:原材料、强度等级、塌落度、配比、外加剂、振捣3.1.2后浇带、变形缝和施工缝处理3.1.3砼试块取样、制作4砼结构4.1钢筋4.1.1紧张构件底部钢筋安装:钢筋种类、规格、尺寸、数量、连接体式格局、钢筋焊接4.1.2高精度预埋件安装和固定:数量、尺寸、位置5砼工程5.1.1砼浇筑:原材料、强度等级、塌落度、配比、外加剂、振捣5.1.2施工缝处理5.1.3砼试块制作5.1.4结构实体检测5.1.5砼保护层厚度检测6屋面防水层6.1保温层6.1.1分仓缝设置和处理6.2细部构造6.2.1天沟、泛水、伸缩缝以及出屋面管道四周处理天沟盛水试验6.3防水层6.3.1涂膜防水层:涂料种类、厚度、涂刷次数6.3.2卷材防水层:卷材种类、材质、厚度、卷材铺贴、卷材搭接6.3.3刚性防水层:水泥质量、共同比、钢筋位置、防水层厚度7建筑装饰装修7.1门窗7.1.1门窗冲淋试验7.2外墙砖粘结强度抗拉试验7.3室内环境检测7.4厕所、厨房、阳台等有防水要求的地面淋水、蓄水试验旁站监理方案8给排水工程8.1卫生器具满水和通水试验8.2生活给水消毒8.3室内排水管道灌水试验及通水试验8.4室内排水管道通球试验8.5室外排水管道灌水试验及通水试验8.6给水管道通水试验8.7给水管道通水试验记录8.8水泵搜检试运转9.9室内消防栓试射试验9电气工程9.1漏电保护器模拟漏电9.2电气线路绝缘强度测试9.3大型灯具牢固性试验9.4建筑物照明通电试运行9.5电气设备送电验收其他需旁站的部位和过程:各类资料的见证和取样;新手艺、新工艺、新资料、新设备试验过程;定位放线和沉降观测;水电安装中接地电阻、绝缘电阻的测试、通水通球试验;条约规定和设计要求的其他应旁站的部位和工序.五、旁站监理程序和方法1、监理的程序⑴、施工单位根据监理旁站方案,在需要实施旁站监理的工序进行施工前24小时书面告诉项目监理机构;⑵、项目监理机构按排相应的监理人员按照旁站监理方案实施旁站监理.a、对现场管理人员及施工班组的信息及时收集整理分析,确定针对性措施,明确关键部位、关键工序,突出控制重点,做到有的放矢.b、对相关人员进行专业技术及安全生产等全面旁站技术交底.c、通过样板间,使管理人员及操作工人统一标准,并使标准直观化.d、搜检施工准备情形,包括人、机械、资料等的准备情形,及管理人员的就位,非凡功课人员的持证上岗,施工机械的数量及运行情形,原资料、成品半成品、构配件、设备等的旁站监理方案数量及质量检验情形等.⑶、旁站监理步伐:a、实施总程序:项目监理部总监主持编制旁站监理方案施工企业施工前24h书面通知项目监理部总监指导分工旁站监理人员职责具体步伐现场监督全过程跟从关键部位关键工序规范要求质量情形记录b、现场操作程序: 检查人、机、料旁站监理记录监理日记核查机械、商品混凝土等质检敷陈监督施工企业检验或拜托复验执行施工方案和强迫性条文监督整体施工活动记录关键部位、关键工序符合规范要求c、旁站监理人员具体事情内容:11)检查与核查人、机、料1)现场质检人员到岗2)特殊工程人员持证上岗3)施工机械准备4)建筑资料准备质量检验报告监督施工企业检验或拜托复检1)建筑材料2)建筑构配件3)建筑设备4)商品混凝土执行施工方案(已审核)——如不符责令批改2)、现场监督全过程现场跟班执行强制性条文——如违反责令立即整改已经总监整体施危及工报告专业监理工局部停工令旁站监理人员签字可能程质量下达其他应急措施工活动程师或总监进行下道工序的前提作用现场质检人员具名旁站监理记实专业监理工程师监理日记总监应旁站未进行或无记录,不得在相应文件上签字)存档备查完工验收的资料3)、完成记录行使具名权的依据旁站监理方案2、旁站监理的方法采用现场跟班监督、现场检查的方法六、旁站监理记实1、旁站监理记录表:旁站监理记录表工程称号:编号:GDxxxxxxx--日期及气候:旁站监理的部位或工序:旁站监理开始时间:施工情形:监理情况:工程地址:旁站监理结束时间:发现问题:处理意见:备注:旁站监理方案施工企业:项目经理部:质检员(签字):年月日监理企业:项目监理机构:旁站监理人员(签字):年月日2、旁站监理记录要求旁站监理采用记实表的体式格局进行.旁站监理记实表是监理工程师或XXX工程师依法行使有关具名权的紧张依据.关于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或者没有旁站监理记实的,监理工程师或XXX工程师不得在相应文件上具名.在工程完工后,监理企业将旁站监理记实存档备查.旁站监理记实要求:1)旁站记实应真实、实时、准确、全面反映旁站监理的有关情形,文字书写应工致、清晰.旁站记实应采器具体的数据.2)旁站监理的部位或工序应写明所在部位的轴线与标高.3)关键部位或关键工序的施工过程情况主要记述施工方法、施工工艺及质量保证措施的执行情况,如预应力管桩过程应记录轴线位置、配桩长度、桩端进入强风化时的土质情况等.4)质量保证体系执行情况主要记述旁站过程中施工单位的管理人员是否到位、是否按事先的要求对关键工序进行检查,是否对不符合操作要求的施工人员进行督促整改,是否对出现的问题采取措施进行整改.5)监理事情情形首要记述旁站过程当中监理人员发出的指示或指令,施工过程当中出现质量问题的处理情形.6)在旁站监理方案的实施过程中要强调过程控制的方法.XXX必须经常检查监理旁站方案的实施效果且做到:a、不定期召开专项总结会议,要求有施工管理人员、班组长及主要操作工人参加,对于存在的问题要明确到人,限定时间纠正,并制定措施加以落实解决.旁站监理方案b、在工地例会上针对上一阶段情形进行总结和分析,也针对下一阶段提出新的要求和措施,构成新的起点.c、构造监理内部的搜检与评选,通过搜检不断提高旁站监理水平.七、旁站监理人员和事情职责旁站监理人员应经过严格的监理上岗培训,持证上岗,具有工程建设实践经验和良好的专业素质,较强的协调能力.旁站监理人员主要是监理员,专业监理工程师负责安排和指导旁站监理.因此专业监理工程师是旁站监理的责任主体,监理员是旁站监理的直接责任主体.旁站监理人员的主要职责是:1、检查施工企业现场质检人员到岗、特殊工种人员持证上岗以及施工机械、建筑材料准备情况.旁站监理人员应当与施工单位质检员共同旁站,一是免于监理人员充当施工单位的质检员,二是便于及时处理工程中出现的质量问题.旁站监理人员应与施工单位质检人员共同在旁站监理记录上签字确认.2、在要求实施旁站监理的关键部位、关键工序进行现场跟从监督,监督施工单位严格依照手艺尺度、规范、规程和设计文件及经批准的施工构造设计(方案)进行施工,特别是搜检工程扶植强迫性尺度执行情形.实时发现和处理旁站监理过程当中出现的质量问题,发现施工人员违反强迫性尺度行为的有权责令立即整改,发现其施工活动已经或可能危及工程质量的应当实时向监理工程师敷陈.3、核查现场建筑资料、建筑构配件、设备和商品混凝土的质量检验敷陈等,并在现场监督施工方进行检验或者拜托具有资格的第三方进行复验.4、按规定的内容和范围实施旁站监理的同时,做好旁站监理记录和监理日记,保存旁站监理原始资料.工程竣工验收后旁站监理记录应及时归档.八、旁站监理制度1、监理人员在工程施工阶段对工程关键部位、关键工序的施工质量实施全过程现场跟从监督管理——旁站监理.在编制监理规划时制定《旁站监理方案》送扶植单位和施工单位,并抄送工程质量监督机构.旁站监理方案2、施工单位根据监理单位制定的《旁站监理方案》,在需要实施旁站监理的关键部位、关键工序进行施工前24小时书面告诉项目监理机构,项目监理机构安排旁站监理人员依照旁站方案实施旁站监理.3、旁站监理人员认真履行职责,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录.凡旁站监理人员未在旁站监理记录上签字的,不得进行下一道工序施工.4、实施旁站监理时,发现施工单位有违反工程扶植强迫性尺度行为的,有权责令立即整改;发现其施工活动已经或可能危及工程质量的,应当实时向监理工程师或XXX工程师敷陈,以便采取应急措施.5、旁站监理记实是监理工程师或XXX工程师依法行使有关具名权的紧张依据,关于需要旁站监理的关键部位、关键工序施工,凡没有实施旁站监理或没有旁站监理记实的,监理工程师或XXX工程师不得在相应文件上具名.6、工程竣工验收后,将旁站监理记录整理存档备查.XXX某某项目监理机构。
铁路房建工程监理旁站方案

铁路房建工程监理旁站方案一、前言铁路房建工程是指在铁路线路旁边建设的建筑工程,主要包括铁路沿线的车站、车辆段、工务段、机车段等配套设施,主要用于铁路线路上人员和设备的停靠、维修、保养等。
监理旁站方案是对铁路房建工程进行全过程监理的一种实质性文件,是保证工程质量,监督工程进程的重要指导文件。
在铁路房建工程建设过程中,需要对项目进行全过程的监理,保证工程质量,并规范工程的施工行为。
针对不同的房建工程类型,我们需要制定不同的监理方案,使其能够更好地满足监理工作的需要,并且更好地保证工程的质量。
因此,本方案针对铁路房建工程监理旁站,提出了一套完整的监理方案。
二、监理范围本方案适用于铁路房建工程中车站、车辆段、工务段、机车段等相关配套设施的全过程监理。
1. 监理工程内容(1)铁路房建工程的结构、装饰、给排水、电气、通风、空调、消防等工程的施工;(2)铁路房建工程的分部分项工程与专业工程、重大变更工程的施工;(3)铁路房建工程的相关资料审查、验收、竣工等。
2. 监理工程范围(1)施工图设计审核以及交底审核;(2)施工现场巡视监理;(3)施工工艺过程的质量控制;(4)监理日常报告汇总;(5)竣工验收监理;(6)相关资料的审查;(7)工程质量和安全督导。
三、监理组织1. 监理机构监理单位是指根据国家有关规定经批准的,负责工程监理的单位。
根据国家有关规定,监理单位应当是具有相应资质的专业监理机构。
监理单位在项目监理中,应当严格遵守有关法律法规和监理规范,依法行使职权,独立、公正地履行监理责任。
2. 监理人员(1)监理总监:负责监理活动的牵头人,负责监理活动的总体工作。
(2)监理工程师:负责具体的施工工程监理,并且有主要的签字权。
(3)监理管理员:负责监理文件等工作。
四、监理过程1. 施工图设计审核和交底审核(1)监理单位应当根据工程特点和施工单位提交的施工图和其他资料审核,监理单位依法并及时对各种设计文件进行审核。
旁站监理方案样本

旁站监理记录范文日期:XXXX年XX月XX日地点:XX工地监理人员:XXX被监理单位:XX施工队项目概况:该项目是一座XX建筑,总建筑面积约XXX平方米,主要功能为XXX。
施工队进场时间为XX年XX月XX日,预计完工时间为XX年XX月XX日。
监理内容:1.施工现场管理2.施工进度控制3.质量检查4.安全检查5.成本控制6.问题整改监理记录:XX年XX月XX日,我于上午8点准时到达施工现场开始对施工进程及质量进行检查。
施工现场管理方面,施工队对安全防护做得较为到位,搭建了围挡并设置了安全警示标志。
现场杂物清理较好,不影响作业安全。
但发现有部分工人未佩戴安全帽,施工队应加强安全教育和管理。
施工进度方面,施工队按照计划进行了地基处理和桩基施工,进度正常。
但建筑主体施工开始后出现了一些延误,地下管道施工进度滞后,需要施工队加快进度,以保证整个项目的按时完工。
质量检查方面,我对施工现场进行了细致的质量检查。
发现在处墙体施工中存在质量问题,墙体垂直度不达标,施工队应立即整改并保证质量。
此外,对砼强度检测结果进行了核查,符合设计要求。
成本控制方面,施工队在材料采购方面存在一些问题,未按照合同约定采购材料,导致造成一定的浪费。
施工队应加强成本控制,合理采购材料,避免浪费。
问题整改方面,我对以上存在的问题进行了书面通知,并要求施工队在三天内整改到位,并报告整改情况。
同时,我将持续跟踪和监督整改情况。
总结:通过本次旁站监理,我对该项目的施工情况有了更全面的了解。
施工队在大部分方面表现良好,但仍存在一些问题需要及时进行整改。
我将继续跟踪监理工作,确保施工质量和进度的控制。
记录人:XXX。
房屋工程施工旁站监理方案

房屋工程施工旁站监理方案一、引言为了确保房屋工程施工质量,保障工程安全,符合相关法规和标准,特编制本监理方案,以便监理工程的实施,提高工程施工质量,保证工程的安全可靠。
二、监理组织机构1.监理单位:负责监理工程的质量,安全等方面。
监理单位必须有相应资质和经验,具备相关专业技能和知识。
2.监理人员:监理单位派驻工地的监理人员必须具备相关专业知识和经验,熟悉相关法规和标准。
三、监理基本职责1. 监理工程施工的质量和进度,对施工中出现的质量问题进行监督和检查。
2. 监督工程施工过程中的安全管理,确保施工过程中没有安全隐患。
3. 监理各种施工设备和材料的质量,确保符合相关标准要求。
4. 协调解决施工中的纠纷和争端,保障工程施工进度。
5. 编制监理日志和监理报告,对施工过程进行记录和总结。
四、监理工作内容1. 施工前的审查和准备工作:包括审查施工图纸、质量技术文件和材料供应计划等。
2. 施工过程的监督和检查:包括对施工质量和进度的检查,对现场安全管理的监督等。
3. 施工材料和设备的检验和验收:对施工中使用的各种材料和设备进行检查和验收,确保符合相关标准和要求。
4. 施工质量的控制和验收:对施工过程中的质量问题进行控制和检查,确保工程质量符合相关标准和规定。
五、监理工作流程1. 施工前的审查和准备工作:监理单位必须对施工前的准备工作进行审查,包括施工图纸、质量技术文件和材料供应计划等,确保施工前的准备工作符合相关规定。
2. 施工过程的监督和检查:监理人员必须对施工过程进行监督和检查,发现质量问题及时进行整改和处理,确保施工过程的质量和安全。
3. 施工材料和设备的检验和验收:监理人员必须对施工中使用的各种材料和设备进行检验和验收,确保符合相关标准和要求。
4. 施工质量的控制和验收:监理人员必须对施工工程的质量进行控制和验收,确保工程质量符合相关标准和规定。
六、监理工作的保障措施1. 监理单位必须有健全的监理质量管理制度和工作程序,确保监理工作的规范和有序进行。

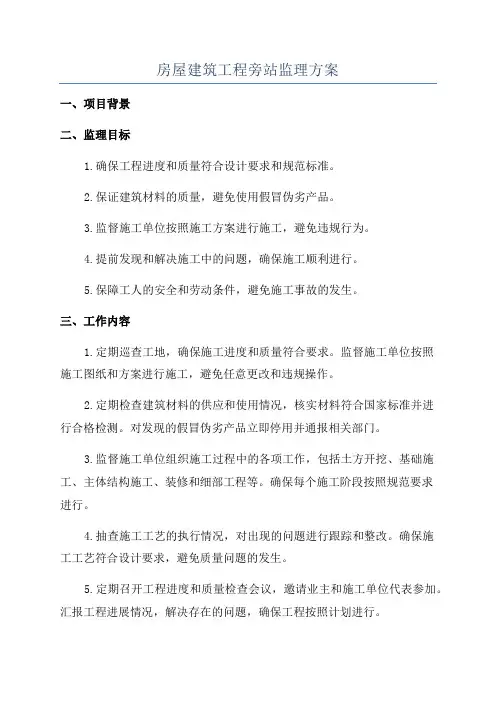

房屋建筑工程旁站监理方案

房屋建筑工程旁站监理方案一、项目背景二、监理目标1.确保工程进度和质量符合设计要求和规范标准。
2.保证建筑材料的质量,避免使用假冒伪劣产品。
3.监督施工单位按照施工方案进行施工,避免违规行为。
4.提前发现和解决施工中的问题,确保施工顺利进行。
5.保障工人的安全和劳动条件,避免施工事故的发生。
三、工作内容1.定期巡查工地,确保施工进度和质量符合要求。
监督施工单位按照施工图纸和方案进行施工,避免任意更改和违规操作。
2.定期检查建筑材料的供应和使用情况,核实材料符合国家标准并进行合格检测。
对发现的假冒伪劣产品立即停用并通报相关部门。
3.监督施工单位组织施工过程中的各项工作,包括土方开挖、基础施工、主体结构施工、装修和细部工程等。
确保每个施工阶段按照规范要求进行。
4.抽查施工工艺的执行情况,对出现的问题进行跟踪和整改。
确保施工工艺符合设计要求,避免质量问题的发生。
5.定期召开工程进度和质量检查会议,邀请业主和施工单位代表参加。
汇报工程进展情况,解决存在的问题,确保工程按照计划进行。
6.检查工程施工单位的劳动保护措施,确保工人的安全和劳动条件。
对不符合要求的情况提出整改要求,确保施工过程中没有发生安全事故。
四、工作机制1.建立监理工作小组,明确监理人员的职责和权限。
监理人员应具备相关专业知识和经验,承担监理任务时要遵守法律法规和行业规范。
2.编制监理计划,明确监理工作的时间节点和内容。
3.与施工单位建立良好的沟通和协调机制,密切配合施工进度和质量的要求。
4.与业主代表保持沟通,及时反馈工程进展和存在的问题,确保业主的知情权和参与度。
5.定期组织监理人员进行业务培训和交流,提高监理工作的专业水平和工作效率。
五、工作成果1.监理日志:记录工地巡查情况、建筑材料抽查结果、施工工艺抽查结果等,形成监理日志,作为监理工作的重要参考资料。
2.工程监理报告:根据监理工作的实际情况,定期编制工程监理报告,汇总工程进展、问题解决情况和建议意见,提交给业主、施工单位、设计单位等相关方。
旁站监理方案(模版)

为了加强XXXX工程(第Ⅲ标段)的监理工作,按照《监理规范》以及《房屋建筑工程施工旁站监理管理办法》的有关要求,特制订本项目旁站监理方案。
1 旁站监理范围:管道组焊百口考核、焊口连头、管道防腐补口百口考核、定向钻穿越管线回拖、管道试压、重要结构的混凝土浇筑。
2 旁站监理程序2.1上述各工序实施前,承包单位应至少提前12小时向项目监理部申请,总监理工程师确认准备工作就绪后签认申请表并安排监理人员实施旁站监理。
2.2旁站监理人员应认真熟悉施工单位上报的有关申请资料,准备好有关的检测仪器及记录表格,按照约定时间到达指定现场,在施工现场跟班监督,及时发现和处理旁站监理过程中出现的质量问题,如实准确地做好旁站监理记录。
2.3旁站监理人员实施旁站监理时,发现施工企业有违反工程建设强制性标准行为的,应责令施工企业立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向监理工程师或总监理工程师报告,由总监理工程师下达局部暂停施工指令或者采取其他应急措施。
2.4应旁站监理的关键部位、关键工序施工,施工记录凡没有旁站监理签字的,监理工程师或者总监理工程师不得在相应文件上签字。
3 旁站监理人员职责3.1检查施工单位现场质检人员到岗、特殊工种人员持证上岗以及施工机械、机具、材料准备情况;3.2现场跟班监督关键部位、关键工序的施工执行方案以及工程建设强制性标准情况;3.3核查进场材料、构配件、设备的质量检验报告等,并可在现场监督施工单位进行检验或者委托具有资格的第三方进行复验;3.4对本岗位的不安全因素有权给予纠正和制止。
3.5做好旁站监理记录和监理日记或在相应施工单位施工记录上签字确认,保存好有关旁站监理的原始资料。
4 旁站监理内容4.1管道组焊百口考核4.1.1检查施工单位设备是否完好,环境条件是否满足要求,焊接工艺参数是否符合要求,焊接人员是否持证上岗,焊接材料是否按照规定存放和使用、是否与焊接工艺规定一致,焊接质量检验仪器是否配备齐全、是否经过计量检定并在有效期内,专(兼)职质检员是否到位。
旁站监理方案(最新范本)

“和兴东城花苑”工程监理旁站方案()项目监理机构(章):和兴东城项目监理部总监理工程师:______________________ 日期:________________江苏省建设厅监制工程旁站监理方案1、工程概况工程名称:“和兴东城花苑”住区一期勘察单位:昆山市建筑设计院设计单位:东南大学设计研究院深圳分院施工单位:江苏天星集团监理单位:南通市精华建设监理有限责任公司建设单位:昆山和兴房地产开发有限公司工程规模:7万平方米2、结构摘要2.1 本工程的±0.00相当于黄海绝对高程M。
本工程为地下室一层,剪力墙结构。
地上六层,基本层高米,最高处为×××米,框架结构;2.2 本工程地基均为预应力敞口混凝土管桩(PHC-AB400)承台基础,基底持力层为粘土持力层。
2.3 本工程半地下室底板厚,配筋为ф22@150双层双向;地下室剪力墙外墙厚240/300,钢筋主要为ф16,内墙厚250,钢筋主要为ф12;地下室顶板厚250,钢筋主要为三级钢ф14@150双层双向和三级钢ф12(支座附加筋);楼层板厚100/130(客厅部位),钢筋主要为三级钢ф8@180双层双向;主体结构柱尺寸为×,2.4 用于本工程的主要钢筋型号有I级钢(HPB235)、II级钢(HRB335)。
2.5 混凝土强度等级;垫层混凝土为C15,结构混凝土均为C30,其中地下室有防水要求,防水等级为P6。
膨胀加强带为C35,P8。
2.6 本工程楼地面为水泥砂浆,外墙为,内墙为,屋面防水采用,3、旁站监理的依据3.1建设工程有关法律、法规:《中华人民共和国建筑法》《建筑工程管理条例》《中华人民共和国合同法》《房屋建筑工程施工旁站监理管理办法(试行)》3.2技术标准、规范、规程:《建设工程监理规范》(GB50319-2000)《建筑工程施工质量验收统一标准》(GB50300-2001)《地下防水工程质量验收规范》(GB50208-2002)《屋面工程质量验收规范》(GB50207-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《砌体工程施工质量验收规范》(GB50203-2002)《建筑地基基础工程施工质量验收规范》(GB50202-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)3.3 合同:本工程的建设工程监理合同、建筑工程施工合同、打桩合同、各类分包合同。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
房建工程旁站监理方案(模板) GD220206□□广汽本田汽车有限公司黄埔工厂涂装车间(VOC)改造工程编号:旁站监理实施细则编写:(总监等编写人员签名)审批:(企业技术负责人签名)年月日目录一、旁站监理的范围与内容 1二、旁站监理依据 1三、旁站监理程序 1四、旁站监理人员的职责 2五、关键部位、关键工序的旁站监理措施 2六、关键部位、关键工序旁站监理质量控制要点 3 (一)土方回填 3(二)预应力混凝土管桩沉桩 4(三)梁柱节点钢筋隐蔽过程 5(四)混凝土浇筑 6(五)钢结构安装 7(六)后浇带8(七)卷材防水层的细部构造处理9(八)基坑开挖及支撑系统10(九)旁站监理记录填写说明及范本11一、旁站监理的范围与内容旁站监量是指监理人员在施工阶段的监理中,对与工程结构、使用功能有重大关系,事后难于检查、补救的关键部位、特殊过程的施工质量实施全过程现场跟班监督活动。
旁站监理是工程监理的重要形式之一,也是确保工程质量的重要手段。
《建筑工程质量管理条例》第五章第38条规定:“监理工程师应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理。
”《建设工程监理规范》第5.4.8要求:“总监理工程师应安排监理人员对施工过程进行巡视和检查。
对隐蔽工程的隐蔽过程、下道工序施工完成后难于检查的重点部位,专业监理工程师应安排监理员进行旁站。
”旁站监理是施工过程中监理人员对施工作业连续监控的监理活动,是监理工作经常采用的一种主要的现场检查形式。
在施工过程中,监理人员应加强对现场的巡视、旁站监督和检查,及时发现违章操作和不按设计要求、不按图纸或规范、规程施工的行为,消除质量隐患。
在旁站监理的过程中,监理人员要严格履行职责,按作业程序及时跟班到位进行监督检查,做好旁站记录,对达不到质量要求的工程不予签字。
我项目监理部将按照建设部《房屋建筑工程施工旁站监理管理办法(试行)》的规定,在本工程施工阶段监理中,对关键部位、关键工序的施工质量实施全过程旁站监理。
本工程旁站监理的特殊过程、关键工序有:土方回填、预应力混凝土管桩沉桩、梁柱节点钢筋隐蔽、钢结构安装、混凝土浇筑后浇带。
旁站监理的内容有:施工准备情况、施工自然条件的符合性、施工操作过程、施工原材料检验、现场原材料试验、突发事件的应急处理、施工记录检查、旁站监理记录等。
二、旁站监理依据1、工程建设有关标准、规范、规程。
2、设计图纸和设计变更等。
3、经批准的施工组织设计。
4、经批准的旁站监理方案和监理细则。
三、旁站监理程序在本工程的旁站监理过程中,我项目监理部的监理人员将按以下程序对施工过程进行旁站监理,确保工程质量。
施工单位根据监理单位制定的旁站监理方案,在需要实施旁站监理的关键部位、关键工序进行施工前24 小时应当书面通知监理单位驻工地的项目监理机构。
项目监理机构应当安排旁站监理人员按照旁站监理方案实施旁站监理。
四、旁站监理人员的职责1、检查施工企业现场质检人员到岗、特殊人员持证上岗以及施工机械、建筑材料准备情况;2、在现场跟班监督关键部位、关键工序的施工方案以及工程建设强制性标准执行情况;3、核查进场建筑材料、建筑构配件、设备和商品混凝土的质量检验报告等,并可在现场监督施工企业进行检验或者委托具有资格的第三方进行复验;4、做好旁站监理记录和监理日志,保存旁站监理原始资料;5、在实施旁站监理时发现质量问题,应要求承建商整改,必要时向总监和业主报告,采取必要措施。
6、工程竣工后,将旁站监理资料存档备查。
五、关键部位、关键工序的旁站监理措施1、在工程开始前,项目监理部应根据本工程的特点,由总监理工程师组织制定详细的旁站监理方案,确定旁站的关键部位、关键工序,旁站的监控要点。
2、旁站监理人员熟悉施工图纸、检测方法和技术规范、标准,为现场旁站监督做好准备。
3、审批承建商的施工方案和施工作业计划。
4、检查施工准备情况,包括人员到位情况、施工机械准备情况、施工材料准备情况和上一工序验收情况,只有在施工准备情况完全符合要求时才允许施工。
5、检查天气情况,判断是否具备旁站部位要求的作业天气条件或根据天气情况要求承建商采取相应的作业措施。
如台风、暴雨天气不宜浇筑混凝土和吊装构件等。
6、检查使用的材料是否符合要求,如有偏差应立即进行处理,禁止不合格的材料用在工程上。
7、检查施工过程情况,施工方法、施工工艺以及承建商制定的质量保证措施的执行情况。
如混凝土浇筑的分层厚度、浇筑顺序、施工缝的留置是否符合要求。
8、对施工中出现的偏差及时纠正,使施工操作符合要求,保证施工质量和施工安全。
9、在施工中进行相应的检验和试验,按规定留取试件。
10、如施工中因意外情况发生停工,应记录停工原因及承建商所采取的处理措施。
11、将所发生的情况及现场检验结果详细记录在《旁站监理记录表》中,做到“记我所做”,以便事后跟踪、检查。
12、项目总监理工程师或监理工程师应定期检查《旁站监理记录表》,总结关键部位、关键工序的施工经验,与承建商一起制定措施防止再次发生系统偏差,并减少偶然偏差的出现。
六、关键部位、关键工序旁站监理质量控制要点(一)土方回填1、填方、柱基、基坑、基槽和管沟回填土的土料必须符合设计要求和规范规定。
2、柱基、基坑、基槽和管沟基底的土质必须符合设计要求,并严禁扰动。
其位置、尺寸、标高、边坡必须符合设计要求和规范规定。
3、填方、柱基、基坑、基槽和管沟的回填,必须分层夯压密实。
取样测定压实后土的干土质量密度,其合格率不应小于90%,不合格干土质量密度的最低值与设计值的差不应大于0.8KN/m3,且不能集中于某一区域。
对柱基回填应从两侧对称进行。
4、挖土时,严禁放水浸沟后再开挖和回填粘土。
5、经常检查场地排水或降水情况,以防止基坑浸泡、塌方、滑坡。
回填土的质量控制:1、一般粘性土可用作各层填料;一般碎石类土、砂土和爆破石渣,可用作表层以下的填料,其最大料径不得超过每层铺填厚度的2/3;碎块草皮和有机质含量大于8%的土,仅可用于无压实要求的填方;淤泥和淤泥质土不能用作填料。
2、水量偏高时,可采取翻松晾晒,均匀掺入干土的措施;含水量偏低,可预先洒水湿润,增加遍数或用于大功率压实机械进行压实等措施。
含水量过小,夯压不实;含水量过大,则易成橡皮土。
3、石类土或爆破石渣作填料时,其最大粒径不得超过每层铺填厚度的2/3(当使用震动碾压时,不得超过每层填铺厚度的3/4)。
填铺时大块料不应集中在分段接头处或填方与山坡连接处。
4、填料为砂土或碎石类土(充填物为砂土)时回填宜充分洒水湿润,可用较重的平板震动器分层振实,每层震动不少于三遍。
5、墙柱基回填应在相对两侧或四周对称同时进行。
两侧回填高差要控制。
以免把墙挤歪。
6、混凝土、砖、石砌体挡土墙,必须在混凝土或砂浆达到设计强度后才能回填;并要做护壁方案,以防止挡土墙变形倾覆。
7、管沟内填土,应从管道两边同时进行回填和夯实。
8、对有压实要求的填方,在打夯或压碾时,如出现橡皮土,应将部分土挖除,另用砂土或砂石较大的土回填。
9、雨期施工时,应有防雨措施及方案,防止地面水流入基坑或地坪内。
以免基坑塌方或基土遭到破坏。
(二)预应力混凝土管桩沉桩1、检查施工机组的压桩参数记录情况,如:每节桩的油压表压力值、最后三次稳压的等,都要严格记录在压桩记录表上,并随时分析工作场区地质变化情况,如遇夹层应低锤密打,使桩穿过夹层。
为评价整个场区的压桩施工作好第一手资料;2、压桩在立杆上的倾斜度不得超过0.5%,桩顶标高控制在± 50 mm以内;斜桩倾斜度的偏差,不得大于倾斜角正切值的15%(倾斜角系指桩纵向中心线与铅垂线间的夹角)。
要督促承建商(施工单位)在现场安装量测设备,如:经纬仪和水准仪。
3、桩位允许偏差,应符合下表规定;预制桩位置的允许偏差序号项目允许偏差(mm) 1 盖有基础梁的桩(1)垂直基础梁的中心线 100+0.01H (2)沿基础梁的中心线150+0.01H 2 桩数为1~3根桩基中的桩1003 桩数为4~16根桩基中的桩 1/2桩径或边长4 桩数大于16根桩基中的桩(1)最外边的桩1/3桩径或边长(2)中间桩 1/2桩径或边长注:H为施工现场地面标高与桩顶设计标高的距离。
4、接桩要严格对接桩材料、接桩位置的把关控制,现场对接桩工序进行管理控制;1)接桩时,其入土部分桩段的桩头宜高出地面0.5~1m。
2)焊接接桩应符合行业标准《建筑钢结构焊接规程》JGJ81的要求,同时尚应符合下列规定:①钢板宜用低碳钢,焊条宜用E43;焊接电流应适用;②焊件表面应用铁刷清刷干净;③上下节桩之间的间隙应用铁片全部填实焊牢;④施焊宜对称进行,以减少焊接变形;⑥焊缝应连续饱满,每个接头的焊缝不得少于两层;焊完一层后,应及时清除焊渣,每层焊缝的接头应错开;⑦大雨时不宜施焊,除非有安全可靠的防雨措施;⑧焊接完成后宜自然冷却10min左右后方可开打;严禁用水冷却;⑨对重要工程的电焊接桩应做10%的焊缝探伤检查。
法兰接桩应符合下列规定:①螺栓宜用低碳钢;②螺栓的拧紧应对称地进行,径锤击数次再拧紧一次后,焊死螺帽,或用凿毛丝扣的方法固定螺帽;③上下节桩的中心偏差不得大于10mm。
e.作好施工监理日志,对现场发生的问题及时向承建商(施工单位)提出,随时纠正偏差;4.送桩:a.送桩施工前应掌握场地的标高和桩顶的施工标高,确定送入深度;b.送桩套帽不应太大(一般比桩断面大5cm左右),以免将桩打断。
5.对群桩基础,应注意打桩顺序,一般从中部向外打或一侧往另一侧打,或分段施打,防止将桩抬起。
6.审核工程中设计变更和图纸修改情况,及时向承建商(施工单位)通报设计变更和图纸修改情况,并记录在案;(三)梁柱节点钢筋隐蔽过程1、旁站监理人员应学习熟悉结构施工图,了解梁柱节点钢筋的构造要求,规范的有关规定,施工方法。
2、对照结构施工图,检查梁柱节点钢筋的规格、数量、间距、搭接长度、锚固长度、接头设置等等是否符合设计要求。
并检查以下构造措施:a. 框架节点箍筋加密区的箍筋数量、间距,弯钩角度和平直长度是否符合设计要求和规范规定。
b. 钢筋搭接长度均不应小于规定值的95%。
c. 检查保护层的垫块强度、厚度、位置、保证其符合规范要求。
3、若柱子混凝土强度等级高于梁板等级不超过一级(5N/mm2)时,梁柱节点的混凝土可随梁板一起浇筑。
当梁柱节点与梁板混凝土强度等级差异高于一级时,两种混凝土的接缝应设置在低强度等级的梁中,并离开柱一段距离Δa,Δa≥500mm及hb(取两者中较小者)。
4、混凝土浇筑顺序按柱→节点→梁板进行,在不同强度等级混凝土交界处设置金属丝网,以便控制浇筑范围。
柱施工缝的留置位置应能满足梁钢筋的锚固要求。
5、柱子混凝土强度等级高于梁板的强度等级超过一级(5N/mm2),采用节点内设置型钢、增加竖向钢筋、箍筋加密等措施时,梁柱节点的混凝土可随梁板一起浇筑。
