喷射混凝土质量管理规定

合集下载

隧道支护中喷射混凝土施工控制要点

隧道支护中喷射混凝土施工控制要点

隧道支护中喷射混凝土施工控制要点关键词:隧道支护喷射混凝土本文主要通过阐述隧道工程施工中,更好的保证了隧道工程围岩应力适量释放度和变形,增加结构安全度和施工方便。

隧道支护工程喷射混凝土原材料选择、配合比控制要求及喷射混凝土拌和、运输、喷射质量检查等环节的控制,1、喷射混凝土材料的进场必须进行检验,除应符合国家、部现行的有关标准外,并应符合下列要求:⑴水泥:应优先采用硅酸盐水泥或普通硅酸盐水泥,强度等级不小于32.5MPa,必要时可采用特种水泥。

水泥的安定性、凝结时间均应合格。

当有抗冻、抗渗要求时,水泥强度等级不宜低于42.5MPa;当喷射混凝土遇含有较高可溶性硫酸盐的地层或地下水地段,应按侵蚀类型和侵蚀程度采用相应的抗硫酸盐水泥;当骨料与水泥中的碱可能发生反应时,应选用低碱水泥;当需要喷混凝土有较高的早期强度时,可选用硫铝酸盐水泥或其它早强水泥;有特殊要求时,应使用相应的特种水泥。

⑵细骨料应符合以下要求:1)粗骨料应采用坚硬耐久的碎石或卵石(豆石),或两者混合物。

严禁选用具有潜在碱活性骨料,当使用碱性速凝剂时,不得使用含有活性二氧化硅的石料。

喷射混凝土中的石子最大粒径不宜大于15mm,骨料级配宜采用连续级配。

按重量计含泥量不应大于1%,泥块含量不应大于0.25%。

2)细骨料应采用坚硬耐久的中砂或粗砂,细度模数应大于2.5,含水率宜控制在5%~7%。

砂中小于0.075mm的颗粒不应大于20%。

含泥量不应大于3%,泥块含量不应大于1%。

3)喷射混凝土用的骨料级配宜控制在规定的范围内。

⑶外加剂:应对混凝土的强度及与围岩的粘结力基本无影响;对混凝土和钢材无腐蚀作用;对混凝土的凝结时间影响不大(除速凝剂和缓凝剂外);吸湿性差,易于保存;不污染环境,对人体无害。

⑷速凝剂:喷射混凝土宜采用液体速凝剂,其掺量不宜大于水泥用量的5%。

在使用速凝剂前,应做与水泥的相容性试验及水泥净浆凝结效果试验,严格控制掺量,并要求初凝不应大于5min,终凝不应大于10min。

混凝土自喷站管理制度

混凝土自喷站管理制度

混凝土自喷站管理制度第一章总则第一条为规范混凝土自喷站的生产经营,提高混凝土自喷站的管理水平,保障生产安全和生产质量,制定本管理制度。

第二条本管理制度适用于国内混凝土自喷站的生产经营管理工作。

第三条混凝土自喷站应当依法取得相关许可证件,严格按照国家相关法律法规和标准开展生产经营活动。

第四条混凝土自喷站应当加强安全生产监管,在生产过程中加强安全防范措施,确保生产过程中无事故发生。

第五条混凝土自喷站应当保证生产设备的正常运转,并对设备进行定期维护和保养,确保生产设备处于良好状态。

第六条混凝土自喷站应当加强人员培训,提高员工技术素质和安全意识,确保生产过程中无人员伤亡事件发生。

第七条混凝土自喷站应当建立健全质量管理制度,确保生产出的产品符合国家相关标准和规定。

第八条混凝土自喷站应当按照市场需求和产品质量要求,合理安排生产计划,确保生产任务的完成。

第九条混凝土自喷站应当配备必要的生产设备和生产工具,保证生产过程的顺利进行。

第二章生产管理第十条混凝土自喷站应当建立健全生产管理制度,划分生产任务和职责,明确各岗位的职责。

第十一条混凝土自喷站应当制定生产工艺流程,规范生产操作流程,提高生产效率和产品质量。

第十二条混凝土自喷站应当建立生产档案,记录生产过程中的关键节点和关键参数,以备查验。

第十三条混凝土自喷站应当加强原材料的采购管理,确保原材料的质量符合要求,防止次品材料进入生产环节。

第十四条混凝土自喷站应当加强生产过程监控,及时发现和处理生产过程中的问题,确保生产过程的稳定进行。

第十五条混凝土自喷站应当严格执行生产计划,不得擅自改变生产计划,确保生产任务的完成。

第十六条混凝土自喷站应当加强产品质量把控,做好产品质量检验和质量评估工作,确保产品质量符合要求。

第十七条混凝土自喷站应当对产品进行标识和追溯,确保产品的质量可追溯可溯源。

第三章安全管理第十八条混凝土自喷站应当建立健全安全管理制度,制定安全生产规章制度,加强安全生产教育和培训。

混凝土施工质量管理办法

混凝土施工质量管理办法

混凝土施工质量管理办法*〔2019〕24号第一章总则第一条混凝土质量的好坏直接影响着工程的质量、安全及成本,尤其在隧道、桥梁等结构施工中,混凝土必不可少,且占有很大比重。

近年来,我公司承建的特长隧道、高墩大跨桥梁、地铁工程等越来越多,混凝土的用量越来越大,故如何保证混凝土的质量直接关系到工程的整体质量。

为加强混凝土施工的质量控制,特制订本办法。

第二条本办法适用于公司在建项目的质量管理。

第二章组织机构设置第三条公司成立混凝土施工质量管理领导小组组长:总工程师副组长:公司本部副总工、安全总监组员:试验检测分公司、混凝土分公司、物资分公司、工程管理部、安全质量监察部负责人。

公司领导小组办公室设在*全质量监察部,由部长任办公室主任,负责混凝土质量管理的日常事务及相关资料的收集、统计工作。

第四条各单位应成立混凝土施工质量管理小组。

由各单位第一负责人任组长,分管生产领导、技术负责人、安质分管领导任副组长;试验室、搅拌站、物资部、安质环保部、工程技术部负责人任组员。

第三章职责权限第五条公司混凝土施工质量管理领导小组职责权限1、负责混凝土施工质量管理办法的制定、修订与下发。

2、对施工现场混凝土施工质量管理工作检查指导,对出现的问题提出整改意见。

3、对各单位混凝土的施工管理情况进行考核和评价。

4、协助现场解决混凝土技术难题。

第六条项目(分公司)混凝土施工质量管理小组职责权限1、贯彻落实公司、业主、监理对混凝土的管理要求,按规范要求对混凝土施工过程进行管理。

2、定期对本单位的混凝土质量进行检查,对检查发现的问题进行整改。

3、按规定定期向公司上报相关资料。

4、对公司、监理、业主及地方政府部门下发的关于混凝土质量问题进行整改,并将整改结果向公司上报。

第四章混凝土质量管控第七条混凝土质量管控工作,由各单位混凝土施工质量管理小组组织实施,严格按规范、标准、设计文件与技术交底进行,对混凝土质量全过程管理。

第八条原材料的质量管理1、原材料必须从经检验合格的供方采购,从源头上保证原材料的质量。

喷射混凝土质量管理规定

喷射混凝土质量管理规定

喷射混凝土质量管理规定一、生产技术科应采取积极有效的措施,强化对专职喷浆工的业务技术培训和指导,提高其业务技能,以取得喷浆速度快,喷射混凝土质量好,材料利用率高,回弹料浪费少的良好效果。

二、必须严把喷浆支护材料的进货质量关、巷道运输关和现场使用关1.验收员必须按以下要求验收喷射混凝土支护材料:标号不低于32.5级的硅酸盐水泥,粒径5-8 mm的石子,粒径0.3-3mm的中粗(黄)砂,石子含泥量不超过3%,黄砂的含泥量不超过5%,黄砂含水量控制在5-8%范围内(均按重量计)。

2.为防止水泥变质失效,避免因砂石的大量存放影响质量标准化工作,施工单位必须认真计算材料需求量,合理编制材料领用计划,水泥下井3天、砂石下井5天(雨季黄砂含水量大,时间放宽到7天)内必须使用完毕。

超期使用罚材料员100元/次。

考核工作由生产技术科负责。

3.严禁使用变质失效的水泥。

造成水泥变质失效的,按原值的50%处罚使用单位。

掘进单位使用变质失效水泥喷浆的,当旬的掘进巷道工程质量定为不合格,并罚施工队长和材料员500元/人次;巷修单位使用变质失效水泥喷(注)浆的,罚队长和材料员500元/人次。

其它单位造成水泥变质失效或使用变质失效的水泥,参照此规定进行考核。

考核工作由生产技术科负责。

4.雨季黄砂含水量严重超标时,严禁下井,含水量不超标时方可使用,以防喷浆时发生堵塞喷浆管事故。

5.工程竣工后,多余的水泥和砂石必须及时转走,或移交其它施工单位使用,移交工作由调度室负责协调。

造成材料丢失浪费和水泥变质失效的,按原值处罚队长和材料员。

考核工作由调度室、生产技术科负责。

三、合理优化施工工艺,规范员工操作行为,确保巷道施工质量1.施工单位必须坚持做到“一工程一规程一措施”,喷射混凝土的质量标准、技术要求和施工安全措施必须在作业规程措施中明确规定,确保喷射混凝土强度不低于设计要求。

2.巷道掘进时必须按照掘进质量标准化要求,保证巷道成型符合标准。

喷射砼安全作业一般规定范文

喷射砼安全作业一般规定范文

喷射砼安全作业一般规定范文喷射混凝土是一种常见的建筑施工工艺,它在建筑工程中起到了至关重要的作用。

然而,由于喷射混凝土作业的特殊性,存在一定的安全风险。

为了保障工人的生命安全和身体健康,制定喷射混凝土安全作业规定显得尤为重要。

本文将从喷射混凝土的安全意识、安全准备工作、作业过程中的安全要求等方面,对喷射混凝土的安全作业规定进行详细阐述。

一、安全意识1. 工作人员要认识到喷射混凝土作业的危险性,具备防范意识和自我保护意识。

2. 加强员工安全教育培训,提高员工的安全意识和安全技能水平。

3. 制定并贯彻安全作业规程,执行安全管理制度,加强安全监督和检查。

二、安全准备工作1. 确保喷射混凝土设备的安全可靠,定期检查和维护设备,确保设备正常运行。

2. 提前进行现场勘测,了解施工现场的地质、气候和环境等情况,制定相应的施工方案。

3. 设置安全警示标志,划定作业区域,并采取必要的隔离措施,确保作业区域的安全。

4. 将喷射混凝土作业列入安全生产计划,明确责任人和安全措施,制定应急预案。

三、作业过程中的安全要求1. 操作人员必须经过专门培训,持证上岗,熟悉设备的使用和操作规程。

2. 作业现场必须保持整洁有序,杂物要及时清理、堆放整齐,确保通道畅通。

3. 作业人员应穿戴好安全防护用具,包括头盔、防护眼镜、防护面具、耳塞、防护服等。

4. 在进行喷射混凝土作业前,必须对喷射设备、泵管、喷嘴等进行检查和试运行,确保设备正常。

5. 严禁擅自改变喷射混凝土的喷射方向和角度,严禁操作人员站在喷射混凝土作业区域内。

6. 作业现场要加强通风设施的设置,防止有害气体积聚,确保作业人员的呼吸道安全。

7. 喷射混凝土作业期间,严禁闲杂人员靠近作业区域,确保作业现场的安全和秩序。

8. 在高温天气下进行喷射混凝土作业时,要合理安排作业时间,并提供充足的饮水和休息时间,防止中暑和脱水。

9. 严格执行作业计划,确保喷射混凝土作业的质量和进度,同时确保作业安全。

喷射混凝土的质量控制

喷射混凝土的质量控制

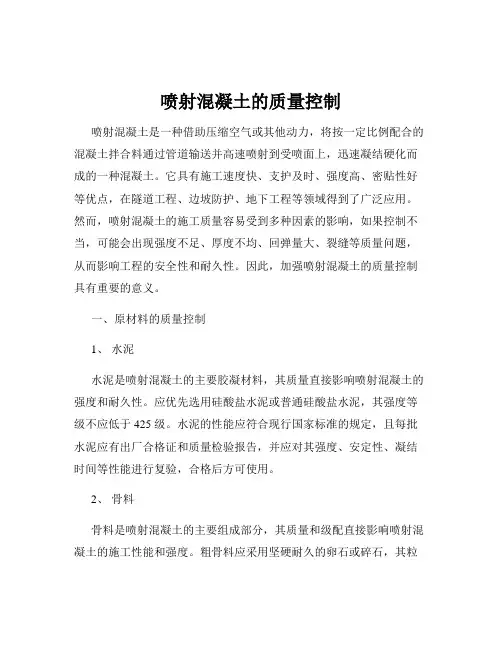

喷射混凝土的质量控制喷射混凝土是一种借助压缩空气或其他动力,将按一定比例配合的混凝土拌合料通过管道输送并高速喷射到受喷面上,迅速凝结硬化而成的一种混凝土。

它具有施工速度快、支护及时、强度高、密贴性好等优点,在隧道工程、边坡防护、地下工程等领域得到了广泛应用。

然而,喷射混凝土的施工质量容易受到多种因素的影响,如果控制不当,可能会出现强度不足、厚度不均、回弹量大、裂缝等质量问题,从而影响工程的安全性和耐久性。

因此,加强喷射混凝土的质量控制具有重要的意义。

一、原材料的质量控制1、水泥水泥是喷射混凝土的主要胶凝材料,其质量直接影响喷射混凝土的强度和耐久性。

应优先选用硅酸盐水泥或普通硅酸盐水泥,其强度等级不应低于 425 级。

水泥的性能应符合现行国家标准的规定,且每批水泥应有出厂合格证和质量检验报告,并应对其强度、安定性、凝结时间等性能进行复验,合格后方可使用。

2、骨料骨料是喷射混凝土的主要组成部分,其质量和级配直接影响喷射混凝土的施工性能和强度。

粗骨料应采用坚硬耐久的卵石或碎石,其粒径不宜大于15mm;细骨料应采用中砂或粗砂,其细度模数应大于25。

骨料的含泥量、泥块含量、坚固性等指标应符合现行国家标准的规定。

3、外加剂外加剂可以改善喷射混凝土的性能,如提高早期强度、减少回弹量、增加粘聚性等。

常用的外加剂有速凝剂、减水剂、早强剂等。

外加剂的品种和掺量应根据工程要求、施工条件和原材料性能通过试验确定,并应符合现行国家标准的规定。

速凝剂的初凝时间不应大于 5min,终凝时间不应大于 10min。

4、水水应符合现行行业标准《混凝土用水标准》JGJ 63 的规定,不得使用污水、海水、pH 值小于 4 的酸性水和硫酸盐含量超过 1%的水。

二、配合比的设计与控制1、配合比的设计喷射混凝土的配合比应根据工程要求、原材料性能和施工条件通过试验确定。

配合比设计应满足强度、耐久性、工作性和经济性的要求。

喷射混凝土的强度等级不应低于 C20,其水胶比不宜大于 05,胶凝材料用量不宜小于 400kg/m³。

喷射混凝土施工质量控制

喷射混凝土施工质量控制摘要:喷射混凝土这一新型的施工技术在现代工程边坡加固处理中越来越广泛地得到应用。

其以投资少,生产效率高,施工简单、方便,且易熟练掌握而深受设计、施工单位的喜爱。

但如何保证喷射混凝土的强度以及防止喷射层间产生的裂缝甚至局部脱落等质量问题,却是施工单位一直关心的话题。

本人就自己参加过的水电工程中的高边坡和地下工程喷射混凝土施工,从施工方法上谈点解决这一问题的办法。

关键词:喷射混凝土;施工工艺;湿式喷射作业;施工设备在国内,一些国际招标的大型水利工程中,如二滩水电站,黄河小浪底工程,三峡工程等,均是采用湿式混凝土喷射作业。

国内目前使用的各种湿式混凝土喷射机多是从国外引进的设备。

近几年来,国内一些单位也开发研制出几种湿式混凝土喷射机,但生产规模尚有待扩大。

湿式混凝土喷射机主要优点有四个。

(1)湿法。

作业大大降低了机旁和喷嘴外的粉尘浓度,消除了对工人健康的危害。

(2)生产率高。

干式混凝土喷射机工作效率一般不超过5扩/h.而使用湿式混凝土喷射机人工作业时可达10m/h,采用机械手作业时,则可达20扩/h,(3)回弹度低。

千喷时,混凝土回弹度可达15%到50%.采用湿喷技术回弹率可降低到10%以下。

(4)湿喷时,由于水灰比易于控制,混凝土水化程度高,故可大大改善喷射混凝土的品质,提高混凝土的匀质性,而干喷时,混凝土的水灰比是由喷射手根据经验及肉眼观查来进行调节的,混凝土的品质在很大程度上取决于机手操作正确与否。

1喷射距离的确定混凝土的喷射距离(喷嘴与受喷面间的最佳距离)直接决定喷射混凝土的强度质量。

喷射距离太远,喷射到坡面的混合科不密实,混凝土的内部易形成空洞;喷射距离太近,喷射的混合料过于集中,且不能充分掺和均匀,两者均不能达到强度设计要求。

只有在施工过程中。

根据所使用的砂石骨料、坡面坡度,经过多次试验,以喷射到坡面的混合料和水充分拌和均匀,回弹率最小和混凝土的强度最高来确定最佳喷射距离。

喷射砼安全作业一般规定模版

喷射砼安全作业一般规定模版喷射混凝土是一种在建筑工程中常见的施工方法,它通过将混凝土材料以高速喷射的方式投射到施工面上,形成一种坚固而耐用的混凝土结构。

这种施工方式在地下室、隧道、桥梁等工程中被广泛采用,但由于喷射混凝土施工存在一定的风险,因此必须严格按照相关规定进行安全作业。

本文将详细介绍喷射混凝土安全作业的一般规定模板。

一、施工前准备工作1. 确定喷射混凝土施工的工程环境和施工图纸,准确掌握施工的具体要求。

2. 对喷射设备进行检查和维护,确保其正常运行和安全使用。

3. 安排专业技术人员进行施工前的安全培训,确保工人具备安全操作技能和知识。

4. 检查喷射混凝土材料的质量,确保其符合相关标准和要求。

二、施工现场安全防护1. 搭设围栏或设置警示标识,将施工区域与周围区域分隔开来,禁止非施工人员入内。

2. 提供充足的照明设备,确保施工人员有清晰的视野。

3. 在施工现场设置安全警示信号灯,确保喷射设备的移动不会对其他设备和人员造成危险。

4. 检查施工现场的地面情况,确保地面平整稳固,防止人员滑倒或扭伤。

三、喷射设备操作安全1. 确保喷射设备操作人员持有相应的操作证书和证件,具备相关专业知识和技术。

2. 在操作喷射设备之前,必须对设备进行全面检查,包括液压系统、电气系统和喷射枪等部分。

3. 确保喷射设备稳定放置,不得堆放杂物或阻碍设备运行的物体。

4. 操作喷射设备时,必须使用个人防护装备,包括安全帽、防护眼镜、耳塞等。

四、喷射混凝土材料的安全使用1. 确保喷射混凝土材料符合质量要求,不能使用过期或劣质材料。

2. 严格按照混凝土配合比进行调配和搅拌,确保混凝土的强度和稳定性。

3. 喷射混凝土材料的储存和运输必须符合相关规定,避免材料污染和泄漏。

4. 在喷射混凝土施工过程中,必须保持施工面的湿润,以防止混凝土在喷射过程中过早凝固。

五、应急措施和事故处理1. 建立健全的安全应急预案,明确各种突发事故的应对措施和责任分工。

《喷浆验收管理办法》

《喷浆验收管理办法》为加强开拓工程各项验收工作,明确各级管理责任,规范开拓工程验收工作程序,合理有序地进行开拓工程验收,结合伊犁一矿的相关文件及矿方实际,特制定喷浆工程验收制度,具体如下:一、开拓工程验收标准验收依照《煤矿安全规程》、《煤矿安全质量标准化标准》、《作业规程》及相关安全技术措施等技术要求标准执行。

二、锚杆支护验收(喷射混凝土前验收)(一)验收程序:1、开拓巷道在初喷前,施工队组负责人必须提前2小时通知调度室,由调度室通知矿建工程科,矿建工程科接到通知后及时安排工程督查员组织验收。

2、开拓工程验收由工程督查员组织安全质量员、施工队组现场负责人对照所下达通知单的指定巷道,共同对开拓锚巷初喷前进行现场验收,验收合格后,由工程督查员负责对所验收锚巷初喷作标志,并填写“喷浆前验收表”经“三方”签字(工程督查员、矿方施工负责人、施工队长)确认后生效,方可喷浆。

3、验收工程时,若存在不合格工程,工程督查员需下达整改通知单,施工队组根据工程质量标准及要求整改完毕后,提出验收申请,工程督查员再次组织三方验收,直到合格后,填写验收单确认。

(二)验收标准及规定:1、锚巷初喷前验收过程中,若发现因施工单位主观原因造成巷道超宽、超高、或断面不足及巷道凹凸不平等不符合设计要求的不合格工程,施工单位必须采取措施进行处理,否则将不予以验收。

(开拓锚巷超宽、超高大于40cm(含40cm)的;开拓锚巷任何部位凹凸处大于30cm(含30cm);凸出部位必须采取扩帮、放顶等措施进行处理。

凹处部位必须采取造假顶进行处理。

)2、开拓锚巷初喷前工程督查员每次最多可验收5-10m,如遇特殊情况,必须经矿建工程科批准后方可延长。

3、如任意一条开拓巷道累计初喷达20m,该巷道必须复喷成巷15m,复喷成巷后,经工程督查员核实符合成巷要求,方可验收锚巷。

如遇特殊情况,必须经矿建工程科批准后方可进行锚巷验收。

4、机掘巷道锚巷初喷紧跟掘进机,喷浆成巷紧跟二运。

谈喷射混凝土的施工工艺控制及质量安全管理

谈喷射混凝土的施工工艺控制及质量安全管理[摘要]:结合巫奉高速公路骡坪隧道的施工经验,从喷射混凝土的原材料选择、喷射前的准备工作、喷射过程的工艺控制、安全及环保等方面的管理加以阐述,以供同仁参考。

[关键词]:喷射混凝土施工工艺控制质量安全管理前言穿山越谷,桥隧相连,是山区高速公路的特点。

隧道¬¬¬¬——这种“地下长廊”在山区高速建设中占有十分重要的地位。

例如重庆巫山——奉节高路公路线路总长59.6公里,隧道总长为26.9公里,占线路全长的45.1%。

在公路隧道建设过程中,喷射混凝土可与锚杆、钢筋网等组合起来的支护形式。

这种支护形式能及时支护和加固围岩,与围岩密贴,封闭岩体的张性裂隙和节理,加固围岩结构面,有效的发挥和利用岩块间的镶嵌、咬合和自锁作用,从而提高岩体自身的强度、自承能力和整体性。

下面以本人参与施工的重庆巫山——奉节高路公路骡坪隧道为例,就喷射混凝土施工工艺控制及质量安全管理方面谈谈心得体会。

一、工程概况由福建路桥建设有限公司承建的重庆巫奉高速公路二期工程a3合同段骡坪隧道为一座上、下行分离的四车道高速公路特长隧道。

骡坪隧道位于重庆市巫山县楚阳乡滴水岩村至骡坪镇风岭村境内,进口位于楚阳乡滴水岩村范家河西岸山坡上,出口位于骡坪镇风岭村,隧道最大埋深435m。

隧道全长左洞4573.827m,右洞4606.533m,本合同段施工长度左洞2409.11(起讫里程zk4+710-zk7+127.283),右洞2414.533m(起讫里程yk4+725-yk7+150);洞内设行车横洞和行人横洞各三道,在洞内与第四合同段对接施工;洞门采用端墙式洞门与第二合同段范家河大桥联接。

隧道净宽10.25m,净高5.0m,设计行车速度80km/h,骡坪隧道左右洞c20喷射混凝土共17309m3,本项目采用湿喷工艺。

二、喷射混凝土原材料选用(1)水泥:采用湖北华新po42.5水泥,检测结果见表1。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

喷射混凝土质量管理规定

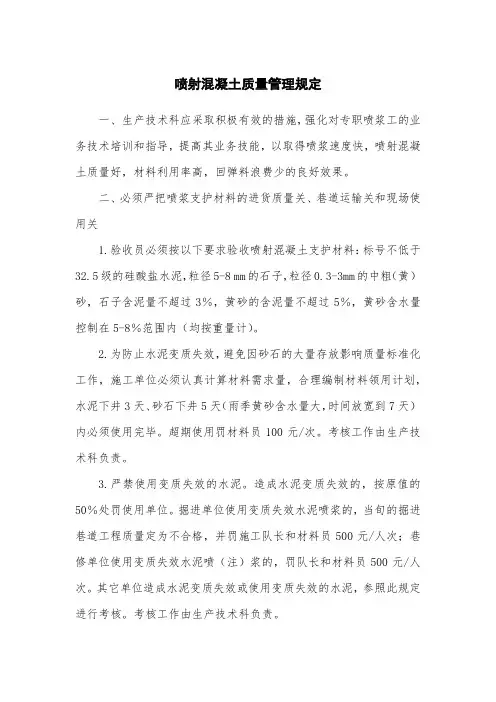

一、生产技术科应采取积极有效的措施,强化对专职喷浆工的业务技术培训和指导,提高其业务技能,以取得喷浆速度快,喷射混凝土质量好,材料利用率高,回弹料浪费少的良好效果。

二、必须严把喷浆支护材料的进货质量关、巷道运输关和现场使用关
1.验收员必须按以下要求验收喷射混凝土支护材料:标号不低于3
2.5级的硅酸盐水泥,粒径5-8 mm的石子,粒径0.3-3mm的中粗(黄)砂,石子含泥量不超过3%,黄砂的含泥量不超过5%,黄砂含水量控制在5-8%范围内(均按重量计)。

2.为防止水泥变质失效,避免因砂石的大量存放影响质量标准化工作,施工单位必须认真计算材料需求量,合理编制材料领用计划,水泥下井3天、砂石下井5天(雨季黄砂含水量大,时间放宽到7天)内必须使用完毕。

超期使用罚材料员100元/次。

考核工作由生产技术科负责。

3.严禁使用变质失效的水泥。

造成水泥变质失效的,按原值的50%处罚使用单位。

掘进单位使用变质失效水泥喷浆的,当旬的掘进巷道工程质量定为不合格,并罚施工队长和材料员500元/人次;巷修单位使用变质失效水泥喷(注)浆的,罚队长和材料员500元/人次。

其它单位造成水泥变质失效或使用变质失效的水泥,参照此规定进行考核。

考核工作由生产技术科负责。

4.雨季黄砂含水量严重超标时,严禁下井,含水量不超标时方可使用,以防喷浆时发生堵塞喷浆管事故。

5.工程竣工后,多余的水泥和砂石必须及时转走,或移交其它施工单位使用,移交工作由调度室负责协调。

造成材料丢失浪费和水泥变质失效的,按原值处罚队长和材料员。

考核工作由调度室、生产技术科负责。

三、合理优化施工工艺,规范员工操作行为,确保巷道施工质量
1.施工单位必须坚持做到“一工程一规程一措施”,喷射混凝土的质量标准、技术要求和施工安全措施必须在作业规程措施中明确规定,确保喷射混凝土强度不低于设计要求。

2.巷道掘进时必须按照掘进质量标准化要求,保证巷道成型符合标准。

3.初喷前必须严格校核巷道尺寸,将欠挖处刷扩至设计断面。

初(复)喷前,均必须用高压风水冲洗受喷面。

4.必须实行拉线喷浆。

在巷道两帮墙基角处及拱基线处、两拱肩1/2处和拱顶处挂喷浆控制线。

凡喷浆不拉线的,处罚当班班组长200元/次。

考核工作由生产技术科负责。

5.初喷厚度为30-50mm(以盖住锚网或背板为原则),复喷厚度必须达到设计要求。

6.采用锚(网)喷支护时,初喷必须紧跟迎头,为尽可能减少复喷距迎头的距离创造条件。

采用架棚喷浆支护时,初喷必须紧跟迎头,复喷距迎头不得超过30m,巷道维修时必须及时喷浆。

工程质量检查
时,必须打观测孔,喷浆厚度达不到设计要求的,必须停止施工进行返工,并处罚队长和喷浆班组长200元/次。

考核工作由生产技术科负责。

7.必须切实做好喷层养护工作,喷层养护期不得少于28天,7天内每班均匀洒水养护1次,7天后每天的喷浆班均匀洒水养护1次。

否则每发现一次未洒水养护,处罚队长和班组长100元/次。

8.喷浆作业时,必须坚持实施潮式喷浆、风流净化和个人防护等综合防尘措施,控制职业危害。

四、认真作好混凝土试块的制作和试验工作,及时发现和消除质量隐患
1.喷射混凝土试块制作时要现场随机取样,不得弄虚作假,必须严格遵照《煤矿安全生产标准化标准及考核评级办法》(试行)进行制作,确保喷射混凝土试块的制作数量和质量符合规定和要求。

生产技术科不能积极主动完成混凝土试块制作的,处罚技术负责人200元/次。

制作虚假混凝土试块的,造成严重后果的进行追查处理。

2.生产技术科每月必须集中送验喷射混凝土试块强度1次,及时反馈试验结果,对试块强度明显偏低,存在严重质量问题的工程,必须及时汇报总工程师,并向施工单位和质量安全科通报,以便及时采取针对性的补救措施,确保巷道质量合格。

3.喷射混凝土试块强度经试验不合格的,处罚喷浆队长500元/次。

五、细化成本管理,加大回弹料回收复用力度
1.喷浆作业时必须严格混凝土材料配比并搅拌均匀,要调整好水压和风压,保持最佳喷射角和喷射距离,按照先帮后顶、自下向上呈螺旋轨迹移动喷浆,以提高喷射效率,减少回弹量。

2.喷浆回弹料必须在井下充分利用,可以用于打水沟、浇灌台阶、铺电气设备平台和大巷铺底。

凡出现回弹料在巷道堆积浪费的,处罚班组长200元/次。

3.喷浆前应对喷浆范围内的风筒、管线及电器设备进行有效保护,设备设施上的回弹料必须及时清理,否则处罚当班喷浆班组长200元/次。

巷道中腰线管理制度
一、巷道中腰线管理是煤矿测量工作的一项重要工作,地测科是矿井巷道中腰线管理的主要职能科室,所有地质测量人员应认真负责,服务一线,做好矿井中腰线管理工作。

二、巷道中腰线的标定
1.巷道开口前,地测员根据技术科下发的设计图纸或卡片,经过验算和计算标定要素后,在井下现场标定开口位置和方向。

2.巷道掘进4—8m后,地测员重新再次标定中腰线。

3.随着巷道的掘进延伸,地测员应及时延伸中、腰线。

4.主要巷道中腰线应用经纬仪或全站仪标定。

5.所用的中、腰线点一般不少于4个,点间距离以大于30m为宜。

6.地测人员延伸中、腰线时,必须对前一组中、腰线点进行检查,
确保无误后方可延伸。

7.用激光指向仪指示巷道掘进方向时,应遵守《煤矿测量规程》第206条、207条规定执行。

8.测量人员在工作面标定中、腰线时,掘进队组应积极配合,不得进行有碍测量人员标定的作业,以免损坏仪器,并确保标定工作准确无误。

此项工作由跟班队长负责安排落实。

9.地测员严格按照设计要求标定中、腰线,任何人不得随意更改。

如需要变更设计时,技术科及时下发书面通知和设计图纸。

三、巷道中、腰线的使用与检查
1.掘进队组的队长、班长及质量验收员负责本工作面中、腰线点的使用和管理。

2.严禁各掘进队组擅自改动标定的中、腰线点,严禁在中、腰线点上吊挂其它物品否则按规定追究有关人员的责任。

3.必须正确使用中、腰线,经常检查腰线,发现问题及时纠正,若因不及时汇报而造成的差错由掘进队组负责;由于地测科不及时给予纠正而造成的差错由地测科负责。

4.使用激光指向仪指示巷道方向时,应遵守激光指向仪使用管理办法。

5.各掘进队组人员都必须保护好中、腰线,严禁随意破坏中、腰线点。

相关文档
最新文档
