弹性平涂施工工艺流程
户外墙体弹性涂料(平涂)施工工艺

户外墙体弹性涂料(平涂)施工工艺1. 前期准备在进行户外墙体弹性涂料(平涂)施工之前,需要进行以下的前期准备工作:1. 清洁墙体表面:将墙面上的灰尘、污垢等污染物清除干净,确保墙面平整干净。
2. 处理墙体表面缺陷:对于裂缝、凹凸不平的地方,需要进行修补和砂光处理,确保墙面平整。
3. 封堵孔洞:对于墙面上的孔洞或裂缝,使用填补材料进行封堵,确保墙面没有空隙。
4. 防水处理:对于需要进行防水处理的墙体,使用防水涂料进行涂刷,确保墙体防水。
2. 施工工艺步骤在进行户外墙体弹性涂料(平涂)施工时,需要按照以下步骤进行:1. 罩面底漆涂刷:在墙面上涂刷一层罩面底漆,提高墙面与弹性涂料的附着力。
2. 弹性涂料调配:按照产品说明书的要求,将弹性涂料与稀释剂充分混合,调成适宜的粘度。
3. 基层涂刷:将调配好的弹性涂料均匀涂刷在墙面上,使用刮板进行平整处理,确保涂料厚度均匀一致。
4. 干燥和固化:让涂料自然干燥,在干燥的环境中进行固化,确保涂料具有良好的弹性和耐久性。
5. 面层涂刷:待基层涂料干燥固化后,再次涂刷一层弹性涂料,平整墙面并增加防水和耐候性能。
6. 最终检验:在施工完成后,对涂层进行最终检验,确保涂料的质量达到要求。
3. 后期维护为了保持墙体弹性涂料(平涂)的良好状态,需要进行以下的后期维护工作:1. 定期清洁:对墙面进行定期清洁,去除污垢和灰尘等附着物,保持墙面的美观。
2. 防止刮擦:避免使用硬物刮擦墙面,以免损坏涂层的完整性。
3. 修补涂层:如发现涂层有损坏或脱落的情况,及时进行修补,以免进一步扩大损坏范围。
4. 定期检查:定期检查墙面涂层的状况,如有问题及时采取措施修复,以延长涂层的使用寿命。
以上就是户外墙体弹性涂料(平涂)施工工艺的简要介绍,通过正确的施工工艺和后期维护,可以确保墙面涂层的质量和寿命。
请根据实际情况选择合适的材料和施工方法,并遵循相关的安全操作规程进行施工。
佐敦弹性平涂施工工艺

AJOTUN 外墙涂饰工程施工方案1、本工程外墙涂饰采用平面系统,使用佐敦系列涂料,具体施 工工序流程图如下:1、基层检查标准和验收基层抹面砂浆质量是保证涂料施工质量的关键和基础,应符合 外保温质量验收标准,以保证涂料施工在合格的基层上,从而保 证涂料长期使用效果。
1) 清除墙面污物、浮沙,基面要求整体平整、坚实,墙面平整度按国家标准应以2M 靠尺检查,平整度偏差应小于 3mm2) 混凝土抹灰基底干燥期在28天以上,干燥、PH 值小于10,含水率w 10%3) 用抹面砂浆找平缺陷,应养护超过14天以上,使其碱性降低;4) 门窗边框密圭寸找平;5) 外墙面霉变、苔藓、泛碱物必须用钢丝刷或铲刀清除,然后清洁干净;基层检查及处理 空鼓及裂缝切割修补 __________ 平面局部修补 及阴阳角修正 * 批刮腻子一道批刮腻子两道 * 砂磨 底漆一道 面漆一道面漆两道 局部检查修补2、基层处理工艺1)基层处理目的:a)基层处理是涂装工程的基础,是涂料施工中极为重要的一个环节,基层处理的好坏直接影响到涂层的附着力、装饰性和使用寿命,应对它予以足够的重视,否则达不到预期的涂饰效果,影响工程质量。
2)基层处理的内容包括:a)清除基层表面上的灰尘、油污、疏松物;b)减轻或消除表面缺陷;c)改善基层表面的物理或化学性能使涂料基层平整光滑。
3)基层处理施工步骤方法a) 除去浮浆和附着的杂物;b)修补基层上的孔洞、蜂窝、麻面微裂纹; (要求及时修补)c)除去基层油污;d)检查开裂、孔鼓现象;e)处理墙面钉头、铁丝等金属物件;f)外粉墙面接搓印;g)小面积的突起应用打磨机打磨平整。
3、基面处理的技术要求:1)必须使墙面彻底干燥,以确保涂层的最佳效果。
2)注意建筑物表面的颜色,如果颜色很深,表示其水份含量仍很高;3)清理欲涂刷表面,去除滴溅的水泥粒和任何松脱或碎裂的附着物,填平接缝,清理突出部位。
用砂浆修补较大的裂缝和凹陷,但需注意,若是其材质过份粗糙,因其吸水率的不同,可能会影响到最后的涂刷效果和涂刷面积。
外墙弹性涂料施工工艺流程(两篇)2024

外墙弹性涂料施工工艺流程(二)引言概述:外墙弹性涂料是一种常用的建筑涂料,具有良好的防水、防裂和耐候性能,在建筑行业中广泛应用。
本文将详细介绍外墙弹性涂料施工的工艺流程,包括前期准备、基层处理、涂料施工、涂层养护等各个环节,旨在帮助读者了解外墙弹性涂料施工流程,提高施工质量。
正文内容:一、前期准备阶段:1.客户需求收集与分析:与客户充分沟通,了解客户的涂料需求、预算以及预期效果,制定合理的施工方案。
2.施工文件准备:准备施工方案、施工图纸以及所需施工材料的清单,并确保所使用的材料符合相关标准。
二、基层处理阶段:1.清洁基层表面:清除墙面上的油污、污渍和附着物,以确保涂料能够良好地附着在墙面上。
2.破损修补:修补墙面上的裂缝、砂眼和凹陷等破损部位,保证墙面平整。
3.基层处理剂涂布:在墙面上涂布基层处理剂,提升涂料的附着力和耐久性。
三、涂料施工阶段:1.基础涂料施工:在基层处理完成后,施工第一遍基础涂料。
通常使用辊涂法进行涂布,确保涂料均匀覆盖整个墙面。
2.纤维布粘贴:在基础涂料未干透之前,将纤维布贴附在墙面上,增强墙面的抗裂性能。
3.中间涂料施工:待纤维布干燥后,施工第二遍中间涂料,用辊涂法涂布,保证涂层的厚度均匀。
4.面层涂料施工:中间涂料干燥后,施工最后一遍面层涂料。
通常采用辊涂法或喷涂法进行施工,确保涂层的光滑度和美观度。
四、涂层养护阶段:1.涂层养护时间:根据涂料的性质和环境条件,确定涂层的养护时间,一般为24小时至48小时。
2.避免日晒和雨淋:在涂料养护期间,避免日晒和雨淋,以免影响涂料的固化效果。
3.涂层检查与修补:养护期结束后,对涂层进行检查,如发现破损或缺陷,及时进行修补,确保涂层的完好性。
五、安全施工措施:1.使用个人防护装备:施工人员应佩戴头盔、口罩、手套等个人防护装备,确保施工安全。
2.安全操作:施工人员应按照操作规程进行施工,不得违章操作,确保施工过程中的安全。
总结:本文详细介绍了外墙弹性涂料施工的工艺流程,包括前期准备、基层处理、涂料施工、涂层养护等各个环节。

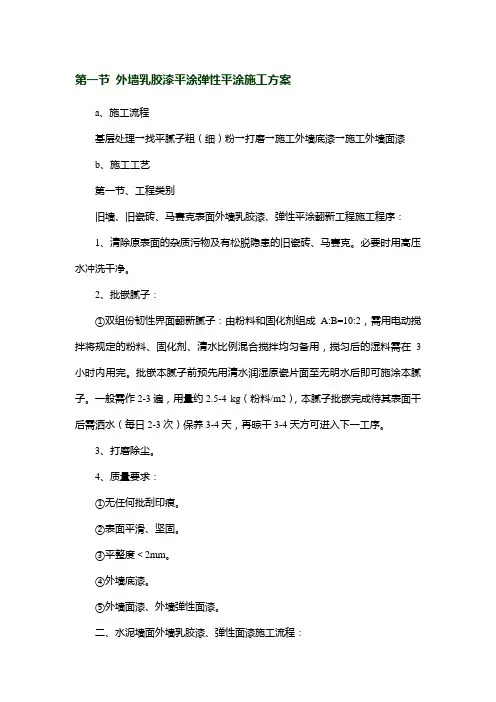

外墙乳胶漆平涂弹性平涂施工方案

第一节外墙乳胶漆平涂弹性平涂施工方案a、施工流程基层处理→找平腻子粗(细)粉→打磨→施工外墙底漆→施工外墙面漆b、施工工艺第一节、工程类别旧墙、旧瓷砖、马赛克表面外墙乳胶漆、弹性平涂翻新工程施工程序:1、清除原表面的杂质污物及有松脱隐患的旧瓷砖、马赛克。
必要时用高压水冲洗干净。
2、批嵌腻子:①双组份韧性界面翻新腻子:由粉料和固化剂组成A:B=10:2,需用电动搅拌将规定的粉料、固化剂、清水比例混合搅拌均匀备用,搅匀后的湿料需在3小时内用完。
批嵌本腻子前预先用清水润湿原瓷片面至无明水后即可施涂本腻子。
一般需作2-3遍,用量约2.5-4 kg(粉料/m2),本腻子批嵌完成待其表面干后需洒水(每日2-3次)保养3-4天,再晾干3-4天方可进入下一工序。
3、打磨除尘。
4、质量要求:①无任何批刮印痕。
②表面平滑、坚固。
③平整度<2mm。
④外墙底漆。
⑤外墙面漆、外墙弹性面漆。
二、水泥墙面外墙乳胶漆、弹性面漆施工流程:基材处理→找平腻子→确定分格缝→外墙底漆→外墙面漆。
整个工程严格按照工艺施工。
第二节、施工前期组织一、了解整个项目施工的进度情况,调整确定我方施工组织方案。
二、施工人员安排:施工及安全管理主要负责人:根据工地工程进度需要,确定进场施工作业人员,分别担任批腻子、施工底漆、施工面漆、打杂工作。
技术总监和施工技术人员对技术和质量进行全方位管理和现场指导。
三、工具及材料准备:空气压缩机、喷枪、排刷、滚筒、抹刀、铲刀、放线用的墨斗、尺、胶纸、搅拌器、砂纸、电线、插座、保护用报纸,每个施工人员都配有专用的施工具具,切实实行工具分管制。
第三节、施工工艺(水泥墙面)一、严格基底验收标准:对涂料施工而言,合格的基层应满足四个基本特征:坚固、平整、中性、洁净。
承接勤务员应首先检查基层状况。
对此,本公司针对外墙漆制定出基层验收标准。
1、强度:(基层的强度会直接影响涂料的附着性,还会影响涂层的硬度)通常用目测、敲打、刻划等方式检查,合格的基层应当不掉粉、不起砂、无空鼓、起层、开裂和剥离等现象,水泥砂浆基层抹灰而应抹平压实,颜色一致、无刷纹、抹痕、抹接茬平缓。

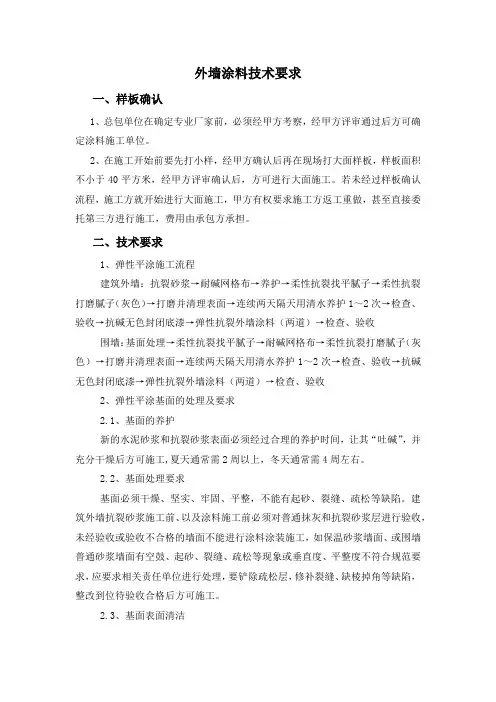

弹性涂料技术要求

外墙涂料技术要求一、样板确认1、总包单位在确定专业厂家前,必须经甲方考察,经甲方评审通过后方可确定涂料施工单位。
2、在施工开始前要先打小样,经甲方确认后再在现场打大面样板,样板面积不小于40平方米,经甲方评审确认后,方可进行大面施工。
若未经过样板确认流程,施工方就开始进行大面施工,甲方有权要求施工方返工重做,甚至直接委托第三方进行施工,费用由承包方承担。
二、技术要求1、弹性平涂施工流程建筑外墙:抗裂砂浆→耐碱网格布→养护→柔性抗裂找平腻子→柔性抗裂打磨腻子(灰色)→打磨并清理表面→连续两天隔天用清水养护1~2次→检查、验收→抗碱无色封闭底漆→弹性抗裂外墙涂料(两道)→检查、验收围墙:基面处理→柔性抗裂找平腻子→耐碱网格布→柔性抗裂打磨腻子(灰色)→打磨并清理表面→连续两天隔天用清水养护1~2次→检查、验收→抗碱无色封闭底漆→弹性抗裂外墙涂料(两道)→检查、验收2、弹性平涂基面的处理及要求2.1、基面的养护新的水泥砂浆和抗裂砂浆表面必须经过合理的养护时间,让其“吐碱”,并充分干燥后方可施工,夏天通常需2周以上,冬天通常需4周左右。
2.2、基面处理要求基面必须干燥、坚实、牢固、平整,不能有起砂、裂缝、疏松等缺陷。
建筑外墙抗裂砂浆施工前、以及涂料施工前必须对普通抹灰和抗裂砂浆层进行验收,未经验收或验收不合格的墙面不能进行涂料涂装施工,如保温砂浆墙面、或围墙普通砂浆墙面有空鼓、起砂、裂缝、疏松等现象或垂直度、平整度不符合规范要求,应要求相关责任单位进行处理,要铲除疏松层,修补裂缝、缺棱掉角等缺陷,整改到位待验收合格后方可施工。
2.3、基面表面清洁基层表面必须清洁,无泥土、霉菌、白霜、油污及脱模剂等污染物附着。
如发现有上述附着物,应用铲刀、钢丝刷、砂纸、洗涤剂等除去,再用清水冲洗干净,干燥后方可进行涂装。
墙面经处理后应尽快进行施工,以免重新污染。
2.4、对基面平整度的要求2.5、对抹灰面的处理墙面使用聚合物防水抗裂柔性水泥腻子。
外墙弹性涂覆(平涂)施工工艺

外墙弹性涂覆(平涂)施工工艺外墙弹性涂覆(平涂)施工工艺
1. 引言
外墙弹性涂覆(平涂)是一种常用的外墙装饰施工工艺,通过涂覆弹性材料,可以有效地改善外墙的防水、保温、隔音等性能,提高建筑物的使用寿命和舒适性。
2. 工艺步骤
外墙弹性涂覆(平涂)施工包括以下几个步骤:
2.1 准备工作
- 清除外墙表面的杂物和附着物;
-修复墙面裂缝和破损部分;
-清洁墙面,确保表面干燥、平整。
2.2 底层处理
- 在外墙表面涂覆底涂材料,起到增强粘结力和防水效果的作用。
2.3 材料涂覆
- 选择合适的外墙弹性涂料,根据施工要求,均匀涂覆在底涂材料上;
- 可以使用刮板、滚筒或喷涂等工具,确保涂料均匀粘附在墙面上。
2.4 表面处理
- 在涂覆完成后,使用抹平工具将表面进行整平,确保外墙表面的平整性和美观度。
2.5 后续处理
- 施工结束后,进行检查和清洁,确保施工质量;
- 根据需要,可以进行二次涂覆或其他装饰处理。
3. 注意事项
- 施工时应遵守相关安全操作规范,佩戴好个人防护装备;
- 严格按照施工工艺要求进行操作,确保施工质量;
- 对于特殊情况和复杂的墙面处理,可以咨询专业技术人员。
4. 结论
外墙弹性涂覆(平涂)施工工艺是一种优秀的外墙装饰方法,能够提升建筑外墙的性能和美观度。
通过严格按照施工步骤进行操作,并注意施工前后的准备和细节处理,可以确保施工质量的高水平。
聚氨酯弹性地坪漆施工工艺

聚氨酯弹性地坪漆施工工艺简介聚氨酯弹性地坪漆是一种常用于室内地板涂装的材料,具有优异的弹性和耐磨性能。
本文档旨在介绍聚氨酯弹性地坪漆的施工工艺,帮助施工人员正确和高效地进行施工。
材料准备在施工前,需要准备以下材料和工具:- 聚氨酯弹性地坪漆- 基础涂料- 涂布刷- 滚筒涂装工具- 打磨机- 打磨砂纸- 清洁工具施工步骤1. 地面准备:- 确保地面平整、干净且无明显裂缝或凹凸不平的情况。
- 如有需要,先进行地面修复和清洁工作。
2. 基础涂装:- 使用基础涂料将地面进行涂装,以提供更好的粘附性和保护性。
- 涂布刷或滚筒涂装工具可用于完成基础涂装工作。
3. 聚氨酯弹性地坪漆施工:- 按照产品说明,将聚氨酯弹性地坪漆按比例混合。
- 使用涂布刷或滚筒涂装工具,均匀地将聚氨酯弹性地坪漆涂布在地面上。
- 注意避免涂布过厚或出现浮点,以保证涂层的均匀性和质量。
4. 打磨和清洁:- 等待聚氨酯弹性地坪漆干燥后,使用打磨机和打磨砂纸对地面进行打磨,使表面平滑。
- 用清洁工具清理地面上的灰尘和杂物,确保地面干净。
注意事项- 在施工过程中,注意安全防护措施,如佩戴手套、口罩和安全眼镜。
- 严格按照产品说明和施工工艺进行施工,避免使用过量的聚氨酯弹性地坪漆或不正确的施工方法。
- 在施工工作结束后,根据产品说明等待涂层干燥的时间,避免过早使用施工区域。
以上是聚氨酯弹性地坪漆施工工艺的简要介绍,希望能够对您有所帮助。
如需更详细的信息和操作指导,请参考产品说明或咨询专业人士。
外墙弹性涂料平涂施工工艺及花岗岩仿石涂料施工工艺

第一部分 外墙弹最后作分格缝
基本工序为:墙体基层处理——满刮腻子两道——打磨平 整—上一道底漆——上两道弹性涂料面漆
基层的要求:
(1)新的水泥砂浆、混凝土表面须经过一段合理的干燥时间,
向分隔线。
(4)粉刷基层阴阳角须垂直、方正,不得缺棱掉角。 (5)部分利用脚手架必须离墙30公分以上,且不能有铁丝或其 他支撑物嵌入墙体内,且最好去除脚手架外的保护网,增加 亮度,便于施工。脚手片预先翻身铺设,防止涂料完工后的
污染。
(6)防水问题:阳台、花台、水塔、屋顶平台、角落等防
水工程必须先确定完成,向天面的涂膜基面排水是否良好,
A、滚刷涂料当滚筒压附在被涂物表面初期,压附用力要轻随
后逐渐加大压附用力,使滚筒所沾附的涂料均匀地转移附着
到被涂物的表面。 B、滚涂时其滚筒通常按“W”形轨迹运行,滚动轨迹纵横交 错,相互重叠,使漆膜厚度均匀,滚涂快干型涂料或被涂物 表面涂料浸渗强的场合,滚筒应按直线平行轨迹运行。
C、在墙面上最初滚涂时,为使涂层厚薄一致,阻止涂料滴落,
(8)喷涂花岗岩涂料时,一面墙面一个人用1把喷枪喷涂,等
干后再进行第2次喷涂,手法一致,共要分2次这样喷涂才能 保证一个面的颜色一致性。多人施工一个墙面会出现颜色不
一至发花等现象。(注;建议吊篮施工,脚手架施工容易喷
涂不均匀。) (9)干燥时间:温度在20℃,相对湿度在75%时,表干3-4小时, 实干48小时以上。 (10)等实干后进行打磨清除灰尘,才能除去线条上的胶带纸。 (11)把一个喷涂面施工完后,再认真的检查一次,是否施工 到好的效果。
涂刷面层: (1)以上工艺完成后,自行检查是否合格。
(2)弹性涂料,采用优质羊毛滚筒涂刷(在施工不易时可加入
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
弹性平涂施工工艺
1、弹性平涂施工工艺流程
2
◆ 要求混凝土、石米、三合土、灰泥、水泥石面棉板继承的建筑构件物表面,必须干燥(含水率在8%以下,碱性PH 值<10、牢固结实,无起壳、无油污、无起粉脱落现象。
◆ 基层处理
◆ 如基层表面有油污,先用铲刀将其铲除,再用碱水冲洗,然后用清水冲洗反复2—3次,直到表面无油迹为止。
◆ 不平整、有水泥疙瘩、浮水泥渣的基面,应用锉刀、铲刀、钢丝刷等工具将其铲干净。
◆ 用外墙专用腻子将基面缺陷部分刮平修复.特别是有小孔、明显小裂缝的地方要反复多刮几道,以保证腻子层与基层具有好
的附合强度。
◆ 基层清除干净后,检查腻子层是否已干硬,如干硬,基层表面处理完成,可进行涂装施工.
安全文明保证措施
1、施工安全条件
(1)现场施工温度为10℃以上,无风沙、不下雨、外界空气湿度<85%,通风良好。
(2)四级及大于四级以上大风天应停止施工,若施工结束后12小时内遇雨应尽可能遮拦以防涂层被雨水冲“花”,雨后1—2天
后方可施工。
(3)施工工具:(根据需要选用)铲刀、灰刀、毛刷、高压无气喷涂机、高压有气喷涂机、排架材料、扫帚等。
(4)材料存放:油漆材料应存放于遮阳、遮雨、通风、远离热源、明火的地方,以防材料着火燃烧,发生危险。
(5)消防措施:对施工人员要进行安全教育,施工现场严禁烟火,任何人不得吸烟、点明火,应准备好消防器具.油漆包装物严禁乱
扔放,要集中起来存放,到一定数量及时运走处理,以防产生火
灾后阻碍交通。
2、涂料装饰施工
1)。
腻子施工:基面凝结除尘后,用腻子补平修复基面凹凸不平的地方。
刮腻子至少需二次:第一次满刮(粗刮),将较大的缺陷基本修复
补平;第二次细刮,将基层精细刮平修复。
着重检查,腻子层是否
平整牢固,线条是否被平直。
2).底漆施工:在基层处理好、干燥清洁后,刷涂底漆一道,加强基面,
封闭混凝土表面毛细孔,增强油漆附着力和抗碱.
3)。
面漆施工:底漆施工完成后,间隔六小时以上开始施工面漆,要保
证外观颜色均匀。
4)。
保护好未干透油漆涂层,未干透层区域设置禁止闲人进入障碍和警
示牌,有效防止未干涂层人为破坏,在10℃以上养护7天以上.
5).检查整个涂装系统是否合格,发现问题及时补救。
6)。
对整个涂装区域周围环境进行清洁,清洁工具,清理涂装过程产生的垃圾和包装物,保持现场洁净卫生。
每道工序重点检查项目:
(1)检查基面是否平整,有无杂物。
(2)检查底漆有无漏涂.
(3)检查喷涂款式是否符合样板的标准.
(4)漆面是否有异物,涂饰是否均匀,颜色是否一致。
(5)边角有无漏涂或超出范围,边角分线是否平直。
(6)漆面有无漏涂之处。
(7)漆面有无起泡。
(8)漆膜附着力如何,能否成片撕脱.
发现有上述方面的质量问题时,要及时分析找出原因,积极采取措施,尽快解决问题,确保质量合格。
3、保护措施
1)。
进行涂料装饰施工时,必须准备好足够的防水布,确保新施工的涂料装饰面在涂装后规定的养护期内不受雨水侵蚀。
2)。
产品性能详见说明书,须严格按产品说明施工.
售后服务与支持
一、本工程完工后将达到以下指标:
1、所用涂料的品种、等级、颜色及性能等符合设计或选定样品的要
求。
2、涂料与基层粘结牢固,并达到产品单页及简介的品质要求。
二、售后服务承诺:
二、售后服务承诺:
1、为确保工程顺利施工并提供良好的售后服务,PPG厂家提供提供现场
施工指导和专业的施工监理服务;
2、施工队伍在施工前,必须经过PPG公司派出的专业讲师进行的涂装
专业技术培训。
3、验收一旦出现涂装工程质量问题,我方及时与业主及相关人员一起
检查发生的问题,分析发生的原因,提出解决问题的方案。
4、我公司承诺,若涂装工程质量是我方造成的,我方会在三天内派人
员返修;若涂料工程质量问题是我方之外的其他原因引起的,我方会积极配合业主作好返修工作;在工程验收交接一年内,属施工方责任而导致的质量问题,公司将协同施工方为甲方提供免费维修服务。
5、超出免费维修期限,施工方仍将提供维修服务,但按实际所耗人工、
材料,按当地市场价中最优惠价格,合格收取费用,不作盈利维修服务。
6、我公司执行工程质量回访制度,诚恳虚心地接受业主对工程质量等
方面的意见和要求,并对该工程进行跟踪、监测,及时提出有关养护、维修建议,建立工程质量信息反馈档案,不断总结经验,提高工程质量和服务质量。
中州万基城市建设有限公司
2014—9-15。
