架桥机安装及拆除专项施工方案

架桥机安装及拆除专项施工方案编制:审核:2022年10月目录一、编制目的........................................................................................................................... - 3 -二、编制依据........................................................................................................................... - 3 -三、编制原则........................................................................................................................... - 3 -四、工程概况........................................................................................................................... - 3 -五、安全保证体系................................................................................................................. - 3 -1、安全目标...................................................................................................................... - 4 -2、安全管理组织机构...................................................................................................... - 4 -3、主要职责...................................................................................................................... - 4 -六、预制梁架设工艺............................................................................................................. - 10 -1、架桥机拼装................................................................................................................ - 10 -2、移梁、运梁................................................................................................................ - 22 -3、架桥机安装预制梁.................................................................................................... - 23 -七、架桥机拆卸施工............................................................................................................. - 29 -八、施工安全措施................................................................................................................. - 30 -1、施工临时用电安全措施............................................................................................ - 30 -2、预制梁架设施工安全措施........................................................................................ - 33 -九、危险因素及应对措施..................................................................................................... - 36 -1、重大危险源的识别.................................................................................................... - 36 -2、对重大危险源的评价................................................................................................ - 36 -3、预防措施.................................................................................................................... - 37 -4、四个危险源的具体预防措施.................................................................................... - 38 -十、应急预案管理................................................................................................................. - 39 -1、突发事故应急预案.................................................................................................... - 39 -2、培训与演练................................................................................................................ - 42 -3、应急预案的管理........................................................................................................ - 42 - 十一、文明施工及环境保护措施......................................................................................... - 42 -1、文明施工.................................................................................................................. - 42 -2、环境保护措施.......................................................................................................... - 42 -架桥机安装、拆除专项施工方案一、编制目的为了规范架桥机的安装、使用、拆除过程中的作业行为,有针对性地加强架桥机安装拆除施工时安全施工体系建设与管理工作,对架桥机安装拆除施工中存在的危险源有预测、有预警、有预防,确保事前防范充分,防止各类安全事故的发生,有效地保障起重机拆装施工相关人员的职业安全健康,相关设备的完好,特制定本方案。
架桥机安装与拆除专项施工方案

架桥机安装与拆除专项施工方案1. 引言架桥机是一种用于桥梁建设的重要设备,通过将桥梁上的桥梁梁段吊装、移动和连接,实现了桥梁的快速建设。
安装和拆除是架桥机使用过程中的两个重要环节,本文将详细介绍架桥机的安装和拆除专项施工方案。
2. 架桥机安装2.1 安装准备在进行架桥机的安装之前,需要进行一些准备工作。
2.1.1 安全评估在进行架桥机安装前,必须进行全面的安全评估,确认场地环境是否满足安装要求,以及安全措施是否齐全。
2.1.2 材料准备准备好需要使用的安装工具、吊装设备、防护设备等。
2.1.3 现场标识在安装现场进行标识,确保人员清楚了解危险区域和安全通道的位置。
2.2 安装步骤安装架桥机的步骤如下:2.2.1 架设吊装设备使用适当的吊装设备将架桥机吊装到安装位置,确保吊装设备的可靠性和稳定性。
2.2.2 安装支撑脚手架在架桥机的安装位置搭建支撑脚手架,提供稳定的工作平台。
2.2.3 安装主体框架将架桥机的主体框架按照设计要求进行拼装和安装,确保连接处紧固可靠。
2.2.4 安装起重设备安装起重设备,包括主臂、副臂和各种辅助吊具等。
2.2.5 连接输电线路根据需要,连接架桥机和输电线路,确保供电正常。
2.2.6 安装控制系统安装架桥机的控制系统,包括电气控制和遥控操作等。
2.2.7 安装防护装置安装架桥机的防护装置,包括安全栏杆、防护网等,确保施工期间的安全。
2.3 安装验收在安装完成后,需要进行安装工程的验收,确保安装质量符合要求,各项功能正常。
3. 架桥机拆除3.1 拆除准备在进行架桥机的拆除前,需要进行一些准备工作。
3.1.1 安全检查在拆除前,对架桥机进行全面的安全检查,确认设备的工作状态是否正常,不存在故障。
3.1.2 设备准备准备好需要使用的设备,包括吊车、切割设备、拆解工具等。
3.1.3 人员调配合理安排人员,确保拆除过程中的安全和效率。
3.2 拆除步骤进行架桥机的拆除,步骤如下:3.2.1 断电和拆卸电缆在拆除前,先断开电源,并拆卸与架桥机相关的电缆和连接线路。
架桥机安装拆除专项施工方案

架桥机安装拆除专项施工方案一、项目概况架桥机是一种特殊的机械设备,用于临时架设桥梁,主要用于桥梁施工工程。
在进行架桥机安装、拆除施工时,需要制定专项施工方案,明确施工步骤和安全措施,以确保施工过程顺利进行,人员安全。
二、前期准备1.负责人组织施工人员进行施工前的培训,确保所有参与施工的人员都理解并遵守安全操作规程,并能正确使用工作装备和个人防护设备。
2.负责人与相关单位进行协商,确定施工期限、施工范围、施工时段等事项,并通知相关人员。
三、安装施工方案1.施工准备1.1确认施工地点,清理施工区域,确保施工区域没有杂物、碎石等障碍物。
1.2进行土方工程,为架桥机提供稳定的施工基础。
1.3准备相关施工工具和器材,包括钢丝绳、起重机、扳手等。
2.运输架桥机2.1确保架桥机处于关闭状态。
2.2用起重机将架桥机吊装到车辆上,并固定好。
2.3按照行车路线安全驶离施工现场,确保运输过程安全。
3.1将架桥机运输到施工区域,确保架桥机与桥梁之间有足够的空间。
3.2使用起重机将架桥机吊卸到安装位置上。
3.3使用起重机将架桥机与桥梁连接,确保连接牢固稳定。
3.4对架桥机进行调试,确保能正常运转。
4.安全演练和培训4.1负责人组织相关人员进行安全演练,包括操作架桥机的步骤,紧急事故处理等。
4.2培训所有相关人员,包括安全操作规程和风险防范措施。
4.3负责人监督和检查施工现场,确保所有人员都按照安全操作规程进行作业。
5.安装完毕5.1负责人进行验收,确认架桥机安装完毕,能正常运转。
5.2清理施工现场,确保施工现场整洁。
四、拆除施工方案1.施工准备1.1确认拆除施工的时间和地点。
1.2确保施工现场周围被隔离并设立警告标志以确保行人和车辆的安全。
1.3准备相关拆除工具和器材,包括起重机、气动工具等。
2.1首先关闭架桥机的各项设备,切断电源。
2.2使用起重机将架桥机吊卸下来,并垂直放置在安全区域。
3.安全检查与清理3.1进行安全检查,检查架桥机拆除过程是否有残留物,有无损坏部件等。
架桥机安拆方案

架桥机安拆方案一、引言架桥机是一种用于建造桥梁的重型机械设备,它可以高效地进行桥梁的吊装和安装工作。
本文将就架桥机的安拆方案进行详细论述,旨在提供一种安全高效的操作指引。
二、架桥机安装程序1.设备准备在开始架桥机的安装前,需进行充分的设备准备工作,包括:检查各部件的完好性、组装机械臂和支腿、检查并调整液压系统等。
2.安全区域确定好安全区域,并做好标识,确保周围人员不进入危险区域。
安装过程中,应有专人负责维持安全秩序。
3.安装支腿按照机器说明书上的步骤,将支腿安装到机器底盘上,并正确调整支腿的高度和水平度。
4.安装臂架将机械臂组件安装到支腿上,采用螺栓紧固,并确保连接处牢固可靠。
5.连接液压系统连接并测试液压系统,确保各液压部件正常工作。
对液压油进行检查和更换,确保液压系统的正常运行。
6.试运行在进行正式的施工作业前,对架桥机进行试运行,包括起重、回转、伸缩等各项功能的测试和调整。
三、架桥机拆卸程序1.设备准备拆卸架桥机之前,需进行相应的设备准备工作,包括:清理工作场地、检查各部件是否完好等。
2.安全区域确定好安全区域,确保无人员进入拆卸区域。
拆卸过程中,需要有专人负责安全监控。
3.拆卸前准备将机械臂归位,收回至最低位置,同时将支腿完全收回。
4.液压系统排空关闭液压系统并排空油液,以确保安全拆卸。
在排空液压系统时,应有专人负责监测油液排放情况。
5.分离连接件根据架桥机的结构,逐步分离连接件,如支腿与机器底盘的连接等。
在解除连接件时,需谨慎操作,以防发生意外。
6.机械拆卸根据实际情况,采取合适的机械设备对架桥机进行拆卸,确保拆卸过程平稳有序。
四、安全措施1.培训操作人员在进行架桥机安装和拆卸工作前,必须对操作人员进行专业培训,使其熟知操作规程和安全注意事项。
2.安全检查每次进行架桥机安装和拆卸前,都需要进行全面的安全检查,包括各部件的状态、液压系统的工作情况等。
3.制定应急预案针对可能发生的意外情况,应制定应急预案,并进行演练。
架桥机拆除方案

1架桥机概况1.1总体概况新增1台WJQ120-30A3架桥机配合施工,架桥机吊重120t,跨度30m,自重61.63t。
该架桥机为了方便运输和现场安拆,主结构之间采用销轴和法兰连接,其结构详见图1.1-1。
该架桥机在结构上可以分为主梁、提升小车、前支腿、中托轮、后托轮、后支腿、行走轨道、运梁台车、液压和电气等部分,构成一个完整的结构体系。

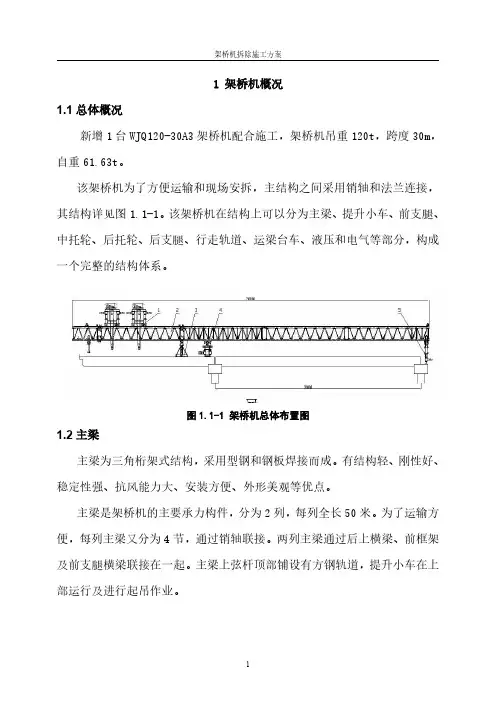

图1.1-1架桥机总体布置图1.2主梁主梁为三角桁架式结构,采用型钢和钢板焊接而成。
有结构轻、刚性好、稳定性强、抗风能力大、安装方便、外形美观等优点。
主梁是架桥机的主要承力构件,分为2列,每列全长50米。
为了运输方便,每列主梁又分为4节,通过销轴联接。
两列主梁通过后上横梁、前框架及前支腿横梁联接在一起。
主梁上弦杆顶部铺设有方钢轨道,提升小车在上部运行及进行起吊作业。
1.3前框架由型钢焊接而成,总长度可以根据需要进行调节。
它位于两列主梁的前端,通过螺栓把两列主梁接在一起。
架设斜桥或弯桥时,自身具有调节角度的功能。
1.4上横梁上横梁安装在两列主梁的后端上部,采用型钢和钢板焊接而成,两端通过可调法兰和旋转支座与主梁相连接。
架设斜桥或弯桥时,自身具有调节角度的功能。
1.5提升小车提升小车由纵移轮箱、旋转支座、担梁、横移轮箱、卷扬机及滑轮组等组成。
它的功能是提升、运送和架设预制梁,轮箱上的电动机通过摆线针轮减速机及齿轮组将动力传递给车轮,实现纵移轮箱在主梁上纵移运行和横移轮箱沿担梁横向运行。
通过调整旋转支座可以得到所需的角度便于斜桥和弯桥的架设。
1.6前支腿前支腿有前支轮箱、转向法兰、套筒立柱、上下横梁和液压升降装置等组成。
前支腿安装在主梁前端下部,它是架桥机前部支撑及架桥机横移运行机构。
1.7中托轮中托轮采用双层轮箱结构,分为上层轮箱、转盘及下层轮箱三个部分,通过马鞍、销轴和螺栓连接成整体。
上、下层轮箱通过转盘可以调整角度,便于斜桥和弯桥架设。
中托上层轮箱倒置,行走轮向上支撑在主梁下弦杆上,通过驱动电机驱动架桥机纵移。
架桥机安装、拆除专项施工方案

架桥机安装、拆除专项施工方案一、前言在桥梁建设工程中,架桥机是一种重要的设备,能够高效且安全地完成桥梁的安装和拆除工作。
本文将介绍架桥机的安装、拆除专项施工方案,旨在确保施工过程的顺利进行。
二、施工前准备1.确定施工现场:根据设计要求和实际情况,选择合适的施工地点。
2.安排施工人员:指定负责人员负责安装、拆除工作,并组织好施工人员。
3.准备必要的工具和设备:包括架桥机、起重设备、安全器材等。
三、架桥机安装施工方案1.确定安装位置:根据设计要求和现场条件,确定架桥机的安装位置。
2.固定基础:首先进行基础的固定工作,确保架桥机安装稳固。
3.安装架桥机:安装架桥机的主体和附属设备,确保各部件正常工作。
4.联调检验:对架桥机进行功能测试和联调检验,确保各项指标符合要求。
四、架桥机拆除施工方案1.进行安全检查:在拆除前对架桥机进行全面的安全检查,确保拆除过程安全可靠。
2.拆除附属设备:按照逆序原则,先拆除架桥机的附属设备。
3.拆除主体结构:逐步拆除架桥机的主体结构,注意操作规范,确保安全。
4.清理现场:拆除完成后及时清理施工现场,确保周围环境整洁。
五、施工安全注意事项1.操作人员必须经过专业培训,并持证上岗。
2.使用安全带和其他安全器材,保障操作人员的安全。
3.严格遵守操作规程,禁止擅自操作或修改设备。
4.施工过程中应注意防火防爆,确保施工现场安全。
结语架桥机安装、拆除是桥梁建设工程中的重要环节,本文介绍了安装、拆除的专项施工方案,希望能够对相关施工人员有所帮助,确保施工过程的安全顺利进行。
架桥机安装拆除安全专项方案

架桥机安装拆除安全专项方案1. 介绍架桥机是一种用于临时架设桥梁的重型机械设备。
它承担着架设桥梁的任务,包括桥梁的安装和拆除。
由于其操作过程涉及到高空作业和重物搬运,安全性是架桥机工作中最重要的考虑因素之一。
本文档将详细介绍架桥机安装拆除的安全专项方案,以确保工作过程中的安全性。
2. 安全准备工作在架桥机安装拆除工作开始之前,需要进行一系列的安全准备工作,以确保工作过程中的安全性。
2.1 现场勘察和规划在开始工作之前,必须进行现场勘察和规划。
这包括评估工作区域的安全性、确定工作场地的位置和尺寸、制定工作计划和时间表等。
2.2 风险评估和控制措施在进行现场勘察和规划的基础上,需要进行风险评估,并采取相应的控制措施以降低风险。
这可能包括设置警告标志和隔离区域、使用安全带和安全网、确保工作人员具备相关技能和培训等。
2.3 设备检查和维护在进行架桥机安装拆除工作之前,必须对设备进行检查和维护,确保其正常工作。
这包括检查所有关键部件和机械系统的运作状况、检查液压系统和电气系统的功能性、检查安全装置的可靠性等。
3. 安全操作指南架桥机安装拆除工作中的安全操作是关键的。
以下是一些安全操作指南,以确保工作过程中的安全性。
3.1 操作员培训和资质要求架桥机的操作是一项复杂的任务,需要经过专门的培训和获得相应的资质证书。
操作员必须熟悉机器的操作和控制方式,了解各个部件和系统的功能,并能正确应对各种突发状况和紧急情况。
3.2 安全装备的使用在进行架桥机安装拆除工作时,必须正确使用个人防护装备和其他安全装备。
这包括安全帽、安全鞋、安全手套、安全眼镜等。
同时,还需要检查这些安全装备的完好性,并定期更换损坏的装备。
3.3 确保周围人员的安全在进行架桥机安装拆除工作时,必须确保周围的人员的安全。
这可能包括设置警告标志和隔离区域、指定专人负责保护周围的人员、确保人员远离危险区域等。
3.4 安全操作程序在进行架桥机安装拆除工作时,必须按照安全操作程序进行操作。
架桥机安拆及管理专项方案

架桥机安拆及管理专项方案架桥机是一种重型施工机械,主要用于搭建临时桥梁,为施工工程提供通道。
在安装和拆卸架桥机时,需要确保安全可靠,并进行适当的管理。
本文将提出一种架桥机的安拆及管理专项方案,以确保工程施工的顺利进行。
一、安拆方案1. 安装前准备工作(1)确定工程需求:在安装架桥机之前,需要清楚地了解工程需求,包括宽度、长度、承重能力等要求,以便选择合适的架桥机。
(2)制定具体计划:根据工程需求,制定详细的安装计划,包括安装过程、时间安排、所需人员和设备等。
(3)检查设备状态:在安装之前,要对架桥机进行全面检查,确保设备状态良好,能够正常工作。
2. 安装过程(1)确定桥梁位置:根据设计要求和工程需要,选择合适的位置进行桥梁施工。
要确保位置平稳和安全,以便于架桥机的操作和安装。
(2)安装基础设施:根据桥梁设计,安装桥基础设施,包括桥墩和支撑结构。
要确保设施牢固可靠,能够承受架桥机的重量和运动。
(3)架设主体结构:根据安装计划,使用起重设备将架桥机主体结构提升到预定位置,并进行固定。
在安装过程中要注意平衡和稳定,以保证架桥机的安全性。
(4)连接支撑设备:将支撑设备与主体结构连接,以增加支撑能力和稳定性。
要确保连接牢固可靠,避免松动和变形。
(5)验收和测试:在安装完成后,进行验收和测试,确保架桥机的正常运行。
要进行功能测试、负荷测试和安全测试,以确保设备符合要求。
3. 拆卸过程(1)撤销连接:在拆除之前,先撤销支撑设备与主体结构的连接。
要注意操作的顺序和方法,确保拆除过程平稳和安全。
(2)降低主体结构:使用起重设备逐步降低主体结构,将其安全地放置在地面上。
在降低过程中要保持平衡和稳定,防止倾斜和摇晃。
(3)拆除基础设施:根据需要和规划,拆除桥墩和支撑结构。
要注意操作的顺序和方法,以避免对周围环境和设备造成影响。
(4)整理和保养:在拆除完成后,对架桥机进行整理和保养。
清理设备和周围环境,检查设备的状态和功能,做好保养工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
G310洛阳市境(市区段)改建工程
NO.09合同段
架桥机安装拆除专项施工方案
编制:
审核:
批准:
中铁七局集团第一工程有限公司
G310洛阳市区段改建工程项目部
2015年4月30日
目录
一、架桥机组装 (1)
1.1组装前注意事项 (1)
1.2架桥机组装顺序 (1)
1.3架桥机组装后检查 (2)
1.4架桥机组装后检测检验 (2)
二、劳动力、材料、工机具 (3)
2.1组装人员要求 (3)
2.2材料配备 (4)
2.3工机具 (4)
三、架桥机解体 (5)
四、安全注意事项 (5)
一、架桥机组装
架桥机组装在桥梁西端利用已经铺装好的路基采用汽车吊配合进行组装。
在架桥机组装前应先对所在地区的特种设备部门、质量监督部门进行告知。
在得到相应的部门批准后方可进行组装。
1.1组装前注意事项
检查清点各构件、联接件、机电设备总成部分、电气元件及电缆数量是否符合,结构和机电元件是否完好无损。
清理各部件特别是运动机构附着杂物,达到整洁。
检查电缆是否安全、可靠,须无断路和绝缘损坏现象。
组装场地利用路基长80m,宽20m作为作业场地。
架桥机机最大杆件重量为5t、长度为10m,最小作业半径8m,选用50t汽车吊。
1.2架桥机组装顺序
主机臂联接:每节接头处由四根φ70的销轴联接(注意对号),注意安装每个接口处齿条,注意安装标记符号。
铺前支腿、后支腿走行轨道,联接柱体与走行梁立于已铺设好的轨道上。
用枕木支稳前支腿,穿横梁于曲梁中,安装曲梁上部油缸及接通前后支腿等液压系统。
吊装主机臂,将机臂上耳梁穿于前后支腿平衡轮与压臂轮间,机臂后端外露15m左右。
安装中支腿。
安装天车。
安装尾部动力托架等;
安装前后滑线架,挂线,联接各部电器和油路等。
1.3架桥机组装后检查
检查各部栓联紧固情况,对任何一个螺栓及开口销均不能忽视。
液压系统油面高度是否符合要求。
全面检查各液压系统压力,并调整柱体泵站为16-20MPa。
液压系统管路是否有松动和泄漏。
减速机润滑油是否符合使用要求。
电气系统是否可靠、安全、操作无误。
吊梁钢丝绳是否符合使用要求。
限位开关、急停、电铃是否正常。
电机制动部分是否可靠、正常。
全车进行一次全面润滑。
组装完毕后应进行一次全面检查各液压系统压力,并调整柱体泵站为16-20MPa,充分了解各部分工作状态和可靠程度。
1.4架桥机组装后检测检验
设备拼装完毕后,必须对设备的结构、工作性能进行检测、检验。
其检测、检验内容主要有以下几项:
结构检测:主要对设备的主要受力部件(如:大臂、横移钢轨、吊梁小车、各支腿等)进行红外线或超声波探伤检测。
发现有损伤的部位必须进行修复,严重的则必须更换部件。
绝缘性能检测:架桥机的所有部件均为金属构件,导电性很强。
设备运作前必须对电器、线路、接地进行仔细检测,达到设备设计的绝缘等级。
工作性能检验:设备运作前必须对各个控制、操作系统进行性能检验。
检验内容包括:操作指令所对应的运转部位是否正确,运转部位的机械运转是否正常,特别是单元部件联动、点动模式是否对应一致,机械动作是否同步,液压顶升系统的升降操作与油顶升降方向是否一致等。
行走限位、升降限位以及设备运转部件的制动效果等安全控制系统是设备安全运行的关键,必经检查合格后设备方能投入使用。
二、劳动力、材料、工机具
2.1组装人员要求
由于架桥机属桥梁安装大型专用设备,架桥机作业必须明确分工,统一指挥,要设专职操作员、专职电工、和专职安全检查员。
要有严格的施工组织及措施,确保施工安全,人员基本条件如下:指挥员1名:熟悉桥梁结构及起重工作的基本要求。
首先熟悉架桥的结构、拼装程序、操作方法和使用说明书的要求,并具有一定的组织能力,熟悉指挥信号,责任心强。
电工1名:能看懂架桥机电路图并能按图接线,能在工作中迅速排除故障。
责任心强,业务熟练,反应敏捷者担任和负责架桥机的操作,责任重大。
起重工2名:配备具有多年从事起重工作的经历,责任心强,具备一定的力学知识,熟悉起重工操作规程和安全规程,工作认真负责,
一丝不苟。
辅助工10名:具有一定的文化知识,身强力壮,能吃苦耐劳,肯钻研业务的青年。
2.2材料配备
2.3工机具
三、架桥机解体
1、解除动力电源,撤除架桥机上动力、控制电缆;
2、由机臂后端退出吊梁行车;
3、用吊机解除中支腿,注意吊点位置,防止不平衡情况出现;
4、用风缆将前支腿拉紧;
5、拆除天车,用两台25t汽车吊抬起机臂落于空场地上,用垫木支垫好;
6、拆除前后支腿及走行机构;
7、将所有构件拆成12m的单件,归类码放整齐,便于运输装车;
8、清点栓接、销接件及机电元件,不要造成损坏丢失。
四、安全注意事项
1、现场施工人员必须服从现场指挥人员的统一指挥,在得到指挥人员的指挥信号后,方可开始操作,操作前必须鸣哨(铃)示意。
如发现指挥信号不清或错误引起事故时,有权拒绝执行,并发出危险信号。
操作时对其他人员发出的危险信号,也应该注意和听从,以免发生事故。
指挥人员应熟悉所指挥的起重设备性能。
2、设备拼装必须由有专业工作经验的持证人员参加;
3、加强作业人员的安全培训工作。
牢固树立安全第一的思想,施工前要组织全体人员认真学习《架桥机安全操作规程》、《起重设备安全操作规程》和高空作业安全规定;
4、熟悉设备拼装方案,使参加施工的全体工作人员心中有数;
5、施工辅助设施应按设计方案施工,保证有足够的强度、刚度和稳定性;
6、备齐高空作业安全用品并正确佩带、使用;
7、严禁有高空作业禁忌症的人员参加作业;
8、指挥人员、操作人员不得站在吊起的重物下,并不得擅自离岗;
9、起吊作业必须光线良好,遇到6级以上大风或有大雨等恶劣天气,停止拼装作业;
10、作业过程均应符合《起重机械安全规程》及相关安全要求;
11、所使用的起重设备应运转正常并经过检测合格,使用前认真检查,起吊前必须进行试吊且试吊正常;
12、所使用的钢丝绳、吊钩等吊具必须经过认真检查,合格后方可进行吊装作业;
13、凡进入施工现场人员必须精力集中,配戴好安全帽。
14、起重设备、起重物设于安全位置,要有防溜、防滑等可靠的防护措施。
15、参加施工的指挥、操作及辅助工人严禁工作前喝酒,并应有足够的睡眠。
16、吊车配合进行架桥机机组装时必须执行“九不吊”、“七禁止”的制度。
九不吊:
1)未试吊不吊;
2)起重超重不吊;
3)非指挥人员指挥不吊;
4)信号不明不吊;
5)吊梁扁担不对重物中心不吊;
6)长6m以上和阔大物件无牵引绳不吊;
7)套索不稳不牢不吊;
8)重物相压、相钩、相夹不吊;
9)吊梁扁担直接挂在物件上及不挂防护不吊。
七禁止:
1)禁止人员站在运行线内或从吊起梁和运梁车底下钻过;
2)禁止站在死角和运梁车边角;
3)禁止站在起吊梁物件上;
4)禁止用手校正吊高0.5m以上的梁体;
5)禁止用手脚伸入已吊起的梁体下方直接取放垫衬物;
6)禁止梁体下降时快速重放;
7)禁止用架桥机拉动车辆和撞击重物。
17、规定设置的高度限位器,纵移、横移限位器等安全保护装置都应安装齐全保证可靠。
18、工作中应经常注意轴承、减速机、齿轮齿条、卷扬系统的润滑及运转情况,操作场所非操作人员禁止入内。
19、严禁吊运人员手抓吊钩或站在吊梁扁担下,以防起重系统突然失灵而产生事故。
20、严禁用吊梁行车进行斜吊、拉吊物件,以免机械载荷过大而造
成事故。
21、雨、雪天气过后,为防止制动器受潮失效,应先经过试吊,证明制动器可靠后,方可进行工作。
22、架桥机在停工、休息或中途停电时,应将重物放下,不得悬在空中。
23、必须经常检查钢丝绳接头和钢丝绳卡子结合处的牢固情况,卡子有螺帽和压板的一面应在靠钢丝绳长的一端,以免松动脱落。
卡子的数量和间隔,应根据钢丝绳的直径按规定标准排列详见表。
在机械运行中,禁止用手触摸钢丝绳及滑轮,以防发生事故。
通过滑轮的钢丝绳不准有接头,以免在通过时卡住。
卡接时,第一个卡子距钢丝绳末端不应小于140mm。
卡子的钩环必须放在钢丝绳短头的一侧。
