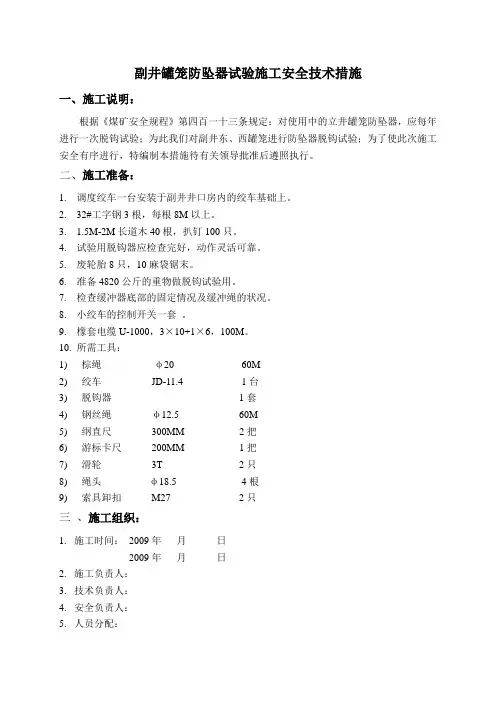

罐笼防坠器试验施工措施
副井罐笼防坠器试验施工安全技术措施

副井罐笼防坠器试验施工安全技术措施一、施工说明:根据《煤矿安全规程》第四百一十三条规定:对使用中的立井罐笼防坠器,应每年进行一次脱钩试验;为此我们对副井东、西罐笼进行防坠器脱钩试验;为了使此次施工安全有序进行,特编制本措施待有关领导批准后遵照执行。
二、施工准备:1.调度绞车一台安装于副井井口房内的绞车基础上。
2.32#工字钢3根,每根8M以上。
3. 1.5M-2M长道木40根,扒钉100只。
4.试验用脱钩器应检查完好,动作灵活可靠。
5.废轮胎8只,10麻袋锯末。
6.准备4820公斤的重物做脱钩试验用。
7.检查缓冲器底部的固定情况及缓冲绳的状况。
8.小绞车的控制开关一套。
9.橡套电缆U-1000,3×10+1×6,100M。
10.所需工具:1)棕绳φ20 60M2)绞车JD-11.4 1台3)脱钩器1套4)钢丝绳φ12.5 60M5)纲直尺300MM 2把6)游标卡尺200MM 1把7)滑轮3T 2只8)绳头φ18.5 4根9)索具卸扣M27 2只三、施工组织:1.施工时间:2009年月日2009年月日2.施工负责人:3.技术负责人:4.安全负责人:5.人员分配:缓冲平台2人拆卸施工10人拉脱钩器1人拉保险绳1人数据记录1人测量1人四、施工步骤:1.检查缓冲绳进入缓冲器之前,有无卡绳现象,不应受到阻碍,同时仔细检查制动绳、缓冲绳、连接锥体等,合格后方可做试验。
2.检查抓扑器的所有零部件是否齐全完整,各转动、滑动部位是否有杂物影响动作。
3.将罐笼提高于井口1.5-2M,用绞车牵引工字钢一端穿过井口,另一端用绳留好,进行封闭井口工作。
4.在工字钢梁上铺道木、轮胎及锯末以做缓冲之用。
5.在铺设道木和缓冲层时,应能满足罐笼下落至缓冲层上时不得影响罐笼滚轮罐耳,应使之不能与钢梁、道木接触。
6.检查性试验:1)将罐笼停放在井口的封闭物上使提升钢丝绳放松。
2)在弹簧拉力作用下,防坠器动作,测量尺寸。
主井罐笼防坠器试验规程及安全措施

主井罐笼防坠器试验规程及安全措施背景介绍随着油气勘探和开采工作的不断推进,人们对于石油作业装备设备的安全性要求不断提高。
特别是针对主井罐笼,常常由于吊缆断裂或者其他原因导致坠落事故的发生,严重威胁到施工人员的生命安全。
因此,怎样完善主井罐笼防坠器的试验规程,制定更加严谨的安全措施,成为保证施工场地工作环境安全的重要措施。
试验规程为了保证主井罐笼防坠器的实用性和可靠性,需要制定相应的试验规程。
有关试验规程的制定应根据国家有关标准、规范及现行技术水平等,结合实际情况进行科学合理的规定,并进行必要的试验。
试验对象主井罐笼防坠器是指一种能有效地防止主井罐笼坠落的装置,在进行试验时,需要对防坠器本身进行试验,也需要对防坠器与主井罐笼作为整体进行试验。
试验内容试验内容应根据现行标准、规范和安全技术要求规定。
通常包括以下内容:1.防坠器材料试验;2.防坠器固定试验;3.防坠器套管试验;4.防坠器回收试验;5.防坠器安装试验;6.防坠器应急处理测试。
试验方法试验方法应根据试验对象和试验内容的不同,制定科学合理的试验方法,并在试验中记录试验结果和过程。
通常包括以下方法:1.防坠器材料试验:采用物理、化学方法进行材料的强度、硬度、耐腐蚀性等方面的测试;2.防坠器固定试验:在常温、恒温和高温等条件下进行固定装置的抗弯、抗拉、抗扭力等试验;3.防坠器套管试验:采用传热理论,对套管进行耐热、耐寒、重压等试验;4.防坠器回收试验:通过模拟不同场景,对防坠器触发、回收等操作过程进行测试;5.防坠器安装试验:在充分考虑使用环境和使用要求的前提下,进行安装操作的实验;6.防坠器应急处理测试:在复杂的应急情况下,如何进行有效的防坠器处理测试。
安全措施在试验过程中,为了防止试验中发生意外,应做好必要的安全措施,包括以下方面:1.建立严格的试验岗位责任制度;2.保持现场环境清洁整洁;3.对试验人员进行安全教育和技术培训;4.采取必要的人身保护措施,如佩戴劳保用品;5.试验前对设备进行全面检查,确定安全性。
主井罐笼防坠器试验规程及安全措施

主井罐笼防坠器试验规程及安全措施1. 背景介绍主井罐笼是在石油、煤矿等行业中用于运输工作人员和设备的重要设备。
为了确保主井罐笼的安全运行,防止坠落事故的发生,需要进行防坠器的试验与安装。
本文将介绍主井罐笼防坠器试验规程,并提供相关的安全措施,以保障工作人员的安全。
2. 防坠器试验规程2.1 试验目的防坠器试验的目的是测试主井罐笼的防坠器是否能有效减少坠落事故的发生,保护工作人员的安全。
2.2 试验内容防坠器试验的内容包括: - 防坠器的安装位置和方式; - 防坠器的性能测试; - 防坠器的使用情况评估。
2.3 试验过程防坠器试验的具体过程如下: 1. 安装防坠器:按照主井罐笼的设计要求,正确安装防坠器,并保证其位置正确、固定牢固。
2. 性能测试:采用标准测力仪对防坠器进行负荷测试。
测试时要慢慢加大负荷,直至防坠器开始起作用。
记录下防坠器起作用的负荷值,并与设计要求进行对比。
3. 使用情况评估:在实际使用过程中,对防坠器进行观察和评估。
如发现防坠器出现异常,应及时停止使用并进行检修。
2.4 试验结果评估根据试验结果对防坠器进行评估,评估内容包括: - 防坠器的起作用负荷与设计要求的比较; - 防坠器的工作状态; - 防坠器的耐用性评估。
3. 安全措施在进行防坠器试验时,需要采取一系列安全措施,以确保工作人员的安全。
3.1 人员培训所有参与防坠器试验的工作人员应接受必要的培训,了解防坠器的安装要求和操作规程,并熟悉应急救援措施。
3.2 安全防护措施在进行防坠器试验时,应采取以下安全防护措施: - 穿戴符合要求的个人防护装备,如安全帽、防护鞋等; - 设置安全警示标志,禁止未经授权人员进入试验区域; - 进行试验前的安全检查,确保试验设备的正常运行。
3.3 应急救援措施在试验过程中,万一发生意外事故,应及时启动应急救援措施。
相关人员应熟悉应急救援程序,并配备必要的急救设备。
4. 结论主井罐笼防坠器试验规程及安全措施的制定和实施对保障工作人员的安全具有重要意义。
主井罐笼防坠器试验规程及安全措施

主井罐笼防坠器试验规程及安全措施一、概况:郑新金利XXXX有限公司主井为立井提升,提升容器为单层单车普通罐笼,刚性罐道,采用BF型防坠器,按煤矿安全规程要求,使用中的立井罐笼防坠器每隔半年进行1次不脱钩试验,每年进行1次脱钩试验。
二、施工顺序及方法1、将所有工具、材料准备齐全,运到现场备用。
2、将罐笼用矿工钢担牢,检测、修理防坠器,更换磨损严重的滚排斜鉄及调整拉紧弹簧。
3、首先进行检查性试验:将罐笼放在预先设置好的矿工钢上,然后放松提升钢丝绳,用滑楔将制动绳卡住,此时测量抓扑器拉杆行程不超过最大行程的3/4即合格。
4、进行不脱钩试验:在井筒上担牢2根矿工钢,上面放置两条轮胎,用提升绞车将罐笼上提600-700mm,用卸夹把罐笼和托罐器连在一起,在罐道绳上标上记号,放松提升钢丝绳,用绳子拉动托罐器,使罐笼下滑一段距离被卡住,测量抓扑器下滑的距离不得超过40mm,每个罐笼应进行3次试验,每次提升高度均超过前一次,待试验合格之后进行脱钩试验。
5、进行脱钩试验:在预先设置好的钢轨上放置两条轮胎,用提升绞车将罐笼上提1500mm左右,用卸夹把罐笼和托罐器连在一起,在罐道绳上标上记号,放松提升钢丝绳,用绳子拉动托罐器,使罐笼脱钩下滑下滑一段距离停住后测量捕绳器沿罐道绳的下滑距离不应超过100mm,罐笼相对井架下滑距离不超过400mm,每个罐笼应进行3次,一次为空罐,一次为750Kg载重,一次为1000Kg载重,试验合格之后各部进行紧固并涂油养护。
三、质量标准:1、检查性试验:捕绳器下拉杆的行程不超过总行程的3/4。
2、不脱钩试验:捕绳器沿制动绳的下滑距离不应超过40mm且缓冲绳不得抽出。
3、脱钩试验:捕绳器对制动绳相对下滑距离不应超过100mm,罐笼相对井架下滑距离不超过400mm,缓冲绳抽出长度必须为捕绳器下滑距离的1-3倍。
四、安全措施:1、施工之前施工负责人组织施工人员认真学习此规程和本措施,试验时必须要有专人统一指挥,分工明确,责任具体划分到每一个人,并向施工人员讲清施工内容,顺序及有关注意事项。
罐笼防坠器不脱钩试验安全措施

罐笼防坠器不脱钩试验安全措施
罐笼防坠器不脱钩试验安全措施
根据《煤矿建设安全规范》对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验的规定,结合我项目部运行实际情况,对罐笼防坠器进行不脱钩安全试验,特制定以下措施。
一、试验时间
-------年----月------日
二、试验地点
井口
三、试验小组成员
组长:----
副组长:----
成员:-----
四、试验前准备工作
1、相关负责人必须到现场实地指挥,并做到心中有数。
2、试验前确保人员及用具到位。
3、组织相关人员学习本措施,熟悉试验过程及相关情况。
五、试验方法
空罐笼提到距井口地平面1.5M的高度,用18×7-Ф18.5的钢丝绳,将罐笼固定在井架的二平台上。
打信号让提升绞车松绳,把钢丝绳拉到天轮以下,松5M将主提升钢丝绳固定在井架的二平台上,防止钢丝绳抽回。
井口罐笼下用四根DG108×4的钢管棚起,钢管上加缓冲泡沫板,在井架上做好罐笼位置的标记,准备就绪后,从二平台将吊罐笼的钢丝绳割断,让罐笼自由下落,到防坠器动作,罐笼静止时,量取技术数据,做好记录。
六、安全措施
1所有工作人员必须持证上岗。
2操作人员要听从统一指挥,规范操作,系好安全帽带,登高和在井口的操作人员要系好安全带。
3井口使用电焊乙炔要有相应的安全措施。
4将井口托罐档扳到托罐的位置,井口加拦绳和警示牌并专人看守,无关人员不得入内。
5试验完毕后,把罐笼落到井口托罐档上,由专业人员认真检查无误,试运行一次后,方可正常提升。
感谢您的阅读!。

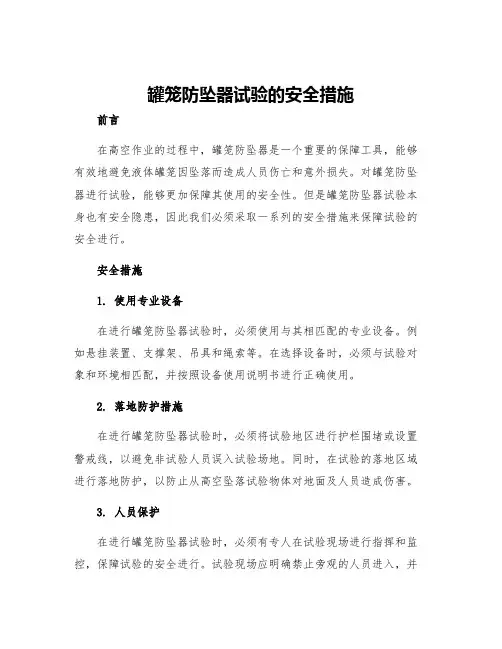

罐笼防坠器试验的安全措施

罐笼防坠器试验的安全措施前言在高空作业的过程中,罐笼防坠器是一个重要的保障工具,能够有效地避免液体罐笼因坠落而造成人员伤亡和意外损失。
对罐笼防坠器进行试验,能够更加保障其使用的安全性。
但是罐笼防坠器试验本身也有安全隐患,因此我们必须采取一系列的安全措施来保障试验的安全进行。
安全措施1. 使用专业设备在进行罐笼防坠器试验时,必须使用与其相匹配的专业设备。
例如悬挂装置、支撑架、吊具和绳索等。
在选择设备时,必须与试验对象和环境相匹配,并按照设备使用说明书进行正确使用。
2. 落地防护措施在进行罐笼防坠器试验时,必须将试验地区进行护栏围堵或设置警戒线,以避免非试验人员误入试验场地。
同时,在试验的落地区域进行落地防护,以防止从高空坠落试验物体对地面及人员造成伤害。
3. 人员保护在进行罐笼防坠器试验时,必须有专人在试验现场进行指挥和监控,保障试验的安全进行。
试验现场应明确禁止旁观的人员进入,并对试验人员进行必要的培训和装备,以防止试验人员因操作不慎而发生意外事故。
4. 材料实验前检查在进行罐笼防坠器试验前,必须对试验材料进行充分的检查,包括检查材料的结构是否稳定,是否存在缺陷或损坏等情况。
如发现问题,则必须先对试验材料进行修复或更换,确保试验的安全进行。
5. 试验记录在进行罐笼防坠器试验过程中,必须对试验过程和结果进行充分记录。
试验人员必须对试验的安全进行监督和监控,并对试验过程和结果进行详细记录,以便于后期的分析和总结。
结论罐笼防坠器试验是一个非常重要的环节,在试验前必须制定详细的安全措施,以确保试验的安全进行。
以上就是我们对罐笼防坠器试验的安全措施的探讨和总结,希望能对大家有所启发。
副井罐笼防坠器脱钩试验安全技术措施

副井罐笼防坠器脱钩试验安全技术措施一、作业名称:副井罐笼防坠器做脱钩试验二、施工时间:×年×月×日×点-×点三、施工负责人:×××四、主要参与人员:×××、×××等人五、工作标准及要求:1.试验器脱钩后保险爪抱死,罐笼的滑行距离250㎜。
2.试验结束后,检查并使罐笼各部位零部件紧固、齐全,调整各部间隙合格,试运无特别。
六、施工方法及步骤:1.拆除井架过卷开关。
2.将罐笼提出井口适当高度。
3.用道轨棚梁棚住井口(棚井口时,用井口材料调度绞车,在井口南北两端固定滑轮,将棚梁牵引穿过井口),在棚梁上放置锯末麻袋4袋。
4.将罐笼落至棚梁上。
5.拆除楔形连接装置与罐笼的连接肖子。
6.将脱钩试验器分别与楔形连接装置和罐笼连接,并用铅丝将脱钩机构栓固。
7.将罐笼提至高出井口平面1米,在罐笼两侧保险爪所处的罐道上作好标记。
8.人工剪断脱钩器的固接脱钩机构的铅丝,罐笼自动自由坠落,而后被卡住。
9.测量保险爪试验前至被卡住时的下滑距离。
10.拆除脱钩试验器,将楔形连接装置与罐笼连接。
11.将罐笼上提至高出井口适当高度。
12.抽出棚井口的道轨棚梁及锯末麻袋。
13.将甩掉的爱护装置恢复好,试运4趟正常后,方可清理现场收工。
七、平安技术措施:1.施工前应充分作好预备工作。
2.检修前应仔细贯彻检修平安技术措施,并人人签字。
3.参与试验人员应听从检修负责人指挥,搞好自主保安,并相互照应。
4.井口、井架、罐笼上作业,须佩带合格的保险带,并栓挂牢靠。
5.绞车司机、信号工、把勾工必需坚守岗位,精力集中,严格按检修负责人要求发送信号和操车。
6.非检修人员不得在井口、井底逗留和通行,由把勾工负责。
7.检修用工器具应作好防坠措施,防止坠落井筒,特殊是穿井口棚梁,牵引绳与棚梁连接要坚固牢靠,滑轮位置合适,小绞车司机有合格证。
罐笼防坠器试验的安全措施

罐笼防坠器试验的安全措施
罐笼防坠器试验是现代建筑工程领域中一个非常重要的工作,其是为了确保人员在作业过程中不会受到掉落物的伤害而进行的。
在进行这项工作时,需要严格遵守各种安全措施,以确保工人的安全。
首先,进行罐笼防坠器试验的工作区域必须具备良好的安全条件。
必须严格遵循相关的安全规章制度,并确保现场没有任何危险因素,如高风险的物品、在施工区域内车辆及行人等。
同时,还需在周围设有标识牌和警示带,以提醒人们注意安全。
其次,在进行罐笼防坠器试验之前,必须对设备进行检查和维护。
只有在确保设备完好无损的情况下,才能进行相关试验。
同时,还需要检查钢丝绳、连接件和吊钩等装置是否符合安全标准,以确保其可以承受重量并保证工人的安全。
第三,当罐笼防坠器在高处悬挂时,工人必须佩戴安全带并系好结构牢固的绳索。
在任何情况下,工人都不能站在防坠器的楔形装置下面,以免意外坠落和砸伤人体。
第四,工人必须具备严格的操作规程。
必须在整个试验过程中保持清醒,严格按照操作程序进行,避免发生意外。
此外,必须时刻注意周围的安全情况,并遵守所有的安全和保护规则。
第五,当地的管理者和工人都必须接受与罐笼防坠器试验相关的安全培训。
在进行罐笼防坠器试验之前,必须确保所有的工人知道如何正确地装配和使用罐笼防坠器。
此外,在试验过程中,管理者和工人必须密切配合,确保整个过程的安全可靠。
罐笼防坠器试验是一个非常重要的工作,必须严格遵守各种安全规定和措施。
在进行建筑工程时,安全永远是最重要的要素之一。
因此,在罐笼防坠器试验的过程中,必须始终保持高度警惕,保证人员的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
罐笼防坠器试验施工安全技术措施
一、说明:
根据《煤矿安全规程》第四百一十三条规定:新安装或大修后的防坠器,必须进行脱钩试验,合格后方可使用。
对使用中的立井罐笼防坠器,应每6个月进行1次不脱钩试验,每年进行1次脱钩试验。
对使用中的斜井人车防坠器,应每班进行1次手动落闸试验、每月进行1次静止松绳落闸试验、每年进行1次重载全速脱钩试验。
防坠器的各个连接和传动部分,必须经常处于灵活状态。
因
需进行一次脱钩试验;为保证脱钩实验的安全顺利进行,特编制此施工安全技术措施。
二、试验前的准备工作
1)试验工作应在地面井口出车台处进行,注意:井口处须架设坚固可靠的钢梁,并在其上铺以枕木及装有木屑的草袋。
钢梁应有足够的强度,必须能够受重载罐笼由1.5米高度落下时所产生的冲击力。
2)检查缓冲器及其底座的安装固定情况;
3) 缓冲钢丝绳进入缓冲器之前,不得有卡绳现象,不应受到阻碍
4)检查抓捕器在罐笼上安装的正确性,导向套和抓捕器是否同心;
5) 抓捕器是所有零件是否齐全完整,在各转动滑动的地方是否有杂物影响动作;
6)当罐笼停到下部水平时,检查拉紧装置与罐笼导向套是否同心及制动绳的固定情况及拉紧程度;
7)缓冲器的调整:缓冲器滑块位置的调整应以螺旋标定为准,按照装有煤车的罐笼的减速速度为1g来调整缓冲器。
设煤罐的减速速度为Jm,重量为Qm,则缓冲阻力为:F=(Jm /G+1)Qm=2Qm
即缓冲器的总阻力应为两倍煤罐的重量,每台罐笼装有两台缓冲器,没台缓冲器的阻力应与装有煤车的罐笼重量相等;
根据上述原理,现介绍一种现场调整标定的方法:把载有相当于煤罐重量的罐笼用主提升绳提升一定高度,另设置一辅助钢丝绳使罐笼与任一侧缓冲钢丝绳下部连接器上端连接。
然后缓慢放松主提升绳,使重量缓慢转移至缓冲绳上,同
时,将缓冲器上下螺杆同步缓慢旋紧亦可,(先将上下螺杆旋紧,然后,同步缓松),直至恰好能使罐笼不再下滑为止。
此时测量滑块位置尺寸,并将一台缓冲器中滑块位置也调到该尺寸。
由于缓冲器阻力影响因素较多(如缓冲钢丝绳刚度,缠绕松紧度,润滑等)调整后通过实验去验证,能满足有关要求即认为调整适当。
不能满足时可在此基础上作一定范围的进一步调整。
8)准备脱钩装置
三、检查程序
1、检查性试验
将罐笼停放在上井口罐座上或井口封闭物上,放松提升钢丝绳的拉簧拉力的作用下,抓捕器的楔子紧靠在制动绳上,此时测量楔子的露出长度与拉簧长度,弹簧的行程不得超过其最大行程的三分之二。
然后拉紧提升钢丝绳提起罐笼,再测量弹簧长度及楔子露出长度。
检查楔子露出长度是否符合+5.00mm的要求,弹簧长度是否符合设计中工作拉力的要求。
检查性试验用空载罐笼或重载罐笼均可,每外罐笼的检查性试验不应少于三次,各部机构动作灵活可靠后再下一步试验。
2、静负荷试验
将重载罐笼停在上井口罐座上或井口封闭物上,放松提升钢丝绳,抽出两个叉杆和连接板之间的销子,这时抓捕器的楔子在弹簧作用下压制在制动绳上。
将罐笼上提400~1000mm,已被接通的抓捕器在制动绳上滑动,停罐后,在制动绳和缓冲绳上作出标记,在放松提升绳,这时抓捕器沿着制动绳下滑一段距离后停住。
罐笼沿制动绳下滑的距离不得超过40mm,缓冲器绳不得有抽出现象。
每台罐笼要用装矸矿车荷重的中罐进行两次静负荷试验,每次抓捕器不应在同一地点。
3、脱钩试验
①每只罐笼应进行两次脱钩试验:一次为空罐试验,一次为相当于满载矿车的重罐笼试验;
②将罐笼停放在井口封闭物上,在提升钢丝绳环与主拉杆之间装上脱钩器;
③将罐笼提起1500mm左右,在制动绳,缓冲绳和井架上标出记号,拉动脱钩器;罐笼便脱钩下降,抓捕器发生制动作用;
④测量内容:至少应包括附表所列内容;
⑤空罐与重罐试验时,罐笼对制动绳的相对下降距离均不得超过100mm。
重罐试验进缓冲绳应抽出长度为罐笼对制动绳间相对下降距离的0.5倍以下。
罐笼对井架距离不大于120mm;
⑥重新把罐笼与提升绳连接好,慢慢的开动绞车提起罐笼,使抓捕器从制动绳上脱开,把罐笼放在井口封闭物上,以便下次试验。
4、试验后的恢复工作及试验报告
①全部试验工作结束后,必须对罐笼及抓捕器的各个部分进行一次全面检查,检查内容与试验前内容相同;
②在缓冲绳上做了标记,以便在以后使用中检查是否有抽出现象。
调整好位置的缓冲器螺杆,应打好铅封,最后将缓冲器外罩盖好。
③重新拉紧制动绳;
④试验结束后,编写试验报告,报告中至少说明以下几点:试验的地点时间及进程与参加人员,试验前后对抓捕器部分检查结果;试验中所发现的问题与处理情况的记载说明;对所记录的内容作出文字说明和分析,最后写出结论意见。
四、安全措施:
1、施工人员在井口作业时,必须戴好安全帽和保险带;保险带系在无相对运
动的固定物体上;工具应系有保险绳。
2、下井口码头门不得有人员行走滞留,由把钩工负责警戒。
非试验工作人员
不得在井口走动停留,由安检人员井口门处警戒。
3、铺设钢轨时,用尾绳将工字钢留好,防止钢轨坠入井筒。
4、在作井口封闭时,用小绞车拉钢轨应将钢梁的尾绳留好,平稳穿过井口。
5、在铺设缓冲层时应尽量平整,缓冲层用铁丝捆绑牢固;另外需考虑让出罐
笼下放时底部滚轮罐耳的空间使之不与物体接触,防止损坏滚轮罐耳。
6、拉脱钩器的人员未接到命令前不得随意拉动脱钩器,同时拉保险绳的人员
将绳拉紧。
7、试验时在罐笼提起后如有意外,作业人员不得上罐作业,不得在罐底作业,
应采取其它方法处理。
8、在罐笼顶部作业人员必须用梯子上下,严禁徒手在井架上攀登。
9、在做脱钩试验时,需拆卸钢丝绳与主拉杆之间的连接销轴时应将楔型绳环
留好以防止滑头在钢丝绳出口、主天轮段的钢丝绳重力作用下而带上天
轮;同时防止楔型连接装置旋转伤人。
10、所有参加施工人员都必须服从施工负责人指挥。
11、所有参加施工人员在搬运钢轨时,要齐起齐落。
12、在做重载试验时,仔细检查罐笼内地挡是否起作用,同时用木楔将罐笼内
的矿车两侧轮子垫实,防止晃动时,矿车从罐笼内穿出。
13、司机在打离合时,一定要将地锁锁死。
14、在井筒施工时,一定要保护好井架上的各种开关、电缆及其它机电设备防
止砸坏,施工完毕仔细检查开关和电缆,若有破皮处处理后方可送电运行。
15、小绞车用四只M16×75螺栓与基础紧固牢,同时检查闸皮和操作手柄保证
动作灵敏可靠;同时检查钢丝绳有无断丝和断股以及插绳头是否符合标准;钢丝绳与钢梁连接索具卸扣必须大于M20。
未尽事宜遵照《煤矿安全规程》及其相关操作规程执行。
