二级建造师施工管理备考模拟试题

合集下载

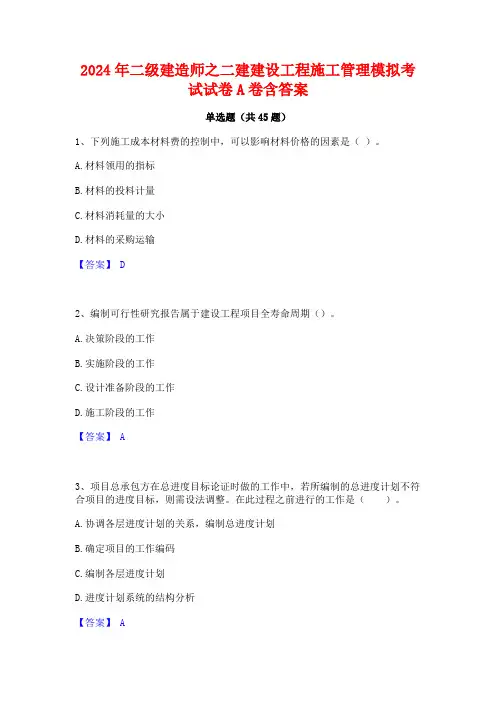

2024年二级建造师之二建建设工程施工管理模拟考试试卷A卷含答案

2024年二级建造师之二建建设工程施工管理模拟考试试卷A卷含答案

2024年二级建造师之二建建设工程施工管理模拟考试试卷A卷含答案单选题(共45题)1、下列施工成本材料费的控制中,可以影响材料价格的因素是()。

A.材料领用的指标B.材料的投料计量C.材料消耗量的大小D.材料的采购运输【答案】 D2、编制可行性研究报告属于建设工程项目全寿命周期()。

A.决策阶段的工作B.实施阶段的工作C.设计准备阶段的工作D.施工阶段的工作【答案】 A3、项目总承包方在总进度目标论证时做的工作中,若所编制的总进度计划不符合项目的进度目标,则需设法调整。

在此过程之前进行的工作是()。

A.协调各层进度计划的关系,编制总进度计划B.确定项目的工作编码C.编制各层进度计划D.进度计划系统的结构分析【答案】 A4、根据《建设工程施工合同(示范文本)》(GF-2017-0201),工程变更项目在已标价工程量清单中有相同项目,但变更工程量超过原有幅度 15%,则变更工程单价()。

A.直接按合同已有的价格确定B.由发包人提供并经双方确认执行C.由合同当事人协商确定D.参照已有价格并结合【答案】 C5、下列进度控制措施中,属于施工方进度控制的管理措施的是()。

A.编制施工进度控制的工作流程B.用工程网络计划的方法编制进度计划C.考虑加快工程进度所需要的资金D.选用对实现施工进度目标有利的施工技术【答案】 B6、关于周转性材料消耗量,下列说法正确的是()。

A.周转性材料的消耗量是指材料使用量B.周转性材料的消耗量应当用材料的一次使用量表示C.周转性材料消耗与周转使用次数有关D.周转性材料的消耗与周转使用次数无关【答案】 C7、关于施工生产安全事故应急预案的评审和备案,正确的是()。

A.地方各级安全生产监督管理职责的部门应当组织有关专家对本部门编制的应急预案进行审定并召开听证会B.参加应急预案评审的人员应当包括应急预案涉及的责任单位人员和有关安全生产及应急管理方面的专家C.其他负有安全生产监督管理职责部门的应急预案,应当抄送同级安全生产监督管理部门D.地方各级安全生产监督管理部门的应急预案,只须报上一级安全生产监督管理部门备案【答案】 C8、关于工作任务分工,下列说法正确的是()。

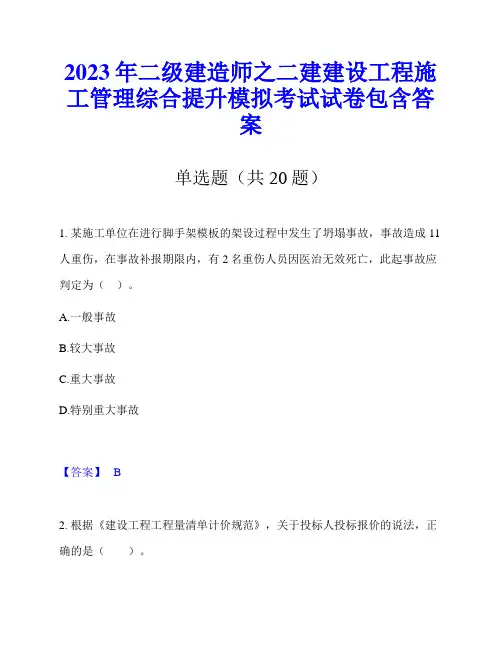

2023年二级建造师之二建建设工程施工管理综合提升模拟考试试卷包含答案

2023年二级建造师之二建建设工程施工管理综合提升模拟考试试卷包含答案

2023年二级建造师之二建建设工程施工管理综合提升模拟考试试卷包含答案单选题(共20题)1. 某施工单位在进行脚手架模板的架设过程中发生了坍塌事故,事故造成11人重伤,在事故补报期限内,有2名重伤人员因医治无效死亡,此起事故应判定为()。

A.一般事故B.较大事故C.重大事故D.特别重大事故【答案】 B2. 根据《建设工程工程量清单计价规范》,关于投标人投标报价的说法,正确的是()。

A.投标人可以进行适当的总价优惠B.投标人的总价优惠不需要反映在综合单价中C.规费和税金不得作为竞争性费用D.不同承发包模式对于投标报价高低没有直接影响【答案】 C3. 因不可抗力解除合同的,发包人不应向承包人支付的费用是()。

A.合同解除前承包人已完成工作的价款B.发包人订购的材料、工程设备C.发包人要求承包人退货或解除订货合同而产生的费用D.承包人施工设备运离现场的费用【答案】 B4. 根据《建设工程项目管理规范》,下列属于项目管理机构负责人职责的是()。

A.参与组建项目管理机构B.进行授权范围内的任务分解和利益分配C.主持编制项目管理目标责任书D.主持项目管理机构工作【答案】 B5. 按照《特种作业人员安全计算培训考核管理规定》的规定,下列关于特种作业人员持证上岗制度说法正确的是()。

A.特种作业操作证每两年复审一次B.特种作业操作证在各省、自治区、直辖市范围内有效C.对于未经培训考核,即从事特种作业的,依照刑法的有关规定追究刑事责任D.离开特种作业岗位达 6 个月以上的特种作业人员,应当重新进行实际操作考核,经确认合格后方可上岗作业【答案】 D6. 建筑施工企业与物资供应企业就某建筑材料的供应签订合同,如该建筑材料不属于国家定价的产品,则其价格应()。

A.报请物价主管部门确定B.由供需双方协商确定C.参考国家定价确定D.按当地工程造价管理部门公布的指导价确定【答案】 B7. 下列选项中,不属于施工方进度控制的主要工作环节的是()。

2023年二级建造师之二建建设工程施工管理模拟题库附答案

2023年二级建造师之二建建设工程施工管理模拟题库附答案

2023年二级建造师之二建建设工程施工管理模拟题库附答案单选题(共20题)1. 根据《建设工程施工专业分包合同(示范文本)》的规定,劳务报酬方式不包括()。

A.固定劳务报酬B.约定不同工种劳务的计时单价(含管理费),按确认的工时计算C.约定不同工种成果的计件单价(含管理费),按确认的工程量计算D.奖励津贴【答案】 D2. 某土方工程,月计划工程量2800m3,预算单价25元/m3;到月末时已完工程量3000m3,实际单价26元/m3,对该项工作采用赢得值法进行偏差分析的说法,正确的是()。

A.已完成工作实际费用75000元B.费用绩效指数>1,表明项目运行超出预算费用C.进度绩效指数<1,表明实际进度比计划进度拖后D.费用偏差为-3000元,表明项目运行超出预算费用【答案】 D3. 关于周转性材料消耗量,下列说法正确的是()。

A.周转性材料的消耗量是指材料使用量B.周转性材料的消耗量应当用材料的一次使用量表示C.周转性材料消耗与周转使用次数有关D.周转性材料的消耗与周转使用次数无关【答案】 C4. 关于企业质量管理体系认证与监督的说法,正确的是()。

A.企业获准认证的有效期为四年B.质量管理体系由相关政府主管部门认证C.企业获准认证后每两年接受一次认证机构的监督管理D.质量管理体系认证应按申请、审核、审批册发证等程序进行【答案】 D5. 运用动态控制原理控制施工成本的步骤中,第一步应做的工作是()A.按照成本控制的要求,收集施工成本的实际值B.施工成本目标的逐层分解C.定期对施工成本的计划值和实际值进行比较D.调整施工成本目标【答案】 B6. 关于项目进度计划和进度计划系统的说法,正确的是()。

A.进度计划系统由多个进度计划组成,是逐步形成的B.进度计划是实施性的,进度计划系统是控制性的C.业主方编制的进度计划是控制性的,施工方编制的进度计划是实施性的D.进度计划是项目参与方编制的,进度计划系统是业主方编制的【答案】 A7. 某工程项目施工采用施工总承包模式,其中电气设备由业主指定的分包单位采购和安装,则在施工中分包单位必须接受()工作指令,服从其总体的项目管理。

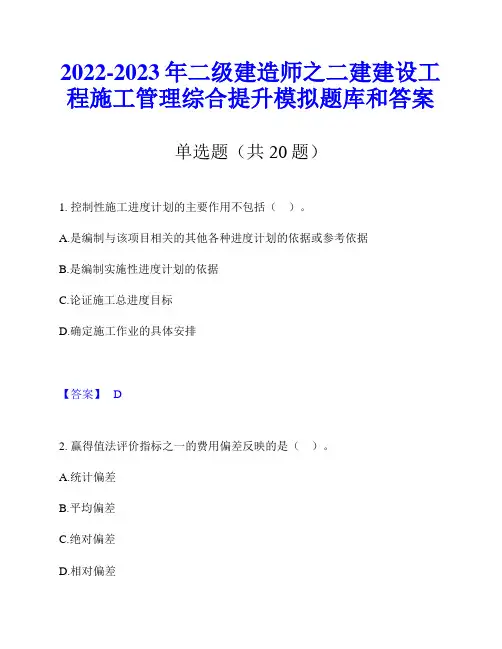

2022-2023年二级建造师之二建建设工程施工管理综合提升模拟题库和答案

2022-2023年二级建造师之二建建设工程施工管理综合提升模拟题库和答案

2022-2023年二级建造师之二建建设工程施工管理综合提升模拟题库和答案单选题(共20题)1. 控制性施工进度计划的主要作用不包括()。

A.是编制与该项目相关的其他各种进度计划的依据或参考依据B.是编制实施性进度计划的依据C.论证施工总进度目标D.确定施工作业的具体安排【答案】 D2. 赢得值法评价指标之一的费用偏差反映的是()。

A.统计偏差B.平均偏差C.绝对偏差D.相对偏差【答案】 C3. 项目专业技术负责人组织相关人员对桩基础工程进行验收后,应由()签署验收意见及验收结论,并签字盖章。

A.施工企业施工员B.专业监理工程师C.项目专业技术负责人D.建设单位参加验收的人员【答案】 B4. 某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出厂费2000元,台班费400元/台班,其中台班折旧费160元/台班;计划每天工作1台班,共使用40天,则承包人索赔成立的费用是()元。

A.4000B.1600C.12000D.12500【答案】 B5. 根据《建设工程项目管理规范》,进度控制的工作包括:①编制进度计划及资源需求计划;②采取纠偏措施或调整计划;③分析计划执行的情况;④实施跟踪检查,收集实际进度数据。

其正确的顺序是()。

A.④-②-③-①B.②-①-③-④C.③-①-④-②D.①-④-③-②【答案】 D6. 在当今时代,应重视利用信息技术的手段进行建设工程项目信息管理,其核心手段是()。

A.编制统一的信息管理手册B.制定统一的信息管理流程C.建立基于网络的信息沟通制度D.建立基于网络的信息处理平台【答案】 D7. 运用动态控制原理控制施工成本的步骤中,第一步应做的工作是()A.按照成本控制的要求,收集施工成本的实际值B.施工成本目标的逐层分解C.定期对施工成本的计划值和实际值进行比较D.调整施工成本目标【答案】 B8. 施工进度计划的内容,不包括()的调整。

二级建造师《施工管理》模拟试题及答案(最新)

二级建造师《施工管理》模拟试题及答案(最新)

二级建造师《施工管理》模拟试题及答案(最新)1、[单选题]在双代号网络图中,如果某节点既有指向它的箭线,又有背离它的箭线那么该节点称为( )。

A.起点节点B.中间节点C.终点节点D.所有节点【答案】B2、[单选题]根据已建工程或现有工程的价格数据和资料,经分析、归纳和整理编制而形成的定额是()。

A.预算定额B.概算定额C.概算指标D.投资估算指标【答案】D3、[多选题]根据《标准施工招标文件》中“通用合同条款”中关于竣工验收的规定,下列说法正确的有()。

A.需要进行国家验收的,国家验收是竣工验收的一部分B.承包人向监理人报送竣工验收申请报告的条件之一是已按监理人的要求编制了在缺陷责任期内完成的尾工(甩项)工程和缺陷修补工作清单以及相应施工计划C.经验收合格工程的实际竣工日期,以实际竣工验收的日期为准,并在工程接收证书中写明D.发包人在全部工程竣工前,使用已接收的单位工程导致承包人费用增加的,发包人应承担由此增加的费用和(或)工期延误,并支付承包人合理利润E,在施工期运行中发现工程或工程设备损坏或存在缺陷的,由发包人承担修复费用【答案】BD4、[选择题]根据《建筑安装工程费用项目组成》(建标(2013)44号)施工中建筑材料在运输装卸过程中不可避免的损耗应计入建筑安装工程( )。

A.材料费B.规费C.措施费D.企业管理费【答案】A【解析】本题考核的是工程建设监理规划的编制。

工程建设监理规划的编制应由总监理工程师主持,专业监理工程师参加编制。

5、关于利用时间—成本累积曲线编制施工成本计划的说法,正确的是( )。

A.所有工作都按最迟开始时间,对节约资金贷款利息不利B.所有工作都按最早开始时间,对节约资金贷款利息有利C.项目经理通过调整关键工作的最早开始时间,将成本控制在计划范围之内D.所有工作都按最迟开始时间,降低了项目按期竣工的保证率【答案】D【解析】本题考查的是赢得值(挣值法)。

选项B,正确的表述应为“进度偏差反映的是绝对偏差”。

2023年二级建造师之二建建设工程施工管理模考模拟试题(全优)

2023年二级建造师之二建建设工程施工管理模考模拟试题(全优)

2023年二级建造师之二建建设工程施工管理模考模拟试题(全优)单选题(共48题)1、下列有关自由时差的计算,说法正确的是()。

A.本工作的最迟开始时间减去本工作的最早开始时间B.所有紧后工作的最迟开始时间的最小值减去本工作的最早完成时间C.所有紧后工作的最早开始时间的最小值减去本工作的最早开始时间D.所有紧后工作的最早开始时间的最小值减去本工作的最早完成时间【答案】D2、下列质量控制活动中,属于事中质量控制的是()。

A.设置质量控制点B.明确质量责任C.评价质量活动结果D.约束质量活动行为【答案】D3、关于施工方项目管理目标和任务的说法,正确的是()。

A.施工总承包管理方对所承包的工程承担施工任务的执行和组织的总的责任B.施工方项目管理服务于施工方自身的利益,而不需要考虑其他方C.由业主选定的分包方应经施工总承包管理方的认可D.建设项目工程总承包的主要意义是总价包干和“交钥匙”【答案】C4、对于任一招标工程量清单项目,如果因规定的工程量偏差和工程变更等原因导致工程量偏差超过(),应予以调整。

A.10%B.15%C.20%D.25%【答案】B5、某工程施工网络计划经工程师批准后实施。

已知工作A有5天的自由时差和8天的总时差,由于第三方原因,使工作A的实际完成时间比原计划延长了12天。

在无其它干扰的情况下,其紧后工作的最早开始时间将推迟()天。

A.3B.4C.7D.12【答案】C6、根据九部委(标准招标施工文件)中“通用合同条款”,变更指示的内容不包括()。

A.目的B.范围C.变更内容D.变更程序【答案】D7、关于周转性材料消耗量,下列说法正确的是()。

A.周转性材料的消耗量是指材料使用量B.周转性材料的消耗量应当用材料的一次使用量表示C.周转性材料消耗与周转使用次数有关D.周转性材料的消耗与周转使用次数无关【答案】C8、施工成本控制的依据中,()提供了对应时间节点的工程实际完成量,工程成本实际支出情况等重要信息。

2022-2023年二级建造师之二建建设工程施工管理考前冲刺模拟考试试卷附答案详解

2022-2023年二级建造师之二建建设工程施工管理考前冲刺模拟考试试卷附答案详解

2022-2023年二级建造师之二建建设工程施工管理考前冲刺模拟考试试卷附答案详解单选题(共20题)1. 根据我国《质量管理体系基础和术语》GB/T19000—2016 的术语解释,凡工程产品未满足质量要求,就称之为()。

A.质量不合格B.质量问题C.质量缺陷D.质量事故【答案】 A2. 过程控制的目的就在于(),保证成本项目的发生在预定范围之内,针对产生偏差的原因及时制定对策并予以纠正。

A.比较B.分析C.预测D.纠偏【答案】 D3. 某独立土石方开挖工程采用工程量清单计价方式,建设工程施工合同约定合同估计工程量20 万立方米,单价35 元/立方米,当实际工程量超过估计工程量20%时,超过部分按30 元/立方米结算,工程完工后,经业主确认的工程量为28 万立方米,工程竣工应结算的土石方开挖工程总价格为()万元。

A.840B.980C.960D.940【答案】 C4. 发包人签发竣工结算支付证书后的()天内,按照竣工结算支付证书列明的金额向承包人支付结算款。

A.7B.14C.28D.56【答案】 B5. 据《建筑安装工程费用和项目组成》(建标[2013]44号),施工项目墙体砌筑所用的沙子在运输过程中不可避免的耗损,应计入()。

A.企业管理费B.二次搬运费C.材料费D.措施费【答案】 C6. 投标单位取得投标资格,获得投标文件之后的首要工作就是()。

A.认真仔细地研究招标文件B.开展详细的调查研究C.复核工程量D.确定投标策略【答案】 A7. 项目经理的任务包括项目的行政管理和项目管理两个方面,其在项目管理方面的主要任务不包括()。

A.施工安全管理B.施工进度控制C.施工风险管理D.工程组织与协调【答案】 C8. 根据清单规范,某建筑公司经投标获得某公路桩基工程的施工任务,工程开工两月后,设计方变更设计,增加了13根与原设计相同的工程桩,对于增加的工程桩价格的确定,适宜的方法是()。

A.建筑公司提出,发包人确认B.发包人提出,建筑公司确认C.参照类似项目的价格D.采用该项目的单价【答案】 D9. 根据《建设工程施工专业分包合同(示范文本)》(GF-2003-0213),以下关于建设工程专业分包人的说法,错误的是()。

2024年二级建造师之二建建设工程施工管理模考模拟试题(全优)

2024年二级建造师之二建建设工程施工管理模考模拟试题(全优)

2024年二级建造师之二建建设工程施工管理模考模拟试题(全优)单选题(共45题)1、施工单位检测仪器未经校准导致质量检测错误,并由此引发质量事故,按生产原因分类,该事故属于()引发的质量事故。

A.技术原因B.管理原因C.社会原因D.经济原因【答案】 B2、关于分部分项工程量清单项目与定额子目关系的说法,正确的是()A.一个清单项目可以对应多个定额子目B.清单项目与定额子目之间是一一对应的C.关于清单工程量和定额工程量,这两者的计价单位和计算出来的工程量是一致的D.清单项目工程量与所采用定额工程量计算规则,两者之间不存在差异【答案】 A3、关于建设工程施工招标评标的说法,正确的是()。

A.投标报价中出现单价与数量的乘积之和与总价不一致时,将作无效标处理B.投标书中投标报价正本、副本不一致时,将作无效标处理C.评标委员会推荐的中标候选人应当限定在1~3人,并标明排列顺序D.初步评审是对标书进行实质性审查,包括技术评审和商务评审【答案】 C4、对于信息技术在进度控制中的应用说法不正确的是()。

A.有利于促进进度信息的交流和项目各参与方的协同工作B.有利于提高进度信息处理的效率C.有利于提高进度信息的透明度D.信息技术对进度控制而言不只是一种管理手段,更是一种重要的技术措施【答案】 D5、项目经理的任务包括项目的行政管理和项目管理两个方面,其在项目管理方面的主要任务不包括()。

A.施工安全管理B.施工进度控制C.施工风险管理D.工程组织与协调【答案】 C6、根据构成风险的因素分类,建设工程施工现场因防火设施数量不足而产生的风险属于()风险。

A.经济与管理B.组织C.工程环境D.技术【答案】 A7、在双代号网络计划中,判别关键工作的条件是该工作()。

A.最早完成时间与最早开始时间的差值最小B.与其紧后工作的时间间隔为零C.最迟完成时间与最早完成时间的差值为零D.最迟开始时间与最早开始时间的差值最小【答案】 D8、某工程因发包人原因造成承包人自有施工机械窝工10天,该机械市场租赁费为1200元/天,进出场费2000元,台班费400元/台班,其中台班折旧费160元/台班; 计划每天工作1台班,共使用40天,则承包人索赔成立的费用是()元。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2010年二级建造师《施工管理》备考模拟试题1.在工程项目施工中处于中心地位,对工程项目施工负有全面管理责任的是(A.项目总监理工程师)。

B.项目总工程师C.施工方项目经理D.设计方项目经理2.关于项目管理班子人员的获取,下列说法不正确的是(A.可以通过对项目承担组织内的成员进行重新分配)。

B.可以通过招标来获取特定的人员C.必须在组织内部安排人员D.可以通过外部招聘的方式获得项目管理人员3.项目管理最基本的方法论是项目目标的()。

A.静态控制B.动态控制C.主动控制D.被动控制4.建筑业企业项目经理资质管理制度向建造师执业资格制度过渡的时间定为()年。

A.2B.3C.4D.55.建设工程项目管理中的“费用目标”对施工方而言是(A.投资目标)。

B.成本目标C.概算目标D.预算目标6.工程监理单位不按照委托监理合同的约定履行监理义务,者不按照规定检查,给建设单位造成损失的,应当承担相应的(A.法律责任对应当监督检查的项目不检查或)。

B.违约责任C.赔偿责任D.连带责任7.在下列费用中,属于建筑安装工程间接费的是( A.施工单位搭设的临时设施费 B. 危险作业意外伤害保险费 C. 生产工人劳动保护费 D. 已完工程和设备保护费 8.某分项工程的直接工程费仅为人工费, 工程的直接工程费计算的间接费费率为则, 万兀。

元材料费和机械费,其人工费为600万元按该分项 利润率为则,则该分项工程的不含税造价为()A.819B.809C.960D.1050 9.施工成本核算的基本环节中,不包括( A. 衡量成本降低的实际成果,对成本指标完成情况进行总结和评价 B. 计算出施工费用的实际发生额 C. 计算出该施工项目的总成本和单位成本 D. 按照规定的成本开支范围对施工费用进行归集和分配 A. 预测、分析,B.比较,C.纠偏,D. 检查E. 分析,F. 检查,G. 预测,H.比较,I. 纠偏J. 比较,K. 分析,L. 预测,M.纠偏,N. 检查O. 比较,P. 预测,Q. 分析,R.检查,S. 纠偏 10.施工成本控制的实施步骤为() 11.下列关于施工成本分析依据的说法中正确的是( A. 会计核算主要是成本核算B. 业务核算是对个别的经济业务进行单项核算 C 统计核算必须对企业的全部经济活动做出完整、全面、时序的反映 D.业务核算具有连续性、系统性、综合性的特点 )。

12.某土方工程,工程量清单的工程量为 1100m3,合同约定的综合单价为 16元/m3,且实际 工程量减少超过10%寸可调整单价,单价调整为 15元/m3.经工程师计量,承包商实际完成 的土方量为1000m3,则该土方工程的价款为( A.1.76万元 )。

B.1.6万元C.1.5万元D.1.65万元13. 下列关于工程价款主要结算方式的说法,正确的是( A. 分段结算的工程,可按月预支工程款 B. 按月结算的工程,不需进行竣工结算C. 按月结算是在施工过程中按月结算工程款,不需预付D. 只有工程承包合同价在 100万元以下的才可实行竣工后一次结算 14.某工程包含两个子项工程, 合同约定甲项200元/m2,乙项180元/m2,且从第一个月起, 按5%的比例扣保修金,另工程师签发月度付款最低金额为 25万元。

现承包商第一个月实际 完成并经工程师确认的甲、乙两子项的工程量分别为 700m2、500m2则该月工程师应签证的工程款为()。

A.23万元B. 21.85 万元C.22.6万元D.25万元 15. 分部分项工程量清单的项目编码由( )位组成。

A. 12B. 11C. 10D. 916. 在进行措施项目计价时,投标人( A. 不得对措施项目清单做任何调整B. 对措施项目清单的调整可以在中标之后进行C. 可以根据施工组织设计采取的措施增加项目D. 可以采用索赔的方式要求对新增措施项目予以补偿 17.生产某产品的工人小组由 3人组成,其时间定额为0.65工日/m??,则其产量定额为()。

)。

)。

A.0.51m/ 工日 B.1.54m/ 工日 C.1.95m/ 工日 D.4.62m/ 工日 18. 当网络图中某一非关键工作的持续时间拖延^, 总工期将()。

A.拖延△且大于该工作的总时差 TF 时,网络计划B.拖延△ +TFC.拖延△ -TFD.拖延TF- △19.根据(),为实现项目的进度目标,应健全项目管理的组织体系。

A.项目管理的组织模式B.项目目标控制的动态控制原理C.组织与目标的关系D.网络计划技术的要求20.设计方进度控制的任务是依据()对设计工作进度的要求,控制设计工作进度。

A.可行性研究报告B.设计标准和规范C.设计任务委托合同D.设计总进度纲要21.在正确合理的工程设计的前提下,建设工程质量不合格主要归结为()。

A.投入的施工生产要素质量不合格以及工序操作质量不合格B.工序操作质量不合格以及施工作业质量不合格C.投入的施工生产要素质量不合格以及已完施工产品质量检验不合格D.投入的施工生产要素质量不合格和施工作业质量不合格22.子项目施工进度计划属于()的组成部分。

A.企业年度生产计划B.项目施工月度计划C.工程项目施工进度计划D.单体工程施工进度计划23.建设工程项目总进度目标论证包括以下几项工作:①确定项目工作编码;②进行项目结构分析;③调查研究和集资料;④进行进度计划系统的结构分析;⑤……。

其工作步骤为()。

A.③一①一④一②B.③一②一④一①C.①一③一②一④D.①一②一③一④24.PDCA循环中,检查阶段的主要任务是()。

A.明确并制定实现目标的行动方案B.展开施工作业技术活动C.对计划实施过程进行各种检查D.对施工质量问题进行原因分析,采取必要措施予以纠正25.如果施工单位编写的施工组织设计的范围由招标文件中的发包范围来界定,则该施工组织设计应该是在()编写的。

A.工程施工阶段B.工程投标阶段C•工程设计阶段D.施工准备阶段26.施工质量检验,可以分为自检、互检、专检和交接检验,这是按照(A.检验方式)进行的分类。

B.检验对象C.检验方法D.检验内容27.建筑工程施工质量验收最终要以书面形式给出的评定结论应为()。

A.合格或不合格B.优、良或不合格C.优、良、合格或不合格D.优良或不合格28.实行监理的工程,向建设单位提交工程竣工报告前,须经()签署意见。

A.监理工程师B.业主技术负责人C.施工企业技术负责人D.总监理工程师29.在施工期间,因某种或几种主观责任过失、客观不可抗力等因素的分别或共同作用,而发生的致使工程质量特性不能符合规定标准并造成规定数额以上经济损失,甚至发生在建工程的整体或局部胡塌事件属于(A.在建工程施工质量事故)。

B.操作责任事故C.指导责任事故D.竣工工程施工质量事故30.以下关于质量控制的说法正确的是(A.指对工作效果进行评价和改进的一系列工作)。

B.在建造行业指对工作活动的监控C.质量控制与质量管理是同一的D.要实现预期的质量目标,管理活动的组织与协调是必要的31.政府对建设工程质量监督的职能()。

A.包括监督工程参与主体各方的质量行为,但不包括检查工程实体的施工质量B.包括检查工程实体的施工质量,但不包括监督工程参与主体各方的质量行为C.既不包括监督工程参与主体各方的质量行为,又不包括检查工程实体的施工质量D.既包括监督工程参与主体各方的质量行为,又包括检查工程实体的施工质量32.组织依存于其顾客。

组织应理解顾客当前的和未来的需求,满足顾客要求并争取超越顾客的期望。

这体现了()的原则。

A.以顾客为关注对象B.以顾客为关注焦点c.以组织为关注对象D.以组织为关注焦点33.在认证后的维持和监督管理中,下列关于复评的解释,正确的是(A.企业被认证撤销后,经整改可提出复评申请B.企业认为认证机构处罚不当时,可提出复评申请C.认证合格有效期满前,如企业愿意继续延长,可提出复评申请D.当出现质量管理体系认证标准变更时,可提出复评申请)。

34.职业健康安全的条件和因素可能影响到的工作场所内的人员有(A.正式工人、临时工人、施工管理人员和监理人员!)。

B.员工、临时工作人员、合同方人员、访问者和其他人员C.承包商和工程监理在现场工作的所有工作人员D.业主、监理工程师和承包商所有在现场的人员35.建设工程项目健康安全与环境问题需要在项目的以下阶段考虑:(A.立项、工程可行性研究、设计、施工、验收、投产、使用和维护)。

B.决策、论证、报批、实施、检查、评比等C.开发、交易、咨询、招投标、报价、合同谈判D.施工组织设计、四通一平、施工准备、工程施工、现场管理、完工清理施工现场场地36.安全生产是指()。

A.在生产过程中避免人身伤害、设备损坏及其他不可接受的风险状态B.对生产过程中涉及到的计划、组织、监控、调节和改进等一系列管理活动C.分析和预测工程项目中潜在的危险、危害性及其可能的后果的严重程度的工作D.杜绝重特大人身伤亡事故,确保生产顺利进行的激励机制37.安全生产必须把好“六关”,这“六关”包括(A.措施关、交底关、教育关、防护关、检查关、改进关)。

B.计划关、交底关、教育关、监控关、检查关、改进关C.计划关、培训关、教育关、防护关、检查关、改进关D.措施关、培训关、教育关、监控关、检查关、改进关38. 对结构复杂、施工难度大、专业性较强的工程项目 除制定项目总体安全保证计划外, 还必须制定()的安全技术措施。

A. 单位工程或分部分项工程B. 单项工程或单位工程C. 单位工程或分部工程D. 分部工程或分项工程 39. 坍塌事故中包括() A. 基坑边缘落入坑内 B. 基坑边坡滑坡 C. 基坑支护结构位移 D. 基坑被水淹没40. 下列说法申错误的是()A. 企业职工伤亡事故统计实行以地区考核为主的制度B. 安全生产行政主管部门对各部门的企业职工伤亡事故情况实行分级考核C. 事故调查组提出的事故处理意见和防范措施建议,由当地安全主管部门负责处理D. 在伤亡事故发生后隐瞒不报、 谎报、故意迟延不报构成犯罪,可由司法机关依法追究刑事 责任41. 各项施工现场管理制度应有文明施工的规定,包括( A. 上下班打卡和现场作息时间的有关规定 B. 奖惩制度、竞赛制度、持证上岗制度 C. 个人岗位责任制、经济责任制、安全检查制度 D. 总监理工程师和工程师代表负责制B.热解C. 熔烧D. 脱水干燥43. 施工合同示范文本中一般不包括的是( A.协议书 B. 通用条款 C. 补充条款 D. 专用条款 44.施工承包合同承包人按合同规定,将施工组织设计和工程进度计42.热处理是固体废物的一种处理方式,下列哪项固体废物处理方式不属于热处理方法 ()。

划提交工程师,工程师审查后在规定时间内予以确认。

相关文档
最新文档
