化工部关于化学矿山三级(二级)矿量管理办法
化工部关于化学矿山三级(二级)矿量管理办法
【法规类别】矿产储量管理
【发文字号】[80]化矿字第1067号文发布
【发布部门】化学工业部(已变更)
【发布日期】1980.08.27
【实施日期】1980.08.27
【时效性】现行有效
【效力级别】部门规章
化工部化学矿山三级(二级)矿量管理办法
(1980年8月27日
以(80)化矿字第1067号文发布)
第一章总则
第一条在工业储量(能利用储量)范围内,按采矿工程准备程度划分的开拓矿量、采准矿量和备采矿量,称为三级矿量(露天开采为开拓、备采二级矿量,下同)。
它是编制各期采掘(剥)技术计划的重要依据,是衡量矿山企业管理水平的标志之一。
为保证矿山基建与生产正常衔接和均衡生产,特制订本办法。
第二条三级(二级)矿量管理工作的任务是制定合理的三级(二级)矿量保有定额;按采掘(剥)顺序和保有定额的要求,合理布置和安排矿山开拓、采准及回采工
程;通过定期地对三级(二级)保有量的计算和分析,及时调整采掘(剥)工程施工进度,以保持三级(二级)矿量的正常比例。
第三条三级(二级)矿量在地质报告提交的工业储量的基础上,按采矿准备工程竣工状况和生产地质工作所获储量升级的实际结果进行计算。
开拓矿量是地质储量中工业储量(能利用储量)的一部份;采准矿量是开拓矿量的一部份;备采矿量是采准矿量的一部份。
其各级矿量相应时期的生产地质工作要求,已在《化学矿山生产地质工作暂行规定》第二章中予以规定。
第四条矿山企业要切实加强对三级(二级)矿量的管理,建立必要的职能机构,充实专业人员,设专人管理三级(二级)矿量。
三级(二级)矿量的划分和保有定额的制定由生产技术部门负责,三级(二级)矿量的计算和监督工作由地质测量部门负责。
第二章三级(二级)矿量的划分及保有期定额的制定第五条地下开采的开拓矿量
第六条地下开采的采准矿量:在开拓矿量范围内,凡按采掘顺序完成了设计所规定的采准工程和相应的采准地质工作,具备进行切割工程条件的采场(矿块)的矿量,称为采准矿量。
第七条地下开采的备采矿量:在采准矿量范围内,凡按采掘顺序完成了设计所规定的切割工程和相应的回采地质工作,完成了各种管线及回采设备、设施的安装,具备进行回采工作条件的矿量,称为备采矿量。
在回采过程中,如有个别矿块的地质和安全条件变化,致使回采工作中断,则备采矿量应作降级处理,待采取补救措施后,方能重新计入备采矿量。
第八条露天开采的开拓矿量
第九条露开天采的备采矿量:在开拓矿量范围内,当工作水平(台阶)的矿体已经
暴露其顶部及侧面部份,完成了设计所规定的采矿准备工程(包括阶段平台上面的运输线路的架设、清理残矿或废石等工程)和相应的回采地质工作,已具备回采条件,其超出最小工作平台宽度部份的矿量,称为备采矿量。
第十条地下开采开拓工程、采准工程、切割工程的划分和露天开采开拓工程、备采工程的划分见附录一~1《开拓、采准、切割(备采)工程划分表》及附录一~2《不同采矿方法的三级(二级)矿量划分示意图》附录一~2略)。
第十一条合理的三级(二级)矿量保有期定额,是衡量采掘(剥)比例关系是否平衡的标准。
各化学矿山应根据本办法要求,结合矿山企业的具体情况,制定合理的保有期定额,报主管机关审查批准。
化工部关于化学工业基本建设工程竣工验收暂行办法
化工部关于化学工业基本建设工程竣工验收暂行办法文章属性•【制定机关】化学工业部(已撤销)•【公布日期】1983.05.13•【文号】[83]化基字第450号•【施行日期】1983.05.13•【效力等级】部门规范性文件•【时效性】现行有效•【主题分类】基本建设正文化工部化学工业基本建设工程竣工验收暂行办法(1983年5月13日以(83)化基字第450号文发布)竣工验收工作是基本建设的最后一个程序,是全面总结和考核基本建设工作及其成果的重要环节。
为了做好化学工业基本建设工程的竣工验收工作,提高化工建设的管理水平,更好地发挥投资效益,特制定本办法。
一、竣工验收的依据办理竣工验收的主要依据是上级主管部门批准的设计任务书。
初步设计或扩大初步设计和上级领导机关的有关建设文件,现行施工技术验收规范等。
二、竣工验收的范围凡新建、扩建、改建的基本建设项目,按批准的设计文件所规定的内容建完,具备投产和使用条件,都要组织竣工验收。
三、竣工验收的分工1.一般大中型项目,按照隶属关系由主管部门负责验收,重大的大型项目由国家计委组织验收,其中特别重大项目,由国务院批准,组织验收委员会进行验收。
2.部直属直供中型建设项目和直属小型建设项目由部组织验收。
3.直供小型建设项目由省、自治区、直辖市化工厅(局)组织验收。
4.地方大中型建设项目,按省、自治区、直辖市的规定进行验收。
四、竣工验收的时间基本建设项目,从化工投料试车出合格产品时起安排三个月的试生产。
在试生产期间,要进行全系统满负荷生产,选择七十二至一百二十小时进行考核,考核的内容主要是装置的生产能力、工艺指标、消耗指标、产品质量、设备性能、自控水平和经济效果。
完成生产考核后即办理竣工验收移交固定资产手续。
如确有困难,经主管部门批准,可延长期限,但延长的期限最多不得超过三个月。
对于年底确已具备验收条件而又来不及办理验收的,经主管部门批准,可以在统计上先报投产,但必须在第二年一季度内补办验收和移交固定资产手续。
化学矿山矿石开采损失贫化管理办法-矿字[1992]第113号文
化学矿山矿石开采损失贫化管理办法正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 化学矿山矿石开采损失贫化管理办法(1992年3月25日以矿字(1992)第113号文发布)第一章总则第一条矿产资源是国家的宝贵财富,是建设社会主义现代化强国的重要物质基础,是采后绝大部分不能再生的资源。
为了保护矿产资源的合理开发利用,加强矿石产品的质量管理,特制定本办法。
第二条矿石开采中的损失贫化管理工作,应在生产局(矿)长或总工程师的直接领导下开展。
采矿技术管理部门负责设计和日常技术管理,生产部门负责实施,地测部门负责监督和测算,各有关业务部门应该密切配合。
第三条矿石开采损失率的贫化率,是反映矿山企业经营管理水平,评价所采用的采矿方法是否合理,衡量采矿程序是否正常和采掘(剥)作业是否正规的重要技术经济指标之一。
各矿山企业就严格贯彻执行《中华人民共和国矿产资源法》及本办法,加强生产技术管理,定期检查分析损失贫化情况,及时总结经验教训,采取有效措施,合理降低矿石开采损失率和贫化率。
第四条各矿山企业在基建时期应与设计部门共同对可能采用的采矿方法进行实验,推荐业经鉴定的采矿方法,确定合理的损失贫化率指标。
在生产实践中因地质条件或采矿方法的改变等原因,需对原有指标进行修订,须报请上级主管部门审批。
第五条矿石开采损失贫化管理是一项政策性、技术性、群众性较强的工作,要实行专业管理与群众管理相结合。
各级领导要对干部和职工进行损失贫化管理的宣传教育,表彰和奖励敢于坚持原则,保护矿产资源、保证矿石产品质量的好人好事,制止那些造成资源损失和矿石质量低劣的不良行为,情节严重者,要追究责任,严肃处理。
化工建设项目竣工验收实施办法
化工建设项目竣工验收实施办法发布部门:工业中华人民共和国化学工业部发布文号:分类导航:所属类别:部委行业规章发布日期:1997-04-10关键字:【阅读全文】竣工验收工作是全面总结和考核建设成果,检验设计、施工质量的重要建设程序,对促进建设项目及时交付生产,充分发挥投资效益,提高化工建设的管理水平有着重要作用。
根据国家计委“关于印发《建设项目(工程)竣工验收办法》的通知”精神(计建设[1990]1215号),结合化工行业的特点,特制定本办法。
一、竣工验收范围和内容凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。
二、竣工验收依据批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。
从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收标准(一)生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。
(二)能够生产出设计文件规定的产品。
经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。
(三)按国家环保要求,严格执行国家规定的“三同时”制度。
在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。
劳动保护、工业卫生、安全消防设施等符合设计要求。
(四)技术文件、档案资料齐全、完整。
(五)生活福利实施按设计要求基本建成,能够适应投产初期的需要。
(六)化学矿山建设按设计内容完成采矿试生产和选矿试运转。
(七)引进装置的验收标准按合同规定执行。
四、竣工验收时间及要求(一)生产装置经试车考核,已达到设计能力,要及时向国家上报新增生产能力,并办理竣工验收。
化工建设项目,从化工投料试车出产品时起一般安排三个月的试生产。
化工物料分级管理制度范本
化工物料分级管理制度范本第一章总则第一条为了加强化工物料的管理,确保生产安全,提高物料使用效率,根据《中华人民共和国安全生产法》、《危险化学品安全管理条例》等法律法规,制定本制度。
第二条本制度适用于公司范围内所有化工物料的采购、储存、使用、销售、运输和废弃处理等环节。
第三条化工物料分级管理应遵循安全第一、预防为主、综合治理的原则,实行分类管理、分级负责。
第二章分级管理第四条化工物料分为一级、二级、三级,具体分级标准如下:(一)一级物料:易燃易爆、有毒有害、腐蚀性、放射性等危险性较大的化工物料。
(二)二级物料:不属于一级物料,但具有一定的危险性,如一般化学品、氧化剂、还原剂等。
(三)三级物料:不属于一级、二级物料的其他化工物料。
第五条一级物料管理措施:(一)采购:必须选择具有相应资质的供应商,签订安全协议,要求供应商提供安全技术说明书、产品合格证等资料。
(二)储存:设立专门的储存场所,符合国家有关危险化学品储存的标准和要求,配备相应的安全设施,实行双人双锁管理。
(三)使用:严格按照操作规程使用,佩戴个人防护装备,做好现场安全防护措施。
(四)销售:不得向无资质的单位或个人销售,严格按照国家有关规定进行。
(五)运输:选择具有危险货物运输资质的运输公司,遵守危险货物运输规定,确保运输安全。
(六)废弃处理:按照废弃物处理规定,交由国家规定的废弃物处理单位进行处理。
第六条二级物料管理措施:(一)采购、储存、使用、销售、运输和废弃处理参照一级物料管理措施,并根据实际情况适当简化。
(二)对于易制毒、易制爆等特殊化学品,还需按照国家有关法律法规进行管理。
第七条三级物料管理措施:(一)采购、储存、使用、销售、运输和废弃处理参照一级、二级物料管理措施,并根据实际情况适当简化。
(二)三级物料的保管责任人应具备基本的化学品安全知识。
第三章组织机构与职责第八条公司应设立化学品安全管理机构,负责化工物料分级管理的组织实施、监督指导和应急处置。
化工部关于化学矿山井巷工程施工质量标准及检验评级办法
化工部关于化学矿山井巷工程施工质量标准及检验评级办法文章属性•【制定机关】化学工业部(已撤销)•【公布日期】1985.03.11•【文号】[85]化矿字第212号文发布•【施行日期】1985.03.11•【效力等级】部门规章•【时效性】现行有效•【主题分类】质量管理和监督正文化工部化学矿山井巷工程施工质量标准及检验评级办法(1985年3月11日以(85)化矿字第212号文发布)第一章总则第一条为了提高井巷工程施工质量,统一质量标准和检验评级方法,正确评定井巷工程施工质量等级,特制定本办法。
第二条本办法适用干基建和生产(开拓及准备巷道)的井巷工程、铺轨工程施工过程中的日常班组检验、中间及竣工验收的质量检验与等级评定工作。
第三条本办法包括立井井筒、水平及倾斜砌喧巷道、架棚巷道、碉室、水平及倾斜无支护巷道、锚喷支护平巷、斜巷及圭室、辅轨工程等的质量标准。
末包括的工程项目(如采切及维修巷道等工程),各单位可根据有关技术规范自行补充、经主管部门批准后执行。
第二章质量等级评定第四条本办法根据每项工程的结构特征和使用要求,划分为若干主要检查项目和一般检查项目(附表一),每个检查项目检查若干个检查点,根据各检查点实量实测的合格率,评定检查项目的质量等级;再根据检查项目的等级评定单位工程质量等级。
第五条检查项目的质量等级,分为“优秀”、“良好”、“合格”、“不合格”四个等级,其评定标准如下。
1.主要检查项目的检查点合格率在95%以上,一般检查项目的检查点合格率在90%以上, 且不合格部分不影响安全使用者,为“优秀”等级。
2.检查项目的检查点合格率在80-90%,且不合格部分不影响安全使用者,为“良好”等级。
3.检查项目的检查点合格率在60-80%,且不合格部分不影响安全使用者,为“合格”等级。
4.检查项目的检查点合格率在60%以下,为“不合格”等级。
第六条单位工程的质量等级,分为“优秀”、“良好”、“合格”三个等级,其译定标准为下:1.主要检查项目全部达到优秀,一般检查项目全部达到“良好”者,为“优秀”等级。
矿山三级(二级)矿量管理办法

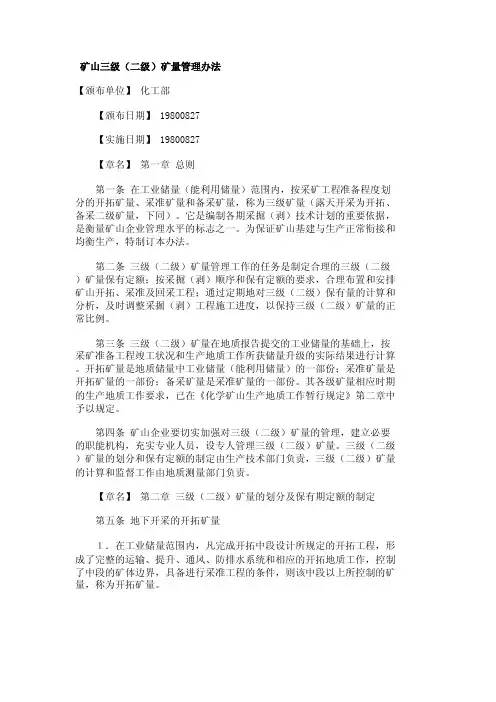

矿山三级(二级)矿量管理办法【颁布单位】化工部【颁布日期】 19800827【实施日期】 19800827【章名】第一章总则第一条在工业储量(能利用储量)范围内,按采矿工程准备程度划分的开拓矿量、采准矿量和备采矿量,称为三级矿量(露天开采为开拓、备采二级矿量,下同)。
它是编制各期采掘(剥)技术计划的重要依据,是衡量矿山企业管理水平的标志之一。
为保证矿山基建与生产正常衔接和均衡生产,特制订本办法。
第二条三级(二级)矿量管理工作的任务是制定合理的三级(二级)矿量保有定额;按采掘(剥)顺序和保有定额的要求,合理布置和安排矿山开拓、采准及回采工程;通过定期地对三级(二级)保有量的计算和分析,及时调整采掘(剥)工程施工进度,以保持三级(二级)矿量的正常比例。
第三条三级(二级)矿量在地质报告提交的工业储量的基础上,按采矿准备工程竣工状况和生产地质工作所获储量升级的实际结果进行计算。
开拓矿量是地质储量中工业储量(能利用储量)的一部份;采准矿量是开拓矿量的一部份;备采矿量是采准矿量的一部份。
其各级矿量相应时期的生产地质工作要求,已在《化学矿山生产地质工作暂行规定》第二章中予以规定。
第四条矿山企业要切实加强对三级(二级)矿量的管理,建立必要的职能机构,充实专业人员,设专人管理三级(二级)矿量。
三级(二级)矿量的划分和保有定额的制定由生产技术部门负责,三级(二级)矿量的计算和监督工作由地质测量部门负责。
【章名】第二章三级(二级)矿量的划分及保有期定额的制定第五条地下开采的开拓矿量1.在工业储量范围内,凡完成开拓中段设计所规定的开拓工程,形成了完整的运输、提升、通风、防排水系统和相应的开拓地质工作,控制了中段的矿体边界,具备进行采准工程的条件,则该中段以上所控制的矿量,称为开拓矿量。
化工部关于化学矿企业产品质量监督检验管理办法实施细则
化工部关于化学矿企业产品质量监督检验管理办法实施细则文章属性•【制定机关】化学工业部(已撤销)•【公布日期】1987.12.05•【文号】•【施行日期】1987.12.05•【效力等级】部门规章•【时效性】现行有效•【主题分类】质量管理和监督正文化学矿企业产品质量监督检验管理办法实施细则(1987年12月5日化工部)第一章总则第一条为了加强化学矿产品质量监督检验工作,促进产品质量的稳定和提高,根据《化学工业生产企业产品质量监督检验管理办法》的规定,制定本实施细则(以下简称细则)。
第二条本细则适用于化学矿生产企业用以指导质量监督检验工作,其实施情况可作为评选优质产品、发放生产许可证、实行产品质量认证及评选质量管理奖等的考核依据。
第二章机构和人员第三条为了保证化学矿生产企业质量监督检验工作的顺利开展,企业可根据需要,在矿长领导下设置独立的专职的质量监督检验机构(以下简称监督机构)。
第四条监督机构既承担化学矿生产企业生产过程的检验业务,又负责监督企业的出矿产品质量。
第五条化学矿实行矿、车间(工区)、班组三级检验制度,建立自检、互检、抽检相结合的质量检验网。
监验机构可以设置若干检验室(小组)负责具体检验业务。
第六条检验机构的负责人,必须由责任心强、作风正派、有组织能力、熟悉产品技术标准和监督检验业务的工程技术人员担任。
大中型企业可配备工程师(或相当于工程师)以上技术干部负责产品质量监督检验工作。
对他们的任免要征得上级主管部门的同意。
第七条对检验人员的数量和技术水平、工作能力等方面的要求必须与承担的任务相适应。
对现有检验人员应抓紧组织培训,要抽调年富力强、有文化、有经验的同志充实检验队伍。
企业的主要质检人员的文化、专业水平经过技术培训后要达到中专以上。
检验人员经化学矿监测中心或各省化工厅(局)组织技术认证之后,发给操作合格证。
无证人员不能出具检验报告单。
检验队伍要保持相对稳定。
第八条全体监督检验人员必须坚持原则、认真负责、秉公办事、不徇私情、实事求是。
化工项目竣工验收实施办法
化工项目竣工验收实施办法一、竣工验收范围和内容凡新建、扩建、改建的基本建设和技术改造项目,按批准的设计文件所规定的内容建成,具备投产和使用条件,符合验收标准的,必须及时组织竣工验收,办理固定资产移交手续。
二、竣工验收依据批准的可行性研究报告,初步设计和施工图设计,现行施工技术验收规范以及上级主管部门批准的变更、调整文件等。
从国外引进新技术、成套设备或单机设备以及中外合资建设项目,还应按照签定的合同和国外提供的设计文件等资料,进行验收。
三、竣工验收标准(一) 生产性装置和公用、辅助性公用设施,已按设计内容要求建成,能满足生产使用。
(二) 能够生产出设计文件规定的产品。
经考核,生产能力、工艺指标、产品质量、主要原材料消耗、主要设备、自控水平等经济技术指标达到设计要求。
(三) 按国家环保要求,严格执行国家规定的“三同时”制度。
在项目建成投产的同时,“三废”治理工作按设计规定的内容同时建成投产。
劳动保护、工业卫生、安全消防设施等符合设计要求。
(四) 技术文件、档案资料齐全、完整。
(五) 生活福利实施按设计要求基本建成,能够适应投产初期的需要。
(六) 化学矿山建设按设计内容完成采矿试生产和选矿试运转。
(七) 引进装置的验收标准按合同规定执行。
四、竣工验收时间及要求(一) 生产装置经试车考核,已达到设计能力,要及时向国家上报新增生产能力,并办理竣工验收。
化工建设项目,从化工投料试车出产品时起一般安排三个月的试生产。
在试生产期间选择适当时机对生产装置进行生产考核(一般为72小时)。
完成生产考核后即办理竣工验收,办理交付使用资产手续。
(二) 生产装置经试车考核证明能生产出合格产品,但确实达不到设计能力的,由主管部门组织有关单位进行核定,可按实际考核能力核定新的生产能力,并以此为依据进行工程竣工验收。
(三) 生产装置经试车考核,能生产出合格产品,也能达到设计生产能力,但由于原料、燃料、销路及经济效益等原因投产后不能达产,甚至要发生亏损的项目,也应分析原因按期组织验收,新增生产能力仍按设计能力计算。
化学矿山三级(二级)矿量管理办法
化学矿山三级(二级)矿量管理办法化学矿山三级(二级)矿量管理办法1980年8月27日,化工部第一章总则第一条在工业储量(能利用储量)范围内,按采矿工程准备程度划分的开拓矿量、采准矿量和备采矿量,称为三级矿量(露天开采为开拓、备采二级矿量,下同)。
它是编制各期采掘(剥)技术计划的重要依据,是衡量矿山企业管理水平的标志之一。
为保证矿山基建与生产正常衔接和均衡生产,特制订本办法。
第二条三级(二级)矿量管理工作的任务是制定合理的三级(二级)矿量保有定额;按采掘(剥)顺序和保有定额的要求,合理布置和安排矿山开拓、采准及回采工程;通过定期地对三级(二级)保有量的计算和分析,及时调整采掘(剥)工程施工进度,以保持三级(二级)矿量的正常比例。
第三条三级(二级)矿量在地质报告提交的工业储量的基础上,按采矿准备工程竣工状况和生产地质工作所获储量升级的实际结果进行计算。
开拓矿量是地质储量中工业储量(能利用储量)的一部份;采准矿量是开拓矿量的一部份;备采矿量是采准矿量的一部份。
其各级矿量相应时期的生产地质工作要求,已在《化学矿山生产地质工作暂行规定》第二章中予以规定。
第四条矿山企业要切实加强对三级(二级)矿量的管理,建立必要的职能机构,充实专业人员,设专人管理三级(二级)矿量。
三级(二级)矿量的划分和保有定额的制定由生产技术部门负责,三级(二级)矿量的计算和监督工作由地质测量部门负责。
第二章三级(二级)矿量的划分及保有期定额的制定第五条地下开采的开拓矿量1.在工业储量范围内,凡完成开拓中段设计所规定的开拓工程,形成了完整的运输、提升、通风、防排水系统和相应的开拓地质工作,控制了中段的矿体边界,具备进行采准工程的条件,则该中段以上所控制的矿量,称为开拓矿量。
2.矿井、地面运输道、建筑物及构筑物的保护矿柱和按设计规定暂时不回采地段的矿量,应单独予以计算,不列入开拓矿量内。
只有在废除上述被保护物或允许进行回采时,方可计算在开拓矿量内。
化工部关于化学矿山生产地质工作规定-[78]化矿字第1073号文发布
化工部关于化学矿山生产地质工作规定正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 化学矿山生产地质工作规定(1978年12月15日以(78)化矿字第1073号文发布)第一章总则第一条为加强生产地质工作,统一工作内容和要求,适应化学矿山生产发展的需要,在总结实践经验的基础上,制定本规定。
第二条生产地质工作是指矿山建成正式移交生产以后,为满足开采和继续开拓延深至开采完毕提交闭坑报告所进行的地质工作。
第三条生产地质工作是矿山企业生产的基础工作。
它的基本任务是在矿山生产过程中,进行深入细致的地质工作,提供保证采掘(剥)工作正常进行的地质资料,监督采掘作业对资源的合理开发,进行地质研究,尽可能延长矿山寿命。
其具体任务是:1.在地质勘探和基建地质工作的基础上,通过生产地质工作,进一步掌握矿床地质构造、矿体(层)的赋存条件和矿石质量,提高储量级别,及时提供采掘(剥)设计所需地质资料,参与编制采掘(剥)技术计划和采掘(剥)设计工作。
并在施工过程中,不断充实和修正地质资料,指导施工。
2.根据国家有关矿产资料方面的规定及有关技术政策,要加强对矿石开采贫化损失的管理,监督矿产资源的合理开采利用,监督矿石类型、品级、品位的合理搭配,稳定供矿质量。
3.按照正常的采掘程序要求,对矿山按勘深程度的各级矿产储量和按准备程度的三级(露天为二级)矿量定期进行计算分析,掌握变动情况,监督采掘(剥)比例关系。
4.进一步探明地质勘探阶段未探明和生产勘探中新发现的边部、深部的小型矿体(层)、矿角、矿边的赋存情况及其与主矿体的关系,以保证采掘(剥)工程的合理布置和延长矿山寿命。
5.开展矿山水文地质工作,研究矿床水文地质动态变化,查明影响露天和井巷的各种充水因素,及时提交水文地质资料,协助安全和生产技术部门拟订防排水和排洪措施。
