雨天砼施工措施
雨季施工措施

雨季施工措施一、雨季施工方法1、雨季施工应严格遵守国家和行业有关施工验收规范和设计要求。
提前做好统筹安排,并认真做好各施工准备,应以质量、安全、工期和经济效益等方面进行分析,采取切实可行的防范措施和施工方法。
应坚持先地下后地面的原则,集中施工力量连续作业,要根据工程进度安排,选好存放材料设备地点,避免不必要的损失浪费。
雨季施工技术措施的重点要做好防塌方、防滑、防触电、防雷击等工作。
2、对施工人员,进行雨季施工安全教育和安全生产技术交底,做好雨季施工前的准备工作。
3、组织有关人员,对现场的各种机械设备,又进行一次认真的检查,如发现有安全隐患,立即检修,加强保养。
定点放置的机械器具的地方必须搭设防雨棚,器具的底部必须用干木方或干木板垫好,防止雨淋水泡、漏电伤人。
4、对电箱及箱内设施认真核查,绝缘性能是否良好,漏电保护器是否能正常使用,电源线路是否良好,有无破损之处。
固定放置电箱及电器设备的垫木不得太低,不允许电箱、电器设备安放在低洼处,并备有必要时的排水措施。
5、对现场的库房、工具房及材料堆放场地进行检查,如有被雨水淋、泡的可能,必须及时处理。
6、检查施工现场、仓库、工具房及生活区的排水是否畅通,及时做好防范措施。
7、积极配合有关部门,对施工现场进行雨季施工检查,认真贯彻“安全第一、预防为主、顾全大局、全力抢险”的思想,消除隐患,保证雨季正常施工。
二、雨季施工准备1、技术准备1.1.具体雨季施工保证措施工程施工的影响因素很多,其中雨季施工占很大的比例,如果处理不好,将会影响整个工程的质量与进度,为此,我项目经理部特编制了如下的《雨季施工措施》,主要从以下几个方面进行阐述。
1.2.根据不同年度雨期施工的不同内容和特点,提前编制有针对性和切实可行的雨期施工方案,报请业主及监理单位审批,审批合格后,对现场管理人员及具体施工人员进行交底、教育,及时落实方案内容。
根据施工要求及施工方案编制材料需求计划。
2、生产准备2.1.现场成立以项目经理为第一责任人的雨期施工领导机构,负责安排、管理、落实、检查各项雨施工作,并且备有足够的劳动力和所需的材料,以预防为主,采用防雨措施并加强排水手段,确保雨期正常生产。
下雨浇筑砼施工方案

下雨浇筑砼施工方案一、雨前准备措施提前查看天气预报,合理安排施工进度,尽量避免在预计的降雨时段内进行砼浇筑作业。
清理施工现场,确保排水系统畅通无阻,以便在降雨时能够快速排水。
准备足够的防雨材料,如塑料薄膜、防水布等,以备不时之需。
二、材料防雨措施对水泥、砂、石等易受潮的材料进行妥善存放,使用防水布覆盖,避免雨水侵入。
对已运至现场但尚未使用的砼进行防雨处理,确保砼在浇筑前不受雨水影响。
三、施工设备防护对施工机械和设备进行防雨处理,如使用防水布覆盖,确保设备在降雨时能够正常运行。
定期检查设备的防水措施是否有效,及时修复损坏部分,确保设备在需要时能够正常使用。
四、砼浇筑技术调整在降雨时,适当调整砼的水灰比,增加砼的流动性和粘稠度,以减少雨水对砼质量的影响。
在浇筑过程中,密切关注砼的状态,及时调整浇筑速度和方式,确保砼浇筑质量。
五、雨水排除方案在施工现场设置临时排水沟,将雨水迅速排出施工现场。
使用抽水机或其他排水设备,加快排水速度,确保施工现场不积水。
六、工人安全培训对施工人员进行安全培训,教育他们如何在降雨时安全施工,避免触电、滑倒等事故发生。
为工人配备必要的防雨装备,如雨衣、雨鞋等,确保他们在施工过程中不受雨水影响。
七、质量监控与检测在砼浇筑过程中,进行定期的质量检测和监控,确保砼的质量符合设计要求。
对于因降雨导致的质量问题,及时采取措施进行修复和补救,确保整体工程质量。
八、应急预案与措施制定详细的应急预案,明确在降雨情况下应采取的措施和步骤。
成立应急小组,负责在降雨时指挥和组织应急救援工作。
定期对应急预案进行演练和培训,确保应急措施的有效性和可操作性。
通过以上措施的实施,可以在降雨条件下保障砼浇筑施工的顺利进行,确保工程质量和工人安全。
同时,通过不断完善和优化施工方案,可以提高施工效率和质量水平,为项目的顺利完成提供有力保障。
雨天砼施工措施

混凝土雨天施工措施(一)施工原则1、项目经理部成立以项目经理为组长,各部门负责人为组员的防雨领导小组。
做好应急准备(人、材、机),应对突发事件。
2、雨季施工期间应密切关注天气变化情况,尽量避免雨期施工。
(二)预防准备1、将雨篷、雨布等防雨用品运到混凝土浇筑现场,雨衣、雨鞋发给工人,机械设备进行防雨遮盖,同时派专人进行检查.2、搞好临时排水设施,加强雨季的成品、半成品保护工作,防止水灾发生。
加强施工便道的养护和维修,确保雨季施工交通顺畅。
3、做好雨季施工工程材料和必备物资的储备工作。
4、对所有用电设备进行安全检查,落实防雨措施,对现场机械设备停放做出安排,确保施工不受雨患影响.(三)注重事项:1、所有材料均应离地堆放,并覆盖保护、保持地面干燥,周围要有排水措施,钢筋材料应用垫木垫高防水。
12、模板保证支撑系统应支在牢固坚实的基础上.柱及板、墙模板留清扫口,以利于排除积水、积物.3、涂刷水溶性脱模剂的模板应防止脱模剂被雨水冲刷掉,以保证顺利安全脱模和混凝土表面质量。
4、钢筋焊接不得在雨天进行,急需时应做好防雨工作或将施工场所移至室内进行;刚焊好的钢筋接头部位应防雨水浇淋,以免接头骤冷发生脆裂影响建筑物质量。
5、梁板混凝土施工,均搭设防雨棚,遇大雨或暴雨时,停止施工.需连续灌注的混凝土,备足雨具作业,并调整施工配合比。
6、与混凝土搅拌站及时沟通,应加强对混凝土粗骨细料含水量的测定,及时调整用水量.7、基础部分模板支撑部位回填要夯实,并加好垫板,雨后要及时检查有无下沉。
(四)操作指导1、加强对天气预报资料的收集工作,及时掌握天气情况,以便采取有效的防范措施,对已浇砼要尽早覆盖以防砼在终凝前遭雨水冲淋.2、当在砼浇筑过程中有小雨但尚不会直接影响砼质量时,则砼浇筑可连续不间断进行,搅拌站降低混凝土拌合物的坍落度,并延长毎罐的搅拌时间,一般毎罐混凝土可延长30s。
混凝土浇筑时,每次的浇筑宽度不2宜超过1.5m,同时增加振捣次数。
混凝土工程雨期施工技术

雨期施工技术
凡进行雨期施工的工程项目,应编制雨期施工专项方案,方案中应包含汛期应急救援预案。
混凝土工程
(1)雨期施工期间,对水泥和掺合料应采取防水和防潮措施,并应对粗、细骨料含水率实时监测,及时调整混凝土配合比。
(2)应选用具有防雨水冲刷性能的模板脱模剂。
(3)雨期施工期间,对混凝土搅拌、运输设备和浇筑作业面应采取防雨措施,并应加强施工机械检查维修及接地接零检测工作。
(4)除采用防护措施外,小雨、中雨天气不宜进行混凝土露天浇筑,且不应开始大面积作业面的混凝土露天浇筑,大雨、暴雨天气不应进行混凝土露天浇筑。
(5)雨后应检查地基面的沉降,并应对模板及支架进行检查。
(6)应采取防止基槽或模板内积水的措施。
基槽或模板内和混凝土浇筑分层面出现积水时,应在排水后再浇筑混凝土。
(7)混凝土浇筑过程中,对因雨水冲剧致使水泥浆流失严重的部位,应采取补救措施后再继续施工。
(8)浇筑板、墙、柱混凝土时,可适当减小坍落度。
梁板同时浇筑时应沿次梁方向浇筑,此时如遇雨而停止施工,可将施工缝留在弯矩剪力较小处的次梁和板上,从而保证主梁的整体性。
(9)混凝土浇筑完毕后,应及时采取覆盖塑料薄膜等防雨措施。
雨雪天对现浇混凝土施工的危害及防治措施

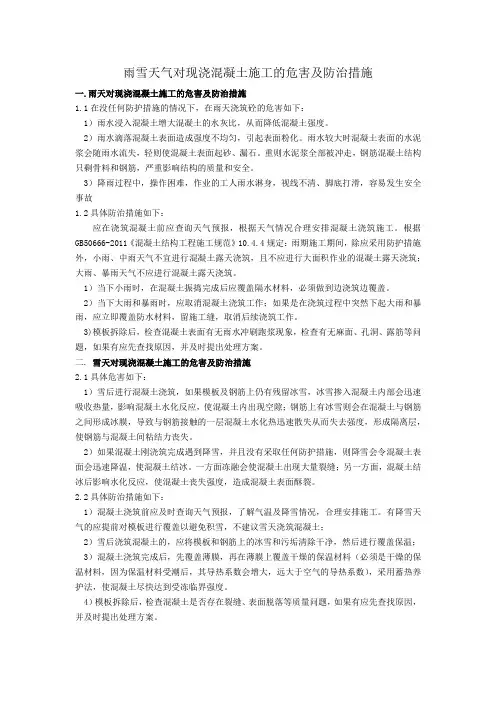

雨雪天气对现浇混凝土施工的危害及防治措施一.雨天对现浇混凝土施工的危害及防治措施1.1在没任何防护措施的情况下,在雨天浇筑砼的危害如下:1)雨水浸入混凝土增大混凝土的水灰比,从而降低混凝土强度。
2)雨水滴落混凝土表面造成强度不均匀,引起表面粉化。
雨水较大时混凝土表面的水泥浆会随雨水流失,轻则使混凝土表面起砂、漏石。
重则水泥浆全部被冲走,钢筋混凝土结构只剩骨料和钢筋,严重影响结构的质量和安全。
3)降雨过程中,操作困难,作业的工人雨水淋身,视线不清、脚底打滑,容易发生安全事故1.2具体防治措施如下:应在浇筑混凝土前应查询天气预报,根据天气情况合理安排混凝土浇筑施工。
根据GB50666-2011《混凝土结构工程施工规范》10.4.4规定:雨期施工期间,除应采用防护措施外,小雨、中雨天气不宜进行混凝土露天浇筑,且不应进行大面积作业的混凝土露天浇筑;大雨、暴雨天气不应进行混凝土露天浇筑。
1)当下小雨时,在混凝土振捣完成后应覆盖隔水材料,必须做到边浇筑边覆盖。
2)当下大雨和暴雨时,应取消混凝土浇筑工作;如果是在浇筑过程中突然下起大雨和暴雨,应立即覆盖防水材料,留施工缝,取消后续浇筑工作。
3)模板拆除后,检查混凝土表面有无雨水冲刷跑浆现象,检查有无麻面、孔洞、露筋等问题,如果有应先查找原因,并及时提出处理方案。
二.雪天对现浇混凝土施工的危害及防治措施2.1具体危害如下:1)雪后进行混凝土浇筑,如果模板及钢筋上仍有残留冰雪,冰雪掺入混凝土内部会迅速吸收热量,影响混凝土水化反应,使混凝土内出现空隙;钢筋上有冰雪则会在混凝土与钢筋之间形成冰膜,导致与钢筋接触的一层混凝土水化热迅速散失从而失去强度,形成隔离层,使钢筋与混凝土间粘结力丧失。
2)如果混凝土刚浇筑完成遇到降雪,并且没有采取任何防护措施,则降雪会令混凝土表面会迅速降温,使混凝土结冰。
一方面冻融会使混凝土出现大量裂缝;另一方面,混凝土结冰后影响水化反应,使混凝土丧失强度,造成混凝土表面酥裂。
钢筋混凝土工程雨季施工措施

钢筋混凝土工程雨季施工措施一、钢筋工程1、钢筋运到现场后按规格、型号、品种分别堆放在钢筋架上。
钢筋原材应存放在指定位置,半成品钢筋堆放场地应高于地面不小于200mm。
2、钢筋绑扎前应清除淤泥,若有锈蚀现象,应除锈之后再运至相应施工部位绑扎。
下雨天严禁焊接钢筋。
3、雨天严禁进行电焊作业。
4、直螺纹套筒套丝加工后必须立即套上塑料保护帽,防止套丝破坏或生锈。
(5)、雨天使用钢筋加工机械时,应在加工棚内进行。
二、砼工程1、下雨时,不宜露天浇筑砼,在安排生产之前首先了解天气预报,随时做好浇筑工作的一切准备,避免忽然遇雨以致影响浇筑工作。
2、浇筑砼时,如果中间突然遇雨,影响浇筑时,混凝土浇筑部位要采用塑料布遮盖。
注意坍落度控制,无法避免在雨中进行砼施工时,应及时与搅拌站联系,适当降低砼坍落度。
3、已入模具振捣成型的混凝土应及时采用塑料布覆盖,以免受雨水冲淋。
4、雨施期间混凝土的含水率变化较大,搅拌站应根据砂石含水率及时调整混凝土配合比。
三、模板工程:1、模板堆场必须平整夯实,模板必须垫高300mm,防止雨水浸泡。
2、涂刷水溶性脱模剂的模板遇雨应及时遮盖,如果遇雨冲刷时,雨后应及时重新涂刷。
3、入模后,如不能及时浇筑砼时,应在模板上口进行防雨遮盖,模板底口适当位置留设排水口,防止模板内积水。
4、方木和胶合板应堆放在防雨的材料库房内,加工好不能及时使用的模板应垫起堆放整齐,下雨前应及时用塑料布覆盖压紧,防止雨淋。
四、架子工程1、经常检查各类架子的根部稳固情况,及时维护和加固根部的垫板垫木,确保垫设位置正确,平稳牢固;经常检查架子钢管、扣件等有无生锈现象,及时对生锈钢管补刷防锈漆,发现生锈腐蚀严重钢管、扣件须立即更新。
2、要经常检查和及时维修和固定各类人行脚手板、竹笆和斜坡的脚手板及防滑条确保架板稳固,防滑措施有效。
3、雨期施工中,尤其是大风、大雨后,要加强对各类架子及塔吊的沉降量及垂直度的观察测定,发现异常情况及时采取有关措施予以解决。
雨季施工质量保证措施

雨季施工质量保证措施
一、钢筋砼工程
1、所有加工完成的钢筋半成品,特别是箍筋必须用五彩布进行覆盖,以防钢筋受雨淋产生锈蚀。
2、所有袋装水泥、外加剂必须设专用库房,外加剂要做好标识,水泥、外加剂的摆放要保证离地面300mm高,用木方架起,以防止受潮,库房要做防雨处理,要保证雨水不能进入室内引起水泥、外加剂受潮。
3、砼施工时,如遇雨天,要停止砼的浇注,将浇注完的砼用塑料布进行覆盖,要防止砼受到雨淋,风雨过后对浇注完的砼重新抹面,对于受到雨淋的砼,要根据实际情况搅拌少量与砼中同配合比的水泥砂浆对砼中所失去的浆液进行补充,并二次振捣。
4、雨天施工时,要随时测定砂石的含水率,根据砂石含水率随时调整施工配合比。
二、回填土工程
回填土施工时,如遇雨天,将回填土用塑料布覆盖,风雨过后,对回填土的含水率重新进行测定,如回填土含水率过大,应经过阳光照射,水分蒸发后再进行回填,如回填土含水率过小,应适当的对回填土撒水,使其达到回填土的最佳含水率。
三、屋面工程
1、屋面工程施工时,应尽量赶在晴天施工,防水层施工时,要保证基层的干燥。
2、炉渣找坡层施工时,要保证找坡层的坡度,现场必须备足五彩布,以备风雨突袭时能够及时覆盖。
四、砌筑工程
1、砌筑中遇雨或下班前将砌好的上层砌体用草袋子或雨布盖好,避免雨水冲刷,影响砂浆饱满度。
2、砌块堆放地点的地面上垫好草袋子,上部用五彩布覆盖,防止雨淋,表面的泥土、杂物等必须清理干净。
3、雨后施工应严格控制砂浆配合比、用水量,及时测定砂、石含水率,掌握其变化幅度,以便及时准确地调整用水量和砂子重量。
雨季施工措施及方案

雨季施工措施及方案雨季施工措施及方案1一、总那么1、进入雨季,应提前做好雨季施工中所需各种材料、设备的储备工作。
2、各工程队〔项目部〕要依据各自所承建工程项目的特点,编制有针对性的雨季施工措施,并定期检查执行状况。
3、施工期间,施工调度要实时掌控气象状况,遇有恶劣天气,实时通知项目施工现场负责人员,以便实时采用应急措施。
重大吊装,高空作业、大体积混凝土浇注等更要事先了解天气预报,确保作业安全和保证混凝土质量。
4、工现场道路需要平整、坚实,两侧设置排水设施,纵向坡度不得小于0.3%,主要路面铺设矿渣、砂砾等防滑材料,重要运输路径需要保证循环畅通。
①对不相宜雨季施工的工程要提前或暂安排,土方工程、基础工程、地下构筑物工程工程等雨季不能间断施工的,要调集人力组织快速施工,尽量缩短雨季施工时间。
②依据“晴外、雨内”的原那么,雨天尽量缩短室外作业时间,加强劳动力调配,组织合理的工序穿插,利用各种有利条件减削防雨措施的资金消耗,保证工程质量,加快施工进度。
③现场临时用电线路要保证绝缘性良好,架空设置,电源开关箱要有防雨设施,施工用水管线要进入地下,不得有渗露现象,阀门应有爱护措施。
④配电箱、电缆线接头、箱、电焊机等需要有防雨措施,防止水浸受潮造成漏电或设备事故。
⑤全部机械的操作运转,都需要严格遵守相应的安全技术操作规程,雨季施工期间应加强教育和监督检查。
⑥工人员要留意防滑、防触电,加强自我爱护,确保。
⑦各单项工程施工现场要组织防汛小组,遇有汛情实时、有组织地进行防汛。
二、土方与基础工程①雨季进行土方与基础工程时,各施工单位要妥当编制切实可行的施工方案、技术质量措施和安全技术措施,土方开挖前备好水泵。
②雨季施工,人工或机械挖土时,需要严格按规定放坡,坡度应比平常施工时适当放缓,多备塑料布掩盖,须要时采用边坡喷砼爱护。
地基验槽季节,基坑及边坡一起检验,基坑上口3m范围内不得有堆放物和弃土,基坑〔槽〕挖完后实时组织打砼垫层,基坑四周设排水沟和集水井,随时爱护排水畅通。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
混凝土雨天施工措施
(一)施工原则
1、项目经理部成立以项目经理为组长,各部门负责人为组员的防雨领导小组。
做好应急准备(人、材、机),应对突发事件。
2、雨季施工期间应密切关注天气变化情况,尽量避免雨期施工。
(二)预防准备
1、将雨篷、雨布等防雨用品运到混凝土浇筑现场,雨衣、雨鞋发给工人,机械设备进行防雨遮盖,同时派专人进行检查。
2、搞好临时排水设施,加强雨季的成品、半成品保护工作,防止水灾发生。
加强施工便道的养护和维修,确保雨季施工交通顺畅。
3、做好雨季施工工程材料和必备物资的储备工作。
4、对所有用电设备进行安全检查,落实防雨措施,对现场机械设备停放做出安排,确保施工不受雨患影响。
(三)注重事项:
1、所有材料均应离地堆放,并覆盖保护、保持地面干燥,周围要有排水措施,钢筋材料应用垫木垫高防水。
2、模板保证支撑系统应支在牢固坚实的基础上。
柱及板、墙模板留清扫口,以利于排除积水、积物。
3、涂刷水溶性脱模剂的模板应防止脱模剂被雨水冲刷掉,以保证顺利安全脱模和混凝土表面质量。
4、钢筋焊接不得在雨天进行,急需时应做好防雨工作或将施工场所移至室内进行;刚焊好的钢筋接头部位应防雨水浇淋,以免接头骤冷发生脆裂影响建筑物质量。
5、梁板混凝土施工,均搭设防雨棚,遇大雨或暴雨时,停止施工。
需连续灌注的混凝土,备足雨具作业,并调整施工配合比。
6、与混凝土搅拌站及时沟通,应加强对混凝土粗骨细料含水量的测定,及时调整用水量。
7、基础部分模板支撑部位回填要夯实,并加好垫板,雨后要及时检查有无下沉。
(四)操作指导
1、加强对天气预报资料的收集工作,及时掌握天气情况,以便采取有效的防范措施,对已浇砼要尽早覆盖以防砼在终凝前遭雨水冲淋。
2、当在砼浇筑过程中有小雨但尚不会直接影响砼质量时,则砼浇筑可连续不间断进行,搅拌站降低混凝土拌合物的坍落度,并延长毎罐的搅拌时间,一般毎罐混凝土可延长30s。
混凝土浇筑时,每次的浇筑宽度不宜超过1.5m,同时增加振捣次数。
同时要对已浇砼立即进行覆盖,以免雨水直接冲洗砼,并将浇筑区所积雨水及时排走。
3、当砼浇筑时突降中大暴雨但其持续时间较短(2小时左右),则应将已入模的砼立即予以覆盖并改为间断地用砼进行覆盖浇筑处理,砼浇筑间隔时间应小于砼的初凝时间,以避免该处出现施工冷缝。
雨停后及时清除积水并重新恢复砼正常浇筑
施工。
4、当砼浇筑时突降中大暴雨且其持续时间长,则应将已入模的砼立即予以覆盖并改为间断的进行砼浇筑,直至浇筑到符合规范规定的施工缝位置处停止浇筑。
施工缝的位置应设置在结构受剪力较小且便于施工的部位。
留缝应符合下列规定:
1.柱子留置在基础的顶面、梁或吊车梁牛腿的下面、吊车梁的上面、无梁楼板柱帽的下面。
2.和板连成的整体的大断面梁,留置在板底面下20-30mm处。
当板下有梁托时,留在梁托下部。
3.单向板,留置在平行于板的短边的任何位置。
4.有主次梁的楼板,宜顺着次梁方向浇筑,施工缝应留置在次梁跨度的中间三分之一范围内。
5.墙,留置在门洞口过梁跨中三分之一范围内,也可留在纵横墙的交接处。
6.双向受力楼板、大体积混凝土结构、拱、穹拱、薄壳、蓄水池、斗仓、多层钢架及结构复杂的工程,施工缝的位置应按设计要求留置。
如雨停后重新浇筑砼时已过初凝期,则该处应按施工缝进行处理,其处理方法如下:
a.对于梁、板:施工缝位置应满足设计及《混凝土结构工程施工及验收规范》(GB50204-2002)的规定,当梁、板厚度<600mm时,将该处砼面做成垂直施工
缝;当梁、板厚度≥600mm时,则应将该处砼面留设成斜面施工缝。
另采取加插垂直于施工缝的抗剪钢筋的办法对该处予以补强,插筋为≥φ16@500×500,插筋长度≥600mm,插入300mm、外露300mm。
b.对于墙体形成的水平施工缝和浇筑形成的斜坡部分作凿毛处理。
c.施工缝的留设及处理必须征得设计、监理及业主的同意,并出具工程变更,且所有施工缝处的砼在进行二次重新浇筑施工前,均须办理隐蔽验收等手续。
d.清理:在砼浇筑完毕后,及时清理有关施工机具及残余砼等杂物,做到工完场清。
