箱梁架桥机安装安全技术措施正式样本
梁架桥机架桥安全技术措施

紧急疏散
在危险发生时,及时疏散现场人员,确保人 员安全。
事后处理
事后对事故进行调查、分析、总结,完善应 急预案。
05
安全技术措施实施效果 评估
评估方法及指标
定期检查
对梁架桥机的各项安全技术措施进行 定期检查,确保措施的有效性和实施 情况。
安全性评估
对梁架桥机架桥过程进行安全性评估 ,识别潜在的安全风险和隐患。
施工平面布置
根据施工场地条件,合理安排施工平面布置,包括梁架桥机安装、 梁体堆放、连接固定等区域。
安全设施设置
在施工区域设置相应的安全设施,如防护栏、警示标志等,确保施 工安全。
梁架桥机安装
安装基础制作
根据梁架桥机设计要求,制作 稳固的基础,确保安装后的稳
定性。
安装过程监控
在梁架桥机安装过程中,对各项安 装步骤进行监控,确保安装质量及 安全。
梁架桥机架桥安全技 术措施
汇报人: 日期:
目录
• 概述 • 梁架桥机架桥施工流程 • 安全技术措施 • 应急预案 • 安全技术措施实施效果评估 • 结论与展望
01
概述
项目背景
介绍项目的背景信息,包括项目的起源、发展历程和现状。 说明项目的目标和主要任务,以及项目的重要性。
项目意义
阐述项目的重要性和意义,从政治、经济、社会和科技等方面说明项目的价值。
分析项目对行业、领域和社会的贡献。
安全技术措施的重要性
强调安全技术措施在项目中的重要性,分析其对项目成功的 影响。
说明安全技术措施的目的和意义,以及在项目中如何应用。
02
梁架桥机架桥施工流程
施工准备
梁架桥机进场路径规划
考虑现场道路、桥梁承载力、运输限制等因素,合理规划梁架桥 机进场及安装的路径。
箱梁架设施工安全措施

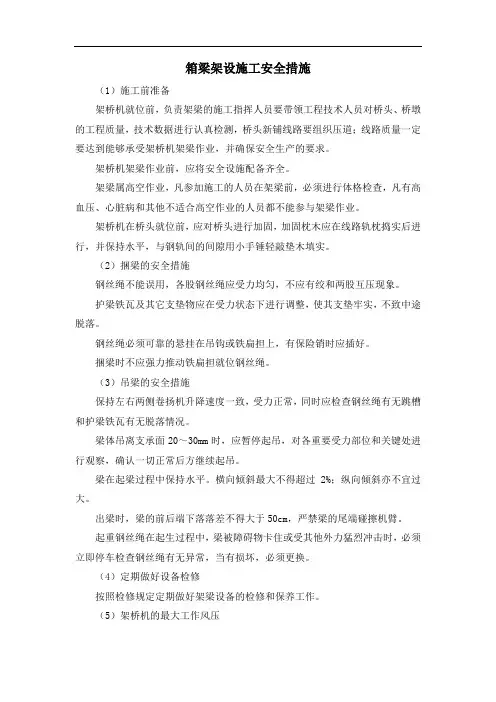

箱梁架设施工安全措施(1)施工前准备架桥机就位前,负责架梁的施工指挥人员要带领工程技术人员对桥头、桥墩的工程质量,技术数据进行认真检测,桥头新铺线路要组织压道;线路质量一定要达到能够承受架桥机架梁作业,并确保安全生产的要求。
架桥机架梁作业前,应将安全设施配备齐全。
架梁属高空作业,凡参加施工的人员在架梁前,必须进行体格检查,凡有高血压、心脏病和其他不适合高空作业的人员都不能参与架梁作业。
架桥机在桥头就位前,应对桥头进行加固,加固枕木应在线路轨枕捣实后进行,并保持水平,与钢轨间的间隙用小手锤轻敲垫木填实。
(2)捆梁的安全措施钢丝绳不能误用,各股钢丝绳应受力均匀,不应有绞和两股互压现象。
护梁铁瓦及其它支垫物应在受力状态下进行调整,使其支垫牢实,不致中途脱落。
钢丝绳必须可靠的悬挂在吊钩或铁扁担上,有保险销时应插好。
捆梁时不应强力推动铁扁担就位钢丝绳。
(3)吊梁的安全措施保持左右两侧卷扬机升降速度一致,受力正常,同时应检查钢丝绳有无跳槽和护梁铁瓦有无脱落情况。
梁体吊离支承面20~30mm时,应暂停起吊,对各重要受力部位和关键处进行观察,确认一切正常后方继续起吊。
梁在起梁过程中保持水平。
横向倾斜最大不得超过2%;纵向倾斜亦不宜过大。
出梁时,梁的前后端下落落差不得大于50cm,严禁梁的尾端碰擦机臂。
起重钢丝绳在起生过程中,梁被障碍物卡住或受其他外力猛烈冲击时,必须立即停车检查钢丝绳有无异常,当有损坏,必须更换。
(4)定期做好设备检修按照检修规定定期做好架梁设备的检修和保养工作。
(5)架桥机的最大工作风压架桥机的最大工作风压为6级风的最大风压,当架桥机的风速仪发出警报时,由现场指挥立即采取措施将梁体临时放置妥当,暂停作业。
原则上在超过5级风或中雨等天气下不进行吊梁作业,但如果工作已经进行了一半,需现场指挥酌情处理。
(6)架桥机严禁超载作业根据架桥机的设计最大载重要求,架桥严禁超载架梁,以防发生意外事故。
架桥机每次就位后,均要空车试运行,特别注意启动、停止控制是否灵敏,语音系统是否可靠,轨道车有无咬轨现象。
架桥机架设施工的安全技术措施(正式)

编订:__________________单位:__________________时间:__________________架桥机架设施工的安全技术措施(正式)Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.Word格式 / 完整 / 可编辑文件编号:KG-AO-3186-96 架桥机架设施工的安全技术措施(正式)使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。
下载后就可自由编辑。
1、架桥机属大型桥梁起吊专用设备,起吊作业必须分工明确,统一指挥,并设专职指挥员、专职操作员、专职电工和专职安全检查员。
施工前对参加人员应进行安全技术交底,有严格的施工组织及防范措施,确保施工安全。
架桥机在进场后必须经过安全部组合验收、试吊并经过有关部门办理验收合格证后方可投入使用。
2、前、中支腿的横向运行轨道铺设要求水平,并严格控制间距,两条轨道必须平行。
架桥机纵向就位必须严格控制位置尺寸,确保混凝土预制梁安装顺利就位。
3、架桥机主梁空载纵向前移时,应调整纵坡<3%,不满足时应调整轨道至此要求。
安装桥梁有上下纵坡时,架桥机纵向位移要有防止滑行措施,运梁平车行走轮处要有楔铁作保护。
4、架桥机纵向移动要作好一切准备工作,要求一次到位,不允许中途停顿。
5、架桥机起吊天车携带箱梁纵向运行时,前支腿应与横移轨道拉紧。
架桥机工作前,应调整前、中支腿高度,使架桥机主梁纵向坡度<1%。
6、架桥机前支腿支好后,应用枕木或自制钢梁在支撑架和行走箱之间作保护。
安全技术交底-箱梁吊装

1、上岗人员要由作业班长进行吊装作业技术交底和吊装作业安全交底,分工明确、责任到人、统一指令,设一名专职指挥,令出一人,其他人员不得参与,防止乱指挥、瞎指挥。
2、吊装前对架桥机进行全面检查,确认一切正常后进行空载试运行.出现异常及时修复,达到最佳状态后再进行吊装。
3、梁体吊装作业,当风速大于8米/秒(5级风)、雾天能见度低于50米、降雨时等恶劣气候均应停止施工.电动卷扬机必须有防雨设施。
8、喂梁时,将小车移至架桥机尾部,将运梁平车前架行至前小车将梁吊起,使前小车与运梁平车后架同时向前行走,使运梁平车后架行至后小车下时,将梁吊起,前后小车共同运至桥跨部位,梁上支座预埋钢板标有纵向支座中心线与横向中心线,支座也按照垫石上纵横支座轴线安放就位.梁板就位后,两头用方木打撑,使梁体稳固,待半幅梁调好后,再焊接隔板钢筋,内外边梁线型要控制好,且要保证梁面坡度。在圆曲线缓和曲线上架设边梁时,需调整前后横移导轨的位置或架桥机的位置,以使边梁能顺利架设到位.架梁顺序为先中间、后两边,对称均衡的原则进行。全跨安装完成,将各片箱梁相互连接稳固。
运输车辆(运梁机)必须证件齐全、合格有效,现场检测合格.
二、架桥机施工准备:
施工场地要硬化,满足现场车辆机械通行及作业。
架桥机拼装好后要进行调试,达到正常运转状态,并经相关部门严格检查验收,签发合格证件。
架桥施工人员要进行岗前培训,分工明确,统一操作口令,熟悉施工图纸、架梁专项施工方案、安全方案及施工现场情况,熟记操作规程、安全注意事项及突发事件处理程序与操作口令。
安全目标:
1)。无责任死亡事故;
2)。无重大交通责任事故;
3).无起重吊装等机械严重及以上事故;
4)。无重大火灾爆炸事故;
5)。杜绝重伤及死亡事故,年轻伤负伤率控制在10%以下;
架桥机安装时安全措施

架桥机安装时安全措施架桥机作为重型机械设备之一,在安装和使用时需要注意很多的安全措施。
本文将介绍架桥机安装时需要注意的安全问题,以及如何采取措施降低安全风险。
架桥机安装前的准备工作1. 预检查设备在安装架桥机之前,需要对设备进行全面的预检查,检查包括以下内容:•设备是否具备安全防护措施?•电器设备是否符合要求?•各部分连接是否紧固完整?只有在通过全面的预检查后,才能对架桥机进行正式安装。
2. 做好场地准备安装架桥机需要足够的场地,需要确保周围空间宽敞,并且地面平整,以便架桥机有足够的运作空间和平稳的基础。
场地的施工和清理工作要在安装开始之前完成,以确保机器的安装和使用过程顺利。
同时,场地内不应存放杂物,以避免对设备的安全产生潜在风险。
3. 队伍安排架桥机的安装需要多人协作完成,需要安排足够数量的工人负责安装和操作。
在安排人员时,要注意他们从事的工作是否与安装架桥机相矛盾,是否符合要求,同时还需要对工人进行安全教育和培训,加强他们的安全意识。
架桥机安装时的安全措施1. 起吊安全注意事项起吊是架桥机安装的关键一步,需要注意的事项有:•吊点的判定,要保证吊点的强度,是否与起吊重量相匹配。
•吊具的选择,要选择适合吊载货物的吊具,吊具在使用前也要进行检查。
•起吊时人员安全距离,避免人员站在货物的下面或旁边。
2. 安全防护措施架桥机的安全防护措施是保证安全的必要手段,包括以下措施:•限位开关,安装在关键部位,能对设备运行过程进行有效控制。
•安全装置,如安全扣板,开关,按钮等等,都需要按照标准要求安装,确保设备在使用中不会出现安全事故。
3. 细节安全措施架桥机安装过程中,还需要注意以下细节问题:•工作人员的衣着和个人卫生等方面。
•保持工作环境清洁整洁,不要有杂物阻碍设备的移动。
•配置清晰的安全指示标志,提醒工人注意安全,应用标志系统保证设备的正常运行。
安装后的安全措施架桥机在安装好后,还需要定期进行维护和检查,以保证设备的运行稳定和安全。
箱梁安装安全保证措施

箱梁安装安全保证措施预制梁的安装大多数操作都是在高空完成,且大吨位的起重操作较多,施工风险较大,需要有完整的安全措施。
安全管理贯穿在预制梁安装施工的全过程,其关键控制点在以下几点:一、安全作业的一般要求1.架桥机作业人员和指挥人员,必须经过专门的培训,持证上岗。
2.高空作业及临边作业需拴好安全带。
所有进入工地现场的施工人员应佩戴安全帽。
并做好施工区域的围护,确保无关人员不进入施工现场。
3.实行专机专人负责制,各工种负责人应服从指挥。
严格交接班制度。
4.架桥机及桥墩台上有作业人员通行或工作地点,均应设置梯子、栏杆和工作台等。
5.焊接、电气、起吊、张拉等特殊操作均应符合各自工种的安全要求。
6.吊装现场有专人统一指挥。
7.所有高空作业的机具都要统一堆放在指定的容器内,建筑垃圾、杂物也要统一放置在容器中,不得随意在梁体箱室内、梁体表面、架桥机主桁架及通道上堆放物品,严防高空坠物。
二、机械设备的安全1.经常检查重要部位钢结构是否变形;2.经常检查主要工作机构是否正常,及时润滑、清洁、紧固、防腐;3.特别注意各钢丝绳的状况,断丝率超过10%或有断股现象,立即更换;4.经常检查各制动器是否灵敏、可靠,并配备防护罩;5.经常检查各重要部位的螺栓联接是否牢固、可靠。
三、操作过程的安全1.每次在进行梁板吊装前均应检查各项机械性能,吊机主要是制动系统,主吊钩一定要设置保险装置,严禁缺螺栓、轴销、开口销等紧固件,瞎眼销、滑牙螺栓、损坏的卸扣、轧头、钢丝绳、千斤等起重工具不得使用。
2.起吊前认真检查待吊梁体的类型和编号。
起吊时不要立即提升到所需高度,要先进行试吊,做到慢起钩(以达到减小惯性力的作用),重物脱空50cm左右时稍停,确认检查起吊无障碍且起吊吨位在卷扬机的安全起吊吨位内后,方可进行提升操作。
3.起吊时,梁体上严禁有人员,严禁有其他物品。
不得在提升起吊的梁体上堆放物品,双机抬吊时必须在梁端系好揽风绳。
4.提升时,地面人员应远离提升梁体,梁体下方严禁有人员。
箱梁预制、吊装及运输安全措施

箱梁预制、吊装及运输安全措施姓名:XXX部门:XXX日期:XXX箱梁预制、吊装及运输安全措施一、预制安全措施1、预制场地的选择,场地的平面布置,以符合公路工程施工现场的安全规定,场内的道路运输和水电设施,符合公路工程场内交通及水电的安全规定。
2、拆立制梁模型时,应有专人指挥所用绳索要有足够的强度,支立模板时,底部固定后再进行支立,防止滑动倾覆伤人,用机械吊运模板时,应先检查机械设备和绳索的安全性和可靠性,起吊后下面不得站人或通行,模板下放距地面1m时作业人员方可靠近操作。
3、拆除模板作业时,按顺序分段拆除,不得留有松动或悬挂的模板,严禁硬砸或用机械大面积拉倒,。
4灌注预制梁混凝土时应搭设作业平台和斜道,不得直接在模板上作业。
二、张拉安全措施1、张拉作业区,应设立警告标志,无关人员严禁入内。
2、检查张拉设备工具(如千斤顶、油泵、压力表、油管、顶楔器、及液控顶压阀等)是否符合施工安全要求,压力表应按规定周期进行鉴定。
3、高压油泵与千斤顶之间的连接点各接口必须完好无损,螺母应拧紧,由本操作人员要戴防护眼镜。
4、锚环和锚塞使用前应认真仔细检查纪试验,经检查合格后方可使用5、油泵开动时进、回油速度与压力表指针升降保持一致、并做到第 2 页共 6 页平稳、均匀,安全阀应保持灵敏可靠。
张拉前操作人员要确定联络信号。
6、后张拉法时应检查混凝土强度,必须达到设计强度后方可进行张拉,钢索张拉应严格按规定程序进行,事先穿好钢丝索并检查合格后方可张拉,张拉作业中,应集中精力,看准仪表,记录要准确无误。
张拉操作中若出现异常现象应立即停机检查。
7、张拉时应设张拉平台并保证安全可靠,张拉时千斤顶的对面及后面严禁站人,作业人员应站在千斤顶的两侧,以防锚具及销子弹出伤人。
8、张拉钢索完毕,退销时,应采取安全防护措施,防止销子弹出伤人,卸销子时,不得强击。
9,张拉时和张拉完毕后对张拉施锚两侧均应妥善保护,不得压重物,张拉完毕尚未灌浆前,两端应设围护和挡板,严禁撞击锚具、钢索及钢筋。
箱梁架桥机安装安全技术措施

箱梁架桥机安装安全技术措施箱梁架桥机是一种用于桥梁施工的专业设备,主要用于安装梁体、桥面板等结构,是桥梁施工中重要的机械之一。
为了确保工人的安全和设备的正常运转,必须采取一系列安全技术措施。
以下是箱梁架桥机安装时需要采取的几项安全技术措施:一、施工前的技术准备施工前需要做好技术准备工作,包括设计、计算、模型制作等,以确保设备安全运行和工程顺利实施。
在施工前,需要对箱梁架桥机进行检查和维护,保证设备完好无损。
还需要指定专人负责设备操作,确保安全性和高效性。
二、设备运输的安全箱梁架桥机的运输也需要采取严格的措施,不能够超载、超速,要注意设备的稳定性,以防发生车祸等安全事故。
在道路运输中,需要对交通标志和交通信号进行正确的识别和遵守。
三、设备安装和使用前的检查和维护在安装和使用前需要对箱梁架桥机进行检查和维护。
检查项目包括电气设备、液压系统、制动系统、安全保护装置等。
一旦发现故障和损坏,需要及时进行修理和更换。
只有确保设备安全运行,保证施工人员的安全,才能获得工程的顺利实施。
四、现场安全控制在设备运行过程中,现场工人需要配备专人进行安全控制,避免工人走近高处或处于施工范围内。
需要对施工现场进行好机械稳定性的控制,防止发生倾斜甚至倒塌的情况。
五、防止意外事故的发生在箱梁架桥机的安装和使用过程中,员工要时刻保持警惕,防止意外事故的发生。
设备操作人员需要经过专业的培训,并具备一定的安全意识和技能。
要时刻关注设备的表现和声音,如果出现异常情况需要及时停机检查。
在设备操作过程中,要始终保持专注和高度集中,保证安全。
通过采取以上措施,能够有效地确保箱梁架桥机的安全运行,保护设备操作人员的生命安全和保证工程的实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:TP-AR-L7990In Terms Of Organization Management, It Is Necessary To Form A Certain Guiding And Planning Executable Plan, So As To Help Decision-Makers To Carry Out Better Production And Management From Multiple Perspectives.(示范文本)编制:_______________审核:_______________单位:_______________箱梁架桥机安装安全技术措施正式样本箱梁架桥机安装安全技术措施正式样本使用注意:该解决方案资料可用在组织/机构/单位管理上,形成一定的具有指导性,规划性的可执行计划,从而实现多角度地帮助决策人员进行更好的生产与管理。
材料内容可根据实际情况作相应修改,请在使用时认真阅读。
一、架桥机1、架桥机的安装必须要有安装资格的人员进行安装,并按照《起重机试运转规程》进行试验和试吊,合格后再向当地特种设备监检部门登记注册才能使用。
2、架桥机的所有操作人员必须持证上岗,不允许无关人员进行架桥机的操作、保养与维修。
二、架桥机在安装构件时,应符合下列规定:1、架桥机组拼、悬臂牵引中的平衡稳定及机具配备等,均应按设计要求进行。
2、架桥机就位后,为保持前后支点的稳定,应用方木支垫。
前后支点处,还应用缆风绳封固于墩顶两侧。
3、构件在架桥机上纵、横向移动时,应平缓进行,卷扬机操作人员应按指挥信号协同动作.4、全幅宽架桥机吊装的边梁就位前,墩顶作业人员应暂时避开。
5、横移不能一次到位的构件,操作人员应将滑道板、落梁架等准备好,待构件落入后,再进入作业点进行构件顶推(或牵引)横移等项工作。
三、电气设备的维护保养为保证桥机的安全工作,必须熟悉桥机各种事故发生的原因和排除方法。
(1)经常保持电气设备的清洁,如电阻器、控制屏、接触器等,清除内外部灰尘、污垢,防止漏电、击穿、短路等不良现的发生。
(2)经常观察电动机转子滑线、电刷接触是否良好。
(3)电动机、电磁铁、继电器、电磁开关等发出的声音是否正常。
(4)检查凸轮控制器、接触器是否有烧毛现象,如有应及时更换或用砂布磨平后再使用。
(5)使用条件恶劣时,应定期测量电动机、电线、绝缘电阻,注意电缆滑线绝缘与各项外壳接地。
(6)各电气设备安装是否牢固,有否松动现象,活动部位是否转动灵活,做到经常检查,消除不良因素。
四、注意事项及故障排除注意事项(1)桥机应由专人操纵,操作者应了解桥机的结构性能,熟悉安全操作规程。
(2)不允许将负荷长时间悬吊在空中,以防止机件永久变形及其它事故。
(3)桥机安装使用前,应按卷扬机上要求加油,减速机按使用要求加油。
(4)工作完毕后,应切断总电源。
(5)桥机应有专人指挥,没有指挥信号不得进行操作。
(6)钢丝绳的使用与报废。
①为避免钢丝绳迅速磨损,钢丝绳始终处于良好的润滑状态。
②定期检查钢丝绳固定端的固定情况。
③从卷筒上抽出的钢丝绳,应防止钢丝绳打环、扭结、弯折或粘上杂物。
④按照国标GB5972-1986《起重机械用钢丝绳检验和报废实用规范》的规定,若出现以下情况之一时,钢丝绳应报废。
a)如果断丝紧靠一起形成局部聚集,则钢丝绳应报废。
b)如果整根股的断裂,则钢丝绳应报废。
c)当外层钢丝绳磨损达到其直径40﹪时,钢丝绳应报废。
d)当钢丝绳同直径相对公称直径减小10﹪或更多时,即使为发现断丝,钢丝绳也应报废。
e)外部钢丝绳的腐蚀可用肉眼观察,当表面出现深坑,钢丝相当松驰时应报废。
r)笼状畸变的绳股挤出的和严重扭结的钢丝绳应立即报废。
g)弯折是钢丝绳在外界影响下引起的角度变形,这种变形的钢丝绳应立即报废。
常见故障及排除方法桥机常见故障及排除方法按下表处理。
常见故障及处理方法故障主要原因处理方法1、启动后卷扬机电机不转,不能提起重物(1)过度超载(2)电压比额定电压低10﹪以上(3)电器有故障,导线断开或接触不良(4)制动器过紧(5)电机扫膛不允许超载使用等电压恢复正常检修电器与线路调整制动器是检修电机2、卷扬机制动不可靠,吊重下滑(1)制动器过松(2)制动瓦磨损过度(3)制动瓦与制动轮面有油污调整制动器更换制动瓦块拆下清洗3、电机温升过高(1)超载使用(2)作业过于频繁(3)制动间隙太小,运转时制动未完全脱开,相当于附加荷载不允许按30﹪工作制从新调整间隙4、减速器响声过大(1)润滑不良(2)齿轮过度磨损,齿间间隙过大(3)齿轮损坏拆卸检修5、启动时电机发出翁翁声(1)电源及电机少相(2)交流接触器接触不良检修或更换接触器6、重物升到半空中,停车后不能启动电压过低或波动大等电压恢复正常后再启动7、减速器漏油(1)箱体与箱盖之间,密封圈装配不良或失效损坏(2)连接螺钉未拧紧拆下检修或更换密封圈拧紧螺钉8、启动后,不能停车(1)交流接触器解头熔焊(2)限位器失灵迅速切断电源:检修或更换交流接触器检修或更换限位器9、启动不起来(1)各个操纵机构手柄没有恢复零位(2)热继电器未复位将各个操作手柄恢复零位调整热继电器复位10、提升小车开不动(1)电压过低(2)限位开头未复位等电压恢复正常调整限位开关复位五、安全操作规程架桥机安全操作规程(要求操作人员认真阅读)1、操作人员必须与指挥人员密切配合。
得到指挥人员的指挥信号方能开始操作,操作前必须鸣铃示意,所有人员必须持证上岗,严禁违规、违章作业。
2、新安装或重安装的起重机械设备,应有安装资格,应参照《起重机试运转规程》进行试验和试吊,合格后方可使用。
并应向当地特种设备监检部门登记注册。
3、加桥机在每次启动前必须先出示警报信号,听从指示。
4、桥机天车空车运行或停放时吊钩的高度不得低于2m高度。
5、操作桥机前必须检查钢丝接头和钢丝绳与卡子结合处的牢固情况。
6、不得吊运超过架桥机额定起重量的重物。
7、严禁用吊钩斜拉重物和地埋重物。
(尤其横移梁时)8、操作场所禁止闲杂人员入内,以免妨碍操作和避免发生撞伤和碰伤事故。
9、架桥机吊梁前,应首先检查制动器虽否金金刹住车。
10、构件、重物在起中吊和落吊的过程中,吊件下方禁止人员停留或通过,以防物件坠落而发生人身事故。
11、起吊构件应绑扎平稳和牢固,并禁止在构件上堆放悬挂零星物件。
12、不得利用电动机的突然反向旋转作为运行机构的制动,只有在发生意外事故时方允许用此下法。
13、禁止利用限位开关作为正常操作的停电,限位开关只能在发生意外事故或司机操作失误的情况下,才能使它起作用。
14、雨雪天气严禁拼装、起吊工作。
15、降落重物过程中,卷扬机制动器突然失灵应采取紧急措施。
即将重物稍微上升后,再降落,再稍微上升,再降落,这样多次反复,就能将重物安全降落。
16、起吊构件时,吊钩中心应垂直通过构件重心,构件吊起离地面20厘米时须停车检查各吊点及主要受力部位以及:a起重机的稳定性。
b动器的可靠性。
c件的平稳性。
d扎的牢固性。
17、由于各种原因造成停工时,应将重物卸下或使用其它方法支撑起重物,不得悬在空中。
且切断电源。
18、桥机停止工作时,应切断电源。
并将桥机锚定。
19、每次过孔后铺摆横移梁轨道时,前、后横移轨应在平行状态。
前、后横移轨右边、左边、中间六个点距离应一致,偏差±4mm,不安超过。
应用尺子进行实际丈量,正确无误时,空车用低速走行一次。
每次铺轨均应重复。
(特别提醒:前、后不平行可能会导致轴承破碎,进而导致轴、齿轮、电机等严重事故。
千万不要用台帽边缘与轨道的尺寸来衡量前、后轨道的平行。
因为结构物的实际误差难以衡量)。
20、桥机操作人员应建立操作日志,对每天的工作状态、起重吨位、运行状态进行认真记录,以便以后合理操作。
多人操作的要交接班,交接班中要认真检查。
21、操作人员和工作人员离开时,吊钩上不准悬挂重物,各控制手柄扳到零位,切断电源。
在有台风专区使用时,如有6级以上大风天气,必须用链子、钢缆将整机紧紧栓牢在地面上,以防强风刮翻,夜间定人值班。
22、严禁将电控保险丝改用其它材料替代,否则将会产生严重后果。
23、尽量避免夜间操作,以防光线不足出现操作操作失误,造成事故。
24、非本机操作人员严禁操作本机,否则,将有不可预料的危险。
25、整机操作人员必须持证上岗,本机应有专业电工、操作工、起重工、钳工持证人员操作。
26、严禁在五级以上(含五级)风中拼装桥机或过孔,如拼装中遇有大风,应将桥机用锚固定。
27、产品在使用中有一个磨合期,磨合期为使用后三个月或行程2万米。
(注:除本说明规定的外,应严格按照起重机安全操作规范操作)六、大梁存放.运输.安装1、大梁从预制地模吊起前,要清除大梁周其它障碍物,起吊时先起吊梁一端,再起吊另一端,未离地前禁止两端同时起吊。
2、平车运输大梁的轨道路基要有足够的宽度、平整度,辅设的轨道要平直、圆顺,枕木牢固,轨道接头不得有松动、脱节和下沉现象。
3、大梁纵向运输前要检查轨道上是否有障碍物,人员不得在轨道上停留,严禁使用有断丝、磨损的钢丝绳。
4、有专人指挥纵向运输,联络、通讯用品要配备齐全,信号清楚。
5、吊运大梁上平车前要清除梁顶、底杂物,防止吊运时有杂物脱落伤人,在起吊过程中,严禁人员停留在吊物下方,落梁前固定好平车,先放稳、就位好大梁一端,再放另一端。
6、运梁时,要牢固支撑不使倾斜,以保持平车受力均衡,运输速度要均匀且缓慢,在前后两台平车,必须有人注意检查平车车轮是否转动平稳,要检查大梁在平车上的稳定状况。
7、操纵卷扬机的机手必须严守:“卷扬机安全操作规程”8、纵向移梁到位后落梁时也是先放稳、就位好大梁一端,再放另一端,千斤顶不能两端同时顶,且要及时加垫木块。
9、横移大梁时要按照规定信号统一动作,确保大梁平衡移动,不得使其一端高过、超出另一端,并不得使大梁的上升和横移同时动作。
10、安装大梁时,要用撬棍拨动,使其准确就位,不准直接用手搬动大梁或伸手到块件下面去工作。
大梁就位后要立即支撑并横向连接,以确保大梁的稳定。
七、吊装安全组1、参加吊装人员(包括民工),凡患有必脏病、高血压、贫血症、高度近视、耳聋、癫痫等病症者,不得从事高空作业。
2、大桥吊装前,必须成立吊装领导小组建立健全装吊组织及人员分工。
落实岗位责任制,统一指挥。
3、吊装期间,应事先与供电部门联系,保证吊装期间的正常供电,并做好自发电的准备工作。
4、吊装期间,应与当地公安派出所取得联系,组织保卫小组,日夜值班,对施工现场进行保卫,并在装吊作业区设置防护拦或标志牌,严禁汽车和行人通过,参观人员需经领导同意后,在指定地点参观,不要成群结队在作业区内久留。
5、施工现场要有医务人员值班,并准备必要的医疗器材和救护担架、车辆,在渡船上要配备水中救护器材,以保证及时抢救落水人员。
