焦作桥梁桩基技术标
桩基、围护施工组织设计技术标

目录一、技术标总说明二、施工组织设计第一章编制说明 . ............................................... - 3 -一、编制内容 ................................................ - 3 -二、编制依照 ................................................ - 3 - 第二章工程概略 . ............................................... - 3 -一、工程概略 ................................................ - 3 -二、设计技术参数、工作量及主要施工规范 ...................... - 3 -三、工程地质概略 ............................................ - 5 - 第三章施工部署安排及场所部署计划 . ............................. - 6 -一、施工部署安排 ............................................ - 6 -二、施工场所条件及水电装备 .................................. - 7 -三、暂时设备和施工平面图 .................................... - 7 - 第四章工程项目管理目标 . ....................................... - 7 -一、质量目标 ................................................ - 7 -二、安全生产目标 ............................................ - 8 -三、文明施工目标 ............................................ - 8 -四、工期目标 ................................................ - 8 - 第五章施工进度计划及保证举措 . .................................. - 8 -一、施工进度计划 ............................................ - 8 -二、工期进度保证举措 ........................................ - 9 - 第六章主要分部分项工程施工方案 . .............................. - 10-一、施工准备 ............................................... - 10-二、静压桩施工方案 ......................................... - 11-三、三轴搅拌桩施工方案 ..................................... - 14-四、双轴搅拌桩施工方案 ..................................... - 22-五、圈梁(压顶)和支撑施工方案 ............................. - 26-第七章质量保证举措 . .......................................... - 31-一、项目部质量管理领导小组 ................................. - 31-二、项目部质量保证系统框图 ................................. - 31-三、保证工程质量的技术举措 ................................. - 32- 第八章施工组织架构及管理举措 . ................................ - 33-一、项目管理系统 ........................................... - 33-二、现场管理人员职责表 ..................................... - 34-三、劳动力使用计划 ......................................... - 34-四、管理举措 ............................................... - 36- 第九章设备、资料进场计划 . .................................... - 37-一、施工设备及主要器具的装备计划 ........................... - 37-二.主要资料进场计划 ....................................... - 38- 第十章安全文明施工 . .......................................... - 40-一、安全生产目标和目标 ..................................... - 40-二、安全生产组织机构 ....................................... - 41-三、项目部各级人员安全岗位职责 ............................. - 41-四、安全生产管理制度 ....................................... - 45-五、安全技术交底制度 ....................................... - 46-六、安全设备、设备查收制度 ................................. - 46-七、施工现场消防制度 ....................................... - 47-八、文明施工举措 ........................................... - 47-九、标准化场所管理 ......................................... - 49- 第十一章地下管线防备举措及环境管理计划 . ...................... - 49-一、地下管线防备举措 ....................................... - 49-二、环境管理计划 ........................................... - 51-三、附图、附表一、技术标总说明1、工程概略建设单位:上海天下一家置业有限公司招标代理机构:上海东方投资监理有限公司桩基设计单位:同济大学建筑设计研究院(公司)有限公司围护设计单位:上海市政工程设计研究总院(公司)有限公司施工监理单位:上海一测建设咨询有限公司投资监理单位:上海财瑞建设咨询有限公司总承包单位:上海建工五建建团有限公司建设地址:项目位于上海市嘉定区南翔镇众仁路以西、威严路以北地区,东临老宅江,西临规划公园。
公路桥梁改造施工项目技术标

五、施工组织设计一、总体概况(一)、工程概述:桥梁12孔*20米,桥宽10米。
桩基、柱式墩,梁板结构。
设计荷载:公路—II级。
该工程为新建工程,根据老路线位并结合现场实际情况,最终确定线路设计方案。
该路的建设将极大的促进沿线经济发展。
设计依据和设计标准设计采用中华人民共和国交通部部颁标准、规范和部颁标准图《公路工程技术标准》(JTG B01—2003)《公路路线设计规范》(JTG D20—2006)《公路路基设计规范》(JTG D30—2004)《公路沥青路面设计规范》(JTG D50—2006)《公路工程基本建设项目设计文件编制办法》交公路发[2007]年358号《公路工程抗震设计规范》(JTJ004—89)交通部现行的其它《规范》《规程》《办法》等该工程路基工程1、标准横断面:本工程采用整体式路基断面,路基宽为10m,路面宽9m,具体尺寸如下:土路肩+9m行车道+土路肩。
2、路基边坡坡率采用1:,挖土方边坡坡率采用1:1.3、路基路面排水:本次对路基路面排水不做设计。
4、路基压实要求:路基压实要求:压实标准采用重型压实标准。
填料要求:砾(角砾)类土、砂类土应优先作路床填料,用不同填料填筑路基时,应分层填筑,每一层找平层均采用同类填料。
对桥涵台背填料,应选用内摩擦角较大的砾(角砾)类土、砂类土填筑,各种填土的压实度应尽量采用轻型机具,严格控制松铺厚度。
从填方基础或涵洞顶部至路床顶面压实度均应达到96%。
当路堤基底土质软弱时,应先处理软基而后按相同的标准进行压实。
如采用填石料修筑公路路堤,应采用取相应的技术措施,保证填石路堤有足够的强度和稳定性,并具有可供铺筑路面的坚实基础。
路基土方计算至路槽底面,培土路肩数量列入路面工程数量中;松土方压实系数取,普通土方的压实系数取,硬土方的压实系数取,石方的压实系数取.路面工程1、路面结构形式:路面结构形式:3㎝细粒式沥青混凝土+4㎝中粒式沥青混凝土+下封层+透层+15㎝水泥稳定碎石上基层+15㎝水泥稳定碎石下基层+15㎝水泥稳定风化砂掺碎石底基层。
水中钻孔桩专项施工方案

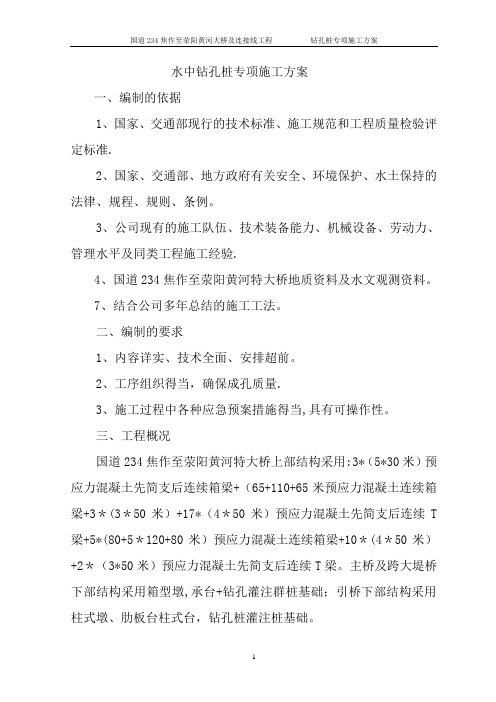

水中钻孔桩专项施工方案一、编制的依据1、国家、交通部现行的技术标准、施工规范和工程质量检验评定标准.2、国家、交通部、地方政府有关安全、环境保护、水土保持的法律、规程、规则、条例。
3、公司现有的施工队伍、技术装备能力、机械设备、劳动力、管理水平及同类工程施工经验.4、国道234焦作至荥阳黄河特大桥地质资料及水文观测资料。
7、结合公司多年总结的施工工法。
二、编制的要求1、内容详实、技术全面、安排超前。
2、工序组织得当,确保成孔质量.3、施工过程中各种应急预案措施得当,具有可操作性。
三、工程概况国道234焦作至荥阳黄河特大桥上部结构采用:3*(5*30米)预应力混凝土先简支后连续箱梁+(65+110+65米预应力混凝土连续箱梁+3*(3*50米)+17*(4*50米)预应力混凝土先简支后连续T 梁+5*(80+5*120+80米)预应力混凝土连续箱梁+10*(4*50米)+2*(3*50米)预应力混凝土先简支后连续T梁。
主桥及跨大堤桥下部结构采用箱型墩,承台+钻孔灌注群桩基础;引桥下部结构采用柱式墩、肋板台柱式台,钻孔桩灌注桩基础。
本标段为主桥,上部构造为5*(80+5*120+80)米预应力混凝土连续箱梁;下部结构采用箱型墩,承台+钻孔灌注桩。
桥梁桩基95#—130#,共计612棵,直径2.0m。
施工中采用搭设栈桥及钻孔平台辅助施工。
四、施工准备1、根据施工便桥和钻孔平台专项施工方案要求进行便桥及钻孔平台施工,在钻孔平台位置预留出钻孔桩位置。
2、钢护筒进场,并按照相关要求制作成型。
3、钢护筒安装的吊装设备、下沉设备和其他施工机械。
4、选择合理的钻机型号,配置一定容量的泥浆池进行沉渣及掏渣。
5、测量每个钻孔平台处水深情况,为水中钻孔桩施工提供可靠水文依据.五、施工方案水中钻孔桩根据水深情况制定不同的施工方法,墩台采用搭设钻孔平台,利用钢便桥进行材料及其他设备的运输。
运输到现场后立即进行钻孔平台施工,钻孔平台搭设完成,埋设钢护筒,利用振动锤将钢护筒振动到设计深度后进行钻孔桩基础的施工,钻机采用汽车反循环钻机。
论市政桥梁桩基础施工技术

清孔完毕, 经测深 、 孔径和竖直度检查符合要求后, 即进行插放钢筋笼 。 钢筋笼尺寸 、 制作 、 电焊质量应按设计 图纸和 《 市政桥梁工程质量检验 评定 标准》 要求办理。钢筋笼要牢 固, 要保证搬运、 插放过程不变形 。 插放钢筋笼 要认真对中, 保证桩壁砼保护层准确及钢筋笼顶面标 高符合设计要求。
科 学 论 坛
科学_ 与 财 富
论 市政桥梁桩基础 施工技术
杨 银 杰 ,曹佩 佩 ,张 栋
( 焦作正鑫建设 工程 有限公司 河南 焦 作 4 5 4 1 5 0 ) 摘 要: 市政桥梁工程是 国家或地方投资兴建 的, 是 城市的基础设施 , 是供城 市生产和人 民生活 的公用工程 , 因此 , 市政桥梁工程 的施工质量 是非常 重要的 。本文就市政桥梁工程桩基础施工进行简要介绍, 以供同仁参考。 关键词 : 市政 、 桥 梁、 桩 基础
1 、 市政桥梁施工特点 只有 了解城市桥梁 的一般施工特点, 才能做好整个桥梁 的施工。因此 开工前, 必 须 认 真 审 图和 进 行 现 场 考 察 并 领 会 建 设 单 位 的 意 图 。城 市 桥 梁 建 设通 常 有 以下 几 个 特 点 : ( 1 )占地 面 积 大 , 内容 复 杂 。通 常 一 座 立 交 桥 工 程 包括 桥 梁( 除主桥外, 含 人行 天桥和通道桥) 、 道路 、 给排 水( 给水 、 雨水和 污水) 、 电力 、 通讯 、 燃 气、 路灯等 专业工程, 工程量大, 且各专业 工程 的相互制约影响较大 , 施 工中须 统 筹安 排 , 协调配合。 ( 2 )要充分考虑施工期交通组 织安排,尽 量避免对交通及行人产 生大 的影响 。通 常采 用修 便道或 压缩现有机动车道 的方法施工 。 ( 3 )要充分考虑原有管线拆移。现有管线与新 建管线 纵横密 布, 在施 工 中必须通盘考虑 , 不影 响既有 管线发挥正常作用 。 ( 4 )立交桥 往往 占地面积 较大, 红线范围较 窄, 经常会遇到拆迁工作 。 ( 5 )为尽量 少影响交通并改善周 围环境 ,城 市桥 梁施工工期一般都很 紧, 而质量 目标要求又高 , 且参加施工 的作业 队伍较 多, 需要项 目经理部做 大 量 有 效 的协 调 组 织 工 作 。 ( 6 ) 有效地 处理 好夜间施工与噪音污染 的关 系,处理好文明施工与工 程 进 度 的关 系 。
《桩基工程技术标》word版

第一章工程概况一、基本情况和主要工程量准能矸石电厂厂外输煤系统缓冲仓位于准能矸电二期2×330MW 机组工程西围墙内侧。
根据内蒙古建筑勘察设计研究院2008年11月提供的《神华准格尔能源有限责任公司矸石电厂厂外输煤系统工程岩土勘查报告》中的地基情况,本工程地基处理采用钻孔灌注桩进行处理。
共包括试验桩3根、锚固桩12根、工程桩194根,直径800mm,桩长40米。
混凝土强度等级:工程桩为C30,试桩为C35.二、自然地质条件场地地质情况描述如下:1、一层素填土:褐黄色,稍湿,稍密~中密状态,物质成分以黄土状粉土为主;该层厚7.5~10.0m,平均厚度8.5m,层底1202.57~1204.5;2、二层黄土状粉土:褐黄色,稍湿~湿,密实状态,5~15m厚土层具有轻微湿陷性,层厚15.4~20.6m,平均厚度17.7m;3、三层粉质粘土:浅棕红色,可塑~坚硬状态,层厚2.1~6.1m,平均厚度4.3m;4、四层泥岩:紫红色,为半成岩,属于膨胀岩土,硬塑~坚硬状态,未穿透该层。
5、冻结深度为1.5m;6、建筑场地类别为Ⅱ类。
三编制依据和编制原则编制依据1、准能矸电厂外输煤系统缓冲仓桩基工程施工招标文件。
2、标前会议及补遗书。
3、国家及建设部、交通部颁发的相关文件、施工技术规范、规程、规则及有关规定。
4、地方法规、地方风俗习惯及市政建设有关技术规范及标准。
5、本公司现有的施工力量、技术装备、施工经验及施工管理能力。
6、质量检验评定标准:《建筑桩基技术规范》JGJ94-2008《地基与基础工程施工及验收规范》GBJ202-83《施工现场临时用电安全技术规程》JGJ46-88编制原则1、科学部署,统筹安排,保证重点,照顾一般。
2、强化组织指挥,加强管理,保证质量,保证安全,保证工期,保护环境,确保创优。
3、合理组织、平行、交叉、流水作业,力求均衡生产。
4、加强地质预报和灾害预报,保证工程和人身机械安全。
桩基工程技术标(施组部分)

目录附件:1、施工进度计划表2、施工现场平面布置图3、施工设备配备表4、工程用工计划表5、项目施工管理人员表6、项目经理简历表一、工程概况**文化中心项目位于**文化商务区,西侧为**大道,南北分别为**路和**路。
本工程建设单位为**文化商务区开发有限公司,设计单位为**设计顾问有限公司。
招标单位为**工程有限责任公司(沪)。
本次招标内容为桩基工程,桩基采用钻孔灌注桩,砼标号C35,自然地坪标高-1.8米(塘渣回填后面标高-1.3m)。
根据招标文件,具体工作量见下表:桩基工程量一览表区域桩径(mm)桩数(根)桩长(m) 桩顶标高(m) 备注城市展示馆Φ650 177 55 -3.4加灌长度1.5米2 55 -3.4加灌长度1.5米30 50 -3.4 加灌长度1.5米55 53.3 -5.7 加灌长度1.5米**文化中心Φ650 271 46 -6.15加灌长度1.6米16 46 -6.45加灌长度1.6米227 46 -8.15加灌长度1.6米16 46 -8.45加灌长度1.8米1 46 -6.15加灌长度1.6米1 46 -8.15加灌长度1.6米181 51 -6.15加灌长度1.6米2 56 -6.15加灌长度1.6米171 54 -6.15加灌长度1.6米153 56 -6.15加灌长度1.6米8 56 -6.45加灌长度1.6米南侧地下停车库ZKZ-D65024 45 -7.55 加灌长度1米110 46 -6.55 加灌长度1米二、施工组织设计编制依据2.1甲方提供的本项目招标文件、招标图纸;2.2《工程测量规范》(GB50026-93)2.3《建筑地基基础设计规范》(GB50007-2002);2.4《建筑工程施工质量验收统一标准》(GB50300-2001);2.5《建筑地基基础工程施工质量验收规范》(GB50202-2002);2.6《混凝土结构工程施工及验收规范》(GB50204-2002);2.7《建筑桩基技术规范》(JGJ94-2008);2.8《钢筋焊接及验收规程》(JGJ18-2003);2.9其他相关规范、规程;三、工程施工目标我公司本项目的施工目标:3.1质量目标:符合设计及施工规范要求,一次验收合格。
桩基、围护施工组织设计技术标
目录一、技术标总说明二、施工组织设计第一章编制说明................................................................................................... - 3 -一、编制内容.................................................................................................... - 3 -二、编制依据.................................................................................................... - 3 -第二章工程概况................................................................................................... - 3 -一、工程概况.................................................................................................... - 3 -二、设计技术参数、工作量及主要施工规范................................................ - 3 -三、工程地质概况............................................................................................ - 5 -第三章施工部署安排及场地布置计划............................................................... - 6 -一、施工部署安排............................................................................................ - 6 -二、施工场地条件及水电配备........................................................................ - 7 -三、临时设施和施工平面图............................................................................ - 7 -第四章工程项目管理目标................................................................................... - 7 -一、质量目标.................................................................................................... - 7 -二、安全生产目标............................................................................................ - 8 -三、文明施工目标............................................................................................ - 8 -四、工期目标.................................................................................................... - 8 -第五章施工进度计划及保证措施......................................................................... - 8 -一、施工进度计划............................................................................................ - 8 -二、工期进度保证措施.................................................................................... - 9 -第六章主要分部分项工程施工方案................................................................. - 10 -一、施工准备.................................................................................................. - 10 -二、静压桩施工方案...................................................................................... - 11 -三、三轴搅拌桩施工方案.............................................................................. - 14 -四、双轴搅拌桩施工方案.............................................................................. - 22 -五、圈梁(压顶)和支撑施工方案.............................................................. - 26 -第七章质量保证措施......................................................................................... - 31 -一、项目部质量管理领导小组...................................................................... - 31 -二、项目部质量保证体系框图...................................................................... - 31 -三、保证工程质量的技术措施...................................................................... - 32 -第八章施工组织架构及管理措施..................................................................... - 33 -一、项目管理体系.......................................................................................... - 33 -二、现场管理人员职责表.............................................................................. - 34 -三、劳动力使用计划...................................................................................... - 34 -四、管理措施.................................................................................................. - 36 -第九章设备、材料进场计划............................................................................. - 37 -一、施工设备及主要器具的配备计划.......................................................... - 37 -二.主要材料进场计划.................................................................................. - 38 -第十章安全文明施工......................................................................................... - 40 -一、安全生产方针和目标.............................................................................. - 40 -二、安全生产组织机构.................................................................................. - 41 -三、项目部各级人员安全岗位职责.............................................................. - 41 -四、安全生产管理制度.................................................................................. - 45 -五、安全技术交底制度.................................................................................. - 46 -六、安全设施、设备验收制度...................................................................... - 46 -七、施工现场消防制度.................................................................................. - 47 -八、文明施工措施.......................................................................................... - 47 -九、标准化场地管理...................................................................................... - 49 -第十一章地下管线防护措施及环境管理计划................................................. - 49 -一、地下管线防护措施.................................................................................. - 49 -二、环境管理计划.......................................................................................... - 51 -三、附图、附表一、技术标总说明1、工程概况建设单位:上海天下一家置业有限公司招标代理机构:上海东方投资监理有限公司桩基设计单位:同济大学建筑设计研究院(集团)有限公司围护设计单位:上海市政工程设计研究总院(集团)有限公司施工监理单位:上海一测建设咨询有限公司投资监理单位:上海财瑞建设咨询有限公司总承包单位:上海建工五建建团有限公司建设地点:项目位于上海市嘉定区南翔镇众仁路以西、威武路以北区域,东临老宅江,西临规划公园。
桩基及围护技术标(施组部分)
桩基及围护技术标(施组部分)前言桩基和围护技术标准是土木工程的基础技术标准,其主要目的是保障工程的安全、可靠、经济和环保。
本文将针对桩基及围护技术标准的施组部分进行详细介绍。
施组范围桩基施组•钻孔灌注桩和钻孔洒筛桩,包括预制桩及其基础•钢筋混凝土桩,包括预应力桩•钢管桩、木桩、石灰土桩等围护施组•土壤钉墙、土工格栅墙、钢筋网格墙、挂板墙、悬挂式加固墙•预制板框墙、挖槽围护墙、半固结式挖孔桩连续墙•盖板式挡土墙、旋喷桩排水墙及岩石锚固加固等施组质量控制施组前准备工作在施组前,必须对施组现场进行清理、平整和勘察。
•清除现场垃圾和障碍物•保证施工车辆和设备道路通畅•勘察环境因素,如地下水位、土层厚度、桩基载荷等工艺控制•建立施工场地围挡•加固设计节点和施工现场周边的地基承载力•确保桩体质量符合设计要求•保证围护体系合理、周边变形掌握在合理范围内•对施工过程中的关键节点和关键参数进行记录质量检验•现场质量检验,如定位、防护措施、钢筋工程、混凝土工程等•实验室检验,如钢筋拉伸试验、混凝土强度试验等•工艺评价和质量评价,如抗拔强度、抗压强度、承载能力等施组安全在施组过程中,安全问题必须得到特别关注。
具体要求如下:•做好现场保护工作和警戒工作•设备和施工过程必须符合相关安全规定•紧急事件和事故应该得到及时处理•施组现场必须保证卫生清洁和环境卫生施组保护在施组过程中,对周围环境和设备设施的保护必须得到特别关注。
具体要求如下:•保护施工现场周边环境和生态环境•保护公共设施,如电线、明亮灯、电话线路等•保护现场设备和设施,如测量仪器、扫地机、混凝土泵等本文详细介绍了桩基及围护技术标准的施组部分,包括施组范围、施组质量控制、施组安全和施组保护等方面。
希望读者在实际工程中严格按照规范要求进行施组,保证工程质量以及环境安全。
市政工程桥梁施工技术标(doc 49页)
市政工程桥梁施工技术标(doc 49页)目录目录 (1)第一章编制依据及原则 (2)第二章工程概况与特点 (4)第三章总体施工组织方案 (8)第四章总体施工安排和主要工程施工顺序 (13)第五章桥梁施工技术方案 (16)第六章桥涵工程施工工艺与方法 (41)第七章路基工程施工工艺与方法 (43)第八章冬、雨季和夏季施工安排及防台风、防雷电措施 (48)第九章确保工期的措施 (52)第十章确保质量的体系和措施 (54)第十一章确保安全的体系和措施 (61)第十二章文明施工及文物保护措施 (65)第十三章环境保护措施 (67)表1 本合同工程设立的组织机构图 (70)表4 本合同工程主要的材料试验、测量、质检仪器设备表 (73)表5 本合同工程的主要机械表 (76)表7 施工进度计划横道图 (83)表8 安全组织机构图 (84)表9 总平面布置图 (85)自检合格,报监理工程师检验合格后,方可进行下一道工序。
在施工中,从质量、进度、试验等方面服从监理的管理,严格按照监理程序施工。
2.3确保施工安全,坚持以人为本的原则严格执行《公路工程施工安全技术规程》,对照制定可行的专项安全技术方案和工艺安全技术措施,定人定岗定职责,确保人身安全和施工安全,加强卫生防治工作。
制定安全抢救预案,实行人性化管理。
2.4统筹兼顾、均衡施工、合理安排、确保工期的原则结合施工现场的实际,按照合同工期,编制工程施工计划,配备桥梁专业施工队伍,机械设备,人员材料。
合理安排施工顺序,确保合同工期目标的实现。
2.5工地施工中保护环境的原则坚持“改造自然、保护自然、建设工程、环保同行”的原则,确保文明施工。
施工、环保同考虑、同安排、同落实,两者并举,同期进行,达到修路、环保双成功,双满意。
第二章工程概况与特点1 、工程概况1.1 本次招标项目的项目名称:雅园新村保障房小区商铺外墙改造工程。
1.2 本次招标项目的建设地点:东莞市南城区环城路雅园新村(台心医院对面)。
桩基工程技术标63261
目录一、施工目标承诺1二、施工组织设计2(一)综合说明2(二)劳动力投入计划及其保证措施4(三) 工程进度计划13(四)各阶段进度、施工工期保证措施15(五)主要施工机械、设备16(六)主要施工方法及质量保证措施17(七)季节性施工措施23(八)施工安全保证措施24(九)文明施工措施27(十) 施工现场环境保护措施33(十一)与后续工程的配合和考虑36(十二)地下管线、地上设施、周围建筑物保护措施38(十三)各种管道、线路等非主体结构质量保证措施38(十四)工程交验后的服务措施38三、附表40一、施工目标承诺1、质量质量目标承诺符合国家《建筑地基基础工程施工质量验收规范》GB50202、《建筑桩基技术规范》JGJ94验收合格标准.2、工期目标承诺2013年11月02日至2013年12月31日,60日历天3、安全目标承诺严格按照国家、地方和企业安全生产法规,以GB/T18001职业健康安全管理体系标准组织生产,按企业在施工程的最高标准采取切实可行措施,进行充足的投入,确保安全生产达标.现场外防护体系要做到统一标识,封闭施工,严格管理。
保证各种设施机具安全、良好、可靠,各种防护措施安全有效;现场设专职安全交通管理员,对施工设备和车辆进行专业管理,保证运行畅通,无行车事故,无交通堵塞现象,无机械事故,无重大伤亡、火警事故,一般工伤频率控制在1.5‰以内,交通事故率为0%。
4、文明施工目标承诺按照GB/T14001环境管理体系,充分体现“绿色施工”理念,坚持办公区域园林化,生活区域庭院化,临建设施标准化,现场布置规范化,施工管理科学化,日战日清经常化的“六化”标准,积极维护施工现场周边区域的市容容貌,密切配合交管部门做好交通疏导工作,达到市级文明工地标准。
不影响周围居民生产、生活及环境卫生。
5、环境保护目标承诺按照GB/T14001环保管理体系的要求进行管理。
对易燃、易爆、污染、化学物料进行标准化管理,对产生粉尘、噪音、电磁污染的工艺进行防治,最大限度的减少机械噪音,做好防尘工作,杜绝污染环境。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第三部分技术标一、施工组织设计1、投标应编制施工组织设计。
编制的具体的要求:编制时应采用文字具并结合图形表形说明各分布分项工程的施工方法;拟投入的主要施工机械设备情况、劳动力计划等;结合工程特点提出切实可行的工程质量、安全生产、文明施工、工程进度、技术组织措施,同时应对关键工序、复杂环节重点提出相应的技术措施,如冬雨季施工技术措施,减少扰民噪音、降低环境污染技术措施、地下管线及其它地上地下设施的保护加固措施等。
2、施工组织设计除采用文字表达外应附下列图表,图表及格式要求附后。
2.1拟投入的主要机械设备表2.2劳动力计划表2.3计划开、竣工日期和施工进度表目录3.1、工程概况3.1.1、工程质量、环境、职业健康安全管理目标及工期目标3.2、工程中难点分析及解决措施3.3、工程施工部署及总体施工安排3.4、主要施工方法3.5、质量事故及质量通病的预防、纠正措施3.6、施工技术组织措施(包括进度保证措施、质量保证措施、安全保证措施、环境保护措施、资料控制措施、文明施工保证措施等)3.7、施工进度计划表(包括资源投入、赶工措施等。
)3.8、施工总平面布置图3.1、工程概况1、工程名称:焦作市东海大道、中原路工程项目桥梁桩基、引道地基处理工程。
2、建设地点:焦作市东部。
3、工程整体简介:焦作市中原路(李河-南水北调干渠)位于焦作市东部,红线宽度56米,双向八车道。
包括道路工程、排水工程、桥涵工程、绿化等附属工程。
焦作市中原路工程(南山路—李河、南水北调干渠—人民路)项目,该工程位于焦作市东部,总长3392.144米红线宽度56米,双向八车道。
包括道路工程、桥涵工程、排水工程、绿化等附属工程。
焦作市东海大道(长济高速-S104),位于焦作市主城区东部,道路全长6538米,红线宽度56米,双向八车道。
主要建设内容包括道路工程、桥梁工程(跨长济高速公路桥:桥梁全长540米;大狮捞河桥:桥梁全长39米)、排水工程、照明工程、绿化工程等配套工程。
4、分包工程简介:分包工程范围:施工图范围内的所有桩基工程,包括但不限于以下项目:①桩基:机械进出场;就位、安装、调试钻机移位;埋设护筒开挖、钻孔、清孔、测量孔径、孔深、钻孔泥浆、泥浆池开挖并维护、泥浆制作、运输,钢筋笼的制作及运输、下笼安装就位;安拆导管,漏斗,混凝土浇筑;截桩头就地处理,配合桩基检测,汽车起重机、装载机配合等工作;其他与桩基工程有关的工作内容。
②深层水泥搅拌:桩机具就位,预搅下沉,拌制水泥浆或筛水泥粉,喷水泥浆或水泥粉,并搅拌提升,重复上、下搅拌,移位,截桩头就地处理,配合检测等。
5、招标人提供材料:混凝土、钢筋,钢筋套筒,声测管、水泥6、投标人采购材料为:除发包人供应的材料以外的用于施工和管理所需的实体性消耗和非实体性消耗的其他材料。
3.1.1、工程质量、环境、职业健康安全管理目标及工期目标(一)质量方针和质量目标1.1质量方针科学管理、质量第一、用户满意、持续改进。
1.2质量目标必须达到竣工合格验收标准。
(二)质量管理机构及职责认真贯彻ISO9001族质量体系标准,以质量为生命,以质量为效益,全面实施项目经理负责制,建立健全质量管理体系,全面实现质量目标,确保工程质量优良,争创样板工程。
2.1质量管理组织机构建立健全质量管理机构,按项目法管理原则,项目经理部成立质量管理领导小组,由项目经理担任组长,为施工质量的第一责任者,对工程内的施工质量全权负责,总工程师和生产副经理任副组长,成员由质检、技术、物资、经营、施工等职能部门负责人和质量工程师组成。
质量管理组织机构见下图。
2.2项目主要领导质量职责1)项目经理(1)主持质量管理小组工作,全面负责本工程的质量管理工作的策划,对本工程的最终产品质量负终身责任。
(2)建立质量管理机构,组织制订各类人员的《质量责任制》,制定奖罚措施,完善质量管理机制。
(3)组织施工中所需资源的配置和管理,正确处理进度、质量、安全和效益之间的关系。
(4)定期召开质量工作会议,针对施工中存在或出现的问题,及时采取纠正和预防措施,确保工程质量。
(5)贯彻执行联营体的质量方针和质量目标,确保本工程质量目标的实现。
(6)为保证质量体系有效运行,有权审批质量奖惩条例,确定重大奖惩事项。
(7)主持管理评审工作,对质量管理体系的适应性和有效性进行评价,改进和完善质量管理体系做出决策。
2)主管质量项目副经理(1)协助项目经理负责质量管理工作,建立和完善质量管理机制。
(2)对进场建筑材料质量和施工过程质量控制,负主要领导责任。
(3)参与质量方针和质量目标的管理,对分管范围内施工的本工程的质量目标负全责,保证质量体系有效运行。
(4)负责本工程的质量监督工作,并对质量实施有效控制。
(5)为保证产品质量,针对施工生产中机构设置、资源配置、施工机械设备的调整和劳动力组合等主要问题向项目总经理提出建议,以保证工程质量和进度满足合同和业主要求。
(6)参加管理评审,报告分管部门质量体系运行效果,提出改进和完善建议。
(7)负责组织竣工资料的整理、汇编和移交工作。
(8)主持及参与特大、重大、一般质量事故的分析,主持制定纠正措施。
(9)对本工程的施工方案、作业指导书,进行监督。
对施工过程中出现质量问题,行使一票否决权。
3)项目总工程师(1)对项目经理负责,领导本工程的技术和计量工作,对工程的技术管理和技术保障负直接责任;对重大技术、质量问题做出决策,保证分管范围内质量体系有效运行。
(2)实施本工程经批准的《施工组织设计》,主管本工程的技术、计量部门的质量管理工作;(3)编制并审查本工程的施工方案、作业指导书,并进行实施。
对施工过程中出现或需要的新技术、新工艺、新材料和新设备,定期召开技术研讨会,攻克技术难关;(4)负责技术文件的控制管理,组织内部质量检查和验收工作;(5)参加管理评审,报告分管部门质量体系运行效果,提出改进和完善建议。
2.3主要管理部门和作业队伍的质量职责2.3.1职责规定各相关部门负责人即为本部门质量管理第一负责人。
对本部门涉及到的质量管理工作负全责。
同时建立人员替代制度。
1)质检部是把握施工质量的关键部门。
按规定进行检验、测量和试验,确保不合格的工序在纠正前不能进行下一工序的施工。
制定本工程的质量管理办法,以及检查、奖罚措施;参与进场材料的检验和试验。
对经手的检验、测量、试验报告结果和数据负直接责任。
赋予本部门一票否决权。
并负责竣工资料的收集、整编和移交工作。
2)工程技术部负责本工程质量管理工作,按照ISO9001标准检查指导质量体系运行情况。
负责编制工程实施性施工组织设计,并进行检查、指导、监督和管理工作。
对本部门设计和编制的图纸、技术措施(作业指导书)等技术文件的符合性(符合规范要求、符合实际施工条件)及其质量负直接责任。
进行图纸会审、作业指导书编制和技术交底,包括技术、质量、安全等措施与要求的交底。
负责管理试验室、测量队和变形观测组,并对其所提供资料的可靠性负责。
3)材设部负责机电设备和物资的采购与管理工作。
对进场原材料是否符合质量要求和满足施工进度的需要,进行检验和检查。
按规范要求和相关规定对进场原材料进行检验和试验,并按规定的程序进行搬运、标识、贮存和保管。
同时做好进场原材料的质保书、产品说明书等相关资料的收集、整理和保管工作。
本部门负责工地的仓库管理工作,并对仓库管理工作质量负责。
负责本工地机电物资技术资料和技术档案的收集与管理。
4)测量队测量队隶属于工程技术部领导。
负责建立工地施工测量控制网。
所有测量器具均满足所需的精度要求,并在检测有效期内使用。
建立测量设备档案和测量资料档案。
对其所负责进行测量的各项资料和数据的可靠性负直接责任。
5)中心试验室负责对进场原材料按规定进行检验和试验,对建筑材料如土石等进行常规试验和顾客规定的、必要的检验和试验,负责混凝土级配和混凝土成品包括混凝土预制件的质量跟踪控制,金属结构件的成品、半成品的检验和试验。
并对其经手的上述各项资料的数据和可靠性负直接责任。
6)经营部负责制定本工程的经营方针、目标、发展规划及经营管理制度。
负责编制本工程投资计划工作。
负责组织本工程年度经营指标测算、分解及对内部经营合同进行考核。
负责本工程统计核算,编制对建设单位、监理单位及本公司的季(月)报表,检查、指导基层统计工作。
7)劳财部负责实施质量成本控制。
负责建立本工程资本纽带,按投资资本运营,对工程设备资产保值、增值进行监督。
负责编制本工程资金收支计划,拟定资金筹措及使用方案,保证生产经营活动正常运行。
负责拟定本工程财务管理办法、成本费用控制办法、机关费用控制办法,并组织实施。
负责编制对内、对外的各种财务报表。
负责本工程与建设单位的各月的财务结算工作。
8)施工队各施工队队长为质量第一负责人,对其相应的工作内容的施工过程,负全部质量责任。
施工队设立一名兼职质量检查员,负责本队的施工质量检查。
施工队按照相应规范和作业指导书的要求,对施工过程进行控制。
并对其施工的质量负直接责任。
施工作业队将其工作目标和工作内容划分到作业班组,并对班组进行有效的控制。
9)作业班组作业班组为施工中基本分子,也是施工前最后一道质量控制关。
班组长为本班组质量管理第一负责人,对所施工的工程质量负全责。
班组设立一名兼职的质量检查员,负责本班组施工工程的质量检查工作。
10)操作者施工操作者在上岗前需进行培训并取得合格证,掌握和清楚的知道自己的工作内容,并对自己施工的工作质量负责,接受质量奖罚。
(三)质量管理保证措施3.1健全和完善质量保证体系3.1.1质量保证体系的组成工程建设质量保证体系一般是由思想体系、组织体系和工作体系三个子体系组成。
1)在思想保证子体系中,我们将培养参加本工程施工的每一位职工牢固树立“质量第一,用户第一”的思想,并掌握全面质量管理的基本思想、基本观念和基本方法。
2)在组织保证子体系中,我们将在管理层设有专职负责质量职能工作的机构和人员;在操作层,设立主兼职或专职的质量检验和控制人员,担负起相应的质量职能活动,以形成工程建设质量管理网络。
并在业主和监理单位监督、检查和指导下,确保组织的落实和正常活动的开展。
3)工作保证子体系是质量保证体系中的重要部分,施工过程将直接影响到工程形成的质量。
在这个子体系中,我单位将从“质量把关——质量检验”和“质量预防——工序管理”两方面进行控制。
通过对原材料、原数据检验;工序质量检验;成品移交检验等方面的质量检验进行质量把关。
通过建立工序管理点,明确重点,加强工序管理;进行工序分析,细化工序文件,严格工艺纪律,管好影响工序质量因素中的主导因素,提高工序能力;开展群众性质量管理活动,如通过TQC小组活动,层层开展目标管理,以不良品统计管理来提高工序能力等方面的工序管理来做好质量预防工作。
