排水沟修补施工方案范文
排水沟修补施工方案范文

排水沟修补施工方案拉姆沟口导流洞出口边坡流水防治工程施工方案编制:审核:审批:拉姆沟口导流洞出口边坡流水防治工程施工方案一.工程简介拉姆沟沟底出口处,1828m高程公路路面之上,导流洞出口下游左岸边坡,长期以来,边坡流水,渗漏出水,1828m高程公路路面上聚积水较厚,不利于边坡稳定,且影响观瞻,需要对此流水进行治理。
二.施工依据澜沧江乌弄龙水电站工程设计通知书《关于拉姆沟口导流洞出口边坡流水防治方案的通知》总627号,()147号。
三.主要工程项目本工程主要工程项目见下表:主要工程量表6 汛期安全巡视工日1000注:本表工程量为估算工程量,最终工程量以现场实际发生计量。
四.主要工程项目施工方案1.管道工程施工方案根据工程实际情况,需要将现在原有排水沟内流水引排,使排水沟内形成干燥环境,以方便对排水沟进行堵漏修补施工,特设置DN500钢制排水管一条,排水管上端连接1866m水池,下游端连接1841m附近原有排水管。
DN500钢制排水管从1866m高程顺坡而下,管道采用10#槽钢作为支架固定,必要部位与原有边坡锚固系焊接拉结,保证管线稳定。
管道支架每5-8米设置一个,拉结件根据实际调整。
本条管线施工期间作为引水管使用,施工完成后不予拆除,作为长久排水管使用,管线施工完成后按要求对管线及支撑结构做防锈涂刷,并统一涂装为绿色面漆。
2.排水沟施工经实地勘查,原有排水沟多处损坏渗漏,且1866m高程至1841m 高程区段排水沟无现浇沟底沟邦,前期工程就地利用喷锚边坡作为过水通道,渗漏较为严重,现需重新浇筑排水沟。
待引水管施工完成后将水引流至管内,使现有排水沟形成干燥环境,方可开始排水沟施工,施工步骤为:2.1清理排查清理排水沟内杂物、淤泥,清理完成后采用C25混凝土对排查中发现的孔洞、裂缝进行填塞封堵,封堵工作完成混凝土强度满足要求后方可开始下步工序施工。
2.2凿毛所有新旧混凝土结合面均需进行凿毛处理,凿毛必须彻底全面,凿毛完成后及时清理仓面。

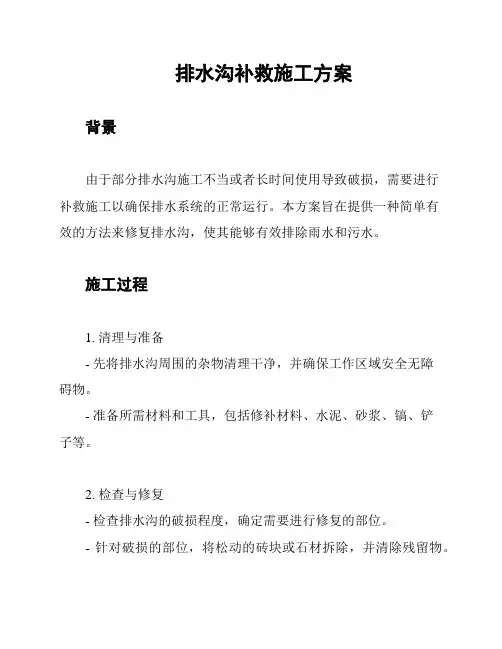

排水沟补救施工方案

排水沟补救施工方案
背景
由于部分排水沟施工不当或者长时间使用导致破损,需要进行
补救施工以确保排水系统的正常运行。
本方案旨在提供一种简单有
效的方法来修复排水沟,使其能够有效排除雨水和污水。
施工过程
1. 清理与准备
- 先将排水沟周围的杂物清理干净,并确保工作区域安全无障
碍物。
- 准备所需材料和工具,包括修补材料、水泥、砂浆、镐、铲
子等。
2. 检查与修复
- 检查排水沟的破损程度,确定需要进行修复的部位。
- 针对破损的部位,将松动的砖块或石材拆除,并清除残留物。
- 使用水泥和砂浆将排水沟的破损部位进行填补,并确保填充均匀牢固。
- 如果存在大面积严重破损的情况,建议重建整个排水沟,以确保施工质量和可靠性。
3. 测试与确认
- 进行施工完成后的排水测试,确保修复后的排水沟能够正常排水。
- 如有发现新的问题或漏水现象,需要进行再次修复和测试,直到问题完全解决。
安全注意事项
在进行排水沟补救施工时,务必注意以下安全事项:
- 确保工作区域的安全,避免他人进入施工区域。
- 合理使用工具,避免工具的滑落和伤人。
- 穿戴合适的个人防护装备,如手套、安全帽、泥靴等。
- 注意排水沟施工过程中的坍塌和下滑风险,确保在稳固的地面进行工作。
结论
本补救施工方案为修复破损排水沟提供了一种可行的方法,通过简单的材料和工具,可以迅速修复排水沟,恢复其正常功能。
在施工过程中,务必注意安全事项,并进行必要的测试和检查,以确保施工质量和效果。
排水渠修复施工方案范本

排水渠修复施工方案范本引言排水渠在城市建设和农村生活中起着非常重要的作用。
然而,由于长期使用和自然因素的影响,排水渠可能出现破损、堵塞等问题,影响了排水系统的正常运行。
为了解决这些问题,本文将提供一份排水渠修复施工方案范本,以帮助施工人员进行排水渠修复工作。
一、施工前准备工作在进行排水渠修复之前,需要做好以下几项准备工作:1.环境调查:了解修复区域的地理环境、土壤类型、遇水情况等,以便确定修复方案的可行性和施工工艺。
2.设计方案:根据环境调查结果,制定排水渠修复的设计方案,包括施工方法、材料使用等。
3.施工人员培训:对参与排水渠修复的施工人员进行必要的培训,确保他们熟悉施工工艺和安全操作规程。
二、排水渠修复施工步骤1.清理工作首先,需要对排水渠进行清理。
使用合适的工具,清除渠道内的泥沙、杂草和其他堵塞物,确保排水渠畅通。
清理过程中,要注意安全,避免因排水渠破损而导致事故发生。
2.破损修复对于破损的排水渠,需要进行修复。
修复方法包括填补、砌筑等。
具体方法根据排水渠的材料和破损情况而定。
修复过程中,要注意材料的选择和固定,确保修复后的排水渠能够承受正常的流量。
3.疏通堵塞如果排水渠被严重堵塞,需要进行疏通工作。
可以使用高压水枪或管道清洗机进行疏通,也可以采用人工清理的方式。
疏通工作需要谨慎操作,避免因施工不当而导致排水渠进一步破损。
4.加固处理对于老化或脆弱的排水渠,需要进行加固处理,以提高其抗压和抗冲刷能力。
加固处理可以采用加厚材料、加设支撑等方法,增加排水渠的稳定性和耐久性。
5.养护工作修复完排水渠后,需要进行养护工作。
养护工作包括覆盖保护层、加固边坡等,以防止排水渠再次出现破损或堵塞。
养护期间要注意定期巡检,及时发现并处理问题。
6.施工记录整理在施工过程中,要做好施工记录。
包括破损情况、修复方法、使用的材料和设备等。
施工记录有助于今后的维护工作和类似工程的参考。
三、施工安全注意事项1.施工人员要佩戴必要的安全装备,包括安全帽、防护眼镜、手套等,确保施工过程中的人身安全。
排水沟清淤施工方案(3篇)

第1篇一、工程概况1.1 项目名称:某地区排水沟清淤工程1.2 工程地点:某地区1.3 工程规模:本工程涉及排水沟长度共计10公里,其中主沟5公里,支沟5公里。
1.4 工程内容:排水沟清淤、疏浚、修复、绿化等。
1.5 工程背景:随着城市化进程的加快,某地区排水沟内淤泥、垃圾等杂物逐年增多,严重影响了排水沟的排水功能,给周边居民的生活带来不便。
为改善排水沟的排水状况,提高城市防洪排涝能力,确保居民生活安全,特进行本工程。
二、施工准备2.1 施工组织机构成立排水沟清淤工程指挥部,负责整个工程的组织实施、协调和监督。
下设施工、技术、质量、安全、环保等小组,各小组职责明确,确保工程顺利进行。
2.2 施工人员组织具备相关资质的施工队伍,包括技术人员、施工人员、管理人员等,确保施工人员素质和技能满足工程需求。
2.3 施工材料根据设计要求,准备必要的施工材料,如淤泥挖掘机、装载机、自卸车、推土机、挖掘机、运输车辆等。
2.4 施工设备设备准备包括:挖掘机、装载机、自卸车、推土机、搅拌机、水泵、发电机等。
2.5 施工图纸及技术资料收集并熟悉设计图纸、施工规范、技术标准等相关资料,确保施工过程中严格按照设计要求进行。
三、施工方案3.1 施工顺序(1)测量放线:根据设计图纸,进行测量放线,确定排水沟清淤范围。
(2)淤泥挖掘:采用挖掘机、装载机等设备,对排水沟内的淤泥进行挖掘。
(3)淤泥运输:采用自卸车等运输设备,将挖掘出的淤泥运至指定堆放点。
(4)沟槽疏浚:对排水沟进行疏浚,确保排水沟的过水断面满足设计要求。
(5)沟槽修复:对排水沟损坏部位进行修复,确保排水沟的完整性。
(6)绿化:对排水沟两侧进行绿化,美化环境。
3.2 施工方法(1)测量放线:采用全站仪、GPS等测量设备,对排水沟进行测量放线,确定清淤范围。
(2)淤泥挖掘:采用挖掘机、装载机等设备,对排水沟内的淤泥进行挖掘。
挖掘过程中,注意保持排水沟的直线性和稳定性。
整治排水沟专项施工方案

整治排水沟专项施工方案简介本文档为整治排水沟的专项施工方案,旨在提高排水系统的效率,并保护周边环境免受水害威胁。
通过对沟道进行清理、修复和改造,以确保排水系统能够正常运行。
一、项目背景排水沟是城市或农村地区的重要基础设施,它对于排除雨水和污水、预防洪涝灾害、保护环境起着至关重要的作用。
然而,一些排水沟由于长期缺乏维护、生态环境破坏等原因,出现了堵塞、坍塌、渗漏等问题,导致排水系统运行不畅甚至完全受阻。
为了解决这些问题,我们制定了整治排水沟的专项施工方案,旨在修复和改造排水沟,提高排水系统的可靠性和效率。
二、施工内容1. 排水沟清理排水沟清理是整治排水沟的第一步,旨在清除积存的杂物、泥沙和污物,保持排水沟的通畅。
具体工作内容包括:•清理排水沟内的污物和杂物。
•清除沟底的淤泥和泥沙。
•清理排水沟周边的垃圾和杂草。
2. 排水沟修复排水沟修复是针对已经损坏的排水沟进行修复和加固,以恢复其正常功能。
具体工作内容包括:•修复排水沟的破损或坍塌部分。
•加固排水沟的边坡和底部。
•修补排水沟的裂缝和渗漏点。
在进行排水沟改造前,需要进行现状评估,分析排水沟的问题和改造需求。
排水沟改造的目标是提升排水系统的效率和适应性。
具体工作内容包括:•扩大排水沟的断面,增加排水能力。
•配置合适的设施,如格栅、格栅清理设备等。
•修改排水沟的路线和布局,以优化排水系统。
三、施工步骤1. 前期准备1.建立施工组织机构和管理体系。
2.制定施工计划和安全措施。
2. 排水沟清理1.确定清理的起点和终点。
2.使用清理设备进行清理作业。
3.清理沟底的淤泥和泥沙。
4.清理沟道周边的垃圾和杂草。
1.检查排水沟的破损和坍塌部分。
2.进行修复和加固工作。
3.使用适当的材料进行填补和修补。
4. 排水沟改造1.进行现状评估和需求分析。
2.制定改造方案,包括扩大断面、配置设施等。
3.进行工程施工,包括挖掘、填土、设施安装等。
5. 施工总结和验收1.进行施工总结和经验总结。
施工排水沟工程施工方案(3篇)

第1篇一、工程概况本工程位于XX市XX区,主要建设内容包括新建排水沟、检查井、雨水口等排水设施。
工程总长度约为1000米,预计工期为3个月。
施工期间需确保排水沟的施工质量,保证排水系统正常运行,降低对周边环境的影响。
二、施工准备1. 施工组织设计:成立专门的项目管理团队,明确各部门职责,制定详细的施工组织设计,确保施工顺利进行。
2. 施工材料:根据设计要求,提前采购排水沟管材、检查井、雨水口等材料,确保材料质量符合国家标准。
3. 施工机械:配置挖掘机、装载机、运输车、压路机等施工机械,确保施工过程中机械设备的正常运行。
4. 人员培训:对施工人员进行专业培训,提高施工人员的操作技能和安全意识。
三、施工工艺1. 测量放样:根据设计图纸,进行现场测量放样,确定排水沟的走向、深度、宽度等参数。
2. 土方开挖:采用挖掘机进行土方开挖,开挖过程中注意保护周边环境,减少对周边建筑物的影响。
3. 管道铺设:将排水沟管材按设计要求铺设,注意管材的连接、固定,确保管道的密封性。
4. 检查井施工:根据设计要求,施工检查井,确保检查井的尺寸、位置符合设计要求。
5. 雨水口施工:施工雨水口,确保雨水口与排水沟的连接牢固,防止雨水溢流。
6. 基础处理:对排水沟底部进行平整,铺设碎石垫层,确保排水沟底部平整、坚实。
7. 铺设防水层:在排水沟底部铺设防水层,防止地下水渗透,提高排水沟的使用寿命。
8. 浇筑混凝土:对排水沟两侧进行混凝土浇筑,确保混凝土强度、密实度符合设计要求。
9. 检查井、雨水口封口:对检查井、雨水口进行封口处理,确保排水系统的正常运行。
四、质量控制1. 材料检验:对进场材料进行严格检验,确保材料质量符合国家标准。
2. 施工过程控制:加强施工过程中的质量控制,确保施工质量符合设计要求。
3. 检查验收:施工完成后,组织相关部门进行验收,确保排水沟工程达到预期效果。
五、安全措施1. 施工人员安全培训:对施工人员进行安全培训,提高施工人员的安全意识。
地下排水沟工程施工方案(3篇)

第1篇一、工程概述本工程为地下室排水沟施工,旨在确保地下室内部环境干燥,防止地下水位上升对地下室结构及设施造成损害。
排水沟系统将收集地下室内的雨水、地面水及生活污水,并将其排放至指定的集水井或市政排水管网。
二、施工准备1. 技术准备:- 熟悉相关规范、标准及图纸要求。
- 组织施工人员进行技术交底,确保施工人员了解工程特点、施工工艺及质量要求。
2. 材料准备:- 检查排水沟材料,包括排水管、检查井、连接件、盖板等,确保符合设计要求和质量标准。
- 准备施工工具,如测量工具、切割工具、焊接工具等。
3. 人员准备:- 组织施工队伍,明确各工种人员职责。
- 进行施工人员安全培训,提高安全意识。
三、施工工艺1. 测量放线:- 根据设计图纸,进行测量放线,确定排水沟走向及位置。
2. 沟槽开挖:- 根据设计深度和宽度,开挖沟槽,确保沟槽平直、尺寸准确。
- 对沟槽底部进行平整处理,清除杂物。
3. 管道铺设:- 将排水管按设计要求铺设,确保管道顺直、连接牢固。
- 在管道接口处涂抹密封胶,防止渗漏。
4. 检查井施工:- 按设计要求,在适当位置设置检查井。
- 对检查井进行检查,确保其结构稳固、尺寸准确。
5. 盖板安装:- 将盖板安装于检查井上,确保盖板与井座连接牢固。
6. 回填土:- 按设计要求,对沟槽进行回填土,分层夯实。
7. 验收:- 对排水沟施工质量进行检查,确保符合设计要求和质量标准。
四、质量控制1. 材料质量:- 严格把控材料质量,确保所用材料符合设计要求和质量标准。
2. 施工质量:- 严格按照施工工艺进行施工,确保施工质量。
3. 检验检测:- 定期进行检验检测,确保排水沟施工质量。
五、安全措施1. 施工人员安全:- 对施工人员进行安全培训,提高安全意识。
- 佩戴安全防护用品,如安全帽、手套、防护眼镜等。
2. 施工现场安全:- 设置安全警示标志,确保施工现场安全。
- 定期进行安全检查,及时发现并消除安全隐患。
施工道路冲沟修复施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX道路冲沟修复工程2. 工程地点:XX市XX区XX道路3. 工程规模:全长XX公里,修复冲沟XX处4. 工程内容:道路冲沟修复、路面平整、排水设施完善等5. 工程工期:XX天6. 施工单位:XX施工单位二、工程背景随着城市化进程的加快,道路建设越来越多,但由于施工、自然因素等原因,部分道路出现冲沟,严重影响了道路的通行能力和美观。
为确保道路安全畅通,提高道路使用年限,特制定本施工方案。
三、施工方案1. 施工准备(1)组织机构成立工程领导小组,负责工程的全面协调和管理工作;设立工程技术组、施工组、质量保证组、安全保卫组等,明确各部门职责。
(2)人员培训对施工人员进行专业技术培训,提高施工人员的技术水平,确保施工质量。
(3)材料设备根据工程需求,采购所需材料,确保材料质量符合国家标准;租赁或购置施工设备,确保设备性能良好。
(4)施工图纸及技术文件收集整理施工图纸及技术文件,确保施工过程中有据可依。
2. 施工工艺(1)道路冲沟检测对冲沟进行现场检测,了解冲沟深度、宽度、长度等数据,为后续施工提供依据。
(2)冲沟开挖根据检测结果,采用人工开挖或机械开挖的方式进行冲沟开挖,确保开挖深度、宽度符合设计要求。
(3)基础处理对开挖后的基础进行平整、夯实,确保基础坚实可靠。
(4)路基填筑选用合格的材料进行路基填筑,分层压实,确保路基稳定性。
(5)路面铺筑根据设计要求,铺设路面结构层,包括基层、面层等,确保路面平整、密实。
(6)排水设施完善对冲沟两侧进行排水沟、检查井等排水设施的建设,确保排水畅通。
3. 施工进度安排(1)第一阶段:施工准备(1天)(2)第二阶段:道路冲沟检测(1天)(3)第三阶段:冲沟开挖及基础处理(3天)(4)第四阶段:路基填筑(5天)(5)第五阶段:路面铺筑(5天)(6)第六阶段:排水设施完善(2天)(7)第七阶段:工程验收及交付(1天)4. 施工质量控制(1)严格执行国家及行业标准,确保施工质量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
排水沟修补施工方
案
拉姆沟口导流洞出口边坡流水防治工程
施
工
方
案
编制:
审核:
审批:
拉姆沟口导流洞出口边坡流水防治工程施工方案
一.工程简介
拉姆沟沟底出口处,1828m高程公路路面之上,导流洞出口下游左岸边坡,长期以来,边坡流水,渗漏出水,1828m高程公路路面上聚积水较厚,不利于边坡稳定,且影响观瞻,需要对此流水进行治理。
二.施工依据
澜沧江乌弄龙水电站工程设计通知书《关于拉姆沟口导流洞出口边坡流水防治方案的通知》总627号,()147号。
三.主要工程项目
本工程主要工程项目见下表:
主要工程量表
6 汛期安全巡视工日1000
注:本表工程量为估算工程量,最终工程量以现场实际发生计量。
四.主要工程项目施工方案
1.管道工程施工方案
根据工程实际情况,需要将现在原有排水沟内流水引排,使排水沟内形成干燥环境,以方便对排水沟进行堵漏修补施工,特设置DN500钢制排水管一条,排水管上端连接1866m水池,下游端连接1841m附近原有排水管。
DN500钢制排水管从1866m高程顺坡而下,管道采用10#槽钢作为支架固定,必要部位与原有边坡锚固系焊接拉结,保证管线稳定。
管道支架每5-8米设置一个,拉结件根据实际调整。
本条管线施工期间作为引水管使用,施工完成后不予拆除,作为长久排水管使用,管线施工完成后按要求对管线及支撑结构做防锈涂刷,并统一涂装为绿色面漆。
2.排水沟施工
经实地勘查,原有排水沟多处损坏渗漏,且1866m高程至1841m 高程区段排水沟无现浇沟底沟邦,前期工程就地利用喷锚边坡作为过水通道,渗漏较为严重,现需重新浇筑排水沟。
待引水管施工完成后将水引流至管内,使现有排水沟形成干燥环境,方可开始排水沟施工,施工步骤为:
2.1清理排查
清理排水沟内杂物、淤泥,清理完成后采用C25混凝土对排查中发现的孔洞、裂缝进行填塞封堵,封堵工作完成混凝土强度满足。
