透水透气型塑胶跑道施工方案

透水透气型塑胶跑道施工方案
透水透气型塑胶跑道施工方案

透水透气型塑胶跑道施工方案一、施工所需人员、机具、材料

(一)人员

1、施工队总监:项目经理 1人

2、工地负责人:现场主管 1人

3、专职质量员: 1人

4、专兼职施工员、安全员: 2人

5、施工队班组人员: 15-20人

(二)机具

1、高速搅拌机1-2部

2、四轮手推车6-8部

3、清扫机1部或大功率鼓风机1台

4、铺装机1部

5、喷涂机1部

6、画线机1台

7、其他施工手工用具一批

(三)材料

1、所需材料:

底油 PJT-190

粘接剂 PJT-194

塑胶喷浆料 PJT-195

色浆、画线漆等

黑色橡胶颗粒1~3mm

红色EPDM颗粒0.5~1.5mm

2、材料配比:

(1)基层处理料: PJT-190;

(2)基材:以粘接剂与黑色橡胶颗粒以1:4比例使用专业搅拌机搅拌至均匀浆料;

(3)密隙层:用PJT-190+填充料填平;

(4)面层喷涂料:面材(PJT194:PJT195=2:1混合而成)与EPDM粉、EPDM颗粒依1:5:0.25比例搅拌成混合料。

3、材料包装、堆放及注意事项:

(1)桶装液体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,其中

PJT-194以200kg大桶装,立式单层堆放,堆放中力求牢固,PJT-190、PJT-195均以30kg 或15kg小桶堆放,堆放高度不可高于2层高度。

(2)用于稀释的溶剂一般以170kg大桶包装或用15kg小桶包装,集中堆放于专门的区域并派专人管理,严禁任何烟火接近。

(3) EPDM胶粒、黑色橡胶颗粒等固体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,堆放力求牢固,不可松动,并于上面铺盖防水彩条布,以免受潮。

(4)施工机具堆放于跑道一侧,接电源侧采用施工专用配电箱和“三相五线制”安全接电。(5)机具由受过合格训练的人员专门操作,运转中应特别注意人员安全。

(6)材料配比由公司派专业人员严格控制,并随时磅量。

(7)材料搅拌每桶应搅拌1分钟以上并充分搅拌均匀。

二、施工工艺

(一)工艺流程

跑道面层施工工艺流程图

放样、划线、喷字

喷涂面层喷浆料

塑胶填缝(基材面层处理)

跑道铺装机铺装(10mm)

底油涂布

(二)施工顺序

1、施工顺序划分:

一般情况下基材摊铺分三个段(两半圆、主跑道、辅助跑道)依次施工,具体施工顺序划分可按现场布局调整。

2、施工步骤概况:

基础验收→清扫、清洗场地(查积水)→测水气→基础涂刷底油→修补坑洞、缝隙→摊铺加厚区→摊铺基材大面→测试水平坡度→基材修正→面材横向喷涂一道→面材纵向喷涂一道→划线→验收

(三)具体施工步骤

1、基础验收:

无论采用何种基础,其都应具有一定的强度和稳定性,具体要求如下:

(1)基础不能产生裂缝和由于冰冻引起的不均匀冻胀。

(2)基础应有一定的平整度:合格率在85%以上。3米直径误差3mm。一定的坡度:横向〈1%,纵向〈1%,跳高区〈4%,表面应平坦、光滑、保证排水通畅。

(3)沥青基础最好采用不含腊,或含腊很少的沥青材料。其沥青混合料必须充分压实。表面均匀坚实,平整无裂纹。无烂边推挤,无麻面,接缝平顺光滑。沥青混凝土面层碎石粒径为 2~5mm,含油量5.8~6.4%,结合层碎石料径为6~9mm,含油量4.6~5.8%,沥青软化点82~104℃。

(4)水泥混凝土基础要求表面不起沙、不脱水,密实牢固、清洁无油污。

(5)压实密度不得小于95%,在中型碾压机压过后无明显轮迹,无发软起皮,无浮土松散、波浪等现象。

(6)跑道及足球场四周应该具备有组织排水系统,无论是内圈排水还是外圈排水,在大雨后二小时内能将积水迅速导入市政排水系统。

(7)根据基础成型季节及类型,建议基础保养期不低于21天。

2、基础处理:

(1)基础修整:确认基础大面符合摊铺标准以后,对基础局部进行修补:对水泥混

凝土基础的空隙用PU浆料填补;对沥青混凝土基础和水泥混凝土基础小面积积水部分(一般不超过1M2)进行修补。

(2)基础清理:为使基础与基层有很好的附着力,基础应尽量保持清洁干燥,无明显灰尘、泥土,对于地面局部油污进行除油处理,如是一般的机油及工业润滑油可以用喷烧法,即用燃油喷灯对有油污处喷烧,一般喷烧3-5分钟即可使表面油污燃烧尽,如果喷烧仍不能除尽,就必须用酸洗法除污,即用丙酮或专用稀释剂对油污处用钢丝球清洗处理。每日摊铺前都必须进行清扫。

(3)测定基层含水率:

a. 用水份仪测定地面含水率。(如没有水份仪就用b或c)

b. 晴天时用透明胶布平铺地面,以胶布封合四周,待2~4小时后若见胶布内部有结雾现象则地面含水率高,不宜施工。

c. 取干燥的报纸平铺于地面,上以平板覆盖,第二天将报纸取出点火,若不能点燃就表示地面水分尚多,不宜施工。

3、涂刷底油或批刮基层:

对不同的基础,处理方法也不同,具体如下:

(1)水泥混凝土基础:用滚筒浸透PJT-190单组份液料,均匀地涂刷在基础面上,注意一定要涂刷饱和,不能漏涂、少涂,对于边角和特殊部位滚筒不能涂刷的地方,用不易掉毛的油漆刷涂刷到位,这样有利于封闭基础的水汽上行并增加基础与跑道面层粘接度。本道涂刷用量在每平方米0.2KG左右。

(2)沥青混凝土基础:对本身有细小空隙的沥青混凝土基础的处理,采取批刮方式,即用PJT-191加填充料混合调制成批刮腻子,进行全面批刮,注意一定要将腻子填充进基础缝隙间,其目的是镘涂基层时PU浆料不会渗漏到基础中去,另外,批刮时要控制好厚度和平整度,以保证基础有良好的排水效果。本道批刮层材料用量一般控制在0.8KG/M2左右。

4、摊铺基层:

本道工序是渗水型塑胶跑道最主要的两道工序之一,一般有人工摊铺和机械摊铺两种类型,我公司全部采用机械摊铺,故在此只对机械摊铺工艺作介绍。

(1)摊铺准备:由于跑道摊铺机属大型精密机械设备,故在摊铺前要对设备进行调试,先对较小面积进行试铺,试铺过程中对速度、厚度等进行调整,直至符合大面摊铺标准为止。

(2)摊铺加厚区:机械设备调试好后,根据设计要求,对加厚区域如跳高区、铅球投掷区等先行摊铺,摊铺方法及注意事项同跑道区摊铺。如加厚区面积较小,无法用机械摊铺则采用人工摊铺,摊铺方法及注意事项参照特殊部位摊铺条款。

(3)摊铺跑道:根据预先设计好的摊铺顺序,将搅拌好的摊铺料倒入摊铺机前面,然后有专业摊铺人员开机匀速前进摊铺,在摊铺机后则由专人负责监督摊铺厚度、密实度和平整度,一般情况下,机械摊铺的厚度、密实度和平整度都比较均匀,基本上也不会出现漏铺、少铺现象,一旦发现应立即进行人工修补拍平,以利于整个大面在同一时间内固化成型。(4)特殊部位摊铺:对于某些特殊部位如三角区、路牙底部及其他摊铺机无法进入的地方,须采用人工摊铺,即将摊铺料按设计好的用量倒入地坪上用木板使劲拍压,注意一定要拍压密实并与机械摊铺的厚度一致,尤其要处理好与机械摊铺的接头部位,要密实无缝隙。

5、基材修补:

跑道大面和特殊部位摊铺完毕并固化成型后,用3M靠尺进行平整度测量,发现不符合设计平整及坡度的须立即进行人工修补平整。对于误差较小的用PJT-191+填充料料调制成腻子批刮修补,对于误差较大的部位则用基材摊铺料拍压至厚度、平整度达到要求并与周边部分无明显差异为止。

6、喷涂面层:

本道工序为渗水型跑道工艺中最重要的一道,分两次施工,即须交叉喷涂两遍,至于第一遍和第二遍的方向无具体特别要求,但必须是交叉垂直喷涂,且喷涂后无明显接头。

(1)横向喷涂第一道喷浆料:确认基层完全固化成型后(根据温度一般在24-48H 之间),即可进行第一遍面材喷涂,即将配置好的喷涂料倒入喷涂机内,由一人持喷枪头,1-2人推机械设备匀速前进进行喷涂,注意压力不宜过大,喷枪头离基层30-50CM左右。由于喷涂机带有压力,喷涂时会有喷浆料雾起,故喷涂人员要注意配带防护设施,并且周边不要有人员靠近且最好远离建筑物(否则要有保护措施),喷涂人员在30分钟之内轮班交换。(2)纵向喷涂第二道喷浆料:待第一遍喷浆料固化后(根据施工温度一般在12H

左右)即可进行第二遍喷涂,喷涂方向同第一遍垂直交叉,其他均同第一遍喷涂相同。

7、放样、画线:

(1)分道线及起跑道前伸数的测量、做点,依IAAF规定并采用精度“1”的雷射测距仪操作。

(2)各点完成后再由测绘院或业主及专业人士进行复测、确认。

(3)经复测无误后,再使用专业划线机进行标线、画线,线宽5公分。

(4)标线材料采用进口划线漆,具有抗磨损、附着力强、不变黄且明亮的优点。8、验收、清场:

(1)验收:对于塑胶面层的验收,标准田径场应由业主、质检会同各级田径联合会验收通过,对于非标准田径场则由业主、设计、质检等相关部门验收通过。

(2)清场:无论项目是否通过验收,工程结束后应立即组织退场工作,对于已初步验收通过项目,人员、材料、机具均一次性清理退场并负责将现场打扫干净并交付使用方,对于还未验收项目,人员、机具、材料基本退场但须预留部分材料和少量人员等待在验收过程中出现的需整改部分的修补。

(四)施工工期

1、一般情况下250M 6条标准道渗水型塑胶面层施工工期为15个日历天

300M 6-8条标准道渗水型塑胶面层施工工期为18个日历天

400M 8条标准道渗水型塑胶面层施工工期为22个日历天

以上为正常施工的工期,如遇雨雪或大风等不可抗力因素造成无法施工则工期须相应顺延。

2、针对不同的区域和施工现场状况,以及业主对工期的要求不同,工期则有不同的调整,最终工期确定以施工进度计划表为准。

三、施工图纸说明

(一)施工图纸总说明

本次施工图纸的编制,依据业主所提供平面布置图,并参照中华人民共和国行业标准《体育建筑设计规范》(JGJ31-2003,J265-2003)及国际田径协会联合会《田径场地施工标准手册》之相关规定;同时结合体育运动的相关要求及现场实际情况编制而成。

(二)施工图纸

四、质量控制

(一)透水透气型塑胶跑道面层性能

1、透水透气型塑胶跑道面层执行标准:国际田径联合会(IAAF)室外合成材料面层田径跑道性能规定标准。

2、透水透气型塑胶跑道面层物理性能指标

拉伸强度 Mpa ≥0.4断裂伸长

率 % ≥90

冲击吸收 % 30-50 垂直变

形 mm 0.6-1.8

抗滑值 BPN 200C ≥47

(二)材料控制:

1、材料验收:对于塑胶跑道基材、粘结剂、喷浆料、EPDM等材料要进行严格验收把关,完全正确配比、搅拌均匀充分非常关键,这些均需专业的质量人员进行控制把关。

2、资料验收:对于进场材料要有必要的证明文件资料,标明生产厂家、产品名称、型号等关键数据,并提供产品合格证、说明书等资料。

(三)施工质量措施

1、指派专业的质量员进驻现场,从材料到工艺进行全程的质量跟踪和控制,质量员对工程的质量负直接责任并实行终身负责制。

2、每道工序尤其是隐蔽工序,必须经质量员验收通过并作文字记录备案后方可进行下一道工序的施工,质量员具有对前一道工序质量的否决权

3、项目经理对整个项目负全责,尤其要协助配合质量员做好质量控制和监督工作,要努力提高工程质量和工人的施工技术。

4、工人上岗前要经过技术交底和适应性培训,充分了解施工现场情况和图纸资料,对于重要岗位如配料工、机械摊铺工等主要人员要重点培训和监督,确保重点工序部分品质优异。

5、严格执行公司已通过的ISO9001:2000国际质量管理体系标准;坚决贯彻;“人人参与、持续改进、质量第一、顾客满意”的质量方针;持续不断改进质量工作,确保工程合格率100%的公司质量目标。

五、服务承诺

(一)质量承诺:

1、对于我公司包工包料施工的渗水型跑道,我公司承诺使用寿命不低于10年。

2、根据国际田径联合会(IAAF)规定塑胶跑道厚度低于10.5MM(对于13MM厚塑胶面层)以下部分不超过5%,我公司承诺不超过3%。

3、塑胶跑道表面止滑层、覆盖层粘结牢固度强,十年内脱落率不大于0.1%。

4、塑胶跑道面层表面颜色、光泽度保持率5年内不低于95%。

(二)售后承诺:

1、因本公司材料及施工引起的质量问题3年内免费维修,因使用不当或人为破坏因素引起的质量问题,我方负责免人工费维修,市内当天解决,外省市视路程远近在接到通知后24小时内派人出发。

2、在使用满一年期,我公司免费对场地进行一次维护并可重新画线一次。

3、本公司提供技术保养支持电话和专职技术人员解答有关使用、保养知识。

六、安全控制

(一)进场前合理划分生活区、材料及工具设备存放区等;作好施工区与校园内其它区域的隔离(采用2米高瓦楞板固定封闭),仅留施工通道一处并在通道处设立值班室,设专人看护。电源采用“三相五线制”接线,采用标准施工配电箱,架空橡塑电缆且架空牢固;在人流密集处设警示标志等。

(二)设立专职安全员,巡视检查各班组安全措施执行情况,及时纠正可能有的安全隐患,加强各项安全措施的落实。

(三)每天进场前对施工人员进行安全教育;施工现场着装整齐,严禁吸烟、高声喧哗,随地大小便等,做到文明施工;进场施工按规定使用“三保”;材料、工具的搬移摆放合理、

稳妥;材料、机械、电源等设专人看护,防止儿童触及;大型设备的进出场必须有多人在校区道路分段值勤;噪音较大的设备尽量安排在假日或放学后操作,做好安全施工。

(四)各班组现场操作分工明确到人,专项专人操作。

(五)每天施工结束,做到落手清,将各类施工用品带至存放保管区。

(六)开展常规的安全救护教育和自我防护安全教育。

七、特殊状况处理

塑胶跑道施工过程中,往往会遇到许多紧急情况,大致情况有:下雨、刮风、停电等;紧急情况的处理办法有:

下雨:如果渗水型塑胶跑道铺装施工过程中突然发生紧急情况,则立即停止配料,用预先准备好的PVC薄膜盖好未固化的渗水型跑道基层和电机、搅拌机以及物料桶等,如搅拌机中有已搅拌好的胶浆应立即将胶浆倒入料车中,当垃圾处理掉。摊铺工序应迅速将余下的胶浆料铺至模腔中。

刮风:如果配料过程中出现刮大风紧急情况,则立即停止配料、摊铺工序,如发现有杂物刮至未固化的基层上,应立即清除。并用PVC薄膜覆盖未固化的基层。

停电:如果配料过程中出现停电现象,如能及时修复电路的应立即修复,如不能及时修复的,立即停止配料,同时通知摊铺工序做好停止准备,如果搅拌器中有物料应当垃圾处理掉。

塑胶跑道基础工程施工设计方案

第一小节塑胶跑道基础施工方案 塑胶跑道基础施工方案基础施工方案施工流程:毛石基础压实→200mm厚碎石层铺设→150厚6%水泥石粉渣稳定层→50mm厚粗沥青砼→30mm厚细沥青砼→13mm厚Pu 塑胶面层 1、毛石基础压实根据建设单位对田径场跑道回填400mm厚毛石基础,我项目部采用18T压路机对跑道区进行碾压夯实,通过机械碾压夯实,把回填毛石层压实。 2、200mm厚碎石层铺设用激光经纬仪、100m卷尺放好跑道两侧线,撒好白灰线,并每隔5m对称打好标志杆,用水准仪放好碎石层控制标高,回填整平碎石层采用一台PC200挖掘机整平,做到碎石整平、分部均匀,后用18T压路机对碎石层铺设区域进行振动压实,低振幅振压2遍,速度为5km/h,再由一台轮胎压路机各压2遍,共6遍,速度为6km/h。6%水泥石粉渣稳定层施工:水泥石粉渣稳定层施工 3、150mm厚6%水泥石粉渣稳定层施工:50mm 3.1进行稳定层的施工,本稳定层水泥剂量以6%,控制石粉、水泥、水用量,严格按照6%水泥石粉稳定要求配合比配置施工,水泥、石粉、水拌合得均匀,且在最佳含水量下充分压实,保证其干密度最大,其强度和稳定性就高。石粉稳定层从开始加水搅拌到完全压实的延迟时间要尽量最短,一般控制在1-2小时内,不应超过3~4小时。碾压采用18T压路机进行碾压,压至表面平整、无明显轮迹,达到压实系数不低于0.85的要求。水泥稳定层压实后必须保湿养护,防止忽干忽湿。 3.2施工方法 (1)使用搅拌机翻拌,使达到均匀、颜色一致,并适当控制含水量,现场以手握成团,两指轻捏即散为宜,一般最优含水量为14%~18%;如含水分过多或过少时,应稍晾干或洒水湿润,如有球团应打碎,要求随拌随用。 (2)水泥稳定层应分段夯筑,虚铺厚度为200mm,夯实机具采用压路机碾压,遍数按设计要求的干密度由试夯(或碾压)确定,一般不少于3遍。 (3)明沟周边不得采用压路机夯实,必须采用人工配合立式打夯机夯实。 3.3水泥稳定层分段施工时,不得在排水管上部接缝,接缝处应夯密实,并作成直槎。 4、厚粗沥青砼 50mm厚粗沥青砼、30mm厚细沥青砼铺设施工50mm组沥青砼、30mm细沥青砼分

透气型塑胶跑道(水泥基础)施工方案

透气型塑胶跑道工程施工方案 1、编制依据 1、编制依据 1.1、本工程设计图纸及招标文件。 1.2、现行国家相关技术规程、规范及技术标准。 1.3、本公司的先进的施工技术水平、管理水平及以往成功的经验。 1.4、中华人民共和国国家标准《塑胶跑道》GB/T14833-93。 2、编制原则 2.1、严格按设计图纸各项技术标准和条款进行编制。 2.2、执行国家有关政策法规、规程、行业技术标准和技术规定。 2.3、结合实际因地制宜的原则。 2.4、统筹安排、综合平衡、妥善协调、前后兼顾的原则。 2.5、减少各部位、各工序、各工种相互干扰的原则。 3、编制说明 3.1、在认真、全面、系统地阅读设计图纸和根据施工现场的具体情况上,深刻领会和贯彻业主对本工程的各项要求而编写。 3.2、我公司彩田化工根据编制标书的指导思想,在中标后的施工中,将积极地推广和动用新设备、新材料、新技术、新工艺、新成果;统筹兼顾,科学管理,自始至终坚持“科学管理,创建精品兴企业;客户至上,优质服务树形象”的质量方针;本公司全体员工一如既往以勤劳、朴实、科学、积极的工作姿态,保质保量如期完成合同各项工程的工作内容。以达到快速、优质、高效、安全的管理目标。确保工程质量优良。 2、水泥基础工艺及要求 2.1、地基层 2.1.1、挖土方: 整个场地进行定位、标高测量后,计算挖深土方厚度及平方数,开始施工,此工序包括开挖土方、余土外运、整平场地、夯实素土。

2.1.2、平整、压实场地: 压路机辗压吨重宜采用8-12t,方向沿纵向路中辗压,行车速度25-30m/min,重叠辗压平整坚实为止,一般碾压5至8遍。 2.2、铺碎石垫层 铺设碎石垫层100mm厚,碎石为20-40mm级配石,采用机械或人工进行干铺,铺设完毕后用10-12T压路机沿纵向由内侧向外侧辗压,行车速度25-30m/min,重叠辗压平整坚实为止,一般辗压5-8遍。 2.3、水泥石粉稳定层 铺80mm厚水泥石粉稳定层,水泥掺量为6%。用砼搅拌机或用人工搅拌均匀后铺设,铺设完毕后用10-12T压路机沿纵向由内侧向外侧辗压,行车速度25-30m/min,重叠辗压平整坚实为止,一般辗压5-8遍,压实密度达到2.2kg/L,其厚度允许偏差5%,表面平整坚实,无沙窝,无松散。 2.4.防潮层施工 C.铺设PVC塑料薄膜层,B.搭接50mm。 C.铺设沥青玛蹄脂防潮层,D.搭接50mm 2.5、水泥混凝土层 混凝土强度为C20,厚度150mm,混凝土要原浆抹平,平整度须用3M直尺测量,平整度误差在1-3mm内,误差面积之和不超过总面积的5%,表面不得有浮浆沙、裂缝等现象。 2.6、切收缩缝 在水泥混凝土固化后强度未达标前(浇注完水泥后2-3天)12m*12m切收缩缝,深度5cm 以上 2.7、保养水: 混泥土浇注完后第二天开始,每天浇两次保养水,持续一星期,待自然干燥28天左右即可面层施工。 3、透气型塑胶跑道施工方法 3.1、13mm透气式塑胶跑道铺设施工工艺是采用两步施工法进行铺设的。底层黑胶粒层,摊铺厚度为10-11毫米,将其固化后,在上面再喷涂厚度为2-3毫米的胶粒。 工艺简图: 清扫场地→底胶配料→混合搅拌→黑胶 粒底层摊铺→固化→面胶配料→混合搅拌 →面胶喷涂→测量画线→检测点线→竣工。 3.2、施工方案的说明 3.2.1、配料、搅拌: 3.2.1.1、施工队进场后,首先清点所有材料的品种及数量,列出清单,并交监理签 字。 3.2.1.2、检查搅拌机、推料车等机械设备是否运转正常,发现问题及时修理。对现 场的材料进行抽查检验,每个批号做一块测试试片。发现材料变质、变色应停止使用。 如有沉淀,搅拌使其均匀。 3.2.1.3、配料时要保持配料区域的清洁卫生,粘有胶液的杂物不可乱丢乱放,以免 污染环境。

塑胶跑道专项施工方案

塑胶跑道专项施工方案一、施工流程图 塑胶面层施工工艺流程图 二、具体施工方法 1、准备工作 (1)材料进场 (2)施工工具与器械的准备 (3)水电到位 2、基础处理 (1)对不符合条件的地面进行打磨、修补 (2)清扫场地 3、放线

先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线。 4、跑道打磨 将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨。 作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固。 注意事项: 打磨过程中打磨机要匀速前进,切勿损坏跑道表面。 5、铺涂底胶 用专业的封底胶(甲乙组比例1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂。 作用: (1)防止底层渗水 (2)基础找平 (3)该专业封底胶与底层基础和上层胶板具有较好的粘接力,从而确保跑道的粘接效果。 6、跑道粘接 (1)摊铺胶板 施工标线画好后,以一条曲直分界线为基准,由内沿开始将跑道展开,沿画好的施工标线对齐,依次摆放跑道,横向压头以200毫米为宜,纵向跑道以对齐为宜,并根据温度不同要放置30--60分钟。 作用是: ①橡胶面层让物料回复原状态和适应天气; ②把橡胶面层铺在对应的位置上(把1号跑道的面层铺在1号跑道位置,2号面层铺在2号跑道位置); ③质量检查(把损坏和不平整的切割掉); ④把所有接口切齐和整理好。 (2)铺涂胶粘剂 跑道摆好后,在粘接前,先将跑道由两端分别卷起,由卷好的跑道中心往一方向在地面上刮胶。地面刮胶时,胶粘剂的用量应适中,每平方米应控制在0.7—1 Kg/m2之间,刮涂要均匀,控制好胶粘剂的黏度,在最佳时间内进行铺设。

塑胶跑道施工方案

施工组织设计主要劳动力计划 主要机具计划

主要材料需用量计划

施工流程与方法

具体施工方法 一、准备工作 1、材料进场 2、施工工具与器械的准备 3、水电到位 二、基础处理 4、对不符合条件的地面进行打磨、修补 5、清扫场地 三、放线 先确定四条曲直分界线,在运动场地的直断面放线,标线应以鲜艳色彩为宜,以曲直分界线为基准,放出内沿第一道施工线,然后由内向外依次放出各道施工线。 四、跑道打磨 将跑道(底部朝上)自然摊铺在地面,使用打磨机对底层表面进行打磨。 作用:增强跑道与基础面层的粘合力,使其粘接的更为牢固 注意事项: 打磨过程中打磨机要匀速前进,切勿损坏跑道表面。五、铺涂底胶 用专业的封底胶(甲乙组比例1:4,2%的催化剂,另加少量胶粉)进行铺涂,从起跑区开始,沿跑道跑进方向铺涂。 作用:

1、防止底层渗水 2、基础找平 3、该专业封底胶与底层基础和上层胶板具有较好的粘接力, 从而确保跑道的粘接效果。 注意事项: 6、基础表面干燥条件下方可施工 7、基础表面清扫干净 六、跑道粘接 1、摊铺胶板 施工标线画好后,以一条曲直分界线为基准,由内沿开始将跑道展开,沿画好的施工标线对齐,依次摆放跑道,横向压头以200毫米为宜,纵向跑道以对齐为宜,并根据温度不同要放置30--60分钟。作用是:①橡胶面层让物料回复原状态和适应天气; ②把橡胶面层铺在对应的位置上(把1号跑道的面层铺在1 号跑道位置,2号面层铺在2号跑道位置); ③质量检查(把损坏和不平整的切割掉); ④把所有接口切齐和整理好。 2、铺涂胶粘剂 跑道摆好后,在粘接前,先将跑道由两端分别卷起,由卷好的跑道中心往一方向在地面上刮胶。地面刮胶时,胶粘剂的用量应适中,每平方米应控制在0.7—1 Kg/m2之间,刮涂要均匀,控制好胶粘剂的黏度,在最佳时间内进行铺设。

透水透气型塑胶跑道施工方案综述

第一章塑胶跑道施工方案一、施工所需人员、机具、材料 (一)人员 1、施工队总监:项目经理 1人 2、工地负责人:现场主管 1人 3、专职质量员: 1人 4、专兼职施工员、安全员: 2人 5、施工队班组人员: 15-20人(二)机具 1、高速搅拌机1-2部 2、四轮手推车4-6部 3、清扫机1部或大功率鼓风机1台 4、铺装机1部 5、喷涂机1部 6、画线机1台

7、其他施工手工用具一批 (三)材料 1、所需材料: 底油 PJT-190 粘接剂 PJT-194 塑胶喷浆料 PJT-195 色浆、画线漆等 黑色橡胶颗粒1~3mm 红色EPDM颗粒0.5~1.5mm 2、材料配比: (1)基层处理料: PJT-190; (2)基材:以粘接剂与黑色橡胶颗粒以1:4比例使用专业搅拌机搅拌至均匀浆料; (3)密隙层:用PJT-190+填充料填平; (4)面层喷涂料:面材(PJT194:PJT195=2:1混合而成)与EPDM 粉、EPDM颗粒依1:5:0.25比例搅拌成混合料。

3、材料包装、堆放及注意事项: (1)桶装液体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,其中PJT-194以200kg大桶装,立式单层堆放,堆放中力求牢固,PJT-190、PJT-195均以30kg或15kg小桶堆放,堆放高度不可高于2层高度。 (2)用于稀释的溶剂一般以170kg大桶包装或用15kg小桶包装,集中堆放于专门的区域并派专人管理,严禁任何烟火接近。 (3) EPDM胶粒、黑色橡胶颗粒等固体材料按施工当地当时季节盛行风向的平行方向堆放于跑道两侧,堆放力求牢固,不可松动,并于上面铺盖防水彩条布,以免受潮。 (4)施工机具堆放于跑道一侧,接电源侧采用施工专用配电箱和“三相五线制”安全接电。 (5)机具由受过合格训练的人员专门操作,运转中应特别注意人员安全。 (6)材料配比由公司派专业人员严格控制,并随时磅量。 (7)材料搅拌每桶应搅拌1分钟以上并充分搅拌均匀。 二、施工工艺 (一)工艺流程

塑胶跑道工程施工方案

塑胶面层铺设 (一)、施工工艺: (1)、在施工过程中最怕水,因此要掌握天气况应避免阴雨及湿度较大的天气。 (2)、为保证塑胶面层的厚度,应把塑胶面层的误差控制为正差。 (3)、为保证塑胶面层的平整度,铺设跨度应尽量大,以利于排水。 (4)、为避免塑胶面层发生起泡,应严格控制基础的密实度,防止基础层自身嵌挤不实,脱壳脱层,致使粘结力差,表面气化,胶面被拉断。基层密实度不够的地方可以采用钻头孔,灌胶的方法进行加固。 (5)、为保证平整度、坡度、模条钉好后,用水平仪进行模拟校正,基层个别高的地方,先加以平整,个别低的地方,用胶填平。 (6)、被柴油污染和腐蚀的基础部位坚决挖掉,用胶填平。 (7)、质量要求:外观要求塑胶面层颜色均匀一致,各种道线、点位线清晰鲜艳,无明显虚边。分道线间距要均匀一致,表面颗粒要均匀,无秃粒现象。接缝处要平滑,无明显高低差。塑胶面层的厚度合格率在95%以上。各点位线距离尺寸精度要求在万分之一。误差只能不能负。 (二)、塑胶运动场特点: 1、强度高、弹性好、耐磨、耐低温、硬度可调、美观大方、防震隔音、粘接力强、经久耐用等。 2、弹性适当,减少运动员不慎摔而爱伤的机会。 3、磨擦力大,使运动员容易掌握平衡,平整度好,抗压强大,便于运动员提高速度和技术的发挥。 4、施工简便,可直接在水泥或沥青地上进行摊铺,维修和保养成本低,分道线和标志保留时间长。 5、可根据需要调配各种颜色,美观大方,舒适明快。 6、强度、硬度、弹性等指标及厚度、型式的调节余地大友爱适用比赛和训练的不同要求。 7、整体性强,表面不透水,有一定程度的耐化学腐蚀,污染后便于清洗。 8、耐气候性好,气温高低和湿度大小对场地均无影响,排水快,能保证雨后的训练和比赛,故塑胶运动场又称全天候型运动场地。 (三)、对基层要求: 1、塑胶面层施工前,要对基层进行修整,确保新铺胶面与基层结合紧密又节约面料。基层要保持干燥、清洁,基层强度、平整度、密实度(不允许有冻裂现象)等均须验收合格。

1、透气型塑胶跑道施工方案

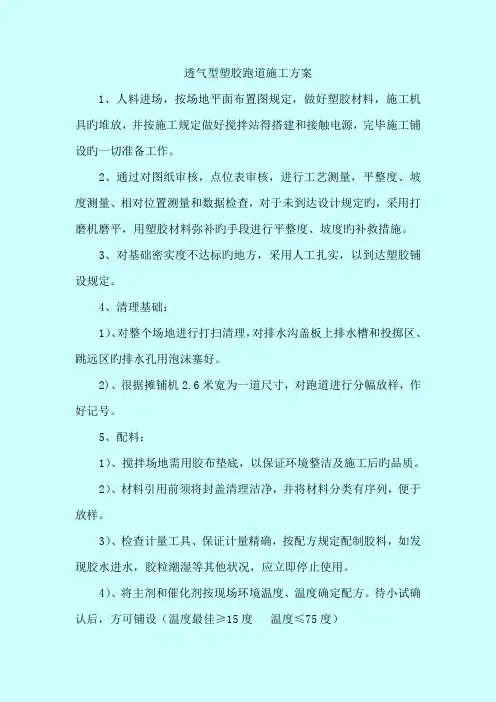

透气型塑胶跑道施工方案 1、设计要求 塑胶面层设计要求:跑道厚度13 mm,型号为透气型。塑胶材质要求达到GB/T14833-93国家标准。 2、施工流程 3、施工工艺 (1)、场地清理和修补 为了保证塑胶面层的质量,必须对基础面进行彻底清理,以利于充分发挥聚氨酯的粘接力和塑胶面层的厚度均匀。 ①油污:用专用清洗剂洗除,机油污染严重区域需挖出重补; ②污灰:扫帚扫净后用吹风机吹干净; ③较牢固的凸状物:用铲刀铲除并清理; ④沥青层轮迹:用铁锤锤平,局部可加温后铁板压平; ⑤泥土:用高压水龙冲洗; ⑥跑道周边杂物:大树或落叶植物需轻摇使之加速落叶并提前清除,并尽可能使周边没有风可吹动杂物; ⑦封闭施工作业面,尽可能减少车辆行人出入。
