施工现场完成工程量进度报表

合集下载

土建施工进度计划周报表

土建施工进度计划周报表
本周完成工程量:(04月15日~04月28日)
42#楼已经施工至四层框架结构。
44#楼已经施工至坡屋面框架结构。
地下车库墙体砌筑已经基本砌筑完成。
41#,45#,47#室外污水管网挖土,回填,砌筑已经施工完成。
46#楼基础底板挖土施工中,预计29日施工完毕.
车库地下室电缆桥架施工.
42#,44#管道井暖气管道施工
8 岭上D5车

10
混凝土工

30
瓦工

4
电工

8
水暖工

8
模板工

20
钢筋工

27
架工

7
材料及设备进场计划:
需要公司解决问题:
1现42#,44#楼马上进入主体砌筑阶段,需要公司协调好砖厂家供货问题.
大连长鹭建设集团有限公司工地负责人:
2011年04月28日星期四
岭上生活区宿舍硬覆盖已经施工完成100%。
岭上D5车库甲方二次定位已经完毕,因有个别基础吊炕正在等设计结果.
本周安全生产及施工质量情况:(04月15日~04月28日)
安全情况:马上要春季安全大检查,现工地正在进行安全整改中。
质量情况:甲方今天对工地47#楼进行了初步室内模拟验收,对工地结果评价很高,希再接再厉。
下周计划:2010年04月29日~05月03周四~下周四
现场投入劳动力一览表
下周完成工程量百分比:
1 42#楼五层框架结构施工完成。
2 44#楼顶层坡屋面混凝土浇筑完成。
3 44#楼一层~三层砌筑压墙筋施工。
4 车库地下室墙体抹灰。
5 车库地下室电缆桥架施工.
6 42#,44#管道井暖气管道施工

工程进度款报表范本-概述说明以及解释

工程进度款报表范本-概述说明以及解释

工程进度款报表范本-范文模板及概述示例1:工程进度款报表范本是一个重要的文书,用于记录工程项目的进展情况和资金支付情况。

以下是一个常见的工程进度款报表范本的示例:工程进度款报表项目名称:______________________项目编号:______________________日期:______________________序号工程名称合同金额已付款金额付款比例本期付款金额经办人备注1 工程名称1 合同金额1 已付款金额1 付款比例1 本期付款金额1 经办人1 备注12 工程名称2 合同金额2 已付款金额2 付款比例2 本期付款金额2 经办人2 备注23 工程名称3 合同金额3 已付款金额3 付款比例3 本期付款金额3 经办人3 备注34 工程名称4 合同金额4 已付款金额4 付款比例4 本期付款金额4 经办人4 备注45 工程名称5 合同金额5 已付款金额5 付款比例5 本期付款金额5 经办人5 备注5总计合同金额总计已付款金额总计本期付款金额总计备注:(在此处填写任何额外的特殊情况或说明)上述报表是一个典型的工程进度款报表范本。

每一项工程都有相应的工程名称、合同金额、已付款金额、付款比例和本期付款金额等信息。

经办人可以填写每一项工程的进展情况和本期付款金额,并在备注栏中记录任何特殊情况或说明。

总计栏用于计算所有工程的合同金额、已付款金额和本期付款金额的总和。

这些数字对于跟踪整个工程项目的资金支出情况至关重要。

工程进度款报表为工程项目的管理和决策提供了有价值的信息,并确保工程资金的合理支付和项目进度的掌控。

示例2:标题:工程进度款报表范本引言:工程进度款报表是一种用于管理工程项目中阶段性付款的重要工具。

它可以清晰地展示工程项目在不同阶段的完成情况,并有助于确保付款按照进度进行。

在本文中,我们将提供一份工程进度款报表范本,以供参考。

正文:一、报表标题在工程进度款报表中,首先需要明确标注报表的标题。

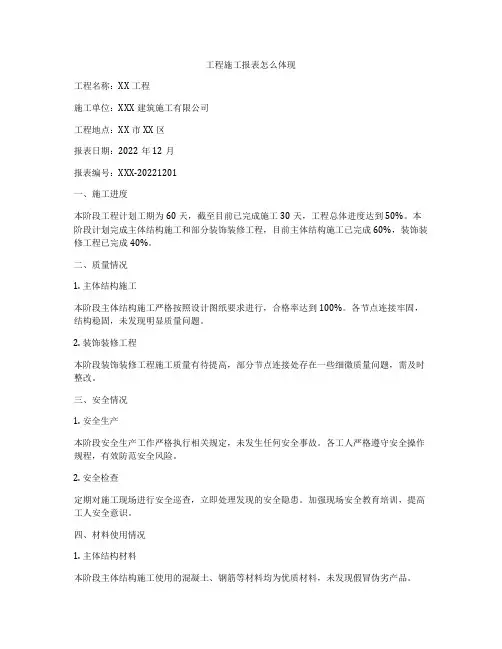

工程施工报表怎么体现

工程施工报表怎么体现

工程施工报表怎么体现工程名称:XX工程施工单位:XXX建筑施工有限公司工程地点:XX市XX区报表日期:2022年12月报表编号:XXX-20221201一、施工进度本阶段工程计划工期为60天,截至目前已完成施工30天,工程总体进度达到50%。

本阶段计划完成主体结构施工和部分装饰装修工程,目前主体结构施工已完成60%,装饰装修工程已完成40%。

二、质量情况1. 主体结构施工本阶段主体结构施工严格按照设计图纸要求进行,合格率达到100%。

各节点连接牢固,结构稳固,未发现明显质量问题。

2. 装饰装修工程本阶段装饰装修工程施工质量有待提高,部分节点连接处存在一些细微质量问题,需及时整改。

三、安全情况1. 安全生产本阶段安全生产工作严格执行相关规定,未发生任何安全事故。

各工人严格遵守安全操作规程,有效防范安全风险。

2. 安全检查定期对施工现场进行安全巡查,立即处理发现的安全隐患。

加强现场安全教育培训,提高工人安全意识。

四、材料使用情况1. 主体结构材料本阶段主体结构施工使用的混凝土、钢筋等材料均为优质材料,未发现假冒伪劣产品。

2. 装饰装修材料本阶段装饰装修所用材料质量有待提高,存在一定的次品率,需及时调整供货渠道。

五、人员配置本阶段施工人员配置合理,工人技术水平较高,工作积极主动,有效提高工程施工效率。

六、机械设备使用情况1. 工程机械本阶段使用的吊车、挖掘机等大型机械设备运行正常,保养及时,未发生故障。

2. 施工设备本阶段使用的脚手架、电动工具等施工设备运行正常,保养维护及时,确保施工顺利进行。

七、其他情况本阶段施工期间遇到了恶劣天气影响施工进度,但通过加班加点和合理安排工程进度未受到过大影响。

以上是本阶段施工工作的总结报告,希望各位领导对工程施工工作的进展和质量情况予以关注和指导,以便更好地推进工程建设。

感谢各位的支持与配合!参考范文仅供参考,具体工程施工报表内容应根据实际情况进行详细填写,确保报表全面准确。

工程施工进度报量表

工程施工进度报量表

一、工程概况项目名称:XX工程项目项目地点:XX市XX区XX路XX号建设单位:XX房地产开发有限公司施工单位:XX建筑有限公司监理单位:XX工程监理有限公司合同工期:12个月开工日期:2022年1月1日竣工日期:2023年12月31日二、工程进度1. 施工进度概况截止到本月,XX工程项目已累计完成投资额XX万元,占合同总额的XX%。

以下是各分部分项工程的进度情况:(1)土建工程:已完成主体结构施工,进入装饰装修阶段。

(2)安装工程:已完成给排水、强弱电、通风空调等系统的安装,进入调试阶段。

(3)室外工程:已完成道路、绿化、给排水、供电等室外管网施工。

2. 本月施工进度(1)土建工程:本月完成装饰装修工程量XX万元,占计划进度的XX%。

(2)安装工程:本月完成调试工作,完成安装工程量XX万元,占计划进度的XX%。

(3)室外工程:本月完成室外管网施工,完成工程量XX万元,占计划进度的XX%。

三、存在问题及解决方案1. 存在问题(1)装饰装修材料采购进度滞后,影响施工进度。

(2)部分安装工程存在质量问题,需返工整改。

(3)室外管网施工过程中,部分路段交通拥堵,影响施工进度。

2. 解决方案(1)加强材料采购管理,确保材料按时进场。

(2)对存在质量问题的安装工程进行返工整改,确保工程质量。

(3)优化施工方案,合理安排施工时间,确保交通畅通。

四、下一步工作计划1. 土建工程:完成装饰装修工程,确保工程质量。

2. 安装工程:完成调试工作,确保系统正常运行。

3. 室外工程:完成室外管网施工,确保道路畅通。

4. 加强施工现场管理,确保安全生产。

5. 积极与相关部门沟通协调,确保项目顺利进行。

五、备注1. 本报表数据仅供参考,实际进度以现场施工为准。

2. 如有特殊情况,请及时上报,以便及时调整施工计划。

填报单位:XX建筑有限公司填报人:XXX填报日期:2022年X月X日。

公路工程施工旬报表

公路工程施工旬报表

公路工程施工旬报表概述公路工程施工是交通建设中至关重要的环节,及时准确地记录施工过程和进度对于工程管理具有重要意义。

本报表记录了某公路工程施工的旬度情况,包括施工内容、完成情况、进度计划等内容,旨在为工程管理人员提供参考依据。

施工内容本旬主要施工内容包括路基土石方开挖、路面砼浇筑、排水管道安装等工作。

具体分解如下: - 路基土石方开挖:本旬计划开挖路基土方5000立方米,实际完成4500立方米,完成进度90%。

- 路面砼浇筑:计划浇筑路面砼1000平方米,实际完成950平方米,完成进度95%。

- 排水管道安装:计划完成排水管道安装500米,实际完成480米,完成进度96%。

完成情况本旬施工工作整体进展顺利,各项工程均在计划进度之内完成,施工质量得到了有效控制和保障。

工程现场未发生安全事故和质量事故,施工人员遵守相关规程和标准操作,保证了工程的顺利进行。

进度计划根据当前施工情况和进度,下一旬的施工计划安排如下: - 路基土石方开挖:计划完成开挖土方5500立方米。

- 路面砼浇筑:计划完成浇筑路面砼1050平方米。

- 排水管道安装:计划完成排水管道安装520米。

后续工作下一旬施工将继续按照计划进行,同时需加强现场监管和质量控制,确保施工质量和进度目标的实现。

此外,还需要与相关部门和单位保持密切沟通,协调解决施工中的问题和风险,确保工程顺利进行。

结语本旬施工旬报表为公路工程管理提供了一份详实的记录和反馈,有助于管理人员及时了解工程进展情况、发现问题和风险,制定有效的应对措施。

希望通过全体施工人员的共同努力,保质保量地完成公路工程建设任务,为交通运输事业的发展贡献力量。

感谢各位的辛勤付出和配合!以上是本旬施工的报表汇总,请相关管理人员进行查阅和分析,如有疑问或意见,请及时反馈。

建设工程施工进度报表

建设工程施工进度报表

建设工程施工进度报表(2016年3月~2016年4月)工程名称:贵德县纵四路开发项目B、C标段建设项目(贵德县纵四路西02、03地块)建设单位:青海正德房地产开发有限责任公司施工单位:中机环建集团有限公司青海分公司年月日青B.0.11工程款支付申请表工程名称:贵德县纵四路开发项目B、C标段建设项目(纵四路西02、03地块)编号:2016-本表一式二份,由承包单位填写,经建设单位审批后,建设、承包单位各存一份A5—2(2016年3月至2016年4月)月完成工程量报审表工程名称:贵德县纵四路开发项目B、C标段建设项目(纵四路西02、03地块)编号:本表一式二份,由承包单位填写,经建设单位审批后。

建设、承包单位各存一份A5—3(2016年4)月支付汇总表工程名称:贵德县纵四路开发项目B、C标段建设项目(纵四路西02、03地块)编号:本表一式二份,由承包单位填写,经建设单位审批后。

建设、承包单位各存一份建设工程施工进度报表(2014年 4 月~2015年12月)工程名称:贵德县纵四路开发项目B、C标段建设项目(贵德县纵四路西02、03地块)建设单位:青海正德房地产开发有限责任公司施工单位:中机环建集团有限公司青海分公司年月日青B.0.11工程款支付申请表工程名称:贵德县纵四路开发项目B、C标段建设项目(纵四路西02、03地块)编号:本表一式三份,由承包单位填写,经监理审批后,建设、承包、监理单位各存一份A5—2(2014年4月至2015年12月)月完成工程量报审表工程名称:贵德县纵四路开发项目B、C标段标段建设项目(纵四路西02、03地块)编号:本表一式三份,由承包单位填写,经监理审批后。

建设、承包、监理单位各存一份A5—3(2015年12)月支付汇总表工程名称:贵德县纵四路开发项目B、C标段建设项目(纵四路西02、03地块)编号:11。

建筑工程_施工月报(3篇)

建筑工程_施工月报(3篇)

第1篇一、项目概况项目名称:XX大厦项目地点:XX市XX区建设单位:XX房地产开发有限公司施工单位:XX建筑工程有限公司项目负责人:张三项目工期:36个月本月完成进度:完成总工程量的30%二、本月施工情况1. 土建工程本月土建工程主要包括基础施工、主体结构施工、装饰装修施工等。

(1)基础施工:已完成基础垫层、基础底板、基础梁、基础墙等施工,基础工程量已完成70%。

(2)主体结构施工:已完成主体结构柱、梁、板的施工,主体结构工程量已完成60%。

(3)装饰装修施工:已完成地面、墙面、顶面的抹灰、刮腻子等施工,装饰装修工程量已完成20%。

2. 安装工程本月安装工程主要包括给排水、电气、暖通、消防等施工。

(1)给排水工程:已完成给水管道、排水管道的敷设,给排水工程量已完成60%。

(2)电气工程:已完成强电、弱电的敷设,电气工程量已完成50%。

(3)暖通工程:已完成通风管道、散热器的安装,暖通工程量已完成40%。

(4)消防工程:已完成消防管道、消防设施的安装,消防工程量已完成30%。

3. 绿化景观工程本月绿化景观工程主要包括绿化种植、景观小品等施工。

(1)绿化种植:已完成绿化植物的种植,绿化种植工程量已完成70%。

(2)景观小品:已完成景观小品的安装,景观小品工程量已完成50%。

三、本月质量管理1. 施工过程中,严格按照施工图纸、规范、标准进行施工,确保工程质量。

2. 加强对原材料、半成品、成品的检验,确保材料质量。

3. 加强施工现场的安全管理,严格执行安全生产责任制,确保施工安全。

4. 对施工过程中发现的质量问题,及时整改,确保工程质量。

四、本月进度计划1. 下月土建工程计划完成主体结构施工、装饰装修施工等。

2. 下月安装工程计划完成给排水、电气、暖通、消防等施工。

3. 下月绿化景观工程计划完成绿化种植、景观小品等施工。

五、本月存在问题及解决方案1. 存在问题:部分施工人员对施工规范、标准掌握不够熟练,导致施工质量不高。

施工单位工程月报工程量(3篇)

施工单位工程月报工程量(3篇)

第1篇一、项目概况本项目位于XX市XX区,占地面积XX平方米,总建筑面积XX平方米。

工程总投资XX亿元,建设周期为XX年。

本项目由XX施工单位负责施工,主要施工内容包括:土建工程、安装工程、装饰装修工程等。

二、本月完成工程量1. 土建工程(1)基础工程:本月完成基础混凝土浇筑XX立方米,钢筋绑扎XX吨,模板支设XX平方米。

(2)主体结构工程:本月完成主体结构混凝土浇筑XX立方米,钢筋绑扎XX吨,模板支设XX平方米。

2. 安装工程(1)给排水工程:本月完成给排水管道安装XX米,排水井及检查井安装XX座,给水管道安装XX米。

(2)电气工程:本月完成低压配电箱安装XX台,电缆敷设XX米,照明灯具安装XX套。

(3)通风空调工程:本月完成通风管道安装XX米,空调机组安装XX台,风口安装XX个。

3. 装饰装修工程(1)墙面工程:本月完成墙面抹灰XX平方米,腻子刮涂XX平方米。

(2)地面工程:本月完成地面找平XX平方米,地砖铺设XX平方米。

(3)门窗工程:本月完成门窗安装XX樘,玻璃安装XX平方米。

(4)天花工程:本月完成天花吊顶XX平方米。

三、本月施工进度1. 土建工程:本月完成基础及主体结构施工,进度达到总工程量的XX%。

2. 安装工程:本月完成给排水、电气、通风空调等安装工程,进度达到总工程量的XX%。

3. 装饰装修工程:本月完成墙面、地面、门窗等装饰装修工程,进度达到总工程量的XX%。

四、存在问题及解决措施1. 存在问题:本月施工过程中,部分施工人员对施工图纸理解不够深入,导致施工质量不符合要求。

解决措施:加强施工人员培训,提高施工人员对施工图纸的理解能力,确保施工质量。

2. 存在问题:施工现场材料堆放混乱,影响施工进度。

解决措施:加强施工现场管理,合理规划材料堆放区域,提高施工效率。

五、下月工作计划1. 土建工程:继续进行主体结构施工,确保按计划完成主体结构封顶。

2. 安装工程:继续进行给排水、电气、通风空调等安装工程,确保按计划完成安装工程。
