论混凝土成型质量差的若干因素及管控措施摘要:当前,随着我国城市化的快速发展,住宅建筑业有了快速发展的机遇,但同时也面临着挑战。

随着人们对美好生活需求的不断增长,人们对住宅建设项目的质量提出了更高的要求。

混凝土构件在建筑施工工程中起着承重作用,因此它影响着建筑施工工程的结构稳定性,直接影响着房屋的质量和使用寿命。

如果混凝土成型质量得不到保证,将对建筑施工工程的质量产生很大影响,甚至无法保证现场施工人员的人身安全。

一旦发生事故,将造成不可估量的损失。

质量为本,在混凝土被广泛应用的今天,加强混凝土成型质量控制和缺陷处理是重中之重。

关键词:混凝土成型;质量差。

因素;措施;分析1混凝土成型的常见质量缺陷及原因1.1混凝土成型质量通病通过对大量房屋建筑工程的调查,将混凝土构件的质量缺陷大致分为三类。

一是混凝土构件尺寸存在偏差。

二是混凝土构件存在蜂窝麻面漏筋、孔洞及墙体腐根等现象,三是混凝土裂缝问题。

1.2混凝土缺陷的原因1.2.1模板和工具因素建筑工程用模板都有固定的使用寿命和周期。

如果模板超出周期,则需要更换或维护它们。

否则,强制使用变形模板会导致混凝土成型尺寸从源头上产生偏差,导致混凝土构件表面平整度和垂直度、阴阳角的平方偏差。

混凝土浇筑过程中,工具丢失或不符合施工要求。

如平板混凝土浇筑未使用平板振捣器,墙柱混凝土振捣未使用相应长度的振捣器,导致局部漏振。

1.2.2人为因素人为因素是最重要原因。

如在搭设模板时没有控制好构件尺寸、在浇筑混凝土时剧烈振动引起加固不牢固的模板变形等原因造成混凝土构件尺寸偏差。

再如混凝土浇筑时,一次性下料太多,振捣不够或漏振,加上模板接缝未事先密封,造成泥浆流失,混凝土表面出现蜂窝。

又如,浇筑混凝土前模板未清理干净,未充分刷脱模剂,导致混凝土与模板粘结在一起,当模板拆除时破坏混凝土构件表层。

钢筋绑扎时出现跳绑和漏扎、混凝土垫块严重跑位,造成钢筋与模板直接接触,出现露筋现象。

模板前后未沿模板外缘采取防渗措施,模板下口未找平,导致混凝土浆流失,造成构件根部出现问题。

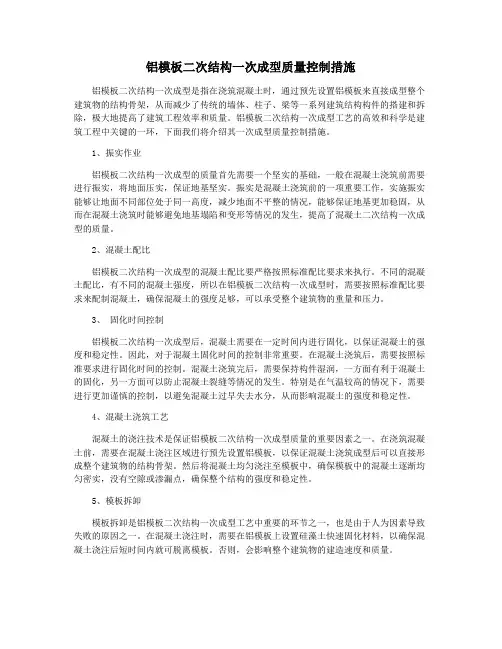

铝模板二次结构一次成型质量控制措施

铝模板二次结构一次成型质量控制措施

铝模板二次结构一次成型质量控制措施铝模板二次结构一次成型是指在浇筑混凝土时,通过预先设置铝模板来直接成型整个建筑物的结构骨架,从而减少了传统的墙体、柱子、梁等一系列建筑结构构件的搭建和拆除,极大地提高了建筑工程效率和质量。

铝模板二次结构一次成型工艺的高效和科学是建筑工程中关键的一环,下面我们将介绍其一次成型质量控制措施。

1、振实作业铝模板二次结构一次成型的质量首先需要一个坚实的基础,一般在混凝土浇筑前需要进行振实,将地面压实,保证地基坚实。

振实是混凝土浇筑前的一项重要工作,实施振实能够让地面不同部位处于同一高度,减少地面不平整的情况,能够保证地基更加稳固,从而在混凝土浇筑时能够避免地基塌陷和变形等情况的发生,提高了混凝土二次结构一次成型的质量。

2、混凝土配比铝模板二次结构一次成型的混凝土配比要严格按照标准配比要求来执行。

不同的混凝土配比,有不同的混凝土强度,所以在铝模板二次结构一次成型时,需要按照标准配比要求来配制混凝土,确保混凝土的强度足够,可以承受整个建筑物的重量和压力。

3、固化时间控制铝模板二次结构一次成型后,混凝土需要在一定时间内进行固化,以保证混凝土的强度和稳定性。

因此,对于混凝土固化时间的控制非常重要。

在混凝土浇筑后,需要按照标准要求进行固化时间的控制。

混凝土浇筑完后,需要保持构件湿润,一方面有利于混凝土的固化,另一方面可以防止混凝土裂缝等情况的发生。

特别是在气温较高的情况下,需要进行更加谨慎的控制,以避免混凝土过早失去水分,从而影响混凝土的强度和稳定性。

4、混凝土浇筑工艺混凝土的浇注技术是保证铝模板二次结构一次成型质量的重要因素之一。

在浇筑混凝土前,需要在混凝土浇注区域进行预先设置铝模板,以保证混凝土浇筑成型后可以直接形成整个建筑物的结构骨架。

然后将混凝土均匀浇注至模板中,确保模板中的混凝土逐渐均匀密实,没有空隙或渗漏点,确保整个结构的强度和稳定性。

5、模板拆卸模板拆卸是铝模板二次结构一次成型工艺中重要的环节之一,也是由于人为因素导致失败的原因之一。

QC提高方柱、圆柱成型质量

QC提高方柱、圆柱成型质量
浙江影视后期制作中心一期项目部
提高方柱、圆柱的混凝土成型质量
—浙江影视中心QC小组 2013年3月5日
中建三局建设工程股份有限公司

一、工程概况 二、QC课题小组概况 三、选题理由 四、现状调查 五、设定目标 六、分析原因

七、要因确定
八、制定对策 九、对策实施 十、效果检查 十一、标准化 十二、回顾展望
91.7%
83.3% 71.1% 43
96.7% 100% 80% 60%
1 为A类因素
40% 7 20% 2 0
5
3
0 排序 类别
1
模板施工质 量差
2
混凝土浇 捣质量不 佳
3
后期养护不 到位
4
混凝土原材 质量不理想
5
钢筋安装偏 位
影响混凝土柱施工质量问题排列图 中建三局建设工程股份有限公司
五.设定目标
(1)目标确定 解决超高混凝土柱成形质量差的问题,达到一次性验收合格率不 低于97%,同时尽可能降低成本、增加周转次数、提高使用效率。 (2)可行性分析 技术上可行:小组有一批有丰富实践经验的管理人员指导施工,在结合现 场的实际情况下,制作了详细的施工方案,并通过发挥集体攻关精神,能 够圆满地解决这个问题。 经济上可行:本施工方法不但减少了施工成本的投入,而且更方便施工, 减小了返工风险经费。
中建三局建设工程股份有限公司(沪)
其次在垂直度控制方面,由于现场圆柱多在结构边缘, 不宜采用缆风绳形式进行垂直度调整,故在施工时在柱四 面采用钢管斜撑与上部柱箍相扣接的方法进行加固。 经过2次改进后的模板加固方式可有效提高圆柱的成型效果,且在一定程度上
可以增加模板的周转使用次数,其现场图片如下:
经质量检查员现场检查验证,每个柱子的加固都能达到标准要求,合格率100%。

质量通病防治指引(二次结构)

质量通病防治指引(二次结构)
措施:及时安排人员进行排查整改,按要求设置灰饼或进行冲筋。
问题34、石膏砂浆抹灰墙面,局部存在气泡、孔洞现象。
措施:及时进行检查,分析气泡形成原因,防止后期出现同类问 题。
问题35、室内门洞口抹灰面收口不到位,存在明显接茬痕迹。现 场线盒、烟道止回阀收边质量差,影响后期观感。
措施:及时安排人员修复处理,收口线条应顺直、美观。
问题19、个别喷浆墙面无有效毛刺。
措施:喷浆应均匀并形成有效毛刺,对毛刺感不足部位及时进行 补喷,避免后期存在空鼓开裂现象
问题20、个别墙面甩浆前螺杆未进行清理。 措施:甩浆前应对墙面螺杆清理到位,避免存在工序倒置现象。
问题21、个别墙面挂网不牢。墙面挂网存在松动现象
措施:重新进行固定,后期应保证固定钉数量符合要求,挂网应 做到绷紧钉牢,减少后期抹灰层开裂现象发生。
措施:后期砌筑时应保证预留洞口精度且应使用机械开槽,避免 存在开裂隐患。
问题16、部分电箱预留洞口过大,且随意用小砖进行填塞。 措施:后期应保证预留洞口精度,避免存在预留过大现象。
问题17、抹灰完成后存在线管裸露现象。 措施:及时对裸露线管进行隐蔽处理。
问题18、剪力墙存在后开槽现象。 措施:剪力墙管线应进行预留预埋,避免存在后开槽现象。
问题25、墙面挂网前基层不平整部位未进行找平处理,且钢丝网 挂设存在松动现象,后期存பைடு நூலகம்空鼓、开裂隐患。
措施:加强对工人的技术交底,针对不同基体存在高低差部位应 先进行找平,网片挂设时应压平固定牢固,减少后期空鼓现象。
问题26、墙面喷浆前螺杆洞未进行封堵。
措施:墙面喷浆前应按要求对螺杆洞进行封堵,避免后期存在空 鼓、开裂现象。
问题22、不同基体交接部位存在漏挂网现象,墙面过梁部位挂网 未到边。

探究如何提高二次结构构造柱成型的质量

探究如何提高二次结构构造柱成型的质量

探究如何提高二次结构构造柱成型的质量[摘要]:提高二次结构构造柱成型质量[关键词]:构造柱成型质量表面出现蜂窝麻面柱脚涨模变形1.工程概况南桥新城04单元02-04区域地块商品房项目工程位于上海市奉贤区南桥镇,总建筑面积18680㎡,本工程共23栋住宅,结构类型为框剪结构,由江苏省苏中建设集团股份有限公司总承包施工。

本工程二次结构施工体量大,结构复杂,构造柱按照规范要求设置较多,在这种现状下,项目部希望提出切实有效的方法,提高二次结构构造柱成型质量。

2.研究背景二次结构构造柱能够提升建筑物的稳定性,承担抗击剪力、抗震等重要作用,其成型质量至关重要。

而且由于本工程有50%楼栋要求达到区、市优质结构标准,且不少于三栋创“白玉兰”奖,而二次结构施工质量在优质结构评比中占较大比重,所以必须保证其完成质量。

可是从目前对我公司近期完成三个项目的二次结构构造柱成型质量进行调查、了解,共调查了300组构造柱,其中有47组存在质量问题,一次成型合格率为84%。

而南桥新城项目要求更高,二次结构构造柱成型质量又是其中一个重点,因此这个合格率有待提高。

3.现状调查对本工程已经完成的9#,16#,20#楼构造柱进行了全面细致的检查,进行了综合评定及数据记录。

在此期间共进行了220处现状检查,共发现不合格部位45处,构造柱合格率仅为79.5%,对于质量问题分析得出构造柱质量问题排列图,见图1。

分析得出“表面出现蜂窝麻面”和“柱脚涨模变形”两个问题的累计频率达到了60%,因此解决这两个问题是提高二次结构构造柱成型质量的关键所在,合格率至少能达到92%。

构造柱质量问题排列图图14、原因分析针对“表面出现蜂窝麻面”和“柱脚涨模变形”这两项主要问题项目部召开了专题质量讨论会,利用头脑风暴法集思广益进行构造柱质量问题的原因分析,共找出了9个末端因素,并据此制订了要因确认计划表,对其进行了逐步逐项的调查及论证分析,见表1。

对表1说分析的9种末端因素进行研究探讨,分析各个因素是否为重要因素。

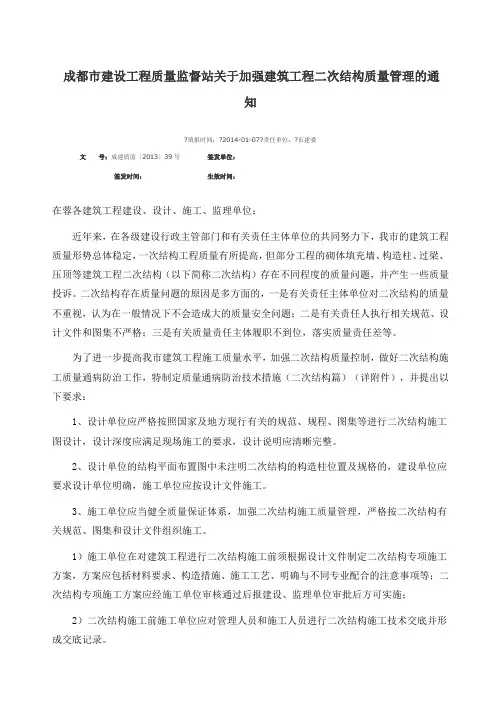

成建质监〔〕号成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知

成建质监〔〕号成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知

成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知?填报时间:?2014-01-07?责任单位:?市建委文号:成建质监〔2013〕39号签发单位:签发时间:生效时间:在蓉各建筑工程建设、设计、施工、监理单位:近年来,在各级建设行政主管部门和有关责任主体单位的共同努力下,我市的建筑工程质量形势总体稳定,一次结构工程质量有所提高,但部分工程的砌体填充墙、构造柱、过梁、压顶等建筑工程二次结构(以下简称二次结构)存在不同程度的质量问题,并产生一些质量投诉。

二次结构存在质量问题的原因是多方面的,一是有关责任主体单位对二次结构的质量不重视,认为在一般情况下不会造成大的质量安全问题;二是有关责任人执行相关规范、设计文件和图集不严格;三是有关质量责任主体履职不到位,落实质量责任差等。

为了进一步提高我市建筑工程施工质量水平,加强二次结构质量控制,做好二次结构施工质量通病防治工作,特制定质量通病防治技术措施(二次结构篇)(详附件),并提出以下要求:1、设计单位应严格按照国家及地方现行有关的规范、规程、图集等进行二次结构施工图设计,设计深度应满足现场施工的要求,设计说明应清晰完整。

2、设计单位的结构平面布置图中未注明二次结构的构造柱位置及规格的,建设单位应要求设计单位明确,施工单位应按设计文件施工。

3、施工单位应当健全质量保证体系,加强二次结构施工质量管理,严格按二次结构有关规范、图集和设计文件组织施工。

1)施工单位在对建筑工程进行二次结构施工前须根据设计文件制定二次结构专项施工方案,方案应包括材料要求、构造措施、施工工艺、明确与不同专业配合的注意事项等;二次结构专项施工方案应经施工单位审核通过后报建设、监理单位审批后方可实施;2)二次结构施工前施工单位应对管理人员和施工人员进行二次结构施工技术交底并形成交底记录。

3)施工单位应建立健全二次结构所用建筑材料、建筑构配件进场验收制度。

对进入施工现场的建筑材料、建筑构配件应经施工单位自检合格,并经监理工程师签字认可。

二次结构砌筑质量通病及预防整改措施

二次结构砌筑质量通病及预防整改措施

二次结构砌筑质量通病及预防整改措施一、干砖上墙措施:砌筑前必须按照规范要求湿润砌块,禁止干砖上墙。

适宜的浇水可以提高砖与砂浆之间的粘接力,提高砌体抗剪强度,也可以使砂浆强度保持正常增长,提高砌体的抗压强度,同时便于施工操作有利于保证砂浆的饱满度二、构造柱的马牙槎应先退后进三、灰缝大小不均匀,不饱满,存在瞎缝、假缝、透明缝等。

措施:要严格砌筑砂浆和易性,适宜的和易性有利于灰缝饱满。

砌筑时禁止塞缝,塞缝易造成瞎缝、透明缝,水平缝厚度采用皮数杆控制。

四、植筋深度不够,植筋胶不饱满。

预防措施:植筋打孔完毕后,将植筋孔内杂物清理干净报项目部验收,验收通过后方可植筋。

植筋时必须先将植筋胶塞入孔内再插钢筋,不得将钢筋裹上植筋胶后再植入孔内。

五、圈梁和构造柱出现蜂窝、麻面现象。

构造柱顶混凝土封堵不严,个别用砖头、砂浆封堵。

预防措施:支模是模板表面要清理干净,刷好脱模剂。

浇筑混凝土时用振捣棒振捣到位,必须等到混凝土强度达到拆模要求时再拆模,不可提前拆模。

处理措施:将要浮浆和石子凿除,用清水清洗干净,再用高一个标号的砼修补,面积小的话可以用高标号的砂浆修补。

六、构造柱钢筋搭接长度不够、成型感官差、箍筋加密区没有加密、箍筋绑扎漏扣等。

七、砂浆强度不稳定、砂浆和易性差预防措施:1)砂浆配合比的确定,应结合现场的材质情况进行试配,在满足砂浆和易性的条件下,控制砂浆强度。

2)建立施工计量工具检验、维修、保管制度,设专人计量,以确保计量的准确性。

3)施工中不得采用随意增加石灰膏、微沫剂等的掺量来改善砂浆的和易性。

4)砂浆搅拌采用两次投料法,先加入部分砂子、水和全部塑化材料,将塑化材料打开,在投入其余的砂子和全部水泥,直到拌和均匀为止。

5)现场的塑化材料应存放在灰池中妥善保管,防止爆晒,风干结硬,并应经常浇水保持湿润。

6)不宜选用标号过高的水泥和过细的砂子拌制砂浆,严格执行施工配合比,保证搅拌时间。

7)砂浆应随拌随用,一般情况下,可控制在3~4h内用完,气温较高时,可控制在2~3h内用完,杜绝隔日砂浆不经处理而继续使用。

成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知

成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知

成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知文章属性•【制定机关】成都市建设工程质量监督站•【公布日期】2013.12.18•【字号】成建质监[2013]39号•【施行日期】2014.01.01•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文成都市建设工程质量监督站关于加强建筑工程二次结构质量管理的通知(成建质监〔2013〕39号)在蓉各建筑工程建设、设计、施工、监理单位:近年来,在各级建设行政主管部门和有关责任主体单位的共同努力下,我市的建筑工程质量形势总体稳定,一次结构工程质量有所提高,但部分工程的砌体填充墙、构造柱、过梁、压顶等建筑工程二次结构(以下简称二次结构)存在不同程度的质量问题,并产生一些质量投诉。

二次结构存在质量问题的原因是多方面的,一是有关责任主体单位对二次结构的质量不重视,认为在一般情况下不会造成大的质量安全问题;二是有关责任人执行相关规范、设计文件和图集不严格;三是有关质量责任主体履职不到位,落实质量责任差等。

为了进一步提高我市建筑工程施工质量水平,加强二次结构质量控制,做好二次结构施工质量通病防治工作,特制定质量通病防治技术措施(二次结构篇)(详附件),并提出以下要求:1、设计单位应严格按照国家及地方现行有关的规范、规程、图集等进行二次结构施工图设计,设计深度应满足现场施工的要求,设计说明应清晰完整。

2、设计单位的结构平面布置图中未注明二次结构的构造柱位置及规格的,建设单位应要求设计单位明确,施工单位应按设计文件施工。

3、施工单位应当健全质量保证体系,加强二次结构施工质量管理,严格按二次结构有关规范、图集和设计文件组织施工。

1)施工单位在对建筑工程进行二次结构施工前须根据设计文件制定二次结构专项施工方案,方案应包括材料要求、构造措施、施工工艺、明确与不同专业配合的注意事项等;二次结构专项施工方案应经施工单位审核通过后报建设、监理单位审批后方可实施;2)二次结构施工前施工单位应对管理人员和施工人员进行二次结构施工技术交底并形成交底记录。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。



梅花扳手使用不灵活 梅花扳手磨损严重
扣件松动,导致模板跑模 扣件破损,转动不灵活
混 凝 土


螺栓抗拉强度不足 对拉螺栓间距偏大 模板移位、变形 砼浇筑振捣方法不合适 模板强度、刚度不足 模板支撑间距过大 施工时没有按水平线施工 楼层水平控制线不全 操作空间受限制,光线暗淡 工期紧,时间急
平 整 度
六、原因分析
QC小组针对排列图中得出的主要问题于 2014年4月下旬进行了多次讨论,并 到施工现场进行调研,广泛收集现场工人、班组长、质检员、单位各级工程技 术专家的意见,集思广益,互相启发、相互补充得出因果分析图。
中国建筑第四工程局有限公司

缺乏施工经验
教育培训机制跟不上 一线操作工人流动性大 事前准备不充分 质量意识差,责任心不强 质量奖惩制度落实不到位 检查验收不到位 三检制度实施不彻底 施工器具配备不齐全 周转材料不充裕, 选用不方便 螺母滑丝,导致模板跑模 螺母质量不符合要求

日期:2014年4月25日
图4 混凝土表面蜂窝麻面质量问题因果分析图
中国建筑第四工程局有限公司
七、要因确认
我们QC小组成员根据现场调查分析、实测实量,对以上末端因素进行了 要因确认,绘制要因确认表。 要因确认表
序号 末端因素 一线工人流动性 大 三检制度实施不 彻底 确认方法 确认情况 近年,因私人老板的大量出现,工人流动性大,但我 公司已及时采取相关措施,已有效控制工人流失 忽视二次结构质量,模板未经过验收即进行混凝土浇 筑,浇筑后未及时进行检查。导致质量问题发生 工人上班前,班组长总是事前策划周密,准备充分, 电工、修理工现场值班,出现电气、机械问题及时解 决 现场有专职材料员、保管员、设备管理员负责材料和 机具供应,施工需要的各种机具器具基本齐全。 个别扣件出现裂纹,未能及时更换或修理,施工过程 野蛮操作,胡乱敲打,导致扣件破坏,其余扣件满足 规范质量要求。 材料员工作疏忽,保管员验收不认真,部分螺母厚度 过薄,不能满足使用要求;经过现场工人要求该部分 螺母已退回。 负责人
37
25 23 27 30 29 40 48 46
工程师
技术员 技术员 助理工程师 助理工程师 助理工程师 技术员 技术员 技术员
技术负责
资料员、统计员 质量员 施工员 安全员 钢筋班长 木工班长 泥工班长 泥工
技术攻关
资料整理 活动实施 活动实施 活动实施 活动实施 活动实施 活动实施 活动实施
李方林 李 亮
引气剂在泵送混凝土中使用,增加泵送混凝土 的流动性,但二次结构混凝土不使用泵送,因 此也没有引气剂。 部分水泥被加入助磨剂,其中一些助磨剂具有 引气性,但二次结构截面普遍偏小,气体容易 排出。 脱模剂良莠不齐,粘度差异较大,粘度大时混 凝土结构面层气泡很难排出,本工程已选择质 量好的脱模剂。 混凝土搅拌过程中,材料计量控制不准,未严 格按照配合比进行计量。 模板接缝偏大,存在漏浆现象,接缝不平,表 面平整度差。 二次结构构造柱下料口留置方式不合理,下料 不方便 2011年西安夏季温度与往年相比较低,不影响 二次结构施工。 阴雨天气含水率高,能够改变物料含水率,但 影响不大
提高二次结构混凝土成型质量
中建四局第一建筑工程有限公司 马鞍山老报馆•时代广场项目QC小组
中建四局第一建筑工程有限公司
目录
• 一、工程简介 • 二、小组概况 • 三、选题理由 • 四、现场调查 • 五、确定目标及可行 性分析 • • • • 九、对策实施 十 、效果检查 十一、巩固措施 十二、总结与今后打算
中国建筑第四工程局有限公司
QC小组成员情况
序号 1 2 姓名 黄志福 张爱萍 性别 男 男 年龄 37 53 职称 一级建造师 工程师 职务 项目经理 项目生产经理
表2
组内分工 全面负责 技术实施
3
4 5 6 7 8 9 10 11
黄爱国
俞利春 陈 超 董家能 詹先军 徐 汤 威 政

男 男 男 男 男 男 男 男
15
模板材质有影响
分析讨论
黄爱国

16
混凝土引气剂质 量欠佳 水泥助磨剂选择 不合理 脱模剂品种选择 不正确
分析讨论
董家能

17
调查分析
董家能

18
现场验证
董家能

19
20 21
材料计量不准确
模板接缝处理不 到位 下料口留置不当 春夏季节昼夜温 差大 阴雨天气含水率 高
调查分析
现场验证 现场验证

制图人:俞利春

日期:2014年4月25日
图3 混凝土表面平整度质量问题因果分析图
中国建筑第四工程局有限公司

缺乏施工经验 教育培训机制跟不上 一线操作工人流动性大

振动棒功率达不到 或转动不灵活 事前准备不充分

混凝土引气剂质量欠佳
水泥助磨剂选择不合理
质量意识差,责任心不强
质量奖惩制度落实不到位 检查验收不到位 三检制度实施不彻底
吕宗涛

8 9
现场验证 现场验证
吕宗涛 王峰
是 是
10
现场验证
李亮

11 12 13
现场验证 讨论分析 现场验证
黄爱国 徐涛 黄爱国
否 否 否
14
现场验证
李亮

制表人:陈昭宇
制表日期:2011年3月16日
中国建筑第四工程局有限公司
不同模板材质,混凝土与模板有不同的粘力, 对气泡跑出有影响,但二次结构模板小,可忽 略影响该影响。
二、小组概况
中国建筑第四工程局有限公司
项目部在以往的工程施工中,通过积极开展全面质量管理活动,取得了 良好的质量效果,为进一步在工程中激发广大员工的积极性和创造性,为建 设优质工程提供保证献计献策,项目部于2013年12月在公司注册登记成立本 QC小组。
QC小组概况
小组名称 课题名称 小组类型 小组成立时间 现场型 2013-12-30
二次结构混凝土成型质量问题统计分析表
表4 序号 1 2 3 偏差项目 混凝土表面平整度 蜂窝、麻面 漏 浆 频数(点) 45 30 15 累计频数 45 75 90 频率(%) 45% 30% 15% 累计频率(%) 45% 75% 90%
4


10
100
100
10%
100%
100件 1)工人工资实行货币制,多劳多得,单纯追求数量,忽视质量,此为不利因素。 2)近年来施工任务大,劳动力紧张,新增工人多,为不利因素。 2、有利条件 1)职工施工任务单的规范化实施,强化了质量验收,责任落实到人。 2)本工程主体结构质量已得到较好控制,二次结构的工艺原理与主体结构施工有相 同之处,有经验可鉴。 3) 本QC小组已开展过多次QC小组活动,小组成员在采用科学的质量控制方法上有较 为丰富的经验,且取得过显著成果。 4)公司质量创优奖励制度,提高了项目成员的质量创优意识,在资金、技术力量及 外部协调上获得到大力支持。 通过以上分析, QC小组认为目标一定能实现。
脱模剂品种选择不正确
粘稠、和易性较差 混凝土配比控制不准


模板材质有影响
材料计量不准
混凝土分层离析 混凝土搅拌方法不正确 混凝土欠振、漏振 砼浇筑振捣方法不合适 春秋季节昼夜温差大
土 表 面 蜂 窝 麻

模板接缝处漏浆 模板接缝处理不到位
混凝土料填充不饱满 阴雨天气空气含水率高 下料口留置不当

制图人:俞利春
• 六、原因分析
• 七、要因确认 • 八、制定对策
中建四局第一建筑工程有限公司
一、工程简介
1、工程概况 马鞍山老报馆〃时代广场工程位于马鞍山雨山区,为整平场地, 场地西侧为田路(西侧与雨山区城管局隔路相邻)、南侧为雨山路, 场地北侧为已建住宅楼,场地东侧为居然之间施工场地,由马鞍山老 报馆嘉城置业有限公司投资兴建,上海尧舜建筑设计有限公司设计总 建筑面积为76452.13平方米,包括1#、2#、3#楼、商业裙楼和地下室 组成。其中所有1~3层为商业楼,1#楼4~26层为办公楼,2#、3#楼4 ~15层为住宅楼,结构形式:商业为框架结构,办公楼为框剪结构, 住宅为剪力墙结构,基础为独立基础、桩基础和筏板基础。 2、课题介绍 现代高层建筑,框架、剪力墙结构,二次结构工程量大,并且二 次结构质量控制好坏直接影响到整个工程的质量评定。在工程实践中 ,二次结构混凝土的质量往往得不到保证,胀模、漏浆、蜂窝麻面等 质量问题反复出现。我公司在马鞍山老报馆〃时代广场项目2#、3#楼 结构施工过程中,二次结构的混凝土成型质量即未能得到有效控制, 从而影响了整个工程结构的质量评定,为此项目部QC小组决定开展QC 小组活动,决心攻克此质量问题,确保剩余部分二次结构质量。
蜂窝、麻面
漏浆
其他 日期:2014年3月28日
图1
制图人:俞利春
二次结构砼成型质量问题排列图
通过分析,从排列图中可以看出问题的症结,混凝土表面平整 度及蜂窝、麻面两项质量问题只要努力解决,那么二次结构混凝 土成型质量合格率就能到(500-100+75)/500X100% = 95% > 90.5%≈ 91% 。
中国建筑第四工程局有限公司
五、确定目标值及可行性分析
(一)目标值 二次结构混凝土成型质量方正美观,杜绝胀模、严重孔洞现象 ,混凝土表面平整度及蜂窝、麻面两项实测合格率达到91%。
图2
95 90 85 80 75 70
现状值
制图人:俞利春
91
80
目标值
制表日期:2014年3月28日
中国建筑第四工程局有限公司
表5
结论
1
讨论分析
黄志福

2
相关文档
最新文档
