电气竖井防火封堵推荐做法
电气竖井防火封堵详解

电气竖井防火封堵详解
建筑电气安装工程中,防火封堵是一项很重要工作,务必要按照要求进行施工,由于其是工程施工质量验收及消防专项验收必须检验的一个重要项目,作为从业人员务必要掌握防火封堵的细部及细节处理。
下面将以实际施工方案进行详细介绍:
1、图纸审核及工程细部尺寸确定阶段:
根据电气竖井内的桥架或母线规格及尺寸确定留洞位置,一般要求楼板留洞口尺寸宽度及厚度面均大于桥架或母线10cm,洞口距墙面大于等于10cm;桥架或母线外侧设置的防水台距桥架边约2-3cm,具体见下图:
2、防火封堵具体细部做法:
1)防水台浇筑:清理浮灰后,选用细石砼对洞口周边进行浇筑;浇筑必须密实牢固,洞口边整齐方正,防水台设置高度8-10cm,宽度为5-8cm。
2、下防火钢板的制作安装:根据实际情况选用1.5-3mm厚钢板进行加工,形状见图示。
砼防水台浇筑后,将防火钢板固定于楼板下部。
3、防火堵料的放置:用防火泥将电缆周边缝隙封堵严密,电缆外侧大的空间地方用防火包重叠放置慢,根据需要将空间内全部置满。
4、桥架盖板安装后,周边的缝隙及时用防火泥塞密实即可。
要求平整、美观。
相关施工见图片:
6、防火材料:
1)防火泥2)防火包:。
竖井桥架内防火封堵构造做法

竖井桥架内防火封堵构造做法
竖井桥架内防火封堵构造是指在安装竖井桥架时,对桥梁内的电线电缆进行防火封堵的施工做法。
具体做法如下:
1. 准备材料:防火封堵材料、封堵工具、防火密封胶等。
2. 清洁处理:首先,对竖井桥架内的电线电缆进行清洁处理,确保表面无灰尘、油污等杂物。
3. 封堵口尺寸测量:测量电线电缆穿过竖井桥架的口径和长度,以确定封堵材料的尺寸和数量。
4. 切割封堵材料:根据尺寸测量结果,使用封堵工具将防火封堵材料切割成相应的形状和尺寸。
5. 安装封堵材料:将切割好的防火封堵材料插入竖井桥架内,覆盖住电线电缆穿过的口径,并且封堵材料要与竖井桥架接触紧密,确保封堵效果。
6. 密封处理:使用防火密封胶或其他密封材料对封堵口进行密封处理,确保封堵部位不会发生漏气、漏水等问题。
7. 检查和测试:完成封堵后,对竖井桥架内的电线电缆进行检查和测试,确保封堵效果良好。
以上是竖井桥架内防火封堵构造做法的基本步骤,具体施工时
还应根据实际情况和防火要求进行相关措施和调整。
此外,施工过程中要注意安全操作,确保施工人员的人身安全。
竖井套管封堵做法

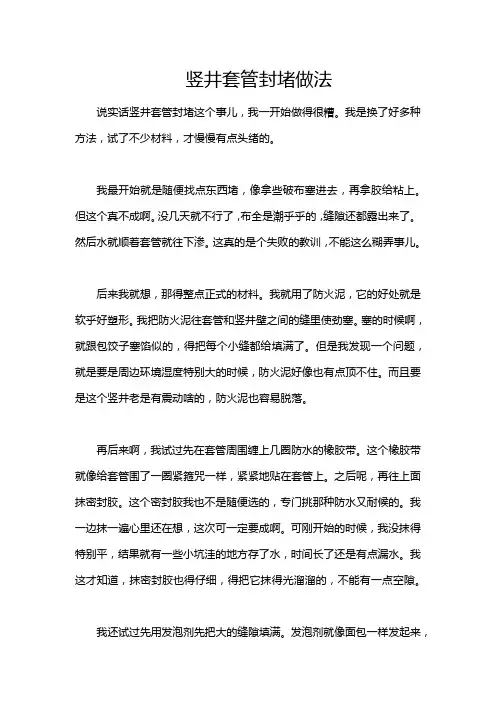

竖井套管封堵做法说实话竖井套管封堵这个事儿,我一开始做得很糟。
我是换了好多种方法,试了不少材料,才慢慢有点头绪的。
我最开始就是随便找点东西堵,像拿些破布塞进去,再拿胶给粘上。
但这个真不成啊。
没几天就不行了,布全是潮乎乎的,缝隙还都露出来了。
然后水就顺着套管就往下渗。
这真的是个失败的教训,不能这么糊弄事儿。
后来我就想,那得整点正式的材料。
我就用了防火泥,它的好处就是软乎好塑形。
我把防火泥往套管和竖井壁之间的缝里使劲塞。
塞的时候啊,就跟包饺子塞馅似的,得把每个小缝都给填满了。
但是我发现一个问题,就是要是周边环境湿度特别大的时候,防火泥好像也有点顶不住。
而且要是这个竖井老是有震动啥的,防火泥也容易脱落。
再后来啊,我试过先在套管周围缠上几圈防水的橡胶带。
这个橡胶带就像给套管围了一圈紧箍咒一样,紧紧地贴在套管上。
之后呢,再往上面抹密封胶。
这个密封胶我也不是随便选的,专门挑那种防水又耐候的。
我一边抹一遍心里还在想,这次可一定要成啊。
可刚开始的时候,我没抹得特别平,结果就有一些小坑洼的地方存了水,时间长了还是有点漏水。
我这才知道,抹密封胶也得仔细,得把它抹得光溜溜的,不能有一点空隙。
我还试过先用发泡剂先把大的缝隙填满。
发泡剂就像面包一样发起来,很快就把那些空的地方给占满了。
但是发泡剂干了之后很脆,要是不小心碰到,就容易碎掉。
所以我又得在发泡剂上面再铺一层密封胶,就像给它穿了一层保护衣一样。
不过这个做法也得小心,发泡剂不能打得太多,多了往外冒,还得清理,特别麻烦。
到现在啊,我觉得最靠谱的办法呢,就是先把套管周围清理得特别干净,要是有锈啊,土啊之类的肯定不成。
然后缠上橡胶带,接着用防火泥填缝填大部分,最后再在防火泥的外层抹上一层厚厚的密封胶。
而且抹密封胶这个活,最好是一次完成,中间别断,慢慢地从一边往另一边抹,就像画师画画似的,均匀流畅。
还有哦,在封堵的时候,一定要注意套管里如果有线路或者管道是通着的,别把线路或者管道给糊上了,不然还得返工,那就太麻烦了。
电气竖井防火封堵的设计与施工要点

0 前言随着城市化的高速发展,高层建筑、超高层建筑越来越多地出现在城市中。
电气竖井布线是高层建筑最为典型的配电线路布设方式,其对于井道划分的要求以及防火封堵的要求越来越严格。
1 电气竖井防火封堵规范化的意义2019年全国火灾数据显示,2019年全国接报火灾23.3万起,已查明的火灾中有52%是电气原因引起的。
尽管重点场所火灾防控效果显著,但是高层建筑火灾仍然频繁地发生。
根据有关部门公布的数据,我国每年在建建筑面积约130多亿m2,高层建筑已经达到了62万栋,由此可见,高层电气火灾防控压力及难度很大,提前预测和防范风险的意义十分重大。
1.1 电气火灾的常见成因及主要特点电气火灾主要发生于非正常情况下的电能转换为热能的过程中,热能使温度持续上升,引燃可燃物;或者是在电气操作过程中产生电火花、电弧等发生引燃。
常见事故原因有线路短路、过载、接头接触不良、雷电瞬时高压击穿以及静电放电等。
电气火灾高发的区域性及季节性明显,多发于冬季,且城市高于农村。
电气线路起火是主要成因,然后是在电气设备、用电设备末端。
电气故障造成的短路、过热及接触不良的问题也较为突出。
1.2 电气竖井的火灾危险及防火封堵的意义竖向垂直供电是高层建筑供电的典型特征,电气竖井作为竖向线路通道,在建筑内逐层设置,布设了供全电气竖井防火封堵的设计与施工要点姚 伟1 山琳洁2(1.武汉市消防救援支队,湖北 武汉 430010;2.中国市政工程中南设计研究总院有限公司,湖北 武汉 430010)摘 要:电气竖井布线作为高层建筑最为典型的配电线路布设方式,其防火封堵规范化的意义重大。
该文通过解读现行国家规范对电气竖井防火封堵的要求,不仅列出了电气竖井线路贯穿楼板和穿越隔墙的常见做法,还总结了相应设计与施工环节的要点,以期在工程全周期严格执行电气竖井防火封堵的要求,达到良好的防火工程效果,为建筑的电气火灾防控提供基础。
关键词:电气竖井;防火封堵;火灾防控中图分类号: TU 767 文献标志码:A接入的二次负荷超过其原设计的额定二次负荷时,互感器工作时铁芯励磁曲线超出了原设计的范围之内,其准确度等级将无法满足要求,铁芯有可能会出现过饱和状态。
竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵施工工法(2)

竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵施工工法竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵施工工法一、前言在建筑领域中,防火安全一直是十分重要的一个方面。
为了保护建筑物在火灾发生时的人身安全和财产安全,各种防火工法和材料应运而生。
本文将介绍一种比较先进的洞口防火封堵工法——竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵施工工法。
二、工法特点竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵施工工法具有以下几个特点:1. 高效:施工快速,能够在短时间内完成洞口的防火封堵工作。
2. 耐用:采用耐高温材料制成,能够承受较高温度和压力。
3. 灵活性强:施工过程中可以根据实际需要进行调整,适应不同形状和尺寸的洞口。
4. 防水性:涂层板和防火密封胶具有优良的防水性能,保证洞口在水灾等情况下的防护效果。
三、适应范围该工法适用于各种类型的建筑物洞口的防火封堵,如楼梯洞口、电气井洞口等。
四、工艺原理竖井预留式洞口防火涂层板加弹性防火密封胶双层防火封堵工法的实施与实际工程有着密切联系。
该工法的基本原理是通过使用防火涂层板和弹性防火密封胶来对洞口进行双层防护,以阻止火势蔓延。
防火涂层板具有良好的耐火性能,能够在火灾发生时承受高温暴露。
防火密封胶能够填充洞口周围的缝隙,形成隔热层,从而进一步保护洞口免受火灾侵害。
五、施工工艺施工工法的各个施工阶段如下:1. 清理洞口:清除洞口周围的灰尘和杂物,确保施工基面清洁。
2. 安装防火涂层板:将预定尺寸的防火涂层板固定在洞口上,使用专用的固定件进行固定。
3. 处理接缝:使用弹性防火密封胶填充洞口周围的缝隙和接缝,确保完全密封。
4. 涂装涂层板表面:使用专用涂料对涂层板表面进行处理,提高洞口的耐火性能。
六、劳动组织施工过程中需要组织具备相关经验和技能的人员,并对他们进行必要的培训,确保施工工法的正确实施。
七、机具设备施工过程需要使用以下机具设备:1. 防火涂层板2. 弹性防火密封胶3. 固定件4. 涂料八、质量控制为了确保施工质量达到设计要求,需要采取以下质量控制措施:1. 严格按照设计要求和施工规范执行施工工艺。
竖井消防封堵整改方法

竖井消防封堵整改方法摘要:一、竖井消防封堵整改的必要性二、竖井消防封堵整改方法1.封堵材料选择2.封堵施工流程3.封堵注意事项三、封堵后的检查与维护四、总结正文:随着我国城市建设的快速发展,竖井式建筑日益增多,消防安全问题愈发重要。
竖井消防封堵作为保障建筑物消防安全的关键环节,必须引起广泛关注。
本文将介绍竖井消防封堵整改的方法,以提高建筑物的消防安全性。
一、竖井消防封堵整改的必要性竖井作为建筑物内部交通枢纽,连接不同楼层,火灾时易成为火势蔓延的通道。
因此,对竖井进行消防封堵整改是预防火灾扩散、保障人员生命财产安全的重要措施。
二、竖井消防封堵整改方法1.封堵材料选择封堵材料应具有防火、耐火、隔热、不易变形等特性。
常见的封堵材料有防火板、岩棉、玻璃棉等。
根据竖井的实际情况和防火要求,选择合适的封堵材料。
2.封堵施工流程(1)清理竖井内杂物,确保施工环境干净整洁。
(2)根据竖井尺寸,切割防火板或其他封堵材料。
(3)将封堵材料嵌入竖井缝隙,用螺栓固定,确保封堵严密。
(4)在封堵材料表面涂抹防火涂料,增加防火性能。
3.封堵注意事项(1)封堵前要充分了解竖井的构造和防火要求,制定合理的封堵方案。
(2)封堵材料要堆砌严密,避免有空隙,保证防火性能。
(3)施工过程中,严格遵守操作规程,确保施工质量。
三、封堵后的检查与维护封堵完成后,要定期进行检查和维护,确保封堵效果。
检查内容包括:封堵材料是否完整、防火涂料是否完好、封堵缝隙是否严密等。
发现问题要及时整改,确保竖井消防封堵的安全性能。
四、总结竖井消防封堵整改是保障建筑物消防安全的重要措施。
通过选择合适的封堵材料、严格按照施工流程进行封堵,并加强封堵后的检查与维护,可以有效提高竖井的防火性能。
电缆竖井防火封堵技术方案(一)

电缆竖井防火封堵技术方案(一)电缆竖井防火封堵技术方案资料概述电缆竖井防火封堵技术是一种有效的措施,用于预防或延缓电缆竖井火灾蔓延,保障建筑物及人员安全。
本方案旨在提供一种全面的解决方案,确保电缆竖井在发生火灾时能够起到阻隔火势的作用。
方案主要步骤1.评估电缆竖井结构及环境特点–对电缆竖井的尺寸、材质、使用环境等进行评估,了解其特点和存在的潜在风险。
–分析电缆竖井与周边区域的关系,以确定可能的火灾传播途径。
2.选择合适的封堵材料–根据电缆竖井的特点,选择具有良好防火性能的封堵材料。
–考虑材料的可靠性、耐高温性以及施工便捷性等因素。
3.制定封堵方案–根据电缆竖井的具体情况,制定封堵方案,明确封堵的具体位置和方式。
–确定封堵材料的厚度、层数,以及封堵工艺。
4.进行封堵施工–按照封堵方案进行施工,确保封堵材料完整且牢固。
–注意施工过程中的安全措施,确保施工人员的人身安全。
5.定期检查和维护–定期检查电缆竖井的封堵情况,及时修复和更换老化或损坏的封堵材料。
–对电缆竖井进行维护,确保封堵的有效性和长期稳定性。
注意事项•在封堵电缆竖井时,应严格按照相关法规和标准进行操作,确保符合安全规范。
•在封堵材料选择上,应选择经过专业测试认证的产品,并保持与制造商的密切合作。
•封堵施工过程中,要保证通风良好,并采取适当的防护措施,防止施工人员受到有害物质的侵害。
结论电缆竖井防火封堵技术是确保电缆竖井在发生火灾时能够有效起到隔离和阻止火势蔓延的重要手段。
通过评估、选择合适的封堵材料,并进行科学规范的施工,可以提升电缆竖井的防火性能,保障建筑及人员的安全。
定期检查和维护也是保持封堵有效的重要保障措施。
因此,我们强烈推荐使用电缆竖井防火封堵技术来确保您的工程的安全性与可靠性。
方案实施流程评估电缆竖井结构及环境特点1.确定电缆竖井的尺寸、材质、使用环境等关键参数。
2.分析电缆竖井与周边区域的关系,找出可能的火灾传播途径。
3.评估电缆竖井所面临的火灾风险和潜在危害。
强电井防火封堵做法

强电井防火封堵做法文章一:《给普通居民讲讲强电井防火封堵》朋友们,咱们今天来聊聊强电井防火封堵这个事儿。
您可能会问,啥是强电井防火封堵啊?其实啊,这就好比给强电井这个“房子”装上了一道防火的“门”。
比如说,有个小区的强电井因为没有做好防火封堵,结果发生了火灾,火势顺着电线呼呼地往上窜,可吓人了!那这防火封堵到底咋做呢?得把强电井里的孔洞都堵严实了,不能让火苗有缝可钻。
然后呢,要用防火材料,像那种耐高温、不容易燃烧的东西。
比如说防火泥,把它塞到缝里,就像堵家里窗户缝一样。
还有啊,电线穿过的地方也要特别注意,得用专门的防火套管套住,就像是给电线穿上了一层防火的“衣服”。
强电井防火封堵可重要了,关系着咱们的生命财产安全,大家可不能马虎!文章二:《强电井防火封堵:业主们需要知道的那些事儿》亲爱的业主朋友们,今天咱们来说说强电井防火封堵。
您想想,如果强电井着火了,那可不是闹着玩的。
就像隔壁小区,因为强电井没做好防火封堵,一场小火就变成了大火。
那怎么做才能避免这种情况呢?其实也不难。
比如说,先把强电井里的垃圾杂物清理干净,别让这些东西成为火灾的“燃料”。
再比如说,找专业的师傅用防火板把强电井的门封好,这样火就不容易跑出来。
我还听说有个小区,他们的物业特别负责,定期检查强电井的防火封堵情况,发现问题马上解决,所以他们小区从来没出过事儿。
咱们也得重视起来,让咱们的家更安全!文章三:《强电井防火封堵:为您的小区保驾护航》各位小区的住户们,咱们一起来了解一下强电井防火封堵。
您知道吗?强电井就像是小区的“血管”,里面的电线输送着电。
但要是防火封堵没做好,那就可能出大问题。
我给您举个例子,有个老旧小区,强电井老化,又没做防火封堵,结果一个短路就引发了火灾。
消防车来了都费了好大劲才扑灭。
所以啊,咱们小区得做好这方面的工作。
比如说,让物业安排人员把强电井里的线路整理整齐,该固定的固定好。
还有,在强电井的进出口,安装防火阀,就像一个站岗的“哨兵”,能阻止火势蔓延。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4、 耐火隔板采用矿棉半硬板(Ef-85 型耐火隔板 ) 或 6mm 及以上钢板。 5、 上下防火板夹层空间内可用岩棉或阻火包 填 塞,防火板间隙用防火泥封堵。 图 2 俯视图 6、 桥架孔洞边设置 1.5MM 厚钢板做方形套管, 套 管高度为高出地面 3CM, 或设置一圈 3CM 高 2CM 厚的素混凝土阻水圈。
图 13 防火泥封堵
图 14 防火泥刮平
部位
施 工 过 程 图 片 示 意
过 程 做 法 细 节 图 15 防火板加工 图 16 支模板浇砼
图 17 下防火板安装
图 18 下防火板收边
部位
施 工 过 程 图 片 示 意
过 程 做 法 细 节 图 19 上部收口细部效果(套管加防火泥) 图 20 电缆加防火板下收口
图 4 桥架顶板防火效果
部 位
竖 井 电 缆 桥 架 孔 洞 防 火 封 堵
做
图 5 电缆竖井无机堵料防火封堵
1 轻质膨胀型有机防火堵料(防火包) 2 柔 性 有机防火堵料(防火泥)3 防火涂料
法
示
例
图 7 桥架内部防火效果(1)
基本要求
7、 桥架内部也应用防火材料上下层隔离。电缆穿
套管过防火封堵层,套管端口用防火泥填塞。 桥架内部可设支架上布防火板或将下层防火板 加工成图(15)形状,内塞防火包如图(7) 。 8、 母线穿楼板防火封堵做法可参照桥架防火封 堵 工艺。 9、 桥架盖板要求穿楼板处应断开。
图 6 防火板材料的耐火等级应达到一级
图 8 桥架内部防火效果(2)
部 位
专 用 防 火 封 堵 材 料
1、防火包/阻火包性能指标: 外观 松散密度 耐水性 耐油性 抗压强度 抗 跌落性 耐火性能 包体完整无破损 0.6×103kg/m3 ≥3d R≥ 0.05Mpa 一级防火封堵材料耐火极限≥ 180min
做
法
示
例
图 9 阻火包
施工方法
1、阻或包:电缆竖井,用阻火网、防火隔板或铁板
做支垫,将防火包,阻火包平铺于垫上,垒成隔层, 电 缆隧道和电缆沟根据国内电缆隧道和电缆竖井 的 有关间距规定,在需要设置隔墙处,将防火包,阻 火 包垒成防火墙即可。 必要时可用角钢做成支架以 方便封堵。
2、防火泥性能指标
外观 密度 耐水性 耐油性 腐 耐火性能 蚀 塑性 , 固体 具有 ≦ g/m3 性 ≧3d, ≧3d, ≧ 一级防火 无溶胀 无溶胀 7d 封堵材料 耐火极限
图 1 电缆桥架穿楼板防火板封堵
1 耐火隔板 2 防火堵料(防火泥) 3 支架 4 矿 棉 或玻璃纤维 5 耐火板或钢板 6 防火涂料
的开孔部位;电缆穿隔墙、楼板的孔洞处;主 控制室或配电室与电缆夹层之间; 跨越防火分 区以及竖井跨越楼层的电线管两端管口处; 其 他需要设置的地方。
3、 电缆及绝缘电线穿钢管布线时,应在楼层间 预 埋钢管,布线后应在两端钢管管口空隙用 防火 堵料隔离。
2、防火泥: ( 1)将有机防火堵料取出揉成团状, 若气温过低, 可将堵料连同包装置于 40-70 摄氏 度 的温水中加热再进行操作。
2.0×103K
图 10 防火泥
(2)需封堵的孔洞,封堵前需要清扫干净。 (3)将堵料均匀地铺、嵌、填于孔洞缝隙中,对 于较大的孔洞, 可先用防火网作骨架, 以增加强度。
Hale Waihona Puke ……………………………………………5 施工过程图片细节(3
……………………………………………6
部 位
竖 井 电 缆 桥 架 孔 洞 防 火 封 堵
做
法
示
例
图 3 桥架外防火效果
基本要求
1、 本办法仅电缆桥架穿楼板的防火封堵做法推 荐。 2、 其他部位孔洞宜设置防火封堵有: 电缆由室外进入室内入口处; 电缆进出竖井的 出入口处;电缆引至电气柜、盘或控制屏、台
图 21 上部收口细部效果图(防火板加防火泥)
一定
柔韧 性
≧180min
3、 防火材料耐火等级为三级: 一级 ≥180min 180min>二级≥ 120min 120min>三级≥ 90min
部位
施 工 过 程 图 片 示 意
过 程 做 图 11 孔洞边收齐
法
图 12 大孔洞用楼板同标号砼修补
基本要求
1、 桥架吊线安装、固定牢固。桥架前后左右预留 10-15mm 空隙,余采用与楼板同耐火强度的砼 补 洞 2、 测量孔洞尺寸,按孔洞尺寸准备角钢和防火板, 四周至少多出 25mm。 3、 在楼板下方用膨胀螺栓固定防火板。 4、 在防火板上填塞防火包或速固型无机防火堵料。 5、 在楼板和防火堵料上面再安装一块防火板。 6、 在电缆与防火板缝隙内填塞防火堵料(防火泥) 7、 采用速固型防火堵料时,可取消上侧的防火板。 8、 桥架内下层防火板上填塞阻火包,与楼板齐, 中 间填塞防火堵料,上层防火板与电缆间的缝 隙用 防火泥密封。
电气竖井桥架穿楼板 防火封堵做法推荐
中建七局第三建筑有限公司技术质量部 二○一一年十二月
