第1篇一、工程概况1. 工程名称:XX项目基坑支护工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:占地面积约10000平方米,基坑深度约5米4. 工程类型:住宅、商业综合体5. 施工单位:XX建筑工程有限公司二、施工组织设计1. 施工队伍- 施工项目经理:张三,具有丰富施工经验,担任过类似工程的项目经理。

- 技术负责人:李四,高级工程师,负责技术指导和施工方案的编制。

- 施工班组:包括土方开挖、支护施工、混凝土浇筑、钢筋绑扎等专业的施工队伍。

2. 施工进度计划- 施工准备阶段:1周- 土方开挖阶段:2周- 支护结构施工阶段:3周- 混凝土浇筑阶段:2周- 验收阶段:1周- 总工期:9周3. 施工资源配置- 主要材料:钢筋、水泥、砂石、模板、锚杆等。

- 主要设备:挖掘机、装载机、混凝土搅拌站、泵车、钢筋切割机、焊接机等。

三、施工方案1. 施工流程- 施工准备- 土方开挖- 支护结构施工- 混凝土浇筑- 验收2. 施工准备- 施工现场平整,清除障碍物。

- 设置排水沟,确保基坑内积水及时排出。

- 做好施工材料的进场和堆放。

- 制定安全防护措施,包括人员、设备、材料等。

3. 土方开挖- 开挖顺序:先外后内,先深后浅。

- 开挖方法:采用挖掘机进行开挖,人工配合清底。

- 开挖过程中,注意边坡稳定性,防止坍塌。

4. 支护结构施工- 支护结构类型:采用锚杆喷射混凝土支护。

- 锚杆施工:- 锚杆长度:根据设计要求确定。

- 锚杆直径:根据设计要求确定。

- 锚杆间距:根据设计要求确定。

- 锚杆锚固深度:根据设计要求确定。

- 喷射混凝土:- 混凝土强度:C20。

- 喷射厚度:根据设计要求确定。

- 喷射顺序:先顶板后侧墙。

5. 混凝土浇筑- 模板制作:采用钢模板,保证模板的刚度和稳定性。

- 钢筋绑扎:按照设计要求进行钢筋绑扎,确保钢筋位置准确。

- 混凝土浇筑:采用泵车浇筑,分层浇筑,每层厚度不超过30cm。

地下室深基坑开挖支护施工方案(喷锚支护)

地下室深基坑开挖支护施工方案(喷锚支护)

目录第一章工程概况及周围环境条件 (3)第二章场内工程地质条件 (4)第三章编制依据 (5)第四章基坑围护设计概况 (6)第五章基坑工程要紧特点及难点 (7)第六章施工部署 (8)第七章施工方案和技术方法 (14)第一节土锚杆施工 (14)第二节支撑梁、围梁施工及拆除 (18)第三节换撑方法 (21)第四节土方开挖方案 (22)第五节基坑排水方法 (26)第六节工程桩与支护管桩爱惜方法 (27)第七节素混凝土坡面施工 (28)第八章施工现场文明施工保证方法及平安保证方法 (28)第九章基坑监测方案 (30)第十章基坑支护应急方法 (33)第十一章施工质量保证方法 (35)第十二章施工进度保证方法 (36)(1)附图1 施工现场总平面布置图(2)附图2 基坑支护平面布置图、基坑监测平面布置图(3)附图3 A区支撑平面布置图(4)附图4 A区支护桩平面布置图(5)附图5 A区围梁、支撑详图、节点大样图及支撑结构剖面图(6)附图6 A区支护桩与围梁连接详图、立柱详图及止水钢板示用意(7)附图7 B区支护桩平面布置图(8)附图8 B区支护结构平面图(9)附图9 B区围梁、支撑详图、节点大样图及支撑结构剖面图(10)附图10 C区支护桩平面布置图(11)附图11 C区支护结构平面图(12)附图12 C区围梁、支撑详图、节点大样图及支护结构剖面图(13)附图13 D区支护桩平面布置图(14)附图14 D区第一道支护结构平面布置图(15)附图15 D区第一道支护结构平面布置图(16)附图16 D区支护结构剖面图(17)附图17 施工段划分平面布置图、基底标高图(18)附图18 挖土顺序及出土方向图(19)附图19 土方开挖剖面图(20)附图20 游泳池深坑围护平面(21)附表施工进度打算表、地基土物理力学指标设计参数表、地质剖面图地下室基坑工程专项施工方案第一章工程概况及周围环境条件一、工程概况工程名称:xxx市xxx国际A组团地下车库基坑支护工程建设单位:xxxxxx房地产开发设计单位:xxx墨臣建筑设计事务所基坑围护设计单位:xxx市机电工业研究设计院监理单位:xxx市斯正建设监理施工单位:xxx建设集团xxx国际位于xxx市城区南区。

地下室基坑支护施工方案

地下室基坑支护施工方案

地下室基坑支护施工方案1. 引言地下室基坑作为建筑施工中常见的一种工程形式,承载着楼上建筑物的重量和各种荷载,因此其施工过程需要具备一定的安全性和稳定性。

基坑支护施工方案是指在地下室基坑开挖过程中采取的一系列技术措施,旨在保障基坑的结构安全、防止土体塌方及地面沉降。

本文将介绍一种常见的地下室基坑支护施工方案。

2. 施工方案概述该地下室基坑支护施工方案由以下几个步骤组成:2.1 基坑围护结构设计首先,根据地下室基坑的深度和周边环境条件,需要进行基坑围护结构的设计。

常见的基坑围护结构有深挖槽、桩墙和悬挑墙等。

在设计过程中需要考虑地下室的稳定性和承载能力,同时要根据工程实际情况选择合适的基坑围护结构。

2.2 基坑开挖在进行基坑开挖前,需要进行详细的现场勘察和土质分析,确定土体的性质和力学参数。

开挖过程中要采取合理的开挖方法,如机械挖掘、爆破等,并根据土体的稳定性进行支护措施。

2.3 基坑支护在基坑开挖过程中,为了保证土体的稳定性和基坑的安全性,需要进行基坑支护工作。

常见的基坑支护方法有预应力锚杆支护、钢板桩支护和土钉墙支护等。

具体的支护方法选择要根据土层性质、施工条件和经济性等因素来确定。

2.4 地基处理在基坑开挖完成后,为了进一步提高地下室基坑的稳定性,可能需要进行地基处理工作。

常见的地基处理方法有回填和加固等。

回填可以采用合适的填土材料对基坑周围进行回填,加固可以采用灌注桩、钢筋混凝土板桩等方法对地基进行加固。

2.5 安全监测在整个基坑支护施工过程中,需要进行必要的安全监测工作,包括土体位移监测、地下水位监测等。

通过安全监测可以及时发现问题并采取相应的措施,确保施工过程的安全性和稳定性。

3. 施工方案实施在进行地下室基坑支护施工时,需要对施工方案进行详细的实施计划和现场施工操作。

具体的实施计划包括施工顺序、工期计划、施工方法和材料选择等。

现场施工操作要按照实施计划进行,加强组织协调,确保施工质量和安全。

坑中坑围护方案

坑中坑围护方案

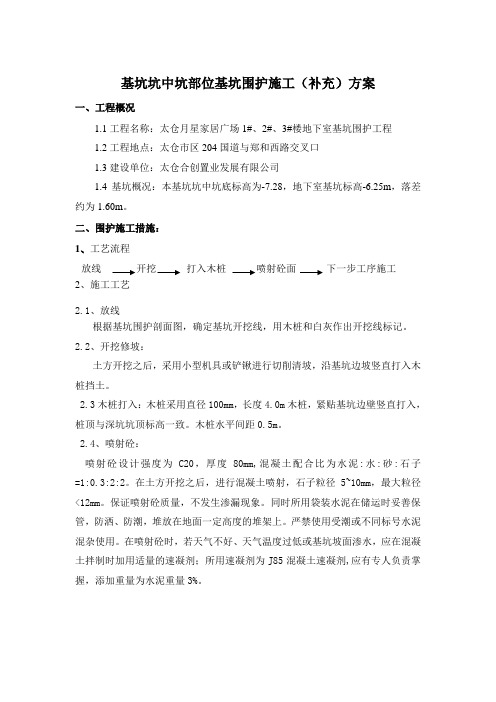

基坑坑中坑部位基坑围护施工(补充)方案
一、工程概况
1.1工程名称:太仓月星家居广场1#、2#、3#楼地下室基坑围护工程
1.2工程地点:太仓市区204国道与郑和西路交叉口
1.3建设单位:太仓合创置业发展有限公司
1.4基坑概况:本基坑坑中坑底标高为-7.28,地下室基坑标高-6.25m,落差约为1.60m。

二、围护施工措施:
1、工艺流程
放线开挖打入木桩喷射砼面下一步工序施工
2、施工工艺
2.1、放线
根据基坑围护剖面图,确定基坑开挖线,用木桩和白灰作出开挖线标记。

2.2、开挖修坡:
土方开挖之后,采用小型机具或铲锹进行切削清坡,沿基坑边坡竖直打入木桩挡土。

2.3木桩打入:木桩采用直径100mm,长度4.0m木桩,紧贴基坑边壁竖直打入,桩顶与深坑坑顶标高一致。

木桩水平间距0.5m。

2.4、喷射砼:
喷射砼设计强度为C20,厚度80mm,混凝土配合比为水泥:水:砂:石子=1:0.3:2:2。

在土方开挖之后,进行混凝土喷射,石子粒径5~10mm,最大粒径<12mm。

保证喷射砼质量,不发生渗漏现象。

同时所用袋装水泥在储运时妥善保管,防洒、防潮,堆放在地面一定高度的堆架上。

严禁使用受潮或不同标号水泥混杂使用。

在喷射砼时,若天气不好、天气温度过低或基坑坡面渗水,应在混凝土拌制时加用适量的速凝剂;所用速凝剂为J85混凝土速凝剂,应有专人负责掌握,添加重量为水泥重量3%。

3、基坑降水
若基坑出现开挖后,坑内有水无法施工时,则沿基坑外围四周全封闭布设轻型井点机组进行降水。

施工工艺及技术要求按原基坑降水施工方案施工。

地下室基坑围护方案

地下室基坑围护方案

地下室基坑围护方案地下室基坑围护方案是在城市建设和土地利用中常见的工程项目。

地下室基坑围护是指在地下室施工期间,为了保障周围建筑的安全和稳定,采取一系列的措施来围护基坑,防止地面坍塌和土体滑动,确保施工的安全进行。

本文将详细探讨地下室基坑围护方案的设计和实施。

地下室基坑围护方案的设计需要综合考虑多个因素,如地质条件、施工方法、周围建筑物的结构和基础情况等。

设计围护方案前,必须进行详细的地质勘察和土壤力学分析,以确定基坑的稳定性和施工条件。

然后,根据地质勘察结果,结合施工的要求和施工方法,选择适当的基坑围护措施。

常见的地下室基坑围护方案包括了支护结构和排水系统。

支护结构是保证基坑稳定的重要组成部分。

常见的支护结构包括钢支撑、混凝土拱架、土钉墙和锚杆墙等。

具体的支护结构的选择需根据地质条件、基坑的深度和其他工程要求来确定。

排水系统是在基坑施工期间排除地下水和雨水的重要手段,以保持基坑内部的干燥和稳定。

常见的排水系统包括水泵和排水管道等。

在地下室基坑围护方案的实施过程中,需要严格遵守相关的安全规范和操作规程。

在施工过程中,要对基坑的支护结构进行定期的检查和维护,确保其安全可靠。

同时,要注意合理使用材料和施工设备,确保围护工程的质量。

基坑围护方案的设计和实施必须严格按照国家的相关标准和规范进行。

在中国,施工地下室基坑的相关标准包括《建筑地基基础技术规范》、《地下工程砌体支护技术规范》等。

这些标准规定了基坑围护的设计和施工要求,对于确保基坑施工的安全和质量具有重要意义。

地下室基坑围护方案的设计和实施不仅仅是一项工程任务,更是一项涉及人民群众生命财产安全的重要工作。

在进行基坑施工前,必须进行充分的风险评估和安全演练,以避免发生意外事故。

同时,要加强对施工现场的监督和管理,保持施工过程的安全。

综上所述,地下室基坑围护方案的设计和实施对于建设安全的地下空间具有重要意义。

通过科学合理的设计和严格的施工管理,可以保障基坑施工的安全和质量,为城市发展和土地利用提供支持,并提升人们的生活质量。

基坑施工组织设计范本

基坑施工组织设计范本

基坑施工组织设计范本以下是一个基坑施工组织设计范本,包括施工组织设计的目标、施工方法、资源配置和安全措施等方面,仅供参考。

一、工程概况本工程为某市住宅楼项目,占地面积约为XX平方米,建筑面积约为XX平方米。

工程包括地下X层、地上X层,基坑深度为X米。

二、施工组织设计目标本工程的施工组织设计目标是在保证安全、质量的前提下,合理安排施工进度,降低工程成本,提高经济效益和社会效益。

三、施工方法1. 土方开挖:采用分层开挖方式,每层厚度为X米,开挖深度根据设计要求进行控制。

在开挖过程中,要及时设置支撑和做好排水工作。

2. 围护结构施工:根据设计图纸要求,采用适当的方式进行围护结构施工。

3. 基础工程:根据设计图纸要求,采用适当的方式进行基础工程施工。

4. 主体结构施工:根据设计图纸要求,采用适当的方式进行主体结构施工。

四、资源配置1. 人力:根据工程需要,合理配置管理人员、技术人员和施工人员。

2. 物力:根据工程需要,合理配置材料、机械设备等资源。

3. 资金:根据工程需要,合理安排资金计划,确保工程顺利进行。

五、安全措施1. 施工现场设置安全围栏、警示标识等安全设施,防止人员跌落、触电等事故发生。

2. 对施工人员进行安全教育培训,提高安全意识,遵守安全操作规程。

3. 定期对施工现场进行安全检查,及时发现和消除安全隐患。

4. 建立应急预案,配备必要的应急设备和人员,确保在发生事故时能够及时处理和救援。

六、环境保护措施1. 控制施工噪音、粉尘、废水的排放,减少对周边环境的影响。

2. 对施工材料进行分类管理,合理利用资源,减少浪费。

3. 建立环保管理制度,加强环保意识教育,提高环保意识。

围护施工方案(3篇)

第1篇一、项目背景随着我国城市化进程的加快,各类基础设施建设项目日益增多,围护施工作为基坑工程的重要组成部分,其质量和安全直接影响到整个工程的安全与稳定。

本方案针对某基坑工程,结合工程特点,制定一套科学、合理的围护施工方案,以确保工程顺利进行。

二、工程概况1. 工程名称:某基坑工程2. 工程地点:某市某区3. 工程规模:占地面积约5000平方米,基坑深度约6米4. 工程结构:地下两层,地上五层,框架结构5. 工程特点:场地周边环境复杂,地下管线较多,地质条件较差,基坑深度较大三、围护施工方案1. 施工准备(1)人员准备:成立围护施工项目组,明确各岗位职责,组织施工人员进行技术培训和安全教育。

(2)材料准备:根据设计要求,准备足够的钢筋、混凝土、土工布、排水管等材料。

(3)设备准备:准备挖掘机、吊车、搅拌站、泵车、切割机等机械设备。

2. 施工工艺(1)围护结构施工1)围护结构采用钢筋混凝土桩支护,桩径为800mm,桩长根据地质条件及设计要求确定。

2)桩基施工前,对桩位进行测量放线,确保桩位准确。

3)采用旋挖钻机进行钻孔施工,钻孔深度达到设计要求后,进行清孔。

4)钢筋笼制作:钢筋笼采用现场制作,确保钢筋笼尺寸、间距及保护层厚度符合设计要求。

5)混凝土浇筑:采用泵车进行混凝土浇筑,确保混凝土质量。

6)桩间连接:桩间连接采用型钢连接,确保连接牢固。

(2)降水施工1)根据地质条件及设计要求,选择合适的降水方法,如井点降水、深井降水等。

2)降水井施工:降水井采用钻机施工,井深根据降水深度及地质条件确定。

3)井点布置:井点布置应根据降水要求及地质条件进行,确保降水效果。

4)井点运行:井点运行期间,对井点进行监控,确保井点运行正常。

(3)土方开挖及支护1)土方开挖:采用挖掘机进行土方开挖,分层开挖,分层支护。

2)支护结构:支护结构采用喷射混凝土支护,厚度根据设计要求确定。

3)边坡监测:对边坡进行监测,确保边坡稳定。

地下室基坑支护施工方案

地下室基坑支护施工方案一、主要工作内容1、挖运土方2、井点降水3、喷锚围护二、工程特点1、开挖面大(周长约340m)、深(约6.30m),土方量31000m3左右。

2、基坑支护设计中2-2剖(靠复兴街南侧)涉及市政和管线(污水管、自来水管、煤气管、电缆沟等)较多;3-3剖(靠多层22#楼)较近,对22#楼管桩采取保护;4-4剖大放坡因西面与8#楼交接处理未定而待定。

3、地下车库出入口与地下室一起施工。

三、专项施工方案本工程地下室基坑开挖支护分三个专业班组协同作业(其中井点降水班组为杭州华润井点降水工程公司;喷锚围护班组为浙江浙峰岩土工程有限公司),并辅以一个泥工班组局部采用人工开挖管线处土方及落深地梁土方。

基坑大开挖采用挖掘机挖土,出土口设在施工现场大门口。

1、施工顺序13#楼东侧挖井点沟→冲一级井点管→北侧挖井点沟(局部有管线处用人工挖土)→冲一级井点管→22#楼挖土,工程桩保护好后开挖13#楼南侧井点沟→冲二级井点管→井点降水开始→开挖一级井点标高以上土方→喷锚支护。

然后重复以上施工顺序进行二级井点、三级井点的挖土,降水,喷锚作业,直至基坑底。

12#楼待12#楼与8#楼交接处理明确后开始,其基本的施工顺序为:12#楼西侧挖井点沟→冲一级井点管→北侧挖井点沟→冲一级井点管→14#楼挖土处理好后,开挖12#楼南侧井点沟→冲二级井点管→井点降水开始→开挖一级井点管以上土方→喷锚支护(西侧大放坡处喷防水素砼)。

然后重复以上顺序,直至基坑底。

2、施工组织方案(1)、挖土详《挖土方施工组织方案》(2)、井点降水详《井点降水施工组织方案》(3)、喷锚支护详《基坑支护施工组织方案》3、基坑支护施工的重点(1)、本基坑施工南、北两面碰到的问题多,靠复兴南街自现场大门至地下管线延伸段约20m范围布有市政各种管线(仅外露预知部分),未暴露不清楚的管线可能还存在,为避免机械挖土时对管道造成破坏,拟采用人工挖土(管线布设段),挖土后露出的管线与业主协商采用暂时截断或用支架支托的办法解决,若采用脚手架支托保护会比较困难并且不安全,会影响基坑的作业。

基坑支护工程施工组织方案

基坑支护工程施工组织方案一、项目概况1.1 项目名称:某某基坑支护工程1.2 项目地点:某某市某某区1.3 建设单位:某某建设集团1.4 设计单位:某某设计院1.5 勘察单位:某某勘察院二、工程概况2.1 基坑深度:30米2.2 基坑规模:10000平方米2.3 基坑地质:黏土、砂岩层2.4 周边环境:交通繁忙、市中心地段三、施工组织方案3.1 工程特点本工程由于基坑深度大、地质条件复杂、周边环境复杂等特点,需要在施工过程中高度重视安全、环保和效率。

3.2 施工目标(1)确保施工安全,严格按照相关法规、标准进行施工作业;(2)保护周边环境,减少施工对周边环境的影响;(3)提高施工效率,保证工程按时完工。

3.3 关键技术措施(1)基坑支护采用钢支撑和深基坑专用支撑系统,确保基坑的稳定和安全;(2)配备专业的地质勘察和监测团队,及时掌握地下水位、地表沉降等情况,保证基坑施工安全;(3)采用先进的施工设备和技术,提高施工效率和质量。

3.4 分部工程施工方案(1)基坑开挖:采用分段开挖、逐层支护的方式进行,确保基坑墙土体的稳定;(2)地下连续墙支护:采用钢支撑和混凝土浆壁结合支护方式;(3)基坑降水:采取井点降水和井外降水结合的方式,确保基坑内部地下水位稳定;(4)基坑回填:采用合适的填土材料进行回填,确保基坑周边地基的稳定。

3.5 环保措施(1)严格控制粉尘污染,采取喷洒、覆盖等措施;(2)合理利用水资源,严禁乱倒废水;(3)合理处理施工垃圾,减少对周边环境的影响。

3.6 安全措施(1)严格遵守施工安全规章制度,加强安全培训;(2)设立安全监测点,定期检查施工现场安全情况;(3)采用先进的防护设备和措施,确保施工人员的安全。

四、施工组织架构4.1 项目经理负责工程整体施工组织和管理,协调各部门之间的协作,确保工程顺利进行。

4.2 技术负责人负责工程技术方案设计、施工图纸审核和技术问题解决。

4.3 安全负责人负责工程安全管理工作,确保施工现场安全无事故。

深基坑围护施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,高层建筑、地铁、地下车库等基础设施的建设日益增多,深基坑工程在施工过程中面临着诸多技术挑战。

深基坑围护施工是深基坑工程的重要组成部分,其目的是确保基坑施工过程中的安全、稳定。

本方案针对深基坑围护施工,提出了一套详细的施工方案,旨在为工程提供有效的技术保障。

二、工程概况1. 项目名称:XX项目深基坑围护工程2. 工程地点:XX市XX区XX路XX号3. 基坑深度:8.5米4. 基坑面积:5000平方米5. 地质条件:根据地质勘察报告,基坑范围内主要为黏性土、砂土及少量卵石层。

三、施工方案1. 围护结构形式选择根据地质条件、基坑深度、周边环境等因素,本工程采用钢板桩围护结构,辅以内支撑体系。

2. 施工流程(1)场地平整与测量放线(2)钢板桩施工(3)支撑体系施工(4)土方开挖与支护(5)结构施工(6)拆除支撑体系(7)回填土及恢复场地四、施工工艺1. 场地平整与测量放线(1)对施工现场进行平整,清除地表杂物,确保施工场地满足施工要求。

(2)进行测量放线,确定基坑范围、围护结构轴线、支撑体系位置等。

2. 钢板桩施工(1)采用振动锤将钢板桩打入土层,确保桩身垂直、打入深度符合设计要求。

(2)相邻钢板桩的连接采用锁扣连接,确保连接牢固。

(3)对钢板桩进行接桩处理,确保接桩质量。

3. 支撑体系施工(1)根据设计要求,采用钢支撑或钢筋混凝土支撑体系。

(2)支撑体系安装前,对支撑材料进行检验,确保其质量符合要求。

(3)支撑体系安装时,注意调整支撑位置,确保其垂直、水平。

4. 土方开挖与支护(1)根据施工进度,分阶段进行土方开挖。

(2)开挖过程中,对边坡进行监测,确保边坡稳定。

(3)在开挖过程中,对围护结构进行加固,防止结构变形。

5. 结构施工(1)根据设计要求,进行地下室结构施工。

(2)结构施工过程中,注意保护围护结构和支撑体系。

6. 拆除支撑体系(1)在结构施工完成后,进行支撑体系拆除。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

地下室基坑围护施工组织设计
1 工程概况
乘务员公寓,位于车站西站台南侧,地下1层,地上7层,框架结构,二层东南角有连廊与三层办公楼相接,建筑面积5247m2。

公寓楼地下室基坑平面尺寸33.10m×21.70m。

基坑开挖深度:平板底为-4.15m,反梁底为-5.00m。

场地地面标高±0.000m。

楼的周围环境是,西面有一道砖围墙,距基坑边3m,东面多层住宅外墙距基坑边4m,北面相距2.30m 就是火车站西站台,且站台高出基坑边地面1.10m,南面场地宽阔。

施工期间,必须保证临近建筑物的安全,特别要保证北面铁路站台的安全、不影响铁路的正常运行。

场地地质状况,自上而下土层分布:①杂填土厚1.30m;②粉质粘土厚2.50m;③砂质粉土厚2.70m;④淤泥质粉质粘土厚1.50m;⑤淤泥质粘土厚7.00m。

地下水位在地面以下0.50m。

北面站台边3.50m左右宽的东西向地带,地下3m深处有块石等地下障碍物,东北角区域有一暗浜,浜底深3.40m。

2 基坑围护方案
(1)基坑围护的必要性。

基础位于③砂质粉土之上,地下水丰富,基土渗透系数大,按基坑挖掘深度及周边环境,不具备大开挖(结合井点降水)条件,必须采取相应的基坑围护措施。

(2)围护方案选择。

①钢板桩:打入时会发生震动,拔出过程中周边地面会发生开裂,本工程紧靠铁路站台,环境险要,不能采用钢板桩围护方案。

②钻孔灌注桩挡土加外侧深层水泥搅拌桩防水:因造价高,建设单位不同意采用。

③深层水泥搅拌桩墙:在基坑开挖深度达4.15~5.00m的情况下,按重力坝的设计及构造要求,基坑西、北两侧场地宽度不够,不能完全采用常规的深层水泥搅拌桩墙方案。

④深层水泥搅拌桩高低截面围护结构方案:在基坑边场地宽度不够的情况下,设想采用高低桩截面的深层水泥搅拌桩墙,高桩即为基坑外侧的挡土墙,低桩位于坑内基底以下,是近似于坑底加固的搅拌桩,施工时将高桩和低桩两者交接在一起,形成整体的高低截面挡土墙,能解决场地宽度不够的问题,征得设计方同意后采用此方案。

3 深层水泥搅拌桩高低截面围护结构设计
(1)桩墙截面尺寸:尽量利用场地有限的宽度,同时考虑钻机施工的可能性,确定高桩桩墙的宽度,西面定为2.20m,北面站台边定为2.00m,东面定为2.70m,南西场地宽阔,按常规桩墙宽定为2.70m。

西、北两面已定高桩的宽度肯定不能满足安全要求,东面因地下有暗浜,经计算2.70m的宽度也不能满足安全要求,必须加设低桩。

低桩长度即为高桩在坑底以下的入土深度,一般为基坑深度的0.8~1.2倍,本工程取5.00m;低桩桩墙宽度应满足高低桩墙整体的抗倾覆、抗滑移及整体稳定性要求,计算中将桩墙向坑内转动的原点定为低桩底部的内角点(图2中的A点)。

经计算,北面低桩宽度为2.50m,西面低桩宽度为1.50m,东西低桩宽度为1.00m。

(2)加强高桩悬臂部分的抗弯、抗剪能力:高桩与低桩的截面分界处,因桩墙截面削弱,特别是站台方向,。
