人行地道施工方案

1#、2#人行地道施工方案一、编制依据1、XX组团代家院子立交工程施工联系图2、《公路桥涵施工技术规范JTG/TF50-2011》3、《路桥施工计算手册》二、工程概况XX组团横四路西接国道212,东接嘉悦大桥西引道,是XX组团东西向交通性主干道,规划定位为城市主干道Ⅰ级;纵三路南起于嘉陵江边,由南向北穿越XX组团核心区域,向北可至施家梁镇,是XX组团重要的南北向服务性主(次)干道。

其中横四路以南定位为城市次干道Ⅰ级,以北定位为城市主干道Ⅰ级。

横四路与纵三路交叉设置的立交即为本次设计的代家院子立交。

全线有代家院子立交车行地道一座,人行地道两座。

代家院子立交1号人行地道位于桩号为K0+048.600~K0+115.400,地道全长66.8m,2号人行地道中心处桩号为K-1+891.800~K-1+944.200,地道全长52.4m,均位于直线上;人行地道截面为高5.3m、宽6.3m,墙厚0.6m,闭合框架上梗腋设60×30cm的倒角,侧墙处下梗腋设30×30cm的倒角,地道内净宽5m、净空高4.1m,路面单向纵坡0.5%、路面横坡1.0%,地道最不利净空高度不小于3.6m;顶板及侧墙外设置CW2夹布橡胶防水层,底板设置C10素混凝土垫层;地道分段设沉降缝,缝宽2cm。

三、施工准备1、测量放样。

2、各项材料报验,合格后进入施工现场。

3、挖掘机及施工机械设备已检修完毕,进入施工现场。

4、施工人员进场。

四、施工工艺流程测量放样-基坑开挖-基础找平-底板、墙身钢筋绑扎、管线预埋、砼浇筑-墙身、顶板钢筋绑扎、管线预埋、模板安装、砼浇筑-顶板防水处理-附属构造施工-砂浆找平粉刷-防火涂料-台背回填1、测量放样由测量人员准确定出拱涵中心及纵横轴线,在基槽外每侧设两个控制桩,进行基槽放样,开挖基槽。

2、基坑开挖1)、用机械开挖(土质边坡按1:0.5,石质边坡按1:0.3)放坡,基坑内要有足够的工作面,放样后在基坑开挖线上撒上石灰粉,经监理工程师检验同意后进行基坑开挖。

基坑开挖前在车行地道外基础边界线的延长线上垂直插上数根标杆,以便现场施工员在基坑开挖过程中随时指挥机手,并用水准仪控制基底标高,确保基坑开挖准确,基坑用挖掘机挖掘,标高控制在基础设计底标高1cm以内,进行人工或机械修整基坑底部,并检验基底承载力,本涵洞地基承载力要求不得小于300Kpa,如不能满足应按设计要求换填处理。

处理结果经监理工程师签认合格后,方可正常施工。

2)、地道基坑宜采用机械与人工相结合的方式开挖,开挖不允许爆破作业。

3、支架施工及模板安装(1)地道主框架采用搭设满堂钢管支架现浇方式浇筑砼,应结合设计沉降缝及实际的地质情况来合理安排框架的分段和浇筑顺序。

根据计算各部位的荷载地道的侧墙的模板拉杆的间距不宜大于60cm,小楞采用截面为10×6cm方木间距不宜大于30cm,大楞采用12#槽钢,面板采用厚2.5cm竹胶合板;顶板的支架立杆间距不宜大于60cm,横杆步距不宜大于120cm,小楞采用截面为10×6cm方木间距不宜大于30cm,大楞采用截面为15×10cm方木,面板采用厚2.5cm竹胶合板,立杆的上下两头各用丝托调节模板的标高及拆模板的间隙。

(2) 满堂钢管支架施工时加固支架确保稳定性,确保施工安全、施工人员的人身安全。

(3) 施工前应认真研究落实施工组织计划,按照设计文件允许的施工顺序进行施工。

砼内的预埋件、管道要及时安置预埋。

(4) 应高度重视地道的施工监管、施工观测和施工控制,按照有关要求做好各施工阶段的控制分析和调整。

(5) 沉降缝其安装的初始位置应根据有关图纸及求进行。

(6)模板板面之间应平整,接缝严密,不漏浆,保证结构物外露面的美观,线条流畅。

(7)钢模板与板之间利用玻璃胶嵌缝;支架搭设时严禁与模板支撑连接。

(8)依据设计图纸要求设置沉降缝,地基及结构尺寸变化处、填土高度变化处应增设沉降缝。

(9)支架在纵向和横向均应加强水平、斜向连接,增强整体稳定;支架在安装完成后,应对其平面位置、顶部高程、节点连接及纵、横向稳定性进行全面检查,符合要求后,方可进行下一工序。

(10)支架、模板安装完毕后应进行预压以消除支架变形,预压荷载应为支架需承受全部荷载的1.1倍,预压荷载的分布应模拟需承受的结构荷载及施工荷载,预压的先后顺序应按有关规范执行。

(11)模板必须是大块模板;模板要求尺寸准确,表面平整;同时采取必要措施,防止湿砼爆模,确保浇出的混凝土尺寸准确。

模板应涂刷正规的脱膜剂,表面光洁美观、无锈斑和异色痕迹。

(12)模板安装完毕须对其平面位置、标高、尺寸和稳固件进行全面检查,并报监理工程师检查合格后方可进入下一道工序施工。

支架、模板安装质量标准3、钢筋加工及绑扎(一) 材料要求及一般规定1)、钢筋原材:按现行国家标准的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。

应有供应单位或加工单位资格证书,钢筋出厂质量证明书、按规定作力学性能复试和见证敢样试验。

当加工过程中发生脆断等特殊情况,还需作化学成分检验。

钢筋应无老锈及油污。

2)、成型钢筋:必须符合配料单的规格、型号、尺寸、形状、数量,并应进行标识。

成型钢筋必须进行覆盖,防止雨淋生锈。

3)、铁丝:可采用20~22#铁丝(火烧丝)或镀锌铁丝(铅丝)。

铁丝切断长度要满足使用要求;使用成品垫块。

4)、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。

5)、在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其内容包括:a、纵、横向受力钢筋的品种、规格、数量、位置等;b、钢筋的连接方式、接头位置、接头数量、接头面积百分率等;c、箍筋、环向钢筋的品种、规格、数量、间距等;d、预埋件及预埋管道的规格、数量、位置等。

6)、对有抗震设防要求的框架结构,其纵向受力钢筋的强度应满足设计要求;当设计无具体要求时,对一、二级抗震等级,检验所得的强度实测值应符合下列规定:a、钢筋的抗拉强度实测值与屈服强度实测值的比值不应小于1.25;b、钢筋的屈服强度实测值与强度标准值的比值不应大于1.3;7)、钢筋应平直、无损伤,表面不得有裂纹、油污、颗粒状或片状老锈。

(二)钢筋加工1)、受力钢筋的弯钩和弯折应符合下列规定:a、HPB235级钢筋末端应作180°弯钩,其弯弧内直径不应小于钢筋直径的2.5倍,弯钩的弯后平直部分长度不应小于钢筋直径的3倍。

b、当设计要求钢筋末端需作135°弯钩时,HRB335级、HRB400级钢筋的弯弧内直径不应小于钢筋直径的4倍,弯钩的弯后平直部分长度应符合设计要求;c、钢筋作不大于90°的弯折时,弯折处的弯弧内直径不应小于钢筋直径的5倍。

2)、除焊接封闭环式箍筋外,箍筋的末端应作弯钩,弯钩形式应符合设计要求;当设计无具体要求时,应符合下列规定:a、箍筋弯钩的弯弧内直径除应满足规范(三)第1条的规定外,尚应不小于受力钢筋直径;b、箍筋弯后平直部分长度:对一般结构,不宜小于箍筋直径的5倍;对有抗震等要求的结构,不应小于箍筋直径的10倍。

3)、钢筋调直宜采用机械方法,也可采用冷拉方法。

当采用冷拉方法调直钢筋时,HPB235级钢筋的冷拉率不宜大于4%,HRB335级、HRB400级和RRB400级钢筋的冷拉率不宜大于1%。

4)、钢筋加工的开头尺寸应符合设计要求,其偏差应符合表“钢筋加工的允许偏差”的规定。

钢筋加工的允许偏差(三)钢筋连接1)、纵、横向受力钢筋的连接方式应符合设计及规范要求。

2)、在施工现场,应按国家现行标准《钢筋机械连接通用技术规程》JGJ107、《钢筋焊接及验收规程》JGJ18的规定抽取钢筋机械连接接头、焊接接头试件作力学性能检验,其质量应符合有关规程的规定。

3)、钢筋的接头宜设置在受力较小处。

同一纵向受力钢筋不宜设置两个或两个以上接头。

接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍。

4)、当受力钢筋采用机械连接接头或焊接接头时,设置在同一构件内的接头宜相互错开。

受力钢筋机械连接接头及焊接接头连接区段的长度为35倍d(d为受力钢筋的较大直径)且不小于500mm,凡接头中点位于该连接区段长度内的接头均属于同一连接区段。

同一连接区段内,纵向受力钢筋机械连接及焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值。

同一连接区段内,受力钢筋的接头面积百分率应符合该设计及规范要求。

5)、同一构件中相邻纵向受力钢筋的绑扎搭接接头宜相互错开。

绑扎搭接接头中钢筋的横向净距不应小于钢筋直径,且不应小于25mm。

钢筋绑扎搭接接头连接区段的长度为1.3Ll(Ll为搭接长度),凡搭接接头中点位于该连接区段长度内的搭接接头均属于同一连接区段。

同一连接区段内,纵向受拉钢筋搭接接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:对梁类、板类及墙类构件,不宜大于25%;钢筋安装位置的允许偏差和检验方法注:1、检查预埋件中心线位置时,应沿纵、横两个方向量测,并取其中的较大值;2、表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格点率应达到90%及以上,且不得有超过表中数值1.5倍的尺寸偏差。

(四)、钢筋安装完毕后应把沉降缝处的止水带安装好,止水带材质、规格、性能应符合设计及规范要求;止水带施工质量应符合下表规定。

止水带施工质量标准4、附属设施采用局部照明,安装顶灯照明。

施工时注意根据电照设计埋设管道和照明设备预埋件,照明详细设计及相应工程量详见电照专业设计图。

地道防排水以防、排、堵相结合:地道主体结构采用防水混凝土;在地道框架表面设TS 透水管网将地下渗水收集起来,通过PVC管有组织地引入路面排水系统中,为地下水建立通畅的泄排渠道。

地道沉降缝采用橡胶止水带结合遇水膨胀条进行堵水。

地道内的雨水及地下渗积水通过雨水口排泄到路网的排水系统。

车行地道在出入口处设置消防箱共四处。

5、砼浇筑浇筑砼时应按下图次序进行人行地道砼浇筑断面图说明:1、本图尺寸均以厘米为单位。

人行地道进出口通道砼浇筑断面图说明:1、本图尺寸均以厘米为单位。

1)、砼浇筑前严格检查电照设计埋设管道和照明设备预埋件及预埋的消防管道和其它管线或预埋件。

2)、砼采用商品混凝土;浇筑混凝土按施工缝的设置进行分段浇筑施工。

浇筑混凝土时振动器操作必需严格按操作要求进行施工,保证混凝土的密实度。

3)、如在施工过程中遇不可估计的因素需留施工缝时,要按施工规范要求进行留设与处理。

4)、砼属大体积砼施工,其内外温差的控制不大于25℃,是防止砼出现裂缝的关键,同时为减少水化热所产生的龟裂。

5)、严格按照施工设计图要求添加外加剂,确保砼的质量达到规范要求。

人行地道施工质量标准9、台背回填1)、车行通道回填前应对沉降缝处进行防水处理,严格按找施工设计图纸要求实施;防水板、土工布的材质、性能、规格必须满足设计及规范要求,铺设防水板的基面应坚实、平整、圆顺,无漏水现象,防水板焊接焊缝应全部进行充气检查;检查TS透水管是否按设计要求安装,接头是否符合要求;沉降缝处的遇水膨胀条是否安装。

合集下载

人行道路施工方案

人行道路施工方案

人行道路施工方案引言人行道是城市道路建设中重要的组成部分,为行人提供方便、安全的行走通道。

为了确保人行道的质量和施工进度,需要制定详细的施工方案,本文档将介绍人行道路施工的步骤、材料选择和施工要求。

1. 施工步骤1.1 准备工作 - 在施工前,需要对施工现场进行清理和拆除,确保工作区域的平整和无障碍物。

- 按照设计图纸确定人行道的位置和尺寸,设立标志牌和警示标识。

- 准备所需的施工设备和工具,包括水泥搅拌机、路面切割机等。

1.2 人行道地基处理 - 根据设计要求,对人行道的地基进行处理,包括平整、压实、填充等工作。

- 若地基不平整或者存在积水现象,需要进行调整和排水处理。

1.3 人行道路面施工 - 使用混凝土料浆或其他路面材料,在地基上浇筑人行道路面。

确保路面平整、光滑,并且符合设计要求。

- 表面需要进行浇水养护,防止路面龟裂、沉降等问题。

1.4 人行道边界和标线 - 根据设计要求,对人行道进行边界处理,可以使用路缘石或其他边界材料。

- 标线可以通过涂刷或其他方法进行,确保行人和车辆分隔清晰。

1.5 清理和完工 - 施工完成后,对施工现场进行清理,将多余的材料和工具进行清理和收纳。

- 检查施工质量,确保人行道满足要求,并进行记录和验收。

2. 材料选择2.1 路面材料 - 常用的路面材料包括混凝土料浆、沥青等。

根据实际需要和设计要求选择合适的材料。

2.2 边界材料 - 人行道边界可以使用路缘石、砖块等材料进行处理,选择耐久性好、美观的材料。

2.3 标线材料- 标线可以使用路面涂料、标线贴纸等材料进行,确保标线清晰、耐久。

3. 施工要求3.1 安全要求 - 施工过程中,需要设置警示标识和标志,防止行人和车辆误入施工区域。

- 施工人员必须佩戴安全帽、工作服等个人防护装备,确保施工现场的安全。

3.2 质量要求 - 施工过程中需要严格按照设计要求进行施工,确保人行道的平整度、光滑度和标线的清晰度。

人行道工程施工方案(3篇)

人行道工程施工方案(3篇)

第1篇一、工程概况本项目位于XX市XX区,主要内容包括人行道铺设、绿化带建设、照明设施安装等。

工程总长度为XX米,宽度为XX米,总面积为XX平方米。

施工期限为XX个月,确保在规定时间内高质量完成工程。

二、施工准备1. 组织准备- 组建施工团队,明确项目经理、技术负责人、安全员等岗位责任。

- 对施工人员进行岗前培训,确保其熟悉施工图纸、操作规程和安全注意事项。

2. 材料准备- 人行道砖:根据设计要求选择合适规格的砖材,确保质量合格。

- 沥青混凝土:选择符合国家标准的高强度沥青混凝土。

- 绿化材料:选择适宜的植物种类,确保成活率。

- 照明设施:选用节能、安全的照明设备。

3. 机械设备准备- 摊铺机、压路机、切割机等设备,确保施工过程中顺利进行。

4. 施工场地准备- 清理施工场地,确保场地平整、排水畅通。

- 设置安全警示标志,保障施工安全。

三、施工工艺1. 基础处理- 对原有路面进行清理,确保无杂草、杂物。

- 按设计要求进行地基处理,确保地基坚实、稳定。

2. 人行道铺设- 按照施工图纸进行放样,确定人行道边线。

- 铺设人行道砖,注意砖面平整、缝隙均匀。

- 对铺设完毕的人行道进行压实,确保稳固。

3. 绿化带建设- 根据设计要求进行绿化带规划,确保植物种类、布局合理。

- 挖掘绿化带,确保土壤疏松、排水良好。

- 种植植物,并进行浇水、施肥等养护工作。

4. 照明设施安装- 按照设计要求进行照明设施安装,确保灯光亮度和均匀性。

- 对照明设施进行调试,确保其正常运行。

四、质量控制1. 材料质量- 严格筛选材料,确保符合国家标准。

- 对进场材料进行验收,确保质量合格。

2. 施工质量- 严格按照施工规范进行施工,确保工程质量。

- 定期对施工过程进行监督检查,及时发现并解决问题。

3. 安全质量- 严格执行安全操作规程,确保施工安全。

- 加强安全教育培训,提高施工人员安全意识。

五、进度安排1. 基础处理:XX天2. 人行道铺设:XX天3. 绿化带建设:XX天4. 照明设施安装:XX天5. 验收:XX天六、施工总结工程完成后,对施工过程进行总结,分析施工中存在的问题,为今后类似工程提供借鉴。

人行地道施工方案

人行地道施工方案

人行地道施工方案一、前言人行地道是城市道路建设中重要的部分,其合理设计和施工对于道路交通和行人出行具有重要的影响。

本文将从人行地道施工的各个环节进行详细介绍,包括施工准备、工程施工、质量控制等方面。

二、施工准备1.方案设计在开始施工前,必须进行详细的方案设计。

设计应考虑地下管线、地质条件、周边环境等因素,保证地道施工的安全性和可靠性。

2.材料选用选择优质的建筑材料是人行地道施工的重要保障。

材料应具备耐候性、抗压性等特性,能够满足地下环境的要求。

3.施工人员培训施工人员应接受专业培训,了解人行地道的施工流程和注意事项,保证施工质量。

三、工程施工1.地面准备在正式施工之前,需要对地面进行准备工作,包括清理、平整等,以确保施工的顺利进行。

2.基础施工地道的基础是整个工程的关键部分,要对基础进行严格的施工控制,确保基础的牢固性和稳定性。

3.支撑结构施工支撑结构的施工直接影响到地道的使用寿命,要选择适合的支撑结构,并确保施工质量。

4.道路施工地面道路的施工也是人行地道工程的一部分,要确保道路平整、无缝隙,便于行人和车辆通行。

四、质量控制1.施工过程监管施工过程中需要定期检查和监测,发现问题及时处理,避免施工中出现质量问题。

2.验收验收施工完成后,应进行验收,确保地道符合设计要求,并能够正常使用。

五、总结人行地道的施工是一项比较复杂的工程,需要各个环节的精心设计和施工。

只有做好前期准备、合理选择材料、严格把控施工质量,才能确保人行地道的安全和可靠。

希望本文能为人行地道的施工提供一定的帮助和参考。

人行道施工方案书

人行道施工方案书

人行道施工方案书
本文档旨在提供一份人行道施工方案,详细描述施工计划和相关要求。

1. 背景
为了保障行人的安全和方便,本项目计划对某地区的人行道进行施工和改造。

2. 施工目标
- 提供安全、舒适的行人通行环境
- 改善人行道的可达性和可视性
- 提升人行道的美观度和城市形象
3. 施工计划
3.1 施工时间
本施工计划预计从XX年XX月XX日开始,预计工期为XX 个月。

3.2 施工范围
本项目的施工范围包括但不限于以下内容:
- 清理和平整人行道表面
- 更换损坏的人行道砖石
- 安装新的人行道标志和指示牌
- 提升人行道的照明设施
- 植树和修剪绿化带
3.3 施工要求
- 所有施工人员必须具备相关经验和证书
- 施工过程中应遵守相关安全规定
- 施工现场必须进行周边交通的合理引导和管理
- 在施工过程中应最大程度减少对行人和车辆通行的影响
4. 施工预算
本项目的预算为XX万元,包括所有施工工程和相关费用。

5. 质量控制
- 施工过程中应严格按照设计要求进行施工
- 施工完成后,进行质量验收并修复任何未达标的问题
- 定期进行施工进展的巡检和检查
6. 环境保护
为了保护环境,施工过程中应采取以下措施:
- 合理利用资源,减少材料的浪费
- 严禁乱倒垃圾和污水
- 控制噪音和粉尘污染
以上就是本文档的人行道施工方案,我们期待和您合作,共同完成这一项目。

人行地道专项施工方案

人行地道专项施工方案

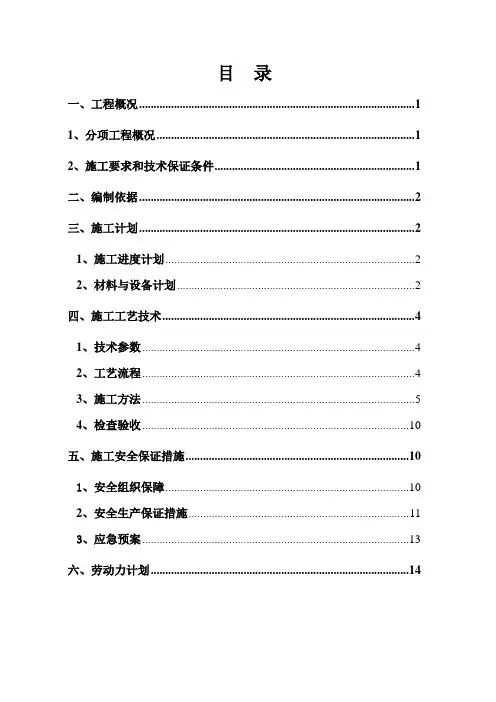

目录一、工程概况 (1)1、分项工程概况 (1)2、施工要求和技术保证条件 (1)二、编制依据 (2)三、施工计划 (2)1、施工进度计划 (2)2、材料与设备计划 (2)四、施工工艺技术 (4)1、技术参数 (4)2、工艺流程 (4)3、施工方法 (5)4、检查验收 (10)五、施工安全保证措施 (10)1、安全组织保障 (10)2、安全生产保证措施 (11)3、应急预案 (13)六、劳动力计划 (14)人行地道工程施工方案一、工程概况1、分项工程概况福厦铁路泉州火车站普贤路拓改及延伸段工程朋山岭立交工程,人行地道工程位于东西大道K3+760~K3+860处,新建地道与原既有地道相接。

参建单位:项目名称:福厦铁路泉州火车站普贤路拓改及延伸段工程朋山岭立交工程施工单位:天津第一市政公路工程建设单位:福建泉州市住宅建设开发监理单位:福建东正工程项目管理设计单位:上海市城市建设研究设计院勘察单位:上海市城市建设研究设计院监督单位:泉州市建设工程质量安全监督站2、施工要求和技术保证条件1)地道设计使用年限为50年,结构安全等级为二级,结构重要系数取1.0;2)抗震设防标准:本工程抗震设防烈度为7度,设计基本地震加速度值为0.15g;3)钢筋混凝土结构的裂缝宽度允许值:0.2mm;4)抗浮安全系数:Kf≥1.05。

二、编制依据1、施工设计图纸2、《城镇道路工程施工与质量验收规范》(CJJ1-2008)3、《桥梁工程施工与质量验收规范》(CJJ2-2008)4、现行相关法律、法规、规范性文件、规范及国标图集三、施工计划1、施工进度计划施工计划工期从2011年10月27日至2012年12月27日。

考虑到这个季节降雨量小,便于施工。

应迅速组织人员、机械、材料后开始施工,计划2个月完成。

2、材料与设备计划人行地道施工作业人员配备表一四、施工工艺技术1、技术参数1)地道设计使用年限为50年,结构安全等级为二级,结构重要系数取1.0;2)抗震设防标准:本工程抗震设防烈度为7度,设计基本地震加速度值为0.15g;3)钢筋混凝土结构的裂缝宽度允许值:0.2mm;4)抗浮安全系数:Kf≥1.05。

过街人行地道地下体结构施工方案

过街人行地道地下体结构施工方案

地下体结构施工方案主体结构施工前,先作好侧墙部位围护桩间混凝土补平、底板以下垫层混凝土,同时作好结构外防水层等工作。

地下主体结构为现浇钢筋混凝土结构,施工过程中严格遵循“纵向分段,竖向分层,由下至上”的原则,纵向将整个结构按照设计变形缝位置提成23小段施作;竖向从底板开始,自下而上施工主体结构底板、侧墙及中板、侧墙及顶板。

㈠、施工程序主体结构施工程序见图5-17。

㈡、施工流程及要点1、基底解决及验收(1)、底板施工前,将基坑底部受水浸后形成的软土或泥浆清除干净。

(2)、对于局部超挖部分,采用砾石、砂、碎石或混凝土填充。

(3)、分段开挖的基坑两端保持纵坡稳定,同时设立截水沟和集水坑。

(4)、底板施工前,先对基坑进行验收,基坑验收标准符合表5-6的规定。

基坑验收标准表表5-6图5-17 主体结构施工程序图2、垫层施工(1)、C20素混凝土垫层分段浇筑,主体结构施工节段端头处加长2m。

(2)、垫层的标高和强度必须符合设计规定。

其允许偏差见表5-7。

垫层允许偏差表表5-73、防水层施工底板防水层具体施工方法见本章防水施工一节。

4、底板施工(1)、底板施工前,对围护结构渗漏水部位,采用混凝土填充进行堵漏。

(2)、邀请监理工程师对外防水层进行验收,满足结构防水标准后方可进行底板施工。

如遇有防水板破损、搭接焊缝不满足规定期,及时进行修补。

(3)、现场人工绑扎钢筋,混凝土输送泵车浇筑商品混凝土,根据预先设立的标高控制桩控制浇筑标高。

(4)、降水井在施工完毕后解决,先用碎石填实降水井,然后浇筑混凝土垫层,同时恢复外防水层,焊接钢筋,再使用比设计混凝土高一级的微膨胀混凝土浇筑密实。

5、搭设侧墙脚手架侧墙脚手架使用碗扣式脚手架,上铺木板作为工作平台,脚手架搭设稳固牢固,保证施工过程中使用安全。

6、侧墙施工(1)、按设计规定作好防水层,并对支护结构的接缝及板面渗漏按设计和监理工程师的规定进行解决。

(2)、立模之前,邀请监理工程师对防水层、钢筋及预埋件进行检查,合格后方可进行下道工序施工。

人行地道涵洞施工方案

人行地道涵洞施工方案一、项目背景人行地道涵洞作为城市道路建设的重要组成部分,对交通安全和城市交通发展起着关键作用。

本文旨在探讨人行地道涵洞的施工方案,以确保施工质量和进度。

二、施工前准备1. 方案设计在进行人行地道涵洞施工前,必须进行全面的方案设计。

设计应包括地质勘测、结构设计、施工工艺等内容,并严格按照设计要求进行施工。

2. 材料准备在施工前,必须准备好所需的材料,包括混凝土、钢筋、浇筑模板等。

材料必须符合国家标准,并经过严格检测。

3. 施工人员培训施工人员必须经过专业培训,熟悉施工工艺和安全操作规程,确保施工过程平稳进行。

三、施工步骤1. 地表开挖首先,对地表进行开挖,确定地道和涵洞的位置和形状。

开挖过程中需注意周围建筑物和地下管线的保护。

2. 地基处理对开挖后的基础进行处理,包括填土、夯实等工作,保证地基的稳固和承载能力。

3. 钢筋加固在地基处理完成后,进行钢筋加固工作,确保地道和涵洞的结构强度和稳定性。

4. 混凝土浇筑最后,进行混凝土浇筑工作,填满地道和涵洞的空间,形成整体结构。

浇筑过程需注意保温、防水等问题,确保施工质量。

四、施工质量控制在施工过程中,必须加强质量控制,对每个环节进行严格监督和检查,确保施工质量符合设计要求。

五、施工安全措施人行地道涵洞施工是一项高风险的作业,必须严格遵守安全操作规程,做好安全防护工作,确保施工过程安全无事故。

六、施工进度和问题处理在施工过程中,应及时记录施工进度,并随时发现和处理施工中出现的问题,确保施工按计划进行。

七、总结人行地道涵洞施工是一项技术复杂的工程,需要全面的准备和严格的操作,只有确保施工质量和安全,才能实现交通安全和城市交通发展的目标。

希望本方案能为相关工程的施工提供一定的参考和借鉴。

以上是本文的人行地道涵洞施工方案,希望能为实际施工提供一定的参考和借鉴。

人行道工程施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,城市道路建设日益增多,人行道作为城市道路的重要组成部分,不仅为行人提供了安全、舒适的通行环境,也体现了城市的文明程度。

本方案针对某城市人行道工程项目,旨在确保工程质量和施工进度,提高施工效率,保障施工安全。

二、工程概况1. 工程名称:某城市人行道工程2. 工程地点:某城市主干道两侧3. 工程规模:全长XX公里,总面积XX平方米4. 工程内容:包括人行道板铺设、排水设施建设、照明设施安装、绿化带改造等5. 工期要求:XX个月6. 质量要求:达到国家相关标准,确保工程质量合格三、施工组织机构1. 项目经理:负责整个工程的施工组织、协调和管理。

2. 技术负责人:负责工程的技术指导和质量控制。

3. 施工员:负责现场施工管理和监督。

4. 质检员:负责工程质量检验和监督。

5. 安全员:负责施工现场的安全管理。

四、施工方案1. 施工准备(1)施工图纸会审:组织施工图纸会审,明确工程内容、技术要求和施工标准。

(2)材料设备准备:根据工程量,提前采购人行道板、排水设施、照明设施等材料,确保材料质量符合要求。

(3)施工人员培训:对施工人员进行技术培训和安全教育,提高施工人员的素质和意识。

(4)施工现场准备:平整场地,设置施工围挡,搭建临时设施,确保施工现场安全、整洁。

2. 施工工艺(1)人行道板铺设1)放样:根据设计图纸,确定人行道板的位置和尺寸,进行放样。

2)基础处理:对人行道板基础进行处理,确保平整、坚实。

3)铺设人行道板:按照放样位置,铺设人行道板,确保板面平整、缝隙均匀。

4)接缝处理:对人行道板接缝进行处理,确保缝隙密封、牢固。

(2)排水设施建设1)排水沟开挖:按照设计图纸,开挖排水沟,确保沟底平整、坡度符合要求。

2)排水沟铺设:铺设排水沟,确保排水畅通。

3)检查井设置:设置检查井,方便排水沟的检查和维护。

(3)照明设施安装1)照明灯具选择:选择符合要求的照明灯具。

2)灯具安装:按照设计图纸,安装照明灯具,确保灯具安装牢固、美观。

人行地下通道施工方案及工艺方法

人行地下通道施工方案及工艺方法线路加固采用D24型施工便梁加固线路。

人行地道桥采用现场浇筑的施工方法,开挖基坑,并采用井点降水法。

模板采用平面定型钢模板,采用满堂红支架支顶。

施工时需修建临时站台的方法,在靠近站台一侧的便梁工字钢上用螺栓栓接L75*75*10mm的角钢,再在角钢上铺设宽为1.8m的钢板,形成临时站台,护栏采用木杆制作并用棚布围护。

⑴施工顺序安排以线路加固、基坑开挖、桥主体浇灌砼为工期控制的关键,由此展开各阶段施工总体部署,以各分项、分部工程施工工期保证单位工程施工工期,以单位工程施工工期保证总工期。

施工顺序:排迁工程→线路加固及土方开挖工程→现场浇筑地道桥及防水工程→恢复线路,修台阶,洞内回填及给排水,洞内装修,站台、风雨棚修复工程。

电力工程主要是电力线的排迁,需在便线施工前完成。

信号工程首先进行电缆工程的施工,然后配合转线施工进行开通及验交。

通信工程待桥面系施工完成后,将光缆移至电缆槽内。

给排水安排桥主体完成后施工。

房建工程与桥主体同步并合理交叉配合施工。

详见施工进度网络计划图和横道图。

⑵施工工艺和方法①施工准备工作如果我公司中标,将在2005年6月25日前派遣人员进场做好施工前的准备工作,为各专业的及早开工打好基础。

项目经理部人员一周内全部到位,施工主要人员进场,搭建、租赁临时设施。

配齐配足施工机械设备,试验检测仪器,并对各种机械设备认真检查,维修保养,对各种仪器进行检查、校正。

积极与设计、监理单位联系,备齐施工文件、图纸及各种表格,组织技术人员认真熟悉设计文件,深刻领会设计意图。

组织精干测量队,对旅客地道桥进行高精度复测并与既有站场贯通,确认无误后,设置满足施工需要的控制网或桩。

调查拟用于工程的材料来源、数量、质量并取样检验,确保工程材料及时供应、质量优良。

对参加本工程施工的所有人员进行技术培训,持证上岗,确保高素质人员参战。

编制切实可行的实施性施工组织设计和创优规划,确保工程一次创优。

人行地道施工方案

人行地道施工方案1. 引言在城市发展过程中,为了提高行人的出行安全和便利性,修建人行地道已成为一个常见的举措。

人行地道施工方案重点考虑人行通道的设计、地下空间的利用以及施工过程的安全与效率。

本文将介绍人行地道施工方案的设计要点和施工步骤,并提供一些建议和注意事项。

2. 设计要点2.1 人行地道的位置和尺寸需根据周边交通状况和人流量进行分析和测量。

地道应尽量设计在高密度的人流集中区域,以提高其使用率。

2.2 地道的宽度和高度应满足相关规范和标准,以确保行人能够舒适通行。

通常,人行地道的宽度应为2至3米,高度应为2.5至3米。

2.3 人行地道的入口和出口应设计为易于辨认和醒目的地点。

入口和出口的斜坡应符合无障碍通行的要求,并设置合适的扶手或辅助设施。

3. 施工步骤3.1 方案设计确认:根据实地勘测和设计要点,制定最终的人行地道施工方案。

方案应综合考虑地质条件、施工难度和预算要求。

3.2 地下空间准备:在施工开始前,需要对地下空间进行清理和准备工作。

包括清除地下管线、堆放材料和设备等。

3.3 地基处理:对地基进行处理,确保地基坚固和平整。

可以采用土方平整或者地基加固等措施。

3.4 地道结构施工:按照设计方案,采用适当的施工方法对地道结构进行施工。

可以采用顶管法、明挖法或者盾构法等方法。

3.5 入口和出口施工:在地道结构全部完成后,进行入口和出口的施工。

包括斜坡的施工、辅助设施的安装以及导流措施的设置。

3.6 完善细节:地道施工完成后,需要对细节进行完善。

包括行人通道的装修、照明设施的安装以及安全标识的设置。

4. 建议和注意事项4.1 在施工过程中,应严格执行相关安全规范和操作规程,确保施工安全。

4.2 在地下空间准备和地基处理过程中,应详细检查地质情况,及时发现并处理潜在问题。

4.3 在施工过程中,应合理安排施工队伍和设备,确保施工进度和质量。

4.4 施工期间需要与相关部门和业主进行密切沟通,确保施工进度和工期满足要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
