市政道路附属施工方案
安哥拉社会住房项目市政道路附属工程施工方案编制:复核:审核:中铁四局集团一公司安哥拉项目部二零一二年三月目录1 编制依据及编制范围 (4)1.1 编制依据 (4)1.2 编制范围 (4)2 工程概况 (4)2.1 工程简述 (4)2.2 自然气候 (4)2.3 技术标准 (5)2.4 主要工程量 (5)2.5 工期要求 (5)3 总体施工部署及重难点工序控制 (5)3.1 总体施工组织 (5)3.2 组织机构及任务划分 (5)3.3 重难点工序 (6)4 施工方案及工艺要求 (6)4.1 施工方案 (6)4.2 施工工艺 (7)4.3 主要施工步骤及控制要点 (7)4.3.1 测量放样 (7)4.3.2 防水复合土工布铺设 (7)4.3.3 路缘石施工 (7)4.3.4 人行道道板砖及盲道砖施工 (7)4.3.5 其他附属施工 (8)5 资源配置 (8)5.1 人员配置 (8)5.2 机械配置 (8)5.3 周转材料配置 (9)5.4 主要测量试验检测设备 (9)6 安全、质量、文明施工保证措施 (10)6.1 安全保证措施 (10)6.1.1 人员管理安全保证措施 (10)6.1.2 附属施工及行车安全措施 (10)6.1.3 吊车等大型机械设备安全管理保证措施 (11)6.1.4 施工用电作业安全措施 (11)6.2 质量保证措施 (12)6.2.1 原材料质量控制 (12)6.2.2 预制件成品 (13)6.2.3 现场过程控制 (13)6.2.4 内业复核制度 (13)6.2.5 成品保护 (13)6.3 文明施工保证措施 (14)1 编制依据及编制范围1.1 编制依据(1)相关法律、法规;(2)《公路桥涵施工技术规范》(JTG/T F50-2011);(3)安哥拉社会住房项目Cacuaco Dande 道路工程施工图1.2 编制范围本方案编制范围为一期市政道路工程的附属工程,包括人行道,路缘石。
2 工程概况2.1 工程简述本工程为安哥拉共和国罗安达市社会住房Cacuaco新城(中心)项目的组成部分,市政道路宽度为20m,属于城市II级次干道,标准横断面形式为:1.5m人行道+1.5m绿化带+14m车行道+1.5m绿化带+1.5m人行道。
人行道结构层由上到下为5cm混凝土方砖、3cmM5水泥砂浆、15cm的级配碎石。
绿化带施工深度45cm的绿化培土,底部铺设防水复合土工布。
路缘石采用C30混凝土预制缘石,分别有I型路缘石(车缘石)和II 型路缘石(道牙石),路缘石下面是C15混凝土垫层,C15混凝土靠背。
2.2 自然气候本工程位于安哥拉首都罗安达(Luanda) ,西临大西洋本戈湾,南依宽扎河河口,地处热带地区,但由于地势较高,依山傍水,加之受本格拉寒流的影响,气候温和并不炎热,年平均气温24℃。
这里只有旱季和雨季之分,一般从11月至翌年4月为雨季,气温较高,雨量较多,经常阴雨连绵;5月至10月为旱季,气候较为凉爽。
2.3 技术标准人行道板砖宽度为1.5m,自下而上结构为15cm级配碎石,压实度≥94%,CBR≥60%,3cmM5水泥砂浆,最上面是5cm的人行道板砖。
路缘石安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。
2.4 主要工程量表2.4主要工程数量表2.5 工期要求根据业主和局指的工期要求,2013年6月30日完成市政道路附属工程的全部施工。
3 总体施工部署及重难点工序控制3.1 总体施工组织道路附属施工根据道路粗颗粒土和级配碎石的施工进度同步进行道路附属工程施工。
道路附属工程逐段(每一个区块400m)施工,每段在级配碎石施工完成后先进行车缘石施工,再人行道施工,在人员充足的情况下,也可在粗颗粒土施工完成后进行车缘石和人行道施工。
3.2 组织机构及任务划分由“中铁四局安哥拉项目部一公司分部市政道路架子队”统一管理,设架子队分管领导1人、架子队队长1人、技术负责人1人,下设技术员,试验员、质检员、材料员、领工员等管理人员;道路附属施工根据施工作业面数量,分多个班组组织施工。
施工组织管理机构见图3-1。
图3-1施工组织机构图3.3 重难点工序无障碍坡道:为了方便残疾人使用城市道路资源,在人行道设置盲道,指引残疾人前行,在交叉口设置缘石坡道和提示盲道。
4 施工方案及工艺要求4.1 施工方案道路附属施工在级配碎石施工完成后进行,粗颗粒土施工时保证道路红线(21m)范围内全部施工并碾压密实,保证绿化带及人行道处压实度。
车缘石及防水复合土工布时进行反开挖施工,并进行人行道多余的土方清理并回填绿化带培土,再施工人行道的级配碎石,安装道牙石,最后进行道板砖施工等。
4.2 施工工艺测量放样→防水复合土工布铺设→车缘石施工→绿化带土方回填及绿化培土→道牙石及砼垫层施工→路缘石安装→砼靠背浇筑→道板砖及盲道砖铺设4.3 主要施工步骤及控制要点4.3.1 测量放样根据设计图纸,每40m放样一个控制桩,每10m增设一个标高控制桩,现场测量标高并交底。
根据技术交底带线控制路缘石顶面标高并采用砂浆对控制桩加固保护。
4.3.2 防水复合土工布铺设防水复核土工布施工在级配碎石施工完成后进行反开挖施工,在粗颗粒土顶面施工防水复合土工布,土工布铺设宽度符合图纸要求,平整度满足规范要求,搭接宽度为2m,土工布搭接缝处透水点每处不多于1个。
防水复核土工布铺设之前保证底下的压实度及平整度满足要求。
4.3.3 路缘石施工防水复合土工布施工完成后进行路缘石垫层砼浇筑,再进行路缘石安装,路缘石安装采用M7.5水泥砂浆座浆法安装,砂浆厚度为3cm,路缘石砌筑缝宽不大于1cm,砌筑完成后经复核标高无误后进行路缘石灌缝并浇筑靠背混凝土。
路缘石安砌稳固,顶面平整,缝宽均匀,线条直顺,曲线圆滑美观。
4.3.4 人行道道板砖及盲道砖施工人行道级配碎石施工完成后,经试验室检测压实度满足要求后进行道牙石、道板砖和盲道砖施工,根据设计宽度铺设道板砖和盲道砖,特别是在交口路口处的无障碍坡道施工,根据设计图纸,保证施工面平整、美观。
现场采用座浆法铺砌道板砖并进行砂浆保湿养生不少于7天。
道板砖铺砌完成后采用砂浆灌缝,砂浆灌缝应饱满、密实。
4.3.5 其他附属施工交通标识基础施工,除指路标志基础施工在路缘石施工前完成,其余标志牌基础均在附属施工完成后进行,采用人工开挖基坑施工。
基础施工完成并养生不少于28天后进行标志牌安装。
标志牌安装时根据面板的位置,采用人工配合机械安装。
5 资源配置5.1 人员配置管理人员及劳动力配置见表5-1。
表5-1 管理人员及劳动力配置表5.2 机械配置机械配置见表5-2。
表5-2 机械配置表5.3 周转材料配置周转材料配置见表5-3。
表5-3 周转材料配置表5.4 主要测量试验检测设备测量试验检测设备配置见表5-4。
表5-4 测量试验检测设备配置表6 安全、质量、文明施工保证措施6.1 安全保证措施安全保证措施最关键的是人员管理安全保证措施,本工程的安全作业项目重点是交叉施工,行车安全、吊车等大型机械设备作业、施工用电、钢筋加工作业。
6.1.1 人员管理安全保证措施1、加强所有进场人员的技术培训和安全教育,树立“安全第一、预防为主”的思想意识,对安全员、防护员等特殊工种,执行持证上岗制度。
开展对安全常识、安全法规的教育,并进行考试,合格者方可上岗。
加强对工人的人性化管理,在施工作业过程中严格遵守安全操作规程,做到不带情绪作业。
2、做好技术交底和班前安全交底。
特别时道路附属施工时,行车道上的行车安全尤为重要。
3、做好对施工人员的保护。
作业人员进入施工现场必须穿戴相应的劳动保护用品,作业前应按设备的操作规程进行检查,作业中严格遵守劳动纪律,服从指挥,不得酒后上岗或连续疲劳作业,非操作人员不能操作施工机械。
4、加强安全检查监督,防止工人违章操作,防止工地嬉戏打闹。
5、制定安全生产责任制,签订安全责任状,严格执行责任追究制度,对安全违章进行处罚。
安全管理系统必须做到纵向到底,一环不漏;安全生产责任制横向到边,人人有责。
6、每周五领导定期检查工地安全、质量,对违章操作,安全防护不到位的在项目调度会上给予通报批评并罚款。
6.1.2 附属施工及行车安全措施1、对大车司机进行行车安全教育,特别是在人群集中处的行车速度。
2、班组对附属施工的工人要做好班前安全讲话,工地上严禁嬉戏打闹。
过路是做到“先张望过往车辆,再快速过路”。
3、作业人员必须按规定穿戴合格的防护用品,禁止赤脚、穿拖鞋。
6.1.3 吊车等大型机械设备安全管理保证措施1、吊车、挖掘机、砼汽车泵、装载机等大型机械设备进场后,及时将设备登录台账。
针对大型施工机械制定安全操作规程,贴挂于设备的显着位置。
做到“五个一”齐全,即一机、一人(专职防护)、一本(机械施工日志)、一牌(设备标识牌)、一证(机械操作证)齐全。
2、施工所需的设备建立安全技术档案,档案包括:设备出厂时安全技术规范要求的设计文件、产品质量合格证书,安装及使用维修说明及要求,监督检查、使用许可文件,定期检验和检查记录,维修保养记录。
3、挖掘机开挖作业时,严格开挖顺序和开挖深度,并随时找平机械开挖面,防止出现失稳侵覆。
4、在吊装作业前,将停车区域的地基面压实,支腿采用枕木垫牢,必要时加垫钢板。
设专人指挥吊装作业和泵送管的移动,指挥人员必须使用规范的旗语和鸣哨声。
5、每次吊车就位前,负责指挥吊车的人测量吊车吊装的距离,确保吊车不伸展大臂离吊装到指定位置,伸展大臂前先将吊钩松到离地面0.8米处,用人工牵引吊钩至指定位置,然后根据吊钩位置伸展大臂,确保吊钩钢丝绳与吊装位置垂直在同一条线上,由吊车司机锁死大臂。
6.1.4 施工用电作业安全措施1、施工各临时用电线路独立供电。
2、电箱电缆均通过国家相关部门质检合格,并有合格证。
3、所有接地都采用重复三棒式接地:4、临时用电接地电阻值每季度进行一次复测,漏电保护器定期每周检测一次,值班电工做好检查维修记录。
5、室内配线采用穿阻燃管敷设,距地高度大于2.4m,铜线截面不小于1.5mm2,室外灯具距地面不低于3m,室内灯具不得低于2.4m。
6、配电箱、开关箱必须铁制防雨、防尘固定在易操作维修地方,距地面高度大于1.3m小于1.5m,移动式应大于0.6m。
7、配电系统采用“三级配电”、“二级保护”开关箱为一机一闸一箱一保护。
漏电保护器设在开关箱电源隔离开关的负荷侧,其额定漏电动作电流配备,开关箱内漏电开关的额定漏电动作不大于30mA,动作时间小于0.1S,潜水泵、手持电动工具使用的漏电开关,其额定动作电流不大于15mA,动作时间小于0.1S。
8、保护零线除必须在配电室作重复接地外,还应在配电线路中间处和末端增做重复接地,不少于三组,防雷接地,其阻值均小于4Ω。
市政道路工程施工方案
市政道路工程施工方案主要包括工程概述、施工安排、施工进度计划、施工准备、施工方法及工艺、施工平面布置、施工措施等几个方面。
以下是一个简要的市政道路工程施工方案范例:一、工程概述本工程为某城市市政道路工程,道路全长约2公里,红线宽度为40米,设计车速为40公里/小时。
工程内容包括道路工程、排水工程、交通工程、照明工程、绿化工程等。
二、施工安排1. 施工阶段划分:本工程分为四个阶段,分别为前期准备阶段、道路施工阶段、附属设施施工阶段和竣工验收阶段。
2. 施工队伍组织:根据工程需求,组建专业化的施工队伍,包括路面施工队、排水施工队、交通施工队、照明施工队、绿化施工队等。
3. 施工周期:预计施工周期为6个月,其中前期准备阶段1个月,道路施工阶段2个月,附属设施施工阶段2个月,竣工验收阶段1个月。
三、施工进度计划1. 前期准备阶段:完成工程测量、地质勘察、设计图纸审查、施工许可证办理等工作。
2. 道路施工阶段:按照设计图纸进行道路路基、路面、排水等施工。
3. 附属设施施工阶段:完成交通设施、照明设施、绿化设施等施工。
4. 竣工验收阶段:组织验收、办理竣工手续、移交工程资料。
四、施工准备1. 人员准备:选拔具备相应资质和经验的施工人员,进行技术和安全培训。
2. 材料准备:根据施工图纸和工程量清单,提前采购所需的建筑材料、设备等。
3. 设备准备:配置足够的施工设备,包括挖掘机、装载机、压路机、摊铺机等。
4. 施工图纸及技术规范:熟悉施工图纸及技术规范,确保施工过程符合设计要求。
五、施工方法及工艺1. 路基施工:采用分层压实法进行路基施工,确保路基的稳定性和承载力。
2. 路面施工:根据设计要求,选择合适的路面材料,采用摊铺机进行路面施工。
3. 排水施工:按照设计图纸进行排水管道铺设,确保排水系统畅通。
4. 交通设施施工:根据设计要求,安装交通标志、信号灯、护栏等交通设施。
5. 照明施工:按照设计图纸进行照明设备安装,确保照明效果。
附属工程道路工程施工方案
附属工程道路工程施工方案一、项目概况附属工程道路工程是指建筑、市政、交通、水利等工程项目所需的交通道路,包括总体设计、路面工程、排水工程、绿化工程等各项工程内容。
道路工程是工程建设中的重要组成部分,直接关系到工程建设的质量和进度,也是保障工程施工、运行和使用的基础设施。
本文就附属工程道路工程施工方案进行详细介绍。
二、施工前准备工作1. 资料准备在进行附属工程道路工程施工前,需要准备相关的设计图纸、技术标准、规范等资料,确保施工符合相关要求。
此外,还需要准备施工场地、材料、设备等相关资源。
2. 安全评估在进行附属工程道路工程施工前,需要对施工现场进行安全评估,确保施工过程中的安全措施得到有效实施,保障施工人员和周围环境的安全。
3. 施工人员培训在进行附属工程道路工程施工前,需要对施工人员进行相关的培训,包括安全操作规程、工程施工流程、专业技能等方面的培训,确保施工人员具备相关的技能和知识。
4. 施工方案编制在进行附属工程道路工程施工前,需要根据设计图纸和相关要求,编制详细的施工方案,包括工程施工程序、施工组织设计、施工工艺、施工进度计划等内容,明确施工任务和要求。
三、施工工艺及方案1. 路面工程(1)路基处理:包括路基平整、路基夯实等工艺,确保路基的承载能力和稳定性。
(2)路面铺设:根据设计要求和材料特性,选择适当的路面铺设方法和材料,保证路面的平整、耐久和安全性。
(3)路面养护:在路面铺设完成后,需要进行适当的养护工作,确保路面的质量和使用寿命。
2. 排水工程(1)排水系统设计:根据地形和附属工程道路工程的需求,设计合理的排水系统,包括雨水管道、排水沟等设施。
(2)排水施工:根据设计要求,进行排水系统的施工,确保排水系统的畅通和稳定。
3. 绿化工程(1)绿化设计:根据附属工程道路工程的需要,设计合理的绿化方案,包括植物种类、绿化布局等内容。
(2)绿化施工:按照设计要求,进行绿化工程的施工,包括植物种植、绿化设施安装等工作。
市政道路附属工程施工程序

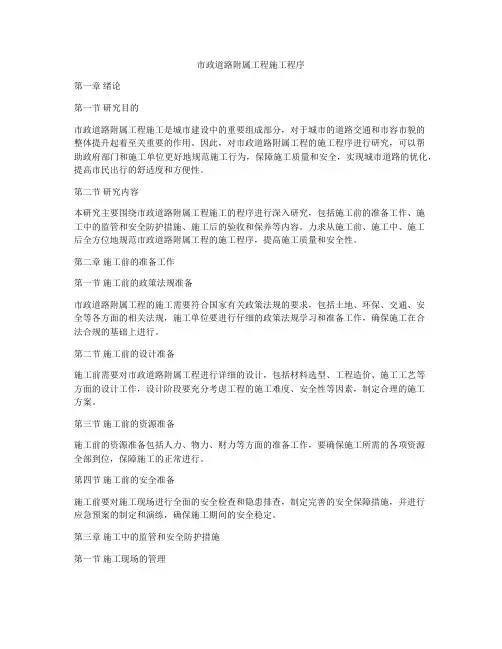

市政道路附属工程施工程序第一章绪论第一节研究目的市政道路附属工程施工是城市建设中的重要组成部分,对于城市的道路交通和市容市貌的整体提升起着至关重要的作用。
因此,对市政道路附属工程的施工程序进行研究,可以帮助政府部门和施工单位更好地规范施工行为,保障施工质量和安全,实现城市道路的优化,提高市民出行的舒适度和方便性。
第二节研究内容本研究主要围绕市政道路附属工程施工的程序进行深入研究,包括施工前的准备工作、施工中的监管和安全防护措施、施工后的验收和保养等内容。
力求从施工前、施工中、施工后全方位地规范市政道路附属工程的施工程序,提高施工质量和安全性。
第二章施工前的准备工作第一节施工前的政策法规准备市政道路附属工程的施工需要符合国家有关政策法规的要求,包括土地、环保、交通、安全等各方面的相关法规,施工单位要进行仔细的政策法规学习和准备工作,确保施工在合法合规的基础上进行。
第二节施工前的设计准备施工前需要对市政道路附属工程进行详细的设计,包括材料选型、工程造价、施工工艺等方面的设计工作,设计阶段要充分考虑工程的施工难度、安全性等因素,制定合理的施工方案。
第三节施工前的资源准备施工前的资源准备包括人力、物力、财力等方面的准备工作,要确保施工所需的各项资源全部到位,保障施工的正常进行。
第四节施工前的安全准备施工前要对施工现场进行全面的安全检查和隐患排查,制定完善的安全保障措施,并进行应急预案的制定和演练,确保施工期间的安全稳定。
第三章施工中的监管和安全防护措施第一节施工现场的管理施工现场的管理是市政道路附属工程施工中非常关键的环节,要对施工现场进行规范管理,确保施工现场的秩序井然。
建立施工现场管理台账,规范施工人员的进出管理,设置施工警示标志,维持施工现场的环境卫生,做好材料堆放的整齐有序等工作。
第二节施工过程的监控施工过程的监控主要是对施工质量和进度进行全程监控,确保施工质量和进度的达到预期目标。
同时要加强对施工现场的巡查和监控,发现问题及时处理,确保施工安全和质量。
市政道路施工方案
市政道路施工方案第一篇:市政道路施工方案一、施工前准备1.确定施工计划和工期,包括主要工程量、工程结构、施工工艺及放样等。
2.组织相关技术人员,包括工程师、监理和施工人员等。
3.制定健全的安全技术措施和紧急预案,保障施工场地的安全,防止事故的发生。
4.准备必要的施工设备和机械,确保现场施工的顺利进行。
二、主要工程量1.路面铺装:将攀枝花市市区道路路面进行铺设,使用优质沥青混凝土,保证路面平整,防止路面严重变形。
2.路灯安装:在道路两侧安装路灯,增加道路亮度,提高夜间驾车安全。
3.交通标志标线:对道路进行划线,提供行车指引,设置交通标志,提高行车安全。
4.排水设施:对道路现有排水设施进行疏通和维修,保证道路排水畅通,避免雨水积涝。
三、施工工艺1.铺装路面:在路面进行准备工作之后,进行铺装施工。
先将路面进行平整处理,然后将沥青混凝土铺设,并进行压实、整平和养护等工作,直到路面干燥。
2.路灯安装:路灯安装需要先进行基础施工,然后安装路灯杆、路灯灯具和电缆管,最后进行电缆接线和验收。
3.划线标志:划线标志需要使用专业的机器设备进行,根据原有设计进行划线施工,保证标线质量。
4.排水设施:排水设施维修需要使用专业的工具进行,对雨水检修口、雨水口等进行疏通和维修,确保道路排水通畅。
四、安全管理1.工地设置围挡和警示标志,确保施工区域的隔离和标识。
2.施工现场进行安全教育和培训,提高施工人员的安全意识。
3.落实安全措施,防止事故的发生,并及时处理安全隐患。
4.定期进行安全检查,制定紧急预案,提高应急处理能力。
五、环保措施1.施工期间遵守环保法规,保留施工区域边坡和植被等。
2.采用无害环保材料,确保施工过程中不产生有害物质。
3.对施工现场进行垃圾分类和及时清理。
4.节约能源和减少污染,保护环境。
第二篇:市政道路施工方案一、施工前准备1.明确施工计划和工期,确定施工的重点和难点,制定施工方案和施工图。
2.推选正规的施工企业,选择有施工经验的工程师、监理和施工人员进行施工。
公路附属工程施工方案
公路附属工程施工方案一、施工前的准备工作在进行公路附属工程施工前,需要进行一系列的准备工作。
首先要对施工现场进行勘察和测量,了解现场地形、土质、水文等情况,这对于合理设计施工方案至关重要。
同时还要确定施工所需的材料和设备,并进行采购和调试工作。
另外,还需要制定详细的施工计划,并与相关部门或单位进行协调,明确工程进度和责任。
二、路灯工程施工方案1. 施工内容路灯工程主要包括路灯杆的安装、灯具的安装和配电线路的敷设。
在施工过程中,需要根据不同地形、道路宽度和交通量等情况,合理选择灯具的布设方案,确保路灯的照明范围和亮度满足交通需求和安全要求。
同时,要注意路灯的防水、避雷等安全措施。
2. 施工流程路灯工程的施工流程一般包括以下几个步骤:首先是进行基础的挖掘和浇筑,在此基础上进行路灯杆的立柱和固定工作;然后进行配电线路的铺设和连接工作;最后是对灯具的安装和调试。
在施工过程中,需严格按照设计和要求进行施工,并配合现场质检人员进行验收和监督。
三、护栏工程施工方案1. 施工内容护栏工程是为了增加道路安全性和交通保护而设置,主要包括金属护栏、混凝土护栏和塑料护栏等。
在进行护栏工程施工时,需要根据现场具体情况选用合适的护栏类型,并注意护栏的材质、结构和连接方式。
2. 施工流程护栏工程的施工流程通常包括以下几个环节:首先是进行基础的挖掘和浇筑,确保护栏的稳固和牢固;然后是护栏的安装和连接;最后是对护栏表面的进行喷涂和防腐处理。
在施工过程中,需按照设计要求和现场施工条件进行合理调整,并严格控制施工质量。
四、标志标线工程施工方案1. 施工内容标志标线工程是为了指示、引导和警示驾驶员,提高道路通行的安全性和流畅性。
在进行标志标线工程施工时,需要根据道路设计和路况要求,选用合适的标志和标线,确保其在夜间和恶劣天气条件下具有良好的视觉效果。
2. 施工流程标志标线工程的施工流程一般包括以下环节:首先是进行标线或标志的位置确定和标志杆的设置;然后是对路面进行清扫和砂浆处理,确保标线的粘附牢固;最后是进行标志图案的绘制和标线的划画。
市政道路专项施工方案
市政道路专项施工方案市政道路专项施工方案一、施工项目概述市政道路专项施工是指对城市道路进行改造或维修工程的活动。
该项目主要包括路面改扩建、排水系统改善、交通标线划设和绿化工程等四方面内容。
二、施工方案1. 路面改扩建首先,对于需要改扩建的路段,我们将进行车道增加和道路拓宽等工作。
具体工作内容包括清除原有路面杂物、铺设新的道路基层和面层、辟出新的车道并划设交通标线等。
在施工过程中,我们将采用先拆除后建设的方式,不仅保证交通的畅通,还能确保施工质量。
2. 排水系统改善在路面改扩建工程之前,我们将对排水系统进行改善。
这其中包括清理道路排水沟、疏通下水道和修复损坏的雨水篦子等工作。
为了减少施工对市民的影响,我们将采用夜间施工的方式进行。
同时,我们也会加强施工现场的安全措施,确保施工人员和过往车辆的安全。
3. 交通标线划设实施路面改扩建和排水系统改善之后,我们将对整个路段进行交通标线的划设工作。
这包括道路中心线、车道线和停车线等。
我们将使用专业的道路标线设备,并根据相关标准和要求进行准确划线。
同时,我们还会根据实际需求对斑马线和人行横道进行划设,以提高交通的安全性和便利性。
4. 绿化工程为了改善城市道路的环境,我们将进行绿化工程。
具体工作包括种植草坪和树木等,以及安装绿化景观灯。
我们将根据地理环境和气候条件选择适宜的植物,并使用合适的方法进行种植和养护。
同时,我们将确保绿化工程与道路改扩建、排水系统改善和交通标线划设相协调,为市民创造一个美观、舒适的城市环境。
三、施工时间安排1. 路面改扩建和排水系统改善:预计施工周期为3个月,时间为每天晚上9点至次日早上6点。
2. 交通标线划设:施工时间为路面改扩建和排水系统改善之后的次日开始,预计需要1个星期。
3. 绿化工程:预计施工周期为2个星期,时间为每天上午9点至下午5点。
四、施工效果通过以上的施工方案,我们将能够改善城市道路的状况,提高道路的通行能力和交通安全性。
市政道路工程施工方案
市政道路工程施工方案市政道路工程施工方案一、工程概述本工程旨在改善市区道路交通状况,提升市民出行体验。
施工范围涵盖市区主要道路及其附属设施,包括道路拓宽、交通信号灯的更换、水泥路面铺设等。
二、工程分析1. 道路拓宽:通行车辆增多,道路拥堵现象严重,因此需要对现有道路进行拓宽,增加行车道数量,提高交通容量。
2. 交通信号灯更换:现有交通信号灯老化严重,不符合要求。
必须更换为新型交通信号灯,提高交通管制能力,确保道路交通秩序。
3. 水泥路面铺设:部分道路路面破损严重,不仅影响车辆行驶安全,也对交通产生影响。
为保证道路平整、稳定,需对破损路面进行水泥铺设。
三、施工方案1. 预备工作1.1. 成立项目管理小组,明确各岗位职责,确保施工进度。
1.2. 准备施工材料,包括水泥、砂石、沥青等。
2. 道路拓宽2.1. 调查勘测:对拓宽路段进行详细调查,确定拓宽路段范围、规格要求等。
2.2. 拆除工作:将需要拓宽的房屋、管线进行拆除,并进行合理规划。
2.3. 挖掘:按照设计要求进行路基开挖,确保路基坚实、平整。
2.4. 铺设路基:将合适的路基材料进行铺设,按照要求进行压实。
2.5. 铺设沥青:将熔融状的沥青均匀铺设在路面上,然后进行压实。
3. 交通信号灯更换3.1. 拆除旧信号灯:对现有信号灯进行拆除,确保施工安全。
3.2. 安装新信号灯:按照设计图纸对信号灯进行安装,确保每个路口信号灯的正确性。
4. 水泥路面铺设4.1. 路面检查:对需要进行铺设的路面进行检查,确定需要修复的破损部分。
4.2. 破损路面修复:对破损路面进行剥离、清理,并进行合适的修补,确保路面平整。
4.3. 水泥浆料调配:按照设计要求调配水泥浆料,确保质量合格。
4.4. 浇筑施工:将调配好的水泥浆料均匀地浇筑在路面上,使用振动器进行压实。
四、项目进度安排1. 工程前期准备:2022年1月1日-2022年2月28日。
2. 道路拓宽施工:2022年3月1日-2023年6月30日。
81_市政道路及配套工程施工组织设计方案
市政道路工程施工单位:工程有限公司编制人:审核人:编制日期:. 1 .市政道路工程施工方案目录第一篇工程概况 (5)第二篇施工进度计划 (5)第三篇施工平面图布置 (6)第四篇施工部署 (7)第五篇主要施工方法及技术措施 (11)一、道路施工测量 (14)二、道路工程 (15)三、给水管道工程 (28)四、雨水管道工程 (32)五、污水管道工程 (39)六、电力工程 (45)七、交通工程 (50)八、道路照明工程 (59)第六篇主要材料、机械、劳动力需用量计划 (60)第七篇雨季施工措施 (63). 2 .第八篇工期保证措施 (64)第九篇文明施工措施 (65)一、现场容貌环境管理 (65)二、现场材料堆放和道路排水管理 (65)三、分工标志管理 (65)四、现场防火管理 (65)五、文明运输及外部公共关系管理 (66)六、临时设施及生活环境管理 (66)第十篇质量目标及质量保证体系 (67)一、质量目标 (67)二、质量保证体系 (67)三、管理措施 (68)四、工程质量的具体要求 (69)第十一篇安全目标和安全保证措施 (72)一、安全目标 (72)二、安全保证体系 (72)三、安全生产措施 (73)四、安全生产具体要求 (74)第十二篇成本管理措施 (76)一、劳动力管理 (76)二、材料管理 (77). 3 .三、工程预决算管理 (77)四、其它 (77). 4 .市政道路工程施工方案第一篇工程概况位于,本工程全长 1125.94 米。
标准断面布置型式为:20 米(红线)-3.5 米(人行道)-13 米(车行道)-3.5 米(人行道),双向两车道。
工程内容有道路、电力、给水、污水、雨水、交通、道路照明等第二篇施工进度计划按招标文件要求,本工程工期为60 日历天,有效工期从业主签发的开工通知第二天算起。
. 5 .第三篇施工平面图布置1.根据本工程规模、施工进度计划、高峰期施工人数,结合现场实际,在现场红线用地范围内和少部分红线外布置生产临时设施、. 6 .生活临时设施、临时道路以及施工和生活用水、用电管线。
市政道路专项施工方案
市政道路专项施工方案第1篇市政道路专项施工方案一、项目背景随着我国城市化进程的不断推进,市政道路作为城市基础设施的重要组成部分,对于保障城市交通畅通、促进经济社会发展具有举足轻重的作用。
为进一步优化城市交通网络,提升道路通行能力,现就我市某市政道路工程制定专项施工方案。
二、项目目标1. 满足城市交通需求,提高道路通行能力;2. 确保施工质量,打造优质工程;3. 严格遵循环保、安全、文明施工要求,降低对周边环境和居民生活的影响。
三、项目概况1. 工程名称:某市政道路工程2. 工程地点:我市某区域3. 工程规模:全长XX公里,双向XX车道,设计时速XX公里/小时4. 工程总投资:XX亿元5. 工期要求:XX个月四、施工内容1. 道路工程:包括路基、路面、排水、交通标志标线等;2. 桥梁工程:包括主线桥、匝道桥、人行天桥等;3. 隧道工程:包括隧道主体、照明、通风等;4. 管线工程:包括给水、排水、电力、通信等;5. 绿化工程:包括中央分隔带、侧分带、人行道绿化等。
五、施工组织与管理1. 施工单位:具备相应资质的市政公用工程施工总承包企业;2. 项目经理:具备相关专业中级及以上职称,且有类似项目管理经验;3. 施工人员:配备足够的施工人员,确保工程进度和质量;4. 施工组织设计:根据工程特点和施工内容,编制详细的施工组织设计;5. 施工现场管理:严格执行施工现场管理制度,确保施工安全、环保、文明。
六、施工技术措施1. 路基工程:采用分层填筑、压实,确保路基稳定;2. 路面工程:采用沥青混凝土路面,确保路面平整、耐久;3. 桥梁工程:采用预应力混凝土技术,确保桥梁结构安全;4. 隧道工程:采用新奥法施工,确保隧道施工安全;5. 管线工程:采用非开挖技术,降低对周边环境的影响;6. 绿化工程:选用适生植物,确保绿化效果。
七、质量保证措施1. 建立完善的质量管理体系,严格执行国家、行业和地方标准;2. 强化原材料、构配件的质量控制,杜绝不合格产品进入施工现场;3. 加强施工过程质量控制,确保施工质量符合设计要求;4. 定期对施工人员进行质量培训,提高施工人员质量意识;5. 加强质量检查和验收,对不合格工程及时整改。
市政道路工程道路附属施工方法
市政道路工程道路附属施工方法一、道路照明施工方法:1.设计照明布点方案:根据道路的等级、功能和照明要求,确定照明的位置、间距和灯具类型等,并绘制出照明布点图。
2.配电系统施工:将电源线路引入道路照明区域,设立变压器、配电柜,并进行线路敷设和接线工作。
3.灯杆安装:根据照明布点图,选址、挖孔、安装灯杆,确保灯杆的安全稳固。
4.灯具安装:根据照明设计要求,在每个灯杆上安装适合的灯具,进行电气连接,并调试灯光效果。
5.系统调试与验收:对照明系统进行全面的调试,确保照明效果符合设计要求,并进行最终验收。
二、标志标线施工方法:1.标线规划:根据道路的等级和功能,确定标线的种类、位置和尺寸,并绘制出标线布设示意图。
2.清洗与处理:在施工前先对道路进行清洗,除去附着物和杂草,并进行必要的处理,如填补坑洞、修补路面等。
3.基础处理:对需要标线的路段,先进行基础处理工作,如修整路面、打磨路面等,确保标线施工的平整。
4.临时交通管制:在施工区域进行临时交通管制,设置警示标志和警示灯,保证施工安全。
5.标线施工:根据标线布设示意图,在道路上进行标记,使用适当的油漆和施工设备,确保标线的质量和准确度。
6.标志安装:根据道路布局和行车规范,设置交通标志,选好标志位置并进行安装。
三、绿化景观施工方法:1.设计方案制定:根据道路绿化的要求和市容景观规划,制定绿化方案,确定绿化区域、植被种类等。
2.土壤改良与肥料施用:对绿化区域的土壤进行改良,调整土壤的酸碱度和肥力,并施用适量的肥料。
3.植物栽培与配置:根据绿化方案,选择适合当地气候和土壤条件的植物进行培育,进行合理的排列和配置。
4.种植与养护:对培育好的植物进行种植,并进行绿化养护工作,如浇水、修剪、病虫害防治等。
5.绿化配套设施安装:安装绿化配套设施,如草坪灌溉系统、园路等,确保绿化景观的完整性和功能性。
6.环境保护与清理:在施工过程中要注意环境保护,做好垃圾清理和修复工作,保持施工现场的清洁和整洁。
