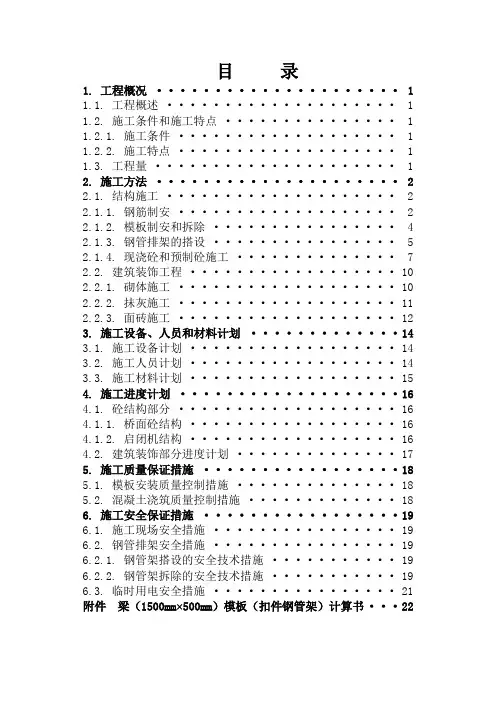

目录1. 工程概况 (1)1.1. 工程概述 (1)1.2. 施工条件和施工特点 (1)1.2.1. 施工条件 (1)1.2.2. 施工特点 (1)1.3. 工程量 (1)2. 施工方法 (2)2.1. 结构施工 (2)2.1.1. 钢筋制安 (2)2.1.2. 模板制安和拆除 (4)2.1.3. 钢管排架的搭设 (5)2.1.4. 现浇砼和预制砼施工 (7)2.2. 建筑装饰工程 (10)2.2.1. 砌体施工 (10)2.2.2. 抺灰施工 (11)2.2.3. 面砖施工 (12)3. 施工设备、人员和材料计划 (14)3.1. 施工设备计划 (14)3.2. 施工人员计划 (14)3.3. 施工材料计划 (15)4. 施工进度计划 (16)4.1. 砼结构部分 (16)4.1.1. 桥面砼结构 (16)4.1.2. 启闭机结构 (16)4.2. 建筑装饰部分进度计划 (17)5. 施工质量保证措施 (18)5.1. 模板安装质量控制措施 (18)5.2. 混凝土浇筑质量控制措施 (18)6. 施工安全保证措施 (19)6.1. 施工现场安全措施 (19)6.2. 钢管排架安全措施 (19)6.2.1. 钢管架搭设的安全技术措施 (19)6.2.2. 钢管架拆除的安全技术措施 (19)6.3. 临时用电安全措施 (21)附件梁(1500mm×500mm)模板(扣件钢管架)计算书 (22)1.工程概况1.1.工程概述左岸水闸闸室有14孔21个分墩,每2孔(1个中墩和2个缝墩)为1个分缝块,共7块,每分缝块长度为32.98m,水闸全长共计230.86m。
启闭机或桥面的结构分缝与水闸闸室相一致。
水闸闸室上部结构包括:桥面铺装层、电缆沟、混凝土栏杆和启闭机室。
根据设计图纸,其混凝土强度等级除桥面铺装层为C40外,其余为C30。
1.2.施工条件和施工特点1.2.1.施工条件利用一期围堰没有拆除,临时施工道路仍可使用的时间段,在5月底前首先完成桥面交通桥铺装层混凝土,保证围堰拆除后可以使用桥面的交通,对启闭机进行施工。
上部施工方案(3篇)

第1篇一、工程概况本项目位于我国某城市,是一座集商业、办公、居住为一体的综合性建筑。
地上共30层,地下3层,总建筑面积约15万平方米。
地上部分主要功能为办公楼和住宅,地下部分主要为地下车库和设备用房。
本工程地质条件复杂,地下水位较高,施工难度较大。
为确保工程质量和施工安全,特制定本上部结构施工方案。
二、施工准备1. 施工组织设计根据工程特点和施工要求,编制详细的施工组织设计,明确施工进度、施工方法、质量保证措施、安全措施等。
2. 施工图纸及技术交底组织施工技术人员对施工图纸进行全面熟悉,确保对图纸的理解和掌握。
对施工人员进行技术交底,使施工人员了解施工要求、施工方法和操作规程。
3. 材料设备准备根据施工进度计划,提前准备所需材料、设备和工具。
确保材料质量符合国家相关标准,设备性能稳定可靠。
4. 人员配备根据工程规模和施工要求,合理配置施工人员,确保施工人员具备相应的专业技能和素质。
5. 施工现场布置合理规划施工现场,设置施工便道、材料堆场、施工平台等,确保施工顺利进行。
三、施工工艺及方法1. 框架结构施工(1)模板工程:采用组合钢模板,模板拼接严密,防止漏浆。
模板安装前进行预拼装,确保模板的平整度和垂直度。
(2)钢筋工程:钢筋加工采用数控钢筋加工设备,确保钢筋加工尺寸准确。
钢筋绑扎采用双控法,确保钢筋间距和位置准确。
(3)混凝土工程:混凝土采用商品混凝土,确保混凝土质量。
混凝土浇筑采用分层浇筑、分段振捣的方法,防止出现蜂窝、麻面等质量问题。
2. 剪力墙施工(1)模板工程:采用定型钢模板,模板安装前进行预拼装,确保模板的平整度和垂直度。
(2)钢筋工程:钢筋绑扎采用双控法,确保钢筋间距和位置准确。
(3)混凝土工程:混凝土采用商品混凝土,确保混凝土质量。
混凝土浇筑采用分层浇筑、分段振捣的方法,防止出现蜂窝、麻面等质量问题。
3. 楼板施工(1)模板工程:采用组合钢模板,模板拼接严密,防止漏浆。
模板安装前进行预拼装,确保模板的平整度和垂直度。
上部结构工程施工技术方案
上部结构工程施工技术方案结构工程施工技术方案是指在建筑工程施工中,为了保证结构施工的安全、高质量完成,合理组织施工过程所制定的技术方案。
下面将详细介绍一种上部结构工程施工技术方案。
一、项目概况本项目为一栋多层建筑的上部结构工程,包括基础、主体结构和楼层装修。
建筑高度为12层,总面积为8000平方米。
主体结构为钢筋混凝土框架结构,楼板为预制板梁结构。
二、施工方法与工艺1.基础施工根据设计图纸和勘察成果,采用承台承柱法进行基础施工。
先进行地表处理,清除杂物和土壤。
挖掘基坑,根据设计要求合理调整基坑尺寸,施工时间应避免雨季。
基坑下面铺设过滤层,再进行浇筑砼底板。
根据设计要求,设置拉筋,承坡及围护墙等,进行基础地下工程施工。
待基础地下工程结束后,进行上部结构工程施工。
2.主体结构施工根据设计图纸进行建筑物的墙体、柱、梁的施工。
采用拼板模板进行模板支撑,梁、柱等结构采用钢筋焊接加固,板梁结构采用预制混凝土板梁。
3.楼层装修楼层装修施工包括水电安装、防水处理、内部墙面装饰、地面铺装、天花板装修等。
在楼层装修前,需进行验收,并修补主体结构中的缺陷。
三、安全措施1.建立安全管理体系,明确责任和任务,健全安全制度,加强现场安全监管。
2.严格遵守建筑法律法规,合理使用建筑材料,确保施工质量和安全。
3.加强协调与沟通,定期进行安全教育培训,增强员工的安全意识。
4.设立临时围墙、安全通道,标明警示标志,设置救生设备。
5.定期检查和维护施工设备,确保施工安全。
四、质量控制1.严格按照设计图纸和施工方案进行施工,确保施工质量。
2.采用合格的建筑材料,严格按照施工工艺要求施工。
3.进行现场质量检测,及时处理出现的质量问题。
4.各施工节点进行验收,出现问题及时整改。
五、进度计划1.制定详细的施工进度计划,包括基础施工、主体结构施工、楼层装修等。
2.根据施工进度计划合理调配人力、设备资源,确保施工进度。
3.按照工期要求,合理安排各施工环节,确保施工顺利进行。
上部结构施工组织设计
施工组织设计(施工大纲、施工方案)工程名称:浦江双辉大厦文件名称:上部结构施工组织设计建设单位:上海瑞明置业有限公司设计单位:上海华东建筑设计研究院有限公司承建单位:上海建工(集团)有限公司上海市第一建筑有限公司二〇〇八年十二月十二日目录一、工程概况 (1)1.1 参建单位 (1)1.2 地理位置 (1)1.3 建筑概况 (1)1.4 结构概况 (2)1.5 本施组适用范围 (2)1.6 工程目标 (2)1.6.1 质量目标 (2)1.6.2 安全目标 (3)1.6.3 工期目标 (3)二、编制依据 (2)2.1 方案编制依据 (2)2.2 相关参考规范、标准 (2)三、施工部署 (3)3.1 上部结构施工部署 (3)3.2 标准层结构施工流程 (4)四、施工进度计划 (5)4.1 总施工进度计划 (5)4.2 保证进度措施 (5)五、施工平面布置 (6)5.1 施工场地布置 (6)5.2 施工用电布置 (6)5.3 施工用水布置 (7)5.4 施工排水布置 (7)六、施工测量方案 (8)6.1 周边环境 (8)6.2 测量方法 (8)6.2.1 测量总则 (8)6.2.2 测量依据 (9)6.2.3 测量仪器选用 (9)6.2.4 平面测量控制网建立 (9)6.2.5 高程测量控制网的建立 (12)6.2.6 主楼结构标高复测调整 (13)6.2.7 施工过程测量 (13)6.2.8 测量精度主要保证措施 (14)七、钢筋施工方案 (14)7.1 概述 (14)7.2 钢筋原材料进场、加工 (14)7.3 钢筋安装施工 (15)7.4 钢筋工程专项质量保证措施 (15)7.5 钢筋工程专项安全保证措施 (16)八、模板及排架施工方案 (17)8.1 概述(详见模板专项方案) (17)8.2 模板安装质量要求 (17)8.3 模板拆除 (18)8.3.1施工流程 (18)8.3.2施工方法 (18)九、砼浇筑方案 (19)9.1 概述 (19)9.2 混凝土浇捣方法 (19)9.3 试块制作计划 (21)十、脚手架方案概述(详见专项方案) (22)十一、悬挑钢平台施工方案(详见专项方案) (23)11.1 概述 (23)11.2钢平台安装使用说明 (23)11.3注意事项 (23)十二、屋面工程施工方案(详见专项方案) (25)12.1 工程概述 (25)12.2 施工顺序 (26)12.3 钢筋砼屋面板施工 (26)12.4 聚氨酯防水涂料施工 (26)12.4.1 工序流程 (26)12.4.2 聚氨酯防水涂料施工 (27)12.5 水泥砂浆找平层施工 (27)12.6 高聚物改性沥青防水卷材施工 (27)12.6.1 工艺流程 (27)12.6.1 操作工艺要点 (28)12.7 陶粒砼施工 (28)12.8保温层施工 (29)12.8.1 施工流程 (29)12.8.2 注意事项 (29)12.9 细石砼保护层施工 (29)十三、大型机械施工方案 (30)13.1 塔吊施工方案 (30)13.2 施工电梯施工方案 (30)十四、主要施工机械配备一览表 (31)十五、安全防护施工方案(详见专项方案) (32)15.1 概述 (32)15.2 安全防护具体措施 (32)15.2.1 结构施工阶段的外围防护 (32)15.2.2 楼梯临边防护 (32)15.2.3 楼层留洞防护 (32)15.2.4 电梯井洞口防护 (32)15.2.5 临时设施防护 (32)15.2.6 进出楼层安全防护 (32)十六、专项质量保证措施 (33)16.1钢筋工程质量保证技术措施 (33)16.2模板工程质量保证技术措施 (33)16.3混凝土工程质量保证技术措施 (34)十七、保证安全、消防主要措施 (36)17.1 安全、消防生产目标 (36)17.2 安全、消防保证体系 (36)17.3 安全、消防总体措施 (36)17.4 安全、消防具体措施 (37)17.5 立体交叉施工安全防护专项措施 (39)十八、特殊季节施工专项措施 (40)18.1 冬季施工专项措施 (40)18.2 夏季施工专项措施 (40)18.3 雨季施工专项措施 (40)18.4 台风季节针对性施工技术措施 (40)十九、文明施工与环境保护主要措施 (42)19.1 文明施工、环境保护目标 (42)19.2 文明施工、环境保护保证体系 (42)19.3 文明施工、环境保护总体措施 (42)19.4 文明施工、环境保护具体措施 (43)19.4.1 场容场貌管理措施 (43)19.4.2 文明施工措施 (43)19.4.3 工地卫生建设 (44)19.4.4 工地环境保护措施 (44)19.5垃圾清运方案 (46)二十、质量检验计划 (48)20.1 工程技术复核计划 (48)20.2 隐蔽工程验收计划 (48)20.3 砼试块制作计划 (49)20.3.1 砼实验室试块制作计划 (49)20.3.2砼同条件养护试块制作计划 (50)20.4 质量检测计量器具配备一览表 (51)20.5 钢筋连接复试计划 (52)20.6 上部结构检验批划分计划 (53)二十一、附图 (53)一、工程概况1.1 参建单位(1)建设单位:上海瑞明置业有限公司(2)建筑师: Arquitectonica International Corporation(3)结构设计顾问: Ove Arup & Partners Hong Kong(4)幕墙设计: Limited(5)机电设计顾问:澧信工程顾问有限公司(6)国内设计院:华东建筑设计研究院有限公司(7)监理单位:上海振华工程监理有限公司(8)总承包单位:上海建工(集团)有限公司(9)施工单位:上海市第一建筑有限公司1.2 地理位置本工程位于上海市浦东新区陆家嘴金融中心区,为2E2-2地块,地块东侧为保留建筑船台以及拟建中的中船项目,南靠银城中路、西依浦东南路、北侧为2E2-1和2E2-4地块。
桥梁上部结构施工方案(完整版)
桥梁上部结构施工方案(完整版)范本一:【桥梁上部结构施工方案(完整版)】1. 工程概述1.1 目标和背景1.2 施工范围1.3 工程时间计划2. 施工准备阶段2.1 施工方案编制2.2 人员组织和分工2.3 施工材料准备2.4 设备准备3. 施工进度安排3.1 施工前期准备3.2 施工工序及时间节点3.3 施工计划调整4. 施工方法和工艺4.1 基础处理工艺4.2 上部结构施工工艺4.3 预制梁安装工艺4.4 连续梁施工工艺4.5 桥面铺装工艺5. 施工安全与质量控制5.1 安全措施与管理5.2 施工现场质量控制5.3 监测与检测要点6. 环保措施与控制6.1 水质保护与排放控制6.2 噪声与振动控制6.3 施工废弃物处理7. 现场管理与协调7.1 现场办公区域设立7.2 施工工地材料及设备管理7.3 施工安全和文明施工教育【附件】1. 结构图纸2. 技术规范3. 安全操作手册4. 资料和资料报表【注释】1. 桥梁上部结构:指桥梁的上部构件,包括梁、板、桁架等。
2. 施工方案编制:根据工程实际情况和施工要求,制定详细的施工方案。
3. 预制梁安装工艺:将预制好的梁体安装到桥墩或支座上的施工工艺。
4. 环保措施与控制:在施工过程中,采取措施保护环境,控制对环境的影响。
范本二:【桥梁上部结构施工方案(完整版)】1. 工程概述1.1 施工目标1.2 工程背景1.3 施工范围和工程要求2. 施工流程规划2.1 施工划分2.2 施工计划编制2.3 施工队伍组织与调配2.4 施工材料与设备准备3. 施工方法及措施3.1 桥梁基础施工3.1.1 桥台基础施工3.1.2 桥墩基础施工3.2 上部结构施工3.2.1 预应力混凝土梁施工3.2.2 钢梁安装施工3.2.3 简支梁施工3.3 桥面铺装施工3.4 其他重要工艺施工4. 施工安全与质量控制4.1 施工安全措施与管理4.2 施工质量控制要点4.3 监测与检测措施5. 环境保护与协调5.1 现场环境保护措施5.2 噪音与振动控制5.3 施工废料排放控制6. 现场管理与调度6.1 施工现场办公区域设立6.2 施工材料与设备管理6.3 施工安全教育培训【附件】1. 桥梁结构图纸2. 技术规范和施工规程3. 安全操作手册4. 施工资料和报表【注释】1. 桥梁上部结构:指桥梁的上部承重构件,如梁、板、桁架等。
桥梁上部结构施工组织设计
长湖申线上部结构施工案一、工程概况:本桥平面位于直线上,桥面横坡为2%;纵坡为0.5%,1.88%,-1.84%竖曲线半径R=16493.26m,R=17000m,桥下通航等级为Ⅳ级,要求净空7米,净宽55米。
上部结构预应力混凝土变截面连续箱梁为三向预应力结构,单箱单室截面,箱梁顶板宽16.75,底板宽8.75m,两侧翼板悬臂长4.00m。
箱梁是变高度的,箱高按二次抛物线变化,箱梁在墩顶处的梁高为3.5m,箱梁跨中及边跨现浇段梁高为1.8m,箱梁腹板厚度由70cm渐变为40cm,箱梁底板在0#块围厚50cm,其余各梁段底板从箱梁根部截面的50cm厚度渐变至跨中及边跨支点截面的25cm厚。
半幅箱梁各有两个“T”构,墩顶的0#段长12m,每个“T”构沿梁纵向划为6对称梁段。
1#-6#梁段采用挂篮对称悬臂灌筑施工。
半幅桥共有3个合拢段,分别是中跨合拢段和两个边跨合拢段,合拢段长度均为2m,两个边跨现浇段长为5m。
三向预应力钢筋中,纵向和横向预应力钢筋为钢绞线束,竖向预应力钢筋为φx 25mm的精轧螺纹粗钢筋。
锚具中纵向预应力筋用OVM15系列锚具,横向预应力筋用BM13-3锚具及P型锚具,,竖向预应力筋用YGM锚具。
预应力筋道采用金属波纹管制。
主要工程数量:上部结构砼:C50砼3451.2m3钢材数量:Ⅰ级24.48t,Ⅱ级641.14tφj预应力钢绞线152.87t15.24φx25精轧螺纹粗钢筋15.83t。
盆式橡胶支座:12个QMF-80型伸缩缝:67m锚具(0VM,BM和P型锚):1528套轧丝锚锚具(YGM):3160套二、工程特点1、桥梁结构复杂梁体设计为薄壁箱形梁,梁体外形呈二次抛物线变化,根部高为3.5m,至跨中为1.8m,“T”构翼缘板悬臂长4.0m,梁体划分7个节段,其中0#块和直线段采用支架整体现浇,1#~6#块采用挂篮悬臂灌筑,7#块即合拢段采用吊架整体灌筑。
2、三向预应力体系纵向采用19φj15.24、15φj15.24钢绞线;横向采用3φj15.24钢绞线;竖向采用φx 25精轧螺纹粗钢筋。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
上溪头特大桥移动模架实施性施工方案第一章工程概况及施工准备1.1工程概况本标段为景婺黄高速婺源县溪头乡村东北200米处的一座特大桥,由于上溪头特大桥离塔岭头隧道较近,路线分左右线独立的两座设计,其平、纵线型均不同。
桥型采用40米标准跨径连续箱梁,左线桥中心桩号K8+070,桥跨布置为(8×40)+(9×40)+(9×40)米,共设三联,分别为八孔、九孔、九孔一联,左线全桥长1049.12米:右线桥中心桩号K8+050,桥型采用40米标准跨径单箱单室直腹板预应力砼等截面连续箱梁,桥跨布置为(8×40)+(8×40)+(9×40)米,共设三联,分别为八孔、八孔、九孔一联,右线全桥长1009.12米.桥台处均采用160型伸缩缝,桥墩伸缩缝均采用320型伸缩缝.本桥左线R=760.919米的小半径平曲线范围,横向最大超高3%;右线处于R=844.36米的小半径平曲线范围,横向最大超高4%.1.2机具为了保证施工工期,加快施工速度,投入移动模架4套及其它的设备。
第二章 DZ40/1000型下承自行式移动模架造桥机2.1移动模架说明造桥机主要参数2.2 造桥机的主要特点1)采用下行式结构,利用桥墩安装支撑托架,具有良好的稳定性。
整机结构布置合理,受力明确,简单可靠。
2)动作简单灵活,可实现精确就位。
液压驱动双向移位,动作平稳可靠。
3)模板水平开合,仅中间一条施工缝,对混凝土外观有利。
所有模板由螺杆支撑,调节及设置预拱度均非常方便。
4)主支腿设置横向移位油缸,便于调整主框架位置,便于曲线过孔作业。
5)模板设计合理,其启闭、移位、调整及互换性组拼方便。
侧模高度可调,适用变腹板桥梁施工。
6)造桥机升降、横向开合、纵移过孔均采用液压控制,动作平稳、安全可靠,且极大的降低了劳动强度,同时提高了施工效率。
7)各支腿能够自行过孔就位安装,不仅方便了高桥墩的施工,也极大的降低了施工成本。
8)设置无线扩音器、风速报警仪等装置扩展了该机的性能。
2.3 造桥机的主要结构及其功能DZ40/1000型移动模架造桥机主要由主框架结构、外模系统、前主支腿、后主支腿、前辅助支腿、中辅助支腿、后辅助支腿、电气液压系统及辅助设施等部分组成。
2.3.1主框架结构主框架结构由两根主导梁及底模桁架组成,每根主导梁由主梁和前导梁组成,底模桁架安装两根主梁之间,主框架结构是模架和外模的安装基础,是施工荷载的直接承受者。
每根主导梁由4节承重钢箱梁(2*12m+2*12.5m)+3节桁架导梁组成,全长约84m。
两根梁之间中心距为8.8米,承重钢箱梁截面特性(单位mm)见下图:截面容许抗弯2647t-m。
主梁采用高3.0m,翼缘板宽1.6~1.72m的箱形结构,腹板中心距1.5米。
设置必要的纵向肋和横向肋,以保证箱梁在各个工况下的腹板和盖板的局部稳定性。
每节主梁之间采用高强螺栓进行拼接。
主梁内侧腹板上设置底模桁架安装法兰,每套底模桁架均与主梁的横隔板相对应,保证箱梁受力合理,主梁外侧上部设置走道和栏杆,保障调整螺旋撑杆时作业人员的安全。
导梁为矩形桁架结构,接头为销轴连接。
导梁与钢箱梁之间的联结形式为:内侧上、下弦设置一组竖直销轴,外侧下弦设置可调撑杆,使得导梁整体可以绕竖直销轴转动,以适应桥梁水平曲线。
底模桁架在造桥机主梁范围内设置15套,实现26组支撑对模板支撑,除桥墩处两组支撑间距为3.2m(中间是桥梁支座)外,其余间距为2.3m和1.8m。
底模桁架为空间桁架结构,上下弦杆采用两片14号槽钢组焊,弦杆中心高1.6米,弦杆中心宽1.2米。
斜杆和竖杆采用两片12号或8号槽钢组焊。
每组底模桁架长7.288米,分两节制作,每节长3.644米,两节桁架之间采用螺栓法兰联结弦杆,底模桁架与钢箱梁之间亦采用螺栓法兰联结。
每套底模架上弦杆上设置12处螺旋千斤顶(每台千斤顶均设置于模架上弦的节点处),千斤顶上部与底模铰接,用于调整底模的线形。
2.3.2外模系统外模系统由底模、腹模、翼模和可调撑杆组成,底模通过螺旋千斤顶支撑在底模桁架上,底模桁架从中部剖分,每侧均与主梁相联。
腹模、翼模通过可调撑杆支撑在承重钢箱梁上。
模板由面板及骨架组焊而成,其面板厚为6mm,模板之间在横向和纵向都有螺栓连接。
翼模及腹模可以整体旋转开启一定角度,使其与混凝土箱梁腹板分离后随底模及主框架一起下落和横向开启。
墩柱处的底模现场使用散模组立并固定牢靠。
外模板应起拱,起拱度的大小应按造桥机主梁承受的由实际混凝土荷载(包括钢筋)+内模自重产生的曲线特征值确定,以使成桥后桥梁曲线与设计值吻合。
模架就位后,应调整底模标高(侧模、翼模也应随底模一起起拱且必须是同一线型同一拱量),使其与所提供(或修正后)的预拱曲线特征值吻合。
腹模按箱梁腹板最低高度设计,可以从中间分离并夹充部分模板,以适应箱梁腹板高度变化的需要。
夹充模板在现场根据箱梁变化情况采用木模包铁皮制作。
2.3.3前、后主支腿前、后主支腿分别由左、右两个牛腿和连接件组成,牛腿采用自行式牛腿,为三角形结构,通过墩身预留孔附着在墩身上并用精轧螺纹钢筋拉紧。
牛腿共有二对,它的主要作用是支撑主梁,将施加在主梁上的荷载通过牛腿传递到墩身上。
每个牛腿顶部滑面上安装有移位台车,用于模架的纵向、横向的移动和微调对位。
左右牛腿利用AJL1080高强精轧螺纹钢(φ32)对拉与桥墩固结成一个整体。
每根高强精轧螺纹钢需施加5t的预紧力,预紧采用两台YCW60B-200型千斤顶(需配BZ系列泵站)进行张拉预紧,张拉时应在顺桥方向两侧同步进行。
牛腿上设置有移位台车(纵横移位机构),每套纵移机构包括2个支承铰座、1台纵移液压油缸、1个顶推滑车和1个油缸支承铰座,用于模架的纵向移位。
2个支承铰座分别位于主梁腹板和导梁下弦杆下方,纵移铰座上设有减摩材料(四氟滑板),以减少造桥机纵移过孔的摩擦阻力。
主梁下盖板和导梁下弦杆上设置宽120mm、厚40mm的纵移轨道,主梁下盖板设置纵移顶推滑道。
纵移油缸缸端固定在移位台车上,杆端利用顶推滑车的插销与纵移顶推滑道连接,纵移油缸每次可以将造桥机向前推进1m,利用倒换插销的方式实现造桥机的推进过孔作业。
支腿吊挂过孔时,通过纵移油缸驱动,使支腿沿主梁下推进机构向前走行,中间不需要辅助设备。
每套横移机构包括2台横移液压油缸、1个托盘、2个滑动铰座、2个油缸支承铰座组成,用于模架的横向开启和闭合。
托盘及顶面模架结构在横移油缸的推拉作用下在支腿的横梁上横向移动。
横移油缸的缸端与托盘销接,杆端利用插销与支腿的横梁连接,支腿横梁上等距设置若干插孔,以倒换插销位置的方式实现托盘和模架在支腿上移动3400mm。
在托盘的滑板与托架横梁的轨道之间应涂上润滑油,以减小摩擦力。
2.3.4 前辅助支腿前辅助支腿设置在导梁前端并与导梁连接为一个整体,作为主支腿吊挂过孔时的临时支撑。
前辅助支腿可以从中间分开,以适应移动模架横向开启过孔作业的需要。
前辅助支腿设置2台手动千斤顶,可以调整支腿的高度,以适应导梁上墩和主支腿前移安装的需要。
2.3.5中辅助支腿中辅助支腿由承重横梁和吊挂装置、走行轮组成,在主支腿吊挂过孔前,中辅助支腿移位至指定位置并支撑在桥面上,安装吊挂装置使主框架悬吊在中辅助支腿的承重横梁上,以实现主支腿的吊挂自行过孔。
走行轮可实现人工推动中辅助支腿移位的作用。
2.3.6后辅助支腿后辅助支腿由L形腿、滑动横梁、横移油缸和支腿等部分组成。
支腿下部设走行轮系,在铺设于桥面的轨道上走行(走行轨道为P60轨,现场自行设置),在浇注状态使轮组脱空,使承力装置支撑在桥面上。
后辅助支腿有三个作用:其一,浇注混凝土梁作业时作为主框架后端的吊挂;其二,吊挂主框架,实现后主支腿自行过孔,吊挂并实现主框架横向开启;其三,吊挂主框架后端并在桥面上行走,实现移动模架的过孔作业。
2.3.7 液压系统简介液压系统由液压泵站、垂直支承油缸、纵移水平油缸、横移水平油缸、后辅助支腿支撑油缸、控制元件及管路组成。
1)液压泵站:包括油箱、液压泵、电机、吸油滤清器、回油滤清器、溢流阀、压力表、油温液位计等。
其主要参数为:电机功率:15kw工作压力:28Mpa额定压力:31.5 Mpa最大压力:41 Mpa额定流量:19.44L/min液压泵站共5台,布置在桥墩两侧的支撑托架上4台和后辅助支腿1台。
2)500吨垂直支承油缸:该油缸为特殊订货购件,配有机械锁定机构。
其主要参数为:缸径/杆径:φ460/φ320最大行程:150mm最大推力:500t500吨垂直支承油缸共2台,安装在造桥机承重主梁前端的支撑牛腿上。
3)300吨垂直支承油缸:该油缸为特殊订货购件,配有机械锁定机构。
其主要参数为:缸径/杆径:φ360/φ260最大行程:150mm最大推力:300t300吨垂直支承油缸共4台,安装在造桥机承重主梁尾端的支撑牛腿上2台、后辅助支腿上2台。
4)纵移水平油缸:该油缸配有液压锁定机构。
其主要参数为:缸径/杆径:φ140/φ70最大行程:1100mm最大推力/拉力:38.5t/28.9t(25Mpa)销轴孔径60 mmR×T(厚)=70×70安装距500+1100油缸速度计算:伸出时:V1=Q/A1=19.44x1000/153.86=126cm/min缩回时:V2=Q/A2=19.44x1000/115.395=168cm/min纵移水平油缸共4台,与滑车一起悬挂在造桥机主梁下的顶推滑道上。
5)横移水平油缸:该油缸配有液压锁定机构。
其主要参数为:缸径/杆径:φ90/φ45最大行程:620mm最大推力/拉力:15.9t/11.9t(25Mpa)销轴孔径40 mmR×T(厚)=45×45安装距370+620横移水平油缸共10台,安装在2套主支腿和1套后辅助支腿上。
6)控制元件及管路:1台泵站同时连接4个油缸。
通过换向阀的换位,可分别使2个油缸单独动作或同时动作。
2.3.8电气液压系统电气系统采用380V三相四线制交流供电,零线与机体连接,电源进线电缆容量不得小于250A,由主梁配电柜接入后,分成三路:一路给主梁顶面的电气柜供电,用于向振捣设备和照明系统供电;另一路给主梁后端液压电气柜供电;第三路给主梁前端液压电气柜供电。
电缆两端采用多芯接插件,在柜屏上布置互联电缆接线端,便于拆接、检修和应急处理。
各液压站电气系统采用变压器和整流电路,为控制回路提供24V 直流电源。
整机设置相应的照明系统,满足夜间施工作业要求。
液压系统均设置与各支腿处,完成移动模架的升降、横向开启、纵移过孔和主支腿移位。
2.4 施工工艺流程1)造第一孔梁安装立柱→安装墩旁托梁和支承台车→主梁安装就位→模板系统安装→扎钢筋、布管→内模板安装→检测、调整模板、补缝→扎顶板钢筋→全断面快速浇注混凝土(注意:当浇至其总量的2/3或顶板20m标记处之前,放慢浇注速度,吊梁吊起主梁后部,锁紧垂直油缸机械锁。
